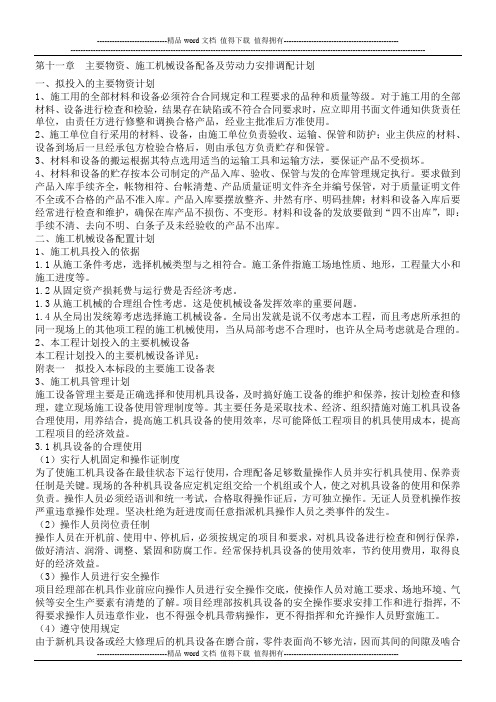

第十一章主要物资、施工机械设备配备及劳动力安排调配计划一、拟投入的主要物资计划1、施工用的全部材料和设备必须符合合同规定和工程要求的品种和质量等级。
对于施工用的全部材料、设备进行检查和检验,结果存在缺陷或不符合合同要求时,应立即用书面文件通知供货责任单位,由责任方进行修整和调换合格产品,经业主批准后方准使用。
2、施工单位自行采用的材料、设备,由施工单位负责验收、运输、保管和防护;业主供应的材料、设备到场后一旦经承包方检验合格后,则由承包方负责贮存和保管。
3、材料和设备的搬运根据其特点选用适当的运输工具和运输方法,要保证产品不受损坏。
4、材料和设备的贮存按本公司制定的产品入库、验收、保管与发的仓库管理规定执行。
要求做到产品入库手续齐全,帐物相符、台帐清楚、产品质量证明文件齐全并编号保管,对于质量证明文件不全或不合格的产品不准入库。
产品入库要摆放整齐、井然有序、明码挂牌;材料和设备入库后要经常进行检查和维护,确保在库产品不损伤、不变形。
材料和设备的发放要做到“四不出库”,即:手续不清、去向不明、白条子及未经验收的产品不出库。
二、施工机械设备配置计划1、施工机具投入的依据1.1从施工条件考虑,选择机械类型与之相符合。
施工条件指施工场地性质、地形,工程量大小和施工进度等。
1.2从固定资产损耗费与运行费是否经济考虑。
1.3从施工机械的合理组合性考虑。
这是使机械设备发挥效率的重要问题。
1.4从全局出发统筹考虑选择施工机械设备。
全局出发就是说不仅考虑本工程,而且考虑所承担的同一现场上的其他项工程的施工机械使用,当从局部考虑不合理时,也许从全局考虑就是合理的。

2、本工程计划投入的主要机械设备本工程计划投入的主要机械设备详见:附表一拟投入本标段的主要施工设备表3、施工机具管理计划施工设备管理主要是正确选择和使用机具设备,及时搞好施工设备的维护和保养,按计划检查和修理,建立现场施工设备使用管理制度等。
其主要任务是采取技术、经济、组织措施对施工机具设备合理使用,用养结合,提高施工机具设备的使用效率,尽可能降低工程项目的机具使用成本,提高工程项目的经济效益。
劳动力计划、机械设备配备情况和主要材料、构件进场计划施工项目所需求的资源包含劳动力、施工机具、生产工艺设备及施工检测仪器、设施等。
为了保证工程项目有计划的实施,对于总包直接实施的项目,我们将根据工程特点和各项工序目标要求,合理配备足够的资源需求计划。
对于业主指定分包和直接分包项目,由于未掌握相关图纸,此投标实施中将不再描述,若我司有幸中标,在工程实施过程中,我司将积极与各分包单位协调,提前制订分包项目专项资源需求计划。
第一节劳动力需求计划及保障措施本工程规模大,工期紧,单层施工面积大,为此劳动力投入将相对集中。
施工劳务层是在施工过程中的实际操作人员,是施工质量、安全、进度、文明施工的实施者,也是最直接的保证者,我们将选用具有良好的质量、安全意识,具有较高的技术水平和具有类似工程施工经验的劳务工人。
1.劳动力配备计划总承包部工程管理部门和在施工前制订出详细的劳动力使用计划,计划中要明确工种、上岗证书、人员素质背景、技术水平、施工经验、进场时间、培训地点、时间、住宿等要求,并及时按照总进度计划安排组织各分包单位和施工队伍进场。
对施工作业队伍择优录取,各工种劳动力按需进场。
工程管理部门组织所有拟定的施工人员进场前进行操作工艺、质量标准、安全卫生、消防、治安保卫等项目的技术培训和交底。
本工程施工作业队相对独立,劳动力工种配置要齐全,现场管理和作业人员总数将维持在1000人左右。
劳动力使用高峰期主要出现在两个阶段,第一阶段为混凝土结构施工阶段,出现在2011年、2012年,人员专业构成相当简单。
第二个高峰期出现在装饰装修和机电安装阶段,特点是分包单位多,人员专业构成相当复杂,管理难度大,高峰期预计为2013年。
劳动力由工程部和协调部根据现场施工需要统一调配。
1.1基础施工阶段劳动力计划本施工阶段主要施工项目包括基础垫层、筏基、测量、防护护栏及其他杂工。
基础施工阶段劳动力计划表1.2根据框架结构工程每个施工段每100㎡结构施工的综合人工耗用经验数值,并结合本工程层高较高,梁、柱量大,工期紧张的特点,初步估算经验数字为10人/100平米。

附件1:工地试验室仪器设备参照配置表1.土:标准筛、摇筛机、比重计、电子天平、烘箱、光电液塑限测定仪、自动击实仪、路面材料强度试验仪、多功能脱模器、CBR试验装置、杠杆压力仪及承载板或路面材料强度仪及配件2.集料:标准筛、摇筛机、压碎值测定仪(水泥砼用和沥青路面用)、压力机、洛杉矶磨耗机、针片状规准仪、游标卡尺、砂当量试验装置、电子天平、烘箱、摆式摩擦系数测定仪、加速磨光机、冲击试验仪、细集料棱角性测定装置3.石料:电动切石机、砂轮磨平机、压力机、低温试验箱4.水泥:电子天平、水泥净浆搅拌机、水泥标准稠度仪、雷氏夹、煮沸箱、水泥胶砂搅拌机、水泥胶砂振实台、标准恒温恒湿养护箱、电动抗折试验机、压力机、负压筛析仪、透气比表面积仪5.水泥混凝土、砂浆、外加剂:标准养护室、水泥混凝土搅拌机、水泥混凝土标准振动台、压力机、抗折试验夹具、水泥砂浆稠度仪、水泥砂浆分层度仪、胶砂流动度测定仪、坍落度筒、容量筒、混凝土贯入阻力仪、分析天平、烘箱、比重计、试验筛、含气量测定仪、劈裂试验夹具、混凝土渗透仪、千分表、阳极极化仪、酸度计、螺旋测微计、钻孔取芯机、混凝土试模6.无机结合料稳定材料:压力机、直读式测钙仪、分析天平、滴定设备、负压筛析仪、高温炉、电子天平、烘箱7.沥青:针入度仪、低温延度仪、软化点仪、闪点仪、电炉、薄膜烘箱、秒表、电子天平、烘箱、动力粘度仪、沥青比重瓶8.沥青混合料:沥青混合料拌和机、马歇尔自动击实仪、浸水天平、烘箱、马歇尔稳定度仪、恒温水槽、沥青抽提仪、轮碾成型机、车辙试验机、低温试验箱、沥青路面抗滑性能测试设备、标准筛、脱模机、电热取样钻孔机9.钢筋:万能材料试验机、游标卡尺10.道路工程:环刀、灌砂筒、取芯机、弯沉测试设备、平整度测试设备、摩擦系数测试设备、路面渗水仪、承载板、路面构造深度测试仪11.结构混凝土:回弹仪、取芯机、压力机、碳化深度测量装置、钢筋位置及保护层测定仪、非金属超声波检测仪、读数显微镜12.地基基础:承载板、静动力触探仪13.基桩:非金属超声波检测仪、低应变仪14.公路线形及几何尺寸:全站仪(或经纬仪、测距仪)、水准仪、钢尺15.隧道工程:隧道断面仪、锚杆拉拔仪附件2:四川省公路水运工程工地试验室审核申请书申请单位(章):工程项目:申请日期:填表须知一、本表统一采用A4尺寸纸张,内容必须打印,检测机构对填表内容的真实、可靠性负责。
拟投入的主要施工机械计划精良的机具是保证施工进度、质量、安全和成本的重要环节,对于本工程的施工机具,一部分将从公司内部机具中挑选精良型的,一部分从外单位租赁精良设备,对于一些必需的小机具则自行购买。
对于机械设备的管理我公司将从三个方面着手:合理配置机械设备、规范机械设备的使用、完善机械设备的保养。
一、合理配置机械设备根据施工组织设计,采用分析、预测等方法,按照工程量、施工进度要求,编制机械设备使用计划,明确机械设备选用的种类、型号、数量,既保证施工需要,又能够充分发挥机构设备的效率。
合理组合机械设备,原则是尽量简化机型、组合要配套和系列化,机械组合能力相适应,以保证机械设备能够配套使用,最大限度发挥机械设备效率。
机械设备使用管理的基本要求是:保持机械设备的良好技术状态,正确使用和优化组合,充分发挥机械设备的效能,以达到安全、高效、优质、低消耗地完成施工任务。
二、规范机械设备的使用项目部要建立、健全机械设备操作、使用、保养和管理制度,主要机械设备要严格执行定人、定机、定岗位的责任制,所有机械设备都要有人负责,多班作业时要执行交班制度。
班前登记领取机械设备,检查其技术状态,保证机械设备性能良好,运转正常,零部件齐全,安全防护装置良好,操作、控制系统灵敏可靠,无漏油、漏水、漏气、漏电现象,外观清洁整齐方可使用,不符合条件的机械设备不能使用。
施工过程中应该按照机械设备的性能、使用说明书、操作规程及正确使用机械设备的各项技术要求使用,合理安排,充分发挥机械设备的效能,以较低的消耗、获得较高效益。
施工过程中避免由于使用不当导致机械设备早期磨损、事故损坏及各种机械设备技术性能受到损害或缩短使用寿命。
施工完毕后,收工前必须检查机械设备的技术状态是否良好,将机械设备交回库房,做好领取、交还记录。
三、完善机械设备的保养项目配备专职机械设备管理员,机械设备管理员必需经培训合格、持证上岗。
机械设备管理员做好对机械设备的日常管理和保养。
