解决方案编号:LX-FS-A94785 轨道上山单轨吊安装措施标准范本

In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or

activity reaches the specified standard

编写:_________________________

审批:_________________________

时间:________年_____月_____日

A4打印/ 新修订/ 完整/ 内容可编辑

轨道上山单轨吊安装措施标准范本

使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。

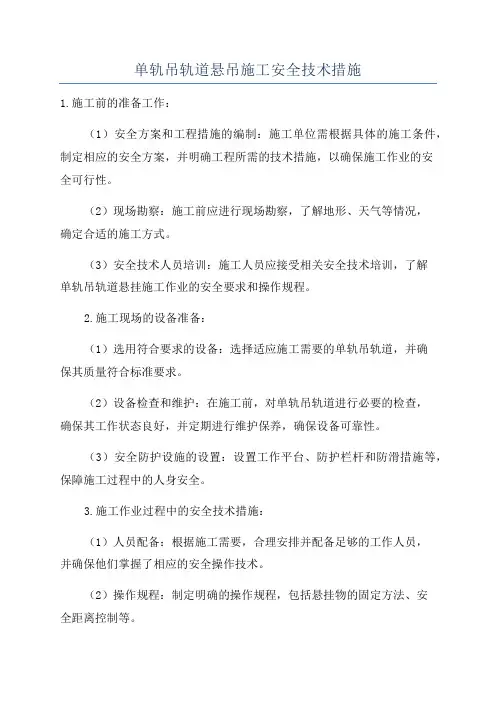

一、概况

根据工程需要,庞庞塔煤矿煤矿五煤辅运上山单轨吊梁由我单位进行安装,单轨吊梁从皮带机头安装到一号联络巷口,安装长度共计300m,从一号联络巷口开始由内向外安装。

二、单轨吊梁相关安装参数

1、吊轨每根长3.0m,单重为:25Kg/m;吊链采用φ18×64mm高强度圆环链(40T),最小破断拉力为210KN;连接螺栓及U型卡子选用高强度材质。

2、吊轨采用吊链悬吊,根据巷道顶底采用40

溜子链条和U形环进行调整,要求吊轨平、直、顺,目视不得有明显折弯。详见安装方式图

3、吊轨中心线距巷中偏造价人才网左

300mm,,吊轨高度距底板不小于3.0m。接头平整度,水平、垂直偏差均不得大于2mm。方向接头摆角允许偏差:水平3?、垂直6?,下轨面接头轨缝不得大于5mm。轨道悬吊链铅垂偏角不得大于45?。详见安装断面图。

4、吊链采用锚杆(锚索)吊挂在顶板上,吊挂锚杆每3m安装一组(一组两根),每组锚杆间距220mm,对称分布在中心线两侧;吊挂锚杆采用φ20×2500mm高强度锚杆,安装两根锚固剂

(K2360);在A#导线点前后13m内(详见附图,具体位置由测量人员给出)采用φ17.8×6000的锚索进行吊挂,安装三根锚固剂(K2360)。

5、吊链吊板必须贴紧岩面,固定吊板的锚杆锚固力不小于90KN/根,预紧力20 KN/根;固定吊板的锚杆紧固后外露长度为30--50mm,采用锚索预紧力30MPa,锚索外露长度不小于150mm。

6、为防止吊轨左右摇工程监理摆,每5根梁加装一组防摆链条,防摆链条固定在吊轨中部的吊孔上,一组防摆链条为四根,斜拉在巷道顶板、就近固定在巷道原有锚杆或锚索上。详见中部带横拉板的轨道安装示意图。

三、施工组织

1、施工负责人:杨文生

负责单轨吊安装施工的全面协调工作,保障单轨吊安装所需的材料和后勤服务等工作。对单轨吊安装施工的组织和安全负总责。

技术指导:熊虎信

安装吊轨前,编制可行的安装组织和安全施工技术措、负责现场的安全管理工作及安装质量监督检查工作,对该项工作的安全负技术责任。

地面装运起吊班长:李小刚

负责地面单轨吊搬运、捆绑及起吊等入井前工序的组织和协调,负责人员的分工和分配以及现场的指挥工作,指定具体操作人员,切实做到不安全不施工。负责现场的安全管理工作。

井下安装班长:由施工负责人当班指定,

负责单轨吊材料的井下运输、井下拆卸、及安装现场的组织和协调,负责人员的分工和分配以及现场的指挥工作,负责现场的安全管理工作。对当班所安装的单轨吊施工质量负责。

施工人员:分为两班,共计13人(装卸、运输5人,安装8人)

地面装卸、运输工:李小刚、陈利明、郭辉、宋建平、岳建忠

井下搬运、装卸、安装工:李广泰、时红方、武梦珂、赵长春、

服从班长的指挥,严格做好本职工作,有权抵制违章指挥和不安全施工,做到自保和互保,对自身安全负主要责任,对因自身违章施工而影响他人的安全负主要责任。

材料保障:郭进才

按照施工负责人的安排确保材料和设备的供应,负责单轨吊所需附属材料的进购及发放使用工作,对材料的质量、安全可靠性负责。

后勤保障:吴立新

安排好施工人员的伙食和休息以及其它生活方面的服务,确保参与人员的后勤供应。

安全监察:李俊洪

负责单轨吊构件的地面起吊、井上下装、卸期间的安全监察、督导工作,及时发现及纠正施工过程中存在的安全隐患,确保整个施工过程安全有序进行,对整个施工过程的安全负主要责任。

2、劳动组织:

单轨吊构件的地面领取、装卸、运输实行8小时制作业。

单轨吊的井下运输、拆卸、安装采用两班作业,每班十二小时,每班四人,结合五煤实际生产情况合理安排施工工序。

四、施工方案及工艺

依据现场已有的吊轨、配件等,结合五煤轨辅运上山的安装位置、特征,安装单轨吊所需的锚杆、锚索等配件,附属材料由施工单位自行购置。根据五煤

上山成巷情况,采取先由工作面附近的合适位置由里向外进行安装施工,为保证安装精度采用打一组锚杆固定一根吊轨的施工顺序。

单轨吊施工工艺流程为:

单轨吊构件领取--构件装车、运输、卸车--打吊挂锚杆、锚索---安装吊链--安装吊轨--安装防摆拉链--完成安装五、施工准备

1、组织所有施工人员认真学习本措施并签字确认;

2、根据施工图纸准备好所需材料

3、准备好施工用具:扳手,风带,锚杆机,风动扳手等工具;

4、准备好起吊工具(手拉葫芦)及相应的绳套、卸扣等锁具;

5、所有材料在下井前经监理和建设单位验收并
