土木工程施工的特点及组织施工的要求有哪些?(1)特点:面广量大,劳动繁重;施工条件复杂(2)组织施工要求:尽可能采用机械化施工;合理安排施工计划,尽量避开冬雨季;合理调配土方;根据工程特点,拟定合理施工方案和技术措施.影响土方边坡稳定的因素主要有哪些?边坡的土质,挖方深度(填方深度),边坡留置时间,排水情况,边坡上的荷载情况以及土方施工方法等。
试述流沙现象发生的原因及主要防治方法。
当动水压力大于或等于土的浸水密度时,土颗粒处于悬浮状态,并随地下水一起流入基坑,即发生流沙现象.主要防治的方法:(1)抢挖法:即组织分段抢挖,挖到标高后立即铺席并抛大石以平衡动水压力,压住流沙。
此法仅能解决轻微流沙现象。
(2)水下挖土法:采用不排水施工,使坑内水压与坑外地下水压相平衡,抵消动水压力。
(3)沿坑周做挡墙法:通过其进入坑底以下的一定深度,增加地下水流入坑内的渗流路程,从而减小了动水压力.(4)井点将水法:通过降低地下水位改变动水压力的方向,这是防止流沙的最有效的措施。
试述降低地下水位对周围环境的影响及预防措施.降低地下水位时,由于土颗粒流失或土体压缩固结,易引起周围地面不均匀沉降,可能导致周围的建筑物倾斜,下沉,道路开裂或管线断裂等。
因此,在井点降水前,应进行环境勘察和设计计算,对有可能造成危害者,必须采取相应的预防措施。
具体措施如下:(1)采用回灌井点进行回灌,使原建筑物,构筑物下仍保持较高的地下水位,以减小其沉降程度(2)设置止水帷幕,是原建筑物的地下水位基本保持不变(3)减缓降水速度,选择适当的滤网,加大沙滤层厚度,防止土颗粒随水流出。
试述土钉墙与喷锚支护在稳定边坡原理上有何区别。
土钉墙是通过土钉墙加固边坡土地,与边坡土地形成共同工作的复合体,从而提高边坡的稳定性,增强土地破坏的延性;而喷锚支护则是借助锚杆与滑坡面以外的土地的拉力使边坡稳定.单斗挖土机按工作装置分为哪几种类型?其各自特点及使用范围如何?(1)正铲挖土机工作特点:前进向上,强制切土;挖土,装车效率高,易于汽车配合适用于:停机面以上,含水量30%以下,一~四土的大型基坑开挖(2)反铲挖土机工作特点:后退向下,强制切土,可与汽车配合适用于:停机面以下,一~三类土的基坑,基槽,管沟开挖(3)拉铲挖土机工作特点:后退向下,自重切土;开挖深度,宽度大;甩土方便适用于:停机面以下,一~二类土的较大的基坑开挖,填筑堤坝,河道清淤(4)抓铲挖土机工作特点:直上直下,自重切土,效率较低适用于:停机面以下,一~二类土的面积较小而深度较大的坑,井等。

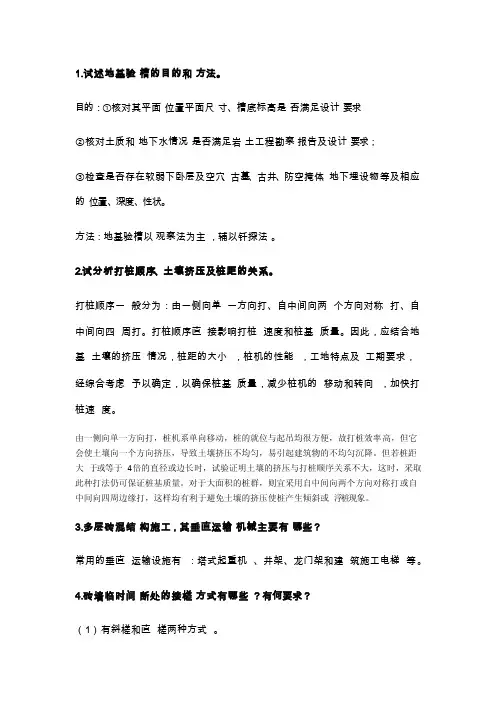

1.试述地基验槽的目的和方法。
目的:①核对其平面位置平面尺寸、槽底标高是否满足设计要求②核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;③检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。
方法:地基验槽以观察法为主,辅以钎探法。
2.试分析打桩顺序、土壤挤压及桩距的关系。
打桩顺序一般分为:由一侧向单一方向打、自中间向两个方向对称打、自中间向四周打。
打桩顺序直接影响打桩速度和桩基质量。
因此,应结合地基土壤的挤压情况,桩距的大小,桩机的性能,工地特点及工期要求,经综合考虑予以确定,以确保桩基质量,减少桩机的移动和转向,加快打桩速度。
由一侧向单一方向打,桩机系单向移动,桩的就位与起吊均很方便,故打桩效率高,但它会使土壤向一个方向挤压,导致土壤挤压不均匀,易引起建筑物的不均匀沉降。
但若桩距大于或等于4倍的直径或边长时,试验证明土壤的挤压与打桩顺序关系不大,这时,采取此种打法仍可保证桩基质量。
对于大面积的桩群,则宜采用自中间向两个方向对称打或自中间向四周边缘打,这样均有利于避免土壤的挤压使桩产生倾斜或浮桩现象。
3.多层砖混结构施工,其垂直运输机械主要有哪些?常用的垂直运输设施有:塔式起重机、井架、龙门架和建筑施工电梯等。
4.砖墙临时间断处的接槎方式有哪些?有何要求?(1)有斜槎和直槎两种方式。
(2)墙砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。
5.试述钢筋的焊接方法。
如何保证焊接质量?焊接方法:对焊、点焊、电弧焊和电渣压力焊等。
质量保证:必须是有技术技能的电焊工,而不是没有经过严格培训的一般人员进行电焊作业;必须采用与母材相匹配的电焊条,而不是随便那些电焊条用用;必须严格控制作业的电流的大小,更不允许为了快速完工而加大电焊机的电流;必须严格按设计要求,保证电焊缝的长度和厚度满足设计要求。
⼟⽊⼯程施⼯——简答题第⼀章⼟⽅⼯程1、常见的⼟⽅⼯程有:(1)场地平整:包括场地清理,确定场地设计标⾼,计算挖填⼟⽅量,合理地进⾏⼟⽅调配等。
(2)开挖沟槽、基坑、竖井、隧道、修筑路基、堤坝:其中包括测量放线,施⼯排⽔降⽔,⼟壁边坡和⽀护结构等。
(3)⼟⽅回填与压实:包括⼟料选择、运输、填⼟压实的⽅法及密实度检验等2 H0的确定原则:①应满⾜⽣产⼯艺和运输的要求;②充分利⽤地形,分区或分台阶布置,分别确定不同的设计标⾼;③使挖填平衡,弃⼟运输或取⼟回填的⼟⽅量最少;④要有⼀定泄⽔坡度(≥2‰),使能满⾜排⽔要求;⑤要考虑最⾼洪⽔位的影响3、⼟璧塌⽅的原因(1)边坡过陡,使⼟体的稳定性不够,⽽引起塌⽅现象;(2)⾬⽔、地下⽔渗⼊基坑,使⼟体泡软、重量增⼤及抗剪能⼒降低,这是造成塌⽅的主要原因。
(3)基坑上边边缘附近⼤量堆⼟或停放机具、材料,或由于动荷载的作⽤,使⼟体中的剪应⼒超过⼟体的抗剪强度。
(4)⼟⽅开挖顺序,⽅法未遵守“从上⾄下,分层开挖;开槽⽀撑,先撑后挖”的原则。
4、防治塌⽅的措施:(1)放⾜边坡(2)设置⽀撑5、⼀般基坑的⽀撑⽅法⼀般基坑的⽀撑⽅法有:斜柱⽀撑、锚拉⽀撑、短柱横隔⽀撑和临时挡⼟墙⽀撑,施⼯时按适⽤条件进⾏选择。
6、施⼯排⽔分为明排⽔和⼈⼯降低地下⽔位两种(1)明排⽔是采⽤截、疏、抽的⽅法。
截:是截住⽔流;在现场周围设置临时或者永久性排⽔沟,防洪沟或挡⽔堤,以拦截⾬⽔流⼊施⼯区域。
疏:是疏⼲积⽔;在施⼯范围内设置纵横排⽔沟,疏通,排⼲场内地表积⽔。
抽:是在基坑开挖过程中,在坑底设置集⽔井,并沿坑底的周围开挖排⽔沟,使⽔流⼊集⽔井中,然后⽤⽔泵抽⾛。
(2)⼈⼯降低地下⽔位;是在基坑开挖前,先在基坑周围埋设⼀定数量的滤⽔管(井),利⽤抽⽔设备从中抽⽔,使地下⽔位降落到坑底以下,直⾄基础⼯程施⼯完毕为⽌。
⼈⼯降低地下⽔位的⽅法有轻型井点、喷射井点、电渗井点、管井井点及深井泵井点等。
1.5、影响边坡稳定的因素和原因答:1土体的下滑使土体中产生剪应力。
引起下滑力增加的主要因素有:坡顶上堆物、行车荷载;雨水或地面水渗入土中,使土的含水量提高而使土的自重增加;地下水渗流产生一定的动水压力;土体竖向裂缝中积水产生侧向静水压力等。
2引起土体抗剪强度降低的主要因素是:气候的影响使得土质松软;土体内含水量增加而产生润滑作用;饱和的细砂、粉砂受震动而液化等。
1.11流沙产生的机理及防治途径答:机理:当动水压力大于土的浸水密度,土颗粒处于悬浮状态,并随地下水一起流入基坑,即发生流沙现象。
防治:1减少或平衡动水压力2使动水压力方向向下3截断地下水流措施:1枯水期施工2抢挖法3打钢板桩或地连墙4水下挖土法5井点降水法6冻结法1.14、土方填筑应注意的问题,影响土方压实的主要因素答:应注意的问题:1土料的选用和处理:土料应符合设计要求,保证填方的强度与稳定性,填料应该为强度高,压缩性小,水稳定性好便于施工的土、石料。
填土应严格控制含水量,施工前进行检验。
2控制适宜的含水量3确定适宜的铺土厚度和压实遍数。
影响土方压实的因素:1压实功的影响2含水量的影响3铺土厚度的影响2.4预制桩沉桩方法:锤击法、静压法、振动法、水冲法。
2.5、泥浆护壁钻孔灌注桩是如何施工的?泥浆有何作用?泥浆循环有哪两种方式?答:施工流程:桩位放线、开挖泥浆池、排浆沟、护筒埋设钻机就位、孔位校正成孔(泥浆循环、清除土渣)第一次清孔质量验收下钢筋笼和混凝土导管第二次清孔浇注水下混凝土(泥浆排出)成桩泥浆的作用:保护孔壁、防止塌孔、排出土渣以及冷却与润滑钻头的作用。
泥浆循环方式:正循环和反循环。
4.4、试描述钢筋焊接的方法,以及如何保证焊接的质量答:焊接方法:1闪光对焊2电弧焊3电渣压力焊4气压焊5点焊检查方法:1外观观察2力学检查,抽样作拉伸试验3非破损检验(x射线、超声波)4.7试描述钢筋代换的原则及方法答:方法:(1)等强度代换。
土方规划1、试述土的可松性及其对土方规划的影响。
自然状态下的土,经过开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复其原来的体积。
土的这种性质叫做土的可松性。
影响:土的可松性对土方量的平衡调配,确定运土机具的数量及弃土坑的容积,以及计算填方所需的挖方体积等均有很大的影响。
2、试述土壁边坡的作用、表示方法、留设原则及影响边坡的因素。
作用:合理地选择基坑、沟槽、路基、堤坝的断面和留设边坡,是减少土方量的有效措施。
边坡的表示方法为:1:m 其意义为:当边坡高度已知为h 时,其边坡宽度则等于mh。
留设原则:边坡坡度应根据不同的挖填高度、土的工程性质及工程特点而定,既要保证土体稳定和施工安全,又要节省土方。
影响边坡的因素:边坡坡度应根据挖填高度、土的工程性质及工程特点而定,既要保证土体稳定和施工安全,又要节省土方。
3、确定场地设计标高H0时应考虑哪些因素?(1)满足生产工艺和运输的要求;(2)充分利用地形,分区或分台阶布置,分别确定不同的设计标高;(3)考虑挖填平衡,弃土运输或取土回填的土方量最少;(4)要有合理的泄水坡度,满足排水要求;(5)考虑最高洪水位的影响。
4、试述按挖填平衡原则确定H0的步骤和方法。
步骤和方法:(1)划分方格网(边长可取10-50m,常用20,40)(2)确定各方格网角点高程(水准仪实测,插入法求得)(3)按挖填平衡确定设计标高(利用公式法求得H0)5、为什么对场地设计标高H0要进行调整?如何调整?因为求出的是理论值,实际中土的可松性、场内挖方和填方、场地泄水坡度都会影响土方量。
调整方法:考虑上述因素利用公式求出。
6、如何计算沟槽和基坑的土方量?(1)求出方格角点的施工高度(2)确定零线位置(3)平均高度法求出7、土方调配应遵循哪些原则,调配区如何划分,如何确定平均运距?原则:力求挖填平衡、运距最短、费用最省,考虑土方的利用,以减少土方的重复挖填和运输。
调配区如何划分:利用图示法找出零线,即划分了调配区。
土木工程施工简答题一、单项选择题1. 土木工程施工过程中,不属于施工准备阶段工作的是()。
A. 设计交底B. 现场勘查C. 施工方案的编制D. 施工图的会审【答案】B2. 土木工程施工过程中,施工方案的编制是在()阶段进行的。
A. 施工准备B. 施工图设计C. 施工招标D. 施工阶段【答案】A3. 土木工程施工过程中,施工进度计划的作用不包括()。
A. 指导施工B. 控制施工进度C. 资源配置D. 施工方案的实施【答案】D4. 土木工程施工过程中,不属于施工进度计划编制依据的是()。
A. 施工图纸B. 施工方案C. 施工现场条件D. 施工经验【答案】D5. 土木工程施工过程中,施工成本管理的任务不包括()。
A. 成本预测B. 成本控制C. 成本核算D. 施工方案的编制【答案】D二、多项选择题1. 土木工程施工过程中的施工准备阶段工作包括()。
A. 设计交底B. 现场勘查C. 施工方案的编制D. 施工图的会审E. 施工材料的采购【答案】ABCD2. 土木工程施工过程中的施工进度计划编制依据包括()。
A. 施工图纸B. 施工方案C. 施工现场条件D. 施工经验E. 施工资源的供应情况【答案】ABCE3. 土木工程施工过程中的施工成本管理任务包括()。
A. 成本预测B. 成本控制C. 成本核算D. 成本分析E. 施工方案的编制【答案】ABCD三、判断题1. 施工准备阶段是土木工程施工过程中非常重要的一阶段,包括设计交底、现场勘查、施工方案的编制和施工图的会审等工作。
()2. 施工进度计划编制的依据主要包括施工图纸、施工方案、施工现场条件和施工经验。
()3. 施工成本管理主要包括成本预测、成本控制、成本核算、成本分析和施工方案的编制。
()4. 土木工程施工过程中,施工进度计划的作用主要是指导施工、控制施工进度和资源配置。
()5. 土木工程施工过程中,施工成本管理的任务主要是成本预测、成本控制、成本核算和成本分析。
1.土方工程的内容(1)场地平整;(2)施工排、降水;(3)基坑及边坡支护;(4)坑、槽开挖;(5)土方填筑。
2.土方工程的施工特点(1)量大面广;(2)受地质、水文、气侯影响大,不确定因素多;(3)受周边环境影响。
3.土方工程的施工设计应注意1)摸清施工条件,选择合理的施工方案与机械;2)合理调配土方,使总施工量最少;3)合理组织机械施工,以发挥最高效率;4)作好道路、排水、降水、土壁支撑等准备及辅助工作;5)合理安排施工计划,避开冬、雨季施工;6)制定合理可行的措施,保证工程质量和安全。
4.确定场地设计标高考虑的因素:(1) 满足生产工艺和运输的要求;(2) 尽量利用地形,减少挖填方数量;(3)争取在场区内挖填平衡,降低运输费;(4)有一定泄水坡度,满足排水要求。
5.初步计算场地设计标高H0原则:场地内挖填平衡,平整前后土方量相等。
方法:实测法、等高线插入法。
6.土方调配的原则:力求挖填平衡,运量最小;合理划分调配区;应考虑近期施工与后期施工利用;应考虑分区和全场相结合;尽可能与大型地下建筑物的施工相结合7.土方调配图的编制步骤:1)划分调配区;2)求出各挖、填方区间的平均运距;3)进行土方调配:线性规划法;4)画出土方调配图;5)列出土方调配平衡表8.提高生产率可采取:并列推土法;下坡推土法;槽形推土法;斜角推送法作业;分堆集中,一次推送法;跨铲法作业;9.基坑工程的内容:1.支护体系的方案技术经济比较和选型2.支护结构的强度、稳定和变形计算;基坑内外土体的稳定性验算3.地下水及地表水控制4.基坑及其周围地层的土体加固方案5.土方开挖方案6.工程监测及信息化施工7.对邻近建筑物及地下设施的保护8.应急预案10.土方边坡的形式:直立壁;放坡;分级放坡11.放坡开挖的适用条件:1.场地允许2.邻近无重要建筑物和管线3.基坑边土体位移限制不大4.土质为一般粘性土或粉土以及碎石土、风化岩石等良好土质5.开挖深度超过4—5米时,宜采用分级放坡6.地下水位降至坑底12.引起土方边坡失稳的主要因素:1.下滑力增大(地面超载(材料、车辆);基坑超挖;地面水下渗(雨水、施工积水))2.土体抗剪强度降低(喷护不及时,风吹日晒,土体松软;土体含水量增大;砂土受振动而液化)主要预防措施:1严格按设计工况施工,严禁超挖2坑顶不得超载,如堆放材料、重型车辆等3.做好面层喷护,防止地表水入渗4、出现裂缝及时封闭5、防止强烈振动6、其他13.水泥土搅拌桩用途:挡土墙;止水帷幕;软弱土层加固14.钢板桩(平板形、波浪形):三种打桩方法:单独打入法;围檩插桩法;分段复打桩15.支撑:内支撑(钢结构支撑、钢筋混凝土支撑);外拉锚(挡墙顶部拉锚、土锚杆拉锚);斜撑式16基坑土方机械:.1.正铲挖土机(工作特点:“前进向上,强制切土”;挖土、装车效率高,易与汽车配合;适用于:停机面以上。
1.影响砌体结构施工质量的主要因素,其总质量要求是什么?原材料和砌筑质量是影响砌体结构工程质量的主要因素。
砌筑质量应着重控制灰缝质量,其质量要求可用“横平竖直,组浆饱满,组砌得当,接搓可靠。
2.简述花岗岩粘贴施工程序是什么样的?基层处理抹底层灰,中层灰弹线分格选料,预排石材粘贴嵌缝,清理抛光打蜡。
3.简述sbs改性沥青卷材防水层施工的工艺流程。
基层表面清理,修补涂刷冷底子油节点附加层增强处理定位弹线试铺铺贴卷材收头处理,节点密封蓄水试验保护层施工检查验收。
4.施工缝预留的原则?怎样预留?处理方法?施工缝是结构中的薄弱环节,宜留在剪力较小而且施工方便的部位,柱,墙应预留水平缝,梁,板应预留垂直缝。
柱的施工缝宜留在基础顶面,梁或吊车牛腿的下面,吊车梁的上面,无梁楼盖柱帽的下面。
框架结构中如果梁的负筋向下弯入柱内,可设置在这些钢筋的下端。
和板连成整体大断面梁,应留在楼板底面20~30mm处,当板下有梁托时,留在梁托下部。
单向平板可留在平行于短边的任何位置处,有主次梁的楼板,宜顺着次梁方向浇筑,应留在次梁跨度中间的1/3范围内。
楼梯应留在楼梯长度中间1/3长度范围内。
浇筑砼前,应除去表面的水泥薄膜,松动的石和软弱的砼层,并加以充分冲湿和冲洗干净,不得积水。
浇筑时,宜先铺水泥浆或与砼相同成分的水泥砂浆一层。
5.孔道灌浆的作用?防止预应力筋锈蚀增加结构的抗震性和耐久性使预应力筋与构件混凝土有效的粘结,以控制裂缝的产生减轻梁端锚具的负载6.什么事流砂现象?产生的条件?产生原因?危害?防治原则?防治的主要措施?土颗粒不断的从基坑边或基坑底部冒出的现象。
当基坑挖土至地下水位以下时,土质为细砂土或粉砂土的情况下。
是水在吐中渗流所产生的动力水压对土体作用的结果。
会边挖边冒流砂,土体完全丧失承载力,导致施工条件恶化,基坑难以挖到设计深度。
严重的会引起基坑边坡塌方,临近建筑因地基被掏空而出现开裂,下沉,倾斜甚至倒塌。
治流砂必先治水。
流砂的成因及防治措施:流沙产生的原因有:内因取决于土的性质,外因取决于地下水及其产生的动水压力。
防治措施:1选择在全年最低水位季节施工2向坑底抛大石块3打钢板柱4采用化学压力注浆或高压水泥注浆5人工降低水位模板的基本要求1保证工程结构和构件各部分形状尺寸相互位置正确2具有足够的刚度强度稳定性,能够可靠承受新浇砼的重量和侧压力在施工过程中产生的荷载3构造简单拆装方便并便于钢筋的绑扎与安装,符合砼的浇筑养护等工序要求4模版接缝应严密不漏浆模板承受的荷载:1模板及支架自重2新浇砼自重;3钢筋自重4施工人员及设备荷载5振捣砼时产生的荷载6新浇砼对模板侧面的压力7倾倒砼时产生的水平荷载8风荷载砼浇筑的规定:1砼应该在初凝前浇筑2为防治砼浇筑时产生分层离稀现象,砼自由倾倒高度不宜大于2米3浇筑竖向结构时,底部应该浇筑50-100mm厚水泥砂浆,防治蜂窝麻面现象4为使砼振捣密实,砼分层浇筑5为保证砼的整体性,浇筑工作应连续进行6施工缝的留置应该在浇筑前确定,并留置在受剪力较小便于施工的部位7砼初凝之后终凝之前防止振动8浇筑过程中随时注意模板等的变化,一有问题及时处理。
温度裂缝防治措施及形成原因:1宜选用水化热较低的水泥2在保证砼强度的条件下3尽量降低水泥用量和每立方米的用水量4粗骨料宜选用粒径较大的卵石5尽量降低砼如模温度6必要时在砼内埋设冷却水管7为降低水泥用量,提高砼和易性,适量掺进行的入矿物8对表层砼做好保温措施9尽量延长砼浇筑时间,从砼表层外部到内部设多个温度观测点,加强观测原因:混凝土在凝结硬化过程中,水泥水化反应会产生大量的水化热。
强度增长期间,产生的水化热越来越多,蓄积在大体积混凝土内部,热量不易散失,致使混凝土内部温度显著升高,而表面散热较快,这样在混凝土内外之间形成温差,混凝土内部产生压应力,而混凝土外部产生拉应力,但温度超过一定程度后,就易拉裂外表混凝土,在混凝土内逐渐散热冷却产生收缩时由于受到基岩的约束,接触处将产生很大的拉应力,一旦拉应力超过混凝土的极限抗拉强度便在约束接触处产生裂缝,甚至形成贯穿裂缝,将严重影响结构的整体性,对于混凝土结构的承载力和安全极为不利,须避免。
第二章深基础工程施工一、按受力情况桩分为几类?桩上的荷载由哪些部分承担?可分为端承桩和摩擦桩。
桩上的荷载由桩端阻力和桩身摩擦力共同承担。
但,对于端承桩,极限状态下荷载主要由桩端阻力承担;而对于摩擦桩,荷载由桩端阻力和桩身摩擦力共同承担,桩身摩擦力发挥很重要的作用。
二、试述钢筋混凝土预制桩吊点设置的原则是什么?如何设置?(P56)吊点应严格按设计规定的位置绑扎。
无规定时,应按起吊弯矩最小的原则确定吊点。
绑扎设置位置P56页。
我就不信还要记那些数据!三、试述桩锤的类型及其适用范围,打桩时为什么采用重锤低击?(P57)1、落锤-常用锤重1~2吨。
适于打木桩及细长尺寸的混凝土桩;在一般土层及粘土、含有砾石的土层中均可使用。
2、单动汽锤-常用锤重3~10吨。
适于打各种桩,最适于套管法打就地灌注混凝土桩。
3、双动汽锤-常用锤重0.6~6吨。
适于打各种桩,并可用于打斜桩;使用压缩空气时,可用于水下打桩;可用于拔桩,吊锤打桩。
4、柴油桩锤-常用锤重0.6~6吨。
最适于打钢板桩、木桩;在软弱地基打12m以下的混凝土桩。
5、振动桩锤-适于打钢板桩、钢管桩、长度在15m以内的打入式灌注桩;适于粉质粘土、松散砂土、黄土和软土,不宜用于岩石、砾石和密实的粘性土地基。
6、重锤低击的原因:如果是轻锤,势必“高击”。
这样,则(1)锤击功能很大部分被桩身吸收,桩不易打入;(2)桩头易被打坏;保护层用可能震掉;轻锤高击的应力,还会使桩顶1/3桩长范围内薄弱处产生水平裂缝,甚至桩身断裂。
当然,桩锤不能过重,否则所需动力设备也较大,不经济。
四、试述打桩顺序有几种?打桩顺序与哪些因素有关?如何确定合理的打桩顺序?(P60)打桩顺序有(1)逐排打(2)自中央向边缘打(3)自边缘向中间打(4)分段打影响因素:桩的密集程度、桩的规格、长短和桩架移动方便。
逐排打桩的效率高,但最终会引起建筑物的不均匀沉降。
它和自边缘向中间打一样适用于桩不太密集的情况。
一般以中央向边缘打,分段打法为宜,若柱距大于或等于4倍桩直径,土壤挤压情况和打桩顺序关系不大。
一般宜先大后小,先深后浅,先长后短,从建筑处向远处打,基坑大则分成数段打。
(详见P60)五、钢筋混凝土预制桩接桩的方法有哪些?试问各自适用于什么情况?1、焊接法:2、法兰接装法:接桩速度快,但耗钢量大,多用于混凝土管桩;3、硫磺胶泥锚接法:可节约钢材,操作简便,接桩时间比焊接法大为缩短,但不宜用于坚硬土层中。
六、打桩过程可能出现哪些情况?如何处理?七、钢筋混凝土预制桩的停打原则是什么?八、打桩对周围环境有何影响?如何预防?九、灌注桩与预制桩相比有何优缺点?(P64)灌注桩具有节约材料,成本低,施工无振动、无挤压,噪音小等优点。
施工后混凝土需要一定的养护期,不能立即承受荷载,施工工期较长,在软土地基中易出现颈缩、断裂等质量事故。
十、灌注桩成孔方法有哪几种?各自适用于什么条件?(P65页起)1、钻孔灌注桩:能在各种土层条件下施工。
(1)干作业:适用于地下水位以上的粘性土、粉土、填土、中等密实以上的砂土、风化岩层,成孔时不必采取护壁措施而直接取土成孔。
(2)湿作业(泥浆护壁):适用于地下水位以下的粘性土、粉土、砂土、填土、碎(砾)石土及风化岩层,以及地质情况复杂、夹层多、风化不均、软硬变化较大的岩层。
2、套管成孔灌注桩:(1)振动沉管灌注桩:适于在一般粘性土、淤泥、淤泥质土,粉土、湿陷性黄土、稍密及松散的砂土及回填土中使用;但在坚硬砂土、碎石土及有硬夹层的土层中,因易损坏桩尖,不宜采用。
(2)锤击沉管灌注桩:适于粘性土、淤泥、淤泥质土、稍密的砂土及杂填土层中使用;但不能在密实的砂砾石、漂石层中使用。
3、挖孔灌注桩:十一、试述泥浆护壁成孔灌注桩的施工工艺(详见P70)1、埋设护筒。
2、钻孔的同时注入泥浆。
控制泥浆的相对密度很重要。
3、钻孔达到要求深度(完成)后,应及时清孔。
4、放入钢筋、浇筑混凝土。
十二、套管成孔灌注桩拔桩方法有几种?如何进行施工?(P71)1、振动沉管灌注桩:根据承载力的不同要求,分为(1)单打法,即一次拔管法。
拔管时,先振动5~10s,再开始拔桩管,拔管时应边振边拔,每提升0.5~1.0m,振5~10s,再拔管0.5m,再振5~10s,如此反复进行直至地面。
(2)复打法,即在同一桩孔内进行两次单打,或根据需要进行局部复打。
(3)反插法,先振动再拔管,每提升0.5~1.0m,向下反插0.3~0.5m(且不宜大于活瓣桩尖长度的2/3),此种方法在淤泥中可消除缩颈,但在坚硬土层中易损坏桩尖,不宜采用。
2、锤击沉管灌注桩:(1)单打法,(2)复打法十三、试述套管成孔灌注桩施工中常见问题及其处理方法?(P74)1、断桩,指桩身局部残缺夹有泥土,或桩身的某一部位混凝土坍塌,上部被土填充。
避免的措施,(1)桩的中心距应大于3.5倍桩径;(2)考虑打桩路线及桩架行走路线时,应注意对新打桩的影响;(3)采用跳打发或控制时间法,以减少对临桩的影响。
2、缩颈,浇筑混凝土后,桩身局部直径小于设计尺寸,截面面积不符合要求。
施工中应经常测定混凝土下落情况,发现问题及时纠正,一般可采用复打法或反插法处理。
3、桩靴进水进泥,指套管活瓣处涌水或泥沙进入桩管内。
处理方法:将桩管拔出,修复改正桩尖缝隙后,用砂回填桩孔重打。
地下水位大时,沉到地下水位时,用水泥砂浆灌入沉管内0.5m做封底,并再灌1m高混凝土,然后打下。
4、吊脚桩,桩底部的混凝土隔空,或混凝土中混入泥沙形成松软层的桩。
防止活瓣不张开,采用密振慢拔的方法;开始时先反插几下,然后再正常开始拔管。
5、有隔层。
处理:混凝土的坍落度≮5~7cm,骨料粒径≯3cm;拔管速度≯1m/min。
十四、试述人工挖孔桩的施工过程及安全措施。
人工挖孔桩的施工顺序:场地平整→防、排水措施→放线、定桩位、复核、验收→人工挖孔、绑扎护壁钢筋、支护模板、浇捣护壁混凝土(按节循环作业,直至设计深度)→桩底扩孔→全面终孔验收→清理桩底虚土、沉渣及积水→放置钢筋笼→浇筑桩身混凝土→检测和验收。
安全措施:施工人员进入孔内必须戴安全帽;孔内有人时,孔上必须有人监督防护;护壁要高出地面150~200mm, 1.0m范围内不得堆土;孔周围设置0.8m高的安全防护栏杆,每孔要设置安全绳及安全软梯;使用的电葫芦、吊笼等应安全可靠并有保险装置,不得使用麻绳;孔下照明要用安全电压;使用潜水泵,而且必须有防漏电装置;每日开工前应检测井下的有毒有害气体,并应有足够的安全防护措施;十五、试述地下连续墙的优缺点及其施工过程地下连续墙的优点:1、墙体刚度大,强度高,可承重、挡土、截水、抗渗,耐久性能好;2、建造深基础,对相邻建筑物、地下设施影响较小,与原有建筑物的最小距离可达0.2m左右;对附近地面交通影响较小;3、可用于逆作法施工,使地下部分与上部结构同时施工,大大缩短工期;4、比常规方法挖槽施工可节省大量土石方开挖工作量,且无需降低地下水位;5、施工机械化程度高,劳动强度低,挖掘功效高;6、施工振动小,噪音低,有利于保护城市环境;7、在地面作业,无需放坡、支模,施工操作安全。
缺点:需要较多的机具设备,一次性投资较高,施工工艺较为复杂,技术要求高,质量要求严,施工队伍需要具有一定的技术水平,若施工操作不当,易出现塌孔、混凝土夹层、超挖、表面粗糙、渗漏等问题,股要有适用于不同地质条件的护壁泥浆的管理方法以及发生故障时所需采取的各项措施。
4.12如何才能使混凝土搅拌均匀?为什么要控制搅拌机的转速和搅拌时间?为了获得质量优良的混凝土拌合物,除正确选择搅拌机外,还必须正确确定搅拌制度,即搅拌时间、投料顺序和进料容量等。
搅拌时间是指从原材料全部投入搅拌筒时起,到开始卸料时为止所经历的时间。
●搅拌时间过短,混凝土不均匀,和易性强度降低;●搅拌时间过长,石子破碎,增加砂浆的包裹面积,和易性降低,影响生产率。
4.13搅拌机为什么不宜超载?出料容量和装料容量如何换算?一般搅拌机不能任意超载,进料容量超过10%以上,就会使材料在搅拌筒内无充分的空间进行拌合,影响混凝土拌合物的均匀性。
出料系数=出料容量/进料容量,一般为0.60~0.70,一般取0.65。
4.14混凝土在运输和浇注过程中如何避免产生分层离析?●混凝土在运输工程中保持均匀性,使运输线路短直、道路平坦、车辆行使平稳,防止造成混凝土分层离析。
●混凝土在初凝前浇注完毕,避免产生分层离析现象。
控制自由落差混凝土浇筑自高处倾落的自由高度不应超过2m;在竖向结构中限制自由倾落高度不宜超过3m,否则应沿串筒与溜槽下料。
4.15混凝土搅拌机使根据什么原理设计的?目前常用的搅拌机有哪几种类型?●自落式搅拌机主要是以重力机理设计的,其搅拌机理为交流掺合机理。
●强制式搅拌机是利用剪切搅拌机理进行设计的,其搅拌机理为剪切掺合机理。
4.16混凝土长途运输为什么会离析?混凝土搅拌运输车运输混凝土为何不会产生离析?时间过长,震动使骨料不均匀。
10km的短途运输时只作为混凝土运输工具,即将搅拌好的混凝土运送到浇注点,在途中搅拌桶做低速转动防止混凝土分离;运距较长时,搅拌运输车则是先干料运输,然后到达距使用点10~15分钟路程时,开始搅拌混凝土,边运输边搅拌成混凝土拌合物。
4.17活塞式混凝土泵的工作原理?泵送混凝土对配合比有何要求?为什么有这些要求?●活塞泵工作时,利用活塞的往复运动,将混凝土吸入或压出。
●泵送混凝土工艺对混凝土的配合比提出了要求:碎石最大粒径与输送管内径之比不宜大于1:3,卵石则不宜大于1:2.5,泵送高度在50~100m时不宜大于1:3~1:4,泵送高度在100m以上时不宜大于1:4~1:5,以免堵塞。
4.18柱、梁、板的施工缝如何留置,为什么?施工缝留设的原则,应留在剪力较小,便于施工部位。
●在施工缝处继续浇筑混凝土时,待已浇筑的混凝土的抗压强度不低于1.2MPa时才允许继续浇筑。
(1)柱子宜留在基础顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼盖柱帽的下面,(2)有主次梁楼盖,宜顺着次梁方向浇筑,应留在次梁跨度中间1/3范围内,(3)单向板应留在平行于板短边的任何位置。
(4)和板连成整体的大截面梁,应留在板底面以下20~30mm处。
当板下有梁托时,留置在梁托下部。
(5)楼梯应留在楼梯段跨度中间1/3范围内。
(6)圈梁留在非砖墙交接处、墙脚、墙垛及门窗范围内。
4.19混凝土浇注时应注意哪些事项?⒈混凝土在初凝前浇注完毕,避免产生分层离析现象⒉控制混凝土的均匀性和密实性3浇深而窄的结构物(立柱、薄墙),在底部可先铺一层50~100cm水泥浆或减半石混凝土4确保模板、支架、钢筋、预埋件、预留孔洞没有变位和移位,若有,应在混凝土初凝前修整5混凝土浇注好静置过程中,应采取措施防止产生裂缝6梁和板应同时浇注。
