热力管道施工技术交底热力管道安装施工技术交底施工企业:XXX工程名称:XXX职工宿舍热力管道安装工种:M(津建安表22)安装交底时间:2019年月日一、施工方法1、土方工程⑴沟槽开挖在开挖前,要对现场现有地下管线进行物探、坑探,了解开挖地段的土质、地下管线种类、位置,并对地下管线、树木实施有效保护。
沟槽开挖采用土方挖至距槽底20cm处,由人工跟铲清槽,以防超挖或扰动基地。
根据现场调查情况,沟槽的开槽范围内若有其它的地下管线,及时将暴露的原有地下管线进行吊架包裹保护。
槽见底后,要在自检、互检、交接检符合规范要求的基础上,按规定及时邀请业主、监理、监督等有关人员验槽,合格后方可进行下道工序。
XXX回填时,按管道回填土密实度的要求进行回填夯实。
在开槽完成后按照设计要求,对槽底平整、夯实后才能垫砂。
回填土应保证最佳含水量,并无淤泥、腐值土、树根、草袋等杂物。
2、砂垫层施工砂垫层厚度为100-150mm,施工时严格按设计图纸要求实施,待槽底平整夯实,验收合格后实施。
砂垫层铺垫采用平板夯夯实后,再挂线用杠尺刮一遍,以保证平整、美观。
管底及侧部砂应过粗筛,防止保温层损伤。
热力工程回填砂至管顶以上300mm采用细砂或中砂。
3、管道安装热力工程直埋保温管是厂家按照设计图纸的要求,将管道的防腐、保温等加工工序完成,制成成品运到施工现场,直接进行安装。
施工现场的对接焊口防腐、保温及管材的选购,由备案的管长生产厂家中择优购买。
在签订购买合同之前,邀请监理单位和设计单位到生产厂家对管材的质量、生产工艺、供应能力和厂家资质进行考察,考察合格后再成批供应。
在管道加工生产之前,将管道平面布置图及节点详图给管材供应厂家,要求厂家按照设计图的要求进行管道的放样加工,并将加工好的管节按顺序编码。
待管材运送到施工现场后,按照大样图在沟槽上排管。
管道安装应使用边线控制管道的直顺度,保证钢管受热后变形是沿管道轴线方向变化,尽量减少安装时造成的附加应力对管道变形的影响。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各存一份.
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
表C2-1
编号05—C2—006 工程名称沄沄国际家园二期1#楼等7项交底日期2012年3月25日
施工单位中国新兴保信建设总公司一公
司
分项工程
名称
采暖系统安装
交底提要采暖系统镀锌钢管、PB管道安装

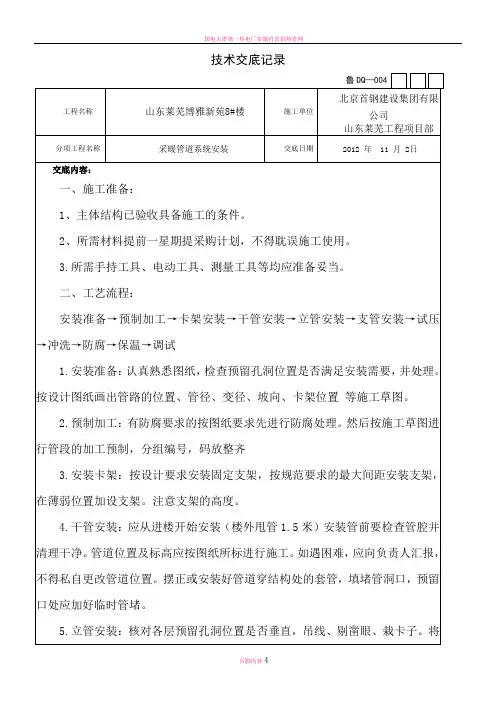

3.6其它
3。
6。
1接散热器立管预留长度要求180mm高;距墙尺寸为55mm。
3。
6。
2接散热器立管临时固定如下图:
审核人交底人接受交底人
2。
当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份.
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

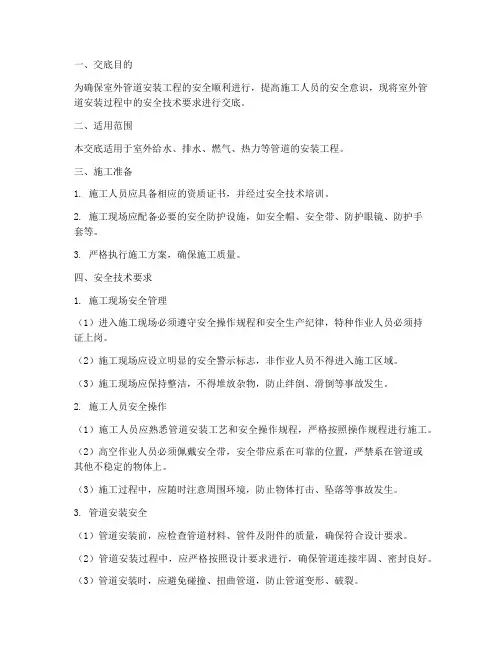

一、交底目的为确保室外管道安装工程的安全顺利进行,提高施工人员的安全意识,现将室外管道安装过程中的安全技术要求进行交底。
二、适用范围本交底适用于室外给水、排水、燃气、热力等管道的安装工程。
三、施工准备1. 施工人员应具备相应的资质证书,并经过安全技术培训。
2. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。
3. 严格执行施工方案,确保施工质量。
四、安全技术要求1. 施工现场安全管理(1)进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
(2)施工现场应设立明显的安全警示标志,非作业人员不得进入施工区域。
(3)施工现场应保持整洁,不得堆放杂物,防止绊倒、滑倒等事故发生。
2. 施工人员安全操作(1)施工人员应熟悉管道安装工艺和安全操作规程,严格按照操作规程进行施工。
(2)高空作业人员必须佩戴安全带,安全带应系在可靠的位置,严禁系在管道或其他不稳定的物体上。
(3)施工过程中,应随时注意周围环境,防止物体打击、坠落等事故发生。
3. 管道安装安全(1)管道安装前,应检查管道材料、管件及附件的质量,确保符合设计要求。
(2)管道安装过程中,应严格按照设计要求进行,确保管道连接牢固、密封良好。
(3)管道安装时,应避免碰撞、扭曲管道,防止管道变形、破裂。
(4)管道安装完成后,应进行试压、吹扫等检验,确保管道无泄漏、堵塞等现象。
4. 施工机械安全(1)施工机械应定期进行维护保养,确保机械性能良好。
(2)操作人员应熟悉机械性能和操作规程,严禁酒后操作。
(3)施工机械运行时,应确保周围人员安全,防止机械伤害事故发生。
五、应急措施1. 事故发生后,应立即启动应急预案,组织人员进行救援。
2. 事故现场应设置警戒线,防止无关人员进入。
3. 事故原因调查和处理应按照相关法律法规进行。
六、交底总结通过本次安全技术交底,使施工人员充分了解室外管道安装过程中的安全要求,提高安全意识,确保施工安全顺利进行。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编 号 工 程 名 称 东蒲洼还迁小区一期26#~50#楼工程交底日期2022-4-26施工单位 中国水利水电第二工程局有限公司分项工程名称交底提要室内采暖管道安装技术交底交底内容:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
紧适度,对准调直时的标记,要求丝扣外露2~3扣,并清掉麻头依此方法装完为止。
3.4.3 检查立管的每个预留口标高、方向、半圆弯等是否准确。
将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢套管,最后填堵孔洞,预留口必须安装临时丝堵。
3.4.4 管道最高点应装排气装置,最低点装泄水装置。
应在自动排气阀前面装手动控制阀以便自动排气阀失灵时检修更换。
3.5 支管安装3.5.1 按照采暖施工图纸要求,户内支管安装敷设在地面垫层中,水暖专业应根据管道布置,划出安装位置,土建专业支模、留槽。
管道安装过程中槽底应平整无凸出尖锐物;待管道安装完成、试压合格之后方可回填(蛭石混凝土),填埋时填料内严禁含有尖锐物,管槽回填表层应与其他地面表层有明显区别,以避免房屋装修时将管道破坏。
室内埋地管道剖面图如下图所示。
3.5.2 户内二层有埋地管道的管槽需在管下皮铺设20mm 的聚苯板保温,其余各层所有埋地管道在管下皮铺设10mm 聚苯板保温。
3.5.3 管道安装之前,首先检查散热器的安装位置,进出口与立管甩口是否一致,坡度是否正确。
一、交底对象项目全体施工人员、管理人员及监理单位代表。
二、交底内容为确保供热管道施工过程中的安全,特制定以下安全技术交底:一、施工准备1. 人员培训:所有参与施工的人员必须经过专业培训,掌握供热管道施工的安全知识和操作技能。
2. 设备检查:施工前应检查所有机械设备,确保其处于良好状态,特别是起重机械、管道切割机等关键设备。
3. 材料准备:所有施工材料应符合国家相关标准和规范,并在使用前进行质量检查。
二、施工过程安全措施1. 起重作业安全- 使用起重机具进行排管、下管,严禁直接将管子扔入沟槽内。
- 下管前,检查沟槽边坡状况,确保稳定。
- 在沟槽内采取防止管子摆动的措施,设临时支墩。
- 使用多个起重机或倒链下管时,由一名信号工统一指挥,确保管段水平下落。
2. 运输安全- 运输道路应平整、坚实,无障碍物。
- 确保沿线桥涵、便桥和管道等地下设施的承载力与穿越桥梁、通讯架空线路等的净空符合要求。
- 卸车时,检查管子、管件状况,确认稳固,缓慢卸放,保持重心平衡。
3. 施工环境安全- 施工现场应保持整洁,及时清除散落物。
- 采取防止粉尘散落、飞扬的措施,特别是在采用粉状、散状材料填充保温时。
- 作业高度大于1.5m时,必须设作业平台,并符合安全要求。
4. 管道附件安装安全- 严禁蹬、踩附件和管道。
- 安装前,检查阀门、套筒、管路附件等,确认合格。
- 人工安装管路附件应由专人指挥,作业人员应互相照应,协调一致。
三、应急处理1. 发生事故时,立即停止施工,组织人员撤离现场。
2. 按照应急预案,迅速采取救援措施,确保人员安全。
3. 及时上报事故情况,配合相关部门进行调查和处理。
四、注意事项1. 严格遵守国家相关法律法规和施工规范。
2. 严格执行安全技术措施,确保施工安全。
3. 加强安全教育培训,提高全员安全意识。
4. 定期检查施工设备,确保其处于良好状态。
五、交底人(签名)六、接受交底人(签名)七、日期年月日。
室外供热管道安装——技术交底室外供热管道安装本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8Mpa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。
材料要求一•1管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平等缺陷。
•2管件符合现行标准,有出厂合格证,无偏扣、乱扣、方扣、断丝和角度不准等缺陷。
•3各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。
•4附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。
•5型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。
主要机具二•1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。
•2工具:套丝板、压力案、管钳、活板子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。
作业条件三1、安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。
2、安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。
3、安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。
操作工艺四(一)工艺流程:1直埋:(二)直埋管道安装:1根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。
2为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求打平夯实,以防止管道弯曲受力不均。
3管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理。
4管径不大于200mm的管道应先在沟边进行分段焊接,每段长度在25~35m范围内。
放管时,应用绳索将一端固定在地锚上,并套卷管段拉住另一端,用撬杠将管段移至沟边,放好木滑杠,统一指挥慢速放绳使管段沿滑木杠下滚。
一、交底目的为确保室外采暖管道安装、施工、维修等过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于室外采暖管道的安装、施工、维修等全过程。
三、交底内容1. 安全常规教育(1)施工人员必须接受入场前的安全教育,考试合格后方可上岗;(2)施工人员进入现场必须佩戴合格的安全帽,系好帽带,锁好扣带;(3)施工人员严禁穿拖鞋、赤背(女职工禁止穿高跟鞋);(4)施工现场禁止吸烟、追逐打闹,禁止酗酒后进入施工现场;(5)施工人员必须遵守国家的法律、法规和企业的规章制度以及劳动纪律。
2. 管道施工与安装(1)管道运输工具应符合要求,运输过程中必须将管道捆绑牢固,防止掉落伤人;(2)在露天沟槽内安装管道时,应首先检查沟槽深度、宽度是否符合技术交底要求,放坡应符合比例,不得偷工减料,违章作业;(3)焊接作业:电焊工必须持有效证件上岗,开用火证,设防火设施。
电焊机要做到上盖下垫(防雨、防晒、防砸),要有漏电保护节能器,双线到位,二次线不得超过30米。
焊把线不得有破损和裸露现象。
把周围的易燃易爆物品清理干净,防止火灾;(4)沟内焊接过程中,地面应有旁站人员,如有危险立即通知焊工,防止安全事故发生;(5)电焊工要正确使用劳动保护用品,穿工作服、绝缘鞋,戴绝缘手套、护目镜;(6)夜间施工要有足够的照明。
3. 保温施工(1)采用保温绳、带施工时,宜两人配合作业;(2)作业时,作业人员应按规定佩戴相应的劳动保护用品;(3)施工前,应根据保温材料的特性,采取相应的安全技术措施;(4)施工中,剩余原材料应回收,散落物应及时清除、妥善处置,保持环境清洁;(5)采用粉状、散状材料填充保温时,施工中必须采取防止粉尘散落、飞扬的措施;(6)施作金属套保护层应箍紧,纵向接口不得外翘、开裂,徒手不得触摸接口刃处;(7)采用聚氨酯等材料灌填保温,作业环境应通风良好;模具应完好,安装支设牢固;(8)使用铁丝捆绑保温瓦壳结构时,应将绑丝由上向下贴管壁捆绑,操作工应注意避离绑丝,严禁将绑丝头朝外;作业人员不得在保温壳上操作或行走。
室外供热管道安装技术交底一、前言室外供热管道的安装一直是一个不容忽视的问题,它涉及到供热系统能否正常运行、安全、可靠以及对周围环境的影响等。
为了确保室外供热管道的安全运行,本文将从以下几个方面进行介绍:安装前准备、管道敷设、管道支架安装、管道接头处理、防腐处理和验收等。
二、安装前准备1.制定安装方案在制定供热管道安装方案时,应根据现场的具体情况和施工图纸进行制定。
方案的制定应考虑到管道敷设的线路、高程和竖向距离等因素,还应考虑到道路、沟槽、桥墩等行车和施工的场地。
2.确认管道材质应根据设计要求和现场条件,选择合适的管道材料。
常用的管道材料有不锈钢、钢塑复合管、无缝钢管和PVC管等。
在选择管道材料时,应考虑到材料的耐腐蚀、抗压性能等。
3.定位井位为了方便日后维护管道,应在敷设管道的关键位置(如转弯、交叉口等)设置检修井,井的位置应通过设计和现场勘察确定。
三、管道敷设1.敷设线路在敷设管道时,应保证管道线路的合理、稳定和美观。
为了保证管道的稳定性,应在选择管道线路时考虑到地形、建筑物和植物等因素,并尽量避开管道线路中的沟槽、污水管道和其它地下设施。
2.敷设高程为了确保管道的正常运行,应按照设计要求对管道进行高程控制。
在选择敷设高程时,应考虑到管道线路的自然坡度、道路交通和周围环境等因素。
3.管道竖向距离为了保证管道的安全运行,应对管道进行竖向距离控制。
在管道竖向距离控制方面,应按照设计要求进行设置,避免出现管道安装不平、距离不一致等问题。
4.管道保护为了保护管道不受损坏,应留意管道敷设路段是否存在危险因素,如坡地滑坡、斜坡塌方、道路破损等。
在敷设管道时,还应注意管道的抗震性能,确保管道可以承受一定大小的地震。
四、管道支架安装1.支架类型选择在选择供热管道支架时,应根据管道材质、管径、敷设方式和地形地物等因素进行选择。
支架类型有直接固定式、抗震可拆式、可调式支架等多种类型。
2.支架安装方式取决于现场实际情况,支架的安装方式分为墙挂式和地面式。
室外供热管道安装技术交底室外供热管道安装是保障城市供热系统稳定运行的重要措施之一。
为了确保该工程施工顺利进行及项目的成功实施,进行事先的技术交底是必要的。
本文将对室外供热管道安装的技术交底进行详细阐述。
1. 安装前准备在室外供热管道安装之前,必须做好充分的准备工作,以确保施工过程中的安全性、高效性和质量控制。
•开始施工前,必须先了解工程总体设计方案,确保按照设计方案进行施工,并注意施工中的关键节点和质量控制点。
•对施工现场进行周全的勘察和测量,对路面、地下管线进行研究,以确保施工的精度和安全性。
特别是在靠近地下水源地和其他重要基础设施的地方,必须进行特殊考虑。
•准备必要的设备、工具和材料,包括:起重机、挖掘机、焊接设备、水平仪、管子、赤峰石棉硅酸盐管等。
•设计专业队伍,并确保他们的技能符合该工程的要求。
•制定详细的工程施工计划,并确保计划能够满足施工需要和质量要求。
2. 管道安装2.1 管子连接室外供热管道安装中,管子的连接是非常重要的一步,直接关系到管道工程的质量和安全性。
因此,在管道连接过程中,必须严格遵循以下步骤:•进行管子的准备工作:摆放管子,梳细毛刺,除去灰尘和杂物,并对长度、规格、数量进行核对。
•按照设计方案进行管子的连接:首先进行管子组装,采用焊接等方式将其连接起来。
过程中,需要注意管子的连接方式,应严格按照设计图纸要求的管子间距等指标进行操作。
•进行管子联接:施工人员根据需求选用法兰、螺丝或者卡箍等对管道进行联接,确保连接紧密、可靠。
2.2 管道敷设管道的敷设需要保证管道稳定且必须符合设计方案要求,在管道敷设过程中,必须注意以下几点:•管道敷设前,先对敷设环境进行清理,保证管道敷设过程中通行道路和附近建筑物的安全。
•根据设计方案和现场实际情况制定敷设方案,确保敷设的高度、弯曲半径、角度等要求。
•对于某些特殊部位,如跨越河流等地方,需要根据需求进行特殊工艺保护以及加强管道支架等硬件设施。
