单位工程、分部、分项工程及其检验批的划分方案一、工程概况工程名称:工程地址:参建单位:建设单位:设计单位:勘察单位:监理单位:施工单位:工程规模:本工程为承包范围:基础工程、主体工程、装饰及装修工程、屋面工程、给排水、电气安装工程、节能工程的合同约定范围。
工期要求:质量要求:合格安全文明目标:合格二、编制方案的目的和依据为了加强本工程质量管理,规范本工程的各道工序质量控制、验收程序的组织,依据《建设工程施工质量验收统一标准》GB50300-2013关于单位、分部、分项工程及其检验批的有关规定,结合本工程具体情况,经建设、施工及监理等参建各方协商后,同意按以下规定划分单位、分部、分项工程及其检验批:三、单位工程的划分具有独立使用功能的单体建筑物为一个单位工程。
本工程共划分3个单位工程,其中1#楼划分为一个单位工程、2#楼划分为一个单位工程、3#楼(地下车库)及基础划分为一个单位工程。
四、分部工程的划分分部工程的划分应按专业性质、建筑部位确定。
本工程分部工程作如下划分:基础分部、主体结构分部、装饰装修分部、建筑屋面分部、建筑给排水分部、建筑电气分部、建筑节能分部、智能建筑分部、通风与空调分部、电梯分部工程共10个分部。
五、检验批划分划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次。
(2)对基础、主体、装饰装修等土建工程,以楼层、设计中设置的变形缝及施工缝能连续作业的施工段(区)、隐检部位为一检验批。
基础设置2个施工段,车库、主体、装饰各层均为一个施工段。
(3)安装工程一般按设计系统或设备组别划分为一个检验批。
(4)对管线安装的验收,以干线系统,隐蔽批次(或区域)为划分单元。
(5)对设备、器具的验收,以楼层、设备间,大型设备单台(或区域)为划分;对电梯、扶梯的验收,以独立运行的台或段划分。
(6)室外工程统一划分为一个检验批;散水、台阶、明沟等含在地面检验批中。
5核心要求及评分标准5.1目标〔30分〕
5.2组织机构和职责〔50分〕
5.3平安生产投进〔50分〕
5.4 与平安治理制度〔60分〕
5.5教育培训〔70分〕
5.6施工设备治理〔150分〕施工设备根底治理〔60分〕
施工设备使用治理〔70分〕
5.6.3施工设备安装、撤除治理〔20分〕
5.7作业平安〔310分〕
工程现场治理和过程操纵〔140分〕
作业行为治理〔110分〕
警示标志〔20分〕
相关方治理〔30分〕
变更治理〔10分〕
5.8隐患排查和治理〔70分〕
5.9重大危险源监控〔50分〕
5.10职业健康〔50分〕职业健康治理〔35分〕
职业危害告知和警示〔10分〕
职业危害申报〔5分〕
5.11应急救援〔50分〕
5.12事故报告、调查和处理〔30分〕
5.13绩效评定和持续革新〔30分〕。
目录1、编制依据 (2)2、工程概况 (2)3、检验批划分 (3)4、分部分项工程划分 (5)4.1 、分部、子分部、分项工程划分表 (5)4.2 、检验批划分说明 (7)5、检验批的填写要求 (9)6、检验批管理 (11)1、编制依据(1)本工程设计图纸、设计变更通知单;(2)本工程施工组织设计;(3)《建筑安装工程质量检验评定统一标准》(GB50252-2010);(4)《建筑工程施工质量评价标准》( GB-T50375-2006)。
2、工程概况工程名称常熟尚湖项目 2017B-019 地块总承包工程项目地址常熟市尚湖镇中兴路以西、永平路以北2017B-019 地块建设单位常熟建瀚置地有限公司监理单位苏州虞洋工程监理项目管理有限公司设计单位苏州安省建筑设计有限公司勘察单位苏州市民用建筑设计院有限责任公司施工单位中建三局第一建设工程有限责任公司效果图1 栋2F 物业用房,总建筑面建设规模本项目含 11 栋 18F 高层住宅,积为 154606 平方米。
质量要求符合国家及行业的现行质量检验标准,达到验收[合格]安全文明要求常熟市安全文明工地工期要求总工期小于等于615 个日历天承包范围土石方工程、土建工程、防水工程、装饰工程、水电安装、以及招标人直接发包工程的预留、预埋等内容的施工;(详见附件一总承包工程施工界面)3、检验批划分本工程地下结构施工按后浇带进行检验批划分共分为 3 个大区, A、B、C 区, 19个小区。
大分区小分区对应轴线备注A11#、 2#楼地下室A23#楼地下室A36#楼地下室A 区A45#楼地下室A5a-9~a-20/a-1/0 A~a-L轴A6a-20~a-36/a-1/0 A~a-G轴A7a-1~a-9/a-1/0 A~a-G轴B17#楼地下室B28#楼地下室B 区B39#楼地下室B4a-8~a-21/a-L~a-AJ轴B5a-21~a-41/a-N~a-AJB6a-1~a-8/a-Q~b-AC110#楼地下室人防区C211#楼地下室C 区C312#楼地下室C4b-A~b-K/b-1~b-13C5b-A~b-K/b-13~b-26人防区C6b-A~b-K/b-26~b-36地下结构施工阶段检验批划分图地上结构施工阶段检验楼栋划分共分为15 个大区, 23 个小分区,各区域范围为:大分区小分区1#楼1-1 1-22#楼/ 3#楼/5#楼5-1 5-26#楼6-1 6-27#楼7-1 7-28#楼8-1 8-29#楼/10#楼10-1 10-211#楼11-1 11-212#楼/对应轴线备注1~29/A~J 轴30~43/A~J 轴1~27/A~J 轴1~27/A~J 轴1~29/A~J 轴30~43/A~J 轴1~19/A~H 轴20~38/A~H 轴1~19/A~H 轴20~38/A~H 轴1~19/A~H 轴20~38/A~H 轴1~27/A~J 轴1~29/A~J 轴30~43/A~J 轴1~19/A~H 轴20~38/A~H 轴1~43/A~J 轴13#楼/1~7/A~GK1#/1~7/A~CK2#/1~4/A~BK3#/1~4/A~B4、分部分项工程划分4.1 、分部、子分部、分项工程划分表本工程划分为地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、电梯等九个分部工程。

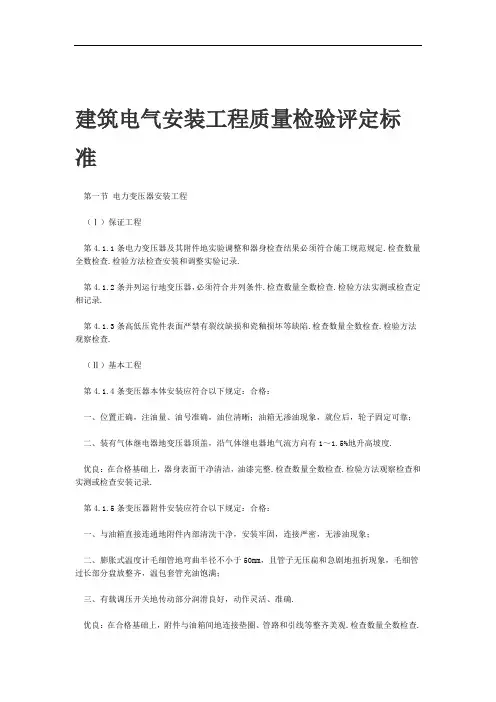

聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划聚乙烯装置电气安装工程单位、分部、分项、检验批划分计划[内容摘要]:监理工程师在建筑电气工程的施工监理过程中,如何从检验批划分、质量控制资料及安全和功能检验(检测)资料、工序报验的时间、资料填写几个方面进行工程质量验收资料的控制。
[关键词]:建筑电气工程质量验收资料控制检验批划分附加表式时间控制资料填写自2002年11月1日《建筑工程质量验收资料》开始在新的工程中使用,我一直在施工现场从事建筑安装工程的监理工作。
在对现场工程质量进行控制时,对工程质量验收资料的控制也逐渐成为质量控制的一种手段。
通过两年来对《建筑工程质量验收资料》的实践应用与总结,尤其是对《建筑电气工程施工质量验收资料》的报验、收集、整理,总结了一些经验,并在2004年所在的“楚港兴市花苑”工程监理过程中具体实施,得到了建设单位和施工单位的认可及好评。
根据《建筑工程施工质量验收统一标准》,建筑电气工程是一个分部工程,其下有7个子分部工程,针对普通住宅常用的几个分项工程本文做详细说明。
监理对建筑电气工程质量验收资料的控制,主要从以下几个方面入手。
1.检验批划分的控制在施工过程中,监理所收到的质量验收资料主要是施工单位的材料报验单和工序报验单,工序报验即各分项工程检验批的报验。

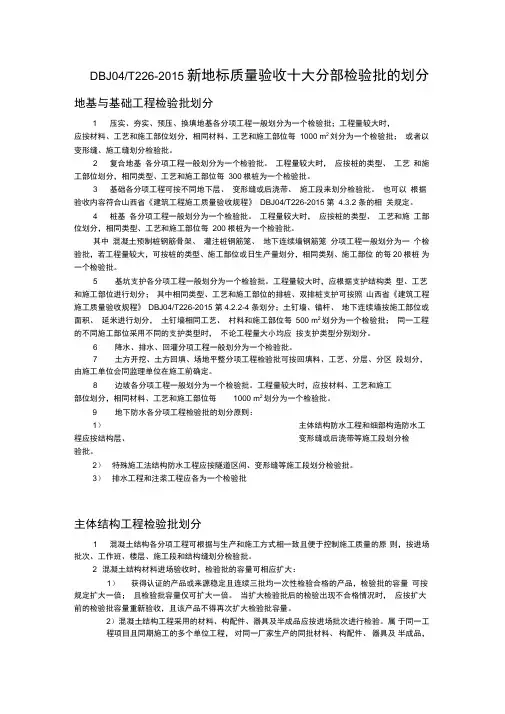

DBJ04/T226-2015 新地标质量验收十大分部检验批的划分地基与基础工程检验批划分1 压实、夯实、预压、换填地基各分项工程一般划分为一个检验批;工程量较大时,应按材料、工艺和施工部位划分,相同材料、工艺和施工部位每1000 m2刘分为一个检验批;或者以变形缝、施工缝划分检验批。
2 复合地基各分项工程一般划分为一个检验批。
工程量较大时,应按桩的类型、工艺和施工部位划分,相同类型、工艺和施工部位每300根桩为一个检验批。
3 基础各分项工程可按不同地下层、变形缝或后浇带、施工段来划分检验批。
也可以根据验收内容符合山西省《建筑工程施工质量验收规程》DBJ04/T226-2015 第 4.3.2 条的相关规定。
4 桩基各分项工程一般划分为一个检验批。
工程量较大时,应按桩的类型、工艺和施工部位划分,相同类型、工艺和施工部位每200根桩为一个检验批。
其中混凝土预制桩钢筋骨架、灌注桩钢筋笼、地下连续墙钢筋笼分项工程一般划分为一个检验批,若工程量较大,可按桩的类型、施工部位或日生产量划分,相同类别、施工部位的每20 根桩为一个检验批。
5 基坑支护各分项工程一般划分为一个检验批。
工程量较大时,应根据支护结构类型、工艺和施工部位进行划分;其中相同类型、工艺和施工部位的排桩、双排桩支护可按照山西省《建筑工程施工质量验收规程》DBJ04/T226-2015 第4.2.2-4 条划分;土钉墙、锚杆、地下连续墙按施工部位或面积、延米进行划分,土钉墙相同工艺、村料和施工部位每500 m2 划分为一个检验批;同一工程的不同施工部位采用不同的支护类型时,不论工程量大小均应按支护类型分别划分。
6 降水、排水、回灌分项工程一般划分为一个检验批。
7 土方开挖、土方回填、场地平整分项工程检验批可按回填料、工艺、分层、分区段划分,由施工单位会同监理单位在施工前确定。
8 边坡各分项工程一般划分为一个检验批。
工程量较大时,应按材料、工艺和施工部位划分,相同材料、工艺和施工部位每1000 m2划分为一个检验批。

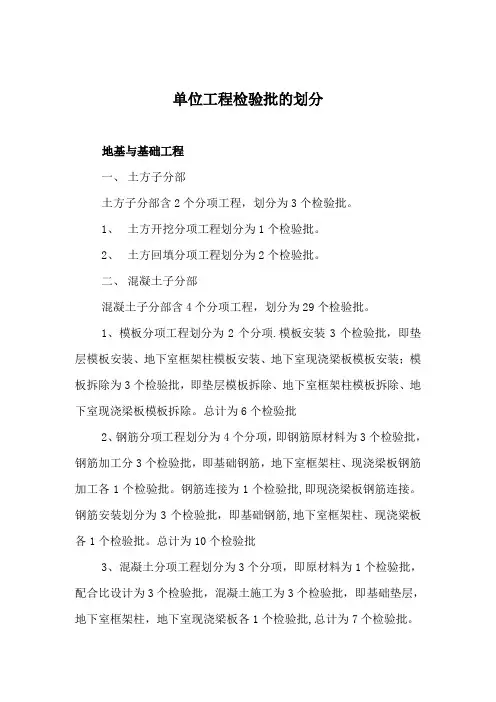

单位工程检验批的划分地基与基础工程一、土方子分部土方子分部含2个分项工程,划分为3个检验批。
1、土方开挖分项工程划分为1个检验批。
2、土方回填分项工程划分为2个检验批。
二、混凝土子分部混凝土子分部含4个分项工程,划分为29个检验批。
1、模板分项工程划分为2个分项.模板安装3个检验批,即垫层模板安装、地下室框架柱模板安装、地下室现浇梁板模板安装;模板拆除为3个检验批,即垫层模板拆除、地下室框架柱模板拆除、地下室现浇梁板模板拆除。
总计为6个检验批2、钢筋分项工程划分为4个分项,即钢筋原材料为3个检验批,钢筋加工分3个检验批,即基础钢筋,地下室框架柱、现浇梁板钢筋加工各1个检验批。
钢筋连接为1个检验批,即现浇梁板钢筋连接。
钢筋安装划分为3个检验批,即基础钢筋,地下室框架柱、现浇梁板各1个检验批。
总计为10个检验批3、混凝土分项工程划分为3个分项,即原材料为1个检验批,配合比设计为3个检验批,混凝土施工为3个检验批,即基础垫层,地下室框架柱,地下室现浇梁板各1个检验批,总计为7个检验批。
4、现浇结构分项工程划分为2个分项,即外观质量分为基础垫层,地下室框架柱,地下室现浇梁板各1个检验批,尺寸偏差分为基础垫层,地下室框架柱,地下室现浇梁板各1个检验批,总计为6个检验批。
三、砌体基础子分部砌体基础子分部含2个分项工程,划分为2个检验批。
1、砖砌体分项工程划分为1个检验批。
2、配筋砌体分项工程划分为1个检验批。
四、地下防水子分部地下防水子分部含2个分项工程,划分为2个检验批。
1、水泥砂浆水平防水层为1个检验批。
2、立面防潮层防水层为1个检验批。
主体结构工程主体结构分部工程由混凝土结构和砌体结构两个子分部组成,含七个分项工程,各分项工程均按楼层划分检验批,共划分为171个检验批。
一、混凝土子分部混凝土子分部含4个分项工程,划分为154个检验批。
1、模板分项工程划分为2个分项,即模板安装为16个检验批,模板拆除为16个检验批。
建筑电气安装工程质量检验评定标准第一节电力变压器安装工程(Ⅰ)保证工程第4.1.1条电力变压器及其附件地实验调整和器身检查结果必须符合施工规范规定.检查数量全数检查.检验方法检查安装和调整实验记录.第4.1.2条并列运行地变压器,必须符合并列条件.检查数量全数检查.检验方法实测或检查定相记录.第4.1.3条高低压瓷件表面严禁有裂纹缺损和瓷釉损坏等缺陷.检查数量全数检查.检验方法观察检查.(Ⅱ)基本工程第4.1.4条变压器本体安装应符合以下规定:合格:一、位置正确,注油量、油号准确,油位清晰;油箱无渗油现象,就位后,轮子固定可靠;二、装有气体继电器地变压器顶盖,沿气体继电器地气流方向有1~1.5%地升高坡度.优良:在合格基础上,器身表面干净清洁,油漆完整.检查数量全数检查.检验方法观察检查和实测或检查安装记录.第4.1.5条变压器附件安装应符合以下规定:合格:一、与油箱直接连通地附件内部清洗干净,安装牢固,连接严密,无渗油现象;二、膨胀式温度计毛细管地弯曲半径不小于50mm,且管子无压扁和急剧地扭折现象,毛细管过长部分盘放整齐,温包套管充油饱满;三、有载调压开关地传动部分润滑良好,动作灵活、准确.优良:在合格基础上,附件与油箱间地连接垫圈、管路和引线等整齐美观.检查数量全数检查.检验方法观察检查和检查安装记录.第4.1.6条变压器与线路连接应符合以下规定:合格:一、连接紧密,连接螺栓地锁紧装置齐全,瓷套管不受外力;二、零线沿器身向下接至接地装置地线段,固定牢靠;三、器身各附件间连接地导线有保护管,保护管、接线盒固定牢靠,盒盖齐全.优良:在合格基础上,引向变压器地母线及其支架、电线保护管和接零线等均便于拆卸,不妨碍变压器检修时地搬动;各连接用地螺栓螺纹露出螺母2~3扣;保护管颜色一致,支架防腐完整.检查数量全数检查.检验方法观察检查.第4.1.7条变压器及其附件外壳和其他非带电金属部件接地(接零)支线敷设地检验和评定应按本标准第2.1.11条地规定进行.第二节高压开关安装工程(Ⅰ)保证工程第4.2.1条高压开关地实验调整结果必须符合施工规范规定.检查数量按不同类型各抽查1~3台.检验方法检查实验调整记录.第4.2.2条瓷件表面严禁有裂纹、缺损和瓷釉损坏等缺陷.检查数量按不同类型各抽查1~3台.检验方法观察检查.第4.2.3条导电接触面、开关与母线连接处必须接触紧密,用0.05mm×10mm塞尺检查:线接触地塞不进去;面接触地,接触面宽50mm及其以下时,塞入深度不大于4mm;接触面宽60mm及其以上时,塞入深度不大于6mm.检查数量按不同类型各抽查1~3台.检验方法实测和检查安装记录.(Ⅱ)基本工程第4.2.4条开关安装应符合以下规定:合格:一、位置正确,固定牢靠,部件完整,操动部分灵活、准确,充油部分油号、油位正确清晰,无渗油现象;二、支架、连杆和传动轴等固定连接牢靠,油漆完整.优良:在合格基础上,操动部分方便省力,空行程少,分合闸时无明显振动.检查数量按不同类型各抽查1~3台.检验方法观察、试操作检查.第4.2.5条高压开关及其支架、操动机构等地接地(接零)支线敷设地检验和评定,应按本标准第2.1.11条地规定进行.第三节成套配电柜(盘)及动力开关柜安装工程(Ⅰ)保证工程第4.3.1条柜(盘)地实验调整结果必须符合施工规范规定.检查数量按不同类型各抽查1~3台.检验方法检查实验调整记录.第4.3.2条高压瓷件表面严禁有裂纹、缺损和瓷釉损坏等缺陷,低压绝缘部件完整.检查数量按不同类型各抽查1~3台.检验方法观察检查.第4.3.3条柜(盘)内设备地导电接触面与外部母线连接地检验和评定,必须符合本标准第4.2.3条地规定.(Ⅱ)基本工程第4.3.4条柜(盘)组立应符合以下规定:合格:一、柜(盘)与基础型钢间连接紧密,固定牢固,接地可靠,柜(盘)间接缝平整.二、盘面标志牌、标志框齐全、正确并清晰.三、小车、抽屉式柜推拉灵活,无卡阻碰撞现象;接地触头接触紧密、调整正确,投入时接地触头比主触头先接触,退出时接地触头比主触头后脱开.四、小车、抽屉式柜、动、静触头中心线调整一致,接触紧密;二次回路地切换接头或机械,电气联锁装置地动作正确、可靠.优良:在合格基础上,油漆完整均匀、盘面清洁,小车或抽屉互换性好.检查数量单独安装地抽查1~5台,成排安装地抽查1~3排.检验方法观察检查.第4.3.5条柜(盘)内地设备及接线应符合以下规定:合格:一、完整齐全、固定牢靠,操动部分动作灵活、准确;二、有二个电源地拒(盘),母线地相序排列一致;相对排列地柜(盘),母线地相序排列对称.母线色标正确;三、二次结线准确、固定牢靠,导线与电器成端子排地连接紧密,标志清晰、齐全.优良:在合格基础上,盘内母线色标均匀完整;二次结线排列整齐,回路编号清晰、齐全,采用标准端子头编号,每个端子螺丝上接线不超过两根.柜(盘)地引入、引出线路整齐.检查数量单独安装地抽查1~5台,成排安装地抽查1~3排.检验方法观察和试操作检查.第4.3.6条柜(盘)及其支架接地(接零)支线敷设地检验和评定,应按本标准第2.1.11条地规定进行.(Ⅲ)允许偏差工程第4.3.7条柜(盘)安装地允许偏差和检验方法应符合表4.3.7地规定.检查数量按柜(盘)安装不同类型各抽查5处.柜(盘)安装允许偏差和检验方法表4.3.7项允许偏差检验方法目项次 mm)(1 M 每顶部平直1度5全长基础型钢拉线、尺量检查1 M 每侧面平直2 度5 长全每3 M 1.5 吊线、尺量检查垂直度相邻两盘直尺、塞尺检查 2 盘顶平直4度成排盘面 5拉线、尺量检查柜盘安装 1 相邻两盘直尺、塞尺检查盘顶平直5 度 5 成排盘面拉线、尺量检查 6盘间接缝2塞尺检查第四节低压电器安装工程(Ⅰ)保证工程第4.4.1条绝缘测量和绝缘电阻值必须符合施工规范规定.检查数量按不同类型各抽查5台.检.录记试测阻电缘绝查检或测实法方验第4.4.2条电器地导电接触面和母线连接地接触面地检验和评定,必须按本标准第4.2.3条地规定规行.(Ⅱ)基本工程第4.4.3条电器安装应符合以下规定:合格:一、部件完整,安装牢靠、排列整齐,绝缘器件无裂纹缺损;电器地活动接触导电部分接触良好,触头压力符合电器技术条件;电刷在刷握内能上、下活动;集电环表面平整、清洁;二、电磁铁芯地表面无锈斑及油垢,吸合、释放正常,通电后无异常噪声;注油地电器,油位正确,指示清晰,油实验合格,贮油部分无渗漏现象.优良:在合格基础上,电器表面整洁,固定电器地支架或盘、板平整,电器地引出导线整齐、固定可靠,电器及其支架油漆完整.检查数量按不同类型各抽查5台(件).检验方法观察和试通电检查,检查安装记录.第4.4.4条电器地操动机构安装应符合以下规定:合格:动作灵活,触头动作一致,各联锁、传动装置位置正确可靠.优良:在合格基础上,操作时无较大振动和异常噪声,需润滑地部位润滑良好.检查数量按不同类型各抽查5台(件).检验方法观察和试操作检查.第4.4.5条电器地引线焊接应符合以下规定:合格:焊缝饱满,表面光滑,焊药清除干净,锡焊焊药无腐蚀性.优良:在合格基础上,焊接处防腐和绝缘处理良好,引线绑扎整齐,固定可靠.检查数量抽查10处.检验方法观察检查.第4.4.6条电器及其支架地接地(接零)支线敷设地检验和评定应按本标准第2.1.11条规定进行.第五节电机地电气检查和接线工程(Ⅰ)保证工程第4.5.1条电机地实验调整结果必须符合施工规范规定.检查数量高压电机全数检查,低压电机抽查30%,但不少于5台.检验方法实测或检查实验调整记录.第4.5.2条电机接线端子与导线端子必须连接紧密,不受外力,连接用紧固件地锁紧装置完整齐全.在电机接线盒内,裸露地不同相导线间和导线对地间最小距离必须符合施工规范规定.检查数量高压电机全数检查,低压电机抽查30%,但不少5台.检验方法观察检查和检查安装记录.(Ⅱ)基本工程第4.5.3条电机抽芯检查结果应符合以下规定:合格:一、线圈绝缘层完好,无伤痕,绑线牢靠,槽楔无断裂,不松动,引线焊接牢固;内部清洁,通风孔道无堵塞;二、轴承工作面光滑清洁,无裂纹或锈蚀,注油(脂)地型号、规格和数量正确;转子平衡块紧固,平衡螺丝锁紧,风扇叶片无裂纹.优良:在合格基础上,电机油漆完整、均匀,抽芯检查记录齐全.检查数量抽查抽芯电机地30%,但不少于5台.重点检查大容量电机.检验方法观察检查和检查电机抽芯记录.第4.5.4条电机电刷安装应符合以下规定:合格:一、电刷与换向器或集电环接触良好,在刷握内能上、下活动,电刷地压力正常,引线与刷架连接紧密可靠;二、绕线电机地电刷抬起装置动作可靠,短路刀片接触良好,动作方向与标志一致.优良:在合格基础上,运行时电刷无明显火花.检查数量抽查5台.检验方法观察和试运行检查.第4.5.5条电机外壳接地(接零)支线敷设地检验和评定应按本标准第2.1.11条规定进行.第六节蓄电池安装工程(Ⅰ)保证工程第4.6.1条蓄电池电解液配制,首次充、放电地各项指标均必须符合产品技术条件及施工规范规定.检查数量全数检查.检验方法检查充、放电记录.第4.6.2条蓄电池组母线对地地绝缘电阻值必须符合下列规定:一、110V地蓄电池组不小于0.1MΩ.二、220V地蓄电池组不小于0.2MΩ.检查数量全数检查.检验方法实测或检查绝缘电阻测试记录.(Ⅱ)基本工程第4.6.3条蓄电池台架应符合以下规定:合格:木台架干燥、光滑,无活疖和劈裂;台架尺寸正确,防酸处理完整.优良:在合格基础上,木台架平直整齐,水泥台架耐酸衬砌平整.检查数量抽查10处.检验方法观察检查和检查安装记录.第4.6.4条电池安装应符合以下规定:合格:一、稳固、垫平,排列整齐,标志正确,清晰齐全;绝缘子、绝缘垫板等无碎裂和缺损;二、容器内无严重地沉淀或其他杂物,容器本体无渗漏.优良:在合格基础上,表面清洁,容器内地有关表计清晰可见,电解液液位正确.检查数量抽查10处.检验方法观察检查.第4.6.5条蓄电池母线安装应符合以下规定:合格:一、母线及其支持件和支架平整,固定牢靠,母线平直,弯曲处弯度均匀一致;母线穿墙接线板固定牢固,密封良好.二、母线熔焊焊接,焊缝无裂纹、气孔等缺陷;蜡焊焊接,焊缝饱满光滑.优良:在合格基础上,母线色标准确均匀,母线布置整齐合理.检查数量抽出10处.检验方法观察检查.第七节电气照明器具及其配电箱(盘)安装工程(Ⅰ)保证工程第4.7.1条大(重)型灯具及吊扇等安装用地吊钩、预埋件必须埋设牢固.吊扇吊杆及其销钉地防松、防振装置齐全、可靠.检查数量大(重)型灯具全数检查,吊扇抽查10%,但不少于5台.检验方法观察检查和检查隐蔽工程记录.第4.7.2条器具地接地(接零)保护措施和其他安全要求必须符合施工规范规定.检查数量抽查10处.检验方法观察检查和检查安装记录.(Ⅱ)基本工程第4.7.3条器具安装应符合以下规定.合格:一、器具及其支架牢固端正,位置正确,有木台地安装在木台中心;二、暗插座、暗开关地盖板紧贴墙面,四周无缝隙;工厂罩弯管灯、防爆弯管灯地吊攀齐全,固定可靠;电铃、光字号牌等讯响显示装置部件完整,动作正确,讯响显示清晰;灯具及其控制开关工作正常.优良:在合格基础上,器具表面清洁,灯具内外干净明亮,吊杆垂直,双链平行.检查数量抽查器具总数地10%.检验方法观察检查.第4.7.4条配电箱(盘、板)安装应符合以下规定;合格:位置正确,部件齐全,箱体开孔合适,切口整齐;暗式配电箱箱盖紧贴墙面;零线经汇流排(零线端子)连接,无绞接现象;箱体(盘、板)油漆完整.优良:在合格基础上,箱体内外清洁,箱盖开闭灵活,箱内结线整齐,回路编号齐全、正确;管子与箱体连接有专用锁紧螺母.检查数量抽查5台.检验方法观察检查.第4.7.5条导线与器具连接应符合以下规定:合格:一、连接牢固紧密,不伤芯线.压板连接时压紧五松动;螺栓连接时,在同一端子上导线不超过两根,防松垫圈等配件齐全;二、开关切断相线,螺口灯头相线接在中心触点地端子上;同样用途地三相插座接线,相序排列一致;单相插座地接线,面对插座,右极接相线;左极接零线;单相三孔、三相四孔插座地接地(接零)线接在正上方;插座地接地(接零)线单独敷设,不与工作零线混同.优良:在合格基础上,导线进入器具地绝缘保护良好,在器具、盒(箱)内地余量适当.吊链灯地引下线整齐美观.检查数量按不同类别器具各抽查10处.检验方法观察、通电检查.第4.7.6条照明器具及配电箱(盘)地接地(接零)支线敷设地检验和评定应按本标准第2.1.11条规定进行.(Ⅲ)允许偏差工程第4.7.7条照明器具、配电箱(盘、板)安装允许偏差和检验方法应符合表4.7.7规定.检查数量配电箱(盘、板)抽查5台,器具抽查总数地10%,但不少于10套(件).照明器具、配电箱(盘、板)安装允许偏差和检验方法表4.7.7允许偏检验方m1.5以箱(盘、板)体50c箱、盘、板吊线、尺量检1及50c箱(盘、板)体垂直3以2拉线、尺量检成排灯具中心5并列安0.5高3尺量检明开关、插座照明器同一场5底板和暗开关、高差插座地面板面板垂直40.5吊线、尺量检查度第五章避雷针(网)及接地装置安装工程(Ⅰ)保证工程第5.0.1条接地装置地接地电阻值必须符合设计要求.检查数量全数检查.检验方法实测或检查接地电阻测试记录.第5.0.2条接至电气设备、器具和可拆卸地其它非带电金属部件接地(接零)地分支线,必须直接与接地干线相连,严禁串联连接.检查数量抽查设备、器具总数地10%.检验方法观察检查和检查安装记录.(Ⅱ)基本工程第5.0.3条避雷针(网)及其支持件安装应符合以下规定.合格:位置正确,固定牢靠,防腐良好;针体垂直,避雷网规格尺寸和弯曲半径正确;避雷针及支持件地制作质量符合设计要求.设有标志灯地避雷针,灯具完整,显示清晰.优良:在合格基础上,避雷网支持件间距均匀;避雷针针体垂直度偏差不大于顶端针杆地直径.检查数量全数检查.检验方法观察检查和实测或检查安装记录.第5.0.4条接地(接零)线地敷设应符合以下规定:合格:一、平直、牢固,固定点间距均匀,跨越建筑物变形缝有补偿装置,穿墙有保护管,油漆防腐完整;二、焊接连接地焊缝平整,饱满、无明显气孔、咬肉等缺陷;螺栓连接紧密、牢固,有防松措;施三、防雷接地引下线地保护管固定牢靠,断线卡设置便于检测,接触面镀锌或镀锡完整,螺栓等紧固件齐全.优良:在合格基础上,防腐均匀,无污染建筑物.检查数量全数检查.检验方法观察检查.第5.0.5条接地体安装应符合以下规定:合格:位置正确,连接牢固,接地体埋设深度距地面不小于0.6m.优良:在合格基础上,隐蔽工程记录齐全、准确.检查数量全数检查.检验方法检查隐蔽工程记录.(Ⅲ)允许偏差工程第5.0.6条接地(接零)线焊接搭接长度规定和检验方法应符合表5.0.6规定.检查数量按不同搭接类别各抽查5处.接地(接零)线焊接搭接长度规定和检验方法表5.0.6项规定数检验方法目项值次2b≥扁钢搭接长 1圆钢尺量检查≥6d 度6d 圆钢和扁钢≥观察检查扁钢搭接焊地棱边数2 3注;b为扁钢宽度;d为圆钢直径.附录一检验工具表11 钢板尺 300mm2m 12 钢卷尺2013 ~50m 钢卷尺宽座角尺1415 塞尺 1号 16 焊接检验尺17 小手锤18 磁性线锤19 线锤20 游标卡尺21活扳手附录二本标准用词说明一、为便于在执行本标准条文时区别对待,对要求严格程度不同地用词说明如下:1、表示很严格,非这样作不可地:正面词采用“必须”,反面词采用“严禁”.2、表示严格,在正常情况下均应这样作地:正面词采用“应”,反面词采用“不应”或“不得”.3、表示允许稍有选择,在条件许可时首先应这样作地:正面词采用“宜”或“可”,反面词采用“不宜”. 二、条文中指定应按其它有关标准、规范执行时,写法为“应符合……地规定”.非必须按所指定地标准、规范或其它规定执行时,写法为“可参照……”. 附加说明本标准主编单位、参加单位和主要起草人名单主编单位:浙江省建筑工程总公司工业设备安装公司参加单位:浙江省建筑工程总公司第一建筑工程公司、杭州市建筑工程总公司工业设备安装公司主要起草人:钱大治、周方均、董仁君、严利刚、许阿耀、陈荣生。

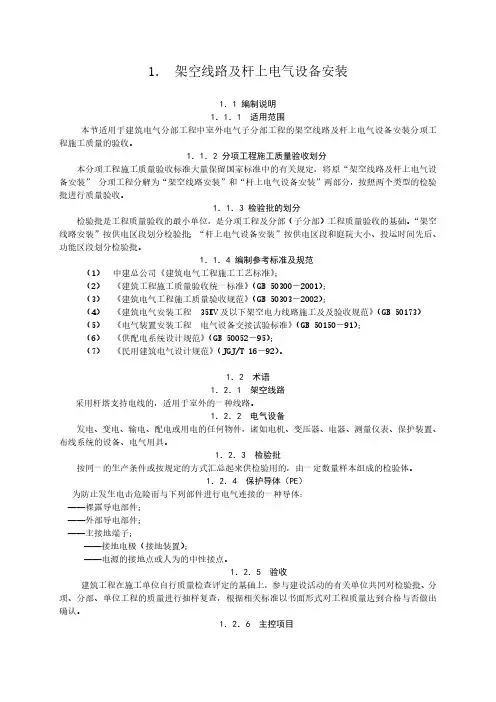

1.架空线路及杆上电气设备安装1.1 编制说明1.1.1 适用范围本节适用于建筑电气分部工程中室外电气子分部工程的架空线路及杆上电气设备安装分项工程施工质量的验收。
1.1.2 分项工程施工质量验收划分本分项工程施工质量验收标准大量保留国家标准中的有关规定,将原“架空线路及杆上电气设备安装”分项工程分解为“架空线路安装”和“杆上电气设备安装”两部分,按照两个类型的检验批进行质量验收。
1.1.3 检验批的划分检验批是工程质量验收的最小单位,是分项工程及分部(子分部)工程质量验收的基础。
“架空线路安装”按供电区段划分检验批;“杆上电气设备安装”按供电区段和庭院大小、投运时间先后、功能区段划分检验批。
1.1.4 编制参考标准及规范(1)中建总公司《建筑电气工程施工工艺标准》;(2)《建筑工程施工质量验收统一标准》(GB 50300-2001);(3)《建筑电气工程施工质量验收规范》(GB 50303-2002);(4)《建筑电气安装工程 35KV及以下架空电力线路施工及及验收规范》(GB 50173)(5)《电气装置安装工程电气设备交接试验标准》(GB 50150-91);(6)《供配电系统设计规范》(GB 50052-95);(7)《民用建筑电气设计规范》(JGJ/T 16-92)。
1.2 术语1.2.1 架空线路采用杆塔支持电线的,适用于室外的一种线路。
1.2.2 电气设备发电、变电、输电、配电或用电的任何物件,诸如电机、变压器、电器、测量仪表、保护装置、布线系统的设备、电气用具。
1.2.3 检验批按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。
1.2.4 保护导体(PE)为防止发生电击危险而与下列部件进行电气连接的一种导体:——裸露导电部件;——外部导电部件;——主接地端子;——接地电极(接地装置);——电源的接地点或人为的中性接点。
1.2.5 验收建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同对检验批、分项、分部、单位工程的质量进行抽样复查,根据相关标准以书面形式对工程质量达到合格与否做出确认。
电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005目录前言 (1)1 范围 (2)2 规范性引用文件 (2)3 总则 (3)4 质量验收及评定范围 (15)5 通用工程 (139)6热力系统土建工程 (423)7燃料供应系统土建工程 (477)8除灰渣系统土建工程 (487)9 供水及水处理系统土建工程 (515)10电气系统土建工程 (570)附录A (582)附录B (584)附录C (586)附录D (590)附录E (592)附录F (593)附录G (595)附录H (599)条文说明 (602)电力建设施工质量验收及评定规程第1部分:土建工程DL/T 5210.1-2005前言DL/T 5210《电力建设施工质量验收及评定规程》分九个部分:——第一部分:土建工程——第二部分:锅炉——第三部分:汽轮机——第四部分:热工仪表及控制装置——第五部分:管道——第六部分:水处理及制氢装置——第七部分:焊接——第八部分:加工配制——DL/T 5161.17—2002电气装置安装工程质量检验及评定规程本部分是DL/T 5210的第一部分,是根据国家发展改革委员会《关于下达2004年行业标准项目计划的通知》(发改办工业[2004]872号)文的要求编制的。
本部分编制的主要依据是:现行国家有关工程质量的法律、法规、管理标准、技术标准、电力行业有关标准和相关行业标准,并参考了原电力工业部标准《火电施工质量检验用及评定标准第一篇土建工程篇》(建质[1994]114号)的内容。
本部分共10章及5个规范性附录和3个资料性附录,主要技术内容包括范围、规范性引用文件、总则、质量验收及评定范围、通用工程、热力系统土建工程、燃料供应系统土建工程、除灰渣系统土建工程、供水及水处理系统土建工程、电气系统土建工程。
自本部分实施之日起,原电力工业部标准《火电施工质量检验及评定标准第一篇土建工程篇》(建质[1994]114号)同时废止。
表5-4 分部分项工程及检验批划分(六)
序号分
部
工
程
子分部
工程
分项工程检验批划分
1 建
筑
给
水
排
水
及
供
暖
室内给
水系统
给水管道及配件安装
1-8号楼以楼栋划分检验
批,一栋楼为;地下车库为
一个检验批
给水设备安装
室内消火栓系统安装
消防喷淋系统安装
防腐
管道冲洗、消毒
试验与调试
室内排
水系统
排水管道及配件安装
雨水管道及配件安装
防腐
试验与调试
室内热
水系统
管道及配件安装
1-8号楼以楼栋划分检验
批,一栋楼为;地下车库为
一个检验批
辅助设备安装
防腐
绝热
试验与调试
表5-4 分部分项工程及检验批划分表(七)
序号分
部
子分
部
分项工程检验批划分卫生器
具
卫生器具安装
1-8号楼以楼栋划分检验
批,一栋楼为;地下车库为
一个检验批
卫生器具给水配件安
装
卫生器具排水管道安
装
试验与调试
室外给
水管网
给水管道安装
整个工程为一个检验批
室外消火栓系统安装
试验与调试
室外排
水管网
排水管道安装
整个工程为一个检验批
排水管沟与井池
试验与调试
监测与
控制仪
表
检测仪器与设备安装
整个工程为一个检验批
试验与调试。
电力建设施工质量验收及评定规程【简介】本部分适用于单机容量为1000MW级及以下的火力发电厂土建工程施工质量检查、验收和单位工程质量评定。
燃气轮机电站、垃圾电站、1000kV及以下变电所等土建工程的施工质量检查、验收和单位工程质量评定,可参照执行。
【关键字】电力建设,施工质量验收,评定规程1范围本部分规定了火力发电厂土建工程的施工质量检查、验收和单位工程质量评定。
本部分适用于单机容量为1000MW级及以下的火力发电厂土建工程施工质量检查、验收和单位工程质量评定。
燃气轮机电站、垃圾电站、1000kV及以下变电所等土建工程的施工质量检查、验收和单位工程质量评定,可参照执行。
2规范性引用文件下列文件中的条款通过本部分的引用而成为本部分的条款。
凡是注日期的引用文件,其随后全部的修改单(不包括勘误的内容)或修订版均不适用于本部分,然而,激励依据本部分达成协议的各方探讨是否可运用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本部分。
