目录一总体施工组织布置及规戈U (4)1.1工程概况 (4)1.1.1主要工程量 (4)1.1.2主要工程特点 (5)1.2施工组织 (5)1.2.1组织机构形式 (5)1.2.2组织管理目标 (5)1.2.3施工任务安排 (6)1.3施工总平面布置 (6)1.3.1驻地建设 (6)1.3.2施工便道 (7)1.3.3施工供水、供X方案 (7)1.3.4预制场、搅拌站等平面布置 (7)1.3.5炸药库、油库的修建 (8)1.4施工总进度安排 (8)1.4.1施工总工期安排 (8)1.4.2主要分项工程施工计划安排 (8)三主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) (9)3.1路基工程 (9)3.1.1路基土石方 (9)3.1.2特殊路基处理 (13)3.1.3路基防护及排水工程施工 (15)3.2涵洞工程 (15)3.2.1圆管涵施工 (16)3.2.2盖板涵施工 (16)3.3桥梁工程 (18)3.3.1桩基施工 (18)3.3.2台帽及耳墙施工 (20)3.3.3空心板梁制作及安装 (21)3.3.4桥面系及附属工程 (23)3.4路面工程 (24)3.4.1 5%水泥稳定碎石底基层施工 (24)3.4.2贫混凝土基层施工 (25)3.4.3混凝土面层施工 (26)3.4.4 路面附属工程施工 (28)3.5隧道工程(重点、关键和难点工程)283.5.1施工方案 (29)3.5.2施工方法及技术措施 (29)3.5.2.1洞口及明洞工程 (29)3.5.2.2超前支护 (30)3.5.2.3洞身开挖施工 (31)3.5.2.4初期支护 (36)3.525防排水施工 (40)3.526仰拱及遂底填充 (40)3.527二次衬砌施工 (40)3.528紧急停车带、车行、人行横洞施工 (41)3.529隧道路面施工 (43)3.5.2.10洞内其它附属工程施工(包括机X 安装) (43)3.5.2.11监控量测 (44)3.5.2.12超前地质预报 (48)3.5.2.13风、水、X、通风、防尘措施 (49)3.5.2.14隧道重点、关键和难点工程的施工方案、方法及其措施50 3.6交通安全设施工程 (52)3.7季节性施工措施 (52)3.7.1雨季施工措施 (53)3.7.2炎热高温天气施工措施 (54)四工期保证体系及保证措施 (54)4.1 工期保证体系 (54)4.2工期保证措施 (55)五工程质量管理体系及保证措施 (56)5.1质量管理体系 (56)5.1.1组织机构 (56)5.1.2质量保证体系 (58)5.2质量保证措施 (59)5.2.1组织和技术保障措施 (59)5.2.2过程控制措施 (59)六安全生产管理体系及保证措施 (60)6.1 安全生产管理体系 (60)6.1.1组织机构 (60)6.1.2安全生产保证体系 (61)6.2 安全生产保证措施 (61)七环境保护、水土保持保证体系及保证措施 (63)7.1 环境保护、水土保持保证体系 (63)7.1.1组织机构 (63)7.1.2保证体系 (63)7.2环境保护、水土保持保证措施 (64)八文明施工、文物保护保证体系及保证措施 (66)8.1 文明施工、文物保护保证体系 (66)8.2文明施工、文物保护保证措施 (67)821文明施工保证措施 (67)822文物保护措施 (67)九项目风险预测与防范,事故应急预案 (68)9.1项目风险预测 (68)9.1.1 质量风险 (68)9.1.2 项目施工管理风险 (68)9.1.3 材料价格风险 (68)9.1.4 安全风险 (68)9.2项目风险防范 (68)9.2.1质量风险防范 (68)9.2.2 管理风险防范 (69)9.2.3 材料价格风险防范 (69)9.2.4安全风险防范 (69)9.3施工应急预案 (70)十^一其它应说明的事项 (71)10.1成本控制措施 (71)10.2与各协作单位配合服务承诺 (71)10.3民工工资发放及工程交验后服务措施 (72)1 76附表五:施工总平面图 (76)附表六:劳动力计划表 (76)附表七:临时占地计划表 (77)附表八:外供X力需求计划表 (78)附表九:合同用款估算表 (80)六、项目管理机构 (81)沿海大通道X X X X 段左线路段施工组织设总体施工组织布置及规划1.1 工程概况本工程位于福建省云霄县列屿镇,为X X 沿海大通道新建工程的组成部分。
隧道工程施工组织设计(完整版).pdf一.隧道工程施工组织设计1.项目概况1.1 项目背景1.2 项目目标1.3 项目范围2.施工组织设计原则2.1 安全原则2.2 环保原则2.3 进度控制原则2.4 资源优化原则3.施工组织机构和职责分工3.1 总体组织机构3.2 项目经理办公室3.3 各部门职责分工4.施工方法和技术4.1 隧道掘进方法4.2 支护体系设计4.3 施工机械选择4.4 施工人员培训5.施工进度计划5.1 总体施工进度计划5.2 分部施工进度计划5.3 里程碑节点安排6.施工风险管理6.1 风险识别与评估6.2 风险控制措施6.3 应急预案设计7.质量控制和验收标准7.1 施工质量控制措施7.2 验收标准和检测方法7.3 问题解决和整改措施8.安全生产管理8.1 安全生产责任制度8.2 安全教育和培训8.3 安全检查与监督9.环境保护措施9.1 环境影响评估9.2 环境监测与治理9.3 废弃物处理与处置附件:施工图纸、技术规范、安全操作规程等法律名词及注释:1.施工组织设计:指在工程施工前,对工程各项构成部分进行全面组织和计划,包括施工方法、工程推进步骤、施工队伍组织、施工机械配置等内容。
2.环保原则:指在施工过程中,采取一系列措施保护和改善施工现场和周边环境,减少施工对生态环境的影响。
3.质量控制:指通过规范施工过程、检测和验收工程成果等手段,确保工程质量符合规划要求。
4.安全生产管理:指按照相关法律法规和标准,制定安全管理制度,加强安全教育和培训,确保施工过程中人员安全。
一.隧道工程施工组织设计1.项目背景1.1 项目起因1.2 项目规划1.3 项目目标2.施工组织原则2.1 安全、环保原则2.2 技术、质量原则2.3 进度、成本原则3.施工组织机构3.1 总体机构设置3.2 各部门职责分工4.施工方法和工艺4.1 隧道掘进方法4.2 支护体系设计4.3 施工机械选择4.4 施工人员培训5.施工进度计划5.1 总体进度计划5.2 分部进度计划5.3 里程碑节点安排6.施工风险管理6.1 风险识别与评估6.2 风险控制措施6.3 应急预案设计7.质量控制和验收标准7.1 施工质量控制措施7.2 验收标准和检测方法7.3 问题解决和整改措施8.安全生产管理8.1 安全生产责任制度8.2 安全教育和培训8.3 安全检查与监督9.环境保护措施9.1 环境影响评估9.2 环境监测与治理9.3 废弃物处理与处置附件:- 施工图纸一套- 技术规范及操作规程- 安全生产计划- 环境保护方案法律名词及注释:1.施工方法和工艺:指根据工程特点和实际情况,选择适当的施工方法和工艺措施,确保工程施工进度和质量的同时,最大限度地减少对环境的影响。
最新完整版隧道项目消防工程 施工组织设计方案目 录第一章 总体施工组织布置及规划第二章 主要工程项目的施工方案、方法与技术措施 第三章 工期保证体系及保证措施第四章 工程质量管理体系及保证措施第五章 安全生产管理体系及保证措施第六章 环境保护、水土保持保证体系及保证措施 第七章 文明施工、文物保护保证体系及保证措施 第八章 项目风险预测与防范,事故应急预案第九章 其他应说明的事项第一章 总体施工组织布置及规划1施工组织布置及规划1.1目组织机构本工程中标之后,我公司将组织优秀项目管理人员和技术人员针对本项目成立专项化工程项目经理部,项目经理部在公司总部直接领导下充分发挥企业的整体优势,按照“总部服务控制,项目授权管理,专业技术保障,部门协力合作” 的项目管理模式,以专业管理和计算机管理相适应的科学化管理体制,为业主的服务。
组织机构建立原则:根据工程项目的规模、工艺特点和复杂程度及不同区域和阶段的工作重点和难点,确定工程项目施工的领导机构人选和名额;坚持合理分工和密切协作相结合;把有施工经验,有创新精神,有工作效率的人选入领导机构;认真执行因事设职,因职选人的原则。
项目管理组织机构框图如下:(详见附表一)1.2主要管理人员及部门职责1.2.1项目经理项目经理作为公司法定代表人在项目上的委托人,在授权范围内,负责组织本工程项目的合同履约、质量、成本、工期、现场管理的控制。
向公司执行总监报告工作。
组建消防项目经理部,选任各部门负责人,并规定其职责、权限;遵守国家工程建设管理法规,执行公司规章制度,履行与业主签定的合同,主动接受甲方代表及工程监理监督。
作为工程项目质量安全的第一责任人,对项目实施过程中的质量控制及安全生产负有领导责任;参与编制项目施工组织设计,合理组织工程所需资源,保证供应以满足工程进度、质量、安全文明施工等方面的需要。
参加业主及公司召开的工程计划会和协调会,并认真落实协调会议精神;组织填报公司及业主工程管理部门要求的各种工程资料表格,并报公司及有关部门。
* * 隧道施工组织设计一、工程概况* 隧道全长***m,主要穿越地层为第四系残坡积层砂粘土,硬塑厚0-1m下伏白垩系含砾砂岩极严重风化~颇重风化,地下水不发育。
围岩级别Ⅴ级、Ⅲ级。
隧道进口设置在R=800园曲线上,隧线中距在DK***~DK***段d=18.5cm,隧道加宽W=50cm,在DK***~DK***段d=9.5cm W=30cm,在DK***~DK***段d=0cm,隧道加宽W=0cm,出口设置在直线上,线路纵坡5.4 ‰。
根据会议精神,结合现场实际情况,决定采用从**隧道出口往入口单方向打下坡。
隧道采用喷锚作施工支护,薄型模筑衬砌。
在模筑衬砌的背后,纵环向设置TR 加劲型软式透水管盲沟。
隧道洞口段设置格栅架加强支护。
洞门进口设置端墙式带翼墙洞门,出口设置1:1.25斜坡式洞门。
全部模筑衬砌施工缝采用NPJ腻子型遇水膨胀止水条,平均每8m设一环。
二、施工原则1、*****隧道均按喷锚构筑法原则及全过程信息化组织施工,钻爆开挖,喷锚支护,模筑衬砌,施工顺序见图2.1。
2、Ⅴ级围岩地段采用短台阶法或超短台阶法开挖施工;Ⅲ级围岩采用正台阶法开挖施工。
(见附图)3、隧道进出口大部分都位于软弱围岩中,均为Ⅴ级土质或软弱破碎围岩,因而对洞口段地表采用竖直锚杆结合地表网喷射砼进行加固。
对洞口段做到“短进尺、小循环、早喷锚、强支护、快封闭”,确保洞口段施工安全。
4、土质及软弱破碎围岩隧道采用人工风镐开挖,尽量减少对围岩的扰动。
石质隧道均采用上台阶光面爆破、下台阶预裂爆破,严格控制超挖。
对软岩、破碎岩层,实施浅眼多循环,超前支护及强支护、早封闭的开挖原则。
5、隧道洞内按无轨运输组织施工。
6、挖、装、运,锚喷施工支护、衬砌等工序按配套完善、匹配合理原则组织机械化作业。
7、施工过程中遵循“弱爆破、强支护、勤量测、早衬砌”的原则,确保隧道施工安全。
图2.1 喷锚构筑法施工程序三、主要工程项目施工方法㈠、控制测量1、洞外控制测量在洞外根据复测成果布设精测网点。
2023年隧道的施工方案钢结构施工组织设计方案(优质5篇)隧道的施工方案篇一1、工艺流程:钢结构防腐油漆时建筑结构表面的清理工艺:a、表面清理是为了更好为钢结构进行底漆的涂刷,因此在进行底漆的涂刷前,应将需涂装部位的进行相应的清理操作,便于以后的施工,主要清理涂刷部位的灰尘,锈渍,油污等。
b、对于涂刷部位的清理将直接影响涂刷底层的质量好坏。
因此为了更好地提高施工工艺,钢结构表面的除锈质量可分为一级除锈和二级除锈。
c、所谓一级除锈要使钢材表面能够显示出金属的特有的色泽。
d、所谓二级除锈是除了使钢材表面消失金属光泽外,还要对金属表面进行肯定的打磨,使底漆可以和钢结构表面更好地接触,达到更好的防腐效果。
1喷砂除锈法,这是目前采纳最多,也是最先进的一种除锈方法,它的工作原理是利用压力泵将压缩的空气协作设备中的石英砂或铁砂,快速喷射而出,洗刷钢结构的表面,经过摩擦碰撞而将钢结构表面的铁锈、油污等不易清理的杂物清理洁净,该方法是目前最常用的一种除锈方法,这种施工除锈后的等级一般都为二级除锈,效果极佳。
2酸洗除锈法,这种方法是以前常常采纳的一种除锈施工方法,它的工作原理是将钢结构拆除下来后,泡到酸溶液中进行去锈,这种方法效率也很高,除锈相对来说比较彻底,但不足之处是施工较麻烦,且特别重要的是,经过酸液浸泡除锈后的结构体还要必需用热水或清水冲洗洁净,否则假如仍有酸液残留在上面,则会对钢结构体首先更严峻的腐蚀。
3人工除锈法,这是一种比较古老的除锈方法,目前已经很少采纳,效果较低,且除锈效果是二级里最差的一种,基本已经被淘汰。
1底漆进行喷涂时,第一道漆一般是用调合好的红丹防锈漆,在涂刷或喷涂前肯定要掌握红丹漆的粘度,要使得底漆看上去油漆色泽、粘度匀称全都。
2在进行底漆涂刷或喷涂时,要留意采纳勤沾、短刷的施工工序,用来转变刷子带漆太多而流坠,从而造成铺张的现象。
3进行其次遍涂刷或喷涂时,肯定要等到第一遍风干后,才可涂刷其次层,千万不行第一遍未干就上其次遍,这样会使钢结构表面消失皱纹,质量下降。
道路隧道施工组织设计隧道施工是公路、铁路和地铁等交通工程中的重要环节,对道路隧道施工组织设计进行科学规划和合理安排,可以有效提高施工效率,减少施工风险,保障工程质量和安全。
下面将从隧道施工前期准备、施工过程安排和施工后期整改等方面进行详细阐述。
一、隧道施工前期准备(1)项目背景调查:对地质、气候、交通、资源和环境等因素进行调查分析,为施工过程中的决策提供参考。
(2)施工组织设计:根据项目需求,确定施工组织管理机构和责任划分,明确施工过程中的安全保障措施,制定施工计划和进度安排。
(3)人力资源准备:根据施工计划,确定所需的施工人员数量和专业技术要求,组建施工队伍,进行相应的培训和资质认证。
(4)物资采购准备:根据施工需要,确定所需的各种原材料和设备,并进行相应的采购,确保施工过程中的物资供应充足。
(5)安全管理准备:制定合理可行的安全管理制度和应急预案,对施工过程中的安全风险进行评估和防控,提出相应的安全措施。
二、施工过程安排(1)地质勘探:通过地质勘探工作,获得隧道建设所需的地质数据,包括地层、岩性、构造、水文等信息,为施工提供依据。
(2)洞口开挖:进行洞口开挖前,需进行爆破或者使用机械设备进行开挖,确保隧道进口的畅通。
(3)控制应力:隧道施工过程中会受到地层应力的作用,为了保证施工过程的安全和顺利进行,需要进行应力控制,采取措施减少应力变形对施工的影响。
(4)支护结构施工:根据地质情况,选择合适的支护结构进行施工,如钢支撑、混凝土衬砌等,确保隧道的稳定性和安全性。
(5)排水和通风:在隧道施工过程中,需要对地下水进行排水处理,保证施工环境的干燥;同时还需进行通风处理,保证施工过程中的气体流通和工人的呼吸安全。
(6)施工质量检查:在施工过程中,定期进行施工质量检查,确保施工质量符合相关标准和要求。
三、施工后期整改(1)施工记录整理:对施工过程中的资料进行整理和存档,包括施工日志、施工图纸、施工报告等,为后期的竣工验收提供依据。
X X 隧道施工组织设计方案第 1 页 共 83 页XX 建设工程有限公司目目 录录一 总体施工组织布置及规划 (4)1.1工程概况 (4)1.1.1主要工程量 .......................................................................................................... 4 1.1.2主要工程特点 ....................................................................................................... 5 1.2 施工组织 ................................................................................................................. 5 1.2.1 组织机构形式 ...................................................................................................... 5 1.2.2组织管理目标 ....................................................................................................... 5 1.2.3施工任务安排 ....................................................................................................... 6 1.3施工总平面布置 ......................................................................................................... 6 1.3.1驻地建设 ............................................................................................................. 6 1.3.2施工便道 ............................................................................................................. 7 1.3.3施工供水、供 X 方案............................................................................................ 7 1.3.4预制场、搅拌站等平面布置 ..................................................................................... 7 1.3.5炸药库、油库的修建 .............................................................................................. 8 1.4施工总进度安排 ......................................................................................................... 8 1.4.1施工总工期安排 .................................................................................................... 8 1.4.2主要分项工程施工计划安排 . (8)三 主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) (9)3.1路基工程.................................................................................................................. 9 3.1.1路基土石方 .......................................................................................................... 9 3.1.2特殊路基处理 ..................................................................................................... 13 3.1.3路基防护及排水工程施工 ...................................................................................... 15 3.2涵洞工程................................................................................................................ 15 3.2.1圆管涵施工 ........................................................................................................ 16 3.2.2盖板涵施工 ........................................................................................................ 17 3.3桥梁工程................................................................................................................ 18 3.3.1桩基施工 ........................................................................................................... 18 3.3.2台帽及耳墙施工 .................................................................................................. 20 3.3.3空心板梁制作及安装 ............................................................................................ 21 3.3.4桥面系及附属工程 ............................................................................................... 23 3.4路面工程................................................................................................................ 24 3.4.1 5%水泥稳定碎石底基层施工 .................................................................................. 24 3.4.2 贫混凝土基层施工 .............................................................................................. 26 3.4.3 混凝土面层施工 ................................................................................................. 26 3.4.4 路面附属工程施工 .............................................................................................. 28 3.5隧道工程(重点、关键和难点工程) ............................................................................ 29 3.5.1施工方案 ........................................................................................................... 29 3.5.2施工方法及技术措施 ............................................................................................ 30 3.5.2.1洞口及明洞工程 ............................................................................................ 30 3.5.2.2超前支护 .. (30)X X 隧道施工组织设计方案3.5.2.3洞身开挖施工 (31)3.5.2.4初期支护 (37)3.5.2.5防排水施工 (41)3.5.2.6仰拱及遂底填充 (41)3.5.2.7二次衬砌施工 (41)3.5.2.8紧急停车带、车行、人行横洞施工 (42)3.5.2.9 隧道路面施工 (44)3.5.2.10洞内其它附属工程施工(包括机X 安装) (44)3.5.2.11监控量测 (45)3.5.2.12超前地质预报 (49)3.5.2.13风、水、X 、通风、防尘措施 (50)3.5.2.14隧道重点、关键和难点工程的施工方案、方法及其措施 (51)3.6交通安全设施工程 (53)3.7季节性施工措施 (54)3.7.1雨季施工措施 (54)3.7.2炎热高温天气施工措施 (55)四工期保证体系及保证措施 (56)4.1 工期保证体系 (56)4.2 工期保证措施 (57)五工程质量管理体系及保证措施 (57)5.1 质量管理体系 (57)5.1.1组织机构 (58)5.1.2质量保证体系 (59)5.2 质量保证措施 (60)5.2.1组织和技术保障措施 (60)5.2.2 过程控制措施 (60)六安全生产管理体系及保证措施 (61)6.1 安全生产管理体系 (61)6.1.1组织机构 (61)6.1.2安全生产保证体系 (62)6.2 安全生产保证措施 (62)七环境保护、水土保持保证体系及保证措施 (64)7.1 环境保护、水土保持保证体系 (64)7.1.1组织机构 (64)7.1.2保证体系 (65)7.2 环境保护、水土保持保证措施 (66)八文明施工、文物保护保证体系及保证措施 (67)第 2 页共 83 页XX建设工程有限公司X X 隧道施工组织设计方案8.1 文明施工、文物保护保证体系 (67)8.2 文明施工、文物保护保证措施 (68)8.2.1文明施工保证措施 (68)8.2.2文物保护措施 (68)九项目风险预测与防范,事故应急预案 (69)9.1项目风险预测 (69)9.1.1质量风险 (69)9.1.2 项目施工管理风险 (69)9.1.3 材料价格风险 (69)9.1.4 安全风险 (69)9.2项目风险防范 (69)9.2.1质量风险防范 (69)9.2.2 管理风险防范 (70)9.2.3 材料价格风险防范 (70)9.2.4安全风险防范 (70)9.3施工应急预案 (71)十一其它应说明的事项 (72)10.1成本控制措施 (72)10.2与各协作单位配合服务承诺 (72)10.3民工工资发放及工程交验后服务措施 (73)1 (77)附表五:施工总平面图 (77)附表六:劳动力计划表 (78)附表七:临时占地计划表 (79)附表八:外供X 力需求计划表 (80)附表九:合同用款估算表 (81)六、项目管理机构 (82)第 3 页共 83 页XX建设工程有限公司X X 隧道施工组织设计方案沿海大通道 X X X X 段左线路段施工组织设计一总体施工组织布置及规划1.1工程概况本工程位于福建省云霄县列屿镇,为 X X沿海大通道新建工程的组成部分。

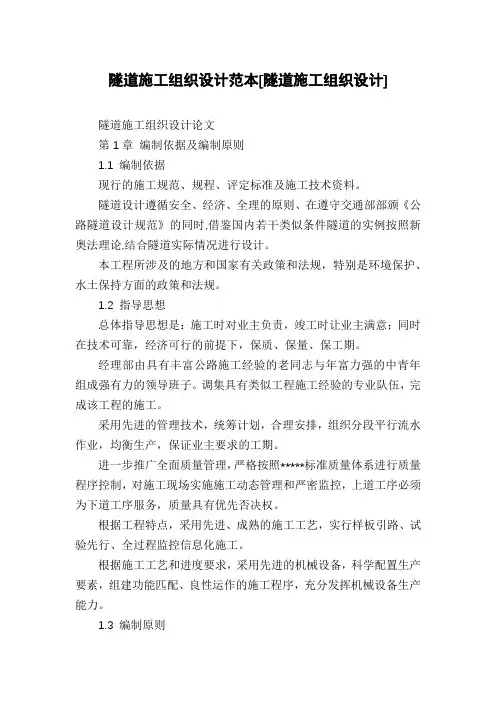

隧道施工组织设计范本[隧道施工组织设计]隧道施工组织设计论文第1章编制依据及编制原则1.1 编制依据现行的施工规范、规程、评定标准及施工技术资料。
隧道设计遵循安全、经济、全理的原则、在遵守交通部部颁《公路隧道设计规范》的同时,借鉴国内若干类似条件隧道的实例按照新奥法理论,结合隧道实际情况进行设计。
本工程所涉及的地方和国家有关政策和法规,特别是环境保护、水土保持方面的政策和法规。
1.2 指导思想总体指导思想是:施工时对业主负责,竣工时让业主满意;同时在技术可靠,经济可行的前提下,保质、保量、保工期。
经理部由具有丰富公路施工经验的老同志与年富力强的中青年组成强有力的领导班子。
调集具有类似工程施工经验的专业队伍,完成该工程的施工。
采用先进的管理技术,统筹计划,合理安排,组织分段平行流水作业,均衡生产,保证业主要求的工期。
进一步推广全面质量管理,严格按照*****标准质量体系进行质量程序控制,对施工现场实施施工动态管理和严密监控,上道工序必须为下道工序服务,质量具有优先否决权。
根据工程特点,采用先进、成熟的施工工艺,实行样板引路、试验先行、全过程监控信息化施工。
根据施工工艺和进度要求,采用先进的机械设备,科学配置生产要素,组建功能匹配、良性运作的施工程序,充分发挥机械设备生产能力。
1.3 编制原则(1)隧道总体布置贴近自然,充分与环境协调,考虑本工程处于主城区边缘,在不受桥梁影响的情况下,不过多破坏原有山体,隧道进出口选位尽量“早进洞,晚出洞”(2)洞门形式选用端墙式洞门,尽量减少大面积的开挖。
洞门与桥梁相接时,控制洞口边仰坡高度,洞门形式与自然地形协调。
通过绿化,使洞门融入自然环境中。
(3)洞门边仰坡采用先锚喷支护(确保洞口安全)与生态植被防护(植草、灌木、藤蔓植物绿化)结合的多层防护。
第2章工程概况2.1地理位置,地形地貌,气象该隧道所属地貌类型为构造、侵蚀之丘陵地貌。
场区地处亚热带冬季半干燥夏季湿润气候地带。

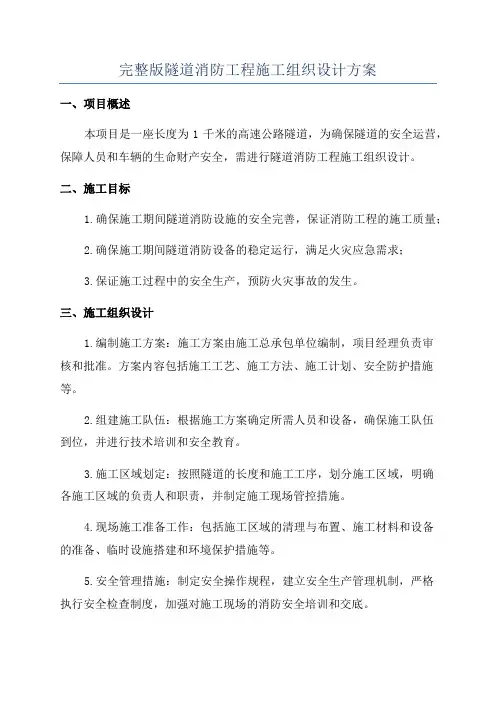

完整版隧道消防工程施工组织设计方案一、项目概述本项目是一座长度为1千米的高速公路隧道,为确保隧道的安全运营,保障人员和车辆的生命财产安全,需进行隧道消防工程施工组织设计。
二、施工目标1.确保施工期间隧道消防设施的安全完善,保证消防工程的施工质量;2.确保施工期间隧道消防设备的稳定运行,满足火灾应急需求;3.保证施工过程中的安全生产,预防火灾事故的发生。
三、施工组织设计1.编制施工方案:施工方案由施工总承包单位编制,项目经理负责审核和批准。
方案内容包括施工工艺、施工方法、施工计划、安全防护措施等。
2.组建施工队伍:根据施工方案确定所需人员和设备,确保施工队伍到位,并进行技术培训和安全教育。
3.施工区域划定:按照隧道的长度和施工工序,划分施工区域,明确各施工区域的负责人和职责,并制定施工现场管控措施。
4.现场施工准备工作:包括施工区域的清理与布置、施工材料和设备的准备、临时设施搭建和环境保护措施等。
5.安全管理措施:制定安全操作规程,建立安全生产管理机制,严格执行安全检查制度,加强对施工现场的消防安全培训和交底。
6.施工过程管控:明确隧道消防设施施工工序和节点,加强监督和检查,确保施工质量和工期的控制。
7.施工安全防护:根据隧道消防设施的特点,设置安全防护措施,包括设立施工区和安全警示牌、安装临时电源和应急照明、建立应急通讯系统等。
8.完工验收和移交:施工完成后,进行竣工验收,确保消防设施正常运行,并进行设备移交和档案整理。
四、施工资源保障1.人力资源:施工队伍人员需具备相应的从业资格证书和技术经验,且经过安全培训和消防教育。
2.物资资源:施工所需的物资包括施工材料、设备器具、电力和水源等,按照施工计划合理安排供应和调配。
3.资金保障:确保施工期间的资金投入和预算到位,按计划进行支付和结算。
五、风险控制1.火灾风险管控:对施工现场的易燃易爆物品和消防设备进行分类管理和安全保护,加强现场巡查和检查,确保施工过程中无明火和可燃物品积存。
隧道施工组织设计方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、隧道施工组织设计原则与目标 (5)2.1 设计原则 (7)2.2 设计目标 (8)三、隧道施工组织管理体系 (9)3.1 组织结构 (11)3.2 管理职责 (11)3.3 管理制度 (13)四、隧道施工方案 (14)4.1 施工方法选择 (16)4.2 施工工艺流程 (16)4.3 施工设备选择 (18)4.4 施工材料供应 (20)五、隧道施工进度计划 (21)5.1 进度计划编制依据 (22)5.2 进度计划安排 (23)5.3 进度计划调整与优化 (23)六、隧道施工人力资源组织 (24)6.1 人力资源需求分析 (25)6.2 人力资源配置 (26)6.3 人力资源培训与考核 (28)七、隧道施工物资供应与管理 (30)7.1 物资供应计划 (31)7.2 物资采购与管理 (32)7.3 物资运输与存储 (33)八、隧道施工机械设备管理 (34)8.1 机械设备选型 (36)8.2 机械设备配置 (37)8.3 机械设备使用与维护 (39)九、隧道施工安全管理 (41)9.1 安全生产责任制 (42)9.2 安全管理制度 (43)9.3 安全教育培训与演练 (45)十、隧道施工环境保护与文明施工 (46)10.1 环境保护措施 (47)10.2 文明施工管理 (48)10.3 环境监测与治理 (49)十一、隧道施工风险评估与应对措施 (51)11.1 风险评估方法与流程 (52)11.2 风险应对措施 (53)11.3 风险监控与报告 (54)十二、隧道施工后期服务与总结 (56)12.1 后期服务内容 (57)12.2 成果总结与展示 (58)12.3 经验教训与改进措施 (59)一、前言随着城市交通的不断发展,隧道作为连接城市地表与地下的重要交通工具,越来越受到人们的关注。
隧道工程施工组织设计一、编制依据1.1 设计文件本工程的施工组织设计依据包括:隧道工程设计图纸、施工图纸、施工方案、施工技术要求、施工安全规范等相关设计文件。
1.2 相关规范、标准及规定本工程的施工组织设计依据的相关规范、标准及规定包括:国家及地方的相关法律法规、行业标准、施工及验收规范、质量检验评定标准等。
二、工程概况及特点2.1 工程范围及内容本隧道工程位于XX地区,隧道全长XX米,采用双向四车道设计,主要包括隧道主体结构、隧道进出口、通风排水系统、照明系统等施工内容。
2.2 主要工程设计形式本隧道工程主要采用暗挖法施工,隧道主体结构采用衬砌混凝土结构,进出口采用台阶式设计,通风排水系统采用自然通风和机械通风相结合的方式,照明系统采用LED照明。
三、施工组织设计3.1 施工总体布局根据工程概况及特点,本隧道工程施工总体布局分为施工现场、施工临时设施、施工辅助设施三个部分。
施工现场包括隧道主体结构施工区、进出口施工区、通风排水系统施工区、照明系统施工区等。
3.2 施工顺序及流程本隧道工程施工顺序及流程分为以下几个阶段:(1)施工现场准备:包括施工现场的清理、施工临时设施的搭建、施工辅助设施的设置等。
(2)隧道主体结构施工:包括隧道开挖、初期支护、二次衬砌等。
(3)进出口施工:包括进出口的开挖、砌筑、防水等。
(4)通风排水系统施工:包括通风管道安装、排水沟砌筑等。
(5)照明系统施工:包括照明设备安装、电缆铺设等。
3.3 施工资源配置根据施工总体布局和施工顺序及流程,合理配置施工资源,包括施工人员、施工机械、建筑材料、施工临时设施等。
确保施工过程中的需要得到充分满足。
3.4 施工安全管理施工安全管理主要包括以下几个方面:(1)安全生产责任制:明确各级领导和工作人员的安全生产职责,建立健全安全生产管理制度。
(2)安全教育培训:对施工人员进行安全知识和技能的培训,提高施工人员的安全意识。
(3)施工现场安全管理:加强施工现场的安全巡查,及时发现和整改安全隐患。
第一章总体施工组织布置及规划为加强管理,方便施工,保证工程质量和工期,我公司对本工程实行项目经理负责制,组成项目经理部。
项目经理部是整个标段的生产指挥中心,负责与业主、监理的业务联系,接受业主和监理的监督,对外关系以及整个标段的总体生产计划安排、生产调度、质量监督、材料供应、工程款结算以及分配、协调施工中出现的问题等。
一、项目经理部我公司对本工程实施的全过程中,项目经理部有项目经理1人,项目总工程师1人和9个职能部室组成.1、项目经理本合同工程的项目经理为我公司委派到本项目工程常驻现场、施工中负责执行与业主签订的合同和管理本项目的公司代表,对本工程项目全面负责.2、项目总工程师我公司委派到本工程的项目总工程师是常驻现场,负责管理本合同工程的技术总负责人,是工程质量的责任人,具体负责施工方案的确定与上报审批,施工进度计划的实施与调整,工程质量控制,协调各工序间的先后次序,工程量的审核、计量与工程结算等。
3、九个职能部室为全面完成合同工程任务,我公司在本项目经理部设立9个职能部室,即:计划计量部、工程技术部、质检部、中心试验室、财务部、物资设备部、安全环保部、综合管理部和农民工工资管理办公室.4、项目经理部地理位置拟将项目经理部设在本工程附近,计划租赁房屋并搭建部分临设。
二、施工分部为满足工程需要,圆满完成本项目工程,保质保量、保全优目标的实现,我公司将在本项目中设立3个施工分部。
具体为路基施工分部、桥梁施工分部、路面施工分部平行展开施工。
1、路基施工分部负责本工程清理与掘除、路基填筑、软土地基处理等工程施工.2、涵洞施工分部负责本工程涵洞等工程施工。
3、路面施工分部负责本工程路面底基层、基层、沥青混凝土面层等工程施工。
4、隧道施工分部负责本工程隧道等工程施工。
5、安全设施分部负责本工程标志、标线等工程施工。
三、施工管理1、拌和站建设混凝土拌和站的生产能力、原材料储备能力、计量系统标定满足本项目对混凝土高质量的要求。
隧道工程施工组织设计摘要隧道施工组织设计是施工的基本依据。
根据施工文件要求、隧道工程特点、围岩条件、工期要求、周围环境、施工技术装备和施工力量等技术与经济因素,在确保安全、经济的前提下,编制隧道施工组织设计。
其目的是保证工程按设计要求的质量、计划规定的进度与合理的设计预算,安全、优质、高效地完成施工任务。
xx隧道确定合理的施工方法、对施工工艺、机械装备、监控量测、工序安排、劳动组织、材料供应、工程投资、场地布置等,作出合理的规划,并提出了组织措施和充分预计可能出现问题的对策,制定了工期保证措施、安全保证措施和环保措施等。
另外,根据各分项工程的工程量、基本施工工序、劳动力安排及工期要求等,编制了施工形象进度图、网络计划图和施工横道图。
根据隧道工程规模大小、洞口地形特点、弃渣场位置和水源情况及工期要求等,本着全面规划统筹安排、充分利用地形、因地制宜的原则编制了施工场地布置图。
确保隧道施工有条不紊地顺利进行。
本次设计是一次一栋办公楼结构设计,结构设计是在建筑物初步设计的基础上确定结构方案;选择合理的结构体系;进行结构布置,并初步估算,确定结构构件尺寸,进行结构计算。
结构计算包括荷载计算、内力分析及截面设计,并绘制相关的结构施工图。
关键词:隧道;施工方法;施工工艺;技术措施;结构;内力;施工图第一章 工程概况1 1.1 编制依据及原则7 1.1.1 编制依据7 1.1.2 编制原则7 1.1.3 项目目标81.2 工程范围及工程数量91.2.1 标段范围91.2.2 主要工程数量91.3 工程地质条件91.3.1 地形地貌91.3.2 气象91.3.3 地质条件91.3.4 水文地质条件101.3.5 地质构造101.3.6 地震烈度111.3.7 不良地质及特殊岩土问题111.3.8 工程特点及难点111.4 隧道施工环境111.4.1 施工用水111.4.2 施工用电111.4.3 通讯111.4.4 交通运输111.4.5 地材供应条件12第二章施工准备142.1 现场布置142.1.1 主工作面选址142.1.2 弃渣场地及卸渣道路布置142.1.3 大宗材料堆放场地和材料库布置142.1.4 生产房屋和生产设施布置142.2 人员及机械配备152.2.1 队伍安排及劳动力组织152.2.2 施工机械设备的配置162.3 施工技术准备172.3.1 熟悉图纸资料和有关文件172.3.2 技术交底172.3.3 技术保障172.4 施工现场准备172.4.1 复查和了解现场172.4.2 确定工地范围172.4.3 清除现场障碍172.4.4 办妥有关手续182.4.5 作好现场规划182.5 有关协调工作的准备182.6 施工测量182.6.1 控制测量182.6.2 施工测量182.6.3 测量质量保证措施19第三章隧道施工总体安排及施工方案203.1 进洞方案203.2 开挖方案203.2.1 断面开挖方法203.2.2 爆破的关键控制点203.2.3 运输出碴方案213.2.4 支护方案213.2.5 衬砌方案213.2.6 辅助施工方案213.3 隧道弃利用和弃置方案23第四章洞口施工254.1 洞口(明洞)施工254.1.1 准备工作254.1.2 洞口边、仰坡开挖防护254.1.3 洞口排水254.2 洞门施工254.2.1 洞门修筑254.2.2 明洞施工254.2.3 进洞施工26第五章超前支护工程275.1 超前小导管施工275.1.1 施工工艺275.1 .2 施工方法275.2 超前大管棚施工295.2.1 施工工艺295.2.2 施工方法305.2.3 检测标准325.2.4 技术措施32第六章洞身开挖工程336.1 洞身开挖方案的选择336.1.1 上下台阶不留核心部开挖336.1.2 全断面开挖336.2 爆破工程356.2.1 钻爆设计356.2.2 钻爆施工416.2.3 全断面法施工446.2.4 台阶法施工476.3 出渣运输50第七章初期支护工程517.1 锚杆施工517.1.1 施工工艺517.1.2 施工方法517.1.3 检测标准537.1.4 施工要点53 7.2 中空锚杆施工537.2.1 施工工艺537.2.2 施工方法547.2.3 检测标准557.2.4 技术措施55 7.3 钢架施工557.3.1 施工工艺557.3.2 施工方法567.3.3 检测标准577.3.4 技术措施57 7.4 网喷混凝土施工577.4.1 施工工艺587.4.2 施工方法587.4.3 检测标准597.4.4 技术措施59 7.5 喷射混凝土607.5.1 施工工艺607.5.2 喷射混凝土的操作特点607.6 监控量测637.6.1 量测项目637.6.2 量测断面间距637.6.3 量测断面布置647.6.4 量测频率657.6.5 监测方法667.6.6 监测资料整理、数据分析及反馈667.6.7 监控量测管理68第八章二次支护工程718.1 仰拱(填充、底板)施工718.1.1 施工工艺718.1.2 施工方法718.1.3 检测标准728.1.4 技术措施728.2 结构防排水728.2.1 施工工艺728.2.2 施工注意事项768.3 二次衬砌施工778.3.1 施工准备778.3.2 防水778.3.3 钢筋加工778.3.4 钢筋安装778.3.5 拱墙衬砌混凝土施工方法77 第九章隧道装饰工程839.1 工程概况839.2 装饰工程主要工程量839.3 主要检查验收标准839.4 主要工程施工方案与方法849.4.1 洞口装饰板材施工849.4.2 瓷砖安装879.4.3 涂层(漆)889.4.4 路缘漆施工899.5 施工保障措施899.5.1 工程质量保障措施899.5.2 工期保障措施899.5.3 安全保障措施89第十章机电工程9110.1 工艺设计9110.1.1 电缆槽9110.1.2 通风9110.1.3 照明灯具和配电控制板9110.1.4 设备洞9210.1.5 设备安装9210.1.6 供水设施9210.2 隧道控制室9310.3 隧道消防93第十一章工期计划及安排9411.1 施工进度安排9411.1.1 隧道施工进度指标9411.1.2 开挖及支护循环时间计算9411.1.3 衬砌施工循环时间计算9511.1.4 工期计算9611.2 工期保证体系9611.2.1 影响工期主要因素分析及应对措施:9611.2.2 制度保证措施9711.2.3 施工组织保证措施9711.2.4 施工设备、资金保证措施9811.2.5 施工计划保证措施9811.2.6 技术保证措施9811.3 工期保证技术措施99第十二章质量管理体系以及保证措施10112.1 质量管理体系实施四级管理10112.1.1 第一级质量管理体系10112.1.2 第二级质量管理体系10112.1.3 第三级管理体系10212.1.4 第四级质量管理体系10212.2 工程质量保证措施10512.2.1 质量目标及质量保证体系10512.2.2 质量证管理措施10512.2.3 质量保证技术措施105第十三章安全管理体系以及保证措施10713.1 目标与体系10713.1.1 安全目标10713.1.2 安全保证体系10713.1.3 安全领导小组10713.2 具体措施10713.2.1 安全目标10713.2.2 施工安全保证管理措施10713.2.3 施工安全保证技术措施10713.2.4 专项施工安全保证措施10813.2.5 安全保证体系及组织机构11113.2.6 应急预案112第十四章隧道施工事故应急预案11514.1 应急预案准备11514.2 应急预案实施11614.2.1 应急响应11614.2.2 处理隧道塌方措施11714.2.3 处理隧道塌方11714.3 防护及记录工作11814.3.1 善后处理11814.3.2 隧道事故的预防11814.3.3 应急资金费用11814.3.4 记录118第十五章环境保护、文明施工措施12015.1 环境目标12015.2 环境保护管理措施12015.3 环境保护技术措施120第十六章其他措施12116.1 冬季施工措施12116.2 雨季施工措施123xx隧道施工组织设计第一章工程概况xx线铁路位于xx省中西部地区,线路经过xx市xx区和xx区、xx县、xx 市、xx县,岚县、兴县抵达临县境内。
隧道工程施工组织设计简介本文档旨在提供隧道工程施工组织设计的基本内容和要点。
隧道工程施工组织设计是一个关键性的步骤,它涉及到施工过程中的各个方面,包括人员组织、施工方法、设备选择等。
有一个合理且高效的施工组织设计能够有效地提高施工效率和质量,确保工程的顺利实施。
施工组织设计的目标- 确定施工队伍的组织结构和人员配置,包括工程师、技术人员和施工工人等。
- 制定详细的施工方法和步骤,确保施工过程按照计划进行。
- 确定所需的施工设备和材料,并制定采购计划。
- 安排施工工地的布局和临时设施,例如办公室、仓库和工人宿舍等。
- 制定安全管理和环境保护措施,确保施工过程的安全性和环保性。
施工组织设计的内容1. 施工队伍的组织结构和人员配置。
根据工程规模和施工需求,确定施工队伍的组织结构,包括队长、副队长、技术人员和施工工人等。
2. 施工方法和步骤。
根据隧道工程的具体情况,制定详细的施工方法和步骤,包括开挖、支护、衬砌、排水等。
3. 施工设备和材料的选择和采购。
根据施工方法和步骤的要求,确定所需的施工设备和材料,并制定采购计划。
4. 工地布局和临时设施。
根据施工需求,合理规划工地布局,确保施工进行的顺利。
同时,安排临时设施,如办公室、仓库和工人宿舍等。
5. 安全管理和环境保护措施。
制定安全管理和环境保护措施,确保施工过程的安全性和环保性,包括培训工人安全意识、安装安全设施和合理处理废弃物等。
施工组织设计的重要性一个合理且高效的施工组织设计对于隧道工程的顺利实施至关重要。
以下是它的几个重要方面:- 提高施工效率和质量:通过合理的人员组织和施工方法,能够减少工期并提高施工质量。
- 确保安全和环保:通过安排安全管理和环境保护措施,能够确保施工过程的安全性和环保性。
- 控制成本和风险:通过合理的设备选择和材料采购,能够控制施工成本并减少风险发生的可能性。
总结隧道工程施工组织设计是一个关键性的步骤,它涉及到施工过程中的各个方面。
隧道工程施工组织设计方案一、项目概况:隧道工程位于地,全长为XXX米,为了满足交通需求,在山坡上修建此隧道。
该隧道主要由XX、XX和XX三个分部工区组成。
工程总工期为XXX天,其中:XX区工期为XXX天,XX区工期为XXX天,XX区工期为XXX天。
整个隧道工程的施工组织设计方案旨在完工质量、安全和高效地完成工程。
二、施工组织设计方案的目标:1.完工质量:确保隧道结构的牢固和稳定,达到设计要求。
2.工期保障:保证各分部工区的工期紧密衔接,协调好各工区施工计划。
3.安全保障:确保施工过程中的人员和设备安全。
4.环境保护:减少对周边环境的影响。
三、分部工区施工方案:1.XX区工区:a.工程描述:该区域为人行隧道,采用XXX施工方法,工期为XXX天。
b.施工步骤:-地表清理和临时道路搭设;-隧道出入口施工,包括挖掘开挖口、支护、衬砌等工序;-进行隧道内部的逐层开挖和支护;-补充施工,包括排水、电气、通风等设施的安装;-隧道内部的清理和验收。
2.XX区工区:a.工程描述:该区域为车行隧道,采用XXX施工方法,工期为XXX天。
b.施工步骤:-地面支护和临时道路修建;-开挖隧道进口和出口区域;-逐层开挖和支护隧道内部;-进行排水、电气设施的布置和安装;-隧道清理、验收和道路修整。
3.XX区工区:a.工程描述:该区域为机电工程区,工期为XXX天。
b.施工步骤:-临时道路搭设;-安装和调试隧道照明系统;-安装和调试隧道通风系统;-安装和调试隧道排水系统;-对机电设备进行系统联调和测试;-清理、验收和保养。
四、施工组织方案:1.采购和租赁设备:根据各工区的施工需求,提前采购或租赁所需设备,确保施工顺利进行。
2.人员组织:合理配置工程师、技术员和熟练工,确保施工质量和工期。
3.进度控制:制定详细的施工进度计划,每日监测工程进度,及时调整施工计划,确保工期的紧密衔接。
4.安全保障:严格遵守安全操作规程,配备必要的安全设备和防护工具,定期组织安全教育培训,加强安全意识。
隧道工程施工组织设计书1编制说明及工程概况1.1编制说明因施工图纸等技术资料不全,此设计仅为初稿,资料齐全后在做修改,此隧道邻近既有线施工,距既有线线间距只有10米,因此施工中保证既有线行车安全是安全工作的重点。
1.2xx成隧道工程概况xx成隧道起讫里程为ZDK552+277.85~ZDK555+892,总长3614.15m,位于既有大成隧道左侧。
地质构造及地震动参数:岩层产状变化较大,厚层至巨厚层状砂岩的节理不发育,泥岩夹砂岩的节理较发育,节理呈密闭状。
地震动峰值加速度小于0.05g,地震动反应谱特征周期为0.35s。
水文地质特征:地表ZDK554+954支沟和隧道出口段右侧溪沟中常年有水,水量随季节变化,暴雨后较大。
其他沟、槽内有季节性流水。
地下孔隙潜水附存于隧道顶沟槽内覆盖土层中,水位埋深约1~3m,随季节变化,由地表水补给。
地下基岩裂隙水较发育,并具有承压性。
进口端地下水储存条件较好,范围较大,涌水量较大;出口端地下水储存条件较差,涌水量较小。
水质对混凝土无侵蚀性。
隧道ZDK555+550~+640,经过粉质粘性松软地层、埋深较浅覆盖层薄,拱顶以上仅1~4m,故该段采用暗洞明做施工。
2施工组织概述2.1xx成隧道施工方案概述新大成隧道施工方案概述见表一:新大成隧道施工方案表表一2.2工期安排根据上述工期要求,本着“平行作业,全面展开;科学组织,均衡生产;确保工期,力争提前”的原则,开展3个工作面组织施工,实际安排的工期如下:开工日期:2005年8月31日;竣工日期:2007年4月31日;总工期:20个月。
详见“新大成隧道施工进度计划横道图”。
2.3施工劳动力、机械设备的配备及材料计划(1)劳动力使用计划为了保证隧道按期优质地完成,保证施工技术力量到位,技术工种配套、齐全、数量充分,并略有富裕。
新大成隧道两个隧道施工队每队拟上场148人,包括掘进、衬砌、综合三个工班。
掘进工班负责隧道开挖、支护、装碴、运输;衬砌工班负责衬砌,包括模板台车作业、洞内防、排水工程、施工混凝土的生产、运输和灌注;综合工班负责风、水、电及设备维修、保养、钢构件加工、场外材料的转运等工作。
韩婆垭隧道施工组织设计 1 预定目标承诺 1.1 工期目标 总工期:计划开工日期为: 2004年 11月11日,竣工日期: 2006年 8月
10日, 工期为 21 个月。 1.2 质量目标 确保本全合同段 全部分项工程达到交通部《公路工程质量检验评定标准》
(JTJ071-98)中的优良等级,单位工程一次质量检验合格率100%优良率达90鸠上, 确保投诉处理率 100%。 1.3 安全目标 消灭因违章施工危及公路行车险性及以上事故; 杜绝职工因工死亡事故,
无职工一次负伤 5 人以上或一次重伤 3 人以上事故; 重伤率控制在0.6 %。以下,轻伤率控制在5%。以内。 1.4 环境保护目标 杜绝重大环境污染责任事故,确保社会、居民投诉及抱怨事件的处理率
100%。 2 编制说明 2.1 编制范围
本施工组织设计编制范围为: 杭州至兰州国家重点干线重庆 云阳至万州高速公路 J2 合同段韩婆垭隧道正洞掘进开挖、 支护、 衬砌、路面、洞内装饰、洞口工程、附属工程以及临时工程。 2.2 编制依据 施工合同、投标书、施工图纸,现行施工技术规范、操作规 程、安全技术规程(包括技规、安规、行规、维规) 、试验规程、 检验评定标准、验收规范、企业贯标程序文件、管理办法,项目 进场调查报告等。 2.3 编制原则 遵循“严肃性、标准性、先进性、可行性、连续性、均衡性、节奏性、协调性、经济性”的九性原则。 2.4 总体设计思路
以“高起点、高标准、高质量、高效益”为总体目标,精心 组织、科学规划。做到开工必优,精益求精,铸造精品工程。 3 工程概况 3.1 工程概况
3.1.1 工程概述 本合同段起于韩婆垭隧道中部 (K171+750) ,途经庙湾、上 柳树湾、狮子岩、掀盘湾、杏子包至长堰塘与 K 合同段相接 ( K173+499 )。其间无河流,存在不同水量的溪流。与 K 合同 段接头处距离云阳至万州公路约 3 公里。全长 1.749 公里。 其中 左线隧道起讫 K171+750 〜K172+953,长1203米。右线隧道 起讫 YK171+750 〜YK172+948 ,长1198米。隧道最大埋深 276m 。 3.1.2 地形地貌 隧址区地貌上属低山重丘区地貌, 最低标高约 280 米,最高 处标高约 590 米,相对高差约 310 米。 3.1.3 工程地质 韩婆垭隧道出口位于低山重丘斜坡下部,地形呈斜坡小坎 状,洞口地形坡度稍缓,总体坡度约 25 度,隧道走向与坡向近 一致,冲沟较发育,无地下水出露,坡面第四系堆积物厚度薄,多小于2米。基岩为粉砂质泥岩与砂岩互层, 未见不良地质现象, 坡面较稳定。基岩浅埋或裸露,强〜弱风化裂隙较发育,岩体较 破碎〜较完整,围岩受浅埋和风化影响,稳定性差。边仰坡成坡 条件一般,采取无仰坡进洞的方式处置。 隧道洞身段岩性为粉砂质泥岩、泥质粉砂岩与砂岩不等厚互 层,岩石为弱〜微风化,属软质岩。裂隙不发育〜较发育,岩体 完整〜较完整。岩石透水性差,洞室开挖不会产生大的地下水涌 出,但局部有渗水现象。 围岩类别以川类为主, 有少量H、W类, 具体划分情况见表 3-1 :
围岩类别划分表 表3-1 围岩类别 岩性 岩性变化起讫里程 左线 右线
n 强风化〜弱风化粉砂质泥岩,属软质岩,岩体 较破碎〜较完整,呈碎(块)石状镶嵌结构及 角(砾)碎(石)
状松散结构,裂隙发育,部 分微张。围岩开挖后极易风化、潮解,遇水泥 化造成大的围岩压力,表面张裂可能引起局部 坍塌,受构造裂隙及层面交叉切割可能形成不 稳定的危石。地下水活动微弱,局部有渗水现 象。围岩稳定性差。
K172+865 〜 K172+953 YK172+881 〜 YK172+948
出 弱风化粉砂质泥岩,属软质岩,岩体较完整, 呈块(碎)石状镶嵌结构,裂隙发育,部分微 张。围岩开挖后极易风化、潮解,遇水泥化造 成大的围岩压力,表面张裂可能引起局部坍塌, 受构造裂隙及层面交叉切割可能形成不稳定的 危石。地下水活动微弱,局部有渗水现象。围 岩稳定性较差。
K171+750 〜 K172+865 YK171+825 〜
YK172+881 IV 砂岩,岩体呈弱〜微风化状,裂隙较发育,岩 体较完整〜完整,岩体主要呈大块状砌体结构; 表面张裂可能引起局部坍塌,受构造裂隙及层 面交叉切割可能形成不稳定的危石。地下水活 动微弱,但局部有渗水现象。围岩稳定性 较好。
YK171+750 〜 YK171+825
岩性层,且粉砂质泥岩、泥质粉砂岩、砂岩层间结合较差, 层间裂隙较发育,在岩性分界处,尤其是洞顶板为粉砂质泥岩段, 洞顶可能产生掉块或松动落石,局部可能坍塌等。 3.1.4地质构造稳定性和地震安全性 场内无断裂构造通过,单斜构造,地层倾向 195-210 °,倾角 20-25。,优势产状202 T2。。新构造运动总体以间歇性缓慢上 升隆起为特征,流水切蚀形成山川河谷,现属相对稳定期。区内 节理裂隙主要以层间裂隙为主,卸荷裂隙、风化裂隙次之。主要 发育裂隙产状为:进口段 190-215 ° z!8-22。丄1 : 65- 85 ° Z
68-72 °,形成陡崖面;L2 : 145-160 °70-85 °,其中 190-215 °
Z18- 22 ° (顺层裂隙即层间裂隙)最发育;出口段 185-210 ° Z 23-27 ° (层面),L2305-315 °$0-65 °丄1 : 65-75 ° 45-60 ° , 其中185-210 ° 423-27 ° (顺层裂隙即层间裂隙)最发育。 场区内为单斜构造,无褶曲断裂,大部分地段坡体稳定。 根据《中国地震参数区划图》 (GB18306 — 2001 ),区间地 震基本烈度值为W度,地震动峰加速度为 0.05g ;地震动反应谱 特征周期为0.35s。3.1.5 水文地质及气象特征 3.1.5.1 水文地质 区间气候温暖潮湿,降水充沛,地表径流丰富,为地下水的 形成提供了良好的条件。沿线地势较高,切割剧烈,在构造应力 的作用下各类岩组的裂隙较为发育,为地下水的富集提供了条 件。区间地下水类型主要为第四系松散堆积孔隙潜水和基岩风化 裂隙水两种。 第四系松散堆积层孔隙潜水主要埋藏于沿河漫滩阶地和支流 冲积扇中,含水较为丰富,与河水、沟水存在密切水力联系,水 位季节变化明显,受大气降水、农田灌溉水等补给,顺层径流排 泄,其透水性及赋水性差。另外,堆积于斜坡上的松散的(残) 崩坡积层块(碎)石质土层与基岩接触面处常有地下水赋存或富 集,虽含水量有限,但往往是造成岸坡失稳的润滑剂。 基岩风化裂隙水赋存于砂质岩裂隙及泥质岩类风化裂隙中, 主要受大气降水、上层滞水等补给。因岩体裂隙发育,区内雨量 充沛,一般含水性较好。由于砂岩与泥岩呈互层状,泥岩具有一 定的隔水性能,经褶曲错移,构成不同规模的封闭的储水构造, 形成局部水压力。对隧道施工可能存在不利影响。 根据水质分析资料, 区间地下水、 沟水类型主要为 HCO3-Ca 和 HCO3-CaMg 型,对混凝土无腐蚀性。3.1.5.2 气象特征 测区属亚热带季风气候区, 气候温和, 雨量充沛, 四季分明。 具有春早、夏热、秋雨绵、冬暖而多雾、无霜期长、雨量充沛等 特点。气象要素、 变化与流域地理位置及地形、 地势特点相适应, 多年平均气温16.6-18.7 C。六约份平均气温 7.1 C,七月份平 均气温29.6 C。相对湿度 73-87 % .霜冻期期日数一般为 10-20 天/年。雾日数多为 25-30 天/年。历年最大风速为 17 米/秒,多 年平均风速 2.1 米/ 秒,最大常风向为东北风。 多年平均降雨量 1149.3 毫米,最大年降雨量 1614.8 毫米。 年内分布不均,降雨量多集中于 5〜9月份,占全年降雨量的 70%。冬季( 12 月份至次年 2 月)降雨量最少。 测区属长江流域, 以长江为骨干, 主要支流有小江 (彭溪河)、 汤溪河等。 三峡库区建成蓄水后,将影响该段河流的水文气象条件。 3.1.6 植被及人类活动 隧址处植被茂密, 主要为竹、 木林, 西北部有零星农耕和人工林, 东部洞顶有 5 栋居民住房, 隧洞出口附近基岩被耕植土覆盖。 合 同段线路经过人和镇木古村四个组, 涉及 300 余人, 自三峡库区 移民后,近期人类活动频繁。 3.2 设计标准 隧道设置为基本平行的双洞,测量线间距为 30m 。左线出
口段平面位于 R=1250m、Ls=150m 的圆曲线上,洞身位于直 线上;右线出口平面位于 R=1760m、Ls=150m 的圆曲线上, 洞身位于支线上。隧道主要结构要素见表 3-2 : 3.3主要工程项目及数量 韩婆垭隧道主要工程项目包括: 隧道正洞开挖、支护、衬砌、 路面、洞内装饰、洞口工程、附属工程、临时工程等。各工程项 目工程数量见表3-3。
韩婆垭隧道主要结构要素表 表3-2 序号 结构名称 结构类型 结构尺寸(m ) 净宽 净高(拱高) 1 主洞衬砌内轮廓(同向超高) 三心圆曲边墙 11.00 7.00
2 主洞衬砌内轮廓(反向超高) 三心圆曲边墙 11.00 7.20 3 紧急停车带衬砌内轮廓 五心圆曲边墙 13.75 7.57 4 行车横洞衬砌内轮廓 三心圆曲边墙 5.64 6.00 5 行人横洞衬砌内轮廓 单心圆拱直边墙 2.50 3.00
主要工程项目及数量表 表3-3 序号 工程项目 单位 数量 备注 1 隧道全长(按单洞计) m/座 2401/2 2 洞口、明洞及洞身开挖 m3 252092 3 复合衬砌(C25) m3 26391 4 模筑衬砌(C25钢筋砼) m 939 5 仰 拱 m3 9229 6 洞内路面(水泥砼) m2 20332
7 网 喷 m3 9533
7.1 锚 杆 m 972 7.2 RD25N中空锚杆 m 155751
8 砂浆锚杆 kg 1323 9 钢筋格栅 榀 624
