泥工施工验收标准
- 格式:docx
- 大小:124.73 KB
- 文档页数:5
最专业最详细的泥瓦工标准验收(图例说明)家庭装修中泥工瓷砖铺贴、地面石材铺装等都是比较有技术的项目,泥瓦工程施工质量就直接影响到家庭装修整个效果,关系着家庭装修效果是否更美观,更漂亮?所以在业主们在泥瓦工程验收中一定要把握要细节问题,逐个仔细查看验收步骤。
装修师傅的提供出最专业最详细的泥瓦工标准验收内容并且带图解析,大家可以看看参考。
砌墙标准:墙体应平整,砖缝不得同缝,灰缝应饱满卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水现象墙砖碰到管道口要采用套割的形式,这样看起来还是整块的砖墙面标准:厨、卫墙面砖除砖与砖对角处应平整外,还需达到标准的水平度(允许1mm误差)和垂直度(允许2mm误差)墙地面铺贴,外观应符合要求,无空鼓现象。
阳角:阳角处的瓷砖倒45度角,这样拼接才漂亮,一面墙上不能有两排非整砖;瓷砖铺贴应平整,洁净,色泽协调,图案安排合理。
下面是详细的瓦工施工标准验收:1.地面石材、瓷质砖的施工规范(1)基层处理要干净,高低不平处要先凿平和修补,在抹底层水泥砂浆找平前,地面应洒水湿润,以提高与基层的粘结能力。
(2)铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
铺贴时,从中间向四侧退步铺装。
安放石材、瓷质砖时必须四角同时下落,并用橡皮锤或木锤敲击紧实平整。
(3)石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,两天之内禁止上人。
为不影响其他项目施工,可在地面上铺设实木板供人行走。
2.地面石材、瓷质砖铺装的验收地面石材、瓷质砖铺装必须牢固,铺装表面平整,色泽协调,元明显色差。
接缝平直、宽窄均匀,石材无缺棱掉角现象,非标准规格板材铺装部位正确、流水坡方向正确。
拉线检查误差小于2毫米,用2米靠尺检查平整度误差小于1毫米,表面洁净。
3.地面石材、瓷质砖铺装常见质量问题及处理办法地面石材、瓷质砖铺装常见的质量缺陷是空鼓和平整度偏差大。
公司泥工阶段验收标准来自:日期浏览次数:1468次内容提示:泥工作业验收时有哪些要求哪?1、补线管槽:清理槽内杂物,槽内洒水,用水泥砂浆进行填补。
线管槽水泥不得松动掉块,槽内水泥砂浆不得高于墙面及地面。
卫生间修补线槽需加防水剂。
2、卫生间门坎铺设时用防水剂。
3、墙面防潮:不建议用涂膜防水,建议用防水砂浆或配制(防水剂加纯水泥浆调制),横竖各刷一遍,不得漏刷(淋浴房1.8M以上,xx1M以上,其它0.3以上)。
4、包水管:包管之前拧紧检修盖。
5、砌墙:按规范要求每50厘米加长度100厘米¢6拉筋两条;新墙同旧墙交接处加铁丝网,门洞口安装预制钢筋过梁,过梁跨度超过门洞左右各15CM,顶部砖斜砌,沙浆要求饱满。
6、确定瓷砖分类(每种瓷砖贴在哪里),并标示清楚。
7、确定花片,腰线位置,确定墙砖铺贴高度,若有半砖,确定半砖所放位置(一般放至不显眼处)。
8、确定瓷砖铺设方式(横铺/竖铺/斜铺),是否需用十字夹留缝。
9、确定,墙地砖是否需对缝,具体哪一面墙对缝。
10、如认为瓷砖质量有问题,不得铺设。
11、贴瓷砖时必须拉水平线,垂直线。
严格按水平线和垂直线进行铺设。
12、瓷砖贴好之后用刷子清洗瓷砖缝,并用防霉填缝剂填缝,用干净毛巾擦干。
13、发现部分瓷砖尺寸,平整度或颜色差异较大,需仔细挑出放至一边。
14、整体墙面平整度不得超过2mm(用两米靠尺寸进行测量)。
阴阳角平直,成90度角(阳角需45度对角)。
15、瓷砖不得崩边,角,空谷需在规定范围内。
16、地面防水:墙脚及下水管周围应加防水附加层涂(可用堵漏王涂刷),再刷防水涂料。
(老房子非现浇地面,需用纤维布,并加强防水)17、防水完工后进行24小时养水。
由业主至楼下进行确定无漏水现象后方可进行地砖铺贴。
18、多余瓷砖不得浸水。
19、挡水条需灌水泥砂浆。
20、易渗色大理石,慎用黑水泥。
21、尽可能避免在抛光砖/玻化砖上打孔。
未列明部分按国家《住宅装饰装修工程施工规范》GB50210-2001、《建筑装饰装修工程质量验收规范》GB50327-2001、以及《浙江省装修装饰规范》执行xxxx装饰10:02:40公司木工阶段验收标准来自:日期浏览次数:959次内容提示:进场时先弹水平线,后续作业按所弹水平线为基准。
泥工铺贴验收标准泥工铺贴验收标准是指在泥工铺施工完成后,对其进行验收的标准。
泥工铺是指在地面或墙面上铺设泥浆或石膏等材料,用于平整、防水、装饰等目的的工程。
泥工铺的质量直接影响到整个建筑工程的质量和使用寿命,因此,对泥工铺的验收十分重要。
泥工铺贴验收标准主要包括以下几个方面:1.表面平整度:泥工铺的表面应平整光滑,不得有凹凸不平、起泡、裂缝等缺陷。
在验收时,可以使用直尺、水平仪等工具进行检测。
2.颜色和纹理:泥工铺的颜色和纹理应与设计图纸一致,不得有色差或纹理不清晰的情况。
在验收时,可以与设计图纸进行对比。
3.防水性能:泥工铺应具有一定的防水性能,不得有漏水现象。
在验收时,可以进行水压试验,检测泥工铺的防水性能。
4.硬度和耐磨性:泥工铺应具有一定的硬度和耐磨性,不得易碎或易损坏。
在验收时,可以进行硬度测试和耐磨性测试。
5.施工工艺:泥工铺的施工工艺应符合相关规范和标准,不得存在施工不规范、材料不合格等情况。
在验收时,可以查看施工记录和材料检测报告。
以上是泥工铺贴验收标准的主要内容,但具体的验收标准还需根据不同的工程情况进行调整和补充。
在进行泥工铺贴验收时,应注意以下几点:1.验收应由专业人员进行,确保验收结果的准确性和公正性。
2.验收应在充分干燥后进行,以免影响验收结果。
3.验收结果应及时记录并反馈给施工方,以便及时进行整改。
4.如发现质量问题,应及时采取措施进行整改,确保工程质量。
总之,泥工铺贴验收标准是保证建筑工程质量的重要环节,应严格按照相关标准进行验收,确保泥工铺的质量符合设计要求,从而保证建筑工程的安全、美观和耐久性。
泥工施工工艺及验收标准Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高。
厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同。
1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留的灰浆硬块及突出部份应铲平。
2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、冬季施工室内温度宜保护在3-5℃以上。
4、墙基靠地面应用泥水灰桨抹成圆弧角。
5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层。
6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水。
7、厨房墙体的防水高度平均为米,卫生间墙面的防水层高度不低于米,与卧室相邻墙的防水层应延伸至卫生间顶部。
8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水。
9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象。
10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实。
11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水。
12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2的比例搅拌成防水素灰浆,涂刷厚度厘米,涂刷密实不得漏刷。
13、砂浆型防水的防水剂、水泥、砂子按1:2:5-6的比例搅拌成防水砂浆,涂抹厚度为厘米,抹平压实。
14、刷防水素灰浆与抹防水砂浆的间隔时间不超过30分钟。
15、厨、卫管槽、坑、洞要用防水砂桨补好。
16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大的水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高的信誉。
泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高。
厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同。
1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留的灰浆硬块及突出部份应铲平。
2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、冬季施工室内温度宜保护在3-5℃以上。
4、墙基靠地面应用泥水灰桨抹成圆弧角。
5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层。
6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水。
7、厨房墙体的防水高度平均为1.5米,卫生间墙面的防水层高度不低于1.8米,与卧室相邻墙的防水层应延伸至卫生间顶部。
8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水。
9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象。
10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实。
11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水。
12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2的比例搅拌成防水素灰浆,涂刷厚度0.2厘米,涂刷密实不得漏刷。
13、砂浆型防水的防水剂、水泥、砂子按1:2:5-6的比例搅拌成防水砂浆,涂抹厚度为0.5-1厘米,抹平压实。
14、刷防水素灰浆与抹防水砂浆的间隔时间不超过30分钟。
15、厨、卫管槽、坑、洞要用防水砂桨补好。
16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大的水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高的信誉。

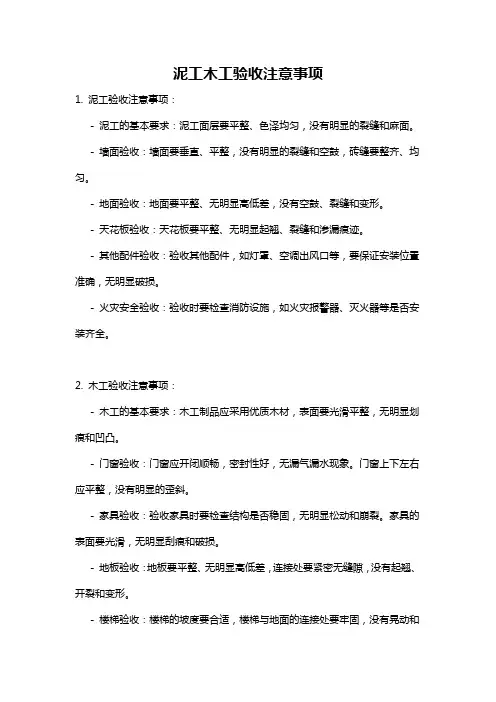

泥工木工验收注意事项
1. 泥工验收注意事项:
- 泥工的基本要求:泥工面层要平整、色泽均匀,没有明显的裂缝和麻面。
- 墙面验收:墙面要垂直、平整,没有明显的裂缝和空鼓,砖缝要整齐、均匀。
- 地面验收:地面要平整、无明显高低差,没有空鼓、裂缝和变形。
- 天花板验收:天花板要平整、无明显起翘、裂缝和渗漏痕迹。
- 其他配件验收:验收其他配件,如灯罩、空调出风口等,要保证安装位置准确,无明显破损。
- 火灾安全验收:验收时要检查消防设施,如火灾报警器、灭火器等是否安装齐全。
2. 木工验收注意事项:
- 木工的基本要求:木工制品应采用优质木材,表面要光滑平整,无明显划痕和凹凸。
- 门窗验收:门窗应开闭顺畅,密封性好,无漏气漏水现象。
门窗上下左右应平整,没有明显的歪斜。
- 家具验收:验收家具时要检查结构是否稳固,无明显松动和崩裂。
家具的表面要光滑,无明显刮痕和破损。
- 地板验收:地板要平整、无明显高低差,连接处要紧密无缝隙,没有起翘、开裂和变形。
- 楼梯验收:楼梯的坡度要合适,楼梯与地面的连接处要牢固,没有晃动和
松动。
- 饰面板验收:饰面板的安装要平整,与周边墙面的接缝要紧密,无明显的缝隙和裂痕。
总之,泥工和木工验收时,要保证工程质量符合相关标准和要求,无明显破损和缺陷,以确保施工质量和使用安全。

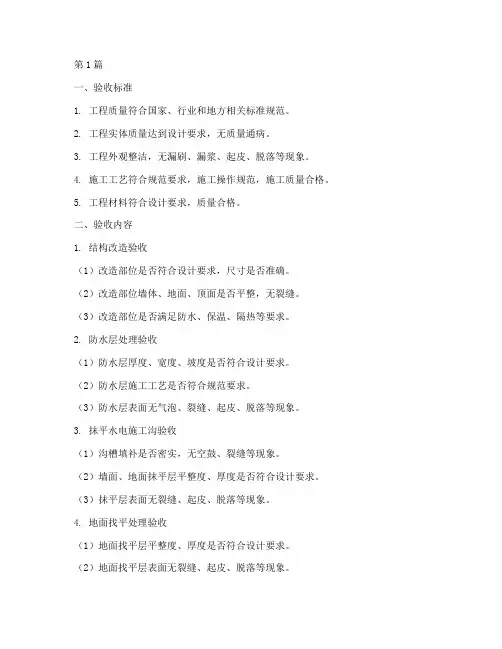

第1篇一、验收标准1. 工程质量符合国家、行业和地方相关标准规范。
2. 工程实体质量达到设计要求,无质量通病。
3. 工程外观整洁,无漏刷、漏浆、起皮、脱落等现象。
4. 施工工艺符合规范要求,施工操作规范,施工质量合格。
5. 工程材料符合设计要求,质量合格。
二、验收内容1. 结构改造验收(1)改造部位是否符合设计要求,尺寸是否准确。
(2)改造部位墙体、地面、顶面是否平整,无裂缝。
(3)改造部位是否满足防水、保温、隔热等要求。
2. 防水层处理验收(1)防水层厚度、宽度、坡度是否符合设计要求。
(2)防水层施工工艺是否符合规范要求。
(3)防水层表面无气泡、裂缝、起皮、脱落等现象。
3. 抹平水电施工沟验收(1)沟槽填补是否密实,无空鼓、裂缝等现象。
(2)墙面、地面抹平层平整度、厚度是否符合设计要求。
(3)抹平层表面无裂缝、起皮、脱落等现象。
4. 地面找平处理验收(1)地面找平层平整度、厚度是否符合设计要求。
(2)地面找平层表面无裂缝、起皮、脱落等现象。
(3)地面找平层与原有地面的连接是否牢固。
5. 其他验收内容(1)材料、设备、工具等使用情况。
(2)施工过程中发现的问题及处理情况。
(3)施工过程中是否符合安全、文明施工要求。
三、验收流程1. 施工单位自检:在工程完工后,施工单位对工程进行自检,确保工程质量符合验收标准。
2. 监理单位验收:监理单位对施工单位自检合格后的工程进行验收,发现问题及时通知施工单位整改。
3. 工程单位验收:工程单位在监理单位验收合格后,对工程进行验收,确认工程质量符合要求。
4. 客户验收:客户在工程单位验收合格后,对工程进行验收,确认工程质量满意。
四、验收注意事项1. 验收前,施工单位应准备好相关资料,如施工图纸、材料检验报告、施工记录等。
2. 验收过程中,各方应严格按照验收标准进行验收,确保工程质量。
3. 发现问题,应及时记录,并通知施工单位整改。
4. 验收合格后,各方应签字确认,工程方可交付使用。

泥工施工验收标准
一、抹灰工程验收标准
1.1 基本要求
平顶及立面应洁净、接槎平顺、线角顺直、粘接牢固,无空鼓、脱层、爆灰和裂纹等缺陷。
抹灰应分层进行。
当抹灰总厚度超过25mm时应采取加强措施。
不同材料基体交接处表面抹灰宜采取防止开裂的拉结网措施。
1.2 质量要求和检验方法
抹灰工程质量要求和检验方法应符合表1的规定。
表面质量和空鼓应全数检查,其余项目每室随机测量三处,取最大值。
抹灰工程质量要求和检验方法
二、地面铺贴验收标准
1.基本要求
地面铺贴必须在基层验收合格后进行施工。
铺贴前卫生间、厨房间应作防水处理,防水材料的性能应符合国家现行有关标准的要求。
规格、颜色、图案应一致,卫生间使用的砖应防滑,符合设计要求。
铺贴应牢固,表面色泽应基本一致、平整干净,无漏贴和错贴;地面缝隙应均匀,周边顺直,砖面应无裂纹、掉角、缺棱等现象,留边宽度应一致。
地面与地漏结合处应严密。
有排水要求的地面铺贴应满足排水坡度要求,无积水。
2.质量要求和检验方法
地面铺贴工程质量要求和检验方法应符合表8的规定。
安装质量和表面质量、空鼓应全数检查,其余项目每室随机测量二处,取最大值。
地面铺贴工程质量要求和检验方法
5%不放大1.5倍)。
荣美装饰工程部。

第1篇一、前言泥工施工工程是建筑工程的重要组成部分,其质量直接关系到建筑物的使用功能和美观度。
为确保泥工施工工程的质量,特制定本验收规范。
本规范适用于新建、改建、扩建等建筑工程中的泥工施工工程验收。
二、验收标准1. 施工质量应符合国家现行相关标准、规范的要求。
2. 施工材料、设备应符合设计要求和国家标准。
3. 施工过程应按照设计图纸和施工工艺要求进行。
4. 施工质量应符合以下要求:(1)墙面、地面平整度:墙面垂直度误差不超过2mm,水平度误差不超过2mm;地面平整度误差不超过3mm。
(2)阴阳角垂直度:阴阳角垂直度误差不超过2mm。
(3)墙面、地面垂直度:墙面垂直度误差不超过2mm,地面垂直度误差不超过2mm。
(4)墙面、地面平整度:墙面平整度误差不超过2mm,地面平整度误差不超过3mm。
(5)墙面、地面垂直度:墙面垂直度误差不超过2mm,地面垂直度误差不超过2mm。
(6)墙面、地面阴阳角方正度:阴阳角方正度误差不超过2mm。
(7)墙面、地面缝隙处理:墙面、地面缝隙应平整、密实,无明显裂缝。
(8)墙面、地面防水处理:墙面、地面防水层应无渗漏现象。
(9)墙面、地面排水坡度:墙面、地面排水坡度应符合设计要求。
(10)墙面、地面踢脚线:踢脚线应平整、垂直,与墙面、地面接缝严密。
三、验收程序1. 施工单位在完成泥工施工工程后,应自行组织人员进行质量检查,确保工程质量符合本规范要求。
2. 施工单位将质量检查结果报监理单位审核。
3. 监理单位组织相关人员进行现场验收,对不符合本规范要求的工程进行整改。
4. 验收合格后,施工单位应填写《泥工施工工程验收记录表》,并由监理单位、施工单位、建设单位共同签字确认。
四、验收要求1. 施工单位应严格按照设计要求和施工工艺进行施工,确保工程质量。
2. 施工单位应做好施工过程中的质量控制,确保工程质量符合本规范要求。
3. 监理单位应加强对泥工施工工程的监督检查,发现问题及时督促施工单位整改。

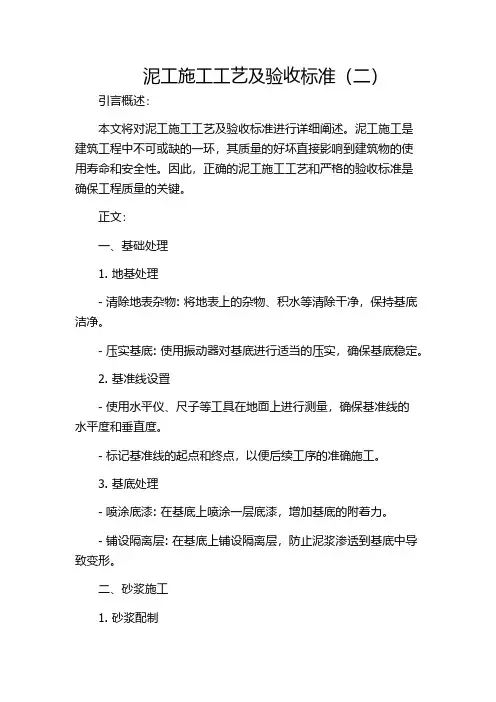

泥工施工工艺及验收标准(二)引言概述:本文将对泥工施工工艺及验收标准进行详细阐述。
泥工施工是建筑工程中不可或缺的一环,其质量的好坏直接影响到建筑物的使用寿命和安全性。
因此,正确的泥工施工工艺和严格的验收标准是确保工程质量的关键。
正文:一、基础处理1. 地基处理- 清除地表杂物: 将地表上的杂物、积水等清除干净,保持基底洁净。
- 压实基底: 使用振动器对基底进行适当的压实,确保基底稳定。
2. 基准线设置- 使用水平仪、尺子等工具在地面上进行测量,确保基准线的水平度和垂直度。
- 标记基准线的起点和终点,以便后续工序的准确施工。
3. 基底处理- 喷涂底漆: 在基底上喷涂一层底漆,增加基底的附着力。
- 铺设隔离层: 在基底上铺设隔离层,防止泥浆渗透到基底中导致变形。
二、砂浆施工1. 砂浆配制- 按照设计要求,选用合适的水泥、沙子等原料进行配制。
- 严格控制水泥与水的比例,确保砂浆的稠度和强度。
2. 砂浆施工技巧- 使用泥刀将砂浆均匀地涂抹在墙面或地面上,保持厚度均匀一致。
- 注意砂浆与墙体之间的粘结性,确保施工质量和耐久性。
3. 拉毛处理- 在砂浆还未完全干燥前,使用拉毛工具对砂浆表面进行拉毛,增加其附着力和美观度。
- 拉毛时要注意力度和角度的掌握,避免损坏砂浆层。
三、砌筑施工1. 清洁墙体- 清除墙体表面的杂物、油污等,保持墙体的洁净。
- 检查墙体的垂直度和水平度,确保施工精度。
2. 砌筑技巧- 使用砖锤和砂浆刀将砖块依次砌在墙体上。
- 控制砖缝的宽度和深度,保持砌筑整齐。
3. 砌筑受力部位处理- 在梁、柱等受力部位进行加固处理,以增加结构的稳定性和承重能力。
- 使用钢筋、钢板等进行加固,确保施工安全可靠。
四、抹灰施工1. 抹灰底层处理- 在基层表面刷涂约2~3mm的抹灰底层,增加基层的附着力。
- 对基层进行打磨,使其表面平整。
2. 抹灰施工技巧- 采用均匀的力度和角度将砂浆抹在基层上,使其整体平滑。
装修验收标准有哪些泥工验收标准装修验收标准有哪些泥工验收标准装修验收标准之泥工验收标准一、墙砖标准1、铺贴:墙砖水泥砂浆比例1:1.5;砖浆厚度宜为10-15mm。
2、从外观上看:a、铺贴牢固,无歪斜,缺楞,掉角和裂缝。
b、表面洁净,颜色一致,无变色,缺陷起碱,无痕和显著的光泽度受损坏,无空鼓现象。
C、缝隙均匀,周边顺直。
3、阳角线宜做成45度对接(无挂手现象)。
4、墙砖空鼓率,整面墙空鼓率<>5、整面墙砖表面平整度2m范围内在3mm左右。
6、正面墙砖立面平整度2m范围内在2mm左右。
7、墙面砖与砖之间接缝宽度1m范围内在1mm左右。
8、墙面砖与砖之间的接缝高低差小于等于0.5mm。
9、墙面砖与砖之间的接缝有线宽2m范围内在2mm左右。
二、地砖标准1、水泥砂浆比例1:3,砂浆厚度不小于20mm。
2、地砖不允许有空鼓。
3、平铺地面砖表面平整度2m范围内在2mm左右。
4、地面砖与墙砖之间的接缝高低差小于等于0.5mm。
5、地面砖与砖之间的接缝直线度2m范围内在3mm左右。
6、坡度大于千分之三,并满足排水要求,无积水。
三、地面找平1、水泥砂浆比例1:3,水泥标号为325号。
2、找平厚度常规3cm,表面平整度2m范围内在3mm左右。
四、防水处理1、材料:汉高牌弹性防水砂浆。
2、表面平整度粘贴牢固,无气泡,无松动,无脱展开裂等现象。
3、施工环境温度宜在5°c以上。
4、防水工程:蓄水试验24-48h,闭水深度须大于2cm。
5、防水层应以地面延伸到墙面,高出地面为250-300mm,浴室墙面防水层不低于1800mm。
泥工施工技术规范及验收标准1、楼地面----地砖工程类技术要求和验收标准。
1.1工艺要求1.1.1基础处理是必须将表面的浮土和砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。
1.1.2进场铺贴前,根据甲方提供的地面排版示意图,进行排砖深化设计,经甲方项目经理审核通过,避免出现板块小于1/3边长的边角料,切割快排在相对隐蔽的位置。
1.1.3地漏安装,地漏顶面比地面砖低3-5㎜,地漏安装处瓷砖采用梯形造型收口。
且注意区分普通生活地漏,洗衣机地漏、阳台地漏。
1.1.4小空间(比如卫生间)必须一次性铺贴完成,大面积施工,必须采用分段、分部位铺贴,区间内一次完成。
1.1.5铺贴完成后应及时进行表面清理,24H后用填缝剂勾缝。
1.1.6地砖铺贴前,必须满水浸泡2H以上。
1.1.7如遇有地插位置,施工班组需预先从甲方项目部取得样品,或者甲方项目部签字的预留尺寸文件,在施工过程中预留出地插安装空间。
1.1.8地面砖背面水泥釉浆徐满且均匀,厚度为:5-8㎜,砂浆层必须密实,且保证一定的含水量,避免空鼓。
1.1.9遇地面花砖铺贴时,必须提前放样,选好合适的首砖铺贴位置,保证外围尺寸符合图纸要求,且拼花内部缝隙均匀,完成面平整。
1.1.1.如遇有纹路的地面砖,注意保持纹路走向一致。
发现瓷砖色差严重,及时报告甲方项目部,严禁自行决策。
1.1.11如遇切割器材性能不行,导致切口不平整,严禁强行使用,如遇瓷砖与木地板、地毯类的材料接口时,必须采用原厂边。
1.1.12阳台,卫生间地面砖铺贴时注意保证图纸及甲方文件中要求的完成面高度及走水坡度。
且在施工前必须保证地漏排水管畅通,如若畅通,需将地漏口进行临时封堵,方可进行施工,如若发现施工前堵塞情况,及时报告甲方项目部。
施工后及时对地漏口进行保护。
1.1.13施工过程中,需保护地面电路及水路管线,不得在布局有管线的区域切割地砖,必须带水作业,不得野蛮施工。
1.1.14施工完成后,砂浆层达到一定强度后,及时清理完成面,不得有细砂及水泥浆类遗留物,及时做好成品保护。
水泥浇筑工程验收标准与质量检查合格要求一、引言在建筑工程中,水泥浇筑工程是十分重要的一环。
水泥浇筑工程的质量直接关系到建筑物的强度和稳定性。
因此,制定水泥浇筑工程验收标准和合格要求对于确保建筑物的质量至关重要。
二、验收标准(1)灰泥砌筑工程灰泥砌筑工程在验收时主要考察墙面的平整度、垂直度和强度。
验收标准一般为:平整度误差小于5mm,垂直度误差小于3mm,强度达到设计要求即可。
(2)混凝土结构工程混凝土结构工程的验收主要包括混凝土的配合比、坍落度、浇筑厚度和强度等方面。
验收标准一般为:配合比符合设计要求,坍落度在5-8cm范围内,浇筑厚度符合设计要求,强度达到设计要求。
(3)水泥地面工程水泥地面工程的验收主要考察地面平整度、均匀度和强度等方面。
验收标准为:平整度误差小于5mm,均匀度误差小于3mm,强度达到设计要求。
三、质量检查合格要求(1)水泥的质量检查水泥是水泥浇筑工程中的重要材料,对其进行质量检查是十分必要的。
常用的水泥质量检查指标有:外观检查、标称强度检查、比表面积和初凝时间检查等。
合格要求一般为:外观应无明显熟料结块、结皮、露白和急冷斑,并应一致性;标称强度应符合设计要求;比表面积应符合设计要求;初凝时间应符合设计要求。
(2)混凝土的质量检查混凝土是水泥浇筑工程中最常用的材料之一,对其进行质量检查至关重要。
常用的混凝土质量检查指标有:坍落度检查、骨料含泥量检查、强度检查等。
合格要求一般为:坍落度应在设计范围内;骨料含泥量应符合设计要求;强度应符合设计要求。
(3)施工工艺的质量检查施工工艺的质量检查是水泥浇筑工程中不可忽视的一环。
常用的质量检查指标有:浇筑厚度检查、震捣均匀度检查、排气顺畅度检查等。
合格要求一般为:浇筑厚度应符合设计要求;震捣均匀度应符合设计要求;排气顺畅度应符合设计要求。
四、结论水泥浇筑工程验收标准和质量检查合格要求是确保建筑物质量的关键。
通过对灰泥砌筑工程、混凝土结构工程和水泥地面工程的验收标准进行详细描述,以及对水泥、混凝土和施工工艺的质量检查合格要求进行分析,可以有效地提高水泥浇筑工程的质量,并确保建筑物的强度和稳定性。
泥工施工验收标准
很多住户在装修房屋的时候对于泥工施工不甚了解,导致各种施工质量问题,为生活带来各种不必要的麻烦,因此今日苏皖工长俱乐部小编就为大家介绍一下泥工施工阶段需要注意的注意事项以及完工之后的验收标准。
泥工施工注意事项,泥工施工验收标准
一、泥工施工注意事项
1、注意承重结构
在进行泥工施工的时候对于墙面必然或多或少的有一定的损害,而这就需要我们注意在施工的时候墙面的承重结构,分清房屋内的哪些是承重墙,在施工的时候一定不可破坏此部分的结构。
2、注意外墙面
在施工的时候,有些住户不仅需要在室内进行瓷砖铺贴,还可能设计室外墙面的施工,所以在进行泥工施工的时候需要注意外墙面的实用性和美观性。
泥工施工注意事项,泥工施工验收标准
3、注意防水层
对于房屋来说,防水层是保证房屋内部结构不被破坏的一大利器,而不论是墙面还是地面都会有一层防水层,所以在进行泥工施工的时候需要格外注意防水层的保护。
4、注意水电管道
不论是新房还是旧房装修,都会在装修的时候进行水电改造,以方便后续的施工和生活使用。
而水电管道大多是埋在墙面或者地面中的,所以在进行泥木施工的时候需要避免对于水电管道的破坏,也尽量不要改变铺装好的水电管道。
泥工施工注意事项,泥工施工验收标准
5、注意瓷砖种类
瓷砖的种类十分多种多样,而不同种的瓷砖在家庭装修中的功能也不同,这也决定了不同区域使用的瓷砖也不相同。
所以在铺贴瓷砖的时候需要注意这一方面。
例如卧室之中不应铺贴大理石,厨房和卫浴之中应铺贴防水防滑的瓷砖。
二、泥工施工验收标准
在泥工施工的时候和完成之后都需要进行验收工序,而验收效果如何也直接影响到了泥工施工的质量,能够有效地减少日后生活中不必要的麻烦。
这也要求住户在进行验收的时候格外谨慎。
泥工施工注意事项,泥工施工验收标准
一般对于泥工施工的验收包括:泥工施工之前地面或墙面的平整度和垂着度验收;卫浴之中瓷砖铺装之后坡度的验收,一般在2.5%左右;瓷砖铺装之后是否平整、整洁,是否出现空鼓、破损等现象;还需要对于泥工阶段施工的工序进行确认,检查是否有增减项目。
对于厨房、卫浴之中进行地面和墙面装饰材料的选择,最为明智的就是瓷砖,因此泥工施工是装修之中必不可缺的一项。
因此小编提醒大家对于泥工施工需要有一个大致了解,掌握泥工施工的注意事项和验收标准,才能保证泥工施工的质量。
更多装修案例、工长信息、装修效果图、装修知识请登录苏皖工长俱乐部装修案例频道(/)!。
