直饮水管道、设备安装施工组织设计范本模板
- 格式:doc
- 大小:385.50 KB
- 文档页数:87
广东台山核电南生活区二期工程(I标段)管道直饮水项目施工组织设计(方案)编制人:审核人:编制单位:深圳市深水海纳水务有限公司编制日期;年月日1第一章编制依据本施工组织设计(方案)编制依据:1、GB50231-98 《机械设备安装工程施工及验收运用规范》。
2、GB50168-92 《电气装臵安装工程电缆线路施工及验收规范》。
3、GB50303-2002 《建筑电气工程施工质量验收规范》。
4、GB50169-92 《电气装臵工程接地装臵及验收规范》。
5、JGJ46-88 《施工现场临时用电安全技术规范》。
6、GB50275-98 《压缩机、风机、泵安装工程及验收规范》。
7、JGJ80-91 《建筑施工高处作业安全规范》。
8、GB50242-2002 《建筑给水排水及采暖工程施工质量验收规范》。
9、JGJ59-99 《建筑施工安全检查标准》。
10、GB50168-92 《电缆线路施工及验收规范》。
11、GB 50254-96 《低压电器施工及验收规范》。
12、CJ94-2005 《饮用净水水质标准》13、《生活饮用水卫生标准》GB5749-8514、《建筑给水排水设计规范》GBJ13-2001第二章工程概况2(1、工程情况本工程在广东台山核电南生活区二期工程(I标段)设臵一套直饮水系统,运用现代高科技生化与物化技术,对自来水进行深度处理,除去水中有机物、细菌、病毒等有害物质,同时保留有益的微量元素和矿物质,供人们饮用。
2(2本项目机房已预留本净水站采用纳滤水处理工艺,该工艺能有效地脱除浊度、有机物和微生物、细菌,可在超低压下工作,从而实现节能、降低设备投资和操作费用的目标。
净水站产水量设计规模:设臵独立2m3/h管道直饮水系统2.2工程特点2.1(1净水站内设有进风口、排风口和排水沟。
2.2(2净水站系统设备采用全自动控制。
第三章施工准备3.1施工组织准备为实现本工程建设的优质、高速、安全、文明、低耗的目标,本工程采用项目法施工的管理体制。
给水管道工程施工组织设计一、工程概况本次施工的给水管道工程位于市区内,主要服务于周边居民区及商业设施。
管道直径为DN100-DN300,材质为PE或钢管,长度约为XX公里。
施工时间为XX年XX月-XX月。
二、施工准备1. 人员准备:组建专业的施工队伍,包括管道安装、焊接、试压、吹洗、消毒等岗位,确保人员具备相应的技能和经验。
2. 物资准备:根据工程量清单,采购所需的PE管、钢管、阀门、管件、水泵、仪表等材料,确保质量合格,数量充足。
3. 现场准备:清理施工区域内的障碍物,确保施工道路畅通,合理布置施工机具和材料堆放点。
4. 技术准备:编制施工组织设计,确定施工方法、工艺流程、质量标准等,并进行技术交底。
三、施工部署1. 施工顺序:按照先主干管后支管的顺序进行施工,确保供水安全。
2. 施工区域划分:将施工区域划分为管道安装、阀门安装、仪表安装、试压、吹洗、消毒等区域,明确各区域负责人。
3. 施工时间安排:合理安排施工进度,确保在规定时间内完成施工任务,并预留一定的调试和验收时间。
四、施工技术措施1. 管道安装:采用机械开挖管槽,确保槽底平整无杂物。
PE管采用热熔焊接方法连接,钢管采用法兰连接。
焊接前对焊接设备进行检查,确保无故障。
焊接过程中保持温度和压力稳定,记录焊接参数以便日后参考。
2. 阀门安装:采购质量合格的阀门,按照规范进行安装和调试。
确保阀门开关灵活,无泄漏现象。
3. 仪表安装:根据设计要求,安装相应的仪表设备,如压力表、流量计等。
确保仪表准确可靠。
4. 试压和吹洗:管道安装完毕后进行试压和吹洗,确保管道无泄漏。
试压过程中注意观察压力变化,及时处理异常情况。
试压合格后进行吹洗,清除管道内的杂物。
5. 消毒:采用氯消毒或臭氧消毒等方法对管道进行消毒处理,确保水质安全。
消毒后进行水质检测,确保达标。
6. 安全管理:严格执行安全操作规程,加强施工现场安全管理,设置安全警示标志。
定期进行安全检查,及时整改安全隐患。
自来水管道工程施工组织设计一、工程概况1.1工程名称:自来水管道工程施工组织设计。
1.2工程地点:工程位于XX市XX区。
1.3工程内容:本工程主要包括自来水管道的安装、试压和验收等工作。
1.4工程规模:工程规模为XX公里。
1.5工程时间:工程计划书工期为X个月。
二、施工组织架构2.1总体组织架构本工程的总体组织架构如下:(1)项目经理:负责全面协调、管理和领导施工团队,对工程质量负总责。
(2)施工队长:负责具体施工工作的安排和管理,包括人员、设备的协调和调度。
(3)管道安装组:负责管道的开挖、铺设和安装等工作。
(4)试压组:负责对管道进行试压,确保安装质量。
(5)质检组:负责对施工质量进行监督和检验,确保施工符合相关标准和规范。
2.2人员配置根据工程的具体情况,本工程将配置以下人员:(1)项目经理:1名。
(2)施工队长:1名。
(3)管道安装工:10名。
(4)试压工:2名。
(5)质检员:2名。
三、施工流程3.1前期准备(1)成立项目组,明确工作任务和目标。
(2)对施工地点进行勘测和测量,确定管道的准确位置和深度。
(3)向相关部门申请必要的施工许可证和手续。
(4)制定详细的施工方案和计划。
3.2管道安装(1)清理施工区域,确保施工区域的安全和整洁。
(2)开挖管道沟槽,按照设计要求进行铺设。
(3)安装管道支架和阀门等附件。
(4)进行管道的连接和焊接。
(5)对已安装好的管道进行初步的质量检查。
3.3试压和验收(1)对已安装的管道进行试压,确保管道的密封性和承载能力。
(2)进行管道的清洗和消毒处理。
(3)进行管道的最终验收,确保施工质量符合相关标准和规范。
四、安全措施4.1施工期间,严格遵守相关安全规定和操作规程,确保施工人员的安全。
4.2施工人员必须佩戴安全帽、安全鞋等必要的防护用具。
4.3在施工区域周围设置警告标志,提醒过往行人和车辆注意安全。
4.4对施工现场进行定期巡查和检查,发现问题及时处理,并做好记录。
给水管道安装施工组织设计范本好嘞,咱们聊聊给水管道安装施工这事儿,真是一门艺术。
想象一下,工人们在阳光下挥汗如雨,手里拿着工具,活像电影里的英雄,一道道水管就这样接上了,仿佛是给城市送上了生命之源。
说到这个,首先得明白,施工前的准备工作可不简单,得做好计划。
你想啊,没个谱儿,水管接上去就像是在捉迷藏,根本找不着头。
咱们得有个施工组织设计。
这就像是做菜前先把材料准备齐,少了哪个可就不行。
首先得有个清晰的图纸,这图纸就像是藏宝图,指引着工人们一步步找到“宝藏”。
然后,施工队伍得分工明确,谁负责打洞,谁负责接管,别让每个人都忙得像热锅上的蚂蚁。
沟通很重要,大家得像亲兄弟一样,互相协调,才能把事情做得漂漂亮亮。
在施工现场,安全措施可不能忽视。
你想啊,管道装好后,万一漏水,那可真是“水漫金山”。
所以,防护措施得落实到位,安全帽、护目镜,一个都不能少。
施工的时候,最好让一位经验丰富的师傅带队,这样新手们就能少走弯路,像跟着老大哥一样,稳妥又省心。
到了安装的时候,水管的选择也很关键。
市面上那么多种材料,塑料管、铜管、铝合金,真是让人眼花缭乱。
得根据实际需要来挑选,像给家里的水龙头挑合适的那种。
水压、温度这些因素可得考虑进去,挑错了可就后悔莫及。
装上去之后,记得还得做压力测试,不能心大,要像马虎不得的老师傅那样,确保一切正常,才算安心。
施工结束后,最后的收尾工作也不能放松。
要做彻底的清理,现场得干干净净,像刚刚打扫完的家一样。
这样一来,不光美观,还能避免未来潜在的问题。
为了方便日后维护,最好把管道的分布情况做好记录,别让人费劲找。
整个施工过程,就像在一场马拉松比赛中,每个人都在为最终的目标而努力。
虽然有时候会遇到问题,但只要大家齐心协力,总能找到解决的办法。
遇到突发状况时,临场应变能力就像打麻将时的运气,随机应变,才能赢得这场“比赛”。
当然还得给施工人员一个大大的赞!这可不是一份轻松的工作,他们每天顶着烈日,风里来雨里去,为了让我们的生活更加便利而辛苦付出。
第1篇一、工程概况本工程旨在为用户提供高品质、安全、健康的直饮水服务。
工程内容主要包括直饮水处理设备安装、管道铺设、水质检测与维护等。
工程地点位于(具体地址),施工工期为(具体时间)。
二、施工准备1. 人员准备:组建专业的施工队伍,包括管道工、电工、水质检测员等,并进行相关技能培训。
2. 材料准备:采购符合国家标准的直饮水处理设备、管道材料、连接件等,确保材料质量。
3. 工具准备:准备施工所需的各类工具,如扳手、切割机、焊接机等。
4. 现场准备:确保施工现场安全,清理施工区域,搭建临时设施。
三、施工步骤1. 直饮水处理设备安装- 根据设计图纸,确定设备安装位置。
- 安装设备基础,确保稳固。
- 连接设备管道,并进行密封处理。
- 进行设备调试,确保设备运行正常。
2. 管道铺设- 根据设计图纸,确定管道走向和布局。
- 清理施工区域,确保管道铺设空间。
- 铺设管道,注意管道的连接和固定。
- 对管道进行试压,确保管道无泄漏。
3. 水质检测与维护- 定期对水质进行检测,确保水质符合国家标准。
- 发现水质问题,及时进行处理。
- 定期对设备进行维护,确保设备正常运行。
四、质量控制1. 材料质量:严格按照国家标准采购材料,确保材料质量。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 检测质量:定期对水质进行检测,确保水质安全。
五、安全措施1. 施工现场安全:确保施工现场安全,防止发生安全事故。
2. 人员安全:加强施工人员的安全教育,提高安全意识。
3. 设备安全:定期对设备进行维护,确保设备安全运行。
六、施工进度1. 前期准备阶段:完成人员、材料、工具的准备工作,以及现场清理。
2. 设备安装阶段:完成直饮水处理设备的安装和调试。
3. 管道铺设阶段:完成管道的铺设和试压。
4. 水质检测与维护阶段:完成水质检测与维护工作。
七、后期服务1. 水质检测:定期对水质进行检测,确保水质安全。
2. 设备维护:定期对设备进行维护,确保设备正常运行。
饮水工程管网施工方案模板一、工程概况1.1 项目名称:饮水工程管网施工1.2 项目地点:XXX市XXX区1.3 项目规模:100km管线、30个水池1.4 项目背景:该项目是为了改善当地饮水设施,提高供水质量,满足居民日常生活用水需求。
1.5 施工单位:XXX建筑工程有限公司1.6 监理单位:XXX监理有限公司1.7 设计单位:XXX设计院1.8 施工周期:12个月1.9 预算金额:1000万元二、工程内容2.1 饮水管线施工:包括敷设主干管道、分支管道、支管道,以及水龙头、阀门、消防接口等设施的安装。
2.2 水池建设:建设30个水池,用于储存和分配供水。
2.3 消防设施安装:设置消防龙头、消防栓等设施,保障供水安全。
2.4 职工安全设施:设置安全帽、安全网等设施,保障施工人员安全。
2.5 环境保护设施:设置雨污分流设施、污水处理设施等,保护周边环境。
三、施工组织3.1 组织机构:项目部、安全监管部、质量监管部、技术管理部、后勤保障部。
3.2 项目经理:XXX 负责整个施工过程的管理和指导。
3.3 施工人员:施工人员应当按照相关规定持证上岗,严格遵守施工安全、环保、质量控制要求。
3.4 安全员:负责施工现场的安全监管工作,确保施工过程中的安全。
3.5 质检员:负责施工现场的质量监管工作,确保施工过程中的质量。
四、施工工艺4.1 管道敷设:按照设计要求进行开挖,设置管道基础,然后进行管道的敷设和连接。
4.2 管道安装:安装水龙头、阀门、消防接口等设施,并进行密封和验收。
4.3 水池建设:按照设计要求进行地基处理,然后进行水池的建设和设备安装。
4.4 消防设施安装:根据设计要求进行设施的安装和接口连接。
4.5 安全设施设置:按照规定设置各项安全设施,确保施工过程中的安全。
五、质量控制5.1 施工过程中,在每个关键节点和重要工序都要进行严格的质量控制,确保施工质量符合设计要求。
5.2 定期进行施工工艺和质量检测,及时发现和纠正施工中的质量问题。
给水管道工程施工组织设计一、工程概况本工程位于XX市,旨在建设一套完整的水管道系统,供居民生活、工业用水、消防用水等各种需求。
工程范围包括水源地建设、水管道敷设、水井建设等。
二、工程目标1.建设一套可靠的供水系统,保障居民正常的生活用水需求。
2.满足工业用水需求,促进地方经济发展。
3.建设完善的消防用水系统,保障公共安全。
三、施工组织设计原则1.安全第一:确保工人在施工过程中的人身安全,确保工程质量和施工进度。
2.环保节能:尽量减少对环境的影响,合理利用资源。
3.科学规划:按照工程的先后顺序和施工要求,科学合理地分配人力、物力、财力。
4.经济可行:控制施工成本,确保工程的经济效益。
四、施工组织方案1.预施工准备(1)开展前期勘察,确定施工范围和工程要求。
(2)编制施工方案,确定施工方法和施工进度。
(3)组织人员和设备的购买,准备施工场地。
2.水源地建设(1)确定水源地选址,开展勘察工作。
(2)施工前准备:清理施工场地、采购所需材料和设备。
(3)施工过程:先进行地基处理,再进行泥浆钻孔、抽水等工作。
(4)施工质量控制:严格把好水源地质量关,确保水质符合相关要求。
3.水管道敷设(1)确定敷设路线,保证整个供水系统的连通性。
(2)验收管道材料以及其他所需材料,确保质量。
(3)进行地面开挖和管道敷设,采取先敷设主干管道,再分支的方式,确保施工进度。
(4)进行管道接头、换向等工作,保证管道的密封性和稳定性。
4.水井建设(1)确定井口选址,进行地基处理。
(2)井筒开挖和钢筋混凝土浇筑。
(3)安装井壁管件和井盖,确保井口的严密性和安全性。
(4)井内设备安装和调试。
5.安全措施(1)制定施工安全管理制度,并进行相关培训。
(2)设置安全防护设施,标示明确的警示牌。
(3)建立施工现场巡查制度,加强对施工现场的整体管理。
(4)施工人员佩戴安全防护用品,保证施工过程的安全。
六、工程要点控制1.质量控制:采用优质材料,进行严格的验收,并进行现场质量检测和监督。
饮水工程施工组织设计一、工程概况本工程为XX地区农村安全饮水工程,旨在解决当地农村居民饮水安全问题。
工程主要包括水源勘探、水源井建设、输水管道铺设、饮水设施安装等施工内容。
工程规模涉及XX个行政村,受益人口达到XX万人。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关标准和技术规范进行施工,确保工程质量达到合格标准。
2. 保障施工安全:加强施工现场安全管理,制定安全事故应急预案,确保施工人员生命安全和工程设施安全。
3. 控制工程进度:合理安排施工计划,确保工程按时完工,满足农村居民饮水需求。
4. 节约成本:优化施工方案,合理配置资源,降低工程成本。
5. 保护生态环境:在施工过程中,加强环境保护,减少对生态环境的影响。
三、施工组织设计内容1. 施工方案:根据工程特点和施工条件,制定合理的施工方案,包括机井施工、输水管道铺设、饮水设施安装等关键环节的施工方法。
2. 劳动力计划:根据施工任务和施工进度,合理配置施工人员,确保施工力量的充足和合理使用。
3. 施工现场管理机构设置:设立项目经理部、施工技术部、质量安全部、材料设备部等相关部门,明确各部门职责,确保施工过程的有序进行。
4. 施工机械需用计划:根据施工任务和施工进度,合理配置施工机械,提高施工效率。
5. 施工组织保证措施:包括工程技术措施、质量管理措施、安全生产措施、环境保护措施等,以确保施工过程的顺利进行。
6. 确保工程质量的技术组织措施:包括施工工艺控制、材料质量控制、施工过程监控等,确保工程质量达到合格标准。
7. 确保安全文明生产的技术组织措施:加强施工现场安全管理,严格执行安全操作规程,提高施工人员的安全意识。
8. 现场技术管理、组织:建立健全施工现场技术管理体系,确保施工过程中的技术问题得到及时解决。
9. 确保工期的技术组织措施:合理安排施工计划,确保工程按时完工。
10. 施工总进度表:制定详细的施工总进度表,明确各施工环节的时间节点,确保工程进度控制。
自来水管道安装工程施工组织设计目录第一章编制依据..................................................... 错误!未定义书签。
第二章工程概况..................................................... 错误!未定义书签。
第三章工程目标..................................................... 错误!未定义书签。
一、工程质量目标: ................................................ 错误!未定义书签。
二、工期目标: ........................................................ 错误!未定义书签。
三、现场管理目标: ................................................ 错误!未定义书签。
第四章施工组织机构 ............................................. 错误!未定义书签。
一、施工组织机构 ................................................. 错误!未定义书签。
二、质量管理领导小组 ......................................... 错误!未定义书签。
三、安全管理领导小组 ......................................... 错误!未定义书签。
第五章施工方案..................................................... 错误!未定义书签。
二、施工准备 ........................................................ 错误!未定义书签。

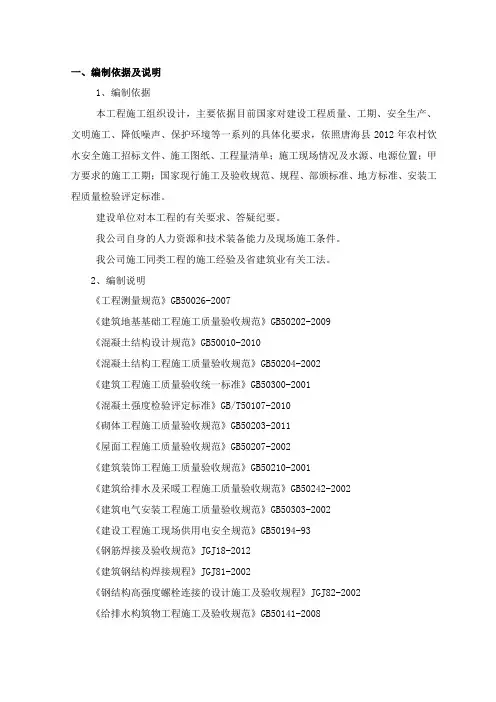

一、编制依据及说明1、编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照唐海县2012年农村饮水安全施工招标文件、施工图纸、工程量清单;施工现场情况及水源、电源位置;甲方要求的施工工期;国家现行施工及验收规范、规程、部颁标准、地方标准、安装工程质量检验评定标准。
建设单位对本工程的有关要求、答疑纪要。
我公司自身的人力资源和技术装备能力及现场施工条件。
我公司施工同类工程的施工经验及省建筑业有关工法。
2、编制说明《工程测量规范》GB50026-2007《建筑地基基础工程施工质量验收规范》GB50202-2009《混凝土结构设计规范》GB50010-2010《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB50300-2001《混凝土强度检验评定标准》GB/T50107-2010《砌体工程施工质量验收规范》GB50203-2011《屋面工程施工质量验收规范》GB50207-2002《建筑装饰工程施工质量验收规范》GB50210-2001《建筑给排水及采暖工程施工质量验收规范》GB50242-2002《建筑电气安装工程施工质量验收规范》GB50303-2002《建设工程施工现场供用电安全规范》GB50194-93《钢筋焊接及验收规范》JGJ18-2012《建筑钢结构焊接规程》JGJ81-2002《钢结构高强度螺栓连接的设计施工及验收规程》JGJ82-2002《给排水构筑物工程施工及验收规范》GB50141-2008以及其他和现行国家有关工程建设的现行标准和技术规范。
按国家现行及图纸要求的工程施工及操作规程,工程施工及验收规范和验收评定标准进行施工验收。
结合本工程实际及我项目部的施工能力和技术装备情况进行了全面而细致的编制。
二、工程概况本工程为唐海县2012年农村饮水安全施工。
建设地点位于唐山市曹妃甸区。
表3.6 施工组织设计施工组织设计编制单位:编制日期: 2007 年 11 月 6 日目录第一章编制总说明第一节编制依据第二节工程概况第三节工程目标第二章施工组织计划第一节投入人员组成第二节投入设备计划第三节投入材料计划第四节施工现场平面布置第三章施工方案及主要施工方法第一节工程测量第三节管道施工第四节附属结构物施工第四章各项保证措施第一节质量保证措施第二节安全保证措施第三节工期保证措施第四节季节施工措施第五节管理人员职责第六节文明施工、环境保护措施第一章编制总说明第一节编制依据1。
1。
1编制范围:某供水管道工程××段。
1.1.2编制依据(1)建设单位提供的招标文件和清单文件.(2)本工程招标图纸S07-029和S07-026水施图.(3)我国现行的施工及验收规范、强制性条文。
(4)《室外给水设计规范》(GB50013-2006).(5)《给水排水管道工程施工及验收规范》(GB50268-97)。
(6)给水排水标准图集(01S201、02S403、05S5020)。
(7)《05系列江苏省工程建设标准设计图集。
给水排水图集》苏S01-2004(以下简称《省标》. (8)国家、行业、地方相关技术规范规程。
(9)工程地理位置、交通和现场踏勘情况.(10)本公司的技术素质及施工能力.(11)本公司按照GB/T19001—2000—ISO9001:2000质量保证体系编制的贯标程序文件及各项施工、质量、安全、技术管理制度,公司《质量保证手册》和质量要素程序文件。
(12)本公司按照ISO14000编制的环境保证体系编制的贯标程序文件及各项环境管理制度。
第二节工程概况1。
2。
1工程概况1。
2。
2施工特点本工程为施工现场实际情况、交通运输情况不便、自然地理条件复杂、环境保护要求高。
搞好现场文明施工管理及与周围单位搞好关系,对树立企业形象至关重要。
第三节工程目标1.3.1质量目标:符合国家质量验收标准.1。
管道直饮水工程施工组织设计方案目录1. 总说明 (3)1.1 工程概况 (4)1.2 编制依据 (5)1.3 设计原则 (5)1.4 设计范围 (7)1.5 使用与维护 (8)2. 工程概述 (9)2.1 工程范围 (10)2.2 设计标准 (11)2.3 工程规模 (11)2.4 主要工程内容 (12)3. 施工准备 (14)3.1 施工图纸 (16)3.2 施工材料与设备 (16)3.3 施工人员与机械 (17)3.4 施工场地 (19)4. 施工方法 (20)4.1 管道安装 (21)4.2 净水设备安装 (23)4.3 管道敷设 (24)4.4 质量控制 (26)5. 施工进度计划 (27)5.1 工程进度安排 (28)5.2 关键路线与控制要点 (28)6. 施工安全与环境管理 (29)6.1 安全措施 (31)6.2 环保措施 (32)6.3 应急预案与事故处理 (33)7. 质量控制与验收 (34)7.1 工程质量控制标准 (35)7.2 质量控制措施 (36)7.3 验收标准与程序 (38)8. 经济分析 (39)8.1 投资估算 (41)8.2 成本控制 (41)8.3 效益分析 (43)9. 施工组织协调 (44)9.1 组织机构与职责 (45)9.2 施工管理 (47)9.3 施工协调 (47)1. 总说明本施工组织设计方案是为了确保管道直饮水工程的顺利实施,规范施工流程,合理安排施工顺序,确保工程质量、安全、进度满足预定目标。
本方案将详细描述工程概况、施工准备、施工计划、质量控制、安全管理、环境保护、文明施工等内容。
工程概况:管道直饮水工程将覆盖某地区的新建住宅小区、办公楼宇和学校等公共区域,采用现代化管道输送技术,确保直饮水快速平稳地到达每个用户点。
工程主要包含管道敷设、供水设备安装、控制系统配置和用户端接口工程建设等。
施工准备:为保证工程顺利进行,需提前准备好施工图纸、原材料、机械设备、施工队伍等。
编号:住宅小区管道直饮水工程施工组织设计方案编制人:职务(称):审核人:职务(称):批准人:职务(称):批准部门(章):XX建设集团股份有限公司20XX年X月X日目录一、施工组织设计编制依据二、工程概况1、东营经济适用住房管道直饮水工程概况2、施工组织设计目的三、施工准备1、施工组织机构及项目经理部2、项目管理班子配备情况表3、工程量汇总表4、施工工期及进度计划5、工程施工进度计划表6、工程施工前期准备6、工程进度保证措施四、施工总体安排1、PE管道安装技术要求2、PP-R管道安装技术要求3、卡压式不锈钢管安装技术要求4、304不锈钢管道焊接技术要求5、施工工序安排6、施工方案五、工程质量保障体系及措施1、质量管理保障体系2、质量保障措施六、施工安全管理1、安全方针及目标2、安全保证体系机构的建立3、建立安全制度4、安全管理制度5、工程安全保证措施七、现场文明施工保证及措施1、现场文明施工管理2、环境卫生管理及传染性疾病的防治。
八、工程有关技术文件数据管理九、附图表一、施工组织设计编制依据1、依据建设单位招标文件具体要求。
2、依据施工现场实际的施工计划情况。
3、手工钨极惰性气体保护弧焊机(TIG焊机)技术条件。
4、电焊机标准(4)。
5、不锈钢的焊接技术标准以及直饮水水质标准。
6、不锈钢食品、容器卫生标准。
7、给水用聚乙烯(PE)管材(GB/T13663-2000)。
8、薄壁不锈钢管(CJ/T151-2001)。
9、冷热水用聚丙烯管道系统第一部分:总则(GB/T18742.1-2002)。
10、冷热水用聚丙烯管道系统第二部分:总则(GB/T18742.2-2002)。
11、冷热水用聚丙烯管道系统第三部分:总则(GB/T18742.3-2002)。
12、建筑给排水采暖工程施工质量验收规范(GB50242-2002)。
13、建筑工程施工质量验收统一标准(GB50300-2001)。
14、建筑工程安全检查标准(JGJ55-1999)。
管道直饮水工程施工组织设计方案一、总体说明:管道直饮水工程施工方案及方法和主要生产资源要素的优化配置等诸多方面的施工保障等均要遵循科学、严谨、细致、实用、合理的原则,按照甲方提供的工程信息,编制设计方案是工程施工中的必备文件,该工程安装要求严格,施工专业性强,必须精心组织设计各单位多方配合,方可保证该直饮水系统工程具有高度的安全性,可靠性和稳定性,以及设备安装的整体美观,方便实用,维护便利,达到质量优良,按期顺利完成工程的综合说明。
工程施工组织设计按工程全部竣工的施工工期考虑,将与甲方土建工程施工进度为依据统筹安排编制的,设计考虑安排的施工总进度计划。
本设计因限于各种可能潜在的因素的影响,在考虑安排施工方案及方法、施工程序、工艺流程、工期计划、质量技术、安全保证措施以及未尽事项等方面难免有遗漏,有待以后设计组织施工时修正、补充、完善,成为本工程施工中的必须指导文件。
管道直饮水工程施工项目包括:管网系统工程、RO反渗透制水供水系统工程、用户终端系统工程四个大的系统工程。
1、管网系统工程,包括小区供水管网系统和回水管网系统,这是本项工程的重点,工程量大,施工情况复杂。
2、RO反渗透制水供水系统:这是饮用水生产的核心,也是直饮水工程的核心系统。
3、用户终端系统,包括智能水表、笼头组、后置抑菌装置等。
此系统工程是体现我公司服务质量、服务意识的关键环节。
4、客户服务系统,客户资料的收集、整理、归档,客户智能卡的写卡与发卡,培训管理公司收费的系统操作,培训管理公司对整个系统的维护要领。
二、主要编制依据1、《建筑给水聚丙烯管道(PP-R)工程技术手册》2、《饮用净水水质标准》(CJ/94-1999)3、《瓶装饮用净水卫生标准》(GB17324-1998)4、系统设备供应商及厂商对设备、材料的安装要求5、现行国家有关规范和施工标准6、《建设工程质量管理条例》7、有关专业提供的技术资料和要求8、施工组织设计编制、审批和管理规定9、施工图及各子系统技术设计方案10、《管道直饮水系统技术规程》三、工程人员组织1、工程负责人员组成为确保优质、按时、安全的完成该系统工程,我公司针对该工程制定详细的人员组织结构安排,我公司将对该工程成立以公司董事长为核心,把公司的各项专业技术精英放在该工程上,在财力、物力、人力方面保证工程顺利完成。
鲁屯古镇自来水水管道安装工程施工组织设计2016年7月目录第一章编制依据第二章工程概况一、工程简介二、工程施工条件第三章施工总体部署一、项目组织机构二、施工总体部署第四章施工准备一、技术准备二、施工现场的准备第五章关键施工技术、工艺一、建立测量控制网二、测量控制流程三、施工方法四、沟槽开挖及回填五、供水管道安装六、井室施工第六章施工进度计划及保证措施一、施工顺序二、施工进度计划第七章质量、安全保证体系及措施一、质量保证体系及措施二、安全保证体系及措施第八章雨季施工安全措施第九章文明施工及环境保护、保证措施一、文明施工措施二、环境卫生管理三、噪音、污染控制第十章管线及房屋保护方案及措施第十一章保修服务措施第一章编制依据本施工组织设计编制依据如下:一、国家强制性技术质量标准、施工验收规范、规程第二章工程概况一、工程简介工程名称:鲁屯古镇自来水水管道安装工程承包范围:管线总长度为Φ50PE管2300米,水表阀门226个,质量标准:合格工期要求:30日历天二、工程施工条件本工程各种管线交叉作业,施工时困难较多,且应特别注意安全。
另外在开工前应提前做好各种地下管线的勘察工作,避免发生冲突。
第三章施工总体部署一、项目组织机构建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、进度、安全、文明施工等的组织协调和管理工作。
项目组织机构框架如下主要管理人员资质、简历、业绩附后二、施工总体部署1、施工区和施工阶段划分(1)施工区划分本工程总体分若干小施工段进行流水作业。
做到既处处开花,又不造成劳动力与机械设备的浪费。
(2)施工阶段划分根据本工程特点,将本工程分成以下六个施工阶段.第一阶段:施工准备.重点完成人、材、物进场,进行施工平面布置,充分做好开工前的各项准备工作,确保开工日期。
第二阶段:沟槽开挖。
开挖采用机械明挖,人工配合,重点是沟槽开挖截面尺寸和标高控制.第三阶段:供水管道铺设及管件安装。
第四阶段:管道试压和冲洗试验.第五阶段:井室砌筑及沟槽回填。
直饮水管道、设备安装施工组织设计范本模板目录第一章、编制说明、工程概况及工程目标第一节编制说明第二节工程概况第二章、施工组织规划、组织架构第一节施工组织规划第二节施工准备部署第三节工程目标第四节管理模式第五节施工组织机构第六节各部门职责第七节施工组织机构的启动与运作第八节施工组织机构高效运作的保证措施第三章、施工方案与技术措施第一节施工准备第二节工艺流程第三节直饮水设备安装施工一、设备安装通用施工方法及技术要求二、直饮水设备安装三、管道安装四、阀门安装五、电气安装六、泵安装第四节直饮水设备试运行第四章、质量管理体系与措施第一节组织管理措施第二节技术管理措施第三节成品保护第四节施工质量监督措施第五节公司质量管理制度第六节质量事故处理基本程序第五章、安全管理体系与措施第一节安全保证体系第二节施工现场安全措施第六章、工程进度计划与措施第一节工期保证体系第二节计划开竣工日期第三节施工进度总体计划第四节工期保证措施一、工期的组织管理措施二、工期制度保证措施三、工期技术保证措施四、工期提前保证措施第七章、环境保护管理体系与措施第一节环境保护体系第二节卫生管理措施第三节防止扬尘的措施第四节防止噪音的措施第五节固体废弃物处理第八章、文明施工体系与措施第一节文明施工保证体系第二节文明施工保证措施第九章、回访保修服务措施第一节售后服务方案第二节水质监测安全保障措施和水质监测不合格的应急方案表6.1拟投入的主要施工机械设备表表6.2 劳动力计划表表6.3计划开、竣工日期和施工进度网络图第一章、编制说明、工程概况及工程目标第一节编制说明一、编制原则本施工组织设计是根据招标人提供的设计图纸和现场考察结果,根据现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案的比较,提出了我方将如何组织施工的总体框架构想。
本方案主要从“主要施工方案”、“技术措施”“质量保证体系及措施”、“施工进度计划及保证措施”、“劳动力安排及主要机械设备配备计划”、“文明安全施工措施”等几大方面提出构想,宗旨是能为“管道直饮水工程”更好地服务。
目录第一章、编制说明、工程概况及工程目标第一节编制说明
第二节工程概况
第二章、施工组织规划、组织架构
第一节施工组织规划
第二节施工准备部署
第三节工程目标
第四节管理模式
第五节施工组织机构
第六节各部门职责
第七节施工组织机构的启动与运作
第八节施工组织机构高效运作的保证措施第三章、施工方案与技术措施
第一节施工准备
第二节工艺流程
第三节直饮水设备安装施工
一、设备安装通用施工方法及技术要求
二、直饮水设备安装
三、管道安装
四、阀门安装
五、电气安装
六、泵安装
第四节直饮水设备试运行
第四章、质量管理体系与措施
第一节组织管理措施
第二节技术管理措施
第三节成品保护
第四节施工质量监督措施
第五节公司质量管理制度
第六节质量事故处理基本程序第五章、安全管理体系与措施
第一节安全保证体系
第二节施工现场安全措施
第六章、工程进度计划与措施
第一节工期保证体系
第二节计划开竣工日期
第三节施工进度总体计划
第四节工期保证措施
一、工期的组织管理措施
二、工期制度保证措施
三、工期技术保证措施
四、工期提前保证措施
第七章、环境保护管理体系与措施
第一节环境保护体系
第二节卫生管理措施
第三节防止扬尘的措施
第四节防止噪音的措施
第五节固体废弃物处理
第八章、文明施工体系与措施
第一节文明施工保证体系
第二节文明施工保证措施
第九章、回访保修服务措施
第一节售后服务方案
第二节水质监测安全保障措施和水质监测不合格的应急方案表6.1拟投入的主要施工机械设备表
表6.2 劳动力计划表
表6.3计划开、竣工日期和施工进度网络图。
