二次灌浆安全技术交底
- 格式:doc
- 大小:2.60 MB
- 文档页数:4
技术交底统计工程名称工程名称关键内容:茌平信源铝业电厂6*600MW 机组设备根底二次灌浆编号责任人013本工艺标准适适用于火电厂各类设备根底二次灌浆,其它工程可参考实施。
一、施工预备1、生疏图纸,选择符合设计要求灌浆料。
按图纸计算出灌浆方量,做出材料打算。
2、施工机具:灌浆材料容器〔铁桶等〕灌浆料搅拌工具〔电动搅拌器、铁棍〕灌浆料振捣工具〔竹片、小振动棒、电缆、链条〕凿毛用具〔铁钎、锤子〕清理工具〔扫把、吸尘器〕模板:15mm 厚胶合木模板3、灌浆料:灌浆料实行周密性〔GL-CGM-Ⅲ〕灌浆料〔具体参数要求详见施工图纸〕。
4、设备安装验收合格,安装过程中根底油污和杂物已去除干净,灌浆料原材料经检验复试合格。
二、操作关键点:1、工艺步骤:根底外表凿毛根底外表及螺栓孔清设备安装二次清理模板支设灌浆养护2、根底外表凿毛:灌浆前要将设备根底外表全方面凿毛,去除外表疏松混凝土、油污,并用水冲洗干净。
灌浆面清理:在设备安装验收合格后,进展灌浆之前,要再次对根底外表和螺栓孔进展清理,去除设备安装过程中留下油污和垃圾,所以时设备已安装,所以清理关键使用空压机吹去根底外表灰尘和垃圾,然后再用水进展冲洗。
模板支设:清理干净后,可进展模板支设。
模板通常实行木模配置。
模板支设应牢靠、严密,交底人受交底代表交底日期总人数技术交底统计工程名称工程名称关键内容:茌平信源铝业电厂6*600MW 机组设备根底二次灌浆编号责任人013确保不漏浆。
在灌浆前要将混凝土面和模板提前24h 浇水润湿,预防其吸取灌浆料中水分。
模板跟部可用水泥砂浆作成八字脚,以防漏浆。
浇灌:灌浆料搅拌好后,要马上使用。
灌浆应认真捣实,先灌地脚螺栓孔,然后从一端开头顺向浇灌或从中间向两端进展,不得自四周对中间浇灌。
在浇灌过程中,要将电缆或链条插入空隙中搅动,以确保气体引出,灌注密实。
灌浆应一次连续完成。
养护:灌浆料养护要按说明书要求进展,通常灌注完成 12h 后就要浇水养护,养护应连续 14d。

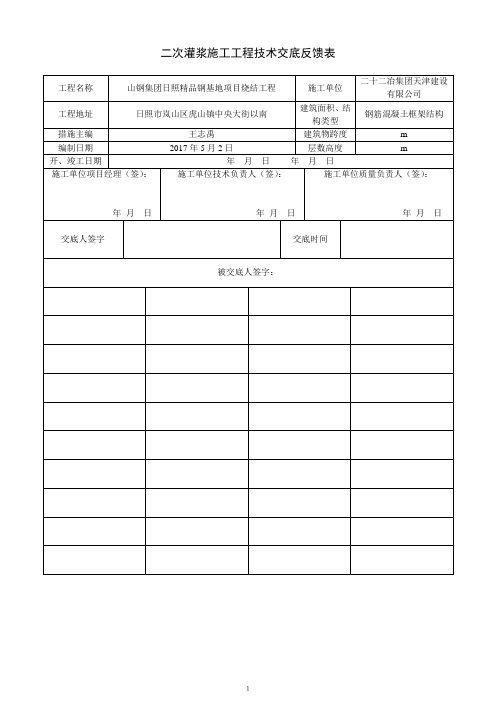

二次灌浆施工工程技术交底反馈表工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。
2、施工准备。
3、施工工艺。
4、施工方法。
5、注意事项。
6质量标准和质量保证措施交底内容:本技术交底内容适用于一次混合机基础二次灌浆。
一、施工机具1、C40水泥基灌浆料,滨州市鲁兴新型建材有限公司2、水采用饮用水3、和灰盆、灰桶、铲子二、施工准备灌浆前,应将与灌浆材料接触的设备底板和混凝土基础表面清理干净,不得有松动的碎石、浮浆、浮灰、油污、蜡质等。
灌浆前24h,基础混凝土表面应充分润湿,灌浆前1h,清除积水。
三、施工工艺1、施工工艺流程。
项目(专业)技术负责人交底人接收交底人工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。
2、施工准备。
3、施工工艺。
4、施工方法。
5、注意事项。
6质量标准和质量保证措施交底内容:四、施工方法二次灌浆时,应从一侧进行灌浆,直至从另一侧溢出为止,不得从相对两侧同时进行灌浆。
灌浆开始后,必须连续进行,并尽可能缩短灌浆时间。
轨道基础或灌浆距离较长时,视实际工程情况可分段施工。
在灌浆过程中严禁振捣,必要时可采用灌浆助推器(图7.4.5)沿桨体流动方向的底部推动灌浆材料,严禁从灌浆层中、上部分推动。
4、设备基础灌浆完毕后,宜在灌浆后3~6h沿底板边缘向外切45°斜角(7.4.6)项目(专业)技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存。
工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。
2、施工准备。
3、施工工艺。
4、施工方法。
5、注意事项。
6质量标准和质量保证措施交底内容:五、注意事项1、灌浆时,日平均温度不低于5℃,灌浆完毕后裸露部分应及时喷洒养护剂或覆盖塑料薄膜,加盖湿草袋保持湿润。
施工技术交底1.1.6.2交底施工技术交底1.1.6.2交底交底内容:1)先在地脚螺栓上点焊一根12的小圆钢,作为支承垫板的托点,其点焊位置应根据调整垫铁的升降块在最低位置时的厚度、设备底座的地脚螺栓孔深度、螺母厚度、垫圈厚度、地脚螺栓外露长度等因素来确定,点焊位置应在小圆钢的下方,点焊的强度应保持在压浆时能被胀脱为适。
2)设备用垫铁初步找正和找平。
3)将地脚螺栓用螺母稍稍拧紧,使垫铁与设备底座紧密接触,暂时固定在正确位置上。
4)垫铁下面压浆层进行灌浆,厚度控制在30~60mm之间。
5)压浆层达到初凝后期,手指压略有凹印,调整升降快,将压浆层压紧。
6)压浆层达到设计强度75%后,进行设备的最后找正和找平。
4、混凝土或砂浆养护盖草袋浇水养护,必须有足够的水份养护情况下,才能达到外方对混凝土或砂浆强度和微膨胀的技术要求,以免发生裂纹。
㈣、注意事项1、必须按本技术交底施工程序施工,若要修改应办理技术变更手续。
2、灌浆工作不能间断,要一次连续灌完,在精细找平后24h内灌浆,否则应对安装精度重新检查。
3、养护工作必须严格按常规施工方法进行养护。
㈤、质量标准1、保证项目⑴、混凝土所用的水泥、砂、石、水均必须满足本技术交底和施工验收规范的要求。
⑵、混凝土的配合比、原材料的计量、搅拌、浇灌、养护必须按本技术交底进行操作和符合施工验收规范的规定。
⑶、每一班作业留置三组混凝土试块,按《混凝土强度检验评定标准》(GBJ 107—87)的规定制作、养护和试验,其强度要求必须符合设计图纸的规定要求。
2、基本项目⑴、混凝土必须振捣密实,不得出现漏振现象。
⑵、地脚螺栓平面位置及外露长度应满足设计要求。
⑶、二次灌浆层不得有裂缝、蜂窝和麻面等缺陷,灌浆层与柱底面和设备底座底面要求紧密接触,不得有任何间隙。
注:附接受交底人全体人员名单。
一、交底目的为确保灌浆作业过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员入岗教育(1)所有施工人员必须经过专业培训,取得相应操作资格证书后,方可上岗作业。
(2)新入场人员必须接受入场安全教育,了解灌浆作业的安全知识,经考核合格后方可进入施工现场。
2. 安全防护用品(1)施工人员必须佩戴安全帽、防护眼镜、耳塞等个人防护用品。
(2)高处作业人员必须系好安全带,确保安全。
3. 施工现场安全措施(1)施工现场应设置安全警示标志,明确警示区域。
(2)施工区域应设置围挡,防止非施工人员进入。
(3)施工通道应保持畅通,不得堆放杂物。
4. 灌浆作业操作规程(1)操作人员应熟悉灌浆设备的使用方法和注意事项。
(2)灌浆前,检查灌浆设备是否正常,确保设备稳定可靠。
(3)灌浆过程中,注意观察灌浆压力,防止压力过高或过低。
(4)灌浆过程中,如发现异常情况,应立即停止灌浆,查明原因后,方可继续作业。
5. 灌浆材料安全(1)灌浆材料应按照要求储存,防止受潮、变质。
(2)操作人员应熟悉灌浆材料的性能,正确使用。
6. 应急处理(1)发生意外事故时,立即停止作业,并组织人员抢救。
(2)受伤人员应立即送往医院救治。
(3)事故发生后,及时上报相关部门,按规定进行处理。
三、交底要求1. 施工人员应认真阅读本交底内容,了解灌浆作业的安全知识。
2. 施工过程中,严格遵守操作规程,确保自身及他人安全。
3. 施工人员应加强安全意识,发现安全隐患及时报告。
4. 施工单位应定期对施工人员进行安全培训,提高安全意识。
四、交底时间本次安全技术交底时间为____年____月____日,交底人为____,接受交底人为____。
五、交底记录1. 本交底由交底人填写,接受交底人签字确认。
2. 交底人与接受交底人各保存一份,安全员一份。
3. 当分部、分项施工作业安全交底时,应填写分部、分项工程名称栏。
4. 交底提要应根据交底内容把安全注意事项归纳总结。
一、交底目的为确保灌浆施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与灌浆施工的施工人员、管理人员及现场监理人员。
三、交底内容1. 施工现场安全措施(1)施工现场配置专职安全人员,负责安全管理与现场的安全检查与监督工作。
(2)施工人员必须穿戴规定的防护用品,如安全帽、防尘口罩、防护眼镜、手套等,确保皮肤不得外露。
(3)施工现场设置警示标志,提醒施工人员注意安全。
2. 灌浆材料安全(1)灌浆材料具有刺激性和腐蚀性,操作人员在配制浆液和灌浆时应佩戴防护眼镜、口罩、手套等劳保用品。
(2)有机化工材料易燃,施工现场严禁火种、严禁吸烟,以防火灾发生。
(3)丙凝粉剂及浆液具有一定毒性,操作人员应戴口罩及橡胶手套,穿工作服和胶靴,避免皮肤接触。
3. 施工设备安全(1)灌浆设备应定期检查和维护,确保设备正常运行。
(2)操作人员必须熟悉设备操作规程,严格按照规程操作。
(3)设备操作过程中,注意观察设备运行状态,发现异常情况立即停机检查。
4. 灌浆施工安全(1)灌浆施工前,严格检查工具、管路及接头处的牢靠程度,以防压力爆破伤人。
(2)灌浆过程中,注意观察压力表,防止压力过高导致设备损坏或人员受伤。
(3)灌浆过程中,操作人员应保持距离,防止浆液溅射。
(4)灌浆施工结束后,及时清理施工现场,确保安全。
5. 应急处理(1)如发生人员中毒、火灾等事故,立即启动应急预案,迅速采取有效措施进行处置。
(2)事故发生后,立即上报相关部门,配合调查处理。
四、交底要求1. 施工人员必须认真学习并掌握本安全技术交底内容,提高安全意识。
2. 施工过程中,严格遵守安全操作规程,确保施工安全。
3. 管理人员要加强对施工现场的监督检查,确保各项安全措施落实到位。
4. 定期对施工人员进行安全教育培训,提高安全技能。
五、交底时间本次安全技术交底时间为:____年____月____日。
六、交底人交底人:____七、被交底人被交底人:____八、审核人审核人:____九、备注本安全技术交底自发布之日起实施,如有未尽事宜,可根据实际情况予以补充。
灌浆安全技术交底一、前言灌浆作业是建筑工程中一项重要的施工环节,其质量和安全直接关系到整个工程的稳定性和耐久性。
为了确保灌浆施工过程中的安全,避免事故的发生,特进行本次安全技术交底。
二、灌浆施工的特点及危险因素1、灌浆施工特点灌浆作业通常在狭小空间或高空进行,作业环境较为复杂。
施工过程中需要使用机械设备和压力设备,操作要求较高。
灌浆材料可能具有一定的腐蚀性和毒性。
2、危险因素高处坠落:在高空作业时,如未系好安全带或操作平台不稳固,可能导致人员从高处坠落。
物体打击:施工中可能有工具、材料等掉落,造成下方人员受伤。
机械伤害:使用的灌浆设备如运转不正常或操作不当,可能造成机械伤害。
触电:电气设备故障、违规用电等可能引发触电事故。
中毒和窒息:灌浆材料挥发的有害气体可能导致中毒和窒息。
三、施工前的安全准备1、技术准备施工人员应熟悉灌浆施工的工艺流程和技术要求,了解相关安全规范和标准。
制定详细的施工方案,并经过审批。
2、人员准备所有参与灌浆施工的人员必须经过安全教育培训,考核合格后方可上岗。
特种作业人员(如电工、架子工等)必须持证上岗。
3、设备和材料准备对灌浆设备进行检查和维护,确保其性能良好,安全装置齐全有效。
选用符合国家标准和质量要求的灌浆材料,并妥善存放,防止受潮、变质。
4、现场准备清理施工现场的杂物和障碍物,确保施工通道畅通。
在高空作业区域设置防护栏杆和安全网。
四、施工过程中的安全措施1、高处作业安全从事高处作业的人员必须系好安全带,安全带应高挂低用。
搭建的操作平台应牢固可靠,并设置防护栏杆。
严禁在未固定的构件上行走或作业。
2、物体打击防范严禁上下垂直交叉作业,必要时应设置隔离防护措施。
工具和材料应放置在平稳的地方,严禁抛掷。
3、机械安全操作人员应严格按照操作规程操作灌浆设备,不得违规操作。
定期对设备进行维护保养,发现故障及时排除。
4、用电安全施工现场的电气设备应符合安全要求,安装漏电保护装置。
严禁私拉乱接电线,电线应架空或埋地敷设。
工程名称:恒逸(文莱)PMB石油化工项目分包单位名称河南省第二建筑工程发展有限公司单位工程名称#1主厂房地下设施工程技术交底记录作业名称二次灌浆交底日期年月日交底内容:一、施工准备1、认真熟悉图纸,了解所使用的规范、规程等,熟悉操作规程和具体施工方法,熟悉设计图纸要求的灌浆范围、灌浆层厚度及灌浆标高。
2、灌浆材料已进场,且已进行相关复试,复试合格后方可用于现场。
3、灌浆前对施工灌浆的人员进行安全技术交底。
4、基础灌浆前上道工序经相关施工单位、总包单位及建设单位共同验收合格,并办理移交手续后方可进行下道工序施工。
5、对所需灌浆的施工部位,灌浆区砼表面的油污和浮浆等杂物已清除干净,并对混凝土的表面进行凿毛。
6、施工所使用的工器具已准备齐全,主要施工器具有:搅拌机、工具桶、水准仪、扫帚、电子秤、刮板、塑料薄膜等。
二、操作工艺主要施工工序:基础顶面凿毛处理、清理→洒水湿润→支设模板→灌浆→养护1、灌浆的设备基础顶面要先经过凿毛处理,然后清扫设备基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。
2、若设备基础配有钢筋,则灌浆前应对生锈的钢筋进行除锈处理。
3、灌浆前24小时,对混凝土基础表面洒水以保持湿润状态,但表面不得有积水。
4、按灌浆施工图支设模板,模板与模板间的接缝处用水泥浆,胶带等嵌缝,达到模板不漏水的程度,同时,应对支设的模板加固牢固。
5、灌浆(1)灌浆料的拌合可采用机械搅拌或人工搅拌,搅拌时将水及灌浆料按照配合比倒入桶内或搅拌机容器内一起搅拌,灌浆料与水混合搅拌前需用电子秤对水及灌浆料进行计量,严格按照配合比进行,当采用机械搅拌时,搅拌时间为1-2min,采用人工搅拌时,应先加入2/3的用水量搅拌约3min,其后再加入剩余用水量继续搅拌至均匀;确保搅拌均匀,严格按配合比加水,加水必须进行计量,严禁在水泥基灌浆料中掺入任何外加剂,外掺料。
(2)为确保H-40无收缩高强灌浆料达到自流平的效果,应严格控制用水量,加水比率为水/H-40干粉工程名称:恒逸(文莱)PMB石油化工项目料=0.116~0.120(重量比)。
神华北电胜利能源有限公司一号露天煤矿扩能工程2号筛分破碎车间二次灌浆技术方案编制人:审核人:日期:年月日破碎机设备基础二次灌浆施工方案根据现场的实际情况,待破碎机基座调平完成后,将进行二次灌浆的施工。
由于破碎机基座属于整体构件,局部底座面积较大,二次灌浆施工存在一定的施工难度,为保证二次灌浆的施工质量达到设计规范及厂家的要求,希望厂家技术指导人员能够现场指导施工。
1、施工前期准备工作(1)提前对进场工人进行技术交底,严格按照施工方案、规范标准施工。
现场工作人员要保持认真、积极的工作态度,不可轻视大意,与厂家多进行沟通。
(2)安装队伍将破碎机底座整个吊起后,我施工人员将对存在质量缺陷的二次灌浆进行剔凿,并对整个破碎机底座下部进行认真清理,不得有碎石、浮浆,清理完成后,交由安装队伍进行破碎机底座调平找正。
(3)溜槽与设备底座间缝隙,使用填充物进行填充,然后表面使用发泡胶进行二次密封,并用水泥砂浆找平。
(4)二次灌浆模板支设应高于设备底座钢板100mm左右,入料部位高度大于300mm,以利于灌浆施工,并在支设模板前将二次灌浆范围内的杂物全部清理干净。
浇筑方向应平行于垫铁。
灌浆前24小时,设备基础表面应充分湿润。
灌浆前2小时,清除积水。
(5)灌浆中如出现跑浆现象,应及时处理。
(6)二次灌浆所使用的机具及材料:高压注浆泵;高强度无收缩灌浆料;搅拌槽及铁铲若干;模板若干;导流所使用钢筋若干。
2、灌浆料的拌合(1)灌浆料拌和时,加水量应按随货提供的产品合格证上的推荐用水量加入,搅拌均匀即可使用。
对于地脚螺栓锚固,用水量可根据工程实际情况适当减少。
拌和用水应采用饮用水,使用其它水源时,应符合现行《混凝土拌和用水标准》(JGJ63)的规定。
配合比按说明为1:0.15重量比,并按照配比加入膨胀剂,不能加水。
(2)灌浆料的拌和可采用机械搅拌。
根据现场实际情况,本次灌浆位置为筛分车间5层,推荐采用机械搅拌方式,搅拌时间一般为1~2分钟。
预制楼梯二次灌浆施工技术交底
预制楼梯二次灌浆是指在楼梯的预制过程中进行一次灌浆,然后在安装好楼梯后再进行一次灌浆的施工技术。
这种施工技术能够提高楼梯的稳定性和耐久性,保证楼梯的使用安全。
施工步骤:
1. 首先要对预制楼梯的基座进行清理和处理,确保基座的平整度和牢固度。
2. 确定灌浆口和排气孔的位置,按照设计要求在预制楼梯上进行布置。
3. 将灌浆料按照设计配比制备好,并通过搅拌机搅拌均匀。
4. 使用斜槽或者挤压泵将灌浆料注入到预制楼梯中,从灌浆口注入,并通过排气孔排出内部的气泡。
5. 灌浆过程中要保持灌浆料的流动性和温度,避免过早凝结。
6. 等待灌浆料充分凝结后,可以进行第二次灌浆。
7. 第二次灌浆的操作与第一次灌浆类似,确保楼梯内部的空隙都被灌浆料填满。
8. 灌浆完成后,需要对楼梯进行养护,保持适当的湿润环境和温度,确保灌浆料的强度和稳定性。
需要注意的是,在进行预制楼梯二次灌浆施工时,要根据具体情况选择适合的灌浆料和施工方法,并按照相关标准和规范进行操作,确保施工质量。
同时,施工过程中要注意安全,采取必要的防护措施,避免意外事故的发生。
一、工程名称:____________________二、施工部位:____________________三、施工日期:____________________四、交底时间:____________________五、交底人:____________________六、参加交底人员:____________________一、工程概况1. 工程名称:____________________2. 施工部位:____________________3. 施工内容:二次灌浆施工4. 施工方法:____________________二、安全技术措施1. 施工现场安全措施(1)施工现场应设置明显的警示标志,明确安全警示区域。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置安全通道,确保人员疏散通道畅通。
(4)施工区域应设置围挡,防止无关人员进入。
2. 机械设备安全措施(1)机械设备操作人员必须持有相应的操作资格证书。
(2)机械设备运行前应进行全面检查,确保设备安全可靠。
(3)机械设备运行过程中,操作人员应密切观察设备运行状况,发现异常立即停止运行。
3. 人员安全措施(1)施工人员应接受安全教育培训,提高安全意识。
(2)施工人员应严格遵守操作规程,严禁违章操作。
(3)施工人员应掌握应急处理措施,提高应急处置能力。
三、灌浆材料安全措施1. 灌浆材料应选用合格产品,并具有相关质量检验报告。
2. 灌浆材料储存应符合产品说明书要求,避免受潮、受热、受冻。
3. 灌浆材料使用前应进行搅拌均匀,确保灌浆效果。
四、操作规程1. 施工前应检查灌浆管道、接头等部位,确保其密封性良好。
2. 灌浆过程中应密切关注压力表读数,发现异常应立即停止灌浆。
3. 灌浆过程中应确保灌浆材料均匀填充,避免出现空隙。
4. 灌浆完成后,应对灌浆区域进行检查,确保灌浆效果达到设计要求。
五、注意事项1. 施工现场应保持通风良好,防止有害气体积聚。
二次灌浆技术交底一、工程概述在本次工程项目中,二次灌浆是一项关键的施工环节,其质量直接影响到设备的安装精度和运行稳定性。
为了确保二次灌浆施工的顺利进行,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:应采用强度等级不低于 425 的普通硅酸盐水泥,水泥必须有出厂合格证和复试报告,且质量应符合国家现行标准的规定。
(2)细骨料:宜采用中砂,其含泥量不应大于 3%。
(3)水:应采用清洁的自来水。
2、主要机具准备(1)搅拌设备:强制式搅拌机或砂浆搅拌机。
(2)运输工具:手推车、料斗等。
(3)振捣工具:插入式振捣器、平板振捣器等。
3、作业条件准备(1)设备基础表面应凿毛,并清除油污、浮浆、浮灰和松动的石子等杂物,表面应提前浇水湿润,但不得有积水。
(2)预留孔洞、地脚螺栓等应清理干净,并进行妥善保护。
(3)在灌浆前 24 小时,应将设备基础表面充分湿润。
三、施工工艺流程1、基础处理(1)将基础表面的杂物、灰尘等清理干净,确保基础表面平整、粗糙。
(2)对基础表面进行凿毛处理,以增加灌浆料与基础的粘结力。
2、支模(1)根据灌浆部位的形状和尺寸,选择合适的模板进行支设。
(2)模板应严密、牢固,防止灌浆时漏浆。
3、灌浆料搅拌(1)按照产品说明书的要求,确定灌浆料的配合比。
(2)先将水加入搅拌桶中,然后逐渐加入灌浆料,搅拌均匀。
(3)搅拌时间应符合产品说明书的要求,一般为 3-5 分钟。
4、灌浆(1)将搅拌好的灌浆料从一侧倒入模板内,直至灌满。
(2)灌浆过程中应适当振捣,以排除气泡,保证灌浆密实。
5、养护(1)灌浆完毕后,应及时进行养护。
(2)养护时间不少于 7 天,养护期间应保持灌浆部位湿润。
四、施工质量控制要点1、原材料质量控制(1)严格检查水泥、砂等原材料的质量,确保其符合设计和规范要求。
(2)对进场的灌浆料进行检验,检查其产品合格证、出厂检验报告等质量证明文件。
2、配合比控制(1)严格按照设计要求和产品说明书确定灌浆料的配合比。
二次灌浆安全技术交底 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
工程名称连江黄岐风电场工程主持人杨建民
施工项目风机基础地锚笼二次灌浆交底人唐士会
施工负责人谭小林交底时间2015年 8 月28 日
安全及技术交底内容本次安全交底针对风机基础地锚笼二次灌浆。
交底内容 ;
一、技术
1、灌注基础表面应基本平整。
2、模板表面应高出设备底座下表面标高5cm左右。
3、灌注前,要把填充空间清理干净,基础表面和设备底座下底表面不可有油污、泥土等附着物和石块、砼渣等杂物。
4、灌浆前6~12小时,洒水将基础表面充分、全面润湿,要特别注意坑凹、拐角和地脚螺栓等处不可有积水。
5、在模板支设完毕,而且基础表面充分、全面润湿之后,检验确认模板不漏浆后开始灌浆。
6、为防止灌浆过程中窝住空气而产生空洞:
(1)应从一侧灌浆,不允许从二侧、三侧、四侧同时灌浆。
(2)一旦灌浆开始后,必须连续进行,不得间断。
(3)要求设备底座有位置合理、大小适宜的排气孔。
排气孔直径最小应在30mm。
7、灌浆层顶标高应不低于上法兰下表面。
8、抹面之后1小时,开始覆盖潮湿养护。
灌浆后24小时内,灌浆层不可受到振动。
中国能源建设集团浙江火电建设有限公司
Zhejiang Thermal Power Construction Company
施工安全及技术交底记录(项目、专业级)
9、灌浆示意图:
10、灌浆料应存放在库房内,按需用量领取,每班施工完以后,多余材料及时
送回仓库保存。
11、灌浆料的保存期为6个月,受潮结块后不得使用。
二、安全
1、进入现场的所有施工人员必须戴好安全帽,佩戴好个人防护用品。
2、在孔洞边进行灌浆施工时要系好安全带。
3、操作过程中,要防止灌浆料溅出,以免对已安装设备和其他钢结构产生污
染。
4、搅拌时用水量要严格按照厂家说明书掺加,以免降低灌浆料强度。
5、操作过程中,不得触碰上部已调平好的设备或台板。
6、灌浆必须连续浇筑,拌合料应在规定的时间内用完。
7、浇筑过程中严禁用振捣器振捣,防止发生离析。
8、所有用电器具必须是一机一闸一漏,并确保可靠
9、所有施工人员应严格遵守项目部安全文明施工制度,不得破坏安全文明施
工设施;每日施工后应做到“工完、料尽、场地清”。
参加交底人员签名表
(项目、班组级)
工程名称:连江黄岐风电场工程项目/专业:连江项目/电气专业
职能部门/专业公司姓名职务日期备注。
