山体绿化施工组织方案
- 格式:doc
- 大小:83.68 KB
- 文档页数:74
一、施工组织设计方案及人员配备情况、编制依据及原则编制依据()《济南破损山体修复治理工程招标文件》,招标编号:。
()现行园林绿化工程施工及验收规范、施工技术标准、程序,施工操作规程、质量检验评定标准。
()投标人现场勘察和工地调查情况()投标人历年来积累的成功施工经验、技术水平、机械装备等条件。
编制原则根据招标文件的要求,我们以招标文件和现场踏勘为基础,按照“提高质量,确保安全,文明施工,降低成本,如期高效”的项目管理思路,根据以下原则进行施工组织设计的编制。
()确保工期的原则。
根据招标文件的工期要求,编制科学的、合理的、周密的施工方案;采用信息化管理技术,合理安排工程进度,搞好工序衔接,实施进度监控,实行网络控制;确保实现工期目标,满足建设单位要求。
()坚持质量第一的原则。
按照招标文件对工期的要求,结合投标人的人力资源、机械装备和类似工程的施工经验,以科学的施工组织、切实可行的施工方法、可靠的技术保证措施,来确保按期优质安全高效的完成本项目。
()坚持实事求是的原则。
在制定施工方案时,坚持科学组织、合理安排、均衡生产,采用项目法管理,通过与业主、监理和设计单位的充分合作,实现人力、机械、物资等资源的最佳优化。
()科学配置的原则。
充分发挥企业技术实力、施工机械设备配套能力及项目管理优势。
根据本合同段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有类似工程施工经验的管理人员和专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,做到专款专用。
()方案优化的原则。
采用新技术、新工艺、提高工程质量、降低工程施工成本、科学组织、合理安排、优化施工方案是工程管理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案比选,在技术可行的前提下,择优选用最佳方案。
()积极推广应用“四新”成果的原则。
在各项施工中,对于能够提高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料等积极推广采用。
绿化工程施工组织设计方案范本一、项目概况:本次绿化工程施工项目位于XX市中心区域,计划对公园进行绿化改造。
项目总面积约XXXX平方米,包括植树、草坪铺设、花坛建设等内容。
二、施工组织设计目标:1.确保施工过程中的安全和顺利进行;2.提高施工效率和质量;3.确保保护环境的同时,实现绿化工程的可持续发展。
三、施工组织结构及职责划分:1.项目经理:负责项目整体施工组织、协调各个施工部门,制定施工进度计划,确保项目按时完成。
四、施工步骤及时间安排:1.前期准备工作(3天):(1)组织施工人员进行专业技能培训;(2)准备施工所需的工具、设备和材料;(3)对施工现场进行规划设计,确保施工过程中的安全。
2.地面准备工作(3天):(1)对施工区域进行清理,清除杂物和草坪;(2)进行土壤改良和平整,确保植物的生长条件。
3.植树工作(5天):(1)选择合适的树种,在施工区域进行分布规划;(2)进行树坑的开挖和处理,为树木栽种做好准备;(3)进行树木的栽种和固定。
4.草坪铺设工作(7天):(1)进行草坪土地的整理和平整;(2)铺设草坪,并进行浇水和施肥;(3)维护草坪的生长,修剪和除草。
5.花坛建设工作(10天):(1)进行花坛的设计方案选择;(2)花坛建设工程的开挖和施工;(3)购买花卉种植材料,并进行种植和养护。
五、安全和环保措施:1.人员安全:(1)组织施工人员进行安全培训;(2)设置安全警示标志,提示施工区域;(3)配备必要的个人防护装备。
2.施工区域安全:(1)对施工现场进行围挡,防止非施工人员进入;(2)定期对施工区域进行安全巡查,及时处理存在的安全隐患。
3.环保措施:(1)选择绿化植物和材料时,优先选择环保型的;(2)减少使用化学药剂,采取生物防治的方式控制病虫害;(3)对施工产生的废弃物进行分类收集和处理。
六、施工风险分析及预防措施:1.天气风险:预防措施:及时关注天气预报,安排合适的施工时间,做好防雨和防风准备。
山体公园建设工程施工方案山体公园建设工程施工方案一、工程概述山体公园建设是一项综合性强、涉及面广的工程项目,旨在保护山体自然景观,提升城市生态环境,为市民提供休闲、健身、娱乐的场所。
本方案着重对山体公园的施工流程、施工方法、质量控制等方面进行详细阐述。
二、施工流程1.准备工作:进行现场勘查,了解地形、地貌、水文等自然条件;编制施工组织设计;准备施工材料和机械设备;进行现场清理和平整。
2.基础工程:包括土方开挖、填筑、运输等;修建临时道路;安装给水、排水、电力等基础设施。
3.山体植被恢复:进行植被移植和栽种;修建植物群落和草坪;对山体进行绿化和美化。
4.休闲设施建设:修建登山步道、观景台、休息区等休闲设施;配置必要的休息设施和安全设施。
5.景观节点建设:根据设计要求,建设公园入口、景观节点等标志性建筑和景观;实现景观与山体的融合。
6.环境治理:进行水土保持;治理环境污染;建立环保措施和制度。
7.工程验收:按照工程施工质量验收标准,对完成的工程进行验收;对不合格的部位进行整改和补救。
三、施工方法1.土方开挖:采用机械开挖和人工修整相结合的方法,确保土方开挖符合设计要求。
2.植被恢复:选用适应当地气候条件的植物品种,采用自然种植和人工种植相结合的方法进行植被恢复。
3.休闲设施建设:根据地形和环境条件,合理布局登山步道、观景台、休息区等休闲设施;选用环保材料进行建设,确保设施的安全性和环保性。
4.景观节点建设:结合山体自然景观和地形条件,设计标志性建筑和景观;选用合适的建筑材料和工艺,确保景观的持久性和安全性。
5.环境治理:采用生态修复技术,建立水土保持措施,治理环境污染;加强环保宣传和教育,提高游客的环保意识。
四、质量控制1.建立完善的质量管理体系,明确各级管理人员和操作人员的质量责任。
2.对原材料和设备的质量进行严格把关,确保进场的材料和设备符合设计和质量要求。
3.加强施工现场的质量管理,规范施工操作流程,确保每个环节的质量都符合标准。
某某山体公园工程施工组织设计方案〔建筑分部工程〕工程名称:建设地址:建设单位:负责人:监理单位:负责人:施工单位:负责人:工程经理:技术负责:编织人:审核人:2021年10月16日目录一编制说明二施工方案三建筑节能专项方案与措施四质量管理体系与质量保证措施五平安管理体系与措施六环境保护管理体系与措施七进度方案与工期保证措施八资源配备方案九廉政建设十减少扰民噪音、降低施工现场环境污染技术措施十一工程保修及效劳承诺某某山体公园建设工程编制说明(一〕施工单位:〔盖单位章〕 2021年10月16日第一节编制说明一、本施工组织设计是根据本次招标过程中招标单位发给的本工程招标文件、工程量清单等,按国家公布的现行施工及验收标准、施工规程和有关工艺标准进行编制的。
我公司将按中标通知书指定的时间和地点与建设单位协商,签订本工程施工承包合同,做好组织人员、材料和施工机械进场等施工准备工作,按时开工。
二、在此根底上开工前我公司将根据会审后的施工图以及建设单位、监理单位对本投标方案提出的修改意见等,对本工程的施工组织设计做如下的完善和细化,编制详细的分局部项工程施工方案和组织措施以确保本工程施工的顺利进行。
三、施工过程中,如有变更,我公司工程部将针对变更情况,根据实际情况重新修改和编制相应的施工方案,并报建设单位和监理单位,取得认同前方予以实施。
四、编制依据1、某某山体公园建设工程建设工程招标文件。
2、某某山体公园建设工程建设工程招标图纸。
3、某某山体公园建设工程建设工程招标答疑。
4、某某山体公园建设工程建设工程现场勘查结果。
5、?建筑地面工程施工质量验收标准?GB50209-200216、?大树移植施工技术规程?7、?园林绿化种植工程施工技术操作规程?8、?施工现场临时用电平安技术标准?9、?建筑机械使用平安技术标准?JGJ33-200110、?建筑装饰施工质量及验收措施?GB50210-200111、?职业健康平安管理体系?GB/T28001-2001。
山体绿化施工方案山体绿化是指对山体进行植被的种植和维护,使其更加美化环境、改善生态、增加生态功能。
下面是一份针对山体绿化的施工方案。
一、项目背景山体绿化是保护生态环境、提升城市形象的重要工作之一。
本项目位于山区,自然条件良好,土壤肥沃,水源充足,适宜进行山体绿化。
二、项目目标1. 增加植被覆盖率,改善空气质量,提高城市整体环境品质。
2. 增加生态功能,保护山体土壤,减少水土流失,防止滑坡和泥石流。
3. 美化山体景观,提升城市形象,吸引游客、促进旅游业发展。
三、工程内容1. 方案选取根据当地气候、土壤环境和植被特点,选取适合本地区的植物,包括乔木、灌木、草本植物等。
同时,结合景观设计,并充分考虑景观效果和生态功能。
选取植物种类时,要考虑其适应性、抗病虫害性以及规模效应。
2. 植栽施工确定植栽区域后,进行地表平整、土壤改良、施肥等工作。
根据植物的生态特点,科学合理地进行植栽工作,保证每株植物的生长环境。
同时,要注意植株之间的间距,使其有足够的生长空间。
3. 养护管理植栽后,进行养护管理工作。
包括浇水、施肥、松土、修剪等工作。
根据植物的生长特点和季节变化,进行及时的护理和管理,确保植物的生长健康。
对病虫害的防治要采取科学有效的方法,避免草率和滥施农药。
4. 生态监测定期对植被进行生态监测,包括植被覆盖率、植物生长状态、病虫害情况等的调查。
根据监测结果,及时进行相应的调整和措施,保证植被的健康生长。
五、项目预算根据实际情况,制定合理的预算方案。
包括土壤改良、植物采购、植栽施工、养护管理等各个环节的费用。
同时,要考虑到后期的维护成本,并保证合理的投入。
六、安全措施施工中,要确保施工人员的安全,严禁私自攀爬山体,必要时采取安全防护措施。
同时,要保护当地生态环境,避免施工过程中对山体造成过大的破坏。
七、项目效益1. 植被覆盖率的提高将改善空气质量,减少灰尘和有害气体的排放。
2. 增加生态功能,保护山体土壤,减少水土流失,防止滑坡和泥石流。

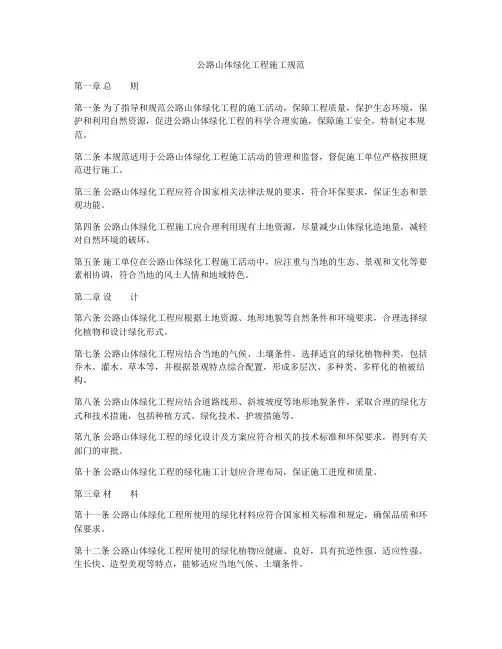

公路山体绿化工程施工规范第一章总则第一条为了指导和规范公路山体绿化工程的施工活动,保障工程质量,保护生态环境,保护和利用自然资源,促进公路山体绿化工程的科学合理实施,保障施工安全,特制定本规范。
第二条本规范适用于公路山体绿化工程施工活动的管理和监督,督促施工单位严格按照规范进行施工。
第三条公路山体绿化工程应符合国家相关法律法规的要求,符合环保要求,保证生态和景观功能。
第四条公路山体绿化工程施工应合理利用现有土地资源,尽量减少山体绿化造地量,减轻对自然环境的破坏。
第五条施工单位在公路山体绿化工程施工活动中,应注重与当地的生态、景观和文化等要素相协调,符合当地的风土人情和地域特色。
第二章设计第六条公路山体绿化工程应根据土地资源、地形地貌等自然条件和环境要求,合理选择绿化植物和设计绿化形式。
第七条公路山体绿化工程应结合当地的气候、土壤条件,选择适宜的绿化植物种类,包括乔木、灌木、草本等,并根据景观特点综合配置,形成多层次、多种类、多样化的植被结构。
第八条公路山体绿化工程应结合道路线形、斜坡坡度等地形地貌条件,采取合理的绿化方式和技术措施,包括种植方式、绿化技术、护坡措施等。
第九条公路山体绿化工程的绿化设计及方案应符合相关的技术标准和环保要求,得到有关部门的审批。
第十条公路山体绿化工程的绿化施工计划应合理布局,保证施工进度和质量。
第三章材料第十一条公路山体绿化工程所使用的绿化材料应符合国家相关标准和规定,确保品质和环保要求。
第十二条公路山体绿化工程所使用的绿化植物应健康、良好,具有抗逆性强、适应性强、生长快、造型美观等特点,能够适应当地气候、土壤条件。
第十三条公路山体绿化工程所使用的绿化土壤和肥料应具有良好的营养成分、通气性和保水性,能够满足绿化植物的生长需求。
第十四条公路山体绿化工程所使用的绿化材料应经过认真筛选和检测,合格后方可使用。
第四章施工第十五条公路山体绿化工程施工前,施工单位应依据绿化设计和方案,制定详细的施工组织设计和施工工艺流程图。

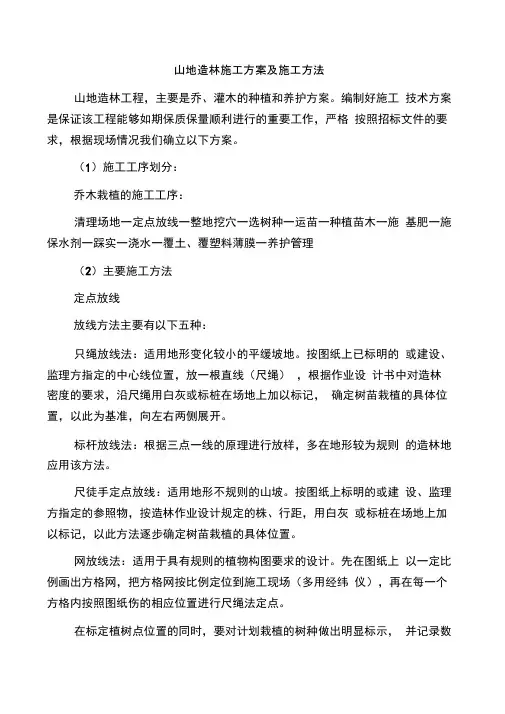

山地造林施工方案及施工方法山地造林工程,主要是乔、灌木的种植和养护方案。
编制好施工技术方案是保证该工程能够如期保质保量顺利进行的重要工作,严格按照招标文件的要求,根据现场情况我们确立以下方案。
(1)施工工序划分:乔木栽植的施工工序:清理场地一定点放线一整地挖穴一选树种一运苗一种植苗木一施基肥一施保水剂一踩实一浇水一覆土、覆塑料薄膜一养护管理(2)主要施工方法定点放线放线方法主要有以下五种:只绳放线法:适用地形变化较小的平缓坡地。
按图纸上已标明的或建设、监理方指定的中心线位置,放一根直线(尺绳),根据作业设计书中对造林密度的要求,沿尺绳用白灰或标桩在场地上加以标记,确定树苗栽植的具体位置,以此为基准,向左右两侧展开。
标杆放线法:根据三点一线的原理进行放样,多在地形较为规则的造林地应用该方法。
尺徒手定点放线:适用地形不规则的山坡。
按图纸上标明的或建设、监理方指定的参照物,按造林作业设计规定的株、行距,用白灰或标桩在场地上加以标记,以此方法逐步确定树苗栽植的具体位置。
网放线法:适用于具有规则的植物构图要求的设计。
先在图纸上以一定比例画出方格网,把方格网按比例定位到施工现场(多用经纬仪),再在每一个方格内按照图纸伤的相应位置进行尺绳法定点。
在标定植树点位置的同时,要对计划栽植的树种做出明显标示,并记录数量,挖穴时如发现定点标记模糊不清时重新放线标定。
复查标定放线定点后应立即复查。
不论采用何种放线法,各相邻栽植点误差,以设计书规定的株、行距为基准,平坡不大于5%,复杂山坡不大于15%。
(3)整地挖穴1)根据造林地条件,主要围绕保土蓄水、加厚土层的目标,采取工裎措施。
我们主要运用鱼鳞坑整地和穴状整地 2 种局部整地方式。
整地过程中应尽量保留现有灌、草植被,防止造成造林过程中的水土流失。
鱼鳞坑整地鱼鳞坑为半圆形坑穴,外高内低。
鱼鳞坑规格为穴长径米,短径米,深米,穴距 2 米。
小鱼鳞坑沿等高级成行,上下呈“品”字形排列。
山体支护工程施工组织方案一、工程概况山体支护工程是为了解决山体地质灾害隐患、保护周边建筑和交通设施安全而进行的工程。
本工程位于某某市某某区,是一处山体崩塌隐患点,周边有居民区和交通要道,因此需要对该山体进行支护。
二、施工项目1. 工程名称:某某山体支护工程2. 工程地点:某某市某某区3. 工程内容:主要包括护坡、护岩、挡土墙等支护工程4. 工程负责单位:某某建筑工程有限公司三、施工技术方案1. 工程地质调查在施工前,对工程地质进行调查和勘察,确定山体稳定性和支护工程的具体方案。
根据地质勘察报告,确定施工范围和施工方案。
2. 施工工艺(1) 护坡工程:挖取土石方、铺设防渗膜、加铺护坡石、设置护坡网等。
(2) 护岩工程:对山体裸露的岩石进行加固和支护,可采用喷浆、锚杆等方式。
(3) 挡土墙工程:根据地质条件和山体高差设计挡土墙结构,施工过程中采用挖掘、浇筑、固定等工艺。
3. 设备和材料(1) 施工设备:挖掘机、装载机、混凝土搅拌站、喷浆机等。
(2) 施工材料:水泥、砂石、护坡石、护坡网、挡土墙材料等。
四、施工组织安排1. 施工人员根据施工需要,组织挖掘机操作人员、混凝土搅拌工、喷浆工等施工人员,并配备必要的安全员、质量员等。
2. 施工队伍根据施工计划,确定各施工队伍的任务和工作内容,合理安排施工进度。
3. 施工时间根据工程进度,安排施工时间表,确保施工进度和施工质量。
4. 安全防护对施工现场进行安全防护,确保人员和设备的安全。
五、施工管理1. 施工进度管理制定详细的施工进度计划,跟踪施工进度,及时解决施工中的问题,确保工程按时完工。
2. 施工质量管理严格按照施工方案和标准要求,对施工质量进行监督和检查,保证工程质量和安全。
3. 施工资料管理对施工中产生的各类资料进行管理和归档,便于后期的验收和维护。
六、环境保护1. 施工前期的环境保护在施工前做好山体保护和环境保护工作,对施工现场周边环境进行清理和整治。
中铁生态城-山体公(Gong)园园林景不雅设计〔一(Yi)期〕施(Shi)工(Gong)组(Zu)织设计审核人:审批人:编制日期:2021年4月17日目(Mu)录(Lu) 第一章工程(Cheng)概况……………………………………03页(Ye);第二章施(Shi)工筹办……………………………………05页;第三章施工进度及网络图…………………………08页;第四章质量及安然等办法…………………………14页;第五章劳动力及主要物资、机械配备……………29页;第六章施工打点网络及人员配备……………………31页;第七章绿化种植方案…………………………… 36页;第八章园林广场等技术方案………………………65页;第九章建筑物及小品安装技术方案………………78页;第十章已建成公用设施庇护方案…………………101页;第十一章雨季施工办法………………………………105页;第一章工(Gong)程概况贵阳中铁生态(Tai)城——山体(Ti)公园园林景不雅工程〔一(Yi)期〕,整个工程范围主要包罗 (Kuo):园路铺装工程、道路工程、公厕土建工程、公厕水电气安装工程,木地板、花池、绿化种植等工程。
此工程工期为75个日历天。
工程质量要求达到国家施工验收尺度一次性合格尺度。
第一节编制依据1、中铁国际生态城—山体公园园林景不雅工程〔一期〕,场平工程合同相关文件。
2、本工程施工组织是依据施工图要求结合本工程的具体特点和国家现行施工尺度及验收尺度进行编制。
3、国家底子建设方针、政策、法令与法规。
4、国家现行相关尺度、强制性尺度、四新技术、防火、防爆、环境庇护及职业健康尺度。
5、按照拟建工程现场踏勘情况及相关科学依据。
第二节工程概况一、工程总述1、中铁生态城—山体公园园林景不雅设计工程,建设工程用地平方。
2、合同工期: 7 5 天二、工程条件1、气象条件:该地域春、夏、秋、冬四季清楚。
2、本工程地舆位置坐(Zuo)落于贵州·龙(Long)里·谷脚(Jiao)镇·云(Yun)栖谷·中铁生态城—山体(Ti)公园园林景不雅设计〔一期〕,主要工程内容包罗土方开挖、石方开挖、土方回填、场内道路硬化,铺装,植物栽培及水电气安装等工程。

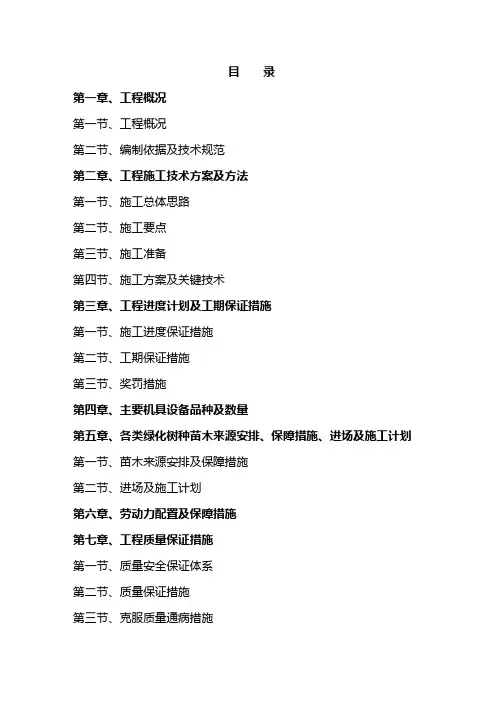

目录第一章、工程概况第一节、工程概况第二节、编制依据及技术规范第二章、工程施工技术方案及方法第一节、施工总体思路第二节、施工要点第三节、施工准备第四节、施工方案及关键技术第三章、工程进度计划及工期保证措施第一节、施工进度保证措施第二节、工期保证措施第三节、奖罚措施第四章、主要机具设备品种及数量第五章、各类绿化树种苗木来源安排、保障措施、进场及施工计划第一节、苗木来源安排及保障措施第二节、进场及施工计划第六章、劳动力配置及保障措施第七章、工程质量保证措施第一节、质量安全保证体系第二节、质量保证措施第三节、克服质量通病措施第四节、工程技术资料及图纸管理第八章、安全及文明施工保证措施第一节、安全文明施工措施第二节、其它安全技术措施第三节、文明施工保证措施第四节、环境保护措施第九章、雨季造林和补植方案及措施第一节、雨季造林措施第二节、补植方案措施第十章、养护方案及措施第十一章、森林防火措施附录附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况第一节、工程概况一、工程名称:二、工程内容:招标文件及作业设计图中规定的内容。
三、质量标准:1)符合国家、重庆市及本招标文件所列重庆市有关造林绿化工程施工的规范、规程和验收标准;2)符合作业设计书的规定要求;3)苗木质量达标,造林质量合格;4)在养护期内,分种树、分规格的苗木保存率95%以上,无病虫害,生长旺盛。
四、工期:造林计划工期90日历天,自2011 年1 月下旬至当年4 月;养护期3年。
五、现场条件:施工现场为自然荒山,通往施工现场的道路为农用(田间)道路,距水源地较远,施工现场无水源.第二节、编制依据及技术规范一、《造林技术规程》,GB/T15776—1995;二、《生态公益林建设规划设计通则》,GB/T18337.2-2001;三、《生态公益林建设技术规程》,GB/T18337.3—2001;四、关于本工程的《工程项目招标文件》;五、关于本工程的作业设计书、资料及附件。
总体施工方案、主要施工方法及主要管理措施一、总体施工方案(一)、确定工程施工总体目标本工程施工质量要求高、进度紧,我们将以科学的道理、精湛的技术、娴熟的工艺精心组织施工,实现我们予以业主的承诺,全力实现如下施工目标:1、工程质量目标:保证工程竣工后苗木养护期至少五年,终生提供技术服务并终生免费养护,整治后的山体达到预期效果(详见效果图),最后验收时,绿化种植苗木成活率达到95﹪以上。
2、工程进度目标:接到中标通知书后,迅速与甲方协调签订合同,并响应作进场准备,力争五日内签订完合同,签订合同后3-5天内进场施工,2009年4月15日竣工(提前15天)。
3、安全生产目标:防止重伤,杜绝死亡,达到无重大伤亡事故、无中毒事故等“五无”要求。
4、文明施工:努力做好规范管理,场容和场貌创一流水平,创建文明施工工地。
(二)、建立健全的施工组织管理机构根据本工程特点及施工要求,经分析研究决定,本项目施工必须实行项目经理负责制,项目管理班子直属于公司本部管理,缩短管理链条,减少中间环节,做到项目经理部人、财、物、责、权、利六者有效统一,真正调动项目部成员的积极性和主观能动性。
按照“经营观念新,组织能力强,市场信誉好”的原则选派项经理,下达质量目标、进度目标、成本目标、安全目标四大项目指标。
由项目经理依照经理负责、合面管理、集体承包、集体决策、风险抵押、独立核算、自负盈亏的原则,组建一个“一岗多职,精于高效”的项目经理部。
选拔人才遵循懂技术、会管理、有经验、工作认真、能吃苦的原则,根据本工程的实际情况,经初步确定,济南高新区大山坡北坡破损山体修复治理工程项目经理部如下表构成,全面负责工程施工生产、全面完成各项施工目标。
见下图:济南高新区大山坡北坡破损山体修复治理工程机构框图(三)、作好施工准备工作3.1、制定施工准备工作计划工程项目施工准备分为技术准备、物资准备、劳动力组织准备和施工现场准备。
为了落实各项施工准备工作,加强对其检查、必须根据各项施工设备的内容、时间和人员,编制施工准备工作计划。
、技术准备:3.2技术准备是施工准备的核心,任何技术的差错或隐患都可能引起人身安全事故,造成人、财、物的损失,因此必须认真细致地做好技术准备工作。
具体有以下内容:、施工图纸会审:组织技术人员认真学习设计施工图,掌握施3.2.1工图纸的全部内容,熟悉设计目的、设计意图、领会设计效果,提出合理化建议,作好图纸会审纪录。
图纸会审的依据1)(①建设单位和设计单位提供的施工图设计、土方竖向设计、种植设计和城市规划等相关资料文件。
②调查、搜集的有关地质、水文、地形、地貌等原始资料。
③设计、施工验收规范和有关技术规定。
(2)图纸会审的目的①能够按照设计图纸的要求顺利的进行施工,生产出符合设计要求的最终园林产品,创造出符合设计要求的景观景象。
②在工程开工前使从事施工技术和经营管理的工程技术人员充分的了解和掌握设计图纸的设计意图以及成景的关键部位与景观构成要素。
③通过图纸会审发现设计图纸中存在的问题和错误,使其改正在施工开始之前,为拟建工程的施工提供一份准确、齐全的设计图纸。
(3)图纸会审的内容①审查拟建工程的地点、范围与区域、城市或地区规划是否一致,以及种植设计所使用的植物材料、规格、种植方式等方面的要求。
②审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计、施工方面的方针政策。
③审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误。
④工程所用的主要植物材料、设备的数量、规格、来源和供货日期。
⑤明确建设、设计和施工等单位之间的协作、配合关系,以及建设单位可以提供的施工条件。
3.2.2、原始资料的调查分析应对以下几个方面进行调查分析;(1)自然条件的调查分析:地区水准点和绝对标高等情况;地质土壤情况;土壤酸碱度;地下水位情况;土的冻结深度和雨季的期限、最高与最低气温、平均温度、积温等情况。
(2)技术经济条件的调查分析:现场情况以及当地可利用的地方材料状况;苗圃苗木供应情况以及当地运输状况;地方劳动力和技术水平状况;当地消防、治安状况和参加施工单位的力量状况。
3.2.3、会同有关单位搞好现场接收工作:现场交接的重点是施工测量与有关资料的移交,熟悉场地情况,包括场地构筑物、地下管线埋设等。
3.2.4、编制施工图预算:依据设计施工图,招标文件、合同条款编写详细施工图预算,它是工程结算、进度拨款、成本核算、材料计划编制、加强经营管理的重要依据。
3.2.5、编制施工组织设计:它是指导施工现场全部生产活动的技术经济条件,阐明施工工艺和主要项目的施工方法、劳动力组织和工程进度、质量、安全、文明施工的保证措施,收集以前施工的各种经验,针对本工程的特点和难点,以及建设单位的要求,编制切实可行的施工方案。
3.2.6、技术交底:在工程开工前,工程技术负责人应组织参加施工的人员进行技术交底,应结合具体工程内容、施工现场、关键工序和施工难点的质量要求、操作要点及注意事项,验收标准等进行交底。
技术交底采取“双层三级制”,交底后施工人员认真学习,贯彻执行。
3.3 物资准备材料、构件、制品、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在工程开工之前完成。
根据各种物资的需要计划,分别落实货源,安排运输和储备,使其满足连续施工的要求。
3.3.1、植物材料的准备(1)按种植设计所要求的苗木种类、规格、数量编制苗木需量计划。
对于需购买的苗木,应提前选好苗木,签订供购合同,安排好运输、栽植方案。
(2)种植材料准备:包括种植土、肥料、农药及生长剂等辅助材料,根据工程内容确定需用量,确定好货源,签订购买合同,据进度要求制订进场计划,组织好运输。
3.3.2、施工机具准备:根据施工工艺的需要,编制施工机械使用计划,确定进退场时间,对公司自有的机械设备,提前检修,保养好,按时组织进场;对于需租赁的设备,提前签好租赁合同。
3.3.3、安全防护用品的准备:主要安全防护用品需开工前提供好。
3.4、劳动力组织准备施工组织机构在前面已有详述,本项目的施工队伍均由本公司具有丰富土建技术、绿化种植、苗木养护经验的职工带班。
依工程要求,成立各施工班组。
依据各分项工程的工程量及施工进度要求,再组建若干个小班组。
投入施工人员数量,详见劳动力需用量计划表。
劳动力组织还必须做到:3.4.1、按照开工日期和工程进度要求,准时组织劳动力进场。
3.4.2、对职工进行安全,防火和文明施工等方面的教育,并安排好职工生活。
3.4.3、向施工班组、工人进行施工组织设计进度计划、质量等方面的技术交底。
3.4.4、建立健全各项管理规章制度,规范职工行为。
主要包括工程质量检查与验收制度;工程技术档案管理制度;建筑材料以及植物材料的检查验收制度;技术责任制度;施工图纸学习与会审制度;技术交底制度;职工考勤、考核制度;材料出入库制度;安全操作制度;机具使用保养制度。
3.5、施工现场准备3.5.1、做好施工场地的控制网测量:按照设计单位提供的设计总平面图及给定的坐标控制网,进行施工测量。
3.5.2、做好“四通一清”“四通一清”是指水通、电通、道路通畅、通讯通畅和场地清理。
3.5.3、建造临时设施按照施工总平面图的布置,建造临时设施,为正式开工准备好生产、办公、生活、居住和储存等临实用房。
按施工现场总平面布置施工平面(详见施工总平面布置图),安排材料进场,成品、半成品仓库等。
3.5.4、安装、调试施工机具按照施工机具需要量计划、组织施工机具进场,根据施工总平面图将施工机具安置在规定的地点或仓库。
对所有施工机具都必须在开工之前进行检查和试运转。
3.5.5、积极与建设单位、监理单位就工程项目施工管理方面接洽。
(四)、绿化种植阶段:主要完成绿化种植地的乔木、花灌木种植。
包括换土和土方调整到位,植物栽种和修剪成型,绿化养护等。
(五)、收尾阶段:主要零星工程收尾,现场清理,组织准备验收工程等。
二、主要施工方法(一)、地形整理工程在本工程中,必需遵循从上向下的施工程序,削坡线由测量定点.坡面清理不留松岩,定期由地质技术人员检查跟踪,发现坡面异常,及时报告有关部门。
l、施工顺序(1)工程开工前的准备工作1 开通到坡顶的道路。
2 供水管线的贯通,为施工提供必要的用水。
3 电路的贯通,为施工提供必要的用电。
(2)工程开工,首先要明确,本次削坡施工难度较大,一定要严格按照从边坡上部开始向下进行削坡,即先上后下的分层削坡的程序进厅。
施工顺序:穿孔——破碎——次搬运——二次搬运。
2、削坡方法(1)采用人工爆破方法;①将块径≥l米以上的大块岩石凿岩爆破破碎;②按设计由测量人员放线进行削坡;③爆破作业应由具有资质的爆破公司承担。
(2)采用机械施工①用推土机或挖掘机将破碎的松散岩石推到边坡下部;②根据设备能力,分层开挖的层高一般为3~5米,降完一层再降下一层;③在边坡的下部坡脚处,由挖掘机将削坡岩块按设计平整。
3、稳定边坡的方法山于整个治理区范围的边坡坡角较陡,有的坡面成直立状,边坡垂高又大,各区边坡坡面上普遍存在松动岩、悬挂危岩,边坡顶上部又存在5m左右厚的中强风化层,因此,边坡极不稳定。
根据边坡现状及工程地质条件,拟定稳定边坡的方法:采用削坡的方法,消除滑坡、塌方、滚石等地质灾害的安全隐患。
为确保边坡的稳定,设置二级或二级马道,作为安全平台。
这对边坡排水及进行生态复绿都有利。
(1)边坡高度大,场地范围较大,可利用价值高。
有必要确保边坡的长期稳定。
为此,采用合理的边坡角、设置马道,作平台,进行规范削坡是很有必要的。
马道的施工按设计进行,在削坡时就考虑水沟水流的走向。
平台面为外倾缓斜坡面,倾角5度以上,平台宽度为3~4m。
内侧设排水沟,沟宽0.4m,沟深0.4m。
台阶外沿铺设植生袋(一种类似于草包的边坡绿化材料)以挡土,台阶上尤其是内侧和中部回填不少于0.5m厚的耕植土以种植乔灌木。
(2)设置截排水沟防止雨水冲刷坡面修建截排水沟,在坡顶上修建截水沟是为了将坡面上外围的地表水截入水沟内而排到边坡以外去,坡顶截水沟采用片石浆砌,片石所采用的料石为不易风化的石块,石块厚度250mm,要求采用挤浆法,做到灰满缝严,砌筑坚实。
水泥砂浆等级为Ml0。
沟深0.5m,底宽0.5m。
在修建时必须将截水沟镶入坡体中,沟外壁可高出地面。
让地表水顺坡流入截水沟,走向上要考虑水沟水流的走向。
坡顶截水沟可视情况而定,边坡上缘接近山脊部分可不做截水沟。
(3)在坡脚处修建挡墙确保场地的绝对安全在坡脚外修筑挡土墙,采用重力式浆砌块石挡土墙,外墙面采用直立式,内侧墙背坡度为l:0.6,平均高度1.5m,下部墙厚度1.2m,上部厚度0.6m。
墙内设宽度不小于4m的绿化带。
砌筑石料就地取材,块石厚度不应小于200mm,外露面应用M10砂浆勾缝。
