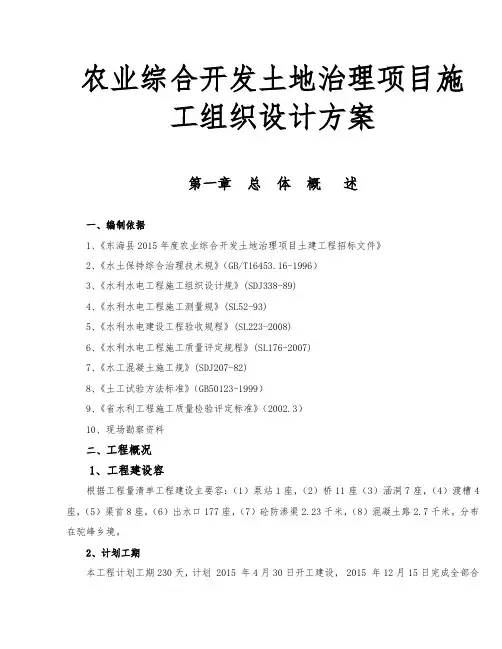

目录11 施工组织设计 (1)11.1 总体概述 (1)11.2 施工现场平面布置 (3)11.3 施工进度计划及保证措施 (4)11.4劳动力、机械设备投入计划 (6)11.5 测量 (7)11.6 关键施工技术、施工方案及保证措施 (8)11.7 工程质量保证措施 (18)11.8 安全文明施工保证措施 (21)安全生产领导小组 (23)施工总平面布置图................................................................................ 错误!未定义书签。
施工进度表(横道图)........................................................................ 错误!未定义书签。
○3劳动力计划表 (26)④投入本工程主要施工机械设备表 (27)11 施工组织设计11.1 总体概述施工组织设计编制依据说明本工程依据建设单位提供工程图纸、工程现场勘查结果及现行国家施工验收及质量评定规范和规定进行施工。
国家建筑安装工程质量验收统一标准GB50300-2001国家建设工程文件归档整理规范DB/T50328-2001土地开发整理标准 TD/T1011-1013-2000土地开发整理项目规划设计规范 TD/T1012-2000土地开发整理项目验收规程 TD/T1013-2000水利建设项目经济评价规范SL72-94灌溉与排水工程设计规范 GB/50288-99节水灌溉技术规范 SL/207-98水土保持综合治理技术规范 GB/T16453.1-16453.6-1996)农田排水工程技术规范 SL/T4-1999水利水电工程施工组织设计规范 SL303-2004混凝土结构工程施工质量验收规范 GB50204-2002水利水电工程施工测量规范 SL52-93硅酸盐水泥、普通硅酸盐水泥 GB175-92混凝土拌用水标准 JGJ63-89钢筋焊接及验收规范 JGJ18-86水工混凝土施工规范 DL/T5144-2001水工混凝土外加剂技术规程 DL/T5100-1999水工混凝土试验规程 SD105-82砌体工程施工及验收规范 GB50203-2002水利水电建设工程验收规程 SD223-99普通混凝土用砂质量标准及检验方法 JGJ52-92水工混凝土结构设计规范 SL/T191-96普通混凝土用碎石、卵石质量标准及检验方法 JGJ53-92水工混凝土钢筋施工规范 DL/T5169-2002水电水利工程模板施工规范 DL/T5110-2001建筑机械使用安全技术规程JGJ33-2001施工现场临时用电安全技术规范JGJ46-88工程概况(1) 2012年庄河市农业综合开发土地治理项目xx标段包括以下内容:xx方塘:1) 方塘规格为252×40×6m,二层平台以下为干砌石护坡,二层平台以上为砼板护坡,顶部栽植紫穗槐,设管涵2座,18m2管理房1座,配备200HW-8型混流泵1台,18马力柴油机1台。
2)渠道防渗总长1.285KM,浆砌石和空心砖衬砌,其中一支渠长0.539KM,车桥1座;二支渠长0.465KM,车桥1座;三支渠长0.281KM,车桥2座。
(2) 2012年庄河市农业综合开发土地治理项目大郑B标段包括以下内容:xx方塘:1)方塘规格为75×35×6m,二层平台以下为干砌石护坡,二层平台以上为砼板和嵌草砖护坡,复合钢筋砼葫芦栏杆,设管涵2座,18m2管理房1座,配备200HW-8型混流泵1台,18马力柴油机2台。
2)渠道防渗总长1.308KM,浆砌石和空心砖衬砌,其中一支渠长0.549KM,车桥1座;二支渠长0.276KM,车桥1座;三支渠长0.251KM,车桥1座,渡槽1座;四支渠长0.232KM。
xx立轴闸:闸总宽17.05m,闸高1.0m,共8孔,左岸设调节闸1孔,排涵2座。
xx轴闸:1) 闸总宽18.95m,闸高1.0m,共9孔,左岸设调节闸1孔,排涵2座。
2) 渠道防渗总长503m,浆砌和空心砖砌筑,管涵2座。
xx立轴闸: 闸总宽20.85m,闸高1.0m,共10孔,左岸设调节闸1孔,排涵2座。
xx立轴闸:1) 闸总宽18.95m,闸高1.0m,共9孔,左岸设调节闸1孔,排涵2座。
2) 渠道防渗总长301m,空心砖砌筑。
xx治理:总长4.526KM,河顶宽8.0-34.0m,提高1.0-2.5m,内坝坡1:1.5,坝内肩栽植柳树(胸径3cm)4526棵,坝坡栽植一年枫杨81468棵,共设排涵15座。
(3) 2012年庄河市农业综合开发土地治理项目xx段包括以下内容:作业路:总长8.0KM,管涵8座.改土: 水田土壤改良面积400亩。
11.2 施工现场平面布置本工程施工范围大,工期要求较长,对施工的平面布局应综合考虑:11.2.1 施工现场平面布置原则(1)因地制宜、因时制宜和利于生产、方便生活、快速安全、经济可靠、易于管理的原则,合理利用施工场地和既有道路,规划施工工序,尽量减少临时占地面积,缩短使用时间。
(2)尽量减少用地,少占既有道路和周围场地。
(3)临时设施布置应有利于施工生产管理,进出场方便,对施工干扰少。
(4)易产生粉尘和噪声大的机械设备应尽量远离周围居民区和工厂。
11.2.2 施工总平面布置图为了提高劳动效率,除了合理的选择施工方案外,机械设备的配备和搬运,土方调配、附属设施的布置也是个很重要的因素。
根据本工程具体情况和地形地貌的特点,以利于施工、管理选择最合适的地点作为施工场地,然后布置多项临时设施。
本着少占耕地的原则,既考虑场外交通,又考虑场内运输,合理安排施工现场。
尽量租用民房,安排交通便利处,同时要减少污染、保护现有的沟渠的畅通。
(1)工地运输组织:本项目交通运输方便、快捷。
(2)临时设施:设立流动搅拌点,根据进度对各施工段进行砼的搅拌,砂、石、水泥、砾石等堆放在搅拌点附近。
(3)办公与生活临时设施布置工地设项目经理部、休息及宿舍、修理间、食堂、卫生间等临时设施。
(4)供水供电:利用当地既有资源,单独装表计量。
11.2.3 施工平面布置图(见附表)11.3 施工进度计划及保证措施11.3.1 工期安排原则(1)以业主提供的招标文件为基础,以本公司对工程计划所投入的人力、物力、机械设备为依据,以招标工期为前提,运用网络计划技术,统筹兼顾,合理安排工期。
(2)在确保工程质量安全的前提条件下,优化资源配置,充分发挥各种机械设备的潜力,根据企业的综合优势,确保和提前完成施工任务。
(3)按照主次分明,突出重点,加强控制,争取主动的原则,确保工期的实现。
11.3.2 工期目标根据业主招标文件要求,为了确保工期的实现,我们将精心组织,合理安排,优质高效的完成本项目部工程。
根据我公司以往所承建的类似工程的经验,我们安排的工期是233天,即2012年9月20日开工,2013年5月10日竣工。
由于本工程占地面较大,施工点分别多,施工难度大,进行分段施工,采用流水作业,组织了大量人力、物力。
进行了交叉作业。
11.3.3 工期安排:详见施工进度计划表。
11.3.4 工期在工程施工中,我们将按照“快速度、高效益、高质量、有秩序”的原则进行均衡施工,按照工期和质量要求,合理安排,精心施工,在保证质量的前提下,采取如下措施:(1) 狠抓重点控制工程和关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工保证工程衔接有序,接口顺畅。
(2)每天召开工地碰头会,由项目负责人负责,召集各职能部门和专业施工负责人检查当日完成情况,部署第二天工作安排。
(3)以网络科学组织施工,提高时空利用率,推进整体平行、交叉作业,最大限度地缩短工期,提高工效。
(4)合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排。
(5)积极采用各种新技术、新工艺,提高机械化程度,提高工效。
(6)各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施丁在最优状态下进行。
(7)加强同业主驻工地代表及监理联系,对变更图纸疑问、社会因素等影响进度的问题提前考虑,积极协商解决。
(8)加强结构施工与场地平整的施工协调,从总体布置上合理安排,保证工期。
(9)合理划分施工段,注意减少不同单位间的交叉施工,给施工单位统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的施工条件。
(10)制定项目部对工期控制的主要措施,研究制定施工阶段工期控制的内容作措施。
11.3.5 季节性施工措施(1)组织准备1)制定冬期施工方案,组织有关人员学习冬期施工措施,并向队组进行交底;2)指定专人负责测温、保湿、沉降观测等工作,并事先进行技术、安全培训。
3)入冬前,整个冬期施工阶段及开化阶段,要有专人收集、整理气象记录,以及实测室外最高、最低温度。
(2)施工准备1)会同设计单位对施工图纸进行有关冬期施工的专门审查;2)根据已定的施工方案,由设计单位对原图进行必要的验算,修改或补充说明。
(3)做好季节施工措施1)根据工程实物量备好有关保温材料;2)对搅拌机和抹灰池应搭设好棚,准备必要的防风设备;3)冬季寒冷季节,外架子上的迎风面要准备好防风、防寒设备。
4)库棚、工棚、食堂、宿舍等做好防漏工作;5)机电设备采取防雨、防淹措施,特别对井架、搅拌机和接地装置进行检测检查,并做好其基座四周和脚手架站杆处排水工作,还要随时检查,发现问题及时处理;6)由专人负责了解近日天气预报变化情况,更好取得气象中心联络,以避免在大风大雨天施工,同时要准备与组织相应覆盖材料品和用具,以便在施工中突然遇雨情况下,更好更快完成保护被雨水破坏。
11.4劳动力、机械设备投入计划11.4.1劳动力计划为了“优质、高速”地完成本工程的全部施工任务,工程项目部根据本工程的实际施工量,并结合工程施工的总目标工期和制定的施工进度计划进行具体安排,精心组织合理的劳动力使用方案。
11.4.2.劳动管理措施(1)施工人员采取以公司正式工种为主,民工为补充的劳动力组织方式。
(2)按各分部分项工程、各施工阶段对劳动力的需要量计划,分阶段组织各工种工人进场。
(3)做好施工人员进场的安全、文明施工教育工作,进行必要的岗前培训,关键特殊技术工种人员必须持证岗。
(4)施工作业前按规定必须进行三级安全技术交底。
(5)建立健全各项管理规章制度,加强对施工人员进行遵纪守法的教育。
(6)所有进场工人均登记成册,办理好各类必要的证件,以便于统一管理。
11.4.3. 拟投入劳动力计划表见《劳动力计划表》。
11.4.4设备动员周期和到达现场的方法各项工程开工7天前,主要设备将分批到达施工现场。
