墩柱施工技术交底记录
- 格式:doc
- 大小:48.00 KB
- 文档页数:6
墩柱施工的技术交底一、引言墩柱作为现代建筑工程中常见的结构构件,广泛应用于桥梁、建筑、地下工程等领域。
墩柱施工涉及到多个环节和技术要点,本文将就墩柱施工的技术交底进行详细阐述,以确保施工过程中的安全与质量。
二、施工前准备1.工程准备在进行墩柱施工之前,必须进行充分的工程准备。
首先需要明确施工范围、工期和施工要求,确保能够按计划完成施工任务。
同时,还需调查勘测地质情况,了解地下水位和土层情况,以便做出相应的施工方案,并准备必要的工器具和材料。
2.施工方案墩柱施工需要制定详细的施工方案,包括施工方法、施工顺序、施工流程等。
施工方案应经过专业人员审核,并获得相关部门的批准。
方案中应包含详细的施工步骤和要点,以及安全措施和应急预案。
3.现场布置施工现场要进行合理布置,确保施工区域的安全与通畅。
现场应设立明显的警示标志和安全警告牌,划定工作区域,并设置施工防护设施,如安全网、防护栏等。
同时,要对施工现场进行清理和整理,确保施工所需的材料和设备有序摆放。
三、墩柱施工过程1.基础施工墩柱的基础施工是墩柱施工的重要环节,直接影响墩柱的稳定性和承载能力。
基础施工前,应进行基础坑的开挖和清理,然后根据设计要求进行混凝土浇筑或预制构件安装。
在浇筑或安装过程中,要注意控制混凝土的浇筑速度和质量,确保基础的牢固可靠。
2.柱身施工柱身施工是墩柱施工的另一个重要环节。
柱身施工前,需要根据设计要求进行模板的搭设和钢筋的安装。
模板的搭设要牢固可靠,确保柱身的几何尺寸和表面光洁度。
钢筋的安装要按照设计要求进行,保证钢筋与模板之间的间距和连接的牢固性。
在进行混凝土浇筑时,要控制浇筑速度和质量,并采取相应的措施防止混凝土温度过高或出现裂缝。
3.柱顶施工在柱身施工完成后,进行柱顶的施工。
柱顶施工前,要进行柱身的清理和预处理,确保柱顶的平整度和粘结性。
柱顶的施工方式根据实际情况选择,可以采用现浇混凝土施工或预制构件安装。
在施工过程中要注意施工工艺和规范要求,确保柱顶的质量和形状达到设计要求。

市政基础设施工程施工技术交底记录市政施管编号:-10广东省建筑工程集团有限公司/广东省建筑工程集团有限公司加盖桥、人行天桥墩柱墩柱与下部连接部位凿毛并清洗干净墩柱中心精确放样报检监理工程师合格抄平模板顶标高确定混凝土浇筑高度浇筑混凝土拆摸保水养生参加单位(部门、班组)会签市政基础设施工程施工技术交底记录市政施管编号:-10广东省建筑工程集团有限公司/广东省建筑工程集团有限公司加盖桥、人行天桥墩柱1、模板制作:模板采用大块整体木模。
要求模板表面平整,尺寸偏差符合设计要求,具有足够的刚度、强度、稳定性,且拆装方便接缝严密不漏浆。
2、墩柱模板安装时必须先进行测量放样定出模板边线,和墩身中心线,在模板安装完成后再次进行复合模板边线和中心线及模板顶标高,模板拼接时在接缝内粘贴双面胶条,凸出部分用小刀片削平,确保灌注砼时不会出现漏浆现象。
全部处理完后,仔细检查,确保光滑发亮后,涂刷脱模剂,在复合无误情况下进行下步工序。
3、模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。
模板安装完毕后,模板四周支撑顶牢固,然后四周用手拉葫芦及钢丝缆绳稳固,保证墩柱不位移倾斜。
4、要把整修模板作为一道重要工序,凡使用的模板,每次使用前,模板应认真修理平整,上紧螺栓,方能灌注砼。
5、在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。
技术措施:1、桥梁墩柱钢筋由加工厂统一下料加工,运至现场绑扎安装。
钢筋的制作和安装必须符合现行规范和验标要求。
钢筋不应存在有害的缺陷,如裂纹及叠层。
其尺寸、横截面和拉伸性能等应符合设计要求。
参加单位(部门、班组)市政基础设施工程施工技术交底记录市政施管编号:-10广东省建筑工程集团有限公司/广东省建筑工程集团有限公司加盖桥、人行天桥墩柱2、成型安装要求:基底预埋钢筋位置准确,满足钢筋保护层的要求;钢筋骨架绑扎适量的垫块,以保持钢筋在模板中的准确位置和保护层厚度。
墩柱、盖梁安全技术交底【墩柱安全技术交底】一:墩柱安全技术交底1.1 确定墩柱基础位置1.1.1 确认桥梁路线及设计要求根据设计图纸,确定桥梁路线及设计要求,包括桥梁间距、桩基类型等。
1.1.2 确定墩柱基础位置根据设计图纸要求,在施工现场确定墩柱基础位置,并标明在施工图上。
1.2 墩柱基础开挖施工1.2.1 定位墩柱位置在墩柱基础位置确定后,进行初步的定位工作,包括使用导线进行放线等。
1.2.2 开挖墩柱基础使用挖机等设备进行墩柱基础的开挖,确保开挖深度和尺寸符合设计要求。
1.2.3 检查检测开挖情况对开挖的墩柱基础进行检查检测,确保开挖平整、无杂物等。
1.3 墩柱浇筑施工1.3.1 准备浇筑材料准备好混凝土材料、模板等浇筑所需材料。
1.3.2 设置模板按照设计要求,设置墩柱浇筑所需的模板,并进行固定。
1.3.3 浇筑混凝土在模板内倒入混凝土,确保浇筑密实、均匀,且无空隙。
1.3.4 混凝土养护对已浇筑的混凝土进行养护,包括覆盖保湿、防止干裂等工作。
...【盖梁安全技术交底】一:盖梁安全技术交底1.1 盖梁前准备工作1.1.1 确定盖梁方案根据设计要求,确定盖梁方案,包括盖梁方法、使用的吊装设备等。
1.1.2 确定梁体数量及尺寸根据设计图纸,确定需要盖梁的梁体数量及尺寸,并进行标记。
1.1.3 检查吊装设备检查吊装设备的完好性及使用状况,包括起重机、吊钩等。
1.2 盖梁施工操作1.2.1 搭设吊装平台根据盖梁方案要求,搭设吊装平台,并进行固定。
1.2.2 定位梁体根据梁体的位置及尺寸,进行定位工作,确保梁体可以准确安放。
1.2.3 吊装梁体使用吊装设备进行梁体的吊装,并按照预定方案进行安放。
1.2.4 填充垫板在梁体安放后,使用垫板进行填充,确保梁体与承台之间的配合紧密。
...【结尾】1、罗列出本所涉及附件如下:- 设计图纸- 吊装设备检查记录- 施工现场照片2、罗列出本所涉及的法律名词及注释:- 混凝土:指由水泥、砂、石子、水等材料组成的硬化材料,在建筑工程中使用广泛。

一、交底单位名称:二、接受交底单位名称:三、交底内容:墩柱施工监理安全技术交底四、交底日期:五、交底人:六、被交底人数:七、交底部位:墩柱施工区域八、交底具体内容:一、工程概况1. 工程名称:[请填写工程名称]2. 施工单位:[请填写施工单位名称]3. 施工地点:[请填写施工地点]4. 施工内容:墩柱基础施工、墩柱主体施工、墩柱模板施工等。
二、安全技术措施1. 高处作业安全:(1)所有高处作业人员必须经过专业培训,取得相应资格证书。
(2)高处作业人员必须穿戴符合安全标准的安全帽、安全带、防滑鞋等个人防护用品。
(3)高处作业平台必须设置牢固,平台四周设置防护栏杆,并挂设安全网。
(4)高处作业时,应设置安全监护人,确保作业人员安全。
2. 模板支撑体系安全:(1)模板支撑体系应按设计要求进行施工,确保结构稳定。
(2)模板支撑体系材料应选用合格产品,并符合设计要求。
(3)模板支撑体系搭设过程中,应定期检查,发现问题及时整改。
(4)模板支撑体系拆除时,应按照拆除顺序进行,严禁野蛮拆除。
3. 钢筋施工安全:(1)钢筋加工前,应检查钢筋质量,确保符合设计要求。
(2)钢筋绑扎过程中,应保持钢筋间距均匀,避免出现偏差。
(3)钢筋绑扎时,应佩戴防护手套,防止钢筋刺伤。
(4)钢筋焊接过程中,应确保焊接质量,防止出现漏焊、虚焊等问题。
4. 混凝土施工安全:(1)混凝土运输、浇筑过程中,应确保混凝土质量,防止出现离析、坍落度不均等问题。
(2)混凝土浇筑时,应采用分层浇筑,每层厚度不宜超过30cm。
(3)混凝土振捣过程中,应确保振捣密实,防止出现蜂窝、麻面等问题。
(4)混凝土养护过程中,应保持混凝土表面湿润,防止出现裂缝。
三、监理工作要求1. 监理人员应熟悉工程图纸和施工规范,掌握墩柱施工安全技术要求。
2. 监理人员应加强对施工现场的监督检查,确保施工安全。
3. 监理人员应做好施工记录,对发现的安全隐患及时提出整改意见。
4. 监理人员应定期组织召开安全会议,总结经验,提高安全管理水平。

一、交底目的为确保墩柱修饰作业过程中的安全,预防事故发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 施工部位:[墩柱具体位置]3. 施工内容:[墩柱修饰具体内容,如抹灰、喷漆、贴面等]4. 施工单位:[施工单位名称]5. 交底日期:[年/月/日]三、安全注意事项1. 个人防护:- 作业人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 高处作业时,必须系好安全带,安全带应系在可靠的位置。
- 作业人员应穿着合适的劳动保护鞋,防止滑倒。
2. 工具及设备:- 使用的工具和设备必须符合国家安全标准,并进行定期检查和维护。
- 高处作业时,使用的梯子、脚手架等必须稳固可靠,并设置安全防护措施。
3. 作业环境:- 施工现场应保持整洁,清除施工过程中产生的废弃物,防止滑倒和绊倒事故。
- 高处作业时,地面应设置警戒区域,并设置明显的警示标志。
4. 作业流程:- 严格按照施工方案和操作规程进行作业,不得擅自更改作业流程。
- 高处作业时,应两人一组,相互照应,确保安全。
5. 应急预案:- 施工现场应配备必要的应急救援设备和物资。
- 作业人员应熟悉应急预案,一旦发生事故,能够迅速采取应急措施。
四、具体作业安全措施1. 高处作业:- 高处作业时,必须使用安全带,安全带应挂在可靠的位置。
- 作业人员应穿着防滑鞋,以防滑倒。
- 使用的梯子、脚手架等必须稳固可靠,并设置安全防护措施。
2. 材料搬运:- 搬运材料时,应使用专用工具,防止材料掉落伤人。
- 严禁高处抛掷材料,以防伤人。
3. 用电安全:- 作业现场必须符合用电安全规定,使用电器设备前应检查电线是否完好。
- 严禁私拉乱接电线,防止触电事故。
4. 防尘防毒:- 作业过程中产生的粉尘和有毒物质,应采取有效措施进行控制和处理。
- 作业人员应佩戴防尘口罩,防止吸入有害物质。
五、总结墩柱修饰作业安全技术交底旨在提高作业人员的安全意识,确保作业过程中的安全。
一、交底目的为确保现浇墩柱施工过程中的安全,防止事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工内容:现浇墩柱施工5. 施工日期:____________________三、安全注意事项1. 施工准备- 施工前应组织施工人员认真学习施工图纸,了解墩柱的结构形式、尺寸及施工要求。
- 施工现场应设置安全警示标志,明确危险区域和注意事项。
- 施工材料应按照规范要求进行检验,确保质量合格。
2. 人员安全- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业人员必须系好安全带,并做好防坠落措施。
- 严禁酒后作业,施工人员应保持良好的精神状态。
3. 机械设备安全- 施工机械设备应定期检查、保养,确保其正常运行。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
- 严禁违章操作,确保机械设备安全。
4. 材料安全- 钢筋、混凝土等材料应按照规范要求进行检验,确保质量合格。
- 材料堆放应整齐有序,不得占用消防通道和安全出口。
- 材料运输过程中,应采取有效措施防止倾倒、坠落。
5. 施工环境安全- 施工现场应保持整洁,及时清理施工垃圾和废料。
- 雨季施工应做好防滑、防积水措施。
- 高温作业应采取有效措施,防止中暑。
四、施工流程及注意事项1. 模板工程- 模板应按照设计要求进行制作、安装,确保其强度、刚度和稳定性。
- 模板安装前应进行验收,合格后方可使用。
- 拆除模板时,应采取分段、分层的顺序,严禁双层作业。
2. 钢筋工程- 钢筋加工应按照规范要求进行,确保其质量合格。
- 钢筋绑扎应牢固,防止出现松脱现象。
- 钢筋保护层厚度应符合设计要求。
3. 混凝土工程- 混凝土应按照规范要求进行配比、搅拌、运输和浇筑。
- 混凝土浇筑过程中,应确保模板稳定,防止漏浆、跑模。
一、交底目的为确保墩柱系梁施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底范围1. 施工单位:[施工单位名称]2. 工程名称:[工程名称]3. 施工部位:墩柱、系梁4. 施工单位负责人:[负责人姓名]5. 接受交底人员:[接受人员名单]三、施工安全注意事项1. 施工现场必须严格遵守国家有关安全生产的法律、法规和标准,严格执行本安全技术交底。
2. 施工前,应对施工现场进行安全检查,确保施工现场安全、整洁,无安全隐患。
3. 施工人员必须佩戴好安全帽、安全带、防尘口罩等个人防护用品。
4. 施工人员应接受安全教育培训,熟悉本工程的安全操作规程,了解施工过程中可能存在的安全隐患。
5. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
6. 施工过程中,严禁酒后作业、疲劳作业、违章作业。
7. 高处作业时,必须系好安全带,安全带应挂设可靠,严禁系在移动的物体上。
8. 施工过程中,严禁随意拆改安全设施,如需改动,必须经相关部门同意。
9. 施工现场用电必须符合国家有关标准,严禁私拉乱接电线。
10. 施工现场应配备必要的消防设施,如灭火器、消防砂等,并定期检查、维护。
四、施工操作规程1. 施工前,应进行技术交底,明确施工工艺、施工顺序、施工要点。
2. 施工过程中,应严格按照施工图纸、施工方案和施工技术交底进行操作。
3. 墩柱、系梁施工前,应对混凝土、钢筋等原材料进行检查,确保质量合格。
4. 施工过程中,应加强施工过程控制,确保混凝土强度、钢筋位置、模板安装等符合设计要求。
5. 施工过程中,应加强施工协调,确保施工进度和质量。
6. 施工完成后,应对墩柱、系梁进行验收,确保符合设计要求。
五、应急处置1. 发生安全事故时,立即停止施工,组织人员撤离现场。
2. 及时向相关部门报告,并按照事故应急预案进行处理。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
六、交底记录1. 交底日期:[交底日期]2. 交底人:[交底人姓名]3. 接受交底人:[接受交底人姓名]4. 交底内容:[交底内容][签名][施工单位名称][工程名称][施工部位][日期]注:本模板仅供参考,具体内容应根据实际工程情况进行调整。

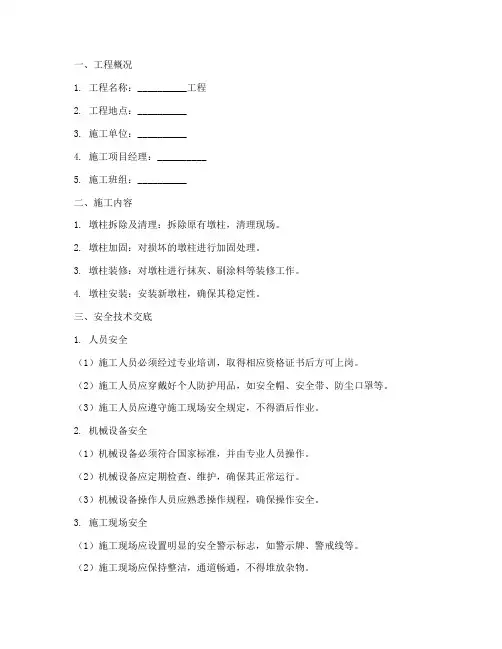

一、工程概况1. 工程名称:__________工程2. 工程地点:__________3. 施工单位:__________4. 施工项目经理:__________5. 施工班组:__________二、施工内容1. 墩柱拆除及清理:拆除原有墩柱,清理现场。
2. 墩柱加固:对损坏的墩柱进行加固处理。
3. 墩柱装修:对墩柱进行抹灰、刷涂料等装修工作。
4. 墩柱安装:安装新墩柱,确保其稳定性。
三、安全技术交底1. 人员安全(1)施工人员必须经过专业培训,取得相应资格证书后方可上岗。
(2)施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(3)施工人员应遵守施工现场安全规定,不得酒后作业。
2. 机械设备安全(1)机械设备必须符合国家标准,并由专业人员操作。
(2)机械设备应定期检查、维护,确保其正常运行。
(3)机械设备操作人员应熟悉操作规程,确保操作安全。
3. 施工现场安全(1)施工现场应设置明显的安全警示标志,如警示牌、警戒线等。
(2)施工现场应保持整洁,通道畅通,不得堆放杂物。
(3)施工现场应设置消防设施,并定期检查、维护。
4. 施工操作安全(1)施工人员应遵守操作规程,不得擅自改变施工方法。
(2)施工过程中,应确保墩柱的稳定性,防止发生倾覆、坍塌等事故。
(3)施工过程中,应避免交叉作业,确保施工安全。
5. 应急预案(1)发生安全事故时,施工人员应立即停止作业,并报告现场负责人。
(2)现场负责人应立即启动应急预案,组织人员进行救援。
(3)事故原因调查和处理:对事故原因进行调查,并采取相应措施,防止类似事故再次发生。
四、施工注意事项1. 施工前,应对墩柱进行检测,确保其符合安全要求。
2. 施工过程中,应密切关注墩柱的稳定性,发现异常情况,应立即采取措施。
3. 施工完成后,应对墩柱进行验收,确保其质量符合要求。
4. 施工过程中,应做好施工记录,包括施工时间、人员、材料、设备等。
五、交底时间1. 交底日期:____年__月__日2. 交底人:__________3. 被交底人数:__________4. 交底部位:墩柱装修施工区域5. 交底内容:本安全技术交底内容,施工人员应认真学习并严格遵守。
(完整版)墩柱施工安全技术交底.docx (正式风格)------------------------------(正式风格)墩柱施工安全技术交底1. 引言1.1 目的1.2 范围2. 安全要求及措施2.1 安全要求2.1.1 人员安全要求2.1.2 施工区域安全要求2.2 安全措施2.2.1 防护设施的设置2.2.2 作业面临时围护2.2.3 安全通道的设置3. 墩柱施工流程及注意事项3.1 施工准备3.1.1 施工设备准备3.1.2 施工人员准备3.2 施工流程3.2.1 确定基准线与做出标记 3.2.2 钢筋工程3.2.3 模板工程3.2.4 砼浇筑工程3.3 注意事项3.3.1 施工现场管理3.3.2 预防施工安全事故4. 现场危险源及防范措施4.1 危险源4.1.1 高处作业4.1.2 施工设备作业4.2 防范措施4.2.1 安全帽佩戴4.2.2 安全防护网设置5. 现场应急措施5.1 火灾事故应急预案5.2 物体坠落事故应急预案6. 培训与考核6.1 培训6.1.1 新员工培训6.1.2 定期培训6.2 考核6.2.1 安全知识考核6.2.2 作业技能考核7. 附件7.1 施工现场布置图纸7.2 安全设施图纸8. 法律名词及注释8.1 建筑法律法规及相关标准8.2 安全生产法律法规及相关标准------------------------------(非正式风格)------------------------------(非正式风格)墩柱施工安全技术交底1. 概述1.1 目的1.2 范围2. 安全要求2.1 人员安全要求2.1.1 穿戴安全装备2.1.2 严禁酒后施工2.2 施工现场安全要求2.2.1 清理施工现场2.2.2 正确设置警示标志3. 安全措施3.1 墩柱施工防护设施3.1.1 安全网的设置3.1.2 悬挑防护措施的设置3.2 施工作业面临时围护3.2.1 施工区划分及警示标识 3.2.2 施工材料临时堆放3.3 安全通道的设置3.3.1 施工通道的铺设3.3.2 通道的维护4. 施工流程及注意事项4.1 施工准备4.1.1 准备施工技术资料和图纸 4.1.2 分配人员及施工设备4.2 施工流程4.2.1 模板支架的搭设4.2.2 钢筋的安装4.2.3 浇筑混凝土4.3 注意事项4.3.1 施工现场危险源识别4.3.2 施工安全事故应急处置5. 现场安全风险及防控措施5.1 高处作业风险5.1.1 安全帽及安全绳的使用 5.2 施工设备使用风险5.2.1 操作前检查设备5.2.2 设备维护保养6. 现场应急措施6.1 火灾事故应急措施6.1.1 灭火器材的配备6.1.2 火灾逃生通道的设置 6.2 物体坠落事故应急措施6.2.1 安全防护网的使用方法7. 培训与考核7.1 新员工安全培训7.1.1 安全规章制度的宣讲 7.1.2 安全操作技能的培训 7.2 定期安全培训7.2.1 安全生产知识讲座7.2.2 应急预案演练7.3 安全考核评估7.3.1 安全知识考核7.3.2 安全操作技能考核8. 附件8.1 施工现场布置图纸8.2 安全设施图纸9. 法律名词及注释9.1 建筑法律法规及相关标准9.2 安全生产法律法规及相关标准------------------------------本文档涉及附件:1、施工现场布置图纸2、安全设施图纸本文所涉及的法律名词及注释:1、建筑法律法规及相关标准:指与建筑行业相关的法律法规及技术标准,如《建筑法》、《建筑工程质量管理条例》等。
京藏高速公路改扩建工程平罗至四十里店段第JZ9合同段项目经理部安全技术交底记录单位名称贵州省公路工程集团有限公司项目名称京藏9标交底时间交底级别三级具体施工部位接受交底人数作业班组墩、柱施工班组作业位置安全技术交底内容墩、柱施工安全技术交底1、作业人员必须熟悉掌握本工种专业技术及安全操作规程。
2、作业人员必须是年满18周岁,45周岁以上经体格检查合格后方可从事高空作业。
凡患有高血压、心脏病、癫痫病、精神病和其它不适于高空作业的人,禁止登高作业。
3、距地面2米以上,工作斜面坡度大于45°,工作地面没有平稳的立脚地方或有震动的地方,应视为高空作业。
4、防护用品要穿戴整齐,裤角要扎住,不准穿光滑的硬底鞋或光脚作业。
要有足够强度的安全带,并应将绳子牢系在坚固的建筑结构件上或金属结构架上,不准系在活动物件上,安全带使用方法为高挂低用。
5、登高前,施工负责人应对全体人员进行现场安全教育,检查所用的登高工具和安全用具(如安全帽、安全带、梯子、跳板、防护板、安全网)必须安全可靠,严禁违章、冒险作业。
6、高空作业区地面要划出禁区,并挂上“闲人免进”、“禁止通行”等警示牌。
7、靠近电源(低压)线路作业前,应先联系停电。
确认停电后方可进行工作,并应设置绝缘档壁。
作业者最少离开电线(低压)2米以外,禁止在高压线下作业。
8、高空作业所用的工具、零件、材料等必须装入工具袋。
上下时手中不得拿物件;并必须从指定的路线上下,不得在高空投掷材料或工具等物件;不得将易滚滑的工具、材料堆放在脚手架上;不准在施工现场嬉戏打闹。
9、工作完毕应及时将工具、零星材料、零部件等一切易坠落物件清理干净,以免落下伤人,上下大型零件时,应采用可靠的起吊机具。
10、要处处注意危险标志和危险地方。
夜间作业,必须设置足够的照明设施,否则禁止施工。
11、严禁上下同时垂直作业。
若特殊情况必须垂直作业,应经有关领导批准,并在上下两层间设置专用的防护棚或者其他隔离设施。

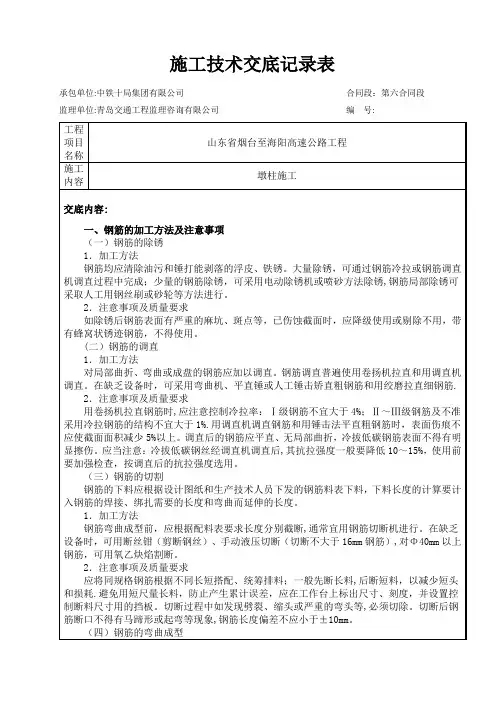

墩柱施工技术交底测量放样施工前对测量控制网进行复测,并对其进行严密平差。
墩身施工时,根据现场实际情况,选择平面测量控制方法(见下图),计算墩身各控制点的平面坐标,上报监理工程师获得确认后,采用徕卡TC702全站仪,利用坐标法对墩身进行放样,即:用全站仪照准后视点,采用两测回放样测量,测量前需要进行预估,测量精度必须控制在容许范围内(垂直度控制在5mm以内)。
施工方法1钢筋工程首先利用全站仪对墩身的平面位置进行放样定点,常规绑扎墩身以及墩身的预埋钢筋,并严格按图纸和规范布置钢筋和控制钢筋间距。
施工过程中注意以下几点:(1)钢筋露天堆置时,垫高并加遮盖,并按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不混杂,而且设立识别标志。
钢筋具有出厂质量保证书和试验报验单,对不同型号的钢筋均抽取试样做力学性能试验。
(2)钢筋的表面洁净,使用前将表面的油渍、漆皮、铁锈等清除干净。
钢筋平直,无局部弯折。
钢筋的弯制和末端的弯钩应符合设计及规范要求。
(3)墩身钢筋主筋采用直螺纹连接,钢筋和连接套筒施工前加工成型后运至现场连接。
直螺纹施工中注意以下几点:钢筋加工时:a.钢筋下料时不得用热加工方法切断;钢筋端面宜平整并与钢筋轴线垂直,不得有马蹄形或扭曲;钢筋端部不得有弯曲,出现弯曲应调直。
b.钢筋丝头加工时,不得在没有切削液的情况下加工;应使用水性切削润滑液,不得使用油性切削润滑液。
c.标准型钢筋丝头有效丝扣长度不得小于1/2连接套筒长度,即30mm。
d.钢筋丝头加工完毕经检验合格后,应立即带上保护帽或拧上套筒,防止装卸钢筋时损坏丝头。
钢筋连接时:a.在进行连接时,钢筋规格与连接套筒规格一致。
b.钢筋连接时用工作扳手将钢筋丝头在套筒中央位置相互顶紧。
c. 钢筋连接完毕后,套筒两端外露有效丝扣,且每端外露有效丝扣不得超过2扣。
(4)在同一断面上接头数不超过主筋数量的50%,前后错开100cm以上。
(5)钢筋严格按图纸要求进行安装,确保钢筋位置准确,间距满足要求,安装过程中主筋上每隔一米设置塑料垫块以保证混凝土保护层厚度符合设计要求,防止露筋。
施工技术交底记录重庆市轨道交通三号线二期全线土建工程凉井站至双龙站土建工程桥梁墩柱施工技术交底书一编制依据1.1本工程施工图;1.2国家现行施工及验收规范、《结构混凝土施工技术规定》(试行)重庆市轨道交通总公司发布(2002年4月),《跨座式单轨轨道桥梁工程质量检验评定办法》(试行)重庆市轨道交通总公司(2002年7月)。
1.3本工程的总体及专项施工组织设计。
1.4公司质量、环境、安全、职业健康一体化作业文件1.5重庆市建筑工地安全文明施工标准,重庆市环境保护、人员健康的有关规定。
二工程概况本区间工程(下部工程)位于经开区和渝北区城市主干道沿线,沿金开大道(长安福特段)中间分隔带及右侧人行道前行至兴科大道渝越加油站处。
区间下部结构起于重庆市经开区金开大道云祥路路口处的中央隔离带上,沿金开大道(长安福特段)中央分隔带及右侧人行道由西向东穿过回兴二转盘向北转接兴科大道,起止里程为DK31+051~DK33+330,全长2280.68米(包括凉井站—回兴站高架区间、回兴车站及回兴站—两路站部分高架区间)。
设计盖梁113个(其中门型横梁22个,T构盖梁3个,倒L形盖梁15个),墩柱129个,承台28个,人工挖孔桩基共114根,钻孔桩基102根。
三、桥梁墩柱施工方案及方法1.1施工准备桩基施工完毕后,对于无承台的墩柱,因地面距设计桩顶存在一定高差(60~100cm),在桩基开挖时,按设计浇注了钢筋混凝土锁扣和护壁。
而设计的墩柱截面尺寸只比桩孔尺寸每边小0~15cm,无法安装墩柱模板。
因此,在墩柱施工时,需要将该部分桩孔锁扣及护壁拆除。
为搭设墩柱施工操作架和盖梁施工满堂支架,须将墩柱周边各3米范围内的绿化拆除,清除种植土至桩顶标高以下20cm并夯实,浇注20cm厚C20混凝土进行场地硬化。
场地硬化完毕后,采用碗扣支架进行操作架的搭设。
为便于模板的安装和材料的运输,同时为不影响现有道路的通行,在15区道路中央绿化带中修建一条施工便道,修建时首先清除种植土20~40cm,然后利用人工对基础进行夯实,夯实完毕后,用C20混凝土铺设一条厚20cm,宽6m的便道。
在转盘区域,有42.6米长软弱层,对该部分下挖0.8-1.2m后,进行基础换填。
1.2 测量放样承台或桩基砼浇筑完毕后,在导线点上架设全站仪,采用极坐标法直接放样定出墩柱外轮廓线角点,用钢尺量测各边距离并与设计尺寸进行比较,误差超限时必须重测,满足规范要求后用墨线弹出外轮廓线,以此作为模板安装就位的基准线。
墩柱模板在上升过程中先用线锤或仪器对其垂直度进行检查,检查合格后,使用全站仪在导线点设站工,直接测出墩柱模板顶面各边中线点坐标,采用计算器程序计算各点里程及偏距与设计里程及偏距的差值,以此差值作为复核或重新校正墩柱模板的依据。
在测量过程中始终保持后视觇标不动,随时检查后视方向,确保测量放样准确无误。
当墩柱模板平面位置满足规范要求后,以钢尺量墩高,用水平仪引测高程到桥墩模板顶面定出墩顶高程,方可进行下一道工序。
1.3钢筋加工安装A、原材检验验收。
所有钢筋进场应具有出厂合格证明书或试验报告,并按不同规格、等级、钢种、牌号分批验收、分别存放、设立标识牌。
并在监理工程师见证取样送有资质的实验室检验合格后方可使用。
钢筋加工前必须调直及除锈,并严格按设计图纸及有关技术规范要求进行下料及加工。
B、钢筋加工。
钢筋加工、制作前,由施工人员根据总体方案中各墩分段成型高度编制钢筋下料单。
由于施工现场无钢筋加工制作场地,故钢筋提前在公司基地钢筋加工场内制作加工,然后用平板车运送至施工现场绑扎成型。
C、钢筋安装。
墩身钢筋安装、绑扎顺序,是先绑扎墩台下端,立好竖筋,形成墩台骨架。
桩基础顶面锚固筋应按规范和设计要求连结牢固,形成一体。
竖筋连接均采用直螺纹机械连接。
虽然采用的为1级接头,按照规范要求对同一截面接头钢筋面积无强制要求,但本工程中接头位置仍以同一截面的钢筋接头个数不超过总根数50%错开配置。
在钢筋与模板间设置定型塑料垫块,控制钢筋保护层厚度,并保证成型后的墩柱混凝土外观质量。
D、钢筋安装质量控制。
安装过程中,按设计和规范要求逐一检查钢筋的级别、直径、根数、位置和间距是否正确,以及钢筋绑扎或焊接的是否牢固。
钢筋安装时应确保主筋顺直,箍筋间距符合设计要求,自检合格后请监理工程师验收,在支模前将塑料垫块绑扎在钢筋外侧,以保证保护层的厚度。
钢筋焊接应严格遵守设计规定和规范要求。
焊接材料、焊接接头及机械连接套筒、机械连接接头力学试验应符合设计规定和规范要求。
1.4模板安装模板安装之前,应将桩顶(承台顶)砼凿毛,并用水冲洗干净。
为确保墩柱外型美观,墩柱模板均采用大块定型钢模板,在地面拼装完毕后由吊车吊装就位。
根据每节模板的重量、吊装高度和吊车能摆放的位置及回转半径,12米高度以下的墩柱需采用25吨汽车吊进行模板安装,当墩高超过12米后将采用50吨汽车吊进行模板安装。
根据墩柱总体施工方案,对于较矮的且无墩柱截面尺寸无变化的DZ1型墩柱,采取整体关模一次成型,对于其他墩柱(单墩较高、有变形段或有双肢的墩柱)采取翻模施工,分节关模多段成型。
模板由多段4米长标准截段组成,墩柱一次浇注高度为4~12米。
墩柱模板利用前段浇注时最上段4米长模板作为导向支撑模,利用其与已成型段墩柱混凝土间的摩擦力支撑待浇段墩柱模板。
钢模先在地面上按设计各部几何尺寸进行组装,模板拼缝处贴5×1.5cm的海绵条(或橡胶条),防止漏浆使砼表面产生砂线,模板外部采用螺栓联接紧固。
模板强度及平整度,接缝严格按照规范要求执行。
模板安装前应清除污物,刷上脱模剂。
在监理工程师验收钢筋合格后,用吊车吊装墩柱模板,支设模板时与测量工程师配合,为使墩柱模定位准确,垂直度满足要求,用两台经纬仪校核模板垂直度。
对校正后的模板采用多根风缆多方向固定,以防混凝土浇筑过程中发生墩柱倾斜。
在混凝土抗压强度达到3.0MPa且保证其表面及棱角不致因拆除模板而损坏时拆除模板。
模板拆除前先松四方的花篮螺栓及缆风钢丝绳。
拆除时从上向下逐步拆除模板的螺栓连接,再用汽车吊对每块模板逐步吊装拆除。
1.5预埋件预埋墩柱中预埋件种类较多,有预埋排水管、接触网专业避雷器预埋、信号系统避雷器预埋件及接触网电缆铺设预埋件等。
预埋件预埋位置应准确,并采用井字形钢筋进行固定,以防止浇注过程中预埋件脱落或偏位。
预埋管道端头贴紧模板处,向管道内塞入少量棉纱,并采用封口胶进行封闭,防止浇注过程中混凝土灌入预埋管道内堵塞管道。
在管道出口处模板上采用红色油漆做好标记,便于模板拆除后找到管道出口位置,及时打开管道出口。
对接地避雷系统,严格按照要求进行焊接,注意点如下:(1)墩柱底部、顶部及主筋与接地扁铁焊接处的箍筋与所有主筋均进行焊接;(2)扁铁连接的主筋应做好标记,以保证接地系统上下贯通;(3)避雷主筋连接处采用的是机械接头,利用16号几字型钢筋对上下主筋进行连接,单面搭接焊不得小于12d。
1.6砼运输、浇筑及养护(1)桥墩柱砼采用搅拌站集中拌制,采用混凝土搅拌运输车运到工地,由混凝土泵车泵送入模,当砼倾倒高度超过2m时,设砼串筒进行砼浇注。
(2)由于大部分墩柱较高或存在截面变化等情况,除小部分墩柱一次性浇至设计标高外,其余墩柱均采用分段浇筑,施工缝设于截面变化点或标准段模板水平接缝处。
(3)施工时采用φ300mm的串筒来控制砼的落距,砼落距一般控制在2m以内,确保砼不产生离析现象。
浇筑时,以30cm为一层,分层浇筑,振动棒采用高频振动棒,振捣密实,连续作业,不随意留施工缝。
振捣上层时振捣棒应插入下层5~10㎝,防止漏振和过振。
(4)施工缝位置凿毛清洗干净后,先浇一层2㎝厚1:2水泥砂浆,并在砂浆初凝前浇筑墩台身砼。
(5)砼浇注时安排技术人员和模板工值班,发现问题及时处理。
(6)当砼强度达到0.5Mpa时即可拆除侧模,拆模时用吊车配合。
(7)拆除的模板及时清理、修整、除污、涂刷隔离剂,集中堆放,以备重复使用。
(8)模板拆除后,及时对砼进行养护。
养护方法采用在墩柱外包裹塑料布保湿养护的方法。
(9)为防止浇注过程中发生突然停电等情况,现在配备20千瓦发电机一台。
四、质量保证措施1.组织措施1.1健全质量保证体系,设置质量管理部门,做到质量管理的组织落实。
1.2制定并落实各级管理人员的质量责任制,分解质量管理目标,将分解指标落实到各级管理者及管理部门。
直至基层生产班组。
形成质量责任制网络。
1.3认真贯彻行之有效的技术管理制度。
1.4加强质量的监控力度,加强事前控制,施工过程中的监控及事后的检查验收。
1.5加强对管理人员的质量意识培养,重用质量意识强素质高的管理人员参与重要部位的工程质量管理。
1.6制定质量奖励制度,激励管理人员及职工的工作责任心及敬业精神。
1.7管理人员须有技术职称和上岗证书,特殊工种人员要持证上岗。
2.技术措施2.1采用首墩报验制,将Q16D08号墩柱扩大段作为实验墩,严格照本方案中制定的施工工艺进行施工,待各方对首墩质量验收合格后,再大范围进行墩柱施工。
2.2制定质量规划。
明确各施工阶段的质量要求,提高工程项目质量管理的计划性。
准确地、全面地调整现场情况,认真分析施工图的技术难点,制定符合总体进度。
质量目标,满足施工环境,有针对性解决技术难点的施工方法及施工工艺,充分发挥技术力量的管理优势。
2.3加强对原材料、半成品的质量控制和进场材料、半成品的检查及复验。
2.4提前作好技术准备。
提前进行技术交底,提前消化施工图纸疑点难点。
2.5抓好关键部位的“样品”段施工组织及施工工艺总结。
确保工序的施工能力。
满足工程质量要求。
2.6设立现场实验站,为强化进入现场材料检验,工序质量监控,及时提供管理信息。
五、安全技术措施及安全文明施工认真贯彻“安全第一、预防为主”的安全生产方针,牢固树立“生产必须安全,安全促进生产”的观点。
为优质、安全、按期完成工程项目,采取以下措施:1.安全生产措施1.1管理目标杜绝工亡、重伤、达到零事故目标。
1.2组织保证成立以工程项目经理为组长的工安全生产领导小组,其成员由项目部主管生产副经理(副组长)、总工(副组长)、施工员、安全员、设备员、材料员、治安保卫员、后勤管理人员及各班组长等组成。
1.3建立安全保证体系“安全生产,人人有责”,要体现到工程的全员、全过程、全方位的参与,做到纵向到底、横向到边。
1.4制定施工现场有关管理制度1.5认真执行安全技术交底制度工程开工前,施工负责人在下达施工任务时,应随同施工方案向施工作业人员,认真进行安全技术措施的交底,每个分项工程开工前须交待分项工程的安全技术措施,使作业层作业人员知道在什么时间、什么环境、什么作业,应采取哪些措施。
安全、技术措施交底应有针对性、实用性,把可能产生的事故隐患,及其防范措施都要细致认真考虑周到,并作好记录。
