深基坑SMW工法桩内支撑支护计算书
- 格式:doc
- 大小:2.99 MB
- 文档页数:41

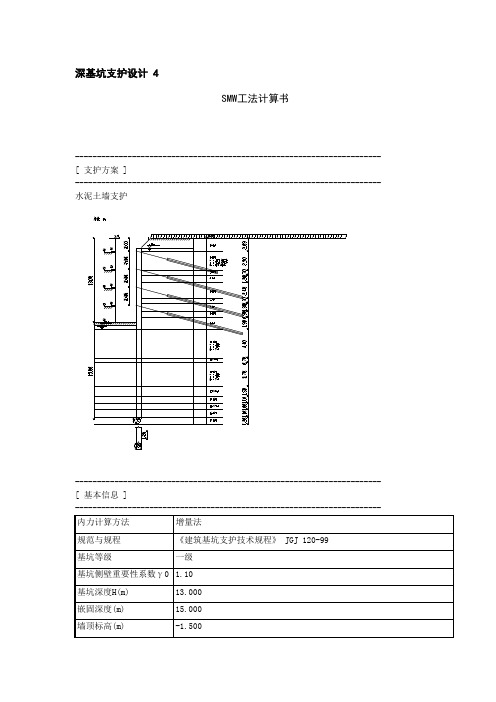

深基坑支护设计 4SMW工法计算书---------------------------------------------------------------------- [ 支护方案 ]---------------------------------------------------------------------- 水泥土墙支护---------------------------------------------------------------------- [ 基本信息 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 放坡信息 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 超载信息 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 土层信息 ]---------------------------------------------------------------------- [ 土层参数 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 支锚信息 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 水泥土墙截面参数 ]----------------------------------------------------------------------__水泥土墙截面示意图---------------------------------------------------------------------- [ 土压力模型及系数调整 ]---------------------------------------------------------------------- ___弹性法土压力模型:__经典法土压力模型:______---------------------------------------------------------------------- [ 工况信息 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 设计结果 ]-------------------------------------------------------------------------------------------------------------------------------------------- [ 结构计算 ]---------------------------------------------------------------------- 各工况:内力位移包络图:地表沉降图:---------------------------------------------------------------------- [ 截面计算 ]----------------------------------------------------------------------一. 采用弹性法计算结果:1.水泥土墙截面承载力验算: ***基坑内侧计算结果:******计算截面距离墙顶 10.07m, 弯矩设计值 = 1.25×1.10×696.09 = 957.13kN.m 1). 压应力验算: 0cs 抗压强度满足!2). 拉应力验算: -cs抗拉强度满足!***基坑外侧计算结果:******计算截面距离墙顶 16.43m, 弯矩设计值 = 1.25×1.10×339.99 = 467.48kN.m 1). 压应力验算:0cs抗压强度满足!2). 拉应力验算:-cs抗拉强度满足!二. 采用经典法计算结果:1.水泥土墙截面承载力验算:***基坑内侧计算结果:******计算截面距离墙顶 11.13m, 弯矩设计值 = 1.25×1.10×538.33 = 740.21kN.m 1). 压应力验算:0cs抗压强度满足!2). 拉应力验算:-cs抗拉强度满足!***基坑外侧计算结果:******计算截面距离墙顶 19.08m, 弯矩设计值 = 1.25×1.10×581.91 = 800.13kN.m 1). 压应力验算:0cs抗压强度满足!2). 拉应力验算:-cs抗拉强度满足!式中_γcs———水泥土墙平均重度(kN/m3);_z———由墙顶至计算截面的深度(m);_M———单位长度水泥土墙截面弯矩设计值(kN.m);_W———水泥土墙截面模量(m3);_f cs———水泥土抗压强度(MPa);---------------------------------------------------------------------- [ 锚杆计算 ]---------------------------------------------------------------------- [ 锚杆参数 ][ 锚杆自由段长度计算简图 ]---------------------------------------------------------------------- [ 抗倾覆稳定性验算 ]---------------------------------------------------------------------- 注意:锚固力计算依据锚杆实际锚固长度计算。

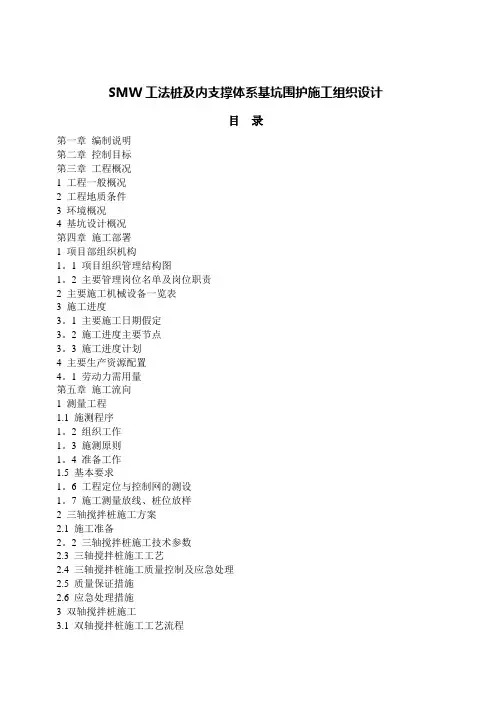

SMW工法桩及内支撑体系基坑围护施工组织设计目录第一章编制说明第二章控制目标第三章工程概况1 工程一般概况2 工程地质条件3 环境概况4 基坑设计概况第四章施工部署1 项目部组织机构1。
1 项目组织管理结构图1。
2 主要管理岗位名单及岗位职责2 主要施工机械设备一览表3 施工进度3。
1 主要施工日期假定3。
2 施工进度主要节点3。
3 施工进度计划4 主要生产资源配置4。
1 劳动力需用量第五章施工流向1 测量工程1.1 施测程序1。
2 组织工作1。
3 施测原则1。
4 准备工作1.5 基本要求1。
6 工程定位与控制网的测设1。
7 施工测量放线、桩位放样2 三轴搅拌桩施工方案2.1 施工准备2。
2 三轴搅拌桩施工技术参数2.3 三轴搅拌桩施工工艺2.4 三轴搅拌桩施工质量控制及应急处理2.5 质量保证措施2.6 应急处理措施3 双轴搅拌桩施工3.1 双轴搅拌桩施工工艺流程3。
2 双轴搅拌桩施工工艺形象图3.3 双轴搅拌桩施工方法3。
4 SMW工法桩型钢插拔3.5 双轴搅拌桩施工质量保证措施4 钻孔灌注桩施工方案4.1 钻孔灌注桩施工工艺流程4。
2 施工方法4。
3 钻孔灌注桩质量保证措施5 钢立柱施工方案5.1 钢立柱施工流程5。
2 钢立柱施工流程5.3 钢立柱质量保证措施6 钢砼围檩及钢砼支撑施工6.1 施工工艺流程6.2 施工方法7 井点降水施工方案7。
1 降水目的:7。
2 技术要求7。
3 施工工艺7。
4 施工方法7。
5 井点施工的要点7.6 降水运行管理7.7 降水注意事项8 土方开挖施工8.1 施工准备8.2 主要施工方法8.3 确保工程质量的技术组织措施8。
4 确保安全生产的技术组织措施8.5 确保文明施工的技术组织措施8.6 确保工期的技术组织措施及施工网络图8.7 减少噪音、降低环境污染技术措施8。
8 地上、地下管线及道路的保护措施8。
9 与其他施工队伍友好配合措施8。
10 质量保证措施8.11 安全生产及文明施工第六章基坑监测施工方案9 监测内容10 监测要求11 基坑工程安全监测方案第七章基坑应急预案12 施工单位负责制的应急预案管理组织体系13 监测预警措施14 突涌时的应急措施15 重点建筑物及管线保护措施16 渗漏的应急措施17 基底隆起的应急措施18 基坑开挖过程中渗漏水处理第八章工期保证措施19 工期保证管理措施19。

xx大学本科毕业论文(设计)任务书毕业论文(设计)题目河西地块基坑支护学院:土木建筑工程学院学号:2008301550190 姓名:xxx一、毕业论文(设计)题目的来源本次毕业设计题目来自真实题型。
二、毕业论文(设计)应完成的主要内容1.搜集相关资料,文献,结合工程概况进行支护方案比选2.土压力计算3.基坑支护结构设计计算4.支撑体系设计计算5.基坑稳定性验算6.基坑止降水设计7.基坑监测方案设计8.撰写毕业设计计算书以及出图三、毕业论文(设计)的基本要求及应完成的成果形式1.撰写毕业设计计算书,打印并装订成册。
2.CAD图纸:基坑支护结构平面图、剖面图、大样图。
四、毕业论文(设计)的进度安排1.搜集相关资料,文献,结合工程概况进行支护方案比选(3月1日-3月5日)2.土压力计算(3月6日-3月16日)3.基坑支护结构设计计算(3月17日-4月10日)4.支撑体系设计计算(4月11日-4月20日)5.基坑稳定性验算(4月21日-4月25日)6.基坑止降水设计(4月26日-4月28日)7.基坑监测方案设计(4月29日-5月1日)8.撰写毕业设计计算书以及出图(5月2日-6月7日)9.毕业设计资料上交(6月8日)五、毕业论文(设计)应收集的资料及主要参考文献1.继源.河西地块总平面图;2.继源.河西地块地下自走局部机械车库平面图;3.江苏南京地质工程勘察院提供的"继源.河西地块岩土工程详细勘察报告(编号2007-GK029)" ;4.中国建筑科学研究院.《建筑基坑支护技术规程》(JGJ120-99)[M].北京:中国建筑工业出版社,19995.中国建筑科学研究院.《建筑地基基础设计规范》(GB 50007-2002)[M].北京:中国建筑工业出版社,20026.中国建筑科学研究院.《建筑地基处理技术规范》(JGJ79-2002)[M].北京:中国建筑工业出版社,20027.刘建航等.《基坑工程手册》[M].北京:中国建筑工业出版社,19978.中国建筑科学研究院.《混凝土结构设计规范》(GBJ50010-2002)[M].北京:中国建筑工业出版社,20029.上海市建设和交通委员会.《型钢水泥搅拌墙技术规程(试行)》(DGJ08-116-2005)[M].上海,200510.南京地区建筑地基基础设计规范( DGJ32/J 12-2005 )指导教师签名:_______________________ 年月日开题报告论文题目:河西地块基坑支护学院:土木建筑工程学院学号:2008301550190姓名:王文云一、论文选题的目的和意义1. 基坑工程是土力学基础工程中的一个古老的传统课题,同时又是一个综合性的岩土工程问题,及涉及土力学中的典型强度、稳定和变形问题,同时还涉及土与支护结构的共同作用问题。
第一章河西地块基坑支护设计综合说明1.1工程概况1.1.1 结构概况(1)本工程主体结构:建筑物下设有一层地下室,地下室垫层底标高为-5.8m,局部机械停车车库垫层底标高为-7.2m。
(2)拟采用预应力管桩基础。
(3)基坑规模:基坑面积约8004.38m2,基坑周长约为470.71m。
(4)基坑开挖深度:本基坑工程以自然地面为假定±0.00,所注标高皆相对于此标高,自然地面标高为+6.2m,基坑各区段开挖深度详见表1.1。
表1.1基坑开挖深度一览表1.1.2 基坑周边环境本基坑北靠在建的应天西路132地块住宅小区,南临天成苑住宅小区,西靠华隆新寓和苏建豪庭住宅小区,东临黄山路和虹苑新寓住宅小区。
周边环境具体情况如下:(1)北侧:基坑距用地红线最近约10.0m;(2)西侧:基坑距用地红线最近约10.0m,距西侧道路中心线约18.0m,距西侧已建建筑大于26.0m;(3)南侧:基坑距用地红线最近约10.26m,距道路中心线约22.26m;(4)东侧:为空地;周边环境情况详见下图1.1:a.场地西侧华隆新寓b.场地北侧在建住宅小区c.场地南侧天成苑住宅小区d.场地南侧围墙、道路(5)周边管线情况不明。
1.1.3 工程地质概况(1)地形地貌拟建场地为菜地及少量民居,大部分民居现已被拆除,地形开阔、较平坦,地面吴淞高程5.56~6.86m,最大高差1.30m。
拟建场地属长江现代漫滩地貌单元。
(2)工程地质概况按揭露的先后顺序将各分层地基土岩性特征及分布规律自上而下分述如下:①1杂填土:杂色,结构松散。
主要由粉质粘土组成,夹较多砖、石、混凝土等碎块,夹生活垃圾,夹少量植物根茎。
层厚0~1.9m。
①2素填土:灰黄色、灰色,稍湿~湿,主要由软塑状粉质粘土和稍密状粉土组成,夹少量砖石等碎块,含量10%~20XX夹少量植物根茎。
该层分布较普遍,仅暗塘处缺失。
层厚0~2.2m。
①3淤泥质填土:灰黑、灰色,湿,主要由流塑状淤泥质粉质粘土和稍密状粉土组成,有淤臭味,夹少量砖、石等碎块。

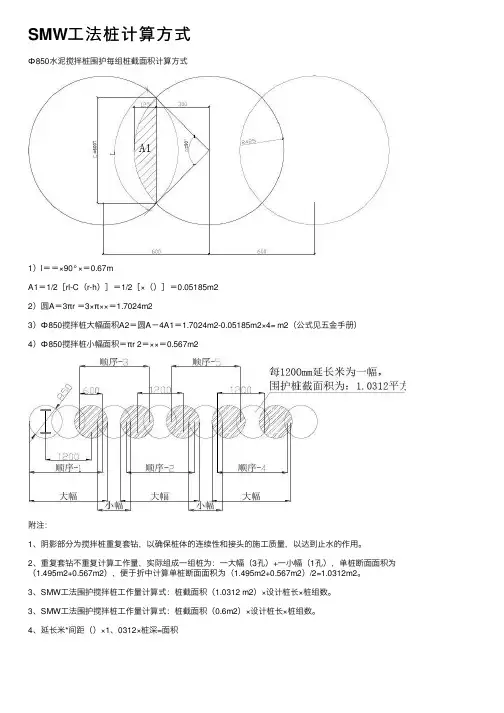

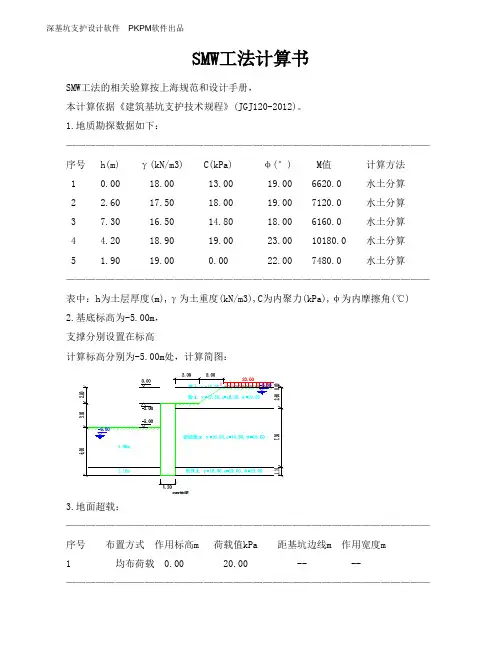

SMW工法计算书SMW工法的相关验算按上海规范和设计手册,本计算依据《建筑基坑支护技术规程》(JGJ120-2012)。
1.地质勘探数据如下:—————————————————————————————————————序号 h(m) γ(kN/m3) C(kPa) φ(°) M值计算方法1 0.00 18.00 13.00 19.00 6620.0 水土分算2 2.60 17.50 18.00 19.00 7120.0 水土分算3 7.30 16.50 14.80 18.00 6160.0 水土分算4 4.20 18.90 19.00 23.00 10180.0 水土分算5 1.90 19.00 0.00 22.00 7480.0 水土分算—————————————————————————————————————表中:h为土层厚度(m),γ为土重度(kN/m3),C为内聚力(kPa),φ为内摩擦角(℃)2.基底标高为-5.00m,支撑分别设置在标高计算标高分别为-5.00m处,计算简图:3.地面超载:—————————————————————————————————————序号布置方式作用标高m 荷载值kPa 距基坑边线m 作用宽度m1 均布荷载 0.00 20.00 -- --—————————————————————————————————————基坑侧壁重要性系数为0.90,为三级基坑SMW截面型式为:双排半位1隔1设计计算一、支护墙入土深度的确定1.H型钢的入土深度Dh根据围护墙底地基承载力的抗隆起验算,型钢的最小入土深度为:0.4 m根据基坑底部土体的抗隆起验算,型钢的最小入土深度为:0.1 m根据抗倾覆稳定性验算,型钢的最小入土深度为:3.9 m考虑型钢回收,型钢的最大可拔出长度为:36.2 m所以,型钢的入土深度Dh应取:3.9m实际取:6.0m2.水泥土桩的入土深度Dc根据围护墙底部土体的抗渗流或抗管涌验算,水泥土桩的最小入土深度为:2.3 m 不验算基底土的抗承压水稳定性!水泥土桩的入土深度必须大于或等于型钢的入土深度所以,水泥土桩的入土深度Dc取:3.9m实际取:6.0m二、挡土墙厚度Bc的确定经计算得Bc=1.2 (m)三、强度验算1.型钢净间距的确定l2=0.5<=Bc+h+2e=1.2+0.5+0.3=2.0型钢净间距合格!2.水泥土强度校核型钢间隔布置,先验算型钢翼缘边的水泥土抗剪强度,取深度1m为计算单元/(2×de1) =53.60×0.53/1.08=13.15tao1=q×L2taos=qu28/6=800.00/6=133.33tao1<=taos,验算合格!再验算水泥土搭接处的抗剪强度taox=q×L/de2=53.60×0.50/0.99=27.073taos=133.33taox<=taos,验算合格!另外,在侧压力作用下,在水泥土内形成一抛物线承载拱,要验算拱的轴力强度/Bf=53.60×0.53/0.47=60.44sigma=q×L2fc=qu28/2=800.00/2=400.00sigma<=fc,验算合格!四、截面组合刚度双排水泥土桩半位布置,既考虑型钢的刚度,又考虑水泥土的作用经计算,刚度(EI)值为:311842.0 kN-m2五、内力及位移计算采用m法计算无支撑,不计算。

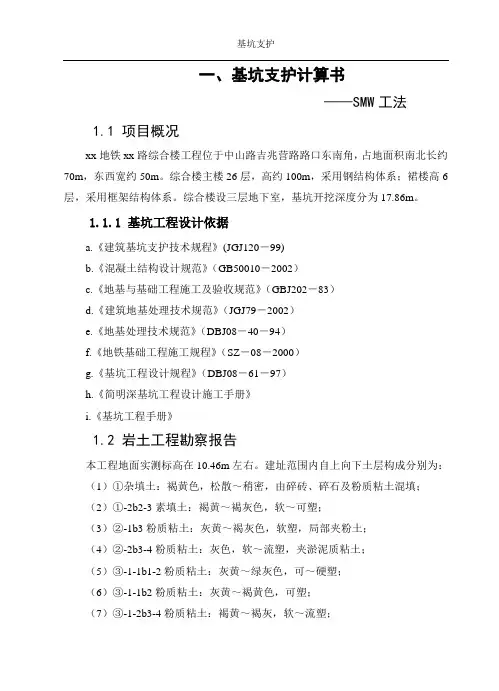

一、基坑支护计算书——SMW工法1.1 项目概况xx地铁xx路综合楼工程位于中山路吉兆营路路口东南角,占地面积南北长约70m,东西宽约50m。
综合楼主楼26层,高约100m,采用钢结构体系;裙楼高6层,采用框架结构体系。
综合楼设三层地下室,基坑开挖深度分为17.86m。
1.1.1 基坑工程设计依据a.《建筑基坑支护技术规程》(JGJ120-99)b.《混凝土结构设计规范》(GB50010-2002)c.《地基与基础工程施工及验收规范》(GBJ202-83)d.《建筑地基处理技术规范》(JGJ79-2002)e.《地基处理技术规范》(DBJ08-40-94)f.《地铁基础工程施工规程》(SZ-08-2000)g.《基坑工程设计规程》(DBJ08-61-97)h.《简明深基坑工程设计施工手册》i.《基坑工程手册》1.2 岩土工程勘察报告本工程地面实测标高在10.46m左右。
建址范围内自上向下土层构成分别为:(1)①杂填土:褐黄色,松散~稍密,由碎砖、碎石及粉质粘土混填;(2)①-2b2-3素填土:褐黄~褐灰色,软~可塑;(3)②-1b3粉质粘土:灰黄~褐灰色,软塑,局部夹粉土;(4)②-2b3-4粉质粘土:灰色,软~流塑,夹淤泥质粘土;(5)③-1-1b1-2粉质粘土:灰黄~绿灰色,可~硬塑;(6)③-1-1b2粉质粘土:灰黄~褐黄色,可塑;(7)③-1-2b3-4粉质粘土:褐黄~褐灰,软~流塑;(8)③-2-1b2-3粉质粘土:褐黄~褐灰,可~软塑;(9)③-2-2b3-4粉质粘土:褐灰~灰色,软~流塑,夹薄层粉砂;(10) ③-3-1b2粉质粘土:褐灰~灰色,可塑;(11) ③-3-2b2粉质粘土:灰黄~绿灰色,可塑,夹少量粉细砂及卵砾石;(12)③-3-3d2中粗砂:灰~灰黄色,中密,局部分布;(13) ③-4e 粉质粘土混粗砂卵砾石:灰黄色~紫红色,可塑,卵砾石含量一般为5~30%,粒径1~8cm ,局部含量达60%,粒径大于10cm 。
1 下穿隧道(含地下环廊预留通道及地铁车站预留通道)基坑xx路延伸线下穿隧道工程始于三堡船闸以北,止于xx二桥以北,全长约1235m。
现状地面较为平整,地形起伏不大,基坑开挖深度为~,局部泵房位置为,基坑宽度约为21~32m,随隧道结构变化而变化。
四堡A地块地下环廊xx路预留两个出入口通道与道路桩号0+920处下穿xx路延伸线主线隧道,基坑开挖深度约为~;四堡A地块地下环廊运河东路预留两个出入口通道与道路桩号1+030处下穿xx路延伸线主线隧道,基坑开挖深度约为~;地铁9号线三堡站预留人行通道与道路桩号1+132处下穿xx路延伸线主线隧道,基坑挖深约为。
根据场地条件以及结构分段情况,基坑设计范围可分成四段:①主线隧道与A地块地道xx路方向出入口邻近段基坑(0+800~0+927)、②主线隧道与地铁9号线车站预留通道及A地块地道运河东路方向出入口邻近段基坑(1+002~1+145)、③主线隧道下穿浙赣铁路及沪杭甬高速公路xx二桥段基坑(1+877~1+990)、④其它标准段主线隧道段基坑。
其中第③段主线隧道下穿浙赣铁路及沪杭甬高速公路段属涉铁工程,已明确由铁四院设计,故不包含在本次基坑围护设计范围中。
本隧道范围内场地为钱塘江淤积平原,地势平坦,自然标高为6~8m,基坑开挖深度为~,根据浙江省《建筑基坑工程技术规程》中“软土地区基坑开挖深度大于8m”的条件,基坑安全等级为一级,基坑重要性系数γ0=,基坑开挖深度在5m~8m之间,基坑安全等级为二级,基坑重要性系数γ0=,基坑开挖深度小于5m,基坑安全等级为三级,基坑重要性系数γ0=。
针对不同分段基坑周边环境,及工程地质条件,各段基坑围护形式选用如下:1) 主线隧道与A地块地道xx路方向出入口邻近段基坑(0+800~0+927)该区段主线隧道基坑开挖深度~,A地块地道基坑开挖深度~,根据地质条件和场地条件,场地环境空旷,适宜采用较简单的支护方式以节省工程造价,故该区段考虑SMW工法桩支护开挖,工法桩采用Φ850三轴水泥搅拌桩,内插700×300×13×24H型钢,桩顶做钢筋混凝土冠梁,第一道支撑采用800×800mm钢筋混凝土支撑,下设Φ609钢管支撑。
2) 主线隧道与地铁9号线车站及A地块地道运河东路方向出入口邻近段基坑(1+002~1+230)该区段主线隧道基坑开挖深度~,A地块地道基坑开挖深度~,地铁9号线车站预留通道基坑开挖深度约为,基坑挖深较大,为保证安全,同时控制基坑变形尽量减少基坑开挖对周边环境的影响,该段基坑采用钻孔灌注桩支护开挖,围护桩后设水泥搅拌桩隔水帷幕,钻孔桩尺寸为Φ800@1000mm,水泥搅拌桩采用Φ850三轴水泥搅拌桩,桩底进入④号淤泥质土层中。
围护桩顶做钢筋混凝土冠梁,第一道支撑采用800×800mm钢筋混凝土支撑,下层支撑根据基坑条件不同,地下环廊预留通道基坑下部采用二道1000x900mm钢筋混凝土支撑,地铁预留通道基坑下部采用三道609钢管支撑。
(3) 其它标准段主线隧道段基坑该区段主线隧道基坑开挖深度为~,局部泵房位置为,根据地质条件和场地条件,场地环境空旷,适宜采用较简单的支护方式以节省工程造价,故该区段考虑SMW工法桩支护开挖,工法桩采用Φ850三轴水泥搅拌桩,内插700×300×13×24H型钢,其中一般段围护桩型钢插一跳一布置,泵房段围护桩型钢密插布置,桩顶做钢筋混凝土冠梁,第一道支撑采用800×800mm钢筋混凝土支撑,下设一~三道Φ609钢管支撑(与铁路专项设计范围相接段下部采用二道1000x900钢筋砼支撑)。
1 主线隧道基坑典型断面计算书1)主线隧道与A地块地道xx路方向出入口邻近段基坑基本信息超载信息土层信息土层数6坑内加固土否内侧降水最终深度(m)外侧水位深度(m)内侧水位是否随开挖过程变化否内侧水位距开挖面距离(m)---弹性计算方法按土层指定ㄨ弹性法计算方法m法基坑外侧土压力计算方法主动土层参数层号土类名称层厚重度浮重度粘聚力内摩擦角(m)(kN/m3)(kN/m3)(kPa)(度)1素填土---2淤泥质土3粉土4粉土------支锚信息-1内撑2~2内撑4~水泥土墙截面参数水泥土墙厚度b(m)截面承载力计算方法型钢水泥土墙规程法型钢布置形式插一跳一型相邻搅拌桩间距(m)水泥土最薄弱截面处厚度(mm)600型钢形心距坑边距离d(m)相邻型钢翼缘之间净距L1(mm)442型钢面积A(cm2)型钢惯性矩I(cm4)型钢截面抵抗矩W(cm3)型钢腹板厚度tw(mm)13型钢翼缘宽度bf(mm)158型钢面积矩Sx(cm3)钢材抗弯强度设计值(MPa)钢材抗剪强度设计值(MPa)型钢高度h(mm)工况信息工况工况深度支锚号类型(m)道号1开挖---2加撑--- 1.内撑3开挖---4加撑--- 2.内撑5开挖---设计结果结构计算内力位移包络图:截面计算内力取值基坑内侧最大弯矩基坑内侧最大弯矩距墙顶(m)基坑最大侧压力(kPa)基坑最大侧压力距墙顶(m)型钢截面承载力验算:抗弯计算截面距离墙顶最大截面弯矩设计值M = γF×γ0×M k = ×× = 抗剪计算截面距离墙顶最大截面剪力设计值Q = γF×γ0×V k = ×× =1) 型钢抗弯强度验算:=<==MW⨯661.629266.6710371.40f500.00型钢抗弯强度满足!2) 型钢抗剪强度验算:=<==QS xI⨯⨯333.353124.00⨯324345.001310224.70f v100.00型钢抗剪强度满足!型钢截面局部承载力验算:计算截面距离墙顶,最大土压力值 = kPa型钢与水泥土之间单位深度范围内的错动剪力标准值:V1k = q1×L1/2 = ×2=m水泥土最薄弱截面处单位深度范围内的剪力标准值:V2k = q1×L2/2 = ×2=m1) 型钢与水泥土之间的错动抗剪验算:==≤===1F0V1kd e1⨯⨯1.25 1.1023.50775.000.04ck21.001.600.62型钢错动抗剪强度满足!2) 水泥土最薄弱截面处的局部抗剪强度验算:==≤===2F0V2kd e2⨯⨯1.25 1.1031.90600.000.07ck21.001.600.62最薄弱截面处的局部抗剪强度满足!抗倾覆稳定性验算抗倾覆安全系数:水泥土墙对前趾的抗倾覆安全系数(抗倾覆安全系数,应不小于。
):=≥=K Q+E pk Z p()-G u m B zGE ak z aK ov 1.3==K Q++⨯3461.25 4.56⨯283.900.4341200.00⨯2861.247.402.695抗倾覆稳定性系数 K Q = >= ,满足规范要求。
抗滑移稳定性验算抗滑安全系数(K h >= K sl = :tan+)24.00抗滑安全系数K h = >= ,满足规范要求。
整体稳定验算滑裂面数据整体稳定安全系数 K s =圆弧半径(m) R =圆心坐标X(m) X = 圆心坐标Y(m) Y = 抗隆起验算从支护底部开始,逐层验算抗隆起稳定性,结果如下:≥=K s +m2l d N q cN c+m1()+h l d q 0K he支护底部,验算抗隆起:Ks = ≥ ,抗隆起稳定性满足。
2)主线隧道与A 地块地道运河东路方向出入口邻近段基坑基本信息规范与规程《建筑基坑支护技术规程》JGJ 120-2012内力计算方法 增量法 基坑等级一级基坑侧壁重要性系数γ0基坑深度H(m)嵌固深度(m)桩顶标高(m)桩材料类型钢筋混凝土混凝土强度等级C30桩截面类型圆形└桩直径(m)桩间距(m)有无冠梁有├冠梁宽度(m)├冠梁高度(m)└水平侧向刚度(MN/m)放坡级数0超载个数1支护结构上的水平集中力0超载信息土层信息土层参数2粉土3粉土4粉土5粉砂6粉土------7淤泥质土------8粘性土------层号与锚固体摩粘聚力内摩擦角水土计算方法m,c,K值抗剪强度擦阻力(kPa)水下(kPa)水下(度)(kPa) 1---------m法---2分算m法---3分算m法---4分算m法---支锚信息工况信息1开挖---2加撑--- 1.内撑3开挖---4加撑--- 2.内撑5开挖---6加撑--- 3.内撑7开挖---设计结果结构计算内力位移包络图:整体稳定验算滑裂面数据整体稳定安全系数 K s =圆弧半径(m) R = 圆心坐标X(m) X = 圆心坐标Y(m) Y = 抗倾覆稳定性验算抗倾覆安全系数最小的工况号:工况7。
最小安全K s = >= , 满足规范要求。
抗隆起验算从支护底部开始,逐层验算抗隆起稳定性,结果如下:≥=K s +m2l dN q cN c+m1()+h l d q 0K he支护底部,验算抗隆起:Ks = ≥ ,抗隆起稳定性满足。
3)主线隧道与地铁9号线车站邻近段基坑基本信息规范与规程《建筑基坑支护技术规程》 JGJ 120-2012 内力计算方法增量法超载信息土层信息土层数8坑内加固土否内侧降水最终深度(m)外侧水位深度(m)内侧水位是否随开挖过程变化否内侧水位距开挖面距离(m)---弹性计算方法按土层指定ㄨ弹性法计算方法m法土层参数层号土类名称层厚重度浮重度粘聚力内摩擦角(m)(kN/m3)(kN/m3)(kPa)(度)1素填土---2粉土3粉土4粉土5粉砂6粉土------7淤泥质土------支锚信息道号(m)(m)(kN)(MN/m)号1内撑2~2内撑4~3内撑6~4内撑8~工况信息工况工况深度支锚号类型(m)道号1开挖---2加撑--- 1.内撑3开挖---4加撑--- 2.内撑5开挖---6加撑--- 3.内撑设计结果结构计算内力位移包络图:整体稳定验算滑裂面数据整体稳定安全系数Ks =圆弧半径(m)R =圆心坐标X(m)X =圆心坐标Y(m)Y =抗倾覆稳定性验算抗倾覆安全系数最小的工况号:工况7。
最小安全Ks = >= , 满足规范要求。
抗隆起验算从支护底部开始,逐层验算抗隆起稳定性,结果如下:≥=K s +m2l dN q cN c+m1()+h l d q 0K he支护底部,验算抗隆起: Ks=≥ ,抗隆起稳定性满足。
4)标准段主线隧道段基坑 规范与规程 《建筑基坑支护技术规程》 JGJ 120-2012 内力计算方法 增量法 基坑等级一级基坑侧壁重要性系数γ0基坑深度H(m)嵌固深度(m)墙顶标高(m)超载信息土层参数4粉土5粉砂------6粉土------7淤泥质土------8粘性土------层号与锚固体摩粘聚力内摩擦角水土计算方法m,c,K值抗剪强度擦阻力(kPa)水下(kPa)水下(度)(kPa)1---------m法---2合算m法---3分算m法---4分算m法---5分算m法---6分算m法---7合算m法---8合算m法---支锚信息支锚支锚类型水平间距竖向间距预加力支锚刚度工况道号(m)(m)(kN)(MN/m)号1内撑2~2内撑4~3内撑6~水泥土墙截面参数水泥土墙厚度b(m)截面承载力计算方法型钢水泥土墙规程法型钢布置形式插一跳一型相邻搅拌桩间距(m)水泥土最薄弱截面处厚度(mm)600工况信息设计结果结构计算内力位移包络图:截面计算内力取值序号内力类型弹性法计算值经典法计算值基坑外侧最大弯矩1基坑外侧最大弯矩距墙顶(m)基坑内侧最大弯矩基坑内侧最大弯矩距墙顶(m)基坑最大侧压力(kPa)基坑最大侧压力距墙顶(m)型钢截面承载力验算: 抗弯计算截面距离墙顶最大截面弯矩设计值M = γF ×γ0×Mk = ×× = 抗剪计算截面距离墙顶最大截面剪力设计值Q = γF ×γ0×Vk = ×× =1) 型钢抗弯强度验算:=<==MW ⨯833.769266.6710389.97f 500.00型钢抗弯强度满足!2) 型钢抗剪强度验算:=<==QS xI⨯⨯509.143124.00⨯324345.001310237.72f v 100.00型钢抗剪强度满足!型钢截面局部承载力验算:计算截面距离墙顶 , 最大土压力值 = kPa型钢与水泥土之间单位深度范围内的错动剪力标准值: V1k = q1×L1/2 = ×2=m水泥土最薄弱截面处单位深度范围内的剪力标准值:V2k = q1×L2/2 = ×2=m1) 型钢与水泥土之间的错动抗剪验算:==≤===1F0V1kd e1⨯⨯1.25 1.1030.63775.000.05ck21.001.600.62型钢错动抗剪强度满足!2) 水泥土最薄弱截面处的局部抗剪强度验算:==≤===2F0V2kd e2⨯⨯1.25 1.1041.58600.000.10ck21.001.600.62最薄弱截面处的局部抗剪强度满足!抗倾覆稳定性验算=≥=K Q+E pk Z p()-G u m B zGE ak z aK ov 1.3==K Q++⨯3188.53 4.81⨯327.680.4370933.34⨯3752.358.282.779抗倾覆稳定性系数 KQ = >= ,满足规范要求。
