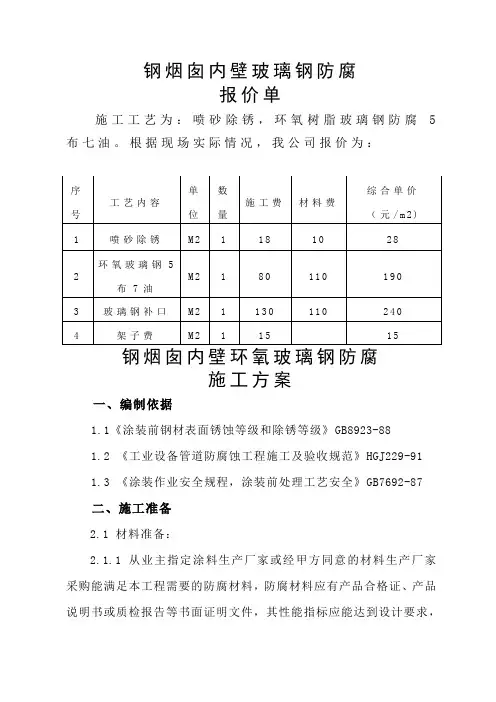

烟囱内壁防腐施工方案
- 格式:doc
- 大小:1.45 MB
- 文档页数:19
钢制烟囱内壁防腐工程
施
工
方
案
编制单位:河南省防腐保温开发有限公司
日期:2016年9月 钢制烟囱内壁防腐工程 施工方案
2 河南省防腐保温开发有限公司
目录
一、 编制依据........................................................................................... 3
二、 编制原则: ......................................................................................... 3
三、施工机械工器具及人员准备: ........................................................ 4
四、施工工序............................................................................................. 5
五、施工方法及技术要求 ........................................................................ 5
六、施工注意事项 .................................................................................. 12
七、产品的性能数据 .............................................................................. 16
八、性能检查项目和方案 ...................................................................... 17
九、材料保管措施 .................................................................................. 18
十、文明施工........................................................................................... 19
十一、计划临时用地表 .......................................................................... 19
钢制烟囱内壁防腐工程 施工方案
3 河南省防腐保温开发有限公司
一、 编制依据
1. 《建筑工程施工质量验收统一标准》(GB50300—2001)
2. 《电力建设安全健康与环境管理工作规定》(国电电源[2002]49号)
3. 《建筑腐蚀工程施工及验收规范》(GB50212—2002)
4. 《烟囱设计规范》(GB 50051-2002)
5. 《建筑装饰装修工程质量验收规范》(GB 50210-2001)
6. 《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923-1988
7. 《石油化工设备与管道涂料防腐蚀技术规范》SH 3022—1999
8. 《工业设备、管道防腐蚀工程施工及验收规范》HGJ229—91
9. 《火力发电厂烟烟囱(烟道)内衬防腐材料》DL/T901-2004
二、 编制原则:
1. 按照甲方要求及施工合同的各项条款要求,实质性响应甲方的指令和要求。
2.在满足要求的基础上坚持技术先进、管理科学、经济实用的原则。
3.根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序。
4.实施项目法管理,采用网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、质量、安全及社会信誉的预期目标。
5.坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则。
6.做好环境保护,减少因施工对当地带来的一切干扰。 钢制烟囱内壁防腐工程 施工方案
4 河南省防腐保温开发有限公司
三、施工机械工器具及人员准备:
1、机械工器具准备
在本工程开工前3天,满足本工程施工需要的施工机械设备全部进场,且机械设备的性能良好。投入本工程的主要施工机械设备名称及数量见本工程主要施工机械装备表.
(1)工具类必须配备的有刮板、电动搅拌器、扫帚、钢丝刷、铁锹、灰斗、毛刷、手锤、灰刀、安全照明灯等;备齐劳动保护用品
(2)搬运材料的运输车辆。如卡车、反斗车、手推平板车、拖拉机等。
(3)离地面较高的要用钢井架升降机,在井架上再装上一个活动把杆,上下吊动泥桶、泡沫玻璃砖及其它附属材料等。
附主要施工机具:
编号 名称 规格 单位 数量 产地 备注
1 配电设备 套 2 宁波
2 电弧焊机 台 2 郑州
3 烟囱专用吊篮
套 1套 新乡
4 空压机 台 1 上海
5 刮板 个 若干 新乡
6 安全绳 条 8 无锡
7 数字温度计 (WMP—01) 4
8 湿球温度计 4
9 滚筒刷 个 若干
10 安全带、帽 个 若干
2、施工人力资源的准备
工种 人数 工种 人数
油漆专业工人 8人 专业仓管 1人
表面清理工 3人 材料检验(半、成) 1人
杂工 3人
劳动力的调配应该根据总进度,分阶段进度、交叉进度的秩序考虑,同时还会照顾熟练工人与辅助劳动力的协调,根据实际时行调配。 钢制烟囱内壁防腐工程
施工方案
5 河南省防腐保温开发有限公司
四、施工工序
施工准备→平台搭设→表面喷砂除锈Sa2。5级→涂刷高温乙烯基玻璃鳞片底漆第一道→涂刷高温乙烯基玻璃鳞片底漆第二道→刮涂高温乙烯基玻璃鳞片胶泥第一道1mm→刮涂高温乙烯基玻璃鳞片胶泥第二道1mm→涂刷高温乙烯基玻璃鳞片面漆第一道→涂刷高温乙烯基玻璃鳞片面漆第二道→验收→施工平台拆除。
五、施工方法及技术要求
5.1。 吊板脚手架的使用:
1 以烟囱顶部为支撑居中固定两根I12钢梁,采用手动滑动吊板进行施工。吊板用50㎜厚,150㎜宽,800㎜长木板一块,用一根φ20㎜锦纶绳将木板两端以瓶子扣系紧于板的中心点,并在吊板绳中心部位结成吊环,以保吊板不在左右倾斜,用φ20㎜不短于立杆高度的锦纶绳一根作为主绳,一端结成吊环,另用一根φ20㎜锦纶绳和16吨U型装卸结成滑动连在一起。同时用一根φ12㎜白棕绳自上而下垂直下来,并把上端固定在立杆顶部,作为安全辅绳。
钢制烟囱内壁防腐工程 施工方案
6 河南省防腐保温开发有限公司
2 使用方法:施工时,操作人员自上部按操作方法绑好吊板,操作人员坐在吊板上,系好安全带,安全带在主绳上缠绕一圈后再固定在辅绳上。固定方法可采用吊板与主绳绑结法,以保证安全带始终在两条绳上;操作人员坐好后,将主绳就U型扣与吊板之间部分拉紧并将下端在吊板上缠圈,并用臂部压住,吊板一端挂上油漆。下落时将绳轻轻上送即可。
5。2、喷砂除锈表面处理
1。该工程采用喷砂除锈,基体表面要求清洁,而具有一定的粗糙度,防腐钢基体喷砂处理后,钢表面处理等级达到Sa2。5级标准,粗糙度必须达到60um~80um既:喷砂至金属白色,完全清除氧化皮、锈及其它杂质,残留仅为斑点或条纹阴影,喷砂结束后,出现由于基体表面焊缝焊接打磨缺陷,及时提出修补方案进行处理,以满足防腐前施工要求:使用磨光机把焊熘焊疤打磨平整,直到符合标准为止.所有接受防腐的表面须无油、油脂、泥土、水分或其他污染物以免减弱和影响防腐材料的粘合。
2、喷砂的主要参数应注意以下几点:
2.1、喷砂距离:指喷砂嘴端面到基材表面的直线距离。随着喷砂距离的增加,磨料对基材表面的冲刷作用减弱,同时磨料分散.该参数的选择取决于喷砂方式、空气压力大小以及工件的具体情况.合适的距离既能使表面达到一定的粗糙度,又有较高的喷砂效率,同时要避免磨料给表面造成很大的压应力和避免工件发生变形.一般控制在100~300mm的范围内.压力或喷砂距离比射吸式要长.
2。2、喷砂角度:指磨料喷射的轴线与基材表面的夹角,应保持在60~75度的范围内,要避免成90度。以防止砂粒嵌入表面。
2.3、空气压力:以压缩空气为动力,供给喷砂装置进口的压力。随压力升高,磨料喷射速度增加,对表面冲刷作用加剧,磨料破碎率提高。因此压力的选择要考虑到磨料的粗细,工件厚薄及表面粗糙度的要求。压力式喷砂一般为0。4~0.5Mpa,射吸式喷砂为0。5~0.6Mpa.压力式喷砂要考虑到喷砂管较长造成的压力损失,应适当提高压力。
2。4、喷砂嘴孔径:在空气压力一定的情况下,喷嘴孔径加大,空气耗量和出砂量增加,喷砂效率提高。孔径的选择受空气供给量的制约,一般为8~15mm。由于磨损,当喷砂嘴孔径增大25%时,应更换新喷嘴。
2。5、喷砂除锈所使用的干燥石英砂,石英砂的粒径为0。75—3mm,其中0。钢制烟囱内壁防腐工程
施工方案
7 河南省防腐保温开发有限公司
75-0.8mm的粒径应不少于40%,石英砂要求具有坚硬而棱角的特点,除锈以后的金属表面粗糙度才能达到比较好的效果,喷砂磨料应保证可溶性氯盐不超过300ppm.
2.6、喷砂枪的移动速度:通过喷砂枪和工件表面的相对移动速度来获得均匀的粗化面。移动速度无严格要求,主要视表面粗化的均匀性来控制喷砂时间,过长的喷砂时间会导致不希望的表面结构。
2.7、干喷砂除锈工艺:
(1)主要设备
a.空气压缩机的选择主要根据喷砂量来确定,一般在要求压力不低于0.5—0.7Mpa,配一个喷嘴使用时,排气量不少于6—10m³/min,喷砂罐容积为0.6-1.5m³。
b.喷砂罐 喷砂罐系普通碳钢板焊接而成,设备制成后应按一般受压设备进行检验.喷砂罐按结构可分为单室喷砂罐见图示和双室喷砂罐。单室喷砂罐为间歇式操作,双室喷砂罐可连续操作。
