桩基检测现场准备要求
- 格式:docx
- 大小:16.91 KB
- 文档页数:4
桩基承载力试验1、开始试验的时间要求:预制桩在施工成桩后,对于砂土,不应少于7天后;对于粉土,不应少于10天;对于非饱和粘性土,不得少于15天;对于饱和粘土和桩底持力层为遇水易软化的风化岩层不得少于25天。
现场配合、准备工作要求2、通用要求:(1)为配合现场施工进度,应提前两天(48小时)由施工单位或监理单位电话通知检测方进场检测;(2)现场道路条件:应满足吊机和长平板车(40吨)将试桩设备和重物(砼块)运至试验桩位置,并能顺利进退场;(3)检测现场需提供试验用电源:380V(5kW)、220V。
3、单桩抗压静载试验要求:(1)负责受检桩的选取和桩位的确定,并开挖桩头,以试验桩桩心为中心点,开挖平面尺寸为四周离桩侧面不少于50cm左右。
(2)压重平台垫层处理采用组合钢梁和砼块(重物)组成的压重平台时,需铺设碎石垫层:在试验桩的两边铺设碎石垫层,垫层厚度不少于30cm,宽度不少于2m,垫层面比试验桩顶平面高10cm左右,并确保支墩能承受平台上压重不产生下沉。
(3)桩头处理及桩帽制作受检桩桩头处理及桩帽制作工作,由施工方提前完成,试验时桩帽强度应不低于桩身设计强度,处理方法如下:a、如果桩头与地面相差30cm,桩头为原桩头,不需处理。
b、如果桩头高出地面30cm以上,先将桩沿地面锯平,使桩头与地面在同一标高位置,然后在桩壁内空心部位浇注100~150cm高的砼,要求该砼的强度等级为C30。
桩头处理后必须平整。
c、如果桩头低于地面30cm以下,需用相同直径的管桩将试验桩接驳出地面,然后重复b的过程。
4、检测前,需委托方或施工方提供以下资料:a检测工程的岩土工程勘察资料(检测桩附近的钻孔柱状图);b设计施工图纸,如桩位图;c检测桩号确认表及检测桩的设计、施工情况,施工记录等资料;d施工工艺和施工中出现的异常情况;e检测工程的工程概况。
建筑桩基检测安全要求建筑桩基检测是指在土地基础上修建建筑物时,对于桩基的质量、深度、直径等方面进行检测的工作,以确保建筑的安全性和稳定性。
桩基的安全性是建筑设计和施工中最为关键的事项,是上层建筑如何安全使用的前提。
为了保证建筑桩基以及上层建筑物的安全,进行建筑桩基检测的时候必须遵循一系列的安全要求。
检测前的安全要求建筑桩基检测之前,需要对于现场环境进行检查。
具体包括:环境检查•确保桩基检测工作场所的周围没有危险物品或者设施,如高压电线、易燃物品等。
•确保现场的采样、试验及破坏检测等设备齐全,确认设备使用前已检查其状态良好。
工程检查•至少应与桩基间隔30公分,底板按标准做好中心点标的。
•建筑桩基检测工程人员负责上下两层建筑,保证现场工作独立,并应有针对现场状况的应急预案。
检测时的安全要求在建筑桩基检测过程中,需要特别注意以下安全要求:保障工作人员安全•操作前需进行现场检查,确认机械设备和检测仪器均无故障。
•操作人员需穿戴符合规定的工作服、安全帽,必要时使用口罩和手套。
•避免在风力6及以上的天气进行桩基检测,避免气象对检测结果的影响。
•进行桩基钻取时操作人员应当远离钻头和其它会伸出来的危险部件,以防止磨擦或者损伤身体。
防止磁场干扰•放置避雷针、接地板、地网以减少外界干扰;•把记录仪的电源线、通讯线与现场干扰源分离。
检测后的安全要求建筑桩基检测完成后,对检测设备和检测现场进行整理和清洁。
另外还需要注意:使用检测仪器•检测仪器需进行维护和保养,时常进行普查,以提高故障率;•贮存检测设备的地方应是整洁、干燥、通风、温度适宜的环境中,并严格分置管理。
保护现场环境•对未使用的资材、材料应当交由施工方处理;•桩基钻取时钻孔所产生的垃圾、污水等应及时清理处理,避免对周围环境造成污染。
总结建筑桩基检测是确保建筑物安全如何每一个环节的重要组成部分,保障了上层建筑的稳定性和安全性,受到公众关注。
在桩基检测过程中,我们应该时刻注意安全问题,预先安排周全、提高自身意识、牢记通用安全措施等步骤,让检测工作尽可能的安全。
建筑桩基检测规范建筑桩基检测是工程建设中重要的环节,对确保工程质量和安全具有重要意义。
为了规范建筑桩基检测工作,提高检测质量,下面就建筑桩基检测规范进行阐述。
一、检测前准备工作1.明确检测的目的,确定检测的内容和重点。
2.编制详细的检测方案,包括检测方法、检测仪器设备、检测人员、检测点位等。
3.做好检测仪器设备的校准和检修工作,确保检测数据的准确性和可靠性。
4.选择合适的检测时机,避免恶劣天气和施工时段对检测结果的影响。
二、现场检测操作1.对桩基外观进行检查,包括检查桩身的弯曲、破损、沉降等情况,并记录在案。
2.采用合适的仪器设备对桩基的无损检测进行测量,包括超声波、电阻率仪、动力拔桩仪等。
3.根据检测方案确定的检测点位,按要求进行测量,并及时记录检测数据。
4.对于需要取样测试的桩基,进行取样并进行相关实验室检测。
三、数据处理和分析1.对检测数据进行统计和整理,确保数据的准确性和完整性。
2.将检测数据与设计规定和相关标准进行对比,进行数据分析和评估。
3.根据检测结果,评价桩基的质量状况,并提出相应的处理措施。
4.编制详细的检测报告,包括检测目的、方法、仪器设备、数据分析和评价等。
四、质量管理和记录1.建立桩基质量检测的档案管理制度,确保检测过程和结果的可追溯性。
2.对检测人员进行培训和考核,提高其专业水平和工作能力。
3.定期进行质量管理和检查,确保检测工作的质量和规范性。
建筑桩基检测规范的制定和执行,对于提高工程建设质量和安全具有重要意义。
只有严格按照规范要求进行检测工作,才能更好地发现和解决桩基质量问题,确保工程的稳定性和耐久性。
建筑桩基检测规范的不断完善和执行将为工程领域的发展提供有力保障。
桩基施工现场的质量测试与监测要求随着建筑工程的不断发展,桩基施工作为一项重要的基础工程,被广泛应用于各类建筑物的修建过程中。
而要确保桩基施工的质量和稳定性,质量测试与监测工作尤为重要。
本文将探讨桩基施工现场的质量测试与监测要求。
一、桩基施工现场的质量测试在桩基施工过程中,质量测试是确保工程质量的重要环节。
桩基施工现场的质量测试主要包括桩身的质量检测和桩头的质量检测。
1. 桩身的质量检测桩身的质量检测主要包括桩身的标高检测、垂直度检测和直径检测。
在桩基施工过程中,桩身的标高是一个非常重要的参数。
标高的准确性直接影响到整个建筑物的稳定性。
因此,需要进行桩身标高的测量和调整,在达到设计标高后进行固结施工。
桩身的垂直度也是桩身质量的重要参数之一。
垂直度的偏差会导致桩身的承载能力下降,影响整个建筑物的安全性。
因此,在桩基施工过程中,需要进行垂直度的检测和调整,确保桩身垂直度符合设计要求。
此外,桩身的直径也是桩身质量检测的重要内容之一。
直径的偏差会影响桩身的承载能力和稳定性。
因此,在桩基施工过程中,需要进行直径的检测和调整,确保桩身直径符合设计要求。
2. 桩头的质量检测桩头的质量检测主要包括桩头的尺寸检测、承载力检测和连接性检测。
桩头的尺寸是影响下部结构施工质量的重要参数之一。
尺寸的偏差会导致下部结构的施工难度增加,影响整个工程的稳定性和安全性。
因此,在桩基施工过程中,需要进行桩头尺寸的检测和调整,确保尺寸符合设计要求。
桩头的承载力是一个重要的技术指标。
承载力的大小直接影响桩身的承载能力和整个建筑物的稳定性。
因此,在桩基施工过程中,需要进行桩头承载力的检测和调整,确保承载力符合设计要求。
桩头的连接性是影响桩基施工质量的一个重要因素。
连接性不良会导致桩头和桩身连接处发生脱落和变形,影响整个桩基工程的稳定性。
因此,在桩基施工过程中,需要进行桩头连接性的检测和调整,确保连接性符合设计要求。
二、桩基施工现场的质量监测质量监测是桩基施工过程中不可缺少的环节,通过对施工过程和成果的实时监测,可以及时发现和解决潜在问题,确保工程质量和安全。
桩基检测施工方案一、项目概述二、检测设备和工具1.检测设备:超声波测试仪、桩侧摇摆装置、渗透仪、载荷试验仪等;2.检测工具:测距仪、测斜仪、水平仪、测量锤、铁钉等。
三、桩基检测施工步骤1.前期准备(1)检查施工现场,确保施工道路畅通,无障碍物;(2)清理施工现场,将杂物清除干净,确保检测设备和工具正常使用;(3)检查检测设备和工具的完好性,确保可以正常工作;(4)组织人员进行安全培训,确保施工期间的安全作业。
2.测距、测斜、测水平(1)使用测距仪对桩基的位置和高度进行测量,以确定精确的检测位置;(2)使用测斜仪对桩基的倾斜度进行测量,以确定桩基倾斜情况;(3)使用水平仪对桩基的水平度进行测量,以确定桩基是否平整。
3.超声波检测(1)将超声波测试仪安装在桩体侧面,对桩身进行超声波检测;(2)根据超声波测试仪的读数,判断桩基的质量和完整性;(3)记录超声波检测结果,并进行归档备查。
4.渗透检测(1)使用渗透仪对桩基进行渗透试验,以检测桩体的渗透性能;(2)根据渗透试验结果,判断桩基的质量和渗透性能;(3)记录渗透检测结果,并进行归档备查。
5.载荷试验(1)使用载荷试验仪对桩基进行水平和垂直方向的载荷试验;(2)根据试验结果,判断桩基的承载能力和变形情况;(3)记录载荷试验结果,并进行归档备查。
6.施工报告(1)根据以上检测结果,编制桩基检测施工报告,详细说明桩基的质量和安全性;(2)报告中应包括桩基检测的步骤、设备、工具、结果以及评估意见;(3)报告应由专业人员进行审阅和签字确认。
四、质量控制措施1.检测设备和工具的准确性和精度要得到检验和验证;2.检测人员应经过专业培训和资格认证,掌握检测方法和技巧;3.检测施工过程中要按照相关规范和要求进行操作,确保测试数据的准确性和可靠性;4.在检测过程中,对异常情况要及时处理,确保安全作业。
五、安全措施1.检测人员要佩戴合格的安全帽、安全鞋等个人防护用品;2.检测设备和工具要经过检查和维护,确保安全使用;3.检测现场要设置警示标志和防护措施,确保施工现场的安全;4.在进行载荷试验时,要根据相关规范和要求进行悬挂和卸载,确保作业人员和设备的安全。

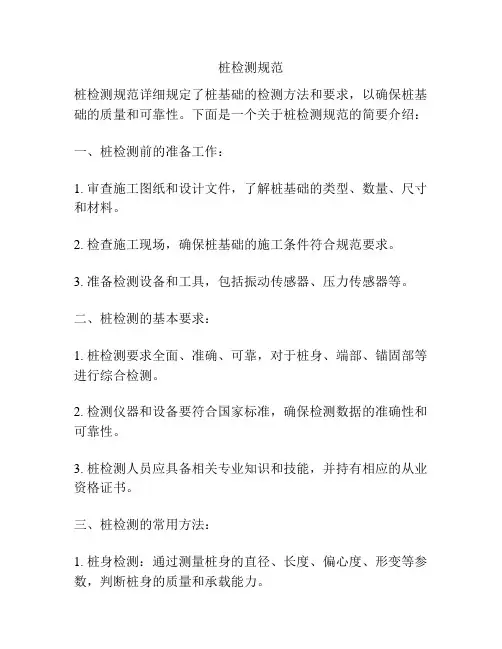

桩检测规范桩检测规范详细规定了桩基础的检测方法和要求,以确保桩基础的质量和可靠性。
下面是一个关于桩检测规范的简要介绍:一、桩检测前的准备工作:1. 审查施工图纸和设计文件,了解桩基础的类型、数量、尺寸和材料。
2. 检查施工现场,确保桩基础的施工条件符合规范要求。
3. 准备检测设备和工具,包括振动传感器、压力传感器等。
二、桩检测的基本要求:1. 桩检测要求全面、准确、可靠,对于桩身、端部、锚固部等进行综合检测。
2. 检测仪器和设备要符合国家标准,确保检测数据的准确性和可靠性。
3. 桩检测人员应具备相关专业知识和技能,并持有相应的从业资格证书。
三、桩检测的常用方法:1. 桩身检测:通过测量桩身的直径、长度、偏心度、形变等参数,判断桩身的质量和承载能力。
2. 桩端检测:通过测量桩端对地面的变形情况,判断桩底部的承载能力和稳定性。
3. 锚固部检测:对于趾板、锚栓等锚固部的连接情况进行检测,确保锚固部的可靠性。
四、桩检测的记录和报告:1. 桩检测应及时记录检测过程中的关键数据和结果,包括检测时间、地点、仪器型号、检测参数等。
2. 桩检测报告应按照规范的要求编写,包括桩基础的设计参数、检测数据、结论和建议等内容。
3. 桩检测报告应及时提交给相关部门和建设单位,并妥善保存检测记录和原始数据。
五、桩检测的质量控制:1. 桩检测应严格按照规范的要求进行,确保检测结果的准确性和可靠性。
2. 桩检测过程中应监控并纠正可能存在的错误和偏差,保证检测的质量。
3. 桩检测机构应建立健全的质量管理体系,包括人员培训、设备校准、质量评估等。
以上是关于桩检测规范的简要介绍,不同的桩基础类型和检测要求可能会有所不同,在实际操作中应根据具体情况进行调整和适用。
桩检测的目的是为了确保桩基础的质量和可靠性,提高工程的安全性和稳定性。

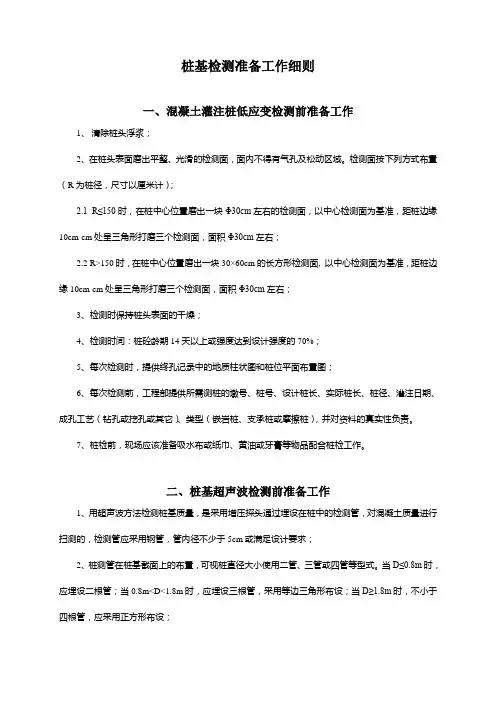

桩基检测准备工作细则一、混凝土灌注桩低应变检测前准备工作1、清除桩头浮浆;2、在桩头表面磨出平整、光滑的检测面,面内不得有气孔及松动区域。
检测面按下列方式布置(R为桩径,尺寸以厘米计);2.1 R≤150时,在桩中心位置磨出一块Φ30cm左右的检测面,以中心检测面为基准,距桩边缘10cm-cm处呈三角形打磨三个检测面,面积Φ30cm左右;2.2 R>150时,在桩中心位置磨出一块30×60cm的长方形检测面, 以中心检测面为基准,距桩边缘10cm-cm处呈三角形打磨三个检测面,面积Φ30cm左右;3、检测时保持桩头表面的干燥;4、检测时间:桩砼龄期14天以上或强度达到设计强度的70%;5、每次检测时,提供终孔记录中的地质柱状图和桩位平面布置图;6、每次检测前,工程部提供所需测桩的墩号、桩号、设计桩长、实际桩长、桩径、灌注日期、成孔工艺(钻孔或挖孔或其它)、类型(嵌岩桩、支承桩或摩擦桩),并对资料的真实性负责。
7、桩检前,现场应该准备吸水布或纸巾、黄油或牙膏等物品配合桩检工作。
二、桩基超声波检测前准备工作1、用超声波方法检测桩基质量,是采用增压探头通过埋设在桩中的检测管,对混凝土质量进行扫测的,检测管应采用钢管,管内径不少于5cm或满足设计要求;2、桩测管在桩基截面上的布置,可视桩直径大小使用二管、三管或四管等型式。
当D≤0.8m时,应埋设二根管;当0.8m<D<1.8m时,应埋设三根管,采用等边三角形布设;当D≥1.8m时,不小于四根管,应采用正方形布设;3、测管应直接焊接在钢筋笼内侧,并应使检测管之间基本保持平行,为减少偏差,可在检测管之间焊接少量的等长水平撑杆;4、声测管的接头,可采用螺纹或加套管方法连拉或焊接,接头处应保证不漏浆。
管底部应密封,管口应加塞,以防泥浆及杂物落入管内,保证检测的顺利进行;5、在检测前,需向管中注入清水,管口应高出桩顶100cm,且各声测管管口高度宜一致,并检查测管是否畅通(可将三根长度为8cm,直径为2.5cm的钢筋焊在一起用绳子吊放至桩底检查),若不能,必须设法弄通,才能检测;桩基检测前一天必须用钢丝绳球清洗干净声测管内壁,避免由于清洗不净导致波形不良而引出破桩头、钻芯之类的问题。
桩基检测实验前准备工作
一、高应变
1、为确保试验时锤击力的正常传递和提高工作效率,应先凿掉桩顶部的破碎层和软弱混凝土,试验前应先做桩头桩头,具体做法如下图:
注:桩头的混凝土强度等级比桩身的混凝土强度等级高一级,待桩头的混凝土强度达到试验要求后方可进行试验。
2、桩头顶面应水平、平整,桩头中轴线与桩身中轴线应重合,桩头截面积应与原桩身截面积相同,桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
3、桩头应高出桩周土2~3倍桩径,桩周1.2m以内应平整夯实;
4、桩身强度达到设计要求。
5、开挖坑尺寸为宽×长×深=桩径×1200mm×2倍桩径(深度为距桩顶)的两个相对的坑。
砌筑工作平台:在桩对称的两边砌平台,另两边挖坑,平台顶面宜在距桩顶顶±600mm范围内,两平台应水平且互相平行。
如下图所示:
6、试桩场地应平整、稳固适合吊车及平板车的出入;根据导向架和重锤的重量配备相应吨位的吊车。
二、低应变
1、凿去桩顶浮浆或松散、破损部分,露出坚硬的混凝土表面。
2、桩顶表面应平整干净且无积水。
3、在桩顶表面打磨出平整光滑的检测面(检测面约为:10cm~15cm),面内不得有气孔及松动区域,并保持检测面的干燥。
打磨传感器激振点示意图如下:
4、测试时桩头不得与混凝土承台或垫层相连,而将其与桩侧断开。
5、准备传感器耦和剂(黄油或建筑胶等)
三、超声波
1、检测前应检查声波管是够畅通,管口高出桩顶100mm;若不畅通,必须设法弄通;
2、检测前就进行孔内清洗,管内应注满清水,且保持畅通;。

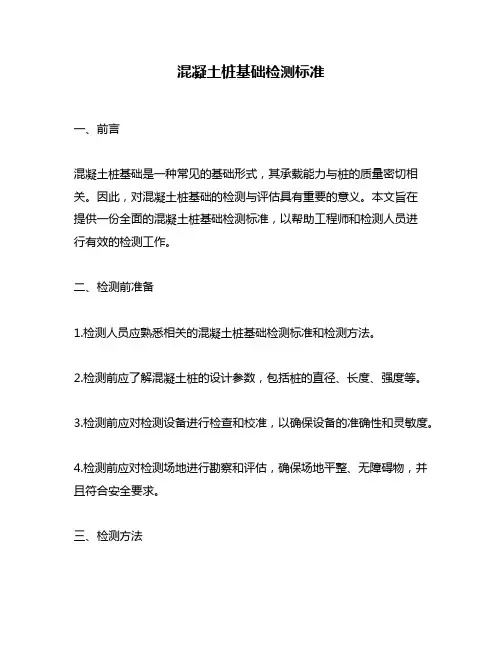

混凝土桩基础检测标准一、前言混凝土桩基础是一种常见的基础形式,其承载能力与桩的质量密切相关。
因此,对混凝土桩基础的检测与评估具有重要的意义。
本文旨在提供一份全面的混凝土桩基础检测标准,以帮助工程师和检测人员进行有效的检测工作。
二、检测前准备1.检测人员应熟悉相关的混凝土桩基础检测标准和检测方法。
2.检测前应了解混凝土桩的设计参数,包括桩的直径、长度、强度等。
3.检测前应对检测设备进行检查和校准,以确保设备的准确性和灵敏度。
4.检测前应对检测场地进行勘察和评估,确保场地平整、无障碍物,并且符合安全要求。
三、检测方法1.钻孔检测法钻孔检测法是一种常见的混凝土桩基础检测方法。
具体步骤如下:(1)钻孔:在混凝土桩的顶部钻一个直径为50mm的孔。
(2)取样:在钻孔中取样,并将样品送往实验室进行分析。
(3)分析:对样品进行压缩强度、抗拉强度、抗弯强度等检测。
(4)评估:根据检测结果评估混凝土桩的质量和强度。
2.动力触控检测法动力触控检测法是一种通过对混凝土桩进行敲击和触控,来评估桩的质量和强度的方法。
具体步骤如下:(1)敲击:用锤头敲击混凝土桩的顶部,记录下敲击的声音和振动情况。
(2)触控:用触控传感器对混凝土桩进行触控,记录下反弹情况和传感器的读数。
(3)分析:根据敲击声音、振动情况、反弹情况和传感器读数,评估混凝土桩的质量和强度。
(4)评估:根据评估结果,对混凝土桩进行评估和判定。
四、检测要求1.检测设备应符合相关的国家标准,并经过校准和检验。
2.检测应在无风、无雨、无雪的天气条件下进行。
3.检测前应清除混凝土桩表面的灰尘、泥浆、油污等杂物。
4.钻孔检测法中,取样应在混凝土桩中心位置取样,并取足够的样品。
5.动力触控检测法中,敲击和触控应在混凝土桩的中心位置进行。
6.检测记录应详细、准确,并保存至少五年。
五、检测结果评估1.钻孔检测法中,混凝土桩的抗压强度应符合设计要求,并且不能出现明显的质量问题。
2.动力触控检测法中,混凝土桩的反弹情况和传感器读数应符合设计要求,并且不能出现明显的质量问题。
****************检测有限公司外业现场检测工作程序外业现场检测工作程序一、低应变检测1.低应变检测前,应检查仪器电量是否充足,仪器设备是否正常,提前通知建设方需要检测的每一根桩应凿除桩顶浮浆或松散、破损部位,并露出坚硬的混凝土表面,保证桩顶表面应平整干净且无积水。
2.低应变检测前,提前一天通知工程所在地区质量监督站、建设单位、监理单位、施工单位具体负责人到现场,并准备好桩基平面图、基桩施工原始记录。
3.现场检测必须配备两名检测人员,采样前传感器用耦合剂与受检桩平整干净的表面连接,连接好一人敲锤、一人操作仪器进行采样。
4.检测完成后应把使用的检测仪器设备收好,完整带回公司。
二、静载检测(堆载)1.静载检测前,要求建设方保证场地的三通一平,确保静载检测使用设备顺利进场,告知建设方静载试验的具体桩号,并制作好桩帽、进行基坑开挖、准备静载检测使用的堆载用砂。
2.通知工程所在地区质量监督站、建设单位、监理单位、施工单位具体负责人到现场,对整个检测过程进行监督。
3.试验现场周边设警示标志牌。
4.现场检测必须配备两名检测人员,静载试验前应安装好基准梁,把位移传感器安装在基准梁上,用高压油管把高压油泵和千斤顶接好,静载仪、高压油泵连接上电源调试正常后,规范要求进行检测。
5.检测完成后应把使用的检测仪器设备收好,完整带回公司。
三、静载检测(自平衡)1.静载检测前,要求建设方负责场地的三通一平,确保静载检测使用设备进场,通知建设方静载试验荷载箱焊接好、按要求放入基桩孔内(检测人员必须到现场指导焊接、安装)。
2.符合试验条件后,通知工程所在地区质量监督站、建设单位、监理单位、施工单位具体负责人到现场,对整个检测过程进行监督。
3.现场检测必须配备两名检测人员,静载试验前应安装好基准梁,位移传感器,用高压油管把高压油泵和千斤顶接好,静载仪、高压油泵连接上电源,调试正常后按规范要求进行检测。
4.检测完成后应把使用的检测仪器设备收好,完整带回公司。

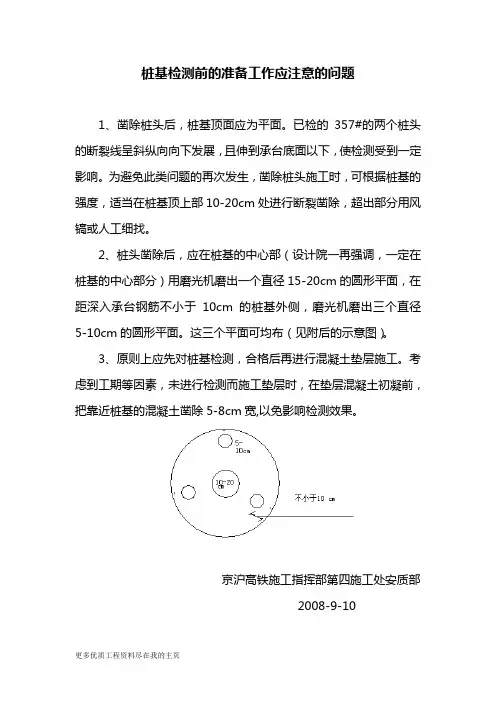

桩基检测前的准备工作应注意的问题
1、凿除桩头后,桩基顶面应为平面。
已检的357#的两个桩头的断裂线呈斜纵向向下发展,且伸到承台底面以下,使检测受到一定影响。
为避免此类问题的再次发生,凿除桩头施工时,可根据桩基的强度,适当在桩基顶上部10-20cm处进行断裂凿除,超出部分用风镐或人工细找。
2、桩头凿除后,应在桩基的中心部(设计院一再强调,一定在桩基的中心部分)用磨光机磨出一个直径15-20cm的圆形平面,在距深入承台钢筋不小于10cm的桩基外侧,磨光机磨出三个直径5-10cm 的圆形平面。
这三个平面可均布(见附后的示意图)。
3、原则上应先对桩基检测,合格后再进行混凝土垫层施工。
考虑到工期等因素,未进行检测而施工垫层时,在垫层混凝土初凝前,把靠近桩基的混凝土凿除5-8cm宽,以免影响检测效果。
京沪高铁施工指挥部第四施工处安质部
2008-9-10
更多优质工程资料尽在我的主页。
地基基础试验前期准备工作一、资料准备试验前,委托方应整理好相关资料并提供给我站,包括:1委托资料、2检测抽样单、3相关图纸(主要是桩位平面图)、4地勘报告、5桩基的施工资料以及设计对检测方面的要求等。
二、基桩静载试验(一)、桩身混凝土强度要求:桩身混凝土强度必须达到设计强度要求,桩头混凝土强度须高于桩身强度,且不得低于C30;(二)、场地要求:由于静载试验承载力大,且一般采用堆载,所以对试验场地有一定要求。
一般情况下,小吨位(<1500kN)的试桩在静载试验前,应在试桩周围(以试桩为中心)平整一块至少100m的场地,场地土应密实,不得有虚土。
大吨位的静载试验平整场地面积还应适当增大。
(三)、桩头处理:静载试验应对桩头进行加固处理,其要求如下:1、混凝土桩应先凿掉桩顶部的破粹层和软弱混凝土,并凿平桩头顶部。
必要时(静压预制桩),桩头残缺部分需用硫磺胶泥抹平或用高强度等级水泥抹平,并在桩头周围用钢箍加固,桩头混凝土达到强度后方可进行试验;2、桩头顶面应水平、平整,桩头中轴线与桩身中轴线应重合,桩头截面积应与原桩身截面积相同。
桩头主筋应全部直通至桩顶混凝土保护层之下,各主筋应在同一高度上。
距桩顶1倍桩径范围内,宜用厚度为(3—5)mm的钢板围裹或在距桩顶1.5倍桩径范围内设置箍筋,间距不宜大于100mm。
桩顶应设置钢筋网片2—3层,间距50mm左右。
(见图一、图二)图一图二3、桩头混凝土强度等级宜比桩身混凝土提高1—2级,且不得低于C30。
4、为了便于在桩头安装百分表,静载试验前需要挖一个适当大小的基坑(见图三),基坑的大小根据试桩的大小而定。
对于试桩直径大于800mm的基坑长为试桩直径的5倍,宽为试桩直径的4倍,对于试桩直径小于800mm的基坑长为试桩直径的6—8倍,宽为试桩直径的4—6倍。
图三(五)、受检桩混凝土强度至少达到设计强度的70%,且不小于15MPa。
夏季龄期不少于10天,冬季龄期不少于15天。
建筑工程桩基检测规范1. 检测目的和范围检测目的:对建筑工程中的桩基进行全面检测,确保桩基的质量和安全性。
检测范围:包括各类桩基的检测,如钻孔灌注桩、钢筋混凝土桩、钢桩等。
2. 检测前准备工作2.1 检测人员应具备相关资质,并熟悉检测仪器的操作和使用方法。
2.2 检测仪器应符合国家标准,并具备相应的检测能力和精度。
2.3 检测前应对桩基进行清理,确保检测仪器能够正常接触到桩身表面。
3. 检测方法3.1 桩基的检测应根据设计要求和相关规范,选择适当的检测方法和仪器。
3.2 常用的桩基检测方法包括超声波检测、动力触探、静载试验等。
3.3 检测过程中,应按照要求记录相关数据,并标注在检测报告中。
4. 检测结果评定4.1 检测结果应根据相关规范和设计要求进行评定。
4.2 根据检测结果,对于不符合要求的桩基,应及时采取相应的修复措施。
4.3 检测结果应记录在桩基检测报告中,并报送给业主或监理单位。
5. 检测报告5.1 桩基检测报告应包括以下内容:检测目的、检测范围、检测方法、检测结果等。
5.2 检测报告应由具备相应资质的检测机构出具,并盖章确认。
5.3 检测报告应及时送达给业主或监理单位,以便采取相应的措施和解决方案。
6. 检测记录保存6.1 桩基检测记录应保存在项目档案中,并按照相关规定进行保存。
6.2 检测记录的保存期限应符合国家相关法律法规的规定。
7. 附则7.1 桩基检测过程中,应遵守相关安全操作规程,确保检测人员和设备的安全。
7.2 对于异常情况或问题,应及时汇报给相关责任人,并采取相应措施处理。
7.3 桩基检测应按照相关规范和标准进行,确保检测结果的准确性和可靠性。
注:以上内容仅为示例,具体的建筑工程桩基检测规范可根据实际需要进行调整和补充。
桩基检测操作规程一、检测准备1.了解工程概况,明确检测目的和要求。
2.确定检测方案,选择合适的检测方法和设备。
3.收集相关资料,包括施工图纸、地质勘察报告、桩基施工记录等。
4.对现场进行实地勘察,了解场地条件和环境状况。
5.制定检测计划,安排检测时间和人员。
二、检测设备校准1.对使用的检测设备进行检查和校准,确保设备的准确性和可靠性。
2.对设备的各项参数进行调整,以满足检测要求。
3.定期对设备进行维护和保养,保证设备的正常运行。
三、检测方法选择1.根据工程实际情况和检测目的,选择合适的检测方法。
2.结合现场条件和设备能力,确定具体的检测方案。
3.对选定的检测方法进行可行性分析,评估其适用性和可靠性。
四、现场检测操作1.对现场进行清理和整理,确保检测工作的顺利进行。
2.按照检测方案进行现场布置,设置好各项检测设备。
3.按照规定的操作流程进行现场检测,记录好各项数据。
4.对现场出现的问题及时进行处理和解决。
五、数据处理与分析1.对采集的数据进行整理和筛选,剔除异常数据。
2.对数据进行计算、分析和处理,得出检测结果。
3.对检测结果进行评估和解释,提出相应的建议和措施。
六、检测报告编写1.根据检测结果和数据处理结果,编写详细的检测报告。
2.报告应包括工程概况、检测目的、方法选择、数据分析和结论等内容。
3.确保报告的准确性和完整性,对重要结论应进行充分说明和论证。
七、检测结果评估1.对检测结果进行综合评估,分析桩基的承载力和完整性等指标。
2.将评估结果与设计要求进行对比,判断桩基是否符合规范要求。
3.对不符合要求的桩基提出处理意见和建议,为后续工作提供依据。
广州市番禺区建设工程质量检测中心
基桩低应变法检测试验
现场准备工作要求
一、预制桩
1、受检桩桩面要求外露≥100mm;若送深,应开挖至桩面以下100mm,且应防
止水浸泡;
2、桩面应平整、光洁、干爽、无积水杂物,有法兰盘时应检查法兰盘与混凝土
结合是否良好,当法兰盘与混凝土结合不牢固时,应锯掉法兰盘,锯过的平面应平整、光洁、干爽,必要时进行打磨抛光;
3、受检桩桩面做好标识,写上相应桩的桩号;
4、填写好检测单位提供的现场检测资料,包括《基桩高应变、低应变法检测现
场记录(1)》、《低应变法检测桩的有关成桩参数及现场记录表(2)》。
二、灌注桩
1、受检桩混凝土强度至少达到设计强度70%,且不少于15MPa;
2、将桩头浮浆打掉,使桩面混凝土强度与桩身混凝土强度一致且外露≥100mm;
把外露钢筋向桩外侧扒开压平,方便工作人员入内作业;
3、传感器安装在桩顶面,安装点及其附近不得有缺损或裂缝;安装点必须打磨,
磨点布置如下图所示,每个磨点大小要求不少于直径100*100mm,用砂轮机磨平且要求平整、光洁、干爽;对桩径<600mm的桩,打磨2个点;对于桩径600~800mm的桩,打磨3个点;对于桩径>800mm的桩,打磨平4个点;
4、填写好检测单位提供的现场检测资料,包括《基桩高应变、低应变法检测现
场记录(1)》、《低应变法检测桩的有关成桩参数及现场记录表(2)》。
第1页共(1)页。
桩基检测安全要求规范最新桩基是土木工程中非常重要的一种基础形式,他们能够为建筑物或大型工程提供稳定的支撑,保证工程的可靠性和安全性。
因此,对于桩基的检测以及安全要求的规范是非常重要的。
在下文中,将会介绍桩基检测的安全要求规范,以确保任何工程都能得到最好的支持及稳定。
前期准备工作要做好在进行桩基检测前,必须做好准备工作。
这包括评估现场的安全状况,了解周围的环境,确保检测过程中的材料和设备具备安全性和稳定性。
同时,针对环境和基础条件制定相应的物资储备,并在开始检测前进行必要的测试和调试,以确保检测仪器的准确可靠。
确保检测过程中的安全性对于桩基检测,必须保证检测过程中的安全性。
在确定所有设备和仪器都正常工作之前,所有人员必须听从指挥并遵守所有安全规定。
如果在检测过程中发现了一些安全隐患,必须立即采取措施以消除这些隐患,以确保所有人员的安全。
检测数据的准确性和完整性数据的准确性和完整性是桩基检测的重要目标之一。
要确保数据准确和完整性,必须检查仪器和设备在使用前的准确性,并确保它们在检测过程中的可靠性。
为确保数据准确性,必须采用多种测量手段,如位移传感器和应变计等,以收集准确和可靠的数据。
确保工程安全和可靠性在桩基检测过程中,必须确保工程的安全和可靠性。
针对不同的桩基,必须制定相应的检测计划,并根据检测结果进行相应的处理。
如果检测结果显示出问题,必须采取相应的措施以消除风险并确保工程的安全和可靠性。
此外,在检测工程之后,必须进行检测报告,以确定整个工程的安全性和可靠性。
结论以上就是关于桩基检测安全要求规范最新的相关内容。
为保证工程运行和使用中的安全性和可靠性,必须制定相关的安全规范和标准,并对相关的仪器和设备进行必要的检测和调试,以确保其准确性和可靠性。
同时,必须确保将数据准确和完整记录,并进行相应的处理,以确保工程的安全性和可靠性。
桩基础检测规范桩基础检测规范一、前期准备1.检测前应了解桩基础的设计要求和施工图纸,熟悉桩基础的类型、数量和规格。
2.对检测仪器和设备进行校正和检查,确保其工作正常。
3.安排合适的人员进行检测,并对检测人员进行培训,确保他们熟悉检测仪器的操作和使用方法。
4.检测前要进行现场勘察,了解桩基础的实际情况,包括基础的坐标位置、尺寸、埋深等。
二、桩基础的检测1. 检测应按照设计要求和施工图纸进行,检测仪器和设备要进行校准,并录入相关数据。
2. 在检测前要检查桩基础的外观,包括桩身的表面是否有破损、裂缝等情况,是否存在异物或杂物。
3. 桩基础应使用合适的仪器进行纵向和横向的位移测量,以确定桩基础的稳定性和承载力。
4. 桩基础的质量检测应包括桩身的纵向和横向的温度测量,以及桩身和土壤的湿度测量。
5. 对桩身进行超声波检测,以检测桩身的质量和完整性。
对于混凝土桩身,还应进行适当的超声波检测。
6. 检测中还应对桩身进行质量抽检,包括检查桩身的强度、韧性等性能。
7. 检测完毕后,应对检测结果进行分析和评估,评估桩基础的质量和完整性是否符合设计要求。
三、检测报告的编制1. 检测报告应包括桩基础的设计要求、施工图纸和检测方法的描述。
2. 对每一根桩基础的检测结果要进行详细的记录,包括位移、温度、湿度等各项指标的数值。
3. 对检测结果进行分析和评估,判断桩基础的质量和完整性是否符合设计要求。
4. 根据检测结果,提出相应的建议和意见,包括桩基础的修复、加固或更换等。
5. 检测报告应由专业人员编制,确保其准确、可靠和科学。
四、检测仪器和设备的维护1. 检测仪器和设备应定期进行维护和校准,确保其工作正常和准确。
2. 对于检测仪器和设备的使用过程中出现的故障和问题,应及时进行处理和修复,确保其正常工作。
3. 检测仪器和设备在不使用时应妥善保管,防止损坏和损失。
4. 对于检测仪器和设备的使用和维护情况要进行记录,以便后续参考。
综上所述,桩基础的检测是确保工程质量和安全的重要环节。
桩基检测现场准备要求
为保证桩基检测结果的有效性、准确性,避免不良检测条件对检测结果造成影响,特对检测现场作如下要求:
一、低应变反射波法(低应变法)
1、被检桩的混凝土龄期应有14d或混凝土强度至少达到设计强度的70%且不小于15Mpa。
2、桩顶宜凿平至设计标高,如有浮浆、破损或松散部分,必须予以凿除,然后用打磨机将测点和激振点磨平并清理干净。
3、对混凝土灌注桩,在桩中心磨一测点,其余测点在距桩中心1/2~2/3半径处,测点距桩的主筋不宜小于5cm。
当桩径不大于100cm时,每根桩不宜少于2个测点,当桩径大于100cm时,每根桩不宜少于4个测点。
4、桩头不应有积水。
5、检测时应减少检测现场的噪音和震动。
二、声波透射法(超声波法)
1、当桩径不大于150cm时,应埋设三根管。
当桩径大于150cm时应埋设四根管。
2、声测管宜采用金属管,其内径应为4.5~6cm,声测管管底应封闭,管口应加盖,管底、管口及各连接部位应密封且不漏水。
3、声测管应牢固焊接或绑扎在钢筋笼的内侧,且互相平行、定位准确,并埋至桩底,管口宜高出桩顶面30cm以上,管口高度宜一致。
4、被检桩的混凝土龄期应有14d或混凝土强度至少达到设计强度的70%且不小于15Mpa。
5、声测管在砼灌注前宜灌满清水,在检测前应通管检查,并保证畅通。
6、如用抽芯孔作检测孔,抽芯孔垂直度误差不应大于0.5%且检测前应进行孔内清洗。
桩基施工资料签认单(低应变法)
工程名称:惠大疏港高速公路A03标业主单位:惠大高速公路有限公司监理单位:广东虎门技术咨询有限公司
桩基施工资料签认单(低应变法)
工程名称:惠大疏港高速公路A03标业主单位:惠大高速公路有限公司监理单位:广东虎门技术咨询有限公司
桩基施工资料签认单(声波透射法)
工程名称:惠大疏港高速公路A03标业主单位:惠大高速公路有限公司监理单位:广东虎门技术咨询有限公
司
桥梁名称:水口互通立体交叉跨线桥设计单位:湖南省交通规划勘察设计院施工单位:温州交通建设集团有限公。
