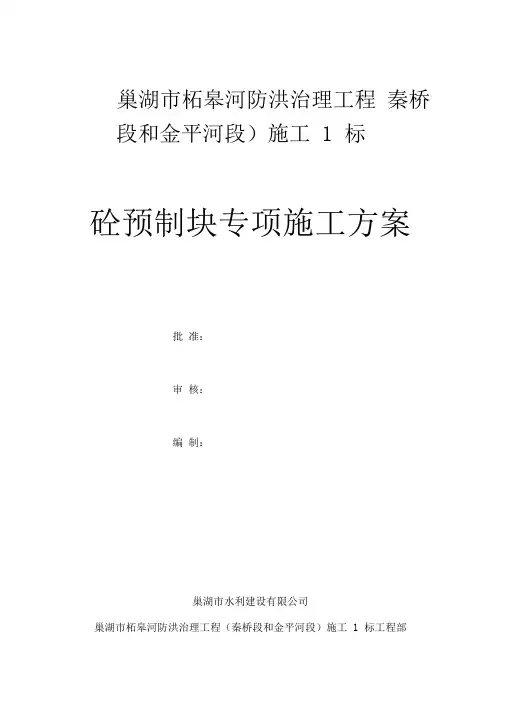

巢湖市柘皋河防洪治理工程秦桥段和金平河段)施工1 标砼预制块专项施工方案批准:审核:编制:巢湖市水利建设有限公司巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工1 标工程部二0—年月目录一、工程简况 (1)二、砼预制块主要工程内容 (1)三、编制依据 (1)四、施工准备 (2)五、混凝土预制块生产及铺装 (3)六、质量保证措施 (7)七、安全保证措施 (7)混凝土预制块专项施工方案一、工程简况1、工程名称:巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工 1 标(合同编号:CHZGSG-2016-0)1 ;2、工程地点:安徽省巢湖市;3、工程建设规模:巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工 1 标,(1)河道工程分为东秦填方段(0+000〜1+376)、小树林切岭段(1+376〜1+803)、丁陈填方段(1+803〜7+600),主要施工内容为清基土方外运、清淤外运、外运土堤防加培、填塘固基、预制块护坡及草皮护坡;(2)建筑物分为小汪电站段挡墙及防渗工程、跌水工程、放水涵工程、溢流堰坝工程及机耕桥工程;(3)道路工程分为C30砼路面和泥结石路面;(4)金属结构设备更换;二、砼预制块主要工程内容本标段渠道混凝土预制块尺寸300mm i长100mm厚的,混凝土强度为C20,铺装工程量约为2364n3,需铺装混凝土预制块的河段分别为东秦填方段0+880〜1+376,小树林切岭段1+376〜1+803,丁陈填方段2+083〜2+966.8、3+092〜4+780.4、6+900〜7+600。
三、编制依据1 、《防洪标准》GB50201-942、《水利水电建设工程验收规程》SL223-19993、《建设工程质量检验评定标准》GBJ301-884、《建设地基基础工程施工质量验收规范》GB50202-20025、《堤防工程施工规范》SL260-986、《堤防工程施工质量评定与验收规程》(试行)SL239-19997、《土工实验规程》SL237-998、《混凝土质量控制标准》GB50164-929、《水工混凝土施工规范》DL/T 5144-200110、《水工混凝土实验规程》DL/T5150-200111、本标段工程实施性《施工组织设计》四、施工准备4.1技术准备:组织现场施工人员熟悉图纸及施工方法,做好技术和安全交底,保证各工种人员能够做到协调施工。
混凝土预制块制作施工方案一、工程概况1、概述本合同段地形为卡斯特地貌,属于亚热带高原型季风气候,由于地势高低和微地形影响,气候类型多样,曲靖北部会泽、宣威、富源等县为暖温带气候,其他各地属于亚热带气候。
最热的7月份平均气温19℃,最冷的1月份平均气温14℃。
本合同段内把首批制作的60块预制块作为首件。
预制块均采用C30混凝土,预制场共计20套模板,振动棒2套。
本工程混凝土预制块为(宽度×厚度×长度,单位cm)28×20×49,主要用于路堤墙、路堑墙。
2、材料本工程材料主要来源:水泥云南曲靖雄业水泥有限责任公司 P.O32.5砂中天石场Ⅱ区粗砂(水洗)石子沾益县独石山石场 4.75mm-31.5mm3、施工条件:本工程预制场地设置在拌合站办公室以南,占地面积约300m2。
场地北方为拌合站修建的施工便道,交通、水源均比较方便。
二、进度计划及资源配置1、进度计划:计划开工日期:2015年9月22日,计划完工日期:2015年1月22日,总工期4个月122天。
2、资源配置:水泥、砂、石配合比设计(C30混凝土的配合比大致为:343:802:1062)预制场区根据每天的生产量及周转次数设置300m2C10混凝土地坪,厚10cm。
混凝土预制块堆场按存储1000块设置,需100m2。
目前,预制场占地面积300m2,满足生产能力。
三、施工现场布置(见附表施工现场平面布置图)四、施工工艺1、拌制:根据试验室出具的配合比单,由拌合站统一拌合。
2、运输:场内混凝土运输主要采用人工手推车运至预制场区。
3、制作:模具使用前,对其边长及对角线进行检查,合格后方可将模具固定在预制场区,并涂刷隔离剂,人工将混凝土倒入模具内,用小型振动棒振捣密实。
待混凝土初凝后用铁抹子将其表面抹光。
4、养护:混凝土终凝后5---8h之内,开始洒水养护,并维持7天,同时做好养护记录。
养护用水主要用自来水。
五、质量控制措施1、原材料的检测与控制措施(1)水泥a.运至工地的水泥,应有生产厂家的产品质量试验报告,工地实验室应按取样标准进行抽样复检。
钢筋混凝土预制块专项施工方案1. 引言本文档旨在提供钢筋混凝土预制块专项施工方案,以确保施工过程顺利进行并达到预期的质量标准。
本方案适用于预制块的生产和安装过程。
2. 施工前准备在施工之前,应进行以下准备工作:2.1 材料准备根据设计要求,采购并准备所需的钢筋、混凝土和其他辅助材料。
2.2 设备准备确保所需的生产和安装设备处于良好的工作状态,并进行必要的维护和检修工作。
2.3 人员组织组织合适的施工人员,并提供必要的培训和安全指导,以确保他们具备必要的技能和知识。
3. 预制块生产预制块生产应按照以下步骤进行:3.1 模具准备准备模具并确保其干净、无破损或变形。
3.2 钢筋加工根据设计图纸的要求,进行钢筋的剪切和焊接,并确保钢筋的尺寸和布置符合规定。
3.3 混凝土浇筑将预先调制好的混凝土倒入模具中,并进行必要的压实和振捣工作。
3.4 确认和养护待混凝土凝固至硬化程度后,拆卸模具,并对预制块进行表面检查和养护,以确保其质量和强度满足要求。
4. 预制块安装预制块的安装应按照以下步骤进行:4.1 基础准备确保预制块安装的基础表面平整、无杂物,并符合设计要求。
4.2 指导安装根据设计要求,按照正确的顺序和位置,将预制块安装到基础上,并使用适当的连接材料进行固定。
4.3 检查和调整安装完毕后,对预制块进行检查,确保其位置准确,并进行必要的调整,以保证整体结构的稳固和安全性。
5. 安全措施在整个施工过程中,应遵守相关的安全规定和操作要求,并采取必要的措施保护施工人员和周围环境的安全。
6. 结束语本文档提供了钢筋混凝土预制块专项施工方案,其中包括了预制块的生产和安装过程等关键步骤。
在实施施工方案时,应严格遵守相关的要求和规定,以确保施工质量和安全。
一、工程概况1.1 工程名称:XX住宅小区混凝土预制块安装工程1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:本工程总建筑面积约10万平方米,共计8栋住宅楼,混凝土预制块安装工程包括楼面、墙面、地面等。
1.4 施工单位:XX建筑工程有限公司二、施工准备2.1 材料准备:混凝土预制块、水泥、砂、石子、钢筋、模板、水泥砂浆等。
2.2 机械设备准备:搅拌机、振捣器、切割机、运输车、吊车、水准仪、线锤、卷尺等。
2.3 人员准备:施工队伍、技术人员、质检员、安全员等。
三、施工工艺3.1 施工顺序:混凝土预制块安装应遵循先墙后梁、先柱后梁、先地面后楼面的原则。
3.2 施工方法:(1)楼面安装:在楼板钢筋绑扎完成后,先进行楼面模板安装,然后进行混凝土浇筑,待混凝土强度达到设计要求后,拆除模板,进行混凝土养护。
楼面混凝土养护期结束后,进行混凝土预制块安装。
(2)墙面安装:在墙体钢筋绑扎完成后,先进行墙体模板安装,然后进行混凝土浇筑,待混凝土强度达到设计要求后,拆除模板,进行混凝土养护。
墙体混凝土养护期结束后,进行混凝土预制块安装。
(3)地面安装:在地面垫层施工完成后,先进行地面模板安装,然后进行混凝土浇筑,待混凝土强度达到设计要求后,拆除模板,进行混凝土养护。
地面混凝土养护期结束后,进行混凝土预制块安装。
3.3 安装步骤:(1)测量放线:根据设计图纸,在施工区域进行测量放线,确定预制块安装位置。
(2)铺设基层:在放线区域铺设基层,确保基层平整、坚实。
(3)预制块安装:按照测量放线结果,将预制块铺设在基层上,确保预制块位置准确、平整。
(4)灌缝处理:在预制块之间进行灌缝处理,确保缝隙饱满、密实。
(5)养护:安装完成后,对混凝土预制块进行养护,确保其强度和耐久性。
四、施工质量控制4.1 材料质量:严格按照设计要求选用材料,确保材料质量符合国家标准。
4.2 施工过程:严格按照施工工艺进行操作,确保施工质量。
预制装配式混凝土基块道路基层施工工法预制装配式混凝土基块道路基层施工工法一、前言预制装配式混凝土基块道路基层施工工法是一种新型的基础施工工法,通过预先制作混凝土基块并在现场组装而成,以提高施工效率和质量。
本文将介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点1. 高效快速:预制混凝土基块可以在工厂进行制作,减少现场施工时间,施工速度快,提高工程进度。
2. 质量可控:预制混凝土基块在工厂进行严格控制,质量可靠,避免了现场施工中的人为因素对质量的影响。
3. 节约材料:预制混凝土基块可以精确计算材料用量,避免浪费,提高资源利用率。
4. 环保节能:预制混凝土基块采用绿色环保材料制作,减少对环境的污染,符合可持续发展要求。
5. 耐久性好:预制混凝土基块采用优质混凝土材料制作,具有较高的抗压强度和耐久性,延长道路使用寿命。
三、适应范围该工法适用于各类场地的道路基层施工,特别适合用于高速公路、城市道路、机场跑道等要求工期紧迫和质量要求高的工程。
四、工艺原理预制装配式混凝土基块道路基层施工工法主要包括预制混凝土基块的制作、运输和安装。
预制混凝土基块的制作需要根据实际工程要求,在工厂进行模具制作、混凝土浇筑、养护等过程,确保基块的尺寸和质量符合设计要求。
运输过程中需要注意基块的固定和保护,避免损坏。
安装时需要进行基块的检验和调整,保证基块的平整和固定性。
五、施工工艺1. 基块制作:选择适当的模具,按照设计要求制作混凝土基块,并进行养护。
2. 基块运输:使用平板车等运输工具将基块运输至施工现场,确保基块的安全和完好。
3. 基块安装:在施工现场进行基块的安装,包括检查基块尺寸、调整基块位置和固定基块等步骤。
4. 接缝处理:对基块之间的接缝进行填缝,并进行养护。
六、劳动组织该工法需要组织合理的施工队伍,包括现场管理人员和施工工人。
现场管理人员负责施工进度和质量的控制,施工工人负责具体的施工操作。
混凝土预制块专项施工方案一、施工前准备1. 人员组织在施工前,需确定各工种人员的分工与数量,包括项目经理、施工队长、技术员、操作工等,明确各自职责和工作安排。
2. 施工设备准备好所需的施工机械设备,如搅拌机、模具、起重机、振动台等,确保设备齐全、运转正常、安全可靠。
3. 原材料准备购置混凝土原材料,如水泥、砂、石子等,确保原材料质量合格,并按照配比要求进行调配。
4. 安全措施制定施工安全管理计划,明确施工现场安全责任人员,落实安全防护措施,保障施工人员安全。
二、施工流程1. 模具准备在施工现场搭建预制块模具,保证模具结构牢固、尺寸准确,以便于后续混凝土浇注。
2. 混凝土搅拌根据预制块的配方要求,进行混凝土搅拌,确保搅拌均匀,保证混凝土质量。
3. 浇筑模具将搅拌好的混凝土倒入模具中,采用振动台振实,排除气泡,保证混凝土充实度和密实度。
4. 养护处理混凝土浇筑完成后,进行养护处理,包括水养护、覆盖保护、温度控制等,以确保混凝土的强度和耐久性。
5. 拆模、堆放混凝土凝固后,拆除模具,将预制块堆放整齐有序,以便后续运输和安装使用。
三、施工质量控制1. 技术监督安排专业技术人员对施工过程进行监督和检查,确保施工符合设计要求和质量标准。
2. 质量检测对每批预制块进行抽检和试验,检测块体强度、密实性等指标,及时发现问题并进行整改。
3. 质量记录做好施工记录和质量验收报告,记录施工过程和检测结果,以备查档。
四、施工后清理1. 场地清理施工结束后,对施工现场进行清理,清除杂物和残渣,保持场地整洁。
2. 设备维护对施工设备进行检查和维护,保养设备,延长使用寿命。
3. 资料归档整理施工过程相关资料,包括设计图纸、记录表格、验收报告等,归档保存,为日后施工提供参考。
通过以上施工方案,能够有效指导混凝土预制块的专项施工过程,确保施工质量和安全,提高工程效率和整体效果。
混凝土专项施工方案(4)
一、施工准备
在进行混凝土专项施工之前,必须进行充分的施工准备工作。
首先,要进行现场勘测,确定工程的基本情况,包括地形地貌、土质情况等。
其次,要制定详细的施工方案,确定施工的流程和步骤。
最后,要准备好所需的施工材料和设备,确保施工顺利进行。
二、施工工艺
1. 模板安装
在进行混凝土浇筑之前,必须首先安装模板。
模板的安装应按照设计要求和图纸要求进行,确保模板的稳固和准确性。
2. 钢筋绑扎
在模板安装完成后,要进行钢筋绑扎工作。
绑扎钢筋时,要按照设计要求和要求进行,确保钢筋的正确位置和数量。
3. 混凝土搅拌
混凝土搅拌是混凝土专项施工中的关键步骤。
要选择质量可靠的搅拌设备,确保混凝土的质量和均匀性。
4. 浇筑与振实
当钢筋绑扎和混凝土搅拌完成后,即可进行混凝土的浇筑和振实工作。
在浇筑过程中,要注意控制浇筑速度和振实程度,确保混凝土的均匀性和密实度。
三、质量验收
在混凝土专项施工完成后,必须进行质量验收工作。
质量验收应按照相关标准和规范进行,确保工程质量符合设计要求。
四、安全措施
在混凝土专项施工过程中,必须严格遵守相关的安全规范和操作规程,确保施工人员和设备的安全。
同时,要做好现场安全管理工作,避免发生安全事故。
五、施工总结
混凝土专项施工是一项复杂的工程,需要施工人员具备丰富的经验和技术知识。
通过本文介绍的施工准备、施工工艺、质量验收、安全措施等内容,可以帮助施工人员更好地进行混凝土专项施工,保证工程质量和安全。
水泥混凝土预制块体施工技术方案一、施工准备1.设计预制块体的规格和尺寸,制定合理的拼装方案。
2.确定预制块体的配方,包括水泥、骨料、外加剂等。
根据不同的施工要求和环境条件,选择适当的配方。
3.配备预制块体生产所需的设备和工具,包括模具、搅拌设备、搅拌车等。
4.准备好施工现场,清理好地基,确保地基平整、坚固,并做好防水处理。
二、预制块体的制作1.按照配方要求,将水泥、骨料、外加剂等材料按照一定比例混合均匀。
2.将混合后的材料倒入预制块体的模具中,用振动器振动模具,以排除气泡和提高混凝土的密实性。
3.等混凝土凝固后,取出模具,按照需要的规格和尺寸切割预制块体,然后进行养护。
三、预制块体的运输和拼装1.运输预制块体时,需要使用专用的搬运车辆,保证块体的安全和整齐。
2.根据设计方案,将预制块体进行拼接组装。
在拼接前,要先提前测量好块体的尺寸,确保拼接的精确性。
3.使用专用的胶水或胶结材料将预制块体粘接在一起,并进行压紧和养护,确保拼接处的强度和稳定性。
四、预制块体的验收和维护1.在预制块体施工完成后,进行验收工作。
对预制块体的强度、外观质量等进行检查,确保达到施工要求。
2.对已安装的预制块体进行定期的养护工作,保持其稳定性和美观性。
特别是在极端环境下,如高温、低温等,需要加强维护工作。
总结:水泥混凝土预制块体施工技术方案,包括施工准备、预制块体的制作、预制块体的运输和拼装、预制块体的验收和维护等方面。
通过科学的施工流程和严格的施工要求,可以提高工程施工效率,确保工程质量,并为环保和可持续发展做出贡献。

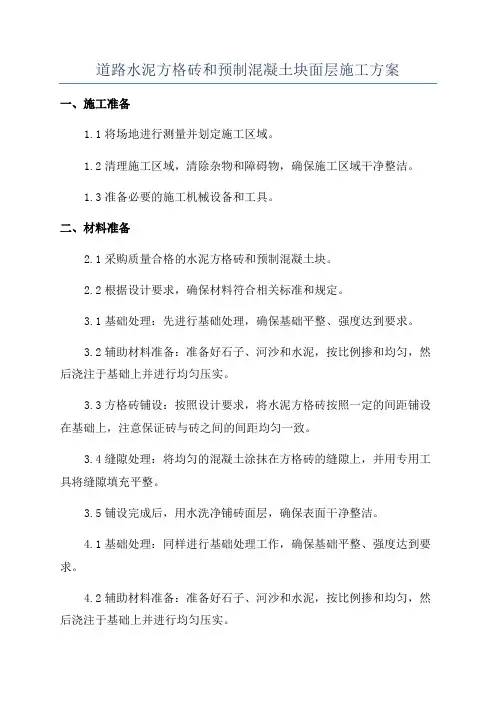

道路水泥方格砖和预制混凝土块面层施工方案一、施工准备1.1将场地进行测量并划定施工区域。
1.2清理施工区域,清除杂物和障碍物,确保施工区域干净整洁。
1.3准备必要的施工机械设备和工具。
二、材料准备2.1采购质量合格的水泥方格砖和预制混凝土块。
2.2根据设计要求,确保材料符合相关标准和规定。
3.1基础处理:先进行基础处理,确保基础平整、强度达到要求。
3.2辅助材料准备:准备好石子、河沙和水泥,按比例掺和均匀,然后浇注于基础上并进行均匀压实。
3.3方格砖铺设:按照设计要求,将水泥方格砖按照一定的间距铺设在基础上,注意保证砖与砖之间的间距均匀一致。
3.4缝隙处理:将均匀的混凝土涂抹在方格砖的缝隙上,并用专用工具将缝隙填充平整。
3.5铺设完成后,用水洗净铺砖面层,确保表面干净整洁。
4.1基础处理:同样进行基础处理工作,确保基础平整、强度达到要求。
4.2辅助材料准备:准备好石子、河沙和水泥,按比例掺和均匀,然后浇注于基础上并进行均匀压实。
4.3预制混凝土块铺设:按照设计要求,将预制混凝土块按照一定的间距铺设在基础上,注意保证块与块之间的间距均匀一致。
4.4缝隙处理:将均匀的混凝土涂抹在预制混凝土块的缝隙上,并用专用工具将缝隙填充平整。
4.5铺设完成后,用水洗净铺砖面层,确保表面干净整洁。
五、施工注意事项5.1在施工过程中,要保持施工区域干燥,避免雨水浸泡。
5.2检查所用材料质量,确保达到相关标准和规定。
5.3施工过程中,应遵循安全操作规范,严禁乱扔材料和工具,杜绝安全事故的发生。
5.4施工质量把关,及时检查施工过程中的问题,并及时进行处理和修复。
六、施工总结道路水泥方格砖和预制混凝土块面层施工方案是在具体工程项目中根据实际情况而定,在施工过程中需要根据实际情况进行调整和改进。
在施工过程中,我们要对现场操作人员加强培训,引导他们合理施工,避免工作误区。
通过以上的施工方案,我们可以确保施工的质量和进度,为道路的正常使用提供良好的保障。
九、预制混凝土工程施工一、施工流程混凝土预制构件流程见下图:二、施工方法:1、模板工程:模板采用定型钢、木模板组合成型。
底模采用凸式的混凝土底模。
在预制场地面定出构件的底部尺寸后,浇筑约10cm厚的C20砼,表面抹光,并用水平仪控制混凝土表面的高差在5mm以内。
2、钢筋工程:钢筋原材料进场后,进行原材料的抽检试验(钢筋抗拉、抗弯试验),经检验合格后方投入使用.钢筋制作根据现场钢筋配料卡进行开料、焊接、及绑扎施工.3、浇筑工程:施工场地采用推土机进行粗平,再安排人工平整,并浇筑砼施工平台,平台略高于地平面5~10cm。
梁、板预制构件根据部位的不同,环境区域的不同,浇筑前经试验配出砼配合比,经监理工程师方认可后,方进行砼浇筑施工。
砼在浇筑过程中,应分层浇筑,控制每层厚度不超于30cm,振动棒进行振捣。
振捣过程中,按照“快插慢拔"的操作将砼中的气泡带出.梁、板预制根据安装的顺序编排预制顺序,并在砼表面标明构件编号,便于构件安装。
3、转堆、养护:当砼强度达到80%以上后,由吊机或装载机等机械在指定场地,将预制构件整排堆放于一起.块件之间接触点、面应垫上麻袋或小木枋等防护措施,防止磕碰破坏。
梁、板预制构件应根据构件的编号进行有序的堆放,便于构件安装。
预制构件采用淡水淋湿养护14天。
4、吊装工程:当砼强度均达到100%后,可进行吊装。
构件安装时,应用水泥砂浆铺填构件搁置面,水泥砂浆厚度为1cm,砂浆饱满,以构件安装后略有余浆挤出缝口为准。
并且要随铺随安,不等砂浆硬化后安装构件。
安装过程,应严格控制构件搁置面的平整度。
安装前,采用水准仪测量搁置面的标高,用小钢板调整平整度。
构件安装完成后,要及时将外露钢筋焊接牢固,必要时要进行加焊、拉、顶等加固措施.十二、混凝土预制1、预制板工艺流程钢筋、模板制作→钢筋绑扎→场地清理→钢筋、模板安装→加设垫块→砼浇筑→施工养护→模板拆除→面板吊装。
2、施工技术要求(1)模板1)模板应严格按施工图尺寸加工,涵洞盖板底模采用5mm厚钢板,以保证盖板底部的平整度,混凝土浇筑前要将模板内的杂物清洗干净,模板与混凝土的接触面应清洗干净并涂刷脱模剂,模板接缝处应密封。
一、工程概况本工程为某道路防护工程,涉及路基边坡防护,采用预制六角空心砖进行防护,以达到边坡稳定和美观的效果。
预制块采用全自动砖机压制,混凝土强度为C20,边长20cm的正六边形,厚度5cm,工程量约为7万块。
预制块小型砼拌合站设置在项目部宿舍区左侧,占地面积约1500m²,包括堆料区、搅拌区和成品区。
二、施工准备1. 材料准备(1)混凝土原材料:水泥、砂、石子、外加剂等,需满足设计要求;(2)预制块模具:采用全自动砖机压制,模具尺寸应符合设计要求;(3)钢筋:根据设计要求准备相应规格的钢筋。
2. 施工设备(1)全自动砖机:用于压制预制块;(2)小型砼拌合站:用于混凝土搅拌;(3)运输车辆:用于运输原材料和预制块;(4)检测仪器:用于检测混凝土强度、预制块尺寸等。
三、施工工艺1. 预制块生产(1)原材料称量:按照配合比准确称量水泥、砂、石子等原材料;(2)混凝土搅拌:在小型砼拌合站内进行混凝土搅拌,确保搅拌均匀;(3)模具安装:将模具安装于全自动砖机上,确保模具与砖机紧密贴合;(4)压制预制块:启动全自动砖机,压制混凝土成预制块,控制压制时间和压力;(5)养护:预制块压制完成后,进行养护,确保混凝土强度达到设计要求。
2. 预制块运输与堆放(1)运输:采用运输车辆将预制块运输至施工现场;(2)堆放:按照设计要求,将预制块堆放在指定区域,确保堆放整齐、稳固。
3. 预制块砌筑与拼装(1)砌筑:按照设计要求,将预制块进行砌筑,确保砌筑牢固;(2)拼装:将预制块进行拼装,确保拼装后的效果符合设计要求;(3)勾缝:对拼装后的预制块进行勾缝,确保勾缝平直、美观。
四、施工安全与环境保护1. 施工安全(1)严格遵守施工安全规程,确保施工人员安全;(2)加强现场安全管理,防止发生安全事故;(3)对施工人员进行安全培训,提高安全意识。
2. 环境保护(1)严格控制施工噪声,减少对周边环境的影响;(2)加强施工现场环境卫生管理,确保施工垃圾及时清理;(3)合理使用水资源,防止水资源浪费。
预制装配式混凝土结构安装专项施工方案目录一、项目概述 (2)1. 项目背景介绍 (2)2. 工程基本情况分析 (4)3. 预制装配式建筑特点 (5)二、施工准备工作 (6)1. 现场勘察与测量 (7)2. 施工队伍组织及分工 (8)3. 安全设施准备与布置 (9)4. 技术资料及图纸会审 (10)三、预制构件加工与运输管理 (12)1. 预制构件加工流程 (12)2. 构件质量检查与验收标准 (13)3. 运输路径规划及优化 (15)4. 构件保护措施及应急预案 (16)四、安装施工流程及工艺 (17)1. 安装施工流程概述 (18)2. 关键安装工艺介绍 (19)3. 施工工艺标准与规范 (20)五、质量控制与安全措施 (21)一、项目概述预制装配式混凝土结构安装专项施工方案是一种先进的施工方法,它将建筑的部分或全部构件在工厂预制完成,然后运输到施工现场进行组装。
这种施工方法具有高效、环保、质量高等优点,被广泛应用于现代建筑领域。
本专项施工方案针对某一特定项目的预制装配式混凝土结构安装工程,详细阐述了施工目标、施工内容、施工方法、施工进度计划以及安全措施等内容。
通过科学的规划和周密的部署,确保施工过程的顺利进行,提高施工效率和质量,降低工程成本和安全风险。
在项目实施过程中,我们将严格按照国家和地方相关法律法规、规范和标准进行施工,确保工程质量符合设计要求和相关标准要求。
我们将注重环境保护和文明施工,减少施工对周边环境的影响,保障施工人员的职业健康和安全。
本专项施工方案将为该项目提供科学、合理、可行的实施方案,为项目的顺利实施奠定坚实基础。
1. 项目背景介绍随着建筑行业的快速发展,预制装配式建筑已成为现代建筑的一种重要形式。
这种建筑方式采用工业化生产方式制造各种构件,在现场进行高效、快速、环保的安装,其高度的模块化设计以及工厂化的生产模式有助于提高建设效率和质量,同时降低施工过程中的环境影响。
本项目旨在实施预制装配式混凝土结构的安装工作,确保工程安全、质量、进度和成本的有效控制。
砼预制安装六角块工程施工设计方案一、施工前准备工作1.对工程现场进行勘察,了解地基情况、场地环境以及施工条件等情况。
2.根据勘察结果编制施工方案,确定施工工序、施工方法和工期等内容。
3.配置所需施工设备和工具,包括搅拌机、起重机、砼输送泵等。
4.确定施工现场的安全措施,包括设置安全警示标识、安装围挡、配备消防器材等。
二、地基处理1.清理施工区域内的杂物和污物,确保施工现场的整洁。
2.对地基进行必要的处理,如去除松软地层、填补坑洼等。
3.对地面进行硬化处理,提高地基的承载力。
三、模板安装1.根据施工方案和设计要求,合理布置模板。
2.模板应采用高强度、防水、耐磨损的材料,并严密安装。
3.模板的固定要牢固可靠,确保不会移动或变形。
四、混凝土浇筑1.采用标号不低于C20的混凝土,按照设计要求进行搅拌。
2.混凝土的浇筑应均匀和连续,以避免空洞和缺陷。
3.混凝土应密实均匀,确保充满整个模板空间。
4.在混凝土浇筑过程中,应及时进行振动,以去除气泡和提高混凝土的密实性。
五、养护工作1.在混凝土浇筑完成后,应对其进行养护,以确保混凝土的强度和稳定性。
2.养护期间,应进行适当的湿润和保温措施,避免混凝土过早干燥和收缩。
六、安全措施1.对施工现场进行划定,确保安全区域和禁止入内区域清晰可见。
2.配备必要的劳动保护用品和设备,确保工人的人身安全。
3.严格按照相关规定进行施工,如施工时间、施工人员配备等。
4.安装必要的安全警示标识,提醒工人遵守安全规定。
七、施工质量控制1.对施工过程进行监督和检查,确保施工质量达到设计要求。
2.进行必要的现场检测和试验,如混凝土强度检测、砼温度监控等。
3.对施工过程中发现的问题及时处理,如砼裂缝、空鼓等。
4.编制施工记录,记录施工过程中的重要信息和数据。
八、施工进度计划1.根据工程量和施工条件,合理制定施工进度计划。
2.对施工进度进行监督和控制,确保施工进度的顺利进行。
3.如遇到不可抗力等原因导致施工进度延误,应及时进行调整并通知项目经理。
预制结构施工专项方案
1. 项目概述
本项目旨在建造一座五层钢筋混凝土预制结构体系的建筑,总
建筑面积约为5000平方米。
2. 施工方案
2.1 预制构件生产
本项目采用工厂化生产预制构件的方式,以提高施工效率和质量。
预制构件包括梁、柱、板等,其生产应符合国家相关标准要求。
2.2 运输与安装
预制构件运输至施工现场后,应在安全、平整的场地上存放。
安装时应按设计要求进行拼装,并进行固定、检查,确保构件连接
牢固、尺寸精准。
2.3 吊装
钢筋混凝土预制构件具有重量轻、尺寸精准等特点,应采用吊
装设备进行安装。
在吊装前应进行验收,确保质量符合要求。
2.4 其他工序
对于需要考虑的其他工序,包括但不限于防水处理、电气管线
安装等,应按照相关要求进行施工。
3. 安全与质量控制
3.1 安全控制
施工过程中,应严格按照有关法律法规和安全规范执行,加强
对工人的安全培训及现场管理,确保施工安全。
3.2 质量控制
生产预制构件应符合国家强制性标准、行业标准和企业标准。
在安装过程中,应经过相关部门审查并严格按照设计要求进行施工,确保施工质量。
4. 项目进度
预计本项目施工总工期为120天,具体施工计划将根据实际情
况确定并及时调整。
5. 环保要求
施工过程中,应按照国家要求进行环保治理,重点做好废水、废气等污染排放的治理工作。
6. 总结
本专项方案是本项目施工的基础和保障。
在执行地过程中,如遇特殊情况,请及时向相关部门申请。
同时也要加强现场管理,确保工人的安全和施工质量。
混凝土预制块施工方案1. 引言混凝土预制块是一种将混凝土预先制作成块状,在施工现场直接使用的建筑材料。
它具有施工简便、质量可控、节约时间和成本等优点,在建筑工程中得到广泛应用。
本文将详细介绍混凝土预制块施工方案。
2. 方案概述混凝土预制块施工方案包括材料准备、预制块生产、运输和施工四个主要步骤。
具体的方案如下:2.1 材料准备在进行混凝土预制块施工前,需要准备以下材料:•水泥:按照设计要求选用符合标准的水泥,保证其质量稳定。
•粗、细骨料:选用符合设计要求的骨料,保证混凝土的强度和稳定性。
•外加剂:根据需要选用适当的外加剂,如增塑剂、缓凝剂等,以改善混凝土的性能。
•铺垫材料:用于制备块体的光滑模具,可选用胶合板、金属板等材料。
•模具:选用坚固、耐用的模具,确保预制块的尺寸和表面质量。
2.2 预制块生产混凝土预制块的生产是通过将混凝土料浆倒入模具中,在适当的条件下养护硬化得到的。
以下是预制块生产的主要步骤:1.准备模具:清洁和润湿模具表面,确保模具内壁光滑。
2.搅拌混凝土:按照设计配比,将水泥、骨料、外加剂等加入搅拌机中进行充分搅拌。
3.填充模具:将搅拌好的混凝土料浆倒入模具中,用振动器震动以排除气泡。
4.压实混凝土:用压实机压实混凝土,确保密实度和均匀性。
5.养护:对预制块进行养护,保持适宜的温度和湿度,促进混凝土的硬化和强度发展。
6.从模具中取出:待混凝土达到预定强度后,将预制块从模具中取出。
2.3 运输预制块生产完成后,需要进行运输至施工现场。
运输过程中应注意以下事项:•将预制块妥善堆放,避免碰撞和受潮。
•选择合适的运输工具,如卡车、叉车等,确保安全和高效。
•在运输过程中,应尽量避免长时间的震动和摩擦。
2.4 施工在施工现场进行混凝土预制块的安装时,需要按照以下步骤进行:1.准备施工场地:清理场地,确保基础平整。
2.按设计要求铺设预制块:根据设计图纸和施工方案,将预制块按照要求进行排列和安装。
混凝土预制块专项施工方案混凝土预制块在现代建筑中扮演着重要角色,其施工方案直接关系到工程质量和进度。
本文将针对混凝土预制块的专项施工方案进行详细讨论,包括材料准备、施工流程、质量控制等方面。
一、准备工作在进行混凝土预制块施工前,必须做好充分的准备工作。
首先要确保各种原材料的供应充足,包括水泥、骨料、粉煤灰等。
同时要对施工现场进行彻底清理,确保施工环境整洁。
二、材料配制混凝土预制块的质量直接取决于材料的配制。
在进行混凝土预制块的施工前,需要按照设计要求精确配制混凝土原材料,确保各项指标符合标准要求。
三、模具制作模具是混凝土预制块的外形的保证,也是保证预制块尺寸准确的关键。
在进行混凝土预制块的施工前,需要根据设计要求制作各种模具,并对模具进行严格的检测。
四、施工流程4.1 混凝土浇筑在模具制作完成后,需要将混凝土搅拌均匀后,倒入模具中进行浇筑。
在浇筑过程中,需要确保混凝土均匀填充,并采取措施排除气泡。
4.2 养护混凝土浇筑完成后,需要对混凝土进行适当的养护,以确保混凝土的强度和抗压性。
养护时间一般为7天左右,根据实际情况可以适当延长。
4.3 脱模经过养护后,混凝土预制块可以进行脱模。
在脱模过程中要小心操作,以免损坏预制块外形。
五、质量控制混凝土预制块的质量控制是施工中必不可少的环节。
在施工过程中,需要严格按照设计要求进行施工,并对混凝土预制块进行质量检测,确保其符合标准要求。
结语通过本文的介绍,相信大家对混凝土预制块的施工方案有了更深入的了解。
在实际施工中,一定要严格按照要求操作,确保施工质量和工程进度。
混凝土预制块作为一种重要的建筑材料,将在未来的建筑中发挥越来越重要的作用。
水泥混凝土预制块体施工技术方案一、预制场场地建设施工准备①预制场位置及规模应根据预制件需求量、预存量、施工条件等因素,经技术经济比选确定,现场平面规划应尽量减少施工临时用地,降低现场临建费用;②加工场实行封闭管理,办公、生活、生产场区采取2m的砖砌围墙或通透式围栏封闭;③办公区宜采用拼装式活动房屋的,在醒目位置悬挂管理组织机构图、安全目标及保证措施、质量目标及保证措施、环保目标及保证措施;办公、会议室整体布设协调通一、美观大方;④在场内醒目位置设置公示栏、宣传栏、标语条幅,其要求、内容和标准按相关要求执行;⑤根据场地的大小及生产规模对其进行平整、混凝土硬化,划定材料区、混凝土拌合区、预制件制作区、养生区、存放区。
材料区修建时,采用红砖砌筑将料仓进行隔离,每个料仓应搭建顶棚,采用彩钢瓦遮盖。
二、预制件施工1、施工准备⑴模板采用高强加厚塑料模具,塑模通常的循环使用周期为100次。
⑵原材料①水泥必须采用经审批合格的昊龙普通硅酸盐水泥,强度等级不低于32.5Mpa,砂采用机制砂,含泥量不大于3%,砂和碎石材料均来源于火德红砂石料场,水采生活用水。
水泥进厂时,必须附有水泥生产厂的质量证明书,对进厂的水泥应检查核对其生产厂名、品种、标号、包装、重量、出厂日期、出厂编号及是否受潮等,做好记录并按规定采取试样,进行有关项目的检验。
②碎石和砂应分隔贮存,相互之间不得溢料。
③混凝土预制块使用的水泥、粗、细骨料进场后必须通知试验员协同监理按标准要求取样进行质量检验(含见证试验),经检验合格后方可使用,不得以供应商提供的检验报告代替进(现)场检测;⑶试验及配合比①按拌和站试验室建设要求配置试验人员和仪器设备并按检验频次进行试验检测或试件制作;②混凝土配合比设计方法及技术要求应符合相关配合比设计规程的规定和设计要求;③经监理工程师审批的“设计配合比"在施工过程中不得随意变更,如需变更应履行变更审批手续;2、施工工艺流程施工工艺流程:配料→拌合→运输→入模→振捣→脱模→码垛→养生。
混凝土预制块施工作业指导书一、前言混凝土预制块是现代建筑施工中广泛应用的一种材料,作为一名施工人员,必须熟悉混凝土预制块的施工方法和要求,做到规范操作,确保工程质量。
本文主要介绍混凝土预制块施工作业指导书,以便施工人员在实际操作中参考。
二、施工前准备1. 检查预制块的质量和规格是否符合要求,如有问题应及时报告上级或供货商;2. 运输预制块到施工现场,取出并放置在指定位置,注意不要损坏预制块;3. 围挡和施工现场应及时整理维护,保证施工安全和效率;4. 设计规定的布设钢筋应符合要求,基础、地坪等基础平整,垫层厚度、密实度应符合要求。
三、浇筑混凝土预制块1. 预制块的布置要遵循设计图纸,重点关注桥、梁、支架等耐重负荷场合的预制块。
2. 预制块支座的间距要均匀,在密集布置的地方应设置分段龙骨和卡子,以确保预制块的稳定。
3. 预制块表面的脱模剂用量应符合要求,脱模剂不能过度使用,否则会影响预制块表面的粘结性能。
4. 确保混凝土拌合物的配合比符合要求,在浇注过程中要注意控制混凝土流动性,防止浇注不均匀或放松。
5. 一次性浇注混凝土量不宜过大,一般应控制在1.5方以下,避免混凝土流动不畅或导致胀脹。
6. 浇注完成后,特别注意几层最外侧的预制块表面是否过度凸起或凹陷,如果有,应及时调整,以保证预制块间表面平整。
7. 混凝土表面处理应确保表面平整、无裂缝和透水性,必要时防止干燥,采取适当措施如覆盖湿布或喷淋水。
四、拆模和收尾工作1. 拆模时应先在圆形凸起或凹陷处用金属土壤钉或木制大头钉钻孔,接着在用木制榔头轻打预制块解除拜访,并使用特工器具修平表面。
2. 混凝土表面不应有明显破损或裂缝,如有发现应及时修补,并措施防止再次破损。
3. 完工后,清理干净施工现场,把剩余的材料和工具归位、归纳,带走垃圾和废弃物。
4. 确保预制块表面的清洁干燥,避免在预制块上堆放其他材料和物品。
5. 确保所安装的预制块按照设计要求和规格,整齐、稳定地放置在钢筋和混凝土之间。
混凝土预制块体专项施工方案在建筑工程中,混凝土预制块体是一种经过加工制作后直接在现场组装的结构构件,广泛应用于建筑物的结构中。
为了确保施工质量和效率,制定一套科学合理的专项施工方案显得尤为重要。
以下是混凝土预制块体专项施工方案的详细内容:1. 方案目的本施工方案的目的在于规范混凝土预制块体的施工过程,确保施工质量和安全,并提高工程施工效率。
2. 施工准备工作2.1 材料准备•混凝土原材料:水泥、粗骨料、细骨料、水等。
•预制块体模具及脱模剂。
•钢筋和配筋工具。
2.2 设备准备•混凝土搅拌机、搅拌车。
•预制块体生产设备。
•吊装设备和辅助设备。
3. 施工步骤3.1 准备工作1.检查模具,确保无损坏。
2.涂抹脱模剂,防止混凝土粘模。
3.钢筋加工和搭设模具。
3.2 混凝土浇筑1.混凝土搅拌均匀、浇注至模具内。
2.振捣混凝土,排除气泡。
3.养护混凝土,保证强度发展。
3.3 脱模和处理1.混凝土养护时间到达要求后,进行脱模。
2.对预制块体表面进行必要处理,如清理、修整等。
4. 安装和验收4.1 安装1.根据设计要求,采用吊装或装配方式安装预制块体。
2.确保各块体之间的连接牢固。
4.2 验收1.检查预制块体的几何尺寸和强度等指标。
2.检查安装情况,确保无误。
5. 安全与质量控制5.1 安全1.施工人员需全程佩戴安全帽、工装等个人防护用品。
2.严格执行吊装和作业规程,确保施工安全。
5.2 质量控制1.严格按照设计图纸和工艺要求操作。
2.定期进行质量检查,确保施工质量符合标准。
6. 结束语通过科学合理的混凝土预制块体专项施工方案的执行,可以提高施工效率,确保施工质量和安全。
在实际施工中要严格按照方案操作,做好质量和安全控制,以确保工程顺利完成。
巢湖市柘皋河防洪治理工程
(秦桥段和金平河段)施工1标砼预制块专项施工方案
批准:
审核:
编制:
巢湖市水利建设有限公司
巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工1标项目部
二〇一年月
目录
一、工程概况 (1)
二、砼预制块主要项目内容 (1)
三、编制依据 (1)
四、施工准备 (2)
五、混凝土预制块生产及铺装 (3)
六、质量保证措施 (7)
七、安全保证措施 (7)
混凝土预制块专项施工方案
一、工程概况
1、工程名称:巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工1标(合
同编号:CHZGSG-2016-01);
2、工程地点:安徽省巢湖市;
3、工程建设规模:巢湖市柘皋河防洪治理工程(秦桥段和金平河段)施工1标,(1)河道工程分为东秦填方段(0+000~1+376)、小树林切岭段(1+376~1+803)、丁陈填方段(1+803~7+600),主要施工内容为清基土方外运、清淤外运、外运土堤防加培、填塘固基、预制块护坡及草皮护坡;(2)建筑物分为小汪电站段挡墙及防渗工程、跌水工程、放水涵工程、溢流堰坝工程及机耕桥工程;(3)道路工程分为C30砼路面和泥结石路面;(4)金属结构设备更换;
二、砼预制块主要项目内容
本标段渠道混凝土预制块尺寸300mm边长100mm厚的,混凝土强度为C20,铺装工程量约为2364m³,需铺装混凝土预制块的河段分别为东秦填方段0+880~
1+376,小树林切岭段1+376~1+803,丁陈填方段2+083~2+、3+092~4+、6+900~
7+600。
三、编制依据
1、《防洪标准》GB50201-94
2、《水利水电建设工程验收规程》SL223-1999
3、《建设工程质量检验评定标准》GBJ301-88
4、《建设地基基础工程施工质量验收规范》GB50202-2002
5、《堤防工程施工规范》SL260-98
6、《堤防工程施工质量评定与验收规程》(试行)SL239-1999
7、《土工试验规程》SL237-99
8、《混凝土质量控制标准》GB50164-92
9、《水工混凝土施工规范》DL/T 5144-2001
10、《水工混凝土试验规程》DL/T5150-2001
11、本标段工程实施性《施工组织设计》
四、施工准备
技术准备:组织现场施工人员熟悉图纸及施工方法,做好技术和安全交底,
保证各工种人员能够做到协调施工。
试验准备:C20混凝土配合比设计经监理工程师验证;现场砂、石、水泥、水
经试验监理工程师确认合格。
现场准备:平整场地做为砼拌合及预制场地,接通水源、电源、合理布置,使现场井然有序,做到道路畅通;加工场实行封闭管理,办公、生活、生产场区采用通透式围栏封闭;简易办公区宜采用野外帐篷,在醒目位置悬挂管理组织机构图、安全目标及保证措施、质量目标及保证措施、环保目标及保证措施;在场内醒目位置设置公示栏、宣传栏、标语条幅,其要求、内容和标准按相关要求执行。
材料准备:模板采用高强加厚塑料模具,塑模通常的循环使用周期为 100 次;备足预制所需的水泥、砂、碎石等,且混凝土预制块使用的水泥、砂、碎石进场后必须通知试验员协同监理按标准要求取样进行质量检验(含见证试验),经检验合
格后方可使用。
机械设备准备:组织落实机械设备、工具进场,设备开机前先经检查、调试、检查机械设备的运行情况,保证设备的完好、设备的配套设施齐备确定专人专机管
理。
人员准备:计划投入现浇混凝土生产工程负责人1人,施工员1人,试验员1
人,工人13人。
试验配合比:混凝土配合比设计方法及技术要求应符合相关配合比设计规程的规定和设计要求;经监理工程师审批的“设计配合比”在施工过程中不得随意变
更。
五、混凝土预制块生产及铺装
砼预制块护坡施工程序见下图:
护坡工程施工程序框图
勒脚及压顶混凝土施工程序见下图:
场地应平整坚实,
、预制砼块的制作偏差:
(1)预制块尺寸应符合施工图纸要求;
(2)局部不平(用2m直尺检查)允许误差5mm;
(3)构件不连续裂缝小于,边角无损伤;
(4)合格标记:经监理人检查合格的预制砼块应标有合格标志,并应标有构件的编号、制作日期和安装标记。
未标有合格标志或缺损的构件不得使用。
、运输、堆放养护和砌筑
(1)运输:预制块的强度达到设计强度标准值的75%以上,才可对构件进行装运,卸车时应注意轻放,防止碰损。
(2)场内堆放和养护
砼初凝后即进行洒水养护,场内养护3天后,人工配合手推车转运到堆场再集中养护。
储存区应按不同龄期划分不同的场区,并做好标识,同一区内块体应分堆码整齐,最大堆码高度不得超过2m。
(3)预制块铺砌
预制块铺砌施工程序见下图:
样桩。
料保供应。
落实水泥供应数量,
规程进行。
落实交通、通讯、
保养,以确保施工按期顺利进行。
垫层铺设前,
要求,确保垫层的质量符合设计及规范要求。
在铺垫前,还应备足料。
坡面修整前利用样桩纵横拉线对坡面平整度进行检测,对超高部位进行人工削坡,对欠高部位进行人工回填至设计高程。
另外,对坡面松软部位进行挖除,用人工置换合格土料进行回填至设计高程;对坡面土方密实度不合格部位重新进行人工夯实至设计要求。
施工所用垫层料,由汽车从堆料场运输至作业区。
堆放前对场地要进行清理干
净,并做好排水及防污措施。
垫层铺筑施工前,利用样桩纵横拉线控制铺填厚度。
施工时,由人工挑运至铺筑工作面,人工平料。
铺筑自坡底向上逐段进行。
利用平板振捣器和人工夯实相结合的
方法进行垫层料的压实。
垫层垫层铺设过程中,对铺筑厚度、施工方法、接头、保护措施进行检查。
①砌筑第一行混凝土砌块。
从坡脚砼镇脚一侧开始,砌块底边沿线对齐下边起始标高控制线,砌块的上边沿对齐上边水平线,由坡脚向坡肩方向按标高控制线逐行砌筑。
②砌块砌筑时,由两人配合,采用一对专制钢齿耙完成对砼砌块的“抬运一就位一放下一找平一锤实”等。
③砌块由垂直方向放置到砌筑位置后上下移动,以使砌块下碎石找平层平整密实,并借助齿耙和木槌调整水平和高度。
④在同一作业面内,混凝土砌块的砌筑应从左(或右)下角开始沿水平方向逐行进行,以防产
生累积误差,影响砌筑质量
六、质量保证措施
、定创优目标:实施质量管理目标以合同文件要求和设计图纸为准绳、以技术规范为标准,制定项目的创优目标,并实施以分项保分部、以分部保单位、以单位保项目的质量管理制度,从而确保项目创优目标的实现。
、项目实行管理和技术质量责任制,逐层签定质量责任状,通过经济手段激发全体参建人员的创优积极性,从而促进工程质量的提高。
、加强质量、安全教育,贯彻实行项目各项管理制度,在整个施工过程中做到“四不施工”(施工图纸未复核、测量未复核、材料未检验或是检验不合格、未
进行技术、安全交底)。
、加强现场的质量控制和质量检查。
按照合同文件要求,设立临时试验室和质检小组,配备满足使用要求的检测仪器、设备。
尤其是加大原材料的检测力度,确保工程所使用的所有原材必须是合格的。
、做好各项施工原始记录,并及时进行签认、归档。
七、安全保证措施
、确定项目安全管理目标,杜绝重伤以上的安全事故,确保施工设备安全运
作。
、建立健全安全管理制度,针对现场实际情况,以施工生产为龙头,完善安全保证体系。
项目部设立安全监察室,实行安全岗位责任制。
、加强现场用电、机械车辆的管理,场区安全员必须每天进行安全巡视,发现问题及时纠正,对不能处理的问题必须及时上报有关部门。
所有情况都要求有详
细的记录。
、文明施工:在施工现场,各工序的施工有次序,机械车辆必须停放制定位置,各种原材料要求有序、分类别的堆放,并标示明确。
施工完成以后做到工完场清,创造一个优美、文明、安全的施工环境。
