(完整)施工技术交底(高支模)
- 格式:doc
- 大小:96.52 KB
- 文档页数:5
一、交底目的为确保高支模施工过程中的安全,预防事故发生,现将高支模施工过程中的安全技术要求进行交底,请各参与施工人员认真学习并严格执行。
二、交底内容1. 高支模施工概述高支模施工是指使用高支撑架体进行模板工程的一种施工方法。
高支模施工具有施工周期长、作业面广、人员密集、风险较大等特点。
为确保施工安全,必须严格执行安全技术措施。
2. 施工准备(1)施工前,需对施工人员进行安全技术培训,提高施工人员的安全意识。
(2)对高支模施工材料、设备进行检验,确保其质量符合要求。
(3)编制高支模施工方案,明确施工工艺、安全措施、作业流程等。
3. 施工过程安全管理(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场应设置安全警示标志,明确危险区域。
(3)作业人员必须按照施工方案进行操作,严禁违规作业。
(4)高支模架体搭设过程中,应加强支撑体系检查,确保其稳定性。
(5)施工过程中,严禁在架体上放置重物,避免架体变形或倾覆。
4. 高支模拆除安全(1)拆除前,需对高支模架体进行全面检查,确认无安全隐患。
(2)拆除作业应由专业人员进行,严禁非专业人员操作。
(3)拆除过程中,作业人员应佩戴安全防护用品,确保自身安全。
(4)拆除顺序应按照施工方案进行,先拆除支撑体系,再拆除模板。
三、应急处理1. 发生险情时,应立即停止作业,并采取紧急措施排除险情。
2. 险情排除后,经现场负责人确认,方可继续施工。
3. 发生安全事故,应立即上报,并按照相关规定进行处理。
四、总结高支模施工过程中,安全至关重要。
各参与施工人员应充分认识到高支模施工的风险,认真学习安全技术交底内容,严格执行安全操作规程,确保施工安全。
以下是高支模安全技术交底的具体模板:---高支模安全技术交底一、交底时间:年月日二、交底地点:项目现场三、交底人员:项目经理、技术负责人、安全员四、参与交底人员:所有参与高支模施工的施工人员、监理人员五、交底内容:1. 高支模施工概述及安全重要性2. 施工准备阶段的安全要求3. 施工过程安全管理措施4. 高支模拆除安全注意事项5. 应急处理及事故上报流程六、交底要求:1. 各参与施工人员应认真学习本次安全技术交底内容,确保理解并掌握各项安全措施。
一、交底目的为确保施工过程中高支模安全、稳定,预防安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有涉及高支模施工的工程项目。
三、交底内容1. 高支模施工前准备工作(1)对施工人员进行安全技术培训,确保其掌握高支模施工安全知识。
(2)对高支模材料进行检查,确保其质量符合要求。
(3)对施工现场进行安全检查,确保无安全隐患。
2. 高支模施工安全注意事项(1)高支模施工前,应对支撑体系进行验算,确保其满足施工荷载要求。
(2)高支模施工过程中,严禁超荷载使用,避免支撑体系变形或破坏。
(3)支模时应按顺序进行,模板未固定前不得进行下一道工序。
(4)支模时,应确保模板与支架连接牢固,支撑杆件不得撑在不稳定物体上。
(5)高支模施工区域应设置警戒线,严禁无关人员进入。
(6)高处作业人员应佩戴安全带,并定期检查其可靠性。
(7)施工过程中,应密切关注支撑体系状态,发现异常情况立即停止施工,并进行整改。
3. 高支模施工安全措施(1)施工前,应对高支模材料进行验收,确保其质量符合要求。
(2)施工过程中,应定期对支撑体系进行检查,发现问题及时整改。
(3)高支模施工区域应设置安全警示标志,提醒施工人员注意安全。
(4)施工过程中,应加强现场管理,确保施工人员遵守安全操作规程。
(5)施工完成后,应进行验收,确保高支模安全、稳定。
四、交底时间1. 施工前进行安全技术交底。
2. 施工过程中,根据实际情况进行补充交底。
五、交底人员1. 项目经理2. 项目技术负责人3. 项目安全员4. 施工单位项目负责人5. 施工单位技术负责人6. 施工单位安全员六、交底记录1. 交底时间、地点、参加人员。
2. 交底内容。
3. 交底人员签字。
七、附则1. 本安全技术交底为施工高支模安全管理的依据,施工过程中必须严格执行。
2. 施工单位应定期对安全技术交底进行修订,确保其符合实际情况。
3. 施工过程中,如发现安全技术交底中未涉及的安全问题,应及时补充完善。

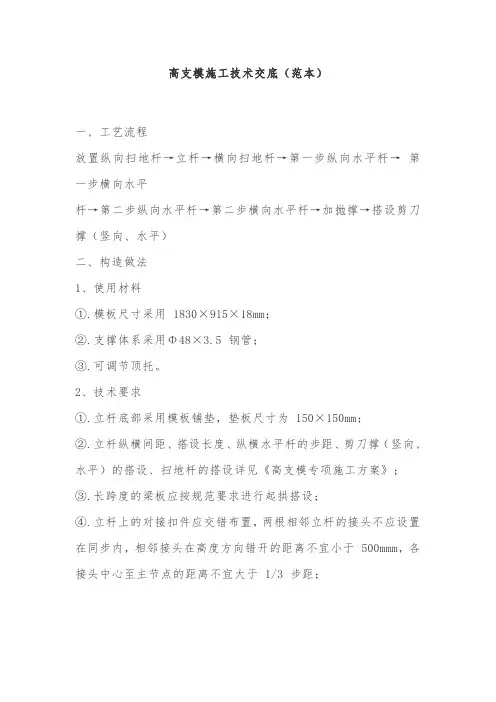

高支模施工技术交底(范本)一、工艺流程放置纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→加拋撑→搭设剪刀撑(竖向、水平)二、构造做法1、使用材料①.模板尺寸采用1830×915×18mm;②.支撑体系采用Φ48×3.5钢管;③.可调节顶托。
2、技术要求①.立杆底部采用模板铺垫,垫板尺寸为150×150mm;②.立杆纵横间距、搭设长度、纵横水平杆的步距、剪刀撑(竖向、水平)的搭设、扫地杆的搭设详见《高支模专项施工方案》;③.长跨度的梁板应按规范要求进行起拱搭设;④.立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,相邻接头在高度方向错开的距离不宜小于500mmm,各接头中心至主节点的距离不宜大于1/3步距;⑤.立杆在支模顶层杆的搭接长度不应小于1000mm,应采用不小于2个旋转扣件固定,端部扣件盖板的边缘到杆端距离不应小于100mm;⑥.纵横向水平杆应按满堂架的要求搭设,两个相邻接头在水平方向错开的距离不应小于500m;⑦.满堂架四边与中间每隔四排支架,立杆应设置一道纵向剪刀撑,由底至顶连续设置;⑧.支撑体系基础为已完成的结构底板,表面平整,具有足够的强度和承载力。
三、质量检查要求1、监督实施施工前的安全技术交底;2、材料的质量、尺寸、完好程度应符合使用要求;3、立杆间距、水平杆步距、剪刀撑搭设、扫地杆搭设是否符合《高支模专项施工方案》的要求;4、立杆接长应采用接驳销对接,顶层顶步如采用搭接须加设防滑扣件;5、对跨度≥4m的梁板,如设计无具体要求,应按跨度的1/1000―3/1000作为起拱高度;顶部可调节顶托伸出长度不大于200mm;6、基础:查看基础表面坚实平整,垫板是否晃动,检查方法:观察;7、立杆垂直度:用经纬仪或吊线和卷尺测量,2m高度的垂直允许偏差为15mm;8、间距检查:步距不得大于±20mm、纵距不得大于±50mm、横距不得大于±20mm,用钢卷尺测量;9、纵向水平杆偏差:一根杆的两端高差不得大于±20mm,同跨内两根纵向水平杆高差不得大于±10mm,用水平仪或水平尺测量;10、扣件安装:①.同步立杆上两个相隔对接扣件的高差应大于500mm,用钢卷尺测量;②.扣件螺栓拧紧扭力矩值不小于40N.m,且不应大于65N.m时,并不得发生破坏,③.剪刀撑斜杆与地面的斜角45°―60°,用角尺检测;11、安装后的扣件螺栓及对拉螺栓拧紧扭力矩应采用检测合格的扭力扳手检查。
一、交底项目:高支模施工安全二、交底目的:为确保高支模施工过程中的安全,防止高处坠落、坍塌等事故的发生,特制定本安全技术交底。
三、适用范围:适用于所有高支模施工项目。
四、交底内容:1. 施工前的准备工作:1.1 施工前,应对施工现场进行安全检查,确保施工环境符合安全要求。
1.2 严格按照设计图纸进行施工,确保高支模的稳定性和安全性。
1.3 对施工人员进行安全技术培训,提高安全意识。
2. 高支模搭建与拆除:2.1 搭建过程中,应遵循以下原则:- 按照规定的程序和顺序进行搭建。
- 确保支模架体的结构稳定,连接牢固。
- 使用合格的材料和工具,不得使用损坏的支模架体。
- 高处作业人员应佩戴安全带,并设置安全防护设施。
2.2 拆除过程中,应遵循以下原则:- 拆除前应通知项目部,经质检员、监理同意后方可拆除。
- 拆除时应按后支先拆顺序拆除,拆除模板时严禁随意松动不能拆除的支撑体系钢管、扣件。
- 严禁大面积倒塌排架,严禁高处钢管、扣件任意下落。
- 要保护好成型混凝土产品的棱角,防止损坏材料砸伤自己或他人。
3. 安全防护措施:3.1 施工现场应设置安全警示标志,明确危险区域。
3.2 高处作业人员应佩戴安全帽、安全带等防护用品。
3.3 设置安全防护设施,如安全网、防护栏杆等。
3.4 严禁酒后作业、疲劳作业。
3.5 严禁在上下同一垂直线上同时操作。
4. 应急救援措施:4.1 施工现场应配备必要的应急救援器材和设备。
4.2 建立应急救援组织,明确应急救援职责。
4.3 定期开展应急救援演练,提高应急处置能力。
五、责任落实:1. 施工单位应负责高支模施工的安全管理,确保施工安全。
2. 监理单位应加强对高支模施工的监督检查,发现问题及时督促整改。
3. 施工人员应严格遵守安全操作规程,确保自身安全。
六、交底时间:[填写具体时间]七、交底人:[填写交底人姓名及职务]八、审核人:[填写审核人姓名及职务]九、备注:1. 本安全技术交底范本仅供参考,具体施工过程中应根据实际情况进行调整。
一、交底目的为确保混凝土高支模施工过程中的安全,降低事故发生率,提高施工质量,现将混凝土高支模施工安全技术交底如下:二、交底内容1. 施工人员培训与考核(1)施工人员必须经过专业培训,具备相应的操作技能和安全意识。
(2)施工人员需参加公司组织的安全教育,考试合格后,方可上岗作业。
2. 施工现场安全管理(1)施工现场必须设立安全警示标志,明确安全操作规程。
(2)施工人员进入施工现场必须佩戴安全帽,系好下颚带,锁好带扣。
(3)施工现场严禁吸烟、饮酒,禁止穿拖鞋进入。
3. 高支模施工安全管理(1)高支模支撑架不得与施工用外脚手架、混凝土输送泵管相连。
(2)支模应按规定作业程序进行,模板未固定前不得进行下一道工序。
(3)严禁在上下同一垂直线上同时进行作业。
4. 高支模拆除安全技术(1)拆模前应通知项目部,经质检员、监理同意后方可拆除。
(2)拆模方法:按后支先拆顺序拆除,严禁随意松动不能拆除的支撑体系钢管、扣件。
(3)拆除过程中,严禁大面积倒塌排架,严禁高处钢管、扣件任意下落。
(4)拆除后,及时清理现场,将材料分类整齐堆放在指定地点。
5. 安全防护设施(1)施工现场必须设置安全防护设施,如安全网、防护栏、警示标志等。
(2)临边洞口应按规范要求防护到位。
(3)悬空作业面上应有立足平台,避免同一垂直线上下同时操作。
6. 电气安全管理(1)施工层必须设置施工层分配电盘,各分路都必须设置漏电保护器。
(2)每个施工面的每台设备电源线包括施工照明线路都必须使用电缆,严禁使用花线及其他导线。
(3)使用插入式震动器应穿胶鞋,带绝缘手套,电缆线不得有破皮漏电。
三、注意事项1. 施工人员应严格遵守操作规程,确保施工安全。
2. 施工现场管理人员应加强现场巡查,发现问题及时处理。
3. 施工过程中,如遇突发情况,应立即停止作业,采取应急措施。
4. 施工完成后,应对施工现场进行清理,确保安全。
四、总结混凝土高支模施工安全技术交底旨在提高施工人员的安全意识,降低事故发生率。
高支模技术交底一、工程概况在进行高支模施工前,首先需要对工程的基本情况有清晰的了解。
本工程为_____,位于_____,建筑面积为_____平方米。
高支模区域主要分布在_____,最大支模高度为_____米,最大梁截面尺寸为_____,最大板厚为_____。
二、高支模施工工艺流程高支模施工工艺流程主要包括以下几个步骤:1、施工准备熟悉施工图纸,进行技术交底。
准备好所需的材料和构配件,如钢管、扣件、模板等,并确保其质量符合要求。
对施工场地进行清理和平整,确保施工条件良好。
2、测量放线根据设计图纸,放出高支模区域的轴线、边线和控制线。
测量出梁、板的标高,并在支撑立杆上做好标记。
3、立杆搭设按照设计方案确定的立杆间距和步距,进行立杆的搭设。
立杆底部应设置垫板,以增加立杆的稳定性。
相邻立杆的接头应错开布置,不得在同一水平面上。
4、水平杆搭设在立杆搭设完成后,及时搭设水平杆。
水平杆的步距应符合设计要求,且应与立杆扣紧。
水平杆的接头也应错开布置。
5、剪刀撑搭设在高支模区域的四周和内部,按照设计要求搭设剪刀撑。
剪刀撑的角度应符合规范要求,以增强支架的整体稳定性。
6、顶托安装在立杆顶部安装顶托,调整顶托的高度,使其符合梁、板的标高要求。
顶托的伸出长度不得超过规范规定。
7、主次龙骨安装在顶托上安装主次龙骨,主龙骨一般采用钢管或方木,次龙骨一般采用方木。
龙骨的间距应符合设计要求,且应安装牢固。
8、模板安装在主次龙骨上铺设模板,模板应拼接严密,不得有缝隙。
模板安装完成后,应进行检查和调整,确保其平整度和垂直度符合要求。
9、钢筋绑扎和混凝土浇筑在模板安装完成并经验收合格后,进行钢筋的绑扎工作。
钢筋绑扎完成后,进行混凝土的浇筑。
混凝土浇筑时应注意振捣密实,不得出现漏振或过振现象。
10、模板拆除当混凝土强度达到设计要求后,方可进行模板的拆除工作。
模板拆除应按照先支后拆、后支先拆的顺序进行,拆除过程中应注意保护混凝土成品。
三、高支模施工技术要点1、材料选择钢管应选用符合国家标准的焊接钢管,其外径、壁厚和力学性能应符合要求。
一、交底对象:全体参与高支模施工的施工人员、监理人员、管理人员。
二、交底时间:[具体日期]三、交底内容:1. 工程概况及施工方案概述- 介绍本工程的高支模施工部位、规模、设计要求及施工难点。
- 简述高支模施工的总体方案、施工工艺流程及施工顺序。
2. 安全技术措施(一)施工前准备- 对施工人员进行安全技术培训,确保施工人员了解并掌握相关安全知识。
- 对施工工具、设备进行检查,确保其安全可靠。
- 制定详细的施工组织设计和专项施工方案,明确施工工艺、安全措施及质量要求。
(二)现场安全管理- 施工现场应设置安全警示标志,明确危险区域。
- 施工人员必须佩戴安全帽、安全带等防护用品。
- 施工现场应设置专人负责现场安全管理,对施工现场进行定期巡查,确保安全措施落实到位。
(三)高支模搭设与拆除- 搭设高支模时应严格按照施工方案进行,确保模板体系的稳定性和安全性。
- 拆除高支模时,应遵循“先支后拆、先拆非承重部分、后拆承重部分”的原则。
- 拆除过程中,严禁随意松动不能拆除的支撑体系钢管、扣件,严禁大面积倒塌排架,严禁高处钢管、扣件任意下落。
(四)高处作业- 高处作业人员必须经过专业培训,取得相关资格证书。
- 高处作业时应使用安全带,并做好防护措施。
- 高处作业区域应设置安全防护网,防止物体坠落。
(五)临时用电- 临时用电应严格按照国家相关标准执行,确保用电安全。
- 施工现场应设置专职电工,负责临时用电的安全管理。
3. 应急处理- 制定应急预案,明确应急处理流程及责任人。
- 定期组织应急演练,提高应急处置能力。
4. 注意事项- 施工过程中,应密切关注施工现场变化,发现安全隐患及时处理。
- 施工人员应严格遵守操作规程,不得违章作业。
- 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、交底要求:1. 施工单位应将本交底内容传达给所有参与高支模施工的人员。
2. 施工人员应认真学习并掌握本交底内容,确保施工安全。

一、交底目的为确保高支模作业过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底范围本交底适用于所有高支模作业,包括但不限于梁、板、柱等结构的支模、拆除及养护等环节。
三、作业人员要求1. 作业人员必须经过专业培训,取得相关操作证书。
2. 作业人员应熟悉高支模作业的安全技术要求,掌握操作规程。
3. 作业人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
四、安全注意事项1. 施工前准备- 检查高支模材料是否符合要求,确保其质量合格。
- 根据施工图纸,合理设计高支模体系,确保其稳定性。
- 施工现场应设置警示标志,明确安全通道和危险区域。
2. 施工过程- 支模前,应先搭建安全防护设施,如安全网、防护栏等。
- 严格按照设计要求进行支模,确保支模体系稳定可靠。
- 施工过程中,严禁在未固定的模板上行走或站立。
- 高处作业时,必须系好安全带,并使用安全绳。
- 作业人员应保持安全距离,避免相互碰撞。
- 严禁酒后作业,作业过程中不得擅自离岗。
3. 材料运输与堆放- 运输材料时,应确保材料固定牢固,防止材料掉落。
- 堆放材料时,应选择平整、坚实、排水良好的场地,确保材料堆放稳定。
- 堆放材料高度不得超过规定值,并留出足够通道。
4. 拆除作业- 拆除作业前,应先检查高支模体系的安全性,确认无误后方可进行拆除。
- 拆除过程中,应按照先支后拆的原则进行,确保拆除过程安全有序。
- 拆除模板时,严禁猛撬、硬砸或大面积撬落和拉倒。
- 拆除过程中,上下应有人传递或使用绳索传下模板,严禁向下乱扔。
- 拆除后,应及时清理现场,确保现场整洁。
五、应急预案1. 发生安全事故时,应立即停止作业,并采取相应措施进行救援。
2. 报告上级领导,启动应急预案,确保事故得到及时处理。
3. 对事故原因进行调查,制定整改措施,防止类似事故再次发生。
六、总结高支模作业是一项高风险作业,为确保作业安全,必须严格执行安全技术交底内容。
作业人员应提高安全意识,严格遵守操作规程,共同营造安全、和谐的施工环境。
技术交底记录
日期编号 .
三、构造要求
3.1立杆
(1)立杆竖向采用连接套管方式进行接长,连接套管分为铸钢套管和无缝钢管套管,采用铸钢套管形式的立杆连接套长度不应小于90mm,可插入长度不应小于75mm;采用无缝钢管套管形式的立杆连接套长度不应小于160mm,可插入长度不应小于
110mm,套管内径与立杆钢管外径间隙不应大于2mm。
(2)模板支撑底层纵、横向水平杆应作为扫地杆,距地面高度应小于或等于550mm。
立杆底部应设置可调托座或固定底座。
(3)模板支架可调托座伸出顶层水平杆或双槽钢托线的悬臂长度严禁超过650mm,且丝杆外露长度严禁超过400mm,可调托座插入立杆或双槽钢托梁长度不得小于
150mm。
可调托座
1-可调托座;2-螺杆;3-调节螺母;4-立杆;5-水平杆(4)模板支架可调底座调节丝杆外露长度不应大于300mm,作为扫地杆的最底层
模板支撑架高宽比大于或等于3;当高宽比大于3时可采取扩大下部架体尺寸
注:本记录一式两份,一份交接受交底人,一份存档。
施工技术交底(高支模)一、工程概况高支模工程是指在混凝土结构施工过程中,采用高度支撑的钢模板,通过调整模板支架高度来达到控制混凝土结构体积、形状和表面质量的目的。
此工程主要包括柱、梁和板的施工。
二、高支模板的搭设1. 板模板的搭设板模先用钢管制作支架,支架间距一般为1.2米,支撑点要在混凝土板下。
板模要求安装平直,垂直度不超过1/1000,安装平整、牢固、缝隙不得超过3毫米。
2. 梁模板的搭设梁模也是用钢管制作支架,与板模支架一起设置。
梁板模高度要根据图纸要求确定,然后按实际情况做出适当的调整。
相邻梁支架跨距一般为2-3米。
3. 柱模板的搭设柱模支架一般由角钢和丁字钢拼接而成,要求垂直度不超过1/500。
安装时需设置斜杆和定位块,保证其位置的垂直和水平。
根据图纸要求确定柱子尺寸,然后按实际情况进行适当调整。
三、混凝土浇注1. 混凝土材料的准备选用中强混凝土或以上等级的混凝土,配合好600或800浓度的增稠剂,掺有Pc-301或Pc-302型水泥的混凝土,再根据密度好坏分别选用动力式抖捣或能效抖捣。
混凝土施工时,要将泥浆、水渣等渗漏物清理干净,减少底部和乡村混凝土的质量差异。
2. 浇注前的检查混凝土浇注前,要进行模板和场地的检查。
模板的水平度和垂直度必须符合要求,混凝土浇注前要检查模板是否有变形、严重磨损等问题,必要时需要进行重新整修。
3. 混凝土浇注浇注过程中,混凝土的层数不应超过30cm,且要保证混凝土浇注的压力均匀。
混凝土浇注完毕后,要使用抹光机将混凝土表面整平,保持表面平整度要求。
四、模板拆除混凝土浇筑完毕后,要保证其表面完全干燥,拆除模板时要根据混凝土的强度和拆卸井道的位置进行分阶段拆除。
拆卸后模板及时归仓保管,如有损坏或磨损严重的要及时更换。
五、安全措施1.搭建高支模前要进行场地勘察,制定相应的安全措施方案;2.在使用过程中,要定期检查模板及支架的稳定性,如有问题及时更换或修理;3.混凝土浇注时,要按要求进行安全防护措施,如围栏、安全带等;4.在拆卸过程中,要保证人员和设备的安全,严格按照拆卸程序进行。
SG-006技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人署名接受人署名交底内容:一、目标要求1.质量目标(质量标准):切合设计要求,达到国家相应规范标准并一次性查收合格。
2.安全要求(安全生产):无任何安全生产事故。
3.文明施工要求(创标准化工地状况要求):依据成都标准化工地进行文明施工。
二、主要施工方案、施工方法交底(一) .、施工方案交底Ⅰ、高支模的地点本工程高支模的地点以下:(1)、轴线 10~13/A ~ F 间一至三层,其高支模高度达 12.22 米,该地区的四层楼板结构施工支模系统需要直接支撑在地下室顶板上(一层结构楼板上);(2)、轴线 9~ 10/F~G 间一至二层,其高支模高度达 8.66 米;该地区的三层楼板结构施工支模系统需要直接支撑在地下室顶板上(一层结构楼板上)。
Ⅱ、高支模地点支撑系统( 1)、轴线 10~ 13/A~ F 一层结构板面标高为-0.750 米,四层结构板面标高为11.650 米,四层板厚为180mm 厚,一至四层中间在轴线10~13/A ~ G 间无任何其余结构,高支模高度达12.22 米,施工支模高度远超出 4.5m 。
梁截面尺寸主要有 200×400、 350×500、 350×700、 200×500 、1100×2000、1200×2000 等多种。
柱截面尺寸为1200 ×1800 等多种。
但无高支模柱。
( 2)、轴线 9~ 10/F~G 一层结构板面标高为-0.050 米,三层结构板面标高为8.730 米,三层板厚为120mm 厚,一至三层中间在轴线 9~ 10/F~ G 间无任何其余结构,高支模高度达 8.66 米,施工支模高度远超出 4.5m。
梁截面尺寸主要有 200 ×500、250×500、 300×500、 300×700、 350×700 等多种。
一、前言为确保高支模砼施工过程中的安全,预防事故发生,现将高支模砼施工安全技术交底如下:二、施工人员要求1. 施工人员必须经过专业培训,取得上岗资格。
2. 作业人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
3. 施工人员要严格遵守操作规程,确保施工安全。
三、施工安全措施1. 模板支撑体系安全- 高支模支撑架不得与施工用外脚手架、混凝土输送泵管相连。
- 支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
- 严禁在上下同一垂直方向同时进行模板拆除作业。
2. 施工人员安全- 作业人员必须佩戴安全带,上下楼时使用扶梯或安全通道。
- 严禁站在模板或支撑上操作,严禁攀爬模板支撑体系。
- 拆除模板时,上下应有人传递或用绳索传下,严禁向下乱扔。
3. 高处作业安全- 高处作业时,必须搭设安全防护设施,如安全网、防护栏杆等。
- 作业人员必须佩戴安全带,安全带应系在可靠的位置。
- 高处作业时,严禁酒后作业,严禁疲劳作业。
4. 电气安全- 施工现场电气设备必须符合国家相关标准。
- 严禁私拉乱接电线,严禁使用破损的电线。
- 电气设备操作人员必须经过专业培训,取得上岗资格。
5. 材料运输安全- 材料运输过程中,必须采取安全措施,防止材料掉落。
- 严禁超载运输,严禁在运输过程中载人。
6. 自然灾害防范- 遇有大风、雨、雪、大雾等恶劣天气应停止作业。
- 雨季施工要注意电气设备的防雨、防潮、防触电。
四、事故应急处理1. 发生事故时,立即停止作业,迅速组织救援。
2. 及时上报事故情况,按照事故处理程序进行处理。
3. 对事故原因进行调查,采取有效措施防止类似事故再次发生。
五、总结高支模砼施工安全至关重要,施工人员必须严格遵守各项安全措施,确保施工安全。
监理人员要加强对施工现场的监督检查,及时发现并消除安全隐患,确保施工安全顺利进行。
六、附件1. 高支模砼施工安全操作规程2. 高支模砼施工安全技术交底记录表3. 高支模砼施工安全事故应急预案注意:以上模板仅供参考,具体施工安全措施应根据实际情况进行调整。
高支模工程施工技术交底一、工程概况中国中铁·诺德名城一期工程位于山东省章丘市,工程北侧为世纪大道,东侧为明埠路,西侧为工业三路。
2-8商业2层,总建筑面积5634.4㎡。
二、本工程高支模特点2-8#商业楼层高度如下表所示:根据《危险性较大的分部分项工程安全管理办法》即建质[2009]87号规定,搭设高度5m及以上的模板工程必须进行专项施工方案设计,以确保施工安全。
通过上述层高表,在本工程中,有如下楼层的梁板模板支设属于高支模:2-8商业二层.三、模板及支撑体系概述针对本工程特点以及结合我公司施工经验,在本工程中将主要采用由九夹板、木方、钢管、对拉螺栓、“3”型卡扣等组成的模板及支撑加固体系。
在模板工程施工中主要抓住以下几方面:1、投入适量的新九夹板做模板,全部采用50×100mm的木方,对梁板的模板支撑、间距等要经过计算确定.2、针对结构工程施工中的重要部位,对模板及支撑必须进行详细计算,以确保支设牢靠、不出意外。
3、后浇带处的梁板模板及支撑不得随意拆除以免出现裂缝,必须在后浇带混凝土浇筑完成后达到一定强度后方可拆除.4、内脚手架采用满堂红扣件式钢管脚手架,钢管架必须严格按施工计算书搭设。
5、模板及支撑使用材料:5.1模板:优质九夹板,规格为:1820×910×18mm;5.2木方:截面为50×100mm,长度2~4m;5。
3对拉螺栓:φ12对拉螺栓;5。
4内架支撑:φ48×3。
5mm标准钢管,长度2~6m;四、高支模施工相关要求:1、板模板小结模板:18mm九夹板小楞:50×100mm木方,间距为300mm大楞:Φ48×3。
5mm焊接钢管,间距为900 mm立柱:Φ48×3.5mm焊接钢管,间距为900×900mm水平杆间距不大于1.5米,立杆下部设纵横向扫地杆。
每隔六米设一道剪刀撑。
2、梁模板小结模板:18mm九夹板小楞:50×100mm木方,间距为250mm大楞:Φ48×3.5mm焊接钢管,间距为450mm梁底立柱:Φ48×3.5mm焊接钢管,间距为450mm,梁底中间设一排支撑杆水平杆间距不大于1。
施工技术交底记录
柱模板工艺流程:弹柱位置线→安装柱模→安装柱箍→安拉杆斜撑进行校正加固→验收。
梁、板模板安装工艺流程:弹出梁轴线及水平线并复核→搭设梁板支模架→安装梁底模→梁底按设计要求起拱→绑筋后安装侧模并校正加固→安装板底木楞→调整板标高并起拱→铺设平台板模并堵缝→支模架加固等检查→验收。
2、操作工艺
(1)支模架的搭设
本工程高支模满堂高支模搭设间距要求立杆间距为900×900㎜,立杆加设剪力撑、斜撑,并加设水平加强层;梁底模板立杆采用600×600㎜间距,梁板底第一锁口扣件下均加设保险扣(即双扣件),在离地300㎜内搭设扫地杆,纵横水平杆步距为1.5m,立杆上部自由端≤500㎜,上部顶托伸出长度≤200㎜。
钢管支撑的立杆要垂直、平稳,纵横水平杆、剪刀撑要拉紧扣实,确保支撑体系的稳定性。
(2)按设计标高及安装示意图安装,对于支承梁跨度大于4m及悬臂梁跨度大于或等于2m时,梁底板按梁跨度的3‰起拱,对于跨度大于或等于4m的板,要求板跨中起拱L/400(L为板的短向跨度)。
(3)梁、板模板在安装时,所有梁底接头、梁侧模与底模接口、平板模板拼缝等接口处均应用专用海绵胶带纸贴缝,以免混凝土浇筑时漏浆。
平板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。
(4)针对不同的梁高度,采取如下加固方式:
梁高<500时,底模及侧模小楞木枋间距≤300㎜,支撑立杆2Φ48×3.0mm钢管,沿梁长方向@900,二根立杆之间距离≤900。
梁高500≤h<700时,底模及侧模小楞木枋间距为≤250㎜,支撑立杆2Φ48×3.0mm钢管,沿梁长方向@900,二根立杆之间距离≤600,梁高中部设一根Φ12对拉螺杆@450。
梁高≥700时,在梁高中间及上口处设对拉螺杆二道@500,底模及侧模小楞木枋间距≤250,支撑立杆三根Φ48×3.0钢管,沿梁长方向@600,三根立杆之间距离≤600,中间一根在梁中心线位置,立杆步局1600㎜,梁底设一道,底部设一道扫地杆,距地(楼面)15-20cm。
对高度≥800的梁,则加三道对拉螺杆@500,对于反梁,则用Φ20钢筋焊一个T形支腿支承模板,以确保梁几何尺寸及标高位置,其T形支腿的间距不大于@400。
(5)梁板、楼梯施工缝模板留设,根据钢筋的规格、间距,使用15mm厚木胶合板模板,作成“梳齿状”,卡在钢筋上。
并用钢筋支顶牢固。
混凝土浇筑完后将施工缝模板拆除,重复使用。
(6)楼板混凝土标高控制应在所有柱筋上用红油漆施测一个50cm高的标高控制点。
(7)将模板内杂物清理干净(对无梁的板,灌注混凝土前有一侧板端不封,留作清扫口用,对有梁的板,可以封堵,有梁端清扫口即可),办理预检手续。
三、高大模板支架搭设构造要求
1、每根立杆底部应设置50×50㎜小模板。
2、支模架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于300mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
3、立杆接头必须采用对接扣件连接。
对接,搭接应符合下列规定:
(1)立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3;
(2)搭接长度不应小于1m,应采用不少于3个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm。
4、支架立杆应竖直设置,2m高度的垂直允许偏差为15mm;
5、支架立杆根部的可调底座伸出长度<300mm,顶部的可调托座伸出长度≤200mm。
6、剪刀撑的构造:剪刀撑斜杆的接长宜采用搭接;剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。
7、连墙件
(1)竖直方向每2个步高或每层楼面或沿柱高每4米设置。
(本方案每步均需设置)
(2)水平方向至少每3跨设置。
(3)如周边无既有建筑物,应采取其它有效措施。
(由于本工程周边无既有建筑物,所以要求必须先浇捣框架柱及四周的砼结构,利用框架柱及四周的砼结构做为刚性的连墙件刚性连接)
8、所有梁支撑排架与楼板支撑排架连成满堂脚手架整体。
