铁路工程电力施工质量验收标准
- 格式:doc
- 大小:1.67 MB
- 文档页数:114
铁路电力工程验收标准一、工程设计与施工图1. 工程设计应符合国家及铁路行业相关标准和规范,包括电力系统的设计、电气设备及线路的布置、控制系统及安全保护装置的设计等。
2. 施工图应详细、准确,包括施工图纸、施工说明书、设备布置图、控制系统逻辑图等。
3. 施工图应经过审查批准,并按照审查意见进行施工。
二、电力设备与材料1. 电力设备与材料应符合国家及铁路行业相关标准和规范,并经过检验合格后方可使用。
2. 电力设备与材料的规格、型号、性能应符合设计要求,外观应完好无损,附件和随机工具应齐全。
3. 电力设备与材料的安装位置应符合设计要求,排列整齐,标志清晰、明显。
三、施工过程与质量1. 施工单位应具备相应的施工资质和经验,并按照国家和铁路行业相关标准和规范进行施工。
2. 施工过程中应进行质量检查和控制,确保施工质量符合设计要求。
3. 隐蔽工程应进行验收,并做好记录。
4. 工程竣工后,应进行整体质量检查,确保工程符合验收标准。
四、电源与电路1. 电源应符合设计要求,电压稳定,容量足够,并具备有效的保护措施。
2. 电路应按照设计要求进行布线,满足安全和使用要求。
3. 电路应具备防雷、过载、短路等保护措施,并按照要求进行测试和验收。
五、安全与防护1. 电气设备及线路应具备安全保护装置,并按照要求进行整定和测试。
2. 重要设备和场所应设置警示标志和防护措施。
3. 施工现场应具备必要的安全设施和消防器材。
4. 电气设备及线路应按照要求进行定期维护和检修,确保安全运行。
5. 在验收过程中应对安全与防护设施进行检查和测试,确保其有效性。
6. 对可能产生危险的部位进行检查并做出整改意见。

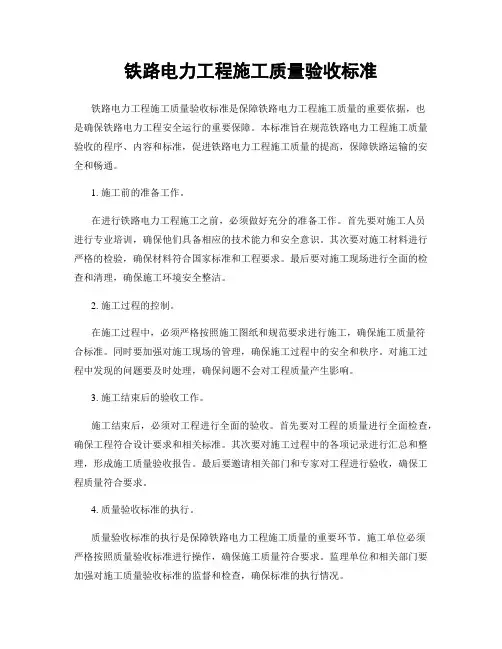

铁路电力工程施工质量验收标准铁路电力工程施工质量验收标准是保障铁路电力工程施工质量的重要依据,也是确保铁路电力工程安全运行的重要保障。
本标准旨在规范铁路电力工程施工质量验收的程序、内容和标准,促进铁路电力工程施工质量的提高,保障铁路运输的安全和畅通。
1. 施工前的准备工作。
在进行铁路电力工程施工之前,必须做好充分的准备工作。
首先要对施工人员进行专业培训,确保他们具备相应的技术能力和安全意识。
其次要对施工材料进行严格的检验,确保材料符合国家标准和工程要求。
最后要对施工现场进行全面的检查和清理,确保施工环境安全整洁。
2. 施工过程的控制。
在施工过程中,必须严格按照施工图纸和规范要求进行施工,确保施工质量符合标准。
同时要加强对施工现场的管理,确保施工过程中的安全和秩序。
对施工过程中发现的问题要及时处理,确保问题不会对工程质量产生影响。
3. 施工结束后的验收工作。
施工结束后,必须对工程进行全面的验收。
首先要对工程的质量进行全面检查,确保工程符合设计要求和相关标准。
其次要对施工过程中的各项记录进行汇总和整理,形成施工质量验收报告。
最后要邀请相关部门和专家对工程进行验收,确保工程质量符合要求。
4. 质量验收标准的执行。
质量验收标准的执行是保障铁路电力工程施工质量的重要环节。
施工单位必须严格按照质量验收标准进行操作,确保施工质量符合要求。
监理单位和相关部门要加强对施工质量验收标准的监督和检查,确保标准的执行情况。
5. 质量验收标准的完善。
质量验收标准是一个动态的过程,需要不断完善和提高。
相关部门和专家要根据实际情况对质量验收标准进行及时修订和更新,确保标准符合国家和行业的最新要求。
同时要加强对施工单位和监理单位的培训,提高他们的质量验收能力。
总之,铁路电力工程施工质量验收标准是保障铁路电力工程施工质量的重要依据,对于确保铁路电力工程的安全运行具有重要意义。
希望相关单位和人员能够严格按照质量验收标准进行操作,共同努力,确保铁路电力工程的施工质量和安全。
tb10420-2018铁路电力工程施工质量验收标准《tb10420-2018铁路电力工程施工质量验收标准》1. 前言在铁路建设中,电力工程是不可或缺的一部分。
电力系统的建设和维护对于铁路运输的安全和稳定起着至关重要的作用。
tb10420-2018铁路电力工程施工质量验收标准的出台对于规范施工行为、保障工程质量具有重要意义。
本文将对该标准进行全面解读,旨在帮助读者深入了解其内容和意义。
2. 标准概述tb10420-2018标准是由我国铁路总公司制定、发布的,共分为8个部分,包括了电力工程施工的各个环节和要求。
其中包括了施工前的准备工作、施工过程中的质量控制、施工结束后的验收和考核等内容。
该标准的出台,旨在规范铁路电力工程施工活动,保证工程质量,确保铁路线路的安全运营。
3. 标准详解3.1 施工前的准备工作在电力工程施工前,需进行详细的准备工作,包括对人员、材料、设备等方面的准备。
具体要求涉及人员资质、材料符合相应标准、施工设备的检验和调试等。
3.2 施工过程中的质量控制在电力工程的施工过程中,要求严格执行质量控制制度,包括了工序交底、监理检查、记录报验等要求。
还需要对施工场地进行环境保护和安全防护,并对施工过程中的质量隐患进行及时处理,确保施工质量。
3.3 施工结束后的验收和考核电力工程施工结束后,需要进行验收和考核工作,以确保工程质量达标。
具体包括了施工图纸的完整性、工程质量的检测、材料设备的合格性检查等内容。
4. 个人观点和理解tb10420-2018标准的出台,对于规范铁路电力工程施工行为具有重要的指导意义。
在实际施工中,严格执行该标准的要求,不仅可以提高工程质量,减少事故隐患,更可以保障铁路线路的安全运营,为广大乘客提供更加安全、舒适的出行环境。
5. 总结本文介绍了《tb10420-2018铁路电力工程施工质量验收标准》,对标准的概述和详解进行了全面解读。
通过对标准内容的分析,我们更加深入地理解了电力工程施工质量验收的重要性,以及该标准对规范施工行为、保障铁路线路运营安全的意义。

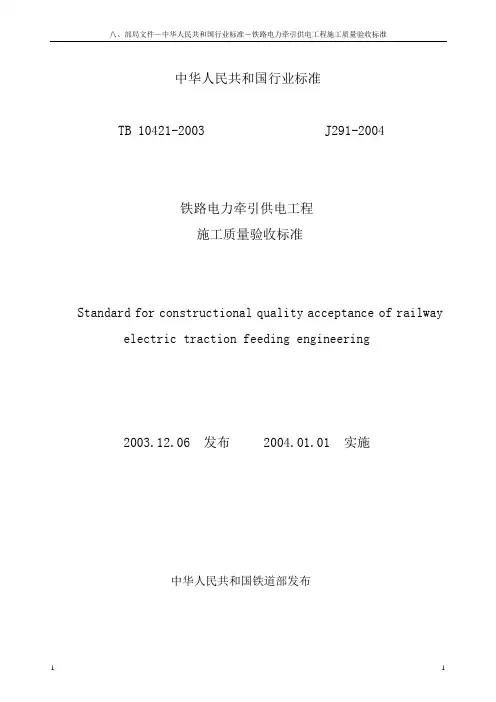

《铁路电力牵引供电工程施工质量验收标准》默认分类2010-05-04 20:58:05 阅读399 评论2 字号:大中小订阅《铁路电力牵引供电工程施工质量验收标准》理解与应用第一章概述《铁路电力牵引供电工程施工质量验收标准》(TBl0421—2003)是根据2002年8月铁道部建设管理司主持召开的铁路工程施工质量验收标准编制工作会议的安排和铁道部铁建设函[2003]41号文件“关于印发2003年铁路工程建设规范、定额、标准设计编制计划的通知”的要求,在《铁路电力牵引供电工程质量检验评定标准》(TBl0421—2000)基础上修订而成的。
主要是国家验收标准体制发生变化,行业要与之配套。
本次修订已是第四版。
原标准的制订,对我国电气化铁路建设起到了积极的作用,但是由于原标准的制订时,电气化铁路正处在发展时期,一些新的施工工艺和方法还在摸索中,不可能完全体现在标准中,因此内容上其深度和广度受到当时条件的限制。
标准的适时修订是科技进步的必然要求,原标准整体上反映了九十年代铁路的科技水平,十多年来铁路电气化有了较大发展,一批科技成果、先进的施工方法经过实践验证,已经具备了纳规条件,由于电气化铁路施工技术装备水平已有较大提高,科技进步要求对落后的技术标准进行修订,以促进生产力的发展,同时标准的修订也是贯彻国家有关法规的必然要求,原标准颁布实施以来,国家颁布了一些法规,这些法规是制订标准必须遵循的法律准则,其中与工程建设有关的规定,应通过标准、规范的制、修订,加以认真贯彻。
我国铁路标准具有相对独立,自成一体的特点。
随着社会主义市场经济的发展,铁路的对外开放,也要求铁路技术标准与国家标准协调一致,与国际标准逐步接轨,这也是这轮标准修订的宗旨。
新验标是在全面分析铁路工程施工质量现状,总结我国铁路工程建设经验和教训的基础上,按照“调整地位、验评分离、充实内容、严格程序、强化检测、明确职责”的指导思想进行编制的。
与以前的验标相比较,修改和增加的内容很多,涉及施工质量的管理和技术内容有很大变化。
铁路施工质量验收标准主要包括以下几个方面:
1.土建工程验收:包括路基、桥梁、隧道等土建工程的验收。
验收时需要检查工
程的结构安全、使用功能等方面,确保工程符合设计要求和相关标准。
2.轨道工程验收:包括轨道、道岔等轨道工程的验收。
验收时需要检查轨道的几
何尺寸、平整度、稳定性等方面,确保轨道满足列车的运行要求。
3.电气化工程验收:包括牵引供电、电力供电等电气化工程的验收。
验收时需要
检查设备的性能、电气参数等方面,确保电气化系统正常运行。
4.信号工程验收:包括信号设备、通信设备等信号工程的验收。
验收时需要检查
信号的准确性、通信的畅通性等方面,确保行车安全。
在验收过程中,还需要注意以下几点:
1.验收工作应按照相关法规和标准进行,确保验收结果的准确性和公正性。
2.验收人员应具备相应的专业知识和经验,能够准确判断工程质量问题。
3.对于验收中发现的问题,应及时进行整改,确保工程质量和安全。
最后,需要强调的是,铁路施工质量验收标准是确保铁路建设质量和安全的重要保障措施。
在实际工作中,应严格执行相关标准和规定,确保铁路建设的顺利进行和运营的安全稳定。
tb 10758-2018 高速铁路电力牵引供电工程施工质量验收标准第一章:总则1.1目的本标准旨在规范高速铁路电力牵引供电工程施工质量验收的程序和要求,保证工程施工质量符合相关标准和规范,确保高速铁路供电系统的安全可靠运行。
1.2适用范围本标准适用于高速铁路电力牵引供电工程施工的质量验收,涵盖了工程施工的各个阶段,包括设计、材料采购、施工施工过程以及竣工验收。
1.3引用标准本标准适用的引用标准包括但不限于《高速铁路电力牵引设备技术规程》、《高速铁路电力牵引供电设备工程施工规范》等相关标准和规范。
第二章:施工前质量验收2.1设计质量验收在施工前,应对供电工程的设计文件进行质量验收,确保设计文件符合相关标准和规范,满足实际施工需要。
2.2材料质量验收对供电工程所需的材料进行质量验收,包括电缆、绝缘材料、电力设备等,确保材料质量符合要求,具备使用条件。
2.3施工方案质量验收对供电工程的施工方案进行质量验收,确保施工方案符合相关标准和规范,能够保障工程施工的安全和质量。
第三章:施工过程质量验收3.1施工现场质量验收对供电工程的施工现场进行定期质量验收,检查施工现场的环境是否符合要求,施工人员是否按照施工方案和作业规程进行作业,确保施工过程中的质量。
3.2施工材料使用质量验收对施工过程中所使用的材料进行质量验收,包括材料的储存、保管、使用等,确保施工所用材料的质量符合要求。
3.3施工质量验收对施工过程中的各项工序进行质量验收,确保施工质量符合相关标准和规范,无质量缺陷。
第四章:竣工验收4.1施工成果验收在供电工程施工完成后,对工程的成果进行验收,包括设备安装、线路敷设、接地、绝缘等,确保工程的技术指标和质量标准达到要求。
4.2试验验收对供电工程的电气设备、供电系统等进行试验验收,确保设备和系统能够正常运行,符合设计要求。
4.3安全验收对供电工程的安全设施、操作规程等进行验收,确保工程的安全运行。
4.4文档验收对供电工程的竣工技术文件进行验收,确保施工记录、验收记录等文件完整、准确。
tb 10758-2018 高速铁路电力牵引供电工程施工质量验收标准一、引言高速铁路电力牵引供电工程施工质量验收标准的制定,旨在规范施工质量验收工作,保证工程质量达到设计要求,确保线路安全运行。
本标准适用于高速铁路电力牵引供电工程施工质量验收,对施工单位和监理单位进行质量验收,是保证施工质量的重要工作。
二、施工前验收准备1.施工前的文件资料准备:-施工单位应当提供电力牵引供电工程施工组织设计、施工方案、质量控制计划等文件资料;-监理单位应当提供电力牵引供电工程的监理计划、监理方案、验收规范等文件资料。
2.人员准备:-施工单位应当提供电力牵引供电工程施工的相关负责人员,包括项目经理、工程监理、质量员等;-监理单位应当提供电力牵引供电工程的监理人员,包括主要监理工程师、技术员等。
三、施工质量验收内容1.电力牵引供电设备和材料的验收:-电力牵引供电设备和材料的采购应当符合国家标准;-施工单位应当对设备和材料进行验收,确保符合设计要求和施工规范。
2.施工工艺和施工质量的验收:-施工单位应当按照施工方案进行施工,确保施工工艺符合要求;-监理单位应当对施工过程进行监督,并对施工质量进行验收,确保达到设计要求。
3.安全验收:-施工单位应当严格遵守施工安全规定,并对施工安全进行验收;-监理单位应当对施工安全记录进行检查,确保施工安全达标。
四、验收标准和方法1.电力牵引供电设备和材料的验收标准和方法:-检查设备和材料的出厂合格证明和质量检测报告;-进行抽检,进行相关试验和检测。
2.施工工艺和施工质量的验收标准和方法:-检查施工单位的施工记录和报告,确认施工符合规范;-对施工现场进行检查,核实工艺和质量达到设计要求。
3.安全验收的标准和方法:-检查施工单位的安全管理制度和安全记录,确认安全制度执行情况;-对施工现场进行安全检查,确认施工安全符合规定。
五、验收结果处理1.合格:-对验收合格的电力牵引供电工程,签发合格证书;-核实相关资料并存档,作为工程质量的证明。
第十二章电力工程电力工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完整工程或一个相当规模施工范围划分,并按下列原则确定:(1)变、配电所工程:每座变、配电所为一个单位工程;(2)区间电力工程:不大于一个供电臂的区间电力工程为一个单位工程;(3)站场电力工程:一个站、场的电力工程为一个单位工程;(4)电源线路工程:一条电源线路为一个单位工程;(5)电力远动系统安装工程:一套独立的电力远动系统为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分;分项工程应按工种、工序、设备类别划分;检验批可根据施工及质量控制和验收需要按施工段或部位等划分。
电力工程的单位工程、分部工程、分项工程和检验批的具体划分及编号应符合下列各表的规定。
变、配电所分部工程、分项工程、检验批划分及编号(变、配电所单位工程编号0901)续表区间电力分部工程、分项工程、检验批划分及编号(区间电力单位工程编号0902)(站场电力单位工程编号0903)(电源线路单位工程编号0904)电力远动系统安装分部工程、分项工程、检验批划分及编号(电力远动系统安装单位工程编号0905)基础检验批质量验收记录表说明主控项目1.运达现场的水泥、砂、石、钢筋、型钢等原材料,按进场批次进行检验,其品种、规格、质量应符合有关规定。
检验数量和检验方法:符合《铁路混凝土与砌体工程施工质量验收标准》(TB10424—2003)的有关规定。
2.基础的地质条件应满足设计要求。
检验数量:施工、监理单位均全部检查。
检验方法:观察检查。
3.在混凝土施工前,应根据设计规定标号进行混凝土配合比试验,并取得配合比试验报告。
检验数量:施工单位对同强度等级、同性能的混凝土进行一次配合比试验。
监理单位全部检查。
检验方法:施工单位进行配合比试验,监理单位检查配合比选定单。
4.基础浇注前的钢筋配设符合设计要求。
检验数量:施工、监理单位均全部检查。
检验方法:核对设计,测量、观察检查。
5.基础混凝土强度等级应符合设计要求。
检验数量和检验方法:符合《铁路混凝土与砌体工程施工质量验收标准》(TB10424—2003)的有关规定。
监理单位对承受动力作用的断路器基础浇注过程进行旁站监理。
6.基础测设位置及其高程应符合设计要求,并符合下表的规定:基础施工允许偏差范围(mm)检验数量:施工、监理单位均全部检查。
7.预埋螺栓的中心距允许偏差为±2 mm。
检验数量:施工、监理单位均全部检查。
检验方法:测量检查。
一般项目1.预埋螺栓的直径应符合设计要求,埋设应垂直,丝扣应完好。
预埋螺栓及预留螺栓孔施工允许偏差应符合下表的规定:预埋螺栓施工允许偏差范围(mm)检验数量:施工单位全部检查。
检验方法:核对设计文件,观察检查。
2.盘、柜等基础预埋型钢的安装允许偏差应符合下表的规定,其顶部宜高出抹平的地面10 mm。
检验数量:施工单位全部检查。
检验方法:测量检查。
基础型钢安装允许偏差3.基础的外形尺寸应符合设计要求,偏差范围应在0~+20 mm间。
检验数量:施工单位全部。
检验方法:测量检查。
4.基础表面平整、棱角完整,无跑浆、露筋等缺陷。
检验数量:施工单位全部检查。
检验方法:观察检查。
构架及遮栏检验批质量验收记录表说明主控项目1.混凝土电杆应按进场批次进行检查,其规格、型号、质量应符合设计要求和现行国家标准《环形钢筋混凝土电杆》(GB396)、《环形预应力混凝土电杆》(GB4623)的规定。
检验数量:施工、监理单位均全部检查。
检验方法:检查质量证明文件及观察检查。
2.钢结构电杆及其金属配件等的规格应符合设计要求,杆塔长大结构件的弯曲度不应大于1‰;表面平整光洁,无变形,防腐层良好。
检验数量:施工、监理单位均全部检查。
检验方法:检查质量证明文件,观察、测量检查。
3.金属结构件(横梁、爬梯、地线架及设备托架、支架)应按进场批次进行检查,其表面光洁,无裂纹、毛刺、砂眼、气泡等缺陷;平直无变形,防腐层良好。
金属结构件及其附件规格、型号符合设计要求。
检验数量:施工、监理单位均全部检查。
检验方法:检查质量证明文件及观察检查。
4.遮栏到达现场应进行检查,表面应光滑、无毛刺、无变形,防腐层良好,其规格、型号符合设计要求。
检验数量:施工、监理单位均全部检查。
检验方法:检查质量证明文件及观察检查。
5.钢筋混凝土电杆的连接方式应符合设计要求,采用钢圈电焊连接时,焊接质量应符合下列要求:(1)焊接的加强面高度和遮盖度应符合下表的规定:(2)焊缝表面应无波折、间断、漏焊、未焊满的陷槽及裂缝;(3)基本金属咬边深度不应大于0.5 mm,当钢材厚度超过10 mm时,不应大于1.0 mm;(4)焊完后整杆轴线最大弯曲不应超过电杆全长的2‰。
检验数量:施工、监理单位均全部检查。
检验方法:观察、测量检查。
6.构架组立后应符合下列要求:(1)电杆轴线最大弯曲不应超过杆长的2‰。
预应力混凝土电杆应无纵向裂纹;横向裂纹的宽度不应大于0.2 mm,长度不应大于1/3周长;(2)进线及终端构架在架线后的倾斜不得大于10‰,并严禁向受力侧倾斜;(3)中间构架及设备支架与地面垂直,倾斜度不得大于3‰。
检验数量:施工、监理单位均全部检查。
检验方法:观察、测量检查。
7.横梁、爬梯、地线架及设备托(支)架接地位置符合设计要求并安装正确,接地可靠。
检验数量:施工、监理单位均全部检查。
检验方法:观察检查。
8.遮栏的安装位置及接地应符合设计要求,安全净距应符合《铁路电力工程施工质量验收标准》(TB10420—2003)附录A的有关规定。
检验数量:施工、监理单位均全部检查。
检验方法:观察、测量检查。
一般项目1.电杆组立后表面光洁平整,无露筋等现象。
检验数量:施工单位全部检查。
检验方法:观察检查。
2.横梁、爬梯、地线架及设备托(支)架平直无变形,安装牢固,紧固件齐全。
检验数量:施工单位全部检查。
检验方法:观察检查。
3.位于同一安装中心线上的构架电杆偏移应小于20 mm。
同一组构架电杆的高低差应小于10 mm。
检验数量:施工单位全部检查。
检验方法:测量检查。
4.遮栏安装应垂直、牢固,高差不大于25 mm;金属表面的防腐层应完好。
遮栏门必须设有向带电侧开启的止挡,并应加锁;设有防止误入带电间隔闭锁装置的遮栏,其闭锁应正确、可靠。
检验数量:施工单位全部检查。
检验方法:观测、测量检查。
5.室外遮栏立柱的顶端应封堵。
检验数量:施工单位全部检查。
检验方法:观察检查。
电力变压器检验批质量验收记录表说明主控项目1.电力变压器到达现场应进行外观检查和绝缘油检测,1600 kVA以上的变压器应进行器身检查。
(1)外观检查,油箱及所有附件应齐全,无锈蚀及机械损伤;油箱箱盖或钟罩法兰有封板的连接螺栓应齐全,紧固良好无渗漏;瓷套管应完好无损;干式变压器的环氧浇铸体应无裂缝及破损,引线绝缘包扎应完好、固定牢固。
充气运输的部件气压指示正常。
电力变压器的规格、型号应符合设计要求。
(2)器身检查时,需绝缘的各部件间绝缘应良好,铁芯无多点接地现象;绕组绝缘层完好,无缺损、变位现象,各组线圈间隙均匀,油路无堵塞,线圈压钉紧固;器身内各部件无位移,所有螺栓紧固,防松螺母锁紧。
(3)器身内及附带的绝缘油应进行简化分析和耐压强度试验,绝缘油质量符合产品技术规定。
检验数量:施工、监理单位均全部检查。
检验方法:施工单位检查质量证明文件,观察检查,绝缘测试及绝缘油检测。
监理单位观察检查及见证检测。
2.变压器的安装位置、方向应符合设计要求,接地正确、可靠,安全净距应符合《铁路电力工程施工质量验收标准》(TB10420—2003)附录A的有关规定。
检验数量:施工、监理单位均全部检查。
检验方法:观察、测量检查。
3.调压切换装置应动作正确,分接头与动作指示器指示位置一致,切换装置接触部位应符合规定。
检验数量:施工、监理单位均全部检查。
检验方法:操作检测及观察检查。
4.气体继电器和温度计检验合格,安装方向和位置正确。
顶盖上的温度计座内应注满变压器油,密封应良好。
检验数量:施工、监理单位均全部检查。
检验方法:施工单位做气体继电器的性能测试,检查温度计的计量合格证,观察检查安装方向、位置等。
监理单位观察检查及查阅检测报告。
5.安全气道的内壁应清洁,隔膜应完整,其材料和规格应符合产品的规定。
当采用压力释放装置时,其安装方向应符合产品的技术规定。
检验数量:施工、监理单位均全部检查。
检验方法:观察检查。
6.变压器安装后应按规定进行整体密封试验,器身本体、附件、阀门及所有法兰连接处应无渗油现象。
检验数量:施工、监理单位均全部检查。
检验方法:观察检查。
7.变压器的电气试验应符合《铁路电力工程施工质量验收标准》(TB10420—2003)附录B的有关规定。
检验数量:施工、监理单位均全部检查。
检验方法:施工单位做设备的电气试验。
监理单位查阅试验报告。
一般项目1.变压器安装后器身应完整,无锈蚀现象,铭牌齐全,油位正常,相色标志正确,且符合产品的技术规定。
检验数量:施工单位全部检查。
检验方法:观察检查。
2.所有阀门应开闭灵活、指示正确;冷却装置及测温装置应动作正确、可靠。
检验数量:施工单位全部检查。
检验方法:观察检查。
3.有气体继电器的变压器除制造厂有规定外,其顶盖沿继电器气流方向应有1%~1.5%的升高坡度。
检验数量:施工单位全部检查。
检验方法:观察、测量检查。
4.有法兰连接处应平整清洁、密封良好;密封橡胶垫的压缩量不应超过其厚度的1/3。
检验数量:施工单位全部检查。
检验方法:观察、测量检查。
5.风扇应安装牢固、转向正确、转动灵活可靠,运转时无振动或过热现象。
检验数量:施工单位全部检查。
检验方法:操作及观察检查。
6.膜式储油柜中的胶囊安装位置正确,连接面密封良好;胶囊完整无破损,呼吸畅通。
储油柜中油位指示与储油柜的真实油位相符;油位指示器动作应灵活,其信号接点应位置正确、绝缘良好。
检验数量:施工单位全部检查。
检验方法:观察检查。
7.高压套管顶部密封结构应正确;连接母线后,顶部结构应无松动现象。
检验数量:施工单位全部检查。
检验方法:观察检查。
8.吸湿器、净油器内的吸附剂应干燥,管道应畅通。
检验数量:施工单位全部检查。
检验方法:观察检查。
互感器检验批质量验收记录表说明主控项目1.互感器到达现场应进行检查,其质量符合下列要求:(1)互感器外观应完整,附件应齐全,无锈蚀和机械损伤;油浸式互感器油位应正常,密封应良好,无渗油现象。
(2)测量互感器一次绕组对二次绕组、一次绕组对外壳、二次绕组间的绝缘电阻,35 kV互感器测量一次绕组连同套管的介质损耗角正切值,35 kV固体绝缘互感器进行局部放电试验;检查互感器的变比、极性和接线组别;绝缘油的采样检测等;其规格、型号及质量应符合设计要求和相关产品标准的规定。
