继续教育-自锚式悬索桥的施工监控
- 格式:docx
- 大小:15.82 KB
- 文档页数:5
自锚式悬索桥悬索安装施工作业指导书1 适用范围本作业指导书适用于自锚式或同类桥型上部悬索结构的施工。
2 作业准备2.1 作业条件悬索安装前应该满足本作业的施工条件,包括场地、材料、人员和机械、设备的要求。
2.2 技术准备2.2.1上部安装方案经项目部编制、评审后,报监理审核。
并将由建设单位、设计单位及有关专家论证,进一步完善后组织实施。
2.2.2施工前,必须对所有工序,按设计、规范和施工方案要求,对班组进行详细的交底,在关键工序施工前对工班进行岗前培训。
2.2.3测量人员必须对塔柱和吊杆轴线、标高进行测设,并报请监理复核。
2.2.4试验人员在上部悬索结构安装前,必须提前对钢结构进行探伤、拍片检测,钢绞线、锚具、张拉设备等按设计及规范要求进行抽检、检校。
2.3 材料准备上部结构主要材料:钢结构件、钢绞线、锚夹具及辅助材料等已准备到位。
2.4 人员配备施工采用综合作业队进行施工的方法,做到统一领导,分工明确,配合密切,需配置测量工、信号工、张拉工、油泵操作工、电焊工、架子工、电工、机修工、卷扬机司机、普工等,具体根据现场实际情况确定。
2.5 机械配备主要的施工机械设备有:千斤顶、油泵、油压表、单孔传感器、百分表、对讲机、张拉挂篮、卷扬机、移动扒杆等2.6工艺性试验2.6.1摩阻试验,试验应选择具有代表性的主缆钢管和与实际数量一致的钢绞线。
在现场进行现场摩阻试验,以确定实际摩阻力的大小。
3 技术要求3.1注意事项3.1.1放样时,所用的量具均经二级以上的计量检定机构检定合格后,才能用于工程,且该量具应作为生产过程中的制作及检测依据。
3.1.2工程主缆、塔柱、吊杆等部件,均应按图纸要求进行各部件1:1放样,以确保最终实际尺寸,并由设计院认可签字。
3.1.3下料前,应根据放样提供的构件配套明细表,核对钢材牌号规格和配套数量,并应照配套表,逐件进行材料跟踪记录,如有异议,应及时反馈。
3.1.4钢材切割时,对主要构件不宜进行剪切,气割零件的尺寸允许偏差应符合规范规定。

自锚式混凝土悬索桥施工工法中铁十三局集团公司第一工程公司撰写人:李文負二OO二年-一月十五曰自锚式混凝土悬索桥施工工法1・前言1.1自锚式悬索桥作为悬索桥的一种新型结构,以其施工简便、经济美观的特点逐渐被市政工 程采用。
大连市滨海路桥就是由大连理工大学设汁的我国首例自锚式混凝上悬索桥(见图1)。
中铁十三局集团公司一公司于2002年2月至2002年10月采用"分段施工索塔,整体现浇“ n ” 型梁,吊机提升挂索,新材料进行缆索防腐”等施工方法成功地完成自锚式悬索桥的施工任务, 现将其总结整理形成本工法。
图1 大连滨海路桥结构示意图2. 工法特点2」根据现场施工条件,采用梁体现浇的施工方法,节省占地。
2.2主缆在工厂加工成型,运至现场后在现浇梁和施工便桥上用吊机吊装就位,施工简便。
2.2挂索施工工艺易于掌握,施工速度快,提髙工效。
2.3缆索防护工艺先进,质量易于保证。
3. 适用范围3.1适用于城区附近有景观要求、且施工场地狭窄受限的中、小跨度自锚式混凝丄悬索桥施工。
4. 工艺原理4」分段施工索塔,整体现浇“ n ”型梁,吊机提升挂索,使主揽锚固于主梁的端横梁上,由 主梁和边墩下拉杆共同为悬索主缆提供锚固力,实现自锚体系,最后用新型材料进行缆索的防 腐处理。
5. 施工工艺流程与操作要点 5.1施工工艺流程见图2。
■・—Ik 丄一_= I丄一n •11 n图2 施工工艺流程图5. 2操作要点5. 2.1基础施工5. 2. 1. 1本桥设计为钻孔桩基础,冲击钻成孔。
钢筋笼在加工场地加工制作完成,平板车运至工地,汽车吊吊装入孔,导管法浇注水下混凝土。
5. 2. 2墩身施工5. 2. 2. 1钢筋施工:在陆地上进行钢筋笼的绑扎,然后用吊车吊起与桩基预留接茬焊接。
主筋联接采用单而焊。
螺旋筋采取绑扎反搭接,钢筋的搭接绑扎必须符合相应规范要求。
5. 2. 2. 2模板施工:模板采用自制大块组合钢模板,由厚4mm的钢板卷制而成,模板纵横肋采用L7 5 X7 5 X 5 mm角钢,模板加工要求表而平整,刚度、强度和稳泄性经检算符合规泄要求。
施工监测一般要求什么时间进行A。
早晨日出之前B。
晚上太阳落山之后C。
没有要求随时都可以测D。
根据施工的进度确定答案:A您的答案:A题目分数:6此题得分:6。
0批注:第2题关于自锚式悬索桥的施工,说法错误的是?A。
自锚式悬索桥是先施工加劲梁再施工主缆B。
鞍座施工时要先预偏,然后再顶推C.自锚式悬索桥的吊杆在施工中无需张拉D.施工应进行施工过程控制,应使成桥线形和内力符合设计要求。
答案:C您的答案:C题目分数:6此题得分:6。
0批注:第3题自锚式悬索桥的施工中鞍座一般顶推几次?A。
一次B。
两次C.根据设计图纸上的要求确定D.根据施工监控的计算分析确定E。
三次答案:D您的答案:D题目分数:6此题得分:6.0批注:第4题主缆的无应力索长如何确定?A。
设计单位给定B.监控单位给定C.监控单位计算出无应力索长后请设计单位确认后给定D.监控单位和施工单位共同商定答案:C您的答案:C题目分数:7此题得分:7。
0第5题监控单位的施工监控指令下发给谁?A.业主单位B.监理单位C.设计单位D。
施工单位答案:B您的答案:B题目分数:7此题得分:7。
0批注:第6题桥梁施工监控工作开展过程中需要和哪些单位联系A.建设单位B.设计单位C。
监理单位D.施工单位E.质监站答案:A,B,C,D您的答案:A,B,C,D题目分数:6此题得分:6.0批注:第7题自锚式悬索桥施工监测的内容有哪些?A。
加劲梁、索塔和主缆的线形B。
吊杆、主缆的索力C.加劲梁、索塔的应力D。
索夹的紧固力E.温度监测答案:A,B,C,E您的答案:A,B,C,E题目分数:7此题得分:7。
0批注:第8题施工控制的工作内容有哪些?A。
有限元分析计算B.通过立模指令指导现场施工C.对施工监测数据进行分析,对现场的安全状况进行分析,及时预警D。
有异常情况时,及时组织各参建方共同商讨解决方案答案:A,B,C,D您的答案:A,B,C,D题目分数:7此题得分:7.0批注:第9题自锚式悬索桥施工监控的原则有哪些?A.稳定性控制B.温度控制C.线形控制D.内力控制答案:A,C,D您的答案:A,C,D题目分数:7此题得分:7。
自锚式悬索桥施工监控技术研究1前言自锚式悬索桥不同于一般的悬索桥,是一种新兴的适用于城市地区的新桥型。
它的主缆直接锚固在加劲梁的梁端,由主梁直接承受主缆中的水平拉力,不需要浩大的锚碇,这给不便利建筑锚碇的地方修建悬索桥供应了一种解决方法。
1915年德国就修建了第一座自锚式悬索桥,日本1990年建成的北港桥,韩国1999年建成的永宗大桥堪称是自锚式悬索桥的代表。
自锚式悬索桥有如下特点:(1)在形状结构上,取消了其它悬索桥两端大体积锚锭混凝土,节约了占地面积。
(2)在受力结构上,利用桥梁桥面系来平衡主缆的水平拉力,悬索部分和钢桁梁自成体系形式,上部结构中的恒载和活载通过自锚体系传力至索塔,再传至索塔基础,最终传力至地基[1]。
(3)在施工步骤上,其它悬索桥先施工主缆,然后再进行梁体的安装或浇筑,而自锚式悬索桥由于主缆锚固在主梁两端,故先进行钢桁梁的施工,再安装主缆。
(4)在施工监测监控上,自锚式悬索桥要求精度较其它悬索桥高,钢梁拼装、主缆安装调整、索夹和吊杆的安装调整、索塔的偏位变形等都应在监控之下,使桥梁时刻处在良好的施工掌握状态和操作状态。
总之,自锚式悬索桥保留了传统悬索桥的形状,桥梁造型美观,在地基很差或锚碇修建困难的地区也可采用,是城市中小跨径桥梁设计方案的抱负选择[2]。
2桥梁施工监控桥梁施工监控是一个“施工—测量—计算分析—修正—预报”的循环过程,即通过事先在塔、梁和拉索等主要部位埋设数种性能各异的的传感器和相关的测试仪器获得大量的数据,包括几何参量和力学参量;并利用高效计算机程序,对数据进行分析处理,并确定一个阶段的施工参数。
通过二者的有机结合,调整掌握桥梁的内力和线形,实现桥跨结构的内力和线形同时达到设计预期值,确保桥梁施工安全和正常运营,并保证其具有美丽的外观外形。
自锚式柔性悬索钢桁梁桥的主缆锚固在桥梁两端的铺锭横梁上,加劲钢桁梁的两端也分别埋入两端的锚锭横梁中,锚固梁通过板式橡胶支座支撑在桥台上,主缆水平力与加劲梁水平力平衡,如主缆张拉力过大则简单引起加劲钢桁梁内力超限,造成加劲梁局部失稳,甚至全桥垮塌,主缆鞍座偏心过大,造成主塔弯曲拉应力过大,形成施工过程的担心全。

悬索桥施工的监测与控制悬索桥的构造方式是19世纪初被发明的,现在许多桥梁使用这种结构方式。
现代悬索桥,是由索桥演变而来。
适用范围以大跨度及特大跨度公路桥为主,当今大跨度桥梁全采用此结构。
是大跨径桥梁的主要形式。
悬索桥是以承受拉力的缆索或链索作为主要承重构件的桥梁,由悬索、索塔、锚碇、吊杆、桥面系等部分组成。
悬索桥的主要承重构件是悬索,它主要承受拉力,一般用抗拉强度高的钢材(钢丝、钢绞线、钢缆等)制作。
由于悬索桥可以充分利用材料的强度,并具有用料省、自重轻的特点,因此悬索桥在各种体系桥梁中的跨越能力最大,跨径可以达到1000米以上。
1998年建成的日本明石海峡桥的跨径为1991米,是目前世界上跨径最大的桥梁。
悬索桥的主要缺点是刚度小,在荷载作用下容易产生较大的挠度和振动,需注意采取相应的措施。
1.施工监控主要任务根据实际的施工工序,按照已完成工程的结构状态和施工过程,收集现场的参数和数据,对桥跨结构进行实时理论分析和结构验算,分析施工误差状态,采用变形预警体系对施工状态进行安全度评价和风险预警,根据分析验算结果调整控制参数,预测后续施工过程的结构形状,提出后续施工过程应采取的措施和调整后的设计参数。
[说明]悬索桥是一种结构合理的桥梁型式,它能使材料充分发挥各自的特长,这一特点使悬索桥成为大跨度桥梁中最具竞争能力的桥型之一。
对桥梁结构的施工过程进行合理的施工控制是使桥梁施工过程和成桥状态与设计要求尽可能接近的重要保证,是增加结构施工安全性的一个重要手段。
与其它桥型相比,悬索桥相对较柔,施工过程中工况变化繁多,形状变化很大,结构具有强烈的几何非线性,悬索桥成桥后对误调整的手段有限,从施工一开始就进行完整和全面的施工监控是很有必要的。
一般说来,对于悬索桥,设计给出的是成桥理想状态,要想将这种状态在现场有计划、安全、经济地实现,就必须对实际施工过程进行精确的分析、严格的监测与测量,即进行全面的施工监控。
2.施工监控的目的通过施工监控,保证施工过程中结构的安全,确保完成的结构不论是内力或线形都满足设计的要求。

悬索桥施工监控施工监控是确保桥梁在施工或使用阶段完美体现设计思路的一种手段,特别是近几年来,桥梁跨度、结构型式有了很大的突破,用常规的计算或测量手段,很难准确地得出桥梁在各种工况下的受力状况,必须引入监控作辅助控制手段,在大型桥梁的施工中起着指导和调整施工顺序的作用。
(一)、施工监控组织机构1.1 、现场结构组织方案施工监控涉及业主、设计、施工、监理、施工监控五方面单位的工作。
为了使施工监控工作顺利进行,在组织形式上分两个层次,即设立施工监控领导小组与施工监控工作办公室。
重大技术问题由领导小组讨论决定,具体工作由施工监控工作办公室组织实施。
施工监控工作办公室由业主、设计单位、施工单位、监理单位、监控单位相关人员共同组成。
1.2 、监控中各单位的工作协作本着对工程质量负责的态度,施工控制的顺利实施需要各方面的通力配合。
特在此提出在施工控制工作中需要其他单位配合的工作:1)业主协调各成员单位的工作,提供必要的条件确保施工监控顺利进行,有重大事项时及时组织施工控制会议,领导决策。
2)设计单位⑴ 提供设计图纸(包括设计变更图纸);⑵ 提供成桥状态内力及线形要求;⑶ 复核并签认施工控制小组发出的监控指令;⑷ 讨论决定重大设计修改。
3)施工单位⑴ 施工组织设计与进度安排,变更原定施工方案应及早提出,并不得在原则上改变原定施工流程;⑵ 材料(包括混凝土、钢材等)弹性模量、容重试验,不同材料或混凝土配合比均需提供试验结果;⑶ 提供主梁各梁段重量、缆索重量参数、施工荷载以及偶然荷载等原始资料;⑷ 完成施工常规的线形及标高、结构沉降观测等;⑸ 严格按监控指令完成具体操作;⑹ 在监控过程中配合施工监控单位做好测点的设置(预埋)工作,并负责在施工中予以保护,并在监控单位进行数据采集时完成必要的配合工作。
⑺ 提供监控工作所需电源和临时设施等。
4)监理单位⑴ 负责检查数据,保证其客观性、准确性,监督各单位执行其职责;⑵ 确认测试状态,包括桥面荷载大小、位置与指令一致,保证测试在规定时间内完成。
自锚式悬索桥空间缆索系统无猫道安装施工工法一、前言现代交通建设发展迅速,对于特殊的桥梁形式和施工工法有了更高要求。
自锚式悬索桥空间缆索系统无猫道安装施工工法应运而生。
该工法通过特殊的施工技术和设备,可以在不需要搭设猫道的情况下安装悬索桥的缆索系统,提高了施工效率和桥梁的整体结构性能。
本文将对该工法进行详细介绍。
二、工法特点自锚式悬索桥空间缆索系统无猫道安装施工工法的特点主要体现在以下几个方面:1. 无猫道安装:传统的悬索桥施工需要搭设猫道来进行缆索系统的吊装和固定,而该工法可以在不搭设猫道的情况下进行施工,大大减少了工程投资和施工周期。
2. 提高施工效率:采用现代化的施工设备和技术,相比于传统施工工法,能够提高施工效率,并大幅度缩短施工周期。
3. 增加桥梁的整体结构性能:通过精确的测量和施工控制,以及专业的施工技术,能够确保缆索的精确定位和固定,从而提高桥梁的整体结构性能和使用寿命。
三、适应范围自锚式悬索桥空间缆索系统无猫道安装施工工法适用于以下场景:1. 悬索跨度较大的桥梁:该工法适用于悬索跨度较大、悬索桥梁结构复杂的工程,能够显著提高施工效率和结构性能。
2. 空间限制较大的区域:传统的悬索桥施工需要大量的猫道空间,在空间受限的区域无法施工。
而该工法通过无猫道施工,能够适应空间有限的场景。
3. 对工程造价有要求的项目:采用该工法可以大幅度减少施工所需的设备和人力成本,从而降低整个工程的造价。
四、工艺原理自锚式悬索桥空间缆索系统无猫道安装施工工法的工艺原理主要包括施工工法与实际工程之间的联系和采取的技术措施。
首先,工程设计团队根据实际工程要求,确定悬索桥的结构形式和参数。
然后,施工团队根据设计图纸制定施工方案,确定施工过程中的具体步骤和施工顺序。
在实际施工中,施工人员首先进行场地准备和测量工作,确保施工场地的平整和准确施工。
接下来,施工人员使用现代化的设备进行缆索的制作和预应力处理。
过程中需要确保每根缆索的准确性和稳定性。

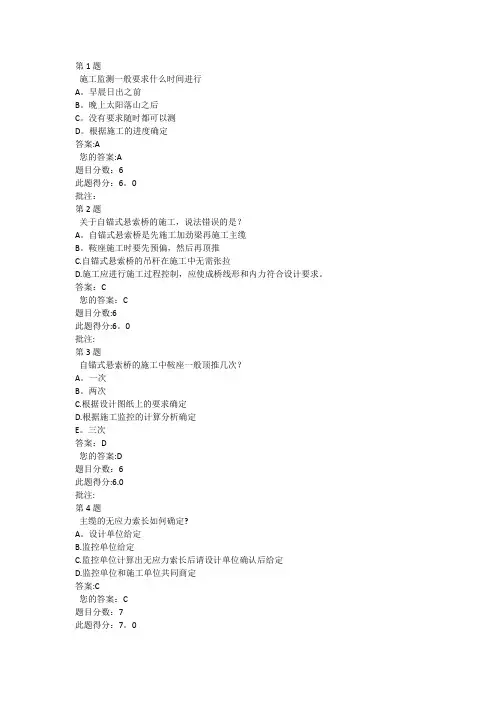

第1题
施工监测一般要求什么时间进行
A.早晨日出之前
B.晚上太阳落山之后
C.没有要求随时都可以测
D.根据施工的进度确定
答案:A
您的答案:A
题目分数:6
此题得分:6.0
批注:
第2题
关于自锚式悬索桥的施工,说法错误的是?
A.自锚式悬索桥是先施工加劲梁再施工主缆
B.鞍座施工时要先预偏,然后再顶推
C.自锚式悬索桥的吊杆在施工中无需张拉
D.施工应进行施工过程控制,应使成桥线形和内力符合设计要求。
答案:C
您的答案:C
题目分数:6
此题得分:6.0
批注:
第3题
自锚式悬索桥的施工中鞍座一般顶推几次?
A.一次
B.两次
C.根据设计图纸上的要求确定
D.根据施工监控的计算分析确定
E.三次
答案:D
您的答案:D
题目分数:6
此题得分:6.0
批注:
第4题
主缆的无应力索长如何确定?
A.设计单位给定
B.监控单位给定
C.监控单位计算出无应力索长后请设计单位确认后给定
D.监控单位和施工单位共同商定
答案:C
您的答案:C
题目分数:7
此题得分:7.0
批注:
第5题
监控单位的施工监控指令下发给谁?
A.业主单位
B.监理单位
C.设计单位
D.施工单位
答案:B
您的答案:B
题目分数:7
此题得分:7.0
批注:
第6题
桥梁施工监控工作开展过程中需要和哪些单位联系
A.建设单位
B.设计单位
C.监理单位
D.施工单位
E.质监站
答案:A,B,C,D
您的答案:A,B,C,D
题目分数:6
此题得分:6.0
批注:
第7题
自锚式悬索桥施工监测的内容有哪些?
A.加劲梁、索塔和主缆的线形
B.吊杆、主缆的索力
C.加劲梁、索塔的应力
D.索夹的紧固力
E.温度监测
答案:A,B,C,E
您的答案:A,B,C,E
题目分数:7
此题得分:7.0
批注:
第8题
施工控制的工作内容有哪些?
A.有限元分析计算
B.通过立模指令指导现场施工
C.对施工监测数据进行分析,对现场的安全状况进行分析,及时预警
D.有异常情况时,及时组织各参建方共同商讨解决方案
答案:A,B,C,D
您的答案:A,B,C,D
题目分数:7
此题得分:7.0
批注:
第9题
自锚式悬索桥施工监控的原则有哪些?
A.稳定性控制
B.温度控制
C.线形控制
D.内力控制
答案:A,C,D
您的答案:A,C,D
题目分数:7
此题得分:7.0
批注:
第10题
关于主缆线形监测,说法错误的有哪些?
A.基准索股的线形按绝对垂度控制,一般索股的线形按相对垂度控制
B.主缆受温度的影响较大,结果要考虑温度修正,测试的时机没有特别要求
C.索夹放样不需要设置预偏
D.基准索股的架设精度要求极高,架设到位后要连续观测三天,结果稳定且误差满足要求后方可进行一般索股的架设
答案:B,C
您的答案:B,C
题目分数:7
此题得分:7.0
批注:
第11题
施工监控指令可以直接提供给施工单位。
答案:错误
您的答案:错误
题目分数:7
此题得分:7.0
批注:
第12题
施工监测的工作量较大,可以和施工单位一起完成,比如线形的监测可以交给施工单位实施
答案:错误
您的答案:错误
题目分数:7
此题得分:7.0
批注:
第13题
自锚式悬索桥的施工和常规地锚式悬索桥相同
答案:错误
您的答案:错误
题目分数:7
此题得分:7.0
批注:
第14题
桥梁施工监控就是在桥梁施工过程中开展的一项技术服务工作。
答案:正确
您的答案:正确
题目分数:7
此题得分:7.0
批注:
第15题
目前常用的振弦式应变传感器带有温度传感功能,可以同时采集温度数据从而对测试值进行相应的温度修正,所以应力的采集可以随时进行
答案:错误
您的答案:错误题目分数:6
此题得分:6.0
批注:
试卷总得分:100.0 试卷总批注:。
