梁板结构模板
- 格式:ppt
- 大小:2.22 MB
- 文档页数:70


一、工程概况本工程为某住宅小区的6层住宅楼,建筑面积为15000平方米。
建筑结构为框架结构,柱最大截面为600×600mm,梁最大截面为300×600mm,板最大厚度为120mm。
为确保施工质量和进度,特制定本模板工程施工方案。
二、施工准备1. 技术准备(1)组织技术人员学习施工图纸,熟悉施工工艺,掌握相关技术要求。
(2)对施工人员进行技术交底,确保施工人员了解施工方案和施工要求。
2. 材料准备(1)模板材料:采用复合木模板,满足设计要求。
(2)支撑材料:采用48×3.5mm钢管,满足强度和刚度要求。
(3)连接件:采用扣件、螺栓等,确保模板的稳定性和安全性。
3. 机械设备准备(1)电动工具:电钻、切割机、螺丝刀等。
(2)手动工具:扳手、锤子、水平尺等。
(3)起重设备:卷扬机、滑轮等。
三、施工工艺1. 模板安装(1)柱模板安装:先安装柱箍,再安装柱模板,最后安装支撑体系。
(2)梁模板安装:先安装梁侧模板,再安装梁底模板,最后安装支撑体系。
(3)板模板安装:先安装板侧模板,再安装板底模板,最后安装支撑体系。
2. 支撑体系安装(1)柱支撑体系:采用钢管和扣件组成,间距为500mm。
(2)梁支撑体系:采用钢管和扣件组成,间距为600mm。
(3)板支撑体系:采用钢管和扣件组成,间距为800mm。
3. 模板加固(1)柱模板加固:采用对拉螺栓进行加固,间距为600mm。
(2)梁模板加固:采用对拉螺栓进行加固,间距为600mm。
(3)板模板加固:采用对拉螺栓进行加固,间距为800mm。
四、施工质量控制1. 模板安装质量:确保模板平整、垂直、牢固,无变形、裂缝等现象。
2. 支撑体系质量:确保支撑体系稳定、可靠,无松动、变形等现象。
3. 模板加固质量:确保加固措施到位,无遗漏、松动等现象。
五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 严禁在模板支撑体系上进行攀登、跳跃等危险行为。
建筑梁板模板计算建筑梁板模板的计算模板的设计计算简图一、板模板计算1、荷载计算:模板重0.5KN/m2砼砼重25×0.25=6.25KN/m2钢筋重1.1×0.1=0.11KN/m2砼重25×0.25=6.25KN/m2施工人员及施工设重2.5KN/m2砼振捣荷载2KN/m2不变荷载∑q=1.2×3.11×0.915=3.41KN/m不变荷载∑q=1.4×4.5×0.915=5.76KN/m2、七夹板强度验算,椤木间距610mM=0.100×3.41×0.612+0.117×5.76×0.612=0.378KN·mδ=M/W=0.378×106/(1/6)×915×182=7.65N/mm2[δ]=11Nmm2符合要求3、楞木强度验算:杠木间距1000q=3.373×0.61=2.28KN/mp=6.3×0.61=3.84kN/mM=0.100×2.28×1.02=0.677KN·mδ=0.677×106/(1/6)×50×1002=8.13N/mm2<1.3[δ]=16.9mm2符合要求4、杠木强度验算:模撑间距@900q=2.28×1.0=2.28KNP=3.84×1.0=3.84KNM=0.171×2.28×0.9+0.211×3.84×0.9=1.08KN·mδ=1.08×106/(1/6)×50×1002=12.96N/mm2<1.3[δ]=16.9KN/m2符合要求二、梁底模板计算本工程框架梁300×700,底模七夹板200×18×1830,椤木5×10cm松木,间距457 1.荷载计算:模板重0.3×0.7=0.21KN/m砼重25×0.3×0.7=5.25KN/m施工荷载2.0×0.3=0.6KN/m∑q=1.2×(0.1+2.5+0.3)=3.48KN/m∑q=1.4×0.4=0.56KN/m2.模板刚度验算M=0.107×3.48×0.4572+0.121×0.56×0.4572=0.092KN/mδ=0.0092×102/(1/6)×0.3×182=8.52N/mm2<[δ]=11KN/m23.七夹板刚度验算W=(0.632×3.48×4572+0.967×0.56×4572)/100×9×103×(1/12)×0.3×183=1.37<1/250=1.828mm∴符合要求4.模撑强度验算层高4.5m,扣除梁高0.7m,则计算长度为3.8m,采用φ48钢管撑,管壁厚3.5m,间距457m底模传来荷载(3.48+0.56)×0.457=1.85KN侧模重传来(0.4×0.4×2×0.457×1.2=0.18KN板模传来(3.41+5.76)×0.457=4.19KN∑N=6.22KNλ=L/I=3.8/0.014=196.4查表得Ψ=0.213强度验算:δ=6.22×103/490=12.96N/mm2<[fy]=210N/mm2符合要求稳定性验算:N/φA=6.22×103/0.213×490=59.6N/mm2<210N/mm2三、梁侧模计算梁侧模采用七夹板车18×418×1830,档木间距305mm,档木采用4×6cm松木。

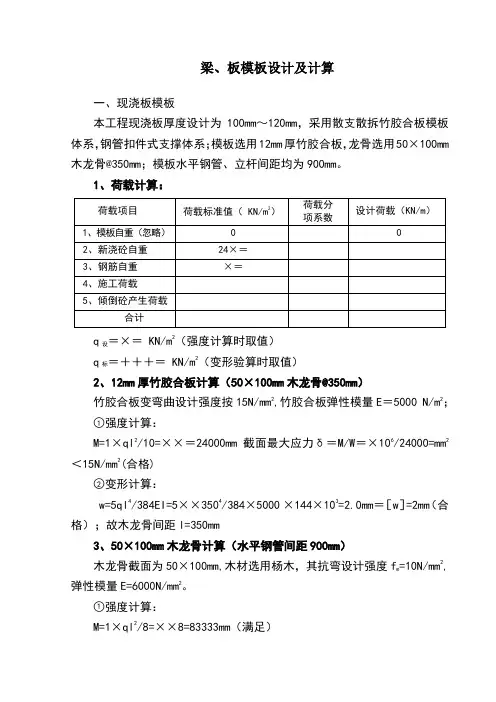

梁、板模板设计及计算一、现浇板模板本工程现浇板厚度设计为100mm~120mm,采用散支散拆竹胶合板模板体系,钢管扣件式支撑体系;模板选用12mm厚竹胶合板,龙骨选用50×100mm 木龙骨@350mm;模板水平钢管、立杆间距均为900mm。
1、荷载计算:q设=×= KN/m2(强度计算时取值)q标=+++= KN/m2(变形验算时取值)2、12mm厚竹胶合板计算(50×100mm木龙骨@350mm)竹胶合板变弯曲设计强度按15N/mm2,竹胶合板弹性模量E=5000 N/m2;○1强度计算:M=1×ql2/10=××=24000mm截面最大应力δ=M/W=×106/24000=mm2<15N/mm2(合格)○2变形计算:w=5ql4/384EI=5××3504/384×5000×144×103=2.0mm=[w]=2mm(合格);故木龙骨间距l=350mm3、50×100mm木龙骨计算(水平钢管间距900mm)木龙骨截面为50×100mm,木材选用杨木,其抗弯设计强度f m=10N/mm2,弹性模量E=6000N/mm2。
○1强度计算:M=1×ql2/8=××8=83333mm(满足)○2变形计算:w=5ql4/384EI=5××9004×12/384×6000×50×1003=2.0mm<1/400=2.5mm(满足)4、水平钢管计算(立杆间距900mm)钢管选用φ48×钢管:W=×103mm3, E=×105N/mm2, I=×104mm4,○1强度计算:q=×= KN/m2M=1×ql2/8=×8=(满足)○2变形计算:w=5ql4/384EI=5×××9004/384××105××104=2.3mm<1/400=2.5mm (满足)5、立杆计算承担最大施工荷载的立杆为底层模板支架,约,单位面积楼板重量D = KN/m2,取面积系数;○1强度计算:F=××(×)2= KNφ48×钢管:A=,i=,设一道水平支撑l=1800mm;λ=l/ i=1800/=,查表得ψ=δ=F/ψA=×103/×= N/mm2<215N/mm2(满足)○2变形计算:F=×=w=FL/EA=×103×3600/×105×=0.22mm<1mm(满足)二、框架梁模板本工程框架梁截面设计为×,采用定型木框竹胶合板模板体系,钢管扣件式支撑体系;模板选用12mm厚竹胶合板,龙骨选用50×100mm木龙骨@300mm;模板水平钢管、立杆间距均为800mm。
