超长距离的海上测风塔打桩施工随着世界环境日趋恶化,各国都在大力提倡和实现节能减排的低碳型经济发展模式,我国风能资源储量巨大,近年来,在国家相关政策的持续支持和各方的不懈努力下,我国风电建设快速发展,测风塔技术及其应用在风能开发利用过程中的作用更显得尤为重要,测风塔的施工也是最基本的前提。
测风塔基础部分大多由桩基构成,为获得现场风场数据,一般建设在距离海岸10km以上的海域。
目前码头桩基施工都采用GPS定位,打桩船GPS流动站距基站一般都小于15km,在此范围内GPS 接收信号比较好,而超过15km打桩船则无法接收到基站GPS信号,而20km以上的打桩施工更是困难,我单位打桩18号成功的完成了距离基站25km的桩基施工。
一、工程概况鲁北测风塔工程位于山东北部海域,具体坐标为:38°19′06″N ,118°34′29.4″°E,此位置距离最近陆地约25km。
共有Φ1200mm、长68m钢桩3根,成正三角形分布。

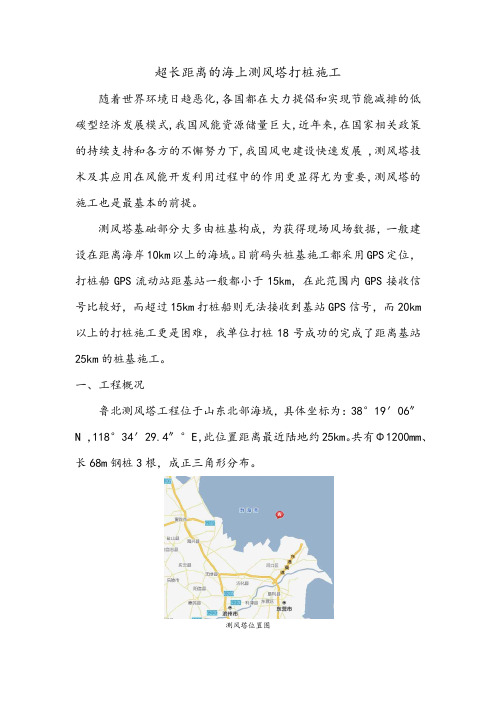

测风塔位置图二、基站数据准备1、基站信号发射原理根据打桩船GPS基站电台的发射功率,TMK3电台的发射功率为5w、10w、25w三种,使用25w发射最远可发射距离为15km,超过15km就必须要重新安排施工方案,在此条件下,首先要考虑的就是如何在距离基站25km处能接收到基站信号。
经过咨询专家及天宝厂家,同时根据信号发射原理,只要把基站GPS发射天线架高,在远距离条件下应该也可以收到信号,但是天线架高高度并不能计算出来,因此不能解决目前所面临的问题;再者就是效仿高频电话的模式,增加基站电台的发射功率或者增加发射天线的发射功率,制作一个高增益天线来完成基站电台信号发射的强度。
2、高增益天线的制作高增益天线其实就是把发射信号放大,增强信号的强度,使其传播距离更远,达到接收所需要的距离。
此天线长4m,发射频率为450~470MHZ,和TMK3电台发射频点一致。
尽管天宝厂家承诺高增益天线发射信号距离超过25km,为避免现场施工中因接收信号原因导致无法正常施工,确保打桩的顺利进行,有必要在打桩船进场前进行信号发射及接收测试,检验信号的强度。
海上风电工程环境影响评价评价技术规范-国家海洋局海上风电工程环境影响评价技术规范目次1范围 (1)2规范性引用文件 (1)3术语和定义 (2)4总则 (5)5工程概况与工程分析 (15)6区域自然环境和社会环境概况 (20)7环境现状调查与评价 (23)8环境影响预测与评价 (42)9环境风险分析与评价 (54)10清洁生产与污染防治对策 (54)11环境经济影响损益分析 (56)12公众参与 (58)13环境管理与监测计划 (63)14环境影响评价结论及对策建议 (63)附录A (规范性附录)海上风电项目环境影响报告书格式与内容 (1)附录B (规范性附录)海上风电项目环境影响报告表格式与内容 (10)附录C (资料性附录) (31)1 范围本标准规定了海上风电项目海洋环境影响评价的一般性原则、主要内容、技术要求和方法。
本标准适用于在中华人民共和国内海、邻海以及中华人民共和国管辖海域内的新建、扩建和改建海上风电建设项目海洋环境影响评价工作,海上风电场规划海洋环境影响评价也可参照本标准执行。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB/T 12763 海洋调查规范GB/T 19485 海洋工程环境影响评价技术导则GB/T 5265 声学水下噪声测量GB 17378 海洋监测规范GB 8702 电磁辐射防护规定HJ 19 环境影响评价技术导则生态影响HJ/T 169 建设项目环境风险评价技术导则1HJ 2.1 环境影响评价技术导则总纲HJ 2.2 环境影响评价技术导则大气环境HJ/T 2.3 环境影响评价技术导则地面水环境HJ 2.4 环境影响评价技术导则声环境HJ 616 建设项目环境影响技术评估导则HJ/T 10.3 辐射环境保护管理导则电磁环境影响评价方法与标准HJ/T 24 500kV 超高压送变电工程电磁环境影响评价技术规范HY/T 079 海洋生物质量监测技术规程HY/T 080 滨海湿地生态监测技术规程HY/T 081 红树林生态监测技术规程HY/T 082 珊瑚礁生态监测技术规程HY/T 083 海草床生态监测技术规程SC/T 9110 建设项目对海洋生物资源影响评价技术规程3 术语和定义下列术语和定义适用于本标准。
深远海海上风电导管架基础安装技术与实践探索摘要:当前,我国在深远海上风电导管架基础安装工程上取得了一系列研究成果,为了将理论和实际深度融合,于2019年对福建长乐A区测风塔首次应用该技术。
根据近海风电的基础特性,对长远海风电场导管支架采用后桩法架设,全面研讨了架设的关键技术及重难点,并对后期长远海风电场施工提出完善和提高对策,以期为相关领域的研究提供行之有效的实践依据。
关键词:大型架构;风电导管架;海面施工;技术探索由于陆地风能发展日趋饱和,海洋风能发展也日益紧张,因此目前中国近海风电场的建设项目大多集中于浅海水域,并呈现出由近海到远洋、由浅水到深水、从小规模建设到大面积集中发展的特征。
而为了获得更多的海洋风电资源,海洋风能建设项目也将逐步地向更深远海洋方面发展。
浅海海域风电基础建造技术无法运用于深海海域,因此当前需要充分的深海建造经验。
传统海洋石油工程行业平台制造技术虽然成熟,但因其研制与开发的费用高昂,因此不宜进行追求低成本建造技术的海洋风电工程项目。
长乐A区的测风塔项目导管支架安装一般采取后桩法进行施工,其主要工艺有管道支架沉放、钢管桩沉桩、水下注浆成型等。
论文通过总结了工程项目建设经验,并根据深远海环境工况和建设过程中存在的技术问题,对深远海上导管架安装技术给出指导意见,为大规模开展的深远海海上风电工程项目基础设计工作提供有效保障。
一、滑移下水对导管架的特殊要求(一)装船造型分析对于滑下水的导管架需要躺着装船,导管架顶端紧靠舰艉,而导管架的底面紧靠舰首,导管架上需要装有亮个相互平行的连续滑靴,躺在驳船上或两个相同距离的滑道上。
导管架的构造型式通常是四腿或八腿。
四腿导管架上通常没有两个平行的腿,因此必须设计专用的下水桁架梁结构,在钢筋桁架上安放水滑靴;八脚导管架则通常都有两个平行的腿,因此可以直接在中间两条腿上安放滑靴。
(二)强度支撑分析导管架结构工程设计要有充足的力度,使之可以有效抵消在下降流程中的驳船对导管架最大集中反推力,并且导管架工程在设计时要提供充足的浮力,使之能在下水后继续凭借自己的浮力漂流在海面上,不会发生沉入水底的事故。
测风塔验收报告测风塔验收报告篇一:测风塔测风塔测风塔一般自重较轻,跨度小,都采用钢绞线加固方式,所以又叫拉线塔.功能:环境监测,为测风仪器的安装做支撑。
适用单位:发电厂前期规划/海岛测风/海洋气象环境监测等部门。
优点:风荷载系数小,抗风能力强.塔柱采用外法兰盘连接,螺栓受拉,不易破坏,钢绞线加固。
塔柱正三角型布置,节约钢材,跟开小,占地面积小,节约土地资源,选址便利.塔身自重轻,运输和安装便捷、建设工期短,塔型随风荷载曲线变化设计,线条流畅,遇罕遇风灾不易倒塌,减少人畜伤亡.设计符合国家钢结构设计规范和塔桅设计规程,结构安全可靠. 抗损能力:风10级/地震6级防雷处理:配备优质避雷针加避雷带接地处理。
高度:10米以上设计重量:〉1吨(具体重量根据地域而定,西部地区,沿海多风区与中部地区略有差异。
)材质:Q235-Q345圆钢防腐处理:热渡锌防腐处理/冷渡锌防腐/油漆粉刷材料产地:宝钢/首钢/邯钢/唐钢等有效使用期:30年以上测风塔优质厂家篇二:安装测风塔测风塔的安装步骤1、根据风电场的规划区域,确定安装测风塔的数量以及安装位置,测风塔的安装位置需要以下几点:①安装在道路两旁,避开障碍物;②安装在海拔最高处,不占机位;③考虑工程一期和二期的需要,最好安装在一期和二期工程的边界;④考虑地址条件,尽量少占用农田,节约成本;⑤测风塔安装位置的纬度和经度坐标以书面形式提交给项目负责人。
2、确定测风塔型号、技术参数等;3、询价,选择测风塔厂家;4、采购测风塔所需设备、材料等,与厂家签订采购、安装合同;5、安装测风塔(由厂家安装)①确定主导风向;②确定施工方案和施工计划,组织、安排施工;③严格按照风电行业规范、测风塔的高度、测风角度安装测风塔,避免返工。
6、测风塔的调试,验收。
附表篇三:工程安装调试报告机械式测风系统安装调试报告(机械式测风)项目名称:项目地址:项目实施人:项目实施日期:年月日项目简介项目实施人签字:签字时间:系统简介系统名称:系统主要施工内容:项目开工日期:年月日项目拟完成日期:年月日系统设备清单及配件清点记录注:1、实际到货与合同型号或数量不符,请在备注中说明原因;2、设备随机清单、合格证、保修卡、安装手册等如不齐全,请在备注中说明缺少什么 3、设备随机零配件不全请在表中说明项目开工组织以下事项是否齐备,请做选择,如不满足,请在备注中说明:项目管理实施规划(施工组织设计)已审批; ? 施工图会检已进行;各项施工管理制度和相应的作业指导书已制定并审查合格; ? 安全文明施工二次策划满足要求; ? 施工技术交底已进行;施工人力和机械已进场,施工组织已落实到位; ? 物资、材料准备能满足连续施工的需要; ? 计量器具、仪表经法定单位检验合格; ? 特殊工种作业人员能满足施工需要。
1、基础施工(1)桩基施工桩基施工所需的船舶主要有打桩船、运桩船、抛锚船等。
鉴于海上施工的特点,打桩船必须配备合适的桩锤,选用合适的施工工艺,尽可能提高沉桩效率,且应具有良好的可靠性。
经调研分析,打桩船采用"三航桩2#",桩锤选用D128开口柴油锤,并配900HP拖轮负责移船就位作业;运桩船选用自航驳;抛锚船选用当地常见的渔船。
打桩船沉桩的施工顺序为:起桩→立桩→插桩→锤击沉桩→停锤、移位→下一根桩起桩→搭设围囹。
根据打桩船特点和施工环境,计划测风塔基础施工工期为:准备工作及抛锚1.0d,沉桩施工1.5d,桩支撑结构及托板焊接3.0d,钢平台安装及焊接2.0d,安装爬梯、护舷、护栏1d,临时设施拆除1d,参考相关海上施工经验取气候影响系数2.5,则1个测风塔基础的实际作业工期定为24d。
打桩船锤击沉桩约需20min/根,收锤阶段实测贯入度约为1.0cm。
打桩过程贯入度变化规律与勘探地质分层较为吻合。
基础施工表明,所选的施工设备和施工工艺较为合理,勘探资料准确。
(2)施工船舶配合及安全控制措施海上施工受风、浪、流影响较大,施工期间自航驳要运桩给打桩船,且要预防船舶与打好的桩发生碰撞。
因此,各种船舶施工期间的配合需制定详细的作业计划和安全控制措施。
打桩船由拖轮运至施工点附近,采用八字形式抛锚,每个锚上设立浮漂。
自航驳停泊在打桩船附近,由于外海作业受风浪影响较大,打桩船和自航驳间距保持在500m左右,自航驳亦设4根锚缆。
施打第一根桩时,打桩船抛锚至预定桩位,自航驳起锚,行至打桩船打桩架一侧,将打桩船上的2根缆绳固定在自航驳上,通过收紧缆绳,令两船紧紧相靠且使其中心线保持互相垂直;打桩船下放吊钩,开始起桩;钢管桩水平脱离运桩驳船并至一定高度后,松开系在自航驳上的缆绳,让自航驳回至原位,打桩船准备打桩。
施打其余桩时,打桩船通过调节其4根锚绳远离已打好的钢管桩,同时起锚自航驳,按照前述方法起桩;自航驳离开后,打桩船再通过调节其4根锚绳靠近已打好的桩,重新测量定位,开始打桩。
山东沿海测风高度对风速的影响和订正研究孙莎莎;吴炜;郭俊建【摘要】利用2009年1月-2011年5月山东的19个测风塔风资料,分析研究测风塔不同高度观测风数据之间的相关性,进而研究不同测站高度对风资料代表性的影响,并在此基础上寻找对现有风场进行订正比较有效的方法与技术.【期刊名称】《海洋预报》【年(卷),期】2015(032)006【总页数】6页(P34-39)【关键词】不同高度;测风塔;订正【作者】孙莎莎;吴炜;郭俊建【作者单位】山东省气象台,山东济南250031;山东省气象台,山东济南250031;山东省气象台,山东济南250031【正文语种】中文【中图分类】P732山东濒临黄渤海,海上大风、海雾、强对流、台风、风暴潮等这些海洋灾害性天气都对经济社会发展及人民生命财产安全构成了严重威胁。
近年来,中国气象局和山东省政府均加大了对海洋气象监测及预报预警方面的投入。
目前山东省沿海区域气象观测站500多个,测站种类有海岛站、浮标站、船舶站、海上石油平台站、风廓线仪、测风塔以及移动气象台等,可以实时获得大量的海上风资料。
这些实时资料在预报员们准确预报天气过程中起到了重要作用,但同时这些观测站受布设条件所限所处地理位置复杂且分布不平衡;另外受沿海地形的影响,观测站点的布设存在高度不一致问题,这些问题严重限制了海上大风预报准确率的提高。
许多学者研究过高度对风场的影响,海洋石油研究所工程实验室等[1]对渤海的海上风速观测资料进行分析,发现该地区的风速廓线指数定律要比对数定律更加适用。
曾旭斌等[2]从近地层的通量—梯度关系出发,在稳定层结得到了改进的风廓线公式并验证发现该公式适合140m以下的大气,误差较小。
杨林[3]根据福建省气象铁塔所观测的一年风、温资料,对近地层垂直温度梯度、风随高度的变化和海陆风进行统计计算和分析研究,从中得出我国中低纬度地区海陆边界层100m以下环境大气变化的若干气象特征的认识。
王日东等[4]研究了新建海岛站与原有长岛站大风的关系,将海岛站与沿岸站大风进行对比分析。
测风塔拆除造价摘要:1.测风塔拆除的重要性2.测风塔拆除的流程与方法3.测风塔拆除的造价因素4.降低测风塔拆除造价的策略5.总结正文:随着我国风电产业的快速发展,测风塔在风能资源评估、风电项目规划等方面发挥着重要作用。
然而,随着时间的推移,部分测风塔已完成其使命,需要进行拆除。
本文将探讨测风塔拆除的重要性、流程与方法,以及拆除造价的影响因素,为广大从业者提供参考。
一、测风塔拆除的重要性1.确保风电项目的安全运行:拆除废弃的测风塔,可以消除安全隐患,避免因结构老化、设备损坏等原因导致的事故。
2.优化资源配置:废弃的测风塔占用了大量的土地和空间资源,拆除后可以释放这些资源,为风电项目的扩建或其他项目提供条件。
3.提高风电项目的经济效益:及时拆除废弃测风塔,可以降低运维成本,提高风电项目的投资回报率。
二、测风塔拆除的流程与方法1.评估:对拟拆除的测风塔进行全面评估,包括结构状况、设备情况、周边环境等,为拆除方案提供依据。
2.制定拆除方案:根据评估结果,制定合理的拆除方案,包括拆除顺序、施工方法、安全措施等。
3.拆除施工:按照拆除方案,采用相应的机械设备和人力,进行安全、高效的拆除作业。
4.废弃物处理:将拆除后的废弃物进行分类、整理、运输,尽量减少对环境的影响。
5.验收与总结:拆除完成后,进行验收,总结拆除过程中的经验教训,为今后类似项目提供借鉴。
三、测风塔拆除的造价因素1.拆除设备费用:包括机械设备租赁、人工费用等。
2.废弃物处理费用:根据废弃物的种类、数量和处理方式,计算相应的处理费用。
3.安全防护措施费用:为保障拆除过程的安全,需采取一定的安全防护措施,如设置围挡、警示标志等。
4.环境影响修复费用:拆除过程中可能对周边环境造成一定影响,需进行修复,如植被恢复、土地整理等。
四、降低测风塔拆除造价的策略1.合理选择拆除设备:根据实际情况,选择适合的拆除设备,既能保证施工安全,又能降低成本。
2.优化拆除方案:充分考虑拆除过程中的各种因素,制定合理的拆除方案,提高拆除效率。
