体育场看台聚脲防水施工方案
- 格式:docx
- 大小:37.06 KB
- 文档页数:12
济南体育看台聚脲施工方案一、项目背景近年来,随着体育运动在我国的普及和发展,越来越多的城市开始重视体育设施的建设和完善。
济南作为山东省的省会城市,一直以来都重视体育事业的发展,为了提供更好的体育观赛环境,计划对济南体育馆的看台进行改造和升级。
本文将介绍济南体育馆看台的聚脲施工方案。
二、工程概述济南体育馆看台改造工程的主要内容包括对现有看台进行拆除、聚脲防水涂层施工、再次安装新型看台座椅等。
本文主要介绍聚脲防水涂层的施工方案。
三、聚脲施工方案聚脲是一种具有优异耐候性和耐化学品性能的涂料材料,特别适合作为看台防水涂层使用。
聚脲涂料有较高的附着力和耐久性,能够有效防止水分渗透进看台结构,延长看台的使用寿命。
1. 施工材料准备在施工聚脲防水涂层之前,首先需要准备好以下材料: - 聚脲涂料 - 底漆 - 涂刷或喷涂工具 - 辅助工具(刷子、刮刀等)2. 施工步骤步骤一:准备工作在施工前,需要对看台进行清洁和检查,确保看台表面没有油污、灰尘或其他杂质,并检查看台表面是否有损坏或裂缝。
步骤二:底漆处理首先,在看台表面涂刷一层底漆,以增加聚脲涂料的附着力。
底漆的选择应根据实际情况和聚脲涂料的要求进行选择。
步骤三:聚脲涂料施工将聚脲涂料倒入清洁的容器中,在施工过程中,要确保涂料的质量不受污染。
使用涂刷或喷涂工具将聚脲涂料均匀涂抹在整个看台表面。
特别需要注意的是,聚脲涂料施工时要保证温度适宜,并避免雨水。
步骤四:涂层养护完成聚脲涂料施工后,要进行涂层的养护。
通常情况下,养护时间为24小时,确保聚脲涂料能够充分干燥和固化。
3. 施工注意事项在进行聚脲施工时,需要注意以下事项: - 施工环境要干燥、无风,并且温度要适宜,一般在5℃以上。
- 聚脲涂料施工时要均匀涂抹,避免出现厚度不均匀的情况。
- 涂料施工过程中要避免雨水、灰尘等杂质的侵入。
- 涂料施工后要进行养护,确保涂层能够充分干燥和固化。
四、总结通过聚脲施工方案的实施,可以有效增强济南体育馆看台的防水性能,延长看台的使用寿命,提高观赛体验。
东营体育看台聚脲施工方案1. 引言东营体育看台聚脲施工方案旨在详细描述聚脲在东营体育看台的施工方法和流程。
聚脲作为一种常用的防水材料,具有优异的耐候性和耐化学性能,非常适合应用在体育场馆看台的防水工程中。
本文档将介绍聚脲施工前的准备工作、施工过程、注意事项等内容,以帮助工程施工人员顺利完成看台防水工程。
2. 准备工作在施工之前,需要进行一系列的准备工作。
具体包括:•设计方案确认:确认设计方案,明确施工的目标和要求。
•材料采购:根据设计方案确定所需的聚脲和相关施工材料,进行采购工作。
•场地清理:清理施工场地,确保工作区域干净整洁。
•人员培训:对施工人员进行相关的聚脲施工技术培训,确保操作规范。
3. 施工过程3.1 预处理在进行聚脲施工之前,需要进行一些预处理工作,以确保施工效果。
•基层检查:对看台基层进行详细检查,包括表面平整度、裂缝等情况。
•修复处理:根据基层检查结果,对基层进行修补,保证基层平整。
3.2 施工步骤聚脲施工主要包括涂刷和涂装两个步骤。
3.2.1 涂刷•底涂:使用刷子或辊筒将底涂材料均匀涂刷在基层表面上,形成底涂层。
•涂料调配:按照涂料厂商提供的比例,将主剂和固化剂进行调配。
•涂装:采用空气喷涂的方式,将调配好的聚脲涂料均匀喷涂在底涂层上。
3.2.2 涂装•面涂:在底涂干燥后,使用刷子或辊筒将面涂材料均匀涂刷在已底涂层上,形成面涂层。
3.3 后处理施工完成后,需要进行一些后处理工作,以确保施工质量和防水效果。
•养护:根据涂料厂商提供的要求,进行相应的养护工作,保证涂膜的完全固化。
•检查验收:对涂刷的聚脲防水层进行检查验收,确保施工质量符合要求。
4. 注意事项在进行聚脲施工过程中,需要注意以下事项:•施工环境:确保施工环境干燥,并避免雨水等天气对施工影响。
•材料使用:按照涂料厂商提供的使用说明和施工要求使用材料。
•施工工艺:严格按照施工工艺和要求进行操作,确保施工质量。
•安全措施:施工过程中要注意安全措施,保证工人和施工现场的安全。
扬中奥体中心体育场聚脲防水施工方案编制:复核:审核:目录一、工程概况........................................................ 错误!未指定书签。
二、编制依据........................................................ 错误!未指定书签。
三、施工准备........................................................ 错误!未指定书签。
四、施工组织及施工工艺.................................... 错误!未指定书签。
五、成品保护措施................................................ 错误!未指定书签。
六、安全措施........................................................ 错误!未指定书签。
七、文明施工措施................................................ 错误!未指定书签。
一、工程概况扬中奥体中心体育场建筑层数为地上4层,建筑面积30492.5平方米,建筑高度西侧看台楼层屋面高度22.8M;钢桁架内侧上弦高度约从27M至30.7M。
座席10611人,其中观众座席10499人,贵宾座席82人,无障碍座席30人。
地上共四层,一层为竞赛区、运动员区、竞赛管理区、新闻媒体区、场馆运营区;二层为贵宾,区、观众区;三层为酒店会所区;四层为办公区、餐饮区。
建筑结构形式:主体及看台采用钢筋混凝土框架结构。
屋面采用桁架钢结构体系。
体育建筑等级:丙级。
可举办地区性单项比赛和地方性运动会。
建筑耐火等级:二级。
屋面防水等级:二级。
主体结构设计使用年限50年。
建筑抗震设防烈度为七度。
体育场建筑面积:30492.5m 其中一层场馆运营面积10620m,看台及休息平台面积8417.6m,可独立使用的会所面积5628.6m (看台按投影面积一半计算面积)地下污水处理机房面积:400m2。

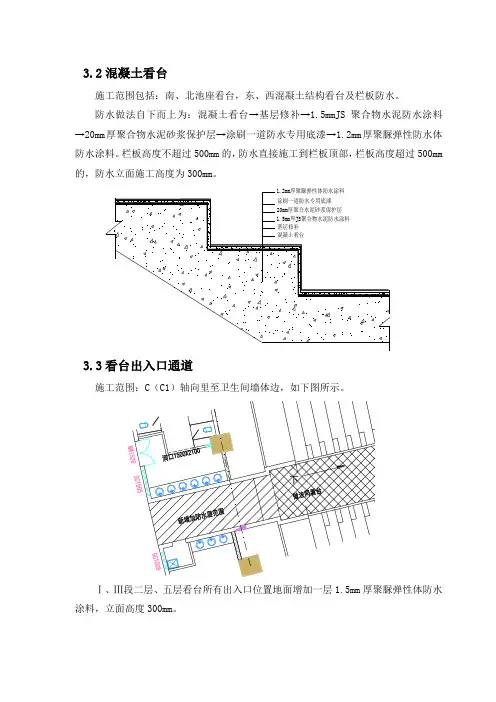

3.2混凝土看台施工范围包括:南、北池座看台,东、西混凝土结构看台及栏板防水。
防水做法自下而上为:混凝土看台→基层修补→1.5mmJS聚合物水泥防水涂料→20mm厚聚合物水泥砂浆保护层→涂刷一道防水专用底漆→1.2mm厚聚脲弹性防水体防水涂料。
栏板高度不超过500mm的,防水直接施工到栏板顶部,栏板高度超过500mm 的,防水立面施工高度为300mm。
3.3Ⅰ、Ⅲ段二层、五层看台所有出入口位置地面增加一层1.5mm厚聚脲弹性体防水涂料,立面高度300mm。
4.2 技术准备(1)施工前认真审查施工图纸,了解和掌握防水施工的重点与难点,查看图纸中是否存在不到位、不完善的地方,及时反馈至设计院,提前解决。
(2)组织可能涉及到的分包单位,召开一次防水施工专题会议,落实在防水施工中不同单位施工内容交界处的细部做法,落实各工序交叉施工时的先后施工顺序。
(3)编制详细的施工方案,明确细部做法,合理安排施工顺序,确保防水工程施工的质量。
(4)防水层必须有相应资质的防水队伍施工,主要施工人员应持有建设行政部门或其他单位颁发的执业资格证书。
(5)施工前由主管工长根据图纸、规范以及施工方案对施工作业班组进行技术交底,交底内容应传达到每个施工人员。
(6)正式喷涂施工前应进行试喷,试喷试件应为一组(3块200×200mm)进行技术性能检测,达到设计要求。
(7)计算防水工程所有材料需用量,提出材料进场计划。
4.3 现场准备(1)主席台、残疾人坐席、楼梯等突出看台的构件应施工完毕。
(2)基层做法施工完毕且平整度满足防水层施工要求。
(3)找平层上所有垃圾清理干净,转运至垃圾堆场。
(4)外界气温条件合适,严禁在雨天施工,五级风及其以上不得进行防水施工。
(5)施工区环境温度在5℃~35℃之间,混凝土表面温度不低于2℃。
4.4 材料准备(1)根据防水材料需用计划见表2,材料部门提前组织货源,确保按时进场。
表2 防水材料需用计划(2)JS聚合物水泥防水涂料物理性能见下表3:表3 JS聚合物水泥防水涂料主要物力性能指标:(3)聚脲弹性体防水涂料主要性能指标如下表4:表4 聚脲弹性体防水涂料的主要的物理性能指标(4)专用底漆主要物理性能指标见下表5:表5 专用防水底漆主要物理性能指标(5)进场防水涂料必须附有产品出厂合格证和检测报告,其主要指标检验合格。
浙江体育看台聚脲施工方案一、前言在体育场馆的设计与建设中,看台是非常重要的组成部分。
为了确保看台的舒适性、耐久性和安全性,需要选择合适的材料进行施工。
本文档将介绍浙江体育看台聚脲施工方案。
二、背景浙江体育看台是一座大型体育场馆,拥有大量的观众座位。
为了满足观众的需求,保障观众的安全与舒适性,在聚脲施工方案中,选择适合该场馆的材料进行施工。
三、材料选择聚脲是一种优质的材料,具有很好的耐久性和舒适性。
对于看台来说,聚脲材料具有以下优势:1.耐候性强:聚脲材料具有优异的耐候性,可以抵御阳光、雨水和温度变化的影响,确保看台的使用寿命更长。
2.耐磨性好:由于看台是一个高频使用的区域,聚脲材料具有出色的耐磨性,可以有效抵御来自观众和活动的摩擦而不容易磨损。
3.舒适性高:聚脲材料的柔软度和弹性可以为观众提供更舒适的坐姿和支撑。
长时间坐在聚脲看台上也不会感到不适。
4.防火性能好:聚脲材料具有良好的阻燃性能,可以有效降低火灾的风险,并保障观众的安全。
综上所述,聚脲是浙江体育看台施工的理想材料。
四、施工流程根据前期准备工作的完成,下面是浙江体育看台聚脲施工的流程:1.清理看台表面:使用高压水枪清洗看台表面,确保表面干净、无尘。
2.打底涂料:选择合适的底漆,对看台表面进行涂刷,提高涂层的附着力和防腐性。
3.涂刷聚脲涂料:使用喷涂机将聚脲涂料均匀地涂刷在看台表面,确保涂层的平整性和一致性。
4.涂刷二次聚脲涂料:根据需要,重复涂刷一次聚脲涂料,以增强涂层的耐久性和防水性。
5.修补和检查:对施工过程中可能出现的瑕疵和缺陷进行及时修补,确保看台表面的质量和美观。
6.养护阶段:根据施工厂商的要求和建议,对涂层进行适当的保养和养护,确保看台的维持。
五、注意事项在浙江体育看台聚脲施工的过程中,需要注意以下事项:1.施工人员需要佩戴合适的防护装备,包括手套、口罩和护目镜,确保施工的安全。
2.在施工过程中,需要确保空气流通,以避免聚脲涂料的蒸发超标,对施工人员和观众的健康造成影响。

目录一、编制目的与依据 01、编制目的 02、编制依据: (1)二、工程概况 (1)三、施工部署 (1)1、整体部署: (2)2、施工现场前期准备: (2)3、施工设备与材料: (2)4、细部做法 (4)四、施工工艺 (8)1、施工工艺流程: (8)2、操作要点: (8)五、质量控制 (10)六、安全文明施工与要求 (11)1、安全施工措施 (11)2、文明生产要求 (12)3、安全防火措施 (12)一、编制目的与依据1、编制目的东营奥体中心网球场看台聚脲防水层施工开工在即,为了工程的顺利进行,保证工程质量,特编制本施工专项方案。
2、编制依据:(1)网球场建筑施工图(2)图纸会审纪要(3)网球场施工组织设计(4)《喷涂聚脲防水工程技术规程》JGJ/T200-2010、《喷涂聚脲防护材料》HG/T3831-2006.二、工程概况工程名称:东营奥体中心网球场工程工程地点:东营市南二路以南、胜利大街以西、奥体路以北甲方:东营市住房和城乡建设委员会监理单位:浙江江南工程管理股份有限公司总包单位:江苏中南建设产业集团有限责任公司本工程看台为露天看台,所用的防水材料为青岛佳联化工新材料有限公司的SPUA-101型双组份喷涂聚脲防护材料,优良的防水性能,能经受绝大多数化学介质的侵蚀,耐候性好,不粉化,不失色。
材料性能满足HG/T3831-2006《喷涂聚脲防护材料》产品的要求。
施工部位包含看台、台阶、踏步、环形走廊、通道、主席台与栏板等设计做法为聚脲防水的部位,防水厚度为1.50mm。
防水颜色为中灰亚光毛面。
三、施工部署看台聚脲防水的施工直接影响座椅安装施工的开始时间,看台防水工程工序多、用料多、受气候影响大、时间长,因此要求看台防水施工力争早日开始,以保证有相对多的时间用于施工,减少施工中的立体交叉,便于成品保护。
1、整体部署:通过适当的处理工艺,修补看台混凝土基层的孔洞、缝隙等缺陷,务必使基层平整洁净、无凹凸、无油污;首先将基层清理干净,铲除落地灰、砂浆等杂物,使用专业腻子找平修补,再刷涂专用封闭底漆,最后聚脲防水层和面漆。
体育场看台施工方案目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)四、施工工艺 (7)五、成品保护及施工条件 (9)六、安全措施 (10)七、文明施工 (11)一、工程概况体育场看台防水采用基层面层做法1、1.5厚ZT喷涂聚脲防水涂料2、20厚聚合物水泥砂浆保护层(向外侧找坡,向外找坡8mm)3、1.5厚JS防水涂膜4、钢筋混凝土二、编制依据2.1扬中奥体中心体育场建筑及结构施工图2.2根据中建总公司建筑防水工程施工工艺标准(2003年)2.3《建设工程项目管理规范》GB/T50326-20012.4《建筑施工手册》2.5《施工现场临时用电安全技术规范》JGJ46-20052.6《工程测量规范》GB50026-932.7《屋面工程质量验收规范》(GB50207—2002)2.8《建筑施工安全检查标准》JGJ59-992.9《建筑工程施工质量验收统一标准》GB50300-20012.10《住宅装饰装修工程质量验收规范》GB50210-20012.11其它相关规范三、施工准备3.1施工技术准备:(1)对施工图纸进行仔细阅读及熟悉,从施工角度提出意见。
对图纸中交待不清、设计矛盾或错误处提请设计明确。
查明各房间的地面建筑做法及建筑规范要求。
(2)根据设计图纸及有关施工规范,编制“施工方案”,并上报业主及监理单位,请予审查。
(3)选定商品砼供应商。
选定有资质实验室的砼供应商,按设计砼强度、温控要求,提出砼级配试配,进行优化砼配合比工作。
(4)认真进行技术交底,根据批准的施工方案,交底到工长和班组长,并强调严格执行。
(5)对看台弧边坐标尺寸采集数据,绘制实际看台图纸,与设计图纸对比,对差别大的,进行修补或剔凿。
然后对每层看台放控制线及抄控制标高。
(6)根据设计和施工技术措施,对所需主要材料,如砂、水泥、界格、细石、防水剂等,核算所需数量,作出备料计划。
选用材料必须严格把好质量关。
材料必须有质量合格证、质量检验报告及准用证。
体育场看台施工方案目录工程概况 (2)编制依据 (2)施工准备 (3)施工工艺 (7)成品保护及施工条件 (9)安全措施 (10)文明施工 (11)工程概况体育场看台防水采用基层面层做法1、厚ZT喷涂聚脲防水涂料2、20厚聚合物水泥砂浆保护层(向外侧找坡,向外找坡8mm)3、厚JS防水涂膜4、钢筋混凝土编制依据扬中奥体中心体育场建筑及结构施工图根据中建总公司建筑防水工程施工工艺标准(2003年)《建设工程项目管理规范》GB/T50326-2001《建筑施工手册》《施工现场临时用电安全技术规范》JGJ46-2005《工程测量规范》GB50026-93《屋面工程质量验收规范》(GB50207—2002)《建筑施工安全检查标准》JGJ59-99《建筑工程施工质量验收统一标准》GB50300-2001《住宅装饰装修工程质量验收规范》GB50210-2001其它相关规范三、施工准备施工技术准备:(1)对施工图纸进行仔细阅读及熟悉,从施工角度提出意见。
对图纸中交待不清、设计矛盾或错误处提请设计明确。
查明各房间的地面建筑做法及建筑规范要求。
(2)根据设计图纸及有关施工规范,编制“施工方案”,并上报业主及监理单位,请予审查。
(3)选定商品砼供应商。
选定有资质实验室的砼供应商,按设计砼强度、温控要求,提出砼级配试配,进行优化砼配合比工作。
(4)认真进行技术交底,根据批准的施工方案,交底到工长和班组长,并强调严格执行。
(5)对看台弧边坐标尺寸采集数据,绘制实际看台图纸,与设计图纸对比,对差别大的,进行修补或剔凿。
然后对每层看台放控制线及抄控制标高。
(6)根据设计和施工技术措施,对所需主要材料,如砂、水泥、界格、细石、防水剂等,核算所需数量,作出备料计划。
选用材料必须严格把好质量关。
材料必须有质量合格证、质量检验报告及准用证。
1.混凝土准备:经过甲方及监理共同考察后,选定砼厂家。
提前向商品混凝土供货厂家提供混凝土的技术要求、使用时间、部位等方面的要求。
扬中奥体中心体育场聚脲防水施工方案编制:复核:审核:目录一、二、三、四、五、六、七、工程概况 ...................................................................................- 1 - 编制依据 ...................................................................................- 2 - 施工准备 ...................................................................................- 2 - 施工组织及施工工艺 ...............................................................- 4 - 成品保护措施 ...........................................................................- 5 - 安全措施 ...................................................................................- 6 - 文明施工措施 ...........................................................................- 7 -一、工程概况扬中奥体中心体育场建筑层数为地上 4层,建筑面积 30492.5平方米,建筑高度西侧看台楼层屋面高度 22.8M;钢桁架内侧上弦高度约从 27M至 30.7M。
座席 10611人, 其中观众座席 10499人,贵宾座席 82人,无障碍座席 30人。
地上共四层,一层为竞赛区、运动员区、竞赛管理区、新闻媒体区、场馆运营区;二层为贵宾,区、观众区;三层为酒店会所区;四层为办公区、餐饮区。
体育场看台施工方案目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)四、施工工艺 (7)五、成品保护及施工条件 (9)六、安全措施 (10)七、文明施工 (11)一、工程概况体育场看台防水采用基层面层做法1、厚ZT喷涂聚脲防水涂料2、20厚聚合物水泥砂浆保护层(向外侧找坡,向外找坡8mm)3、厚JS防水涂膜4、钢筋混凝土二、编制依据扬中奥体中心体育场建筑及结构施工图根据中建总公司建筑防水工程施工工艺标准(2003年)《建设工程项目管理规范》GB/T50326-2001《建筑施工手册》《施工现场临时用电安全技术规范》JGJ46-2005《工程测量规范》GB50026-93《屋面工程质量验收规范》(GB50207—2002)《建筑施工安全检查标准》JGJ59-99《建筑工程施工质量验收统一标准》GB50300-2001《住宅装饰装修工程质量验收规范》GB50210-2001其它相关规范三、施工准备施工技术准备:(1)对施工图纸进行仔细阅读及熟悉,从施工角度提出意见。
对图纸中交待不清、设计矛盾或错误处提请设计明确。
查明各房间的地面建筑做法及建筑规范要求。
(2)根据设计图纸及有关施工规范,编制“施工方案”,并上报业主及监理单位,请予审查。
(3)选定商品砼供应商。
选定有资质实验室的砼供应商,按设计砼强度、温控要求,提出砼级配试配,进行优化砼配合比工作。
(4)认真进行技术交底,根据批准的施工方案,交底到工长和班组长,并强调严格执行。
(5)对看台弧边坐标尺寸采集数据,绘制实际看台图纸,与设计图纸对比,对差别大的,进行修补或剔凿。
然后对每层看台放控制线及抄控制标高。
(6)根据设计和施工技术措施,对所需主要材料,如砂、水泥、界格、细石、防水剂等,核算所需数量,作出备料计划。
选用材料必须严格把好质量关。
材料必须有质量合格证、质量检验报告及准用证。
(7)对所用到的原材料做好原材料复试和其他实验。
材料准备:1.混凝土准备:经过甲方及监理共同考察后,选定砼厂家。
扬中奥体中心体育场聚脲防水施工方案编制:______________________________复核:______________________________审核:______________________________目录、工程概况..................................................................... -1 -二、编制依据..................................................................... -2 -三、施工准备..................................................................... -2 -四、施工组织及施工工艺......................................................... -6 -五、成品保护措施................................................................ -8 -六、安全措施..................................................................... -8 -七、文明施工措施................................................................ -9 -一、工程概况扬中奥体中心体育场建筑层数为地上4层,建筑面积30492.5平方米,建筑高度西侧看台楼层屋面高度22.8M;钢桁架内侧上弦高度约从27M至30.7M。
座席10611人其中观众座席10499人,贵宾座席82人,无障碍座席30人。
地上共四层,一层为竞赛区、运动员区、竞赛管理区、新闻媒体区、场馆运营区;二层为贵宾,区、观众区;三层为酒店会所区;四层为办公区、餐饮区。
建筑结构形式:主体及看台采用钢筋混凝土框架结构。
屋面采用桁架钢结构体系。
体育建筑等级:丙级。
可举办地区性单项比赛和地方性运动会。
建筑耐火等级:二级。
屋面防水等级:二级。
主体结构设计使用年限50年。
建筑抗震设防烈度为七度。
体育场建筑面积:30492.5m 其中一层场馆运营面积10620m看台及休息平台面积8417.6m可独立使用的会所面积5628.6m (看台按投影面积一半计算面积)地下污水处理机房面积:400m21.1、体育场看台面层防水采用喷涂1.5ZT喷涂型聚脲防水涂料,喷涂型聚脲防水涂料有以下特点:1、无溶剂环保产品,超速固化(10s),立面厚涂不流挂。
2、涂层厚薄均匀,整体无接缝。
3、高强、高韧、高附着力、耐磨、耐冲击、耐老化、耐腐蚀、耐高低温、防水、防腐性能优异。
4、可适用混凝土基材的迎面防水,又适用于背面防水。
5、独特的混凝土基材的抗开裂、开裂的有效防护及失强基材补强的三合一功能。
6、既有优良的耐高温性,又有优异的低温柔韧性。
7、优异的节点、细部(一头、二缝、三口、四根)施工性和防水高可靠性。
8 卓越的施工性:机械化程度高、施工速度快、周期短、效率高,适用于复杂型面施工,施工质量受人为影响和环境影响小。
1.2、构造做法:1.5mm厚ZT喷涂聚脲防水涂料(具体给构造层如下):①底漆0腻子两遍◎底漆③聚脲面层1.5mm厚◎阴阳角及预埋铁件部位增强层©防紫外线面漆。
二、编制依据2.1扬中奥体中心体育场建筑及结构施工图2.2《施工现场临时用电安全技术规范》JGJ46-20052.3《工程测量规范》GB50026-932.4其它相关规范三、施工准备3.1施工技术准备:(1)对施工图纸进行仔细阅读及熟悉,从施工角度提出意见。
对图纸中交待不清、设计矛盾或错误处提请设计明确。
查明各房间的地面建筑做法及建筑规范要求。
(2)根据设计图纸及有关施工规范,编制“施工方案”,并上报业主及监理单位,请予审查。
(3)认真进行技术交底,根据批准的施工方案,交底到工长和班组长,并强调严格执行。
(4)对看台弧边坐标尺寸采集数据,绘制实际看台图纸,与设计图纸对比,对差别大的,进行修补或剔凿。
然后对每层看台放控制线及抄控制标高。
(5)根据设计和施工技术措施,对所需主要材料核算所需数量,作出备料计划。
选用材料必须严格把好质量关。
材料必须有质量合格证、质量检验报告及准用证(6)对所用到的原材料做好原材料复试和其他实验。
3.2材料准备:聚脲防水涂料:由A、B两组份组成,其中A组份是在非挥发性液体的非异氰酸酯反应性稀释剂存在下,由聚醚多元醇与化学计量过量的低官能度多异氰酸酯反应合成的半预聚物,按重量份计,聚醚多元醇用量为28-50%,多异氰酸酯用量为41-60%,稀释剂用量为8-12%; B组份包括胺封端聚醚树脂、胺链增长剂、活性填料,按重量份计,胺封端聚醚树脂用量为28-65%,胺链增长剂用量为27-64%、活性填料用量为4-8% ;使用时,A组份和B组份按1 : 1的体积比混合。
聚脲防水涂料外观:A料为粘稠液体;B料为微黄色透明液体。
机器喷涂时(料温55C〜65C体积比1:1)不流动时间为15 ± 2s。
技术性能指标3.3施工机具准备:3.4、施工人员准备:四、施工组织及施工工艺1、前期底材处理聚脲弹性体防水涂料施工对底材进行表面处理的要求与其他常规涂层基本相同,所有的涂层都需要一个清洁、干燥的表面以便提高附着力。
由于喷涂聚脲弹性体的固化速度极快,因此对底材处理的要求更加严格。
2、混凝土底材的处理采用高强找平腻子修补混凝土面层,使混凝土表面光滑,无开裂、塌陷、破碎等现象。
打磨去掉毛刺,去除松动层和杂质。
对于接角,接边位置的棱角进行打磨平滑过度。
清洁检查,达到表面洁净无灰尘。
检查混凝土表面干燥程度,保持混凝土干燥无水。
对设备和喷涂现场进行遮护,避免喷涂污染。
使用配套混凝土修补腻子修补,填充混凝土缺陷。
涂刷指定的配套混凝土底漆。
3、喷涂1.5厚聚脲弹性体防水涂料对于异型结构和薄弱位置应预先进行加强喷涂。
喷涂的整体施工应尽量在12h内完成,如超过12h,应打磨增强层,刷涂或喷涂一道层间黏合剂,20min后再施工聚脲涂层。
施工聚脲涂层时,下一道要覆盖上一道的50%,俗称“压枪”,同时下一道和上一道的喷涂方向要垂直,只有这样才能保证涂层均匀。
施工前,底材上的渣子和杂物要尽量清理干净,可使用吸尘器进行清理。
工艺流程:防水层基面清理一喷涂基层处理剂一喷涂聚脲弹性体防水涂料一喷涂聚脲脂肪族面层(1)喷涂基层处理剂:宜采用喷涂设备将防水涂料均匀喷涂于基层表面,也可以采用刷涂,辊涂的方式不漏涂、不堆积涂刷于基层表面。
(2)喷涂聚脲弹性防水涂料:采用专用喷涂设备进行施工,防水涂料由A、B两种组份组成,使用时必须按产品使用说明书配比进行,每种秤量误差不大于2%。
一般在底胶层施工完成2小时后,24小时前进行喷涂聚脲弹性防水涂料。
按照A组,B组液体采用气动搅拌器分别搅拌均匀,送入喷涂设备,由计量泵输送到喷枪,经过快速混合后,喷射到基层表面上,防水涂料随配随喷,严禁加入稀释剂。
喷涂设备具有自动计量,混合加热功能,喷涂前调试设备动转正常后,按照设备要求进行喷涂施工。
喷涂厚度大于1.2-1.3mm做到不漏涂,不堆积,喷涂均匀,为了保证防水层的质量,分两次喷涂,每层厚度约0.6mm,每层一次成型到位,两次间隔时间越短越好。
(3)喷涂脂肪族面层:采用专用喷涂设备,按照设备的要求进行施工,喷涂厚度达到0.2-0.3mm,确保不漏涂,不堆积,喷涂均匀,过到封闭的目的,提高防水层的耐久性,喷涂施工完成24小时内,应避免重物碾压。
4、施工时外界环境要求A .室外温度低于15°C时不允许施工或施工表面温度不低于5°C;B .空气相对湿度达到或超过75%时严禁施工;C.风力超过三级时严禁施工。
5、施工完成后的喷涂聚脲弹性体外观质量要求A. 喷涂聚脲弹性体防水材料必须与基层粘接牢固,不脱层,不起鼓;B. 喷涂表面应连续性,均匀、平整。
C. 喷涂聚脲弹性体表面不得有漏喷、开裂、皱褶、脱皮等现象。
五、成品保护措施装修施工阶段,工种交叉繁多,对成品和半成品的保护易出现二次污染、损坏和丢失,因此必须加强对成品和半成品的保护,加强交叉施工的成品保护制度。
在各工种交接时(包括各指定分包),双方对上道工序的成品需进行检查并办理书面移交手续。
同时采取以下措施:1、根据施工程序绘制施工流程表,明确工作内容及完成时间,非工种人员一律不准进入施工区。
2、工序交接完全采用书面形式,由土建和水电有关人员签字认证,并有成品保护人员同时签字确认保存,工序交接书面材料,谁损坏谁负责。
3、分层分段设专人负责成品保护和进行巡视检查。
4、钢结构安装过程中,应当注意支架防护,避免高处落物砸坏看台面层。
5、安装栏杆及其它施工工作需在看台面层上施工时,应铺设走道。
6施工过程中产生的垃圾必须及时清理,防止施工垃圾造成看台面污染和对防水磨损。
六、安全措施1、坚持安全教育、安全交底制度,工人必须进行安全教育、收到书面安全交底后,方可进行施工操作;2、坚持安全检查制度,定期或不定期对施工安全进行检查,发现问题及时整改。
对安全帽、安全网、安全带要定期检查,不符合要求的严禁使用。
3、正式施工操作前,应对临时脚手架、跳板等安全设施进行检查,杜绝一切安全隐患。
4、进入施工现场必须戴好安全帽。
5、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须配戴安全帽。
6做好“四口、五临边”的安全防护工作。
7、搅拌机由专人进行操作,非操作人员不得操作搅拌机。
8、看台施工使用手推车时,拐弯时不得猛拐,推车慢行。
9、作业过程中遇有脚手架与建筑物之间拉接,未经同意,严禁拆除。
必要时由架子工负责采取加固措施后,方可拆除。
10、卸料平台通道的两侧边安全防护必须齐全、牢固。
11、夜间或阴暗作业,应用36V以下安全电压照明。
12、遇有恶劣气候(如风力在六级以上),影响安全施工时,禁止高空作业。
高空作业衣着要轻便,禁止穿硬底鞋和带钉易滑鞋上班。
七、文明施工措施(1)看台四周挂安全标志牌、宣传标语,各种标牌齐全,并挂在醒目的位置处。
现场成品、半成品及原材料应分门别类码放整齐(2)施工过程中,要严格遵守工完料清、工完场清,产生的建筑垃圾,要堆放到指定区域,不得私自乱扔乱放。
(3)适当的进行洒水,避免扬尘。
土方存放时,用绿色安全网将土方覆盖,避免扬尘。
(4)夜间施工时,要配备足够的照明设施,防止铺填超厚或配合比错误。
(5)要注意文明施工,施工作业期间,要遵守施工管理规定,不得打闹,不得随地便溺,保持场地文明卫生。
