桥梁裂缝修补施工工艺标准
- 格式:doc
- 大小:43.50 KB
- 文档页数:9

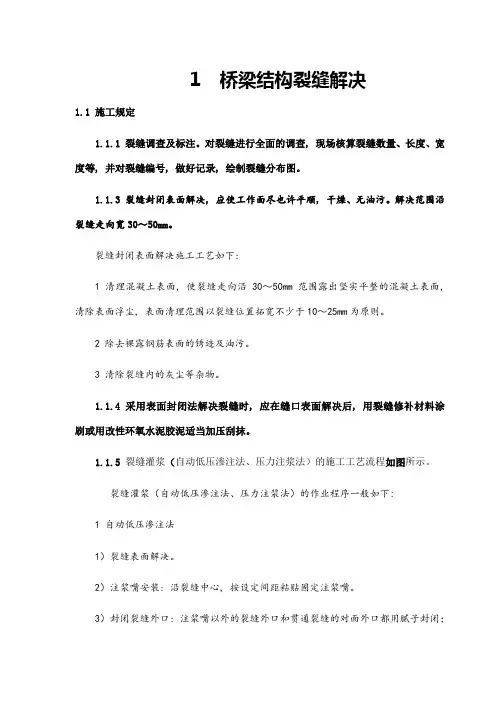

1 桥梁结构裂缝解决1.1 施工规定1.1.1 裂缝调查及标注。
对裂缝进行全面的调查, 现场核算裂缝数量、长度、宽度等, 并对裂缝编号, 做好记录, 绘制裂缝分布图。
1.1.3 裂缝封闭表面解决, 应使工作面尽也许平顺, 干燥、无油污。
解决范围沿裂缝走向宽30~50mm。
裂缝封闭表面解决施工工艺如下:1 清理混凝土表面, 使裂缝走向沿30~50mm范围露出坚实平整的混凝土表面, 清除表面浮尘, 表面清理范围以裂缝位置拓宽不少于10~25mm为原则。
2 除去裸露钢筋表面的锈迹及油污。
3 清除裂缝内的灰尘等杂物。
1.1.4 采用表面封闭法解决裂缝时, 应在缝口表面解决后, 用裂缝修补材料涂刷或用改性环氧水泥胶泥适当加压刮抹。
1.1.5 裂缝灌浆(自动低压渗注法、压力注浆法)的施工工艺流程如图所示。
裂缝灌浆(自动低压渗注法、压力注浆法)的作业程序一般如下:1 自动低压渗注法1)裂缝表面解决。
2)注浆嘴安装: 沿裂缝中心, 按设定间距粘贴固定注浆嘴。
3)封闭裂缝外口: 注浆嘴以外的裂缝外口和贯通裂缝的对面外口都用腻子封闭;4)安插渗注器:封贴料硬化后, 同一条裂缝上的每个注入嘴拧插上充了液剂的渗注器, 同时进行渗注;5)连续渗注:注入嘴推开渗注器的止逆阀, 凭液剂所受的压力连续向缝隙渗注, 直到器内容积不再减缩, 说明裂缝已填满, 或是液剂已固化, 可停止渗注。
如器内液剂迅速出完, 则可另换渗注器继续渗注。
6)竣工清理:粘结剂达成固化时间, 即可铲除注入嘴座, 清除封贴材料。
2 压力注浆法1)注浆前应对裂缝进行解决。
2)埋设粘贴注浆嘴。
注胶嘴的布置沿裂缝的走向, 间距200~400mm, 在裂缝交叉处、较宽处、端部、裂缝贯穿处以及钻孔内均应埋设注浆嘴。
每一条裂缝至少须有一个注浆嘴、排气嘴、出浆嘴。
3)密封裂缝。
一般采用环氧胶泥摸压平整, 防止产气愤泡漏浆。
4)裂缝封闭后应进行压气试漏, 检查密闭效果。
试漏需待封缝胶泥或砂浆有一定强度时进行。
混凝土桥梁裂缝修补技术规程一、前言混凝土桥梁是交通运输的重要设施之一,经过长期使用和自然环境的影响,桥梁表面可能会出现裂缝,影响使用寿命和安全性。
为了保障桥梁的正常使用,需要对裂缝进行修补。
本技术规程旨在提供一套完整的混凝土桥梁裂缝修补技术规范,以确保修补质量和修补效果。
二、材料1. 溶剂型环氧树脂2. 水性环氧树脂3. 聚氨酯弹性材料4. 混凝土修补砂浆5. 聚合物纤维增强砂浆6. 混凝土表面处理剂三、设备1. 清洗机2. 砂轮机3. 钻孔机4. 混凝土切割机5. 搅拌机6. 喷涂机四、准备工作1. 对桥梁进行全面检查,确定裂缝范围和类型。
2. 对桥梁进行清洗,去除表面的污垢和杂物。
3. 利用砂轮机和钻孔机对裂缝进行扩宽和清理。
4. 使用混凝土切割机将裂缝切成V形或U形。
5. 对裂缝周边的混凝土表面进行处理。
五、修补方法1. 溶剂型环氧树脂修补(1)将溶剂型环氧树脂按照说明书中的比例混合均匀。
(2)将混合后的环氧树脂涂抹于裂缝表面。
(3)等待环氧树脂干燥后,进行表面处理。
2. 水性环氧树脂修补(1)将水性环氧树脂按照说明书中的比例混合均匀。
(2)将混合后的环氧树脂涂抹于裂缝表面。
(3)等待环氧树脂干燥后,进行表面处理。
3. 聚氨酯弹性材料修补(1)将聚氨酯弹性材料按照说明书中的比例混合均匀。
(2)将混合后的聚氨酯弹性材料注入裂缝中。
(3)等待聚氨酯弹性材料干燥后,进行表面处理。
4. 混凝土修补砂浆修补(1)将混凝土修补砂浆按照说明书中的比例混合均匀。
(2)将混合后的混凝土修补砂浆填充于裂缝中。
(3)等待混凝土修补砂浆干燥后,进行表面处理。
5. 聚合物纤维增强砂浆修补(1)将聚合物纤维增强砂浆按照说明书中的比例混合均匀。
(2)将混合后的聚合物纤维增强砂浆填充于裂缝中。
(3)等待聚合物纤维增强砂浆干燥后,进行表面处理。
六、表面处理1. 使用混凝土表面处理剂对修补后的表面进行处理,以提高表面硬度和耐水性。

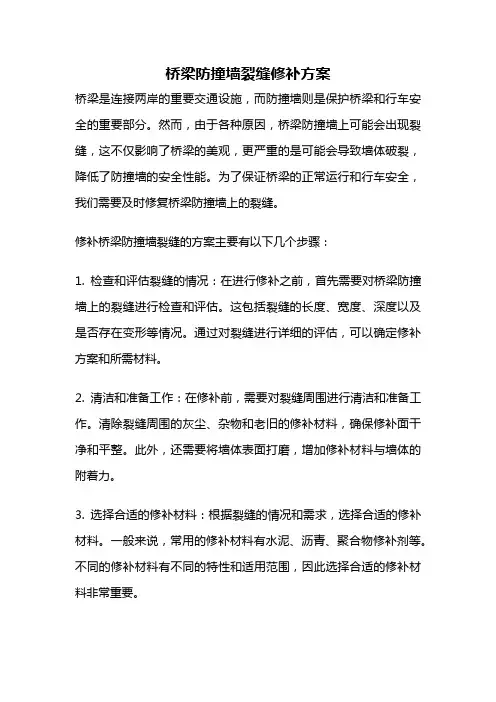

桥梁防撞墙裂缝修补方案桥梁是连接两岸的重要交通设施,而防撞墙则是保护桥梁和行车安全的重要部分。
然而,由于各种原因,桥梁防撞墙上可能会出现裂缝,这不仅影响了桥梁的美观,更严重的是可能会导致墙体破裂,降低了防撞墙的安全性能。
为了保证桥梁的正常运行和行车安全,我们需要及时修复桥梁防撞墙上的裂缝。
修补桥梁防撞墙裂缝的方案主要有以下几个步骤:1. 检查和评估裂缝的情况:在进行修补之前,首先需要对桥梁防撞墙上的裂缝进行检查和评估。
这包括裂缝的长度、宽度、深度以及是否存在变形等情况。
通过对裂缝进行详细的评估,可以确定修补方案和所需材料。
2. 清洁和准备工作:在修补前,需要对裂缝周围进行清洁和准备工作。
清除裂缝周围的灰尘、杂物和老旧的修补材料,确保修补面干净和平整。
此外,还需要将墙体表面打磨,增加修补材料与墙体的附着力。
3. 选择合适的修补材料:根据裂缝的情况和需求,选择合适的修补材料。
一般来说,常用的修补材料有水泥、沥青、聚合物修补剂等。
不同的修补材料有不同的特性和适用范围,因此选择合适的修补材料非常重要。
4. 进行裂缝填补:根据所选修补材料的要求,将修补材料按照一定比例和方法进行搅拌,并将其填充到裂缝中。
填充时需要注意均匀填补,确保修补材料完全填满裂缝并与墙体表面贴合紧密。
填补后,使用抹刀将修补材料刮平,并使其与墙体表面平齐。
5. 养护和涂装:修补完成后,需要对修补部位进行养护和涂装。
根据修补材料的要求,进行适当的养护时间,确保修补材料的性能和强度达到要求。
养护完成后,可以根据需要进行涂装,以增加防水性能和美观度。
总结起来,修补桥梁防撞墙裂缝的方案主要包括检查和评估、清洁和准备工作、选择合适的修补材料、进行裂缝填补以及养护和涂装等步骤。
通过科学合理的修补方案和专业的操作,可以有效修复桥梁防撞墙上的裂缝,提高其安全性能和使用寿命。
在进行修补时,还需注意工作安全,采取相应的防护措施,确保施工过程安全可靠。
只有这样,才能保证桥梁防撞墙的稳定性和行车安全。
表面封闭法修补裂缝工艺流程概述说明1. 引言1.1 概述文章旨在介绍表面封闭法修补裂缝的工艺流程。
裂缝是建筑、道路、桥梁等结构中常见的问题之一,如果不及时修复,可能会导致更严重的损坏甚至危及安全。
而表面封闭法作为一种有效的裂缝修复方法,具有较高的可行性和实用性。
1.2 文章结构本文将围绕表面封闭法修补裂缝工艺流程展开讨论,分为以下几个部分:引言、工艺流程、优点和应用领域、常见问题及解决方法以及结论和展望。
1.3 目的本文的目的是向读者全面介绍表面封闭法修补裂缝的工艺流程,并分析其优点和应用领域。
同时,还将提供对常见问题进行解决和注意事项给予建议。
通过阅读本文,读者将能够了解并掌握表面封闭法修补裂缝的操作步骤,以及在实践中遇到问题时如何解决。
最后,文章还将对该技术未来可能存在的研究方向进行展望。
2. 表面封闭法修补裂缝工艺流程:2.1 工艺原理:表面封闭法修补裂缝是一种常用的修复方法,主要通过填充和封闭裂缝,以恢复被破损结构的完整性和强度。
该工艺的原理是利用特殊材料进行填充和密封,以防止裂缝进一步扩展并提高结构的抗载能力和耐久性。
2.2 工具和材料准备:在进行表面封闭法修补裂缝之前,需要准备以下工具和材料:- 裂缝修复剂:选择适合被修复结构的合适数量的修复剂。
- 清洗工具:如刷子、喷枪或者高压水枪等,用于清除裂缝及其周围区域的灰尘、油污等污染物。
- 使裂缝表面粗糙化的工具:如钢丝刷、电动研磨机等。
- 封闭剂:例如聚合物往返粉体、硅酸盐溶液等,根据实际需要选择合适的封闭剂。
2.3 步骤说明:下面是表面封闭法修补裂缝的工艺流程步骤:步骤1:准备工作在使用表面封闭法修补裂缝之前,首先需要彻底清洁裂缝及周围区域,以确保其表面无灰尘、油污等污染物。
同时,对于较宽的裂缝,可以利用钢丝刷或电动研磨机将其表面粗糙化,以增加修复剂与裂缝的附着力。
步骤2:填充修复剂将预先准备好的修复剂根据使用说明进行配制,并按照要求进行混合搅拌。
维修加固施工工艺及技术要求1裂缝处理1.1封缝处理对于缝宽<0.15mm的裂缝采用水泥基渗透结晶型材料进行封缝处理。
工艺流程:基层处理→基面湿润→制浆→涂刷灰浆→检验→养护→验收。
具体施工方法如下:(1)基层处理检查混凝土基面有无病害或缺陷,有无钢筋头、有机物、油漆等其它粘结物等,对存在的部位进行认真清理,对混凝土出现裂缝的部位用钢丝刷进行重点打毛,用钢丝刷或凿子、高压水枪打毛和清理混凝土基面,处理过的混凝土基面,不准残存任何的悬浮物质。
(2)基面湿润用水充分湿润处理过的待施工的施工基面,保持混凝土结构得到充分的湿润、润透,但不宜有明水。
(3)制浆水泥基渗透结晶型材料粉料与干净的水调和(水内要求无盐、无有害成分),混合时可用电钻装上有叶片的搅拌棒或戴上胶皮手套用手及抹子搅拌。
水泥基渗透结晶型材料粉料与水的调和比:按照容积比,涂刷时用5份料2份水调和。
水泥基渗透结晶型材料灰浆的调制:将计量过的粉料与水倒入容器内,用搅拌物充分搅拌3-5分钟,使料拌和均匀;一次调料不宜过多(调成后不准再加水及粉料,一次成型),要在20分钟内用完。
(4)涂刷水泥基渗透结晶型材料涂刷时要用专用半硬的尼龙刷。
涂刷时要注意来回用力,确保凹凸处满涂,并厚薄均匀。
在平面或台阶处进行施工时必须注意将水泥基渗透结晶型材料涂刷均匀,阴阳角处要涂刷均匀,不能有过厚的沉积,防止在过厚处出现开裂。
一般要求涂刷2道,即在第1层涂料达到初步固化(约1~2h)后,进行第2道涂料涂刷。
当第1道涂料干燥过快时,应浇水湿润后再进行第2道涂料涂刷。
(5)检验水泥基渗透结晶型材料涂层施工完毕后,须检查涂层是否均匀,如有不均匀处,须进行修补。
水泥基渗透结晶型材料涂层施工完毕后,须检查涂层是否有暴皮现象,如有,暴皮部位需要清除,并进行基面再处理后,再次用水泥基渗透结晶型材料涂刷。
水泥基渗透结晶型材料涂层的返工处理:返工部位的基面,均需潮湿,如发现有干燥现象,则需喷洒水后再进行水泥基渗透结晶型材料涂层的施工,但不能够有明水出现。
史上最详细——桥梁裂缝修补灌浆法及施工工艺一:正文:一.引言桥梁是现代交通运输的重要组成部分,经常承受着巨大的荷载和环境作用力。
在使用过程中,由于多种原因,桥梁可能出现裂缝现象,这不仅影响了桥梁的使用寿命和安全性,还可能导致交通事故的发生。
因此,在桥梁维修中,桥梁裂缝的修补工作非常重要。
二.桥梁裂缝修补灌浆法的原理桥梁裂缝修补灌浆法是一种常用的修补方法,其原理如下:首先,选择合适的修补灌浆材料,根据裂缝的宽度和深度进行选择。
然后,清洁和预处理裂缝,以确保修补材料能够充分填充裂缝。
接下来,将修补灌浆材料注入到裂缝中,并进行压实和充填,以确保修缮效果和持久性。
最后,经过一定的固化时间后,修补灌浆材料将与原材料融为一体,修复桥梁的强度和稳定性。
三.桥梁裂缝修补灌浆法的施工工艺1. 施工前准备:确定修补区域的裂缝类型和尺寸,选择合适的修补材料,并准备施工设备和工具。
2. 清洁和预处理:将裂缝表面进行清洁和预处理,除去松散的混凝土和污垢,并进行补强处理。
3. 灌浆注入:将修补灌浆材料注入到裂缝中,从低处开始注入,并逐渐向上填充,保证充填均匀。
4. 压实和充填:使用振动棒等工具对修补灌浆材料进行压实和充填,以确保修补材料完全填充裂缝。
5. 固化和检验:经过一定的固化时间后,对修补后的桥梁进行检验,确保修补效果和施工质量。
附件:1. 修补灌浆材料技术参数表2. 施工工具和设备清单法律名词及注释:1. 桥梁维修准则:指桥梁维修工作的基本规范和标准,由相关法律法规和行业标准所规定。
2. 施工质量验收标准:指对修补工程的质量进行检验和验收的标准,相关要求由相关部门进行制定和管理。
二:正文:一.引言桥梁裂缝修补是桥梁维护保养工作中的重要环节,不仅关乎交通安全,还直接影响桥梁的使用寿命。
桥梁面临的荷载和环境作用力,往往导致其出现各种裂缝现象。
因此,掌握桥梁裂缝修补的灌浆法及施工工艺是确保桥梁安全和稳定运行的关键。
二.桥梁裂缝修补灌浆法的原理桥梁裂缝修补灌浆法是运用灌浆材料对桥梁裂缝进行填充和修复的方法。
桥梁裂缝修补施工工艺摘要:桥梁裂缝是桥梁常见的结构病害之一,会严重影响桥梁的使用寿命和结构安全。
因此,针对桥梁裂缝的修补施工工艺具有重要的意义。
本文主要介绍了桥梁裂缝修补施工的工艺流程和关键技术,包括表面处理、裂缝封闭、补强材料选择与使用等方面,旨在为桥梁维修工作提供一定的指导和借鉴。
1.引言桥梁作为重要的交通基础设施,承载着大量的交通流量和运输负荷。
然而,由于气候、车辆荷载等原因,桥梁在使用过程中容易出现各种结构病害,其中裂缝是最为常见的一种。
裂缝的存在会降低桥梁的承载能力,对桥梁结构的稳定性和安全性产生严重影响。
因此,采取有效的修补施工工艺对于桥梁的健康维护具有重要意义。
2.桥梁裂缝的分类桥梁裂缝可以分为水平裂缝、垂直裂缝、斜裂缝等多种类型。
不同类型的裂缝对于修补施工工艺的选择和处理方法有所不同。
在进行修补施工前,需要进行裂缝的分类和评估,以确定合适的修补方案。
3.桥梁裂缝修补施工的工艺流程桥梁裂缝修补施工的工艺流程通常包括以下几个步骤:(1)表面处理:首先需要对裂缝周围的表面进行清理和处理,去除附着物和松散的混凝土,保证施工材料有良好的附着力。
(2)裂缝封闭:根据裂缝的类型和长度,选择合适的裂缝封闭材料进行填充,常用的材料有聚合物防水胶、热熔胶等。
填充后需要进行平整和修整,确保裂缝封闭材料与原结构的紧密贴合和一定的强度。
(3)补强材料选择与使用:对于严重破损和破坏的桥梁结构部位,需要采用补强材料进行修补。
常用的补强材料包括玻璃纤维增强材料、碳纤维增强材料等,可以提高桥梁结构的承载能力和抗裂能力。
(4)保护措施:修补施工完成后,还需要进行一定的保护措施,以延长修补材料的使用寿命和减少日后的维修工作。
4.关键技术及注意事项(1)材料选择:选择合适的修补材料是修补施工工艺中的关键一步。
材料的性能要符合桥梁的具体要求,并具有耐候性、耐久性和抗裂性能。
(2)表面处理:表面处理工作的质量直接影响到修补材料的附着力和效果。

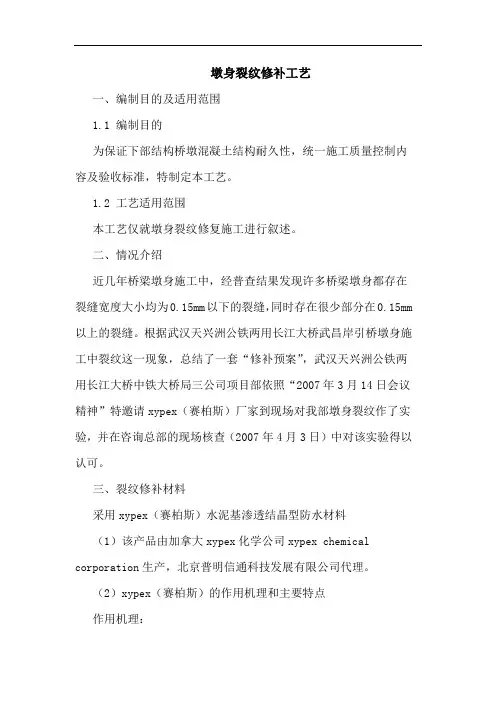

墩身裂纹修补工艺一、编制目的及适用范围1.1 编制目的为保证下部结构桥墩混凝土结构耐久性,统一施工质量控制内容及验收标准,特制定本工艺。
1.2 工艺适用范围本工艺仅就墩身裂纹修复施工进行叙述。
二、情况介绍近几年桥梁墩身施工中,经普查结果发现许多桥梁墩身都存在裂缝宽度大小均为0.15mm以下的裂缝,同时存在很少部分在0.15mm 以上的裂缝。
根据武汉天兴洲公铁两用长江大桥武昌岸引桥墩身施工中裂纹这一现象,总结了一套“修补预案”,武汉天兴洲公铁两用长江大桥中铁大桥局三公司项目部依照“2007年3月14日会议精神”特邀请xypex(赛柏斯)厂家到现场对我部墩身裂纹作了实验,并在咨询总部的现场核查(2007年4月3日)中对该实验得以认可。
三、裂纹修补材料采用xypex(赛柏斯)水泥基渗透结晶型防水材料(1)该产品由加拿大xypex化学公司xypex chemical corporation生产,北京普明信通科技发展有限公司代理。
(2)xypex(赛柏斯)的作用机理和主要特点作用机理:xypex(赛柏斯)是由一组活性极强的化学物质和波特兰水泥、特殊级配的硅砂等组成的灰色粉末状材料,其作用机理是,材料中含有的活性化学物质以水为载体,在混凝土微孔及毛细管中渗透、充盈,催化混凝土中的微粒及未完全水化的水泥成分再水化,形成不溶于水的枝蔓状结晶,并与混凝土结合成为整体,充分提高混凝土的密实度,达到防水、补强、保护钢筋等多方面的效果。
主要特点:①能耐受强水压,可承受1.5~1.9mpa;②其渗透结晶深度是超凡的。
时间越长,结晶渗透的越深。
日本土木学会进行的试验,试件放置12个月后,测得其深度达300mm;③ xypex(赛柏斯)涂层及掺合剂对于混凝土结构出现的裂缝遇水后有自我修复的能力,如果混凝土产生裂缝,遇到水又可以二次、三次等多次产生结晶,封堵裂缝,故其防水作用是永久的;④ xypex(赛柏斯)属无机物,不易老化,与混凝土同寿命;⑤ xypex(赛柏斯)施工完养护期后不怕穿刺及磕碰,而且膨胀系数与混凝土基本一致;⑥ xypex(赛柏斯)抗各种化学物质的侵蚀,搞酸碱长期接触ph可达3~13,还抗辐射;⑦ xypex(赛柏斯)抗氧化、抗碳化、抗氯离子的危害;⑧ xypex(赛柏斯)可抑制碱骨料反应(aar);⑨ xypex(赛柏斯)可抗高低温,抗冻融循环可达350次以上;⑩ xypex(赛柏斯)能有效提高混凝土强度20~29%,可保护钢筋及金属埋件,无毒、无公害四、墩身裂纹修补方案一)、不超过0.6mm的裂缝采用xypex(赛柏斯)浓缩剂涂刷法进行自我修复(表面封闭)的施工工具及工艺流程:施工工具:钢丝锯、电动砂轮、高压水枪、喷雾器具、凿子、锤子、专用尼龙刷、半硬棕刷、计量器具、拌料的器具,抹布,胶皮手套等等。
桥梁伸缩缝是为了满足桥面变形要求而设置的伸缩装置,伸缩缝多为钢制结构,锚固区用水泥混凝土固定,在重载及共振作用下,比较容易发生破损,因此该处也是整个桥梁较为薄弱的部位。
桥梁伸缩缝锚固区一旦发生破损,对桥梁伸缩装置无法起到固定和保护的作用,伸缩装置受力变形、断裂等,容易产生交通隐患,因此一旦发生破损养护部门都会及时进行修复,桥梁伸缩缝出现破损常见的几种病害类型及修复方法有:
1、裂缝:桥梁伸缩缝锚固区水泥混凝土出现裂缝时采用采用密封胶或者环氧树脂等材料进行修补,这种是桥梁伸缩缝锚固区较为常见的病害及处理方式,这样修补虽然快捷,对交通影响不大,但是是一种治标不治本的方法,很快这种病害就会再次出现而且修复起来难度会增加。
使用【抢修宝】RT-2桥梁伸缩缝专用修补料进行开槽修复,修补完成后2小时即可开放交通,养护时间短,对交通影响小,而且修复后可以保证使用年限,避免二次病害发生。
2、破损:桥梁伸缩缝出现破损,漏筋的情况时,可将其直接打掉,采用高标号水泥进行重新铺装,但会存在一个养护时间长,对交通影响较大的问题。
使用【抢修宝】RT-2桥梁伸缩缝专用修补料进行开槽修复,修补完成后2小时即可开放交通,养护时间短,对交通影响小,而且修复后可以保证使用年限,避免二次病害发生。
桥梁裂缝处理施工方案桥梁裂缝处理施工方案一、施工前准备工作1.组织专业技术人员进行现场勘测,确定裂缝的具体情况、规模和原因。
2.对施工区域进行清理,保证施工的顺利进行。
3.确定施工过程中所需的材料和设备,并进行准备。
二、施工步骤1.打磨:使用钢刷将裂缝表面的杂物和锈迹清除干净。
2.填补:选择高强度的填缝材料,将其填入裂缝中,确保填补物充满裂缝,并修平表面。
3.加固:可以选择在裂缝处粘贴钢丝网或使用碳纤维布加固,增加裂缝区域的承载能力。
4.压实:使用专用器械对填补后的裂缝进行压实,确保填缝材料与周围结构紧密粘结。
5.抹平:使用砂浆或抹面机将填缝表面抹平,使其与周围表面平整一致。
6.涂装:选用耐候性和防水性能好的涂料进行涂装,保护填缝材料,并增加其外观美观度。
三、安全措施1.在施工现场设置明显的警示标识,提醒过往车辆和行人注意安全。
2.施工过程中,工人需佩戴好安全帽、防护眼镜和手套等个人防护装备。
3.施工过程中,要确保周围区域的通行畅通,防止施工过程中的划伤、碰撞等事故的发生。
4.对裂缝进行修补时,要有足够的人员力量负责挖掘、填补和压实等工作,确保施工质量。
四、验收标准1.填缝材料与周围结构的牢固粘结,不得有空洞、脱落等现象。
2.填补后表面平整,无明显的凹陷和突起。
3.涂装表面均匀且无色差,不得有起泡、脱落等情况。
4.经验收后,裂缝处理后的桥梁结构稳定,具备正常使用功能。
五、施工注意事项1.在施工前,必须对桥梁的裂缝进行全面检查和评估,确保治理效果。
2.在施工过程中,对人员进行足够的技术培训,确保施工操作规范。
3.严格按照设计要求和技术规范进行施工,杜绝违章操作和施工质量不达标的情况。
4.对于细小的裂缝,要及时进行修补,避免裂缝扩大和严重影响桥梁的使用寿命。
六、总结桥梁的裂缝处理是一项重要的工程,对于桥梁的使用寿命和安全性有着重要影响。
在施工过程中,要严把工艺关,确保施工质量。
此外,定期对桥梁进行检查和维护,及时处理裂缝,可以有效延长桥梁的使用寿命,并提高行车安全。
桥梁裂缝及梁体修复加固施工方案
1. 引言
本文档旨在提出一种有效的桥梁裂缝及梁体修复加固施工方案。
通过对桥梁梁体进行定期检查和维护,可以确保其结构的安全和可
靠性。
2. 问题描述
桥梁在长时间使用和受到外部环境影响的情况下,存在裂缝和
梁体损坏的风险。
这些问题如果不及时处理,可能会导致桥梁结构
的失稳和功能的丧失。
3. 修复方法
为了解决桥梁裂缝和梁体损坏的问题,我们提出以下修复方法:
3.1 裂缝修复
3.1.1 确认裂缝类型
首先,需要对桥梁上的裂缝进行分类和确认。
常见的裂缝类型包括张裂缝、剪裂缝和弯曲裂缝等。
3.1.2 选择合适的修复材料
根据裂缝的类型和情况,选择合适的修复材料,如聚合物修补材料、纤维板等。
3.1.3 进行修复工作
在清理裂缝并做好预处理后,采用合适的修复方法进行裂缝修复,如注射、砌缝等。
3.2 梁体修复加固
3.2.1 确认梁体损坏程度
根据梁体的破损情况,确定修复加固的具体措施。
常见的梁体损坏包括混凝土剥落、裂缝、钢筋锈蚀等。
3.2.2 修复梁体损坏
根据梁体损坏的具体情况,采用相应的修复方法,如喷涂混凝土、钢筋加固等。
3.2.3 加固梁体结构
对于需要加固的梁体结构,可以采用增加预应力、加固钢筋等方式来提升其承载能力和稳定性。
4. 结论
通过定期检查和及时修复,可以有效地解决桥梁裂缝及梁体损坏的问题,确保桥梁结构的安全和可靠性。
在施工过程中,请严格按照相关规范和要求进行操作,并确保施工质量的监控和验收。
桥梁裂缝修补施工工艺随着桥梁使用年限的加长和不可避免的自然损坏,桥梁裂缝的修补成为了必要且重要的工作。
桥梁裂缝的存在不仅会影响其使用寿命和稳定性,还会对交通运输安全产生潜在风险。
因此,为了保证桥梁的正常使用和安全运营,合理有效的桥梁裂缝修补施工工艺必不可少。
一、裂缝检测与评估在进行桥梁裂缝修补之前,首先需要对裂缝进行全面的检测与评估。
通过对裂缝进行测量和观察,分析裂缝产生的原因和裂缝的性质,以确定合适的修补方法和材料。
常用的裂缝检测方法包括目视检查、超声波检测和综合检测等,通过这些方法可以准确地了解裂缝的大小、形态和分布情况,为后续的修补工作提供依据。
二、表面预处理在进行桥梁裂缝修补之前,需要对裂缝周围的表面进行预处理。
这一步骤的目的是清除表面的污垢、松散物质和老旧油漆,以确保后续修补材料能够与桥梁表面良好粘结。
常用的表面预处理方法包括喷砂、抛光、刷洗等,通过这些方法可以使裂缝周围的表面变得平整、清洁且粗糙,增加修补材料的附着力。
三、修补材料选择在桥梁裂缝修补中,选择合适的修补材料至关重要。
一般情况下,根据裂缝的大小和性质可以选择不同的修补材料进行修补。
常用的修补材料包括聚合物修补材料、环氧树脂修补材料和水泥基修补材料等。
对于较细小的裂缝,可以选择聚合物修补材料进行填充和修复;对于较大的裂缝,可以选择环氧树脂修补材料或水泥基修补材料进行修复。
需要注意的是,在选择修补材料时要考虑到其耐久性、抗渗透性和抗裂性等因素,以确保修补效果持久。
四、施工工艺桥梁裂缝修补的施工工艺通常分为以下几个步骤:(一)深度处理:根据裂缝的深度,使用合适的工具将裂缝开切至一定深度,以便更好地填充修补材料。
(二)清理裂缝:将裂缝周围的杂物、尘土等清理干净,以确保修补材料与裂缝周围表面粘结牢固。
(三)填充修复:根据裂缝的大小选择合适的修补材料进行填充和修复,填充时要注意将修补材料填入裂缝的每个角落,并确保密实。
(四)养护保养:修复工作完成后,需要对修补部位进行养护保养,通常可采用喷水养护、覆盖塑料薄膜等方式,以保持修补材料的湿润和周围环境的稳定。
河南永煤铁路桥梁维修加固工程石弓立交桥梁体混凝土脱落及钢筋锈蚀修补专项方案编制:复核:上海先科桥梁隧道检测加固工程技术有限公司2012-9一裂缝修补处理方法在对桥梁裂缝修补时,其中对宽度<0.15mm的裂缝进行表面封闭,对宽度≥0.15mm的裂缝进行灌胶处理。
灌胶处理时对桥面火车行驶无任何影响。
1、裂缝宽度≥0.15mm的修补对于裂缝宽度≥0.15mm的裂缝,采用灌注混凝土裂缝修补胶液封闭裂缝法,将裂缝修补胶浆液压注入结构物内部裂缝中去,以到封闭裂缝,恢复并提高结构强度、耐久性和抗渗性的目的,使混凝土构件恢复整体性。
二、工艺流程以一定的压力将低粘度、高强度的裂缝修补胶注入裂缝腔内,其具体工艺流程为:裂缝的检测及标注→清缝及裂缝表面处理→粘贴灌浆嘴及裂缝表面封闭→压气实验检查封闭情况→配置浆液→灌注裂缝修补浆→灌注完毕待浆液聚合固化后拆除灌浆嘴→涂混凝土裂缝修补胶封闭→效果检查。
三、裂缝的检查及标注通过在现场核实裂缝数量、长度及宽度,并在梁、柱上进行标注,据此进行灌浆材料配量、埋嘴、灌浆等方面的具体计算和安排。
四、标注注浆嘴的位置及钻孔在裂缝表面进行骑缝钻孔,以此作为灌浆导向孔。
腹板及顶、底板裂缝:沿裂缝走向钻孔,孔深5cm,孔径8mm,孔距35cm,凡裂缝交叉处应在交叉地方钻孔。
五、清孔及裂缝周边混凝土表面处理所有孔眼必须使用高压空气吹洗干净,使其不让灰渣阻塞,之后沿裂缝从上而下将两边3cm ~4cm 范围内的灰尘、浮渣、松散层用小锤、手铲、钢刷、砂纸、毛刷依次处理干净,将构件表面整平,凿除突出部分,然后用丙酮擦洗,清除裂缝周围的油污,清洗时应注意不要将裂缝堵塞。
六、粘贴灌浆嘴及裂缝表面封闭1、 粘贴灌浆嘴a 注浆嘴为钢制,输浆及送气管采用Φ9mm 、耐压1MPa 以上的耐压管。
粘贴灌浆嘴底盘的铁锈必须除净,并用丙酮擦洗干净。
图2水平裂缝化学灌浆压、出浆嘴布置示意图图1竖向裂缝化学灌浆压、出浆嘴布置示意图b 调和粘接胶。
裂缝解决工艺及要点全桥裂缝位置及宽度经普查后由监理工程师签认拟定。
根据裂缝旳宽度δ,按下列原则解决:凡裂缝宽度δ≥0.20mm时,采用“壁可法”封闭解决;凡裂缝宽度δ<0.20mm时,采用环氧胶泥封闭解决。
一、宽度不不小于0.20mm裂缝旳封闭裂缝封闭就是将宽度<0.20mm旳裂缝采用环氧胶泥进行封闭以达到恢复并提高构造耐久性和抗渗性旳目旳。
(1) 裂缝旳检查及标注根据裂缝旳检查报告中所标记旳需修补部位旳位置,现场核算其裂缝数量、长度及宽度,标注出需要进行封闭旳裂缝。
宽度<0.20mm旳裂缝用蓝色标注;宽度≥0.20mm旳裂缝用红色标注。
对裂缝醒目旳标注以防施工疏漏和记录差错。
(2) 表面清理对用蓝色标注裂缝先用铲刀、凿子清除裂缝周边杂物、尘土。
(3) 切V型槽及清理用云石机或角磨机沿裂缝切宽5mm,深5~10mm旳V型槽。
先用高压风枪吹去V型槽槽内及四周旳粉尘,再用丙酮对槽内进行仔细清洗,并对缝两边5~6cm 内进行清洗。
(4) 配备环氧树脂胶泥设计推荐配比:环氧树脂:乙二胺:邻苯二甲酸二丁脂:水泥100:10:25:400。
按照配比对以上材料进行力学实验,规定:试件抗压强度不小于60MPa,抗压弹性模量不小于 4.0×104MPa,抗剪强度不小于11MPa, 粘结抗拉强度不小于3.4MPa。
(5) 涂刷环氧树脂胶液在裂缝V型槽上(宽度30mm)均匀涂刷一层环氧树脂胶液;(6) 裂缝封闭及表面解决待环氧树脂胶液半干时,用配备好旳环氧树脂胶泥填入V型槽内,压实、将外表面抹平。
胶泥厚度不得不不小于1mm,宽度不不不小于30mm;(7) 检查表面封缝材料固化后应均匀、平整,不浮现裂缝,无脱落。
如达不到规定,需铲除重新封闭。
二、宽度不小于0.20mm旳裂缝采用“壁可法”封闭采用化学灌浆修补裂缝,一方面是靠粘结剂旳粘结力将构造内部组织尽量地结合为整体,使其答复应有旳强度。
另一方面,阻断空气和水分进入梁体,避免腐蚀钢筋和风蚀混凝土,提高构造耐久性。
桥梁缺陷整改修复方案桥梁常规缺陷修复项目主要内容有裂缝修补、掉块(露筋)处理、支座更换及其它缺陷修复。
根据桥梁外观检查报告中的缺陷,按照国家现行相应加固技术规范,根据省高指历次对此类缺陷修复的指导意见,结合我司以往对类似桥梁结构常规缺陷修复经验,对本合同段桥梁常规缺陷处理采用如下修复方案。
第一章缺陷修复方案一、裂缝缺陷处理1、承重构件1)对于梁体纵向裂缝缝宽≤0.15mm的微裂缝,采用封闭胶封闭处理。
缝宽>0.15mm的裂缝,先采用毕可法(即恒压灌注法)进行注胶处理,再横向(相对于裂缝走向)粘贴一层碳纤维布。
要求纤维布长度从缝隙两端方向各延伸0.50m,宽度从裂缝两侧方向各延伸0.25m。
马蹄部位的碳纤维布应包至与腹板交接处。
2)对于梁体腹板竖向裂缝、梁体翼缘板横向裂缝并延伸至腹板、T梁马蹄侧面竖向裂缝,对缝宽≤0.15mm裂缝,采用封闭胶封闭处理,并横向(相对于裂缝走向)加粘贴一层碳纤维布进行处理;对缝宽>0.15mm的裂缝,先采用“毕可法”进行注胶处理,加贴三层碳纤维布进行处理(先横后纵再横)。
2、非承重结构对于非承重结构部位的裂缝,缝宽≤0.15mm裂缝,采用封闭胶封闭处理;对缝宽>0.15mm的裂缝,采用“毕可法”进行注胶处理。
二、混凝土表体缺陷修复对于混凝土的空洞、露筋、蜂窝、麻面、砼剥落、砼掉块等缺陷,根据缺陷大小及影响程度进行修复。
1、在露筋、麻面、砼剥落、砼掉块单块面积较小(≤0.1m²)对砼整体性影响较小的,用锤子、钎子等工具把剥离、破损的混凝土和外露钢筋周边的混凝土进行剔凿,对露筋进行除锈处理,清洁创口,再用高强度复合砂浆进行填补。
2、砼空洞、蜂窝缺陷1)清除松散砼后,内部无空洞、蜂窝的,对露筋进行除锈处理,清洁创口,用掺加高强度复合砂浆进行修补。
2)清除松散砼后,内部仍有空洞、蜂窝的,对露筋进行除锈处理,清洁创口,再根据情况用高强度复合砂浆进行修补,注重新旧砼的结合及强度,并预留注浆孔灌注结构胶封闭,须小心清除松散砼,特别是内部砼,以确保修复过程中结构安全。
桥梁裂缝修补
施
工
工
艺
桥梁隧道维护公司2013年9月9日
目录
一、前言
二、工法特点
三、适用方位
四、材料及设备准备
五、施工工艺流程及操作要点
六、质量控制
七、安全措施
桥梁裂缝修补施工工艺
一、前言
影响混凝土结构开裂的因素是复杂的,涉及到材料使用不当、配合比设计不合理、施工质量低劣、结构设计失误、运营中超负荷工作以及结构物所处的自然环境不良等几项原因。
分析裂缝成因根据危害性制定相应的修补处理方式,若不经分析或忽视原因分析就进行裂缝处理,往往会导致修补、加固无效而不得不再次修补及加固,现对桥梁裂缝主要适用的两种方法(灌浆法、结构加固法)的施工工艺进行简要阐述:
二、工法特点:
灌浆法与结构加固法为常见的两种处理裂缝的方法。
都具有工序操作简单、维修快捷、成本低廉的特点。
非常适合于市政行业这种需要应急处置的维修项目。
三、适用范围:
坝基、房基、道路、桥梁、及部分地下设施。
四、材料及设备准备
1、碳纤维A/B胶
2、环氧树脂劲胶
3、碳纤维布
4、注胶器
5、灌浆机
6、发电机
7、电钻
五、施工工艺流程及操作要点:
1、灌浆法
灌浆法是指施加一定的压力,将封缝胶灌入结构物内部裂缝深部,以达到封闭裂缝,恢复结构整体性、耐久性及防水性的目的。
适用于裂缝宽度较大、深度较深的裂缝修补,尤其是受力裂缝的修补。
主要施工程序如下
1.1埋设灌浆嘴
对于细而浅的裂缝,可用钢丝刷沿缝进行表面刷毛和清洁处理,然后骑缝用环氧胶泥粘贴灌浆嘴;对于宽而深的裂缝,宜沿缝开凿“V”槽,然后骑槽粘埋灌浆嘴;对于大体积混凝土结构上的很深裂缝,应骑缝钻孔或斜向钻孔至裂缝深部,然后在孔内埋设灌浆管。
灌浆盒、灌浆嘴及灌浆管设于裂缝交叉处、较宽处、端部及裂缝贯穿处等部位
1.2封缝
封缝目的在于使裂缝形成一个密闭的空间。
对于不凿槽裂缝可用环氧胶泥封缝,先沿裂缝刷一道环氧树脂基液,后抹一层环氧胶泥。
对于凿“V”型槽裂缝,可用水泥砂浆封缝,为加强砂浆与界面的粘着力,应先于槽面上刷一层环氧树脂浆液,然后才嵌填水泥砂浆。
1.3密封检查
为保证密闭缝体的密闭性及承受灌浆压力作用,应对封缝密
封效果进行检查。
办法是,待封缝胶泥或水泥砂浆固化后,沿缝涂一层肥皂水,并从灌浆嘴向缝中通入压缩空气,若无冒泡现象,表示密封效果良好,否则应予修补。
1.4配制浆液
灌浆材料要求粘结力强,可灌性好,目前长使用的是环氧树脂类胶液;胶液根据不同情况进行混合调制,稠度过大往往会使注胶的压力也大,粘稠度大影响注胶效果,持压时间也大影响施工进度。
因此胶液的配置要结合实际情况灵活掌握。
1.5灌浆
启灌之前,先接通管道,打开灌浆嘴上气阀,用气压为0.2Mpa 以上的压缩空气将管道及裂缝吹干净。
灌浆顺序自下而上,由一端向另一端依次连续进行。
灌浆压力以0.2~0.4Mpa为宜,压力逐渐升高,防止骤然加压对管道造成破坏。
操作程序:接通管道→将配制好的胶浆注入灌浆罐→打开储气瓶阀门调节压力→打开灌浆罐通向灌浆嘴的阀门进行灌注待相邻贴嘴冒浆时关闭阀门→移至下一灌浆嘴灌注,依此压灌至最后一个贴嘴冒浆,保持恒压继续压灌。
当吸浆率小于0.1L/min时,再续灌5~10min后即可停止灌浆。
1.6封口
灌浆后待缝内浆液初凝而不外流时,可拆除灌浆嘴,用环氧树脂对灌浆孔进行封口抹平。
进行灌浆封闭的缝要进行抽样开孔检查,以保证灌浆封闭质量。
2、结构加固法
当裂缝影响到混凝土结构的性能时,就要考虑采取加固法对混凝土结构进行处理。
粘贴碳纤维布粘贴碳纤维布修补技术是一种新型的技术,它是利用树脂类粘结材料将碳纤维布粘贴于混凝土表面,利用其良好的抗拉性能达到修补加强的目的,这种修补方法基本不增加原结构的自重及尺寸。
在碳纤维加固施工前,应尽可能地卸去部分荷载,使碳纤维粘贴施工时结构或构件承受的荷载作用减小到最小程度。
其加固施工工序为:混凝土基底处理→涂底层涂料→用环氧腻子进行残缺修补→贴碳纤维片→养护
→涂装→完工验收。
2.1混凝土基底处理
2.1.1裂缝处理。
宽度小于 0.2mm 的裂缝,用环氧树脂进行表面涂抹封闭;大于 0.2mm 的裂缝用环氧树脂灌缝。
一些抗震加固的大梁大部分都有宽度不一的裂缝,最大裂缝达到 1mm 以上,为此我们对所加固的主梁首先进行压力灌胶处理。
2.1.2 将混凝土构件表面的残缺、破损部分清除干净,达到结构密实部位,使其表面平整。
2.1.3检查外露钢筋是否锈蚀。
如有锈蚀,需进行必要处理。
2.1.4对经剔凿、清除和露筋的构件残缺部分,用环氧砂浆进行修补、复原,达到表面平整。
2.1.5将构件表面打磨平整,一般在表面打磨1~2mm的风化层,有棱角的部位,用磨光机磨成圆角,圆角半径R﹥10~20mm。
2.1.6结构或构件表面打磨后,用吹风机将表面灰尘和杂物清理掉,或用水及酒精清洗,并使表面充分干燥。
2.2涂底层涂料
2.2.1 把底层涂料的主剂和固化剂按规定比例称量准确后
放入容器内,用搅拌器搅拌均匀;一次调和量应在可使用时间内用完。
2.2.2用滚筒刷均匀地将底层涂料涂刷于混凝土表面,指触干燥后(一般养护 3~24 小时)才能进行下一道工序的施工。
2.2.3底层涂料指触干燥或固化后,表面上的凸起部分(一般类似结露的露珠一样)要用砂布或角磨机磨平。
2.3用环氧腻子进行残缺修补
2.3.1构件表面凹陷部位应用环氧腻子填平,并修复至表面平整、顺滑。
2.3.2内角(段差、起拱等)要用环氧腻子填补,使之平顺。
腻子涂刮后,表面仍存在的凹凸糙纹,应再用砂纸打磨平整。
2.4粘贴碳纤维布
2.4.1树脂的主剂和固化剂应按规定的比列称量准确,装入容器用搅拌器均匀搅拌。
一次调和量应在可使用时间内用完。
2.4.2纤维顺长方向片材的接头必须搭接 10cm以上。
该部位应多涂树脂,脱泡、树脂操作按正常进行。
在片材宽度方向不需要搭接。
2.4.3粘贴前用滚筒刷均匀地涂抹粘贴用环氧树脂,称为下涂。
粘贴时,在纤维布和树脂之间尽量不要有空气。
可用罗拉(专用工具)沿着纤维方向在碳纤维布上滚压多次,使树脂渗浸进纤维中。
2.4.4 纤维布施工30分钟后,用滚筒刷均匀涂抹粘贴用环
氧树脂,称为上涂。
如需多层粘贴则重复以上步骤,并保证底层粘贴的碳纤维片上涂已指触干燥,才能粘贴下一层。
2.4.5最后一层碳纤维的上涂应涂刷均匀、周边整齐。
2.5养护
2.5.1碳纤维布施工后,应进行养护,保证养护期间的温度不低于环氧树脂的允许使用温度。
2.5.2 养护期一般在 1~2 周内。
2.5.3 对于有风吹、雨淋或有可能人为扰动的地方应进行遮挡封闭养护。
2.6表面涂装
对于有外观装饰要求的结构或构件,可在粘贴后的碳纤维表面涂刷基于环氧基底的涂料或喷沙抹灰后涂刷常规涂料。
六、质量控制:
1、碳纤维A/B胶按2:1的比例配比。
2、表面打磨时需把风化层及棱角部位打磨完全。
3、需严格按照养护时间周期进行养护。
七、安全管理:
1、施工期间做好相关的安全保障措施,交通指示标识、安全椎桶、反光服需齐全。
2、由于裂缝修补存在部分高空作业,需穿戴齐安全头盔及安全带。
3、需配备眼罩、口罩等卫生用品,防治粉尘进入身体。
