电表更换施工方案引言电表更换是电力供应过程中非常常见的工作,它通常发生在以下几种情况下:新用户接入电力网络、旧电表损坏或需要维修、电表更换等。
正确的施工方案对于确保电表更换过程安全、顺利进行至关重要。
本文将介绍一种常见的电表更换施工方案以供参考,并提供了一些技巧和注意事项。
1. 施工前的准备工作在开始电表更换施工之前,需要完成以下几项准备工作:•安全检查:施工前必须进行安全检查,确保工作环境符合安全标准,并且没有明显的危险存在。
•获取必要的材料和工具:根据实际情况,确认需要的材料和工具清单,并采购或准备好。
•了解现场情况:施工前需要了解现场情况,如电表的位置、接线方式等,以便合理安排工作流程。
•断电操作:在进行电表更换之前,必须确保断开电源,并遵循相应的操作规程。
2. 施工步骤电表更换的施工步骤如下:步骤一:拆除旧电表1.确认电表的断电情况。
2.使用相应的电工工具(如螺丝刀)拆除电表上的固定螺丝。
3.小心地从电表底座上取下电表,并小心保管,以防损坏。
步骤二:安装新电表1.确认新电表与旧电表规格相同,符合使用要求。
2.按照电表的安装方式,固定新电表到电表座上。
3.确保电表安装牢固,无晃动或松动现象。
步骤三:连接电源线和负载线注:在进行下述步骤前,请务必确认断开电源。
1.将原来电表上的电源线和负载线拆除。
2.使用电线剥离器,剥离电源线和负载线的绝缘层。
3.使用电线压接钳,将电源线和负载线连接到新电表的相应接线端子上。
4.确认连接牢固并没有接错线路。
步骤四:完成接线并封装1.使用电工胶布或其他绝缘材料对连接的电线进行封装,确保安全可靠。
2.检查所有的焊接和连接,确认无松动或脱落。
步骤五:进行功能和安全测试1.恢复电源,并确认电表正常工作。
2.使用电表测试仪器,检测电流和电压是否正常。
如果有异常,需要进一步调试和修复。
3. 注意事项在进行电表更换施工时,需要注意以下几点:•安全第一:施工过程需要遵守相关的安全规定,佩戴好必要的个人防护装备,并避免触碰裸露的电线或连接。

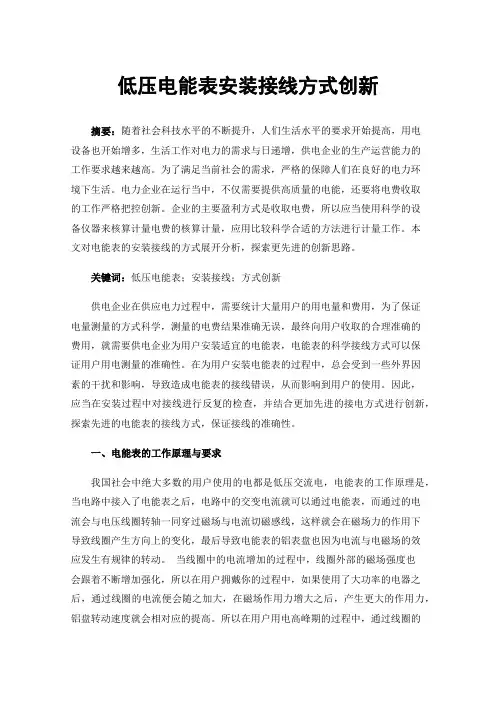

低压电能表安装接线方式创新摘要:随着社会科技水平的不断提升,人们生活水平的要求开始提高,用电设备也开始增多,生活工作对电力的需求与日递增,供电企业的生产运营能力的工作要求越来越高。
为了满足当前社会的需求,严格的保障人们在良好的电力环境下生活。
电力企业在运行当中,不仅需要提供高质量的电能,还要将电费收取的工作严格把控创新。
企业的主要盈利方式是收取电费,所以应当使用科学的设备仪器来核算计量电费的核算计量,应用比较科学合适的方法进行计量工作。
本文对电能表的安装接线的方式展开分析,探索更先进的创新思路。
关键词:低压电能表;安装接线;方式创新供电企业在供应电力过程中,需要统计大量用户的用电量和费用,为了保证电量测量的方式科学,测量的电费结果准确无误,最终向用户收取的合理准确的费用,就需要供电企业为用户安装适宜的电能表,电能表的科学接线方式可以保证用户用电测量的准确性。
在为用户安装电能表的过程中,总会受到一些外界因素的干扰和影响,导致造成电能表的接线错误,从而影响到用户的使用。
因此,应当在安装过程中对接线进行反复的检查,并结合更加先进的接电方式进行创新,探索先进的电能表的接线方式,保证接线的准确性。
一、电能表的工作原理与要求我国社会中绝大多数的用户使用的电都是低压交流电,电能表的工作原理是,当电路中接入了电能表之后,电路中的交变电流就可以通过电能表,而通过的电流会与电压线圈转轴一同穿过磁场与电流切磁感线,这样就会在磁场力的作用下导致线圈产生方向上的变化,最后导致电能表的铝表盘也因为电流与电磁场的效应发生有规律的转动。
当线圈中的电流增加的过程中,线圈外部的磁场强度也会跟着不断增加强化,所以在用户拥戴你的过程中,如果使用了大功率的电器之后,通过线圈的电流便会随之加大,在磁场作用力增大之后,产生更大的作用力,铝盘转动速度就会相对应的提高。
所以在用户用电高峰期的过程中,通过线圈的电能会大大增加,所以相对应的用户的电器的功率就变得比较高,消耗的电能数值就会增多,电能表的铝盘转动速度也会不断提高,很科学的记录下了用户的用电数值。
电能计量装置安装管理办法1.1根据《中华人民共和国计量法》、《中国人民共和国计量实施细则》、《贵州省计量监督管理条例》、《中华人民共和国电力法》、《供电营业规则》、《水利电力部电测、热工计量仪表和装置检定管理规定》、DL/T448-2000《电能计量技术管理规程》的要求,特制定以下管理办法:1。
2规定电能表、计量箱、计量低压CT 、计量高压CT、PT 的计划、采购、检定、安装、运行维护、抢修、报费管理必须按照本办法执行。
1。
3本办法的管理流程共分六个部分:一是新建变电站计量装置的管理,二是新建高压客户计量装置的管理,三是新建低压客户计量装置的管理,四是变电站计量装置的运行维护,五是高压计量箱的运行维护,六是低压计量装置的运行维护。
2. 新建工程计量装置的管理2.1 新建变电站电能计量装置的管理2.1.1 市场部负责对设计单位设计的各关口计量点及计量CT 变比进行审查, 使计量点及CT变比设计符合《供用电营业规则》等有关规程规定的要求,从源头即把好关;2。
1。
2计量站负责审查电能计量方式、计量装置等级,使其符合DL/T448—2000《电能计量技术管理规程》;2。
1.3设计审查通过后,计量站负责申报需配置的电能表的型号、厂家及用量计划,物资供应科根据计划采购计量器具,计量站负责电能表室内检定并保存原始记录资料;2。
1。
4计量装置的安装质量由施工单位负责;2.1.5变电工程峻工后,生技科负责通知计量站现场进行计量装置的检定、调试,计量站检定合格后出具检定报告;2。
1.6生技科负责通知计量站参加新建变电站计量装置验收。
对验收不合格的电能计量装置不允许投入使用,验收人员提出书面整改意见,交施工单位整改,复验合格后,计量装置方能投入使用;2.1。
7计量站负责计量装置的建档工作, 并将计量装置型号、变比、等级等资料书面送达或电子邮件发送相关部门;2。
1。
8调通所负责能量系统的完善工作,确保每天能看到母线电量平衡情况。

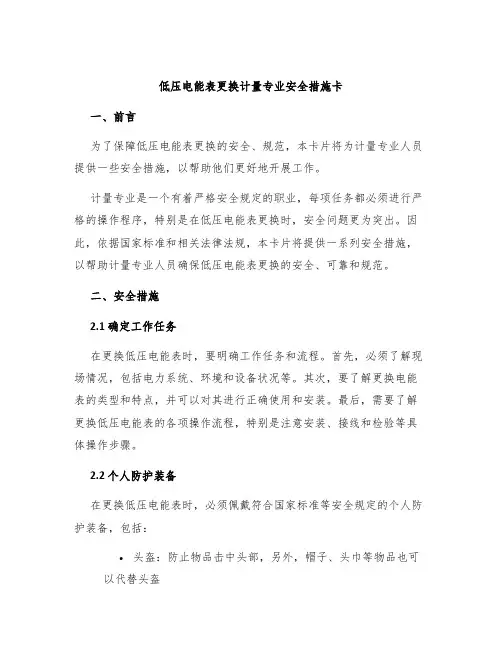

低压电能表更换计量专业安全措施卡一、前言为了保障低压电能表更换的安全、规范,本卡片将为计量专业人员提供一些安全措施,以帮助他们更好地开展工作。
计量专业是一个有着严格安全规定的职业,每项任务都必须进行严格的操作程序,特别是在低压电能表更换时,安全问题更为突出。
因此,依据国家标准和相关法律法规,本卡片将提供一系列安全措施,以帮助计量专业人员确保低压电能表更换的安全、可靠和规范。
二、安全措施2.1 确定工作任务在更换低压电能表时,要明确工作任务和流程。
首先,必须了解现场情况,包括电力系统、环境和设备状况等。
其次,要了解更换电能表的类型和特点,并可以对其进行正确使用和安装。
最后,需要了解更换低压电能表的各项操作流程,特别是注意安装、接线和检验等具体操作步骤。
2.2 个人防护装备在更换低压电能表时,必须佩戴符合国家标准等安全规定的个人防护装备,包括:•头盔:防止物品击中头部,另外,帽子、头巾等物品也可以代替头盔•护目镜:保护眼睛•绝缘鞋:穿带绝缘底的鞋•绝缘手套:工作时带绝缘手套此外,在工作的过程中要在有安全风险的地方设置相关的安全提示标识、警示标志等。
2.3 工具和设备正确选用、使用、保养工具和设备是保证工作安全的重要环节。
如使用钳子、扳手等工具时,要选择符合标准的产品。
在使用过程中,要检查设备的完整性和性能,以保证其正常工作。
若设备出现故障,需要及时维修或报废。
2.4 操作规范在更换低压电能表时,必须按照国家相关标准和规范进行操作,进一步确保工作质量和安全。
必须严格按照规定的操作流程操作,并保持操作区域整洁,切记不可出现乱堆杂物。
2.5 预防事故在更换低压电能表时,必须注意预防事故的发生。
在操作时,避免用手直接触碰电源设备,不要乱拉乱扯电器线缆,以免造成电器脱落、器件归零和火花等情况。
如发现电器设备有脱落现象,应立即停工检查,并做好安全隔离措施。
三、结论低压电能表是地下电缆线路中的重要设施,更换时必须严格遵守国家安全规定和相关法律法规。
低压电力用户集中抄表系统终端设备及电能表安装规范目录概述第一章低压远程集中抄表安装规范 (1)计量点的设置 (1)电能表的配置 (1)集抄电能计量箱 (2)计量箱安装 (4)第二章终端设备装用原则 (8)终端设备数量的确定原则 (8)终端设备交流电源的选取原则 (8)第三章工程设备及材料 (9)主要材料 (9)所需材料及工具 (9)第四章工程的工序及规划 (10)工程的主要工序 (10)现场勘察 (10)制定工程施工方案 (11)施工前准备 (11)第五章安全注意事项 (12)安全技术措施 (12)注意事项 (13)第六章现场施工 (15)集中器安装 (15)RS485通信线的敷设 (17)安装天线 (18)电缆敷设的基本要求 (19)剥缆接线的基本要求职 (19)第七章现场调试 (21)检查线路 (21)信号调试 (21)与主站进行终端上线的联调确认 (21)数据的核对 (22)第八章工程完工检查与补遗 (23)施工质量标准 (23)施工队施工预验收 (23)施工质量总体验收 (23)第九章工程资料整理及移交 (25)概述为了规范居民集中自动抄表系统(以下简称系统)电能表和终端设备安装工程施工,统一施工工艺和标准要求,保证工程质量,根据国家和电力行业的有关规范、标准和国网公司输变电工程通用设计要求,特制定本施工及验收规范。
本规范对集中抄表箱设计、安装和系统终端设备安装作出相应规定,所有系统设备的安装施工在执行国家和行业的相关规程、规范的基础上,同时遵守本规范,本规范也作为对改造和新装集抄系统终端设备及电能表安装施工工程的验收依据。
本规范所指终端设备为集中器和采集终端,电能表指载波电能表和RS485电子式电能表。
本规范依据标准如下:●《国家电网公司输变电工程通用设计220V电能计量装置分册》●《国家电网公司输变电工程通用设计400V电能计量装置分册》●《XXXXX公司低压集抄系统技术标准——简易式集中器订货及验收技术条件》●《XXXXX公司低压集抄系统技术标准——采集终端订货及验收技术条件》●《DL/T698-1999低压电力用户集中抄表系统技术条件》●《DL/T448-2000电能计量装置技术管理规程》●《DL/T743-2001电能量远方终端》●《DL/T645-1997多功能电能表通信规约》●《电气装置安装工程施工及验收规范》第一章低压远程集中抄表安装规范本规范根据《国家电网公司输变电工程通用设计》要求制定,适用于220V、400V电能计量装置新装、改造和业扩工程。
Q/×××低压计量装置安装/更换作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期:年月日时至年月日时
安徽省电力公司
1 范围
本作业指导书适用于XX供电公司变电站及所辖用户低压电能计量装置安装/更换工作。
2 引用文件
下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
GB1208-1997 电流互感器
GB/T16934-1997 电能计量柜
DL/T825-2002 电能计量装置安装接线规则
DL/T448-2000 电能计量装置技术管理规程
《国家电网公司电力安全工作规程》(变电站和发电厂电气部分)(试行)
Q/TGD207.10-2005 铜陵供电公司《测量管理体系手册》
GB50168-92 电气装置安装工程电缆线路施工及验收规范
GB50168-92 电气装置安装工程盘、柜及二次回路结线施工及验收规范
3 安装/更换前工作安排
3.1 工作前准备
3.2 人员要求
3.3 备品备件
3.4仪器仪表
3.5 工器具及材料
3.6 危险点分析及预控措施
3.7 人员分工
4 作业程序及作业标准4.1 开工
4.2 检修电源的使用
4.3 作业项目和作业标准
4.4 竣工
5验收记录
6 作业指导书执行情况评估。

不停电的电能表快速更换装置发布时间:2023-02-07T02:35:52.172Z 来源:《中国电业与能源》2022年9月17期作者:李峥鲍得平金琦皓陈冬许建开高世元魏东刘燕钱彩花[导读] 随着人们生活水平的提高,用电问题日益凸显。
李峥鲍得平金琦皓陈冬许建开高世元魏东刘燕钱彩花云南电网有限责任公司曲靖供电局云南 655000摘要:随着人们生活水平的提高,用电问题日益凸显。
电能表是直接测量电能的设备,可以反映电能量、功率、电压等级等数据。
电能表更换是确保供电质量及节约用电成本的重要环节。
由于我国幅员辽阔,地形复杂,地势起伏大,导致部分地区不具备常规安装经验,需要现场指导和安装人员专业技术和经验。
在目前普遍采用的安装方式中,如人工更换电费计算、安装位置选择等方式存在一定困难;现场操作人员往往不熟悉安装环境和线路走向等特点,造成电能表更换工作效率低。
近年来,国家电网公司提出建设“智慧能源”战略,逐步探索形成了全业务覆盖与多业务协同的运营模式。
在推进智慧小区、智慧配电所、智能配电变压器等建设过程中起到了积极作用。
关键词:不停电作业;电能表;装备研发引言:本文提出了一种不停电的电能表快速更换装置,通过加装单片机,将原电能表控制器及更换装置连接起来,实现电能表快速更换以及自动识别故障点运行功能。
该装置在工作过程中,通过安装在电能表控制器上的“智能电能表识别装置”将更换下来的电能表识别为已经运行状态,然后由换下的电能表和系统内部存储介质进行连接在一起并进行相应的数据采集工作,从而达到自动识别故障点运行功能。
1、技术背景根据 GB/T3961-2008 《电能计量装置安装及维护规范》(GB/T3963-2008),电能表的更换应遵循以下原则:一是换计量电能表必须在规定的时间内进行。
二是在时间允许的情况下换成电子式电能表可以提高电能表换表效率,减少能源消耗和环境污染。
三是为确保电能表准确计量,需要采取强制措施保障电能表检定、更换、送电全过程处于正常工作状态。
电表安装施工方案引言电表作为电力系统中的重要组成部分,用于测量电能的使用情况,是电力供应商和用户之间计费的基础依据。
在建筑物或工业设施的电力系统中,电表安装是一项必要的工作。
本文将对电表安装施工方案进行详细介绍,包括施工准备、施工流程和安全注意事项等内容。
施工准备在进行电表安装前,需要做好以下准备工作:1.材料准备:根据项目需求,准备好电表、电缆、连接器等必要材料。
2.工具准备:准备好螺丝刀、扳手、钳子、电钻等常用电工工具。
3.施工计划:根据项目需求,制定详细的施工计划,包括安装位置、安装方式和施工流程等。
施工流程电表安装的具体流程如下:1.确定安装位置:根据项目要求和电力系统布局,确定电表的安装位置。
通常情况下,电表应安装在电力输入位置的附近,易于接入电源线路并方便读取电表数据。
2.安装电表底座:将电表底座固定在墙壁或设备上,确保电表安装的牢固稳定。
3.连接电缆:根据电表的规格和项目需求,选择合适的电缆进行连接。
将电缆的一端连接到电表上,另一端连接到电力输入位置。
4.安装电表:将电表安装在底座上,并确保电表与底座牢固连接。
5.连接电线:根据电表接线图,将电线连接到电表的对应位置。
确保接线牢固可靠,避免接线失误。
6.装接线盒:根据需要,可在电表安装位置附近安装接线盒,将电线接头固定在盒内,提高接线的整洁度和安全性。
7.连接电源:将电源线路连接到电表,并确保电源线路与电表的连接牢固可靠。
8.进行测试:在施工完成后,进行电表的测试,确保电表正常工作,并能正确读取电能使用情况。
安全注意事项在进行电表安装施工过程中,需要注意以下安全事项:1.施工人员需具备一定的电工知识和经验,了解相关施工标准和安全规范。
2.严格遵守电安全操作规程,使用专用工具进行施工,避免触电等事故的发生。
3.在进行接线时,确保电源已切断并采取必要的安全措施,避免电击风险。
4.在安装电表底座和接线盒时,确保固定牢固,避免松动或脱落导致电表意外掉落。
低压装表接电流程

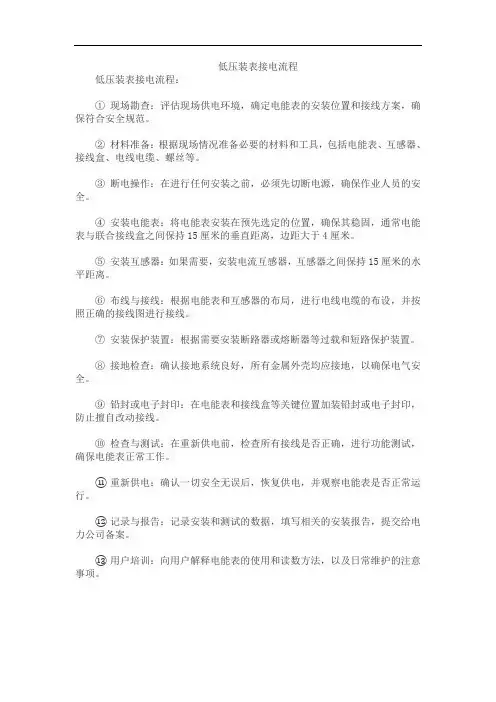

低压装表接电流程:
①现场勘查:评估现场供电环境,确定电能表的安装位置和接线方案,确保符合安全规范。
②材料准备:根据现场情况准备必要的材料和工具,包括电能表、互感器、接线盒、电线电缆、螺丝等。
③断电操作:在进行任何安装之前,必须先切断电源,确保作业人员的安全。
④安装电能表:将电能表安装在预先选定的位置,确保其稳固,通常电能表与联合接线盒之间保持15厘米的垂直距离,边距大于4厘米。
⑤安装互感器:如果需要,安装电流互感器,互感器之间保持15厘米的水平距离。
⑥布线与接线:根据电能表和互感器的布局,进行电线电缆的布设,并按照正确的接线图进行接线。
⑦安装保护装置:根据需要安装断路器或熔断器等过载和短路保护装置。
⑧接地检查:确认接地系统良好,所有金属外壳均应接地,以确保电气安全。
⑨铅封或电子封印:在电能表和接线盒等关键位置加装铅封或电子封印,防止擅自改动接线。
⑩检查与测试:在重新供电前,检查所有接线是否正确,进行功能测试,确保电能表正常工作。
⑪重新供电:确认一切安全无误后,恢复供电,并观察电能表是否正常运行。
⑫记录与报告:记录安装和测试的数据,填写相关的安装报告,提交给电力公司备案。
⑬用户培训:向用户解释电能表的使用和读数方法,以及日常维护的注意事项。
Q/XXX X X X公司企业标准Q/XXX XXX-20XX-1XXX 低压电能表安装作业指导书2014-09-30发布2014-09-30实施目次前言 (II)1 范围 (3)2 规范性引用文件 (3)3 术语和定义 (3)3.1 准备工作安排 (3)3.2 劳动组织及人员要求 (4)3.3 备品备件与材料 (5)3.4 工器具与仪器仪表 (6)3.5 技术资料 (7)3.6 作业前设备设施状态 (7)3.7 危险点分析与预防控制措施 (7)4 作业程序与质量要求 (9)4.1 开工 (9)4.2 工作项目和工艺标准 (9)4.3 竣工 (11)4.4 验收 (11)附录 A (规范性附录)流程图 (13)附录 B (规范性附录)报告样式 (15)前言本指导书依据XXX标准起草。
本指导书由鄂尔多斯电业局技术标准分委会提出并解释。
本指导书由生产技术处归口。
本指导书起草单位:东胜供电分局本指导书起草人:郝白玲、杜亦婷、李正阳、李世强本指导书审核人:王志勇本指导书批准人:乔玉良本指导书首次发布。
低压电能表安装作业指导书1 范围本指导书规定了鄂尔多斯电业局低压电能表安装作业活动中工作准备、人员组织、设备材料、工器具配置、技术资料图纸、环境控制要求、危险点分析与预控措施、作业步骤及质量要求等内容。
本指导书适用于鄂尔多斯电业局低压电能表安装作业活动。
2 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
国家电网安质【2014】265号国家电网公司电力安全工作规程(配电部分)DL/T448-2000 电能计量装置技术管理规程DL/T 825—2002 能计量装置安装接线规则Q/NMDW-YX-005-2012 智能电能表技术规范Q/NMDW-YX-007-2012 电能计量装置通用设计规范供电营业规则3 术语和定义下列术语和定义适用于本文件。
模块3 低压电能表更换、安装(FZ3)【模块描述】本模块根据业扩报装及低压电能表轮换工作要求,对已安装完表箱后进行低压电能表安装、更换工作的程序及相关安全注意事项进行介绍。
通过流程和操作要点讲解,了解表箱内低压单相、三相电能表安装、更换的危险点预控措施、管理要求,掌握表箱内低压电能表安装、更换的操作技能、工艺标准和质量要求。
【正文】一、作业内容根据业扩报装及低压电能表轮换工作要求,进行低压单相、三相电能表安装、更换工作。
技术原则(依据《电能计量装置技术管理规程》DL/T448-2000)。
二、工作质量标准1.安装高度:应使电能表水平中心线在距地面~2.0m的范围。
如图FZ3-1所示:图FZ3-1安装高度示意图2.电能表与计量柜安装要求:电能表之间以及与计量柜(箱)外壳的间距不得小于10cm;电能表应垂直安装,不得前后左右倾斜,与计量柜(箱)壳体倾斜不得超过3°,电能表倾斜度不超过1°。
如图FZ3-2所示:图FZ3-2电能表与计量柜安装示意图3.接线要求:如图FZ3-3、FZ3-4所示:(1)严格按接线图接线,对无图纸的电能表,应先查明内部接线,且应注意单相电能表必须将电流线圈接入相线;(2)三相电能表必须按正相序接线;(3)三相四线电能表必须接入零线;图FZ3-3单相电能表接线图图FZ3-4 三相电能表接线图(4)进出电能表导线应为铜芯线,电能表的表前接线应无接头,裸露部分必须全部插入接线盒内且接触良好。
如图FZ3-5所示:图FZ3-4电能表接线示意图4.其它要求:铭牌位置应对准窗口,红外抄读口不应被遮挡,便于抄表检查。
5. 用验电笔验电检查客户进出线极性正确,若需要使用仪器仪表核对接线,必须正确使用专用仪器仪表。
6. 清理现场有无遗留物,完毕后对整套计量装置进行铅封。
关好箱门,加装一次性封锁。
三、工作流程图低压电能表安装、更换的工作流程如图FZ3-5所示:工作前准备安装(更换)电能表送电前检查送电工作结束图FZ3-5工作流程如图四、作业前准备1.根据营销管理系传送的工作任务打印低压表装拆工作单。
低压三相四线电能表的带电调换。
低压带电换表是一项风险较大的工作,特别是更换三相四线电能表。
下面简要介绍低压三相四线电能表换前准备工作、安全和技术措施、操作流程及相关注意事项。
1危险点分析与控制措施(1)组织现场工作人员学习“电能计量装置装拆作业指导书”。
作业前要完成培训工作,人员培训要到位,当天工作内容要清楚,做到心中有数。
(2)人员分工明确工作场地具备作业条件,填写低压第二种工作票。
(3)施工作业在高处进行时必须使用安全带和安全绳,并在合格可靠的绝缘梯或其他登高工具上工作。
(4)操作人员着装满足《国家电网公司电力安全工作规程》要求。
一人操作,一人监护。
(5)换表作业具有可靠的安全操作空间,操作人员不允许接触任何带电物体。
(6)风险辨识及预控措施要落实到位,并由工作人员签字确认。
2作业前准备(1)核对工单所列的电能计量装置是否与客户的供电方式和申请容量相适应,如有疑问及时提出。
(2)凭工单到表库领用电能表,并核对所领用的电能表是否与工单一致。
(3)检查电能表的校验封印、接线图、检定合格、资产标记(条形码)是否齐全、校验日期是否在6个月以内、外壳是否完好。
(4)检查所需的材料及工具、仪表等是否配足带齐。
(5)电能表在运输途中应注意防震、防摔,应放入专用防震箱内,在路面不平、震动较大时,应采用有效措施减小振动。
(6)换表前,现场核对工作对象、工作范围、工作内容是否与工作任务单一致,检查换表现场有无违约用电、窃电、不合理结存电能量等异常,如存在异常应停止换表作业,保护现场,及时上报。
(7)与客户共同做好作业前准备和安全措施后,按工作任务单要求实施换装作业。
3现场作业3.1作业人员安全防护(1)作业人员安全防护。
作业人员戴安全帽,穿棉质长袖工作服,袖口扣牢,双脚穿电工绝缘鞋,戴棉质手套,佩戴防护目镜,站在干燥的绝缘板上,使用合格的绝缘电工工具。
电工工具除刀口部位外,其余部位要做好绝缘处理。
(2)操作条件。
施工方案1作业准备(1)开工前准备开工前应做好现场勘察、填写工作票(含事故应急抢修单、低压工作任务单等)、确定停电时间、施工材料领用、开具装表派工单及领表、现场粘贴换表告知书、进行换表前底度拍照、表后线核对、做好停电及安全措施布置。
(2)主要工器具及仪器带电绝缘工具、安全带、接地线、警示牌、梯子、万用表、护目镜、纱手套、电能表现场校验仪、验电笔、电钻、常用工器具等。
2电表装拆(1)电表装拆作业流程(流程图见图1~图8)高压用户三相电能表新装1)按照安全规定要求做好安全措施。
2)检查计量装置密封性等是否符合有关规范要求。
3)检查待装电能表各参数是否与工作单及现场情况是否相符,有无报警信息等。
4)断开试验接线盒电压回路、短接试验接线盒电流回路。
5)检查CT、PT配置情况与极性;检查二次接线。
6)安装固定新电能表。
7)连接电能表至试验接线盒之间电压、电流线。
8)接电能表RS485通信线、脉冲线至信号端子排。
9)恢复试验接线盒电流回路、电压回路。
10)若现场投运送电且负荷满足现场检验要求时,应对新安装电能表进行现场校验。
11)在电能表接线端子盒、试验接线盒、柜(屏)箱门等部位施加铅封。
12)记录新电能表底度和施封情况,并由用户和相关人员签字确认。
13)清理现场后工作人员撤离工作现场,工作负责人办理工作终结手续。
高压用户三相电能表更换1)按照安全规定做好安全措施。
2)检查电能计量装置(包括计量柜箱、电能表、试验接线盒及二次回路等)等的铅封情况,确认完好无损并做好记录后拆封。
3)检查待拆电能表等设备是否完好。
检查待拆、装电能表各参数是否与工作单及现场情况是否相符,有无报警信息等。
4)Ⅲ类及以上电能计量装置,若负荷满足现场检验要求时,应对待拆电能表进行现场校验。
若不合格应转电能计量故障处理流程。
5)对待拆电能表资产编号、底度进行拍照或客户签字确认。
记录待拆表底度。
6)短接试验接线盒电流回路、断开试验接线盒电压回路。
低压集抄户表更换电能表安装项目施工方案(一)施工方案1.1施工准备本工程主要内容是对遵义供电局市郊分局1452 个台区共计117295户低压用户实施低压集抄终端新装/改造。
本工程施工按包工、部分包料、包工期、包质量、包安全的方式承包。
附件1:电表分布施工项目表保量完成,接到中标通知书后,本公司将高度重视,迅速行动,认真细致地做好各项准备工作。
资源配置如下:1、建立项目管理机构组建施工现场组织机构,确保各部门人员思想到位、工作到位。
并召开施工现场组织机构人员全体会议,明确中标施工内容和范围,提出阶段性工作要求,布置施工准备阶段工作。
根据对本工程内容的分析,拟定具体现场负责人,其职责是在项目部的统一部署下,对本标段工程负责,包括工程的安全、质量、进度、材料以及与各相关单位协调等工作。
1)项目经理● 由公司总经理授权,代表公司履行合同,对本工程施工组织实施全过程管理和对外协调,决策本工程的各项重大工作,召集会议和签署重要商务及工程文件。
● 项目经理是维护工程的组织者、指挥者;作为公司的代表,对安全、质量、进度负全部责任;接受并贯彻项目法人或监理工程师有关工程质量、安全、施工进度方面的指令。
● 对项目的运维质量、进度及安全等情况进行整体把控;并根据项目实施的需要,及时调整资源进行支援工作。
● 负责与业主及相关人员的协调工作;制定项目阶段性目标和项目总体控制计划。
● 组织项目实施成员,对项目实施人员进行管理。
● 对项目的实施方案、重大技术措施等进行决策。
● 贯彻执行公司质量方针、安全生产方针,确保工程质量目标和安全目标达到本纲要的规定。
● 负责建立与工程质量管理和安全管理体系相适应的组织机构,明确其职责和权限。
● 组织制定和落实生产管理、安全管理、质量管理、技术管理和文明施工管理的管理制度,推进管理实行标准化。
● 负责协调解决工程项目实施过程中出现的各种问题。
● 向现场管理人员、技术人员和施工人员下发任务职责书,并组织培训和项目交底,确立项目奖惩办法。
低压电力用户集中抄表系统终端设备及电能表安装规范目录概述第一章低压远程集中抄表安装规范 (1)计量点的设置 (1)电能表的配置 (1)集抄电能计量箱 (2)计量箱安装 (4)第二章终端设备装用原则 (8)终端设备数量的确定原则 (8)终端设备交流电源的选取原则 (8)第三章工程设备及材料 (9)主要材料 (9)所需材料及工具 (9)第四章工程的工序及规划 (10)工程的主要工序 (10)现场勘察 (10)制定工程施工方案 (11)施工前准备 (11)第五章安全注意事项 (12)安全技术措施 (12)注意事项 (13)第六章现场施工 (15)集中器安装 (15)RS485通信线的敷设 (17)安装天线 (18)电缆敷设的基本要求 (19)剥缆接线的基本要求职 (19)第七章现场调试 (21)检查线路 (21)信号调试 (21)与主站进行终端上线的联调确认 (21)数据的核对 (22)第八章工程完工检查与补遗 (23)施工质量标准 (23)施工队施工预验收 (23)施工质量总体验收 (23)第九章工程资料整理及移交 (25)概述为了规范居民集中自动抄表系统(以下简称系统)电能表和终端设备安装工程施工,统一施工工艺和标准要求,保证工程质量,根据国家和电力行业的有关规范、标准和国网公司输变电工程通用设计要求,特制定本施工及验收规范。
本规范对集中抄表箱设计、安装和系统终端设备安装作出相应规定,所有系统设备的安装施工在执行国家和行业的相关规程、规范的基础上,同时遵守本规范,本规范也作为对改造和新装集抄系统终端设备及电能表安装施工工程的验收依据。
本规范所指终端设备为集中器和采集终端,电能表指载波电能表和RS485电子式电能表。
本规范依据标准如下:●《国家电网公司输变电工程通用设计220V电能计量装置分册》●《国家电网公司输变电工程通用设计400V电能计量装置分册》●《XXXXX公司低压集抄系统技术标准——简易式集中器订货及验收技术条件》●《XXXXX公司低压集抄系统技术标准——采集终端订货及验收技术条件》●《DL/T698-1999 低压电力用户集中抄表系统技术条件》●《DL/T448-2000电能计量装置技术管理规程》●《DL/T743-2001电能量远方终端》●《DL/T645-1997多功能电能表通信规约》●《电气装置安装工程施工及验收规范》第一章低压远程集中抄表安装规范本规范根据《国家电网公司输变电工程通用设计》要求制定,适用于220V、400V电能计量装置新装、改造和业扩工程。
模块3 低压电能表更换、安装(FZ201100003)【模块描述】本模块根据业扩报装及低压电能表轮换工作要求,对已安装完表箱后进行低压电能表安装、更换工作的程序及相关安全注意事项进行介绍。
通过流程和操作要点讲解,了解表箱内低压单相、三相电能表安装、更换的危险点预控措施、管理要求,掌握表箱内低压电能表安装、更换的操作技能、工艺标准和质量要求。
【正文】一、作业内容根据业扩报装及低压电能表轮换工作要求,进行低压单相、三相电能表安装、更换工作。
技术原则(依据《电能计量装置技术管理规程》DL/T448-2000)。
二、工作质量标准1.安装高度:应使电能表水平中心线在距地面1.8~2.0m的范围。
如图FZ201100003-1所示:图FZ201100003-1安装高度示意图2.电能表与计量柜安装要求:电能表之间以及与计量柜(箱)外壳的间距不得小于10cm;电能表应垂直安装,不得前后左右倾斜,与计量柜(箱)壳体倾斜不得超过3°,电能表倾斜度不超过1°。
如图FZ201100003-2所示:图FZ201100003-2电能表与计量柜安装示意图3.接线要求:如图FZ201100003-3、FZ201100003-4所示:(1)严格按接线图接线,对无图纸的电能表,应先查明内部接线,且应注意单相电能表必须将电流线圈接入相线;(2)三相电能表必须按正相序接线;(3)三相四线电能表必须接入零线;图FZ201100003-3单相电能表接线图图FZ201100003-4 三相电能表接线图(4)进出电能表导线应为铜芯线,电能表的表前接线应无接头,裸露部分必须全部插入接线盒内且接触良好。
如图FZ201100003-5所示:图FZ201100003-4电能表接线示意图4.其它要求:铭牌位置应对准窗口,红外抄读口不应被遮挡,便于抄表检查。
5. 用验电笔验电检查客户进出线极性正确,若需要使用仪器仪表核对接线,必须正确使用专用仪器仪表。
6. 清理现场有无遗留物,完毕后对整套计量装置进行铅封。
关好箱门,加装一次性封锁。
三、工作流程图低压电能表安装、更换的工作流程如图FZ201100003-5所示:工作前准备安装(更换)电能表送电前检查送电工作结束图FZ201100003-5工作流程如图四、作业前准备1.根据营销管理系传送的工作任务打印低压表装拆工作单。
(见附录1),按照工作单凭证要求领取电能表;2.核对所领用的电能表型号、规格、资产编号与装表凭证所列是否一致;3.检查待装电能表的校验封印、接线图及资产标志是否齐全;是否校验合格,校验日期是否在六个月以内;外观是否完好;4.必要时,作业负责人组织对作业现场的环境、条件、危险点进行勘察,草拟现场示意图,初步确定作业方式,并记录于《营销部配电线路设备现场勘察单》(见附录2)。
根据工作任务(单相、三相表计的安装更换)以及现场条件要求,制定工作中的安全注意事项,填写办理低压工作任务单等(见附录3)。
5.组织作业人员学习、作业指书(另附件)、作业标准卡(见附录4),理解工作任务、作业方式、质量标准、危险点及安全措施。
根据当天工作量及作业地点,班组长在作业前将工作任务、人员进行分工,交待作业标准等。
工作负责人布置安全措施,宣读低压工作任务单进行安全交底。
工作人员在低压工作任务单中交任务、交安全措施栏签名确认。
根据实际情况安排交通工具。
6.人员分工作业人员分工如下表FZ201100001-1所示:7.工器具及材料准备(见附录5)根据工作传单选择电能计量表计及相应的材料;准备工器具以及个人劳保防护用品。
(检查低压带电作业工具,如钳子、扳手、螺丝刀等外裸导电部分是否采取绝缘包扎,绝缘部分不应有破损,如有应予以包扎或更换。
)五、作业步骤1.安装电能表1)核对电能计量装置规格型号、是否与装表凭证相符。
2)将电能表用螺栓在表箱内安装牢固。
3)按表尾盖接线图接线,将固定进出线螺栓拧紧。
4)拧紧表尾电压封钩。
2.更换电能表1)打开表尾盖,依次撤出表计电源进线,并加装绝缘帽或采取其他绝缘措施。
2)打开表尾盖,将电能表电源侧相线和零线撤出,并依次套上绝缘帽或采取其他绝缘措施。
3)依次撤出电能表出线,并做好表计,拆下旧电能表。
4)将新电能表用螺栓在表箱内安装牢固。
5)按表尾盖接线图接线,将固定进出线螺栓拧紧。
6)安装表尾盖。
7)新电能表若有读数,记录下读数并与用户确认。
3,危险点分析及安全措施危险点1:人身触电案例: 2011 年6 月8日9点30分,ⅹⅹ供电所刘ⅹⅹ、王ⅹⅹ根据副所长项ⅹⅹ下达的工作任务持低压工作任务单到商业中心#1公变安装单相低压电能表。
王ⅹⅹ对表箱外壳验明确无电后,打开表箱。
因表箱装设位置较高(高度1.88米),且被消防管道和铁栏杆包围(见附图),王ⅹⅹ站在表箱边第二层铁栏杆及消防增压泵铁制外壳箱子上进行装表接电, 作业人员未按低压工作任务单要求实施停电作业,且王ⅹⅹ未戴纱手套、脚穿凉鞋,造成低压触电,经抢救无效死亡。
防范措施:(1)低压带电作业要求(依据“安规”10.11条规定)1)低压带电作业应设专人监护。
使用有绝缘柄的工具,其外裸的导电部位应采取绝缘措施,防止操作时相间或相对地短路。
工作时,应穿绝缘鞋和全棉长袖工作服,并戴手套、安全帽和护目镜,站在干燥的绝缘物上进行。
禁止使用锉刀、金属尺和带有金属物的毛刷、毛掸等工具。
2)在带电的低压配电装置上工作时,应采取防止相间短路和单相接地的绝缘隔离措施。
3)上杆前,应先分清相、零线,选好工作位置。
断开导线时,应先断开相线,后断开零线。
搭接导线时,顺序应相反。
人体不准同时接触两根线头。
(2)装表接电要求(依据“安规”9.3条规定)1)带电装表接电工作时,应采取防止短路和电弧灼伤的安全措施。
2)所有配电箱、电表箱均应可靠接地且接地电阻应满足要求。
作业人员在接触运用中配电箱、电表箱前,应检查接地装置是否良好,并用验电笔确认其确无电压后,方可接触。
3)带电接电时作业人员应戴手套。
图FZ201100003-5 现场人员触电示意图危险点2:高处坠落案例: 2004年11月14日上午,某供电局客户中心营业管理所副所长分配陈*、徐*、杨*三人安装新表,三人到达工作现场后,徐*在墙壁上固定表板,陈分配杨登杆接线,作业时,陈将铝合金梯子靠在屋檐雨披上,并向上攀登,当陈登至约2米高度时,梯子忽然滑落,陈随梯子后仰坠地,因安全帽系不牢靠,造成安全帽飞出,陈后脑壳碰地并有少量出血死亡。
防范措施:1.杆上、高处作业要求(依据“安规”6.2、7条款)(1)登杆塔前,应先检查登高工具、设施,如脚扣、升降板、安全带、梯子和脚钉、爬梯、防坠装置等是否完整牢靠。
(2)梯子应坚固完整,有防滑措施。
梯子的支柱应能承受作业人员及所携带的工具、材料攀登时的总重量。
硬质梯子的横档应嵌在支柱上,梯阶的距离不应大于40cm,并在距梯顶1m处设限高标志。
使用单梯工作时,梯与地面的斜角度为60°左右。
梯子不宜绑接使用。
人字梯应有限制开度的措施。
(3)人在梯子上时,禁止移动梯子。
2.应正确佩戴安全帽。
安全帽使用前,应检查帽壳、帽衬、帽箍、顶衬、下颏带等附件完好无损。
使用时,应将下颏带系好,防止工作中前倾后仰或其他原因造成滑落。
(依据“安规”13条款)图FZ201100003-6 现场人员梯子违规使用示意图危险点3:物体打击和机械伤害防范措施1.杆塔上作业要求(依据“安规”6.2 .5规定)1)高处作业应使用工具袋,较大的工具应固定在牢固的构件上,不准随便乱放。
上下传递物件应用绳索栓牢传递,严禁上下抛掷。
2)在高处作业现场,工作人员不得站在作业处的垂直下方,高空落物区不得有无关人员通行或逗留。
图FZ201100003-7高处作业工具袋使用示意图危险点4:小动物伤害防范措施上配变台架、打开表箱前注意观察是否有马蜂窝等,防止马蜂蛰伤及小动物伤害。
危险点5:电弧灼伤案例:1992年2月29日11时20分,××局供用电部装表班在元光南路开发指挥部配变装表接电,工作结束并恢复送电后,因遗留扳手在空气开关外壳进线处,致使送电时发生A、B两相短路烧断,导致吴XX的食指、中指、无名指均二度灼烫伤。
防范措施(1)停送电必须戴手套和护目眼镜,防止眩光伤眼、灼伤。
(2)进入工作现场戴好安全帽、使用手套、穿绝缘鞋;工作前必须用验电笔验电,检查表箱是否带电,并注意带电部份与表箱接触,防止放电;保持清醒的头脑和良好的工作情绪,以免造成意外伤害。
4.送电前检查1)工作负责人检查电能表接线,确认接线正确。
2)验收电能表安装工艺。
3)合上表前隔离开关与开关。
4)用低压试电表核对相线与中性线。
5)合上负荷侧开关。
6进行送电前试验检查。
5.送电工作结束后恢复送电。
送电时必须戴手套和护目眼镜,防止眩光伤眼、灼伤。
先送主开关,后送分开关再送客户侧开关。
6.清理工作现场1)检查现场是否有遗留物。
.回收、清点工器具和材料。
2)全部工作完毕后,工作班应清扫、整理现场。
3)作业人员撤离工位。
六、管理要求1)工作完毕后对整套计量装置进行铅封。
(对电能表接线端盖、联合接线盒、箱门加封)2)表计安装、更换后应抄读被装、拆电能表底度并记录相关数据。
3)按要求对电能表及计量箱加封铅封印,并要求用户签认电能表封印完好表。
4)填写工作单上所列内容,并要求用户在工作单上签证以及签到认封印完好表。
5)向表库清交电能表,并进行工作票传递至相关人员。
七、思考与练习1.带电压更换单相电能表的主要施工步骤和注意点是什么?答:按题意分述如下。
(1)拉开用户总刀闸,切断负荷。
(2)先将电能表各相线进线分别抽去,抽出时注意不要碰地、碰壳,抽出的带电线头分别用绝缘套套好,再抽其零线和负荷出线。
带互感器电能表虽已无负荷电流,最好先用夹子线将电流互感器二次端子短接,然后再拆线。
(3)拆下老的电能表,装上新的电能表,(4)接上零线和电流线圈出线,再分别接上电源相线。
带电流互感器电能表在接相线前拆去互感器二次端子上的短路夹子。
(5)检查电能表是否空走,然后合上总刀闸,开类检查电能表是否正常转动。
完毕后加封,填写工作单。
2.低压带电工作对着装及劳动防护有何要求?答:应穿绝缘鞋和全棉长袖工作服,并戴手套、安全帽和护目镜,站在干燥的绝缘物上进行,应随身携带低压试电笔。
严禁穿背心、短裤、穿拖鞋带电作业。
(戴手套可以防止作业时手触及带电体;戴安全帽可以防止作业过程中头部同时触及带电体及接地的金属盘架,造成头部接近短路或头部碰伤;穿长袖工作服可防止手臂同时触及带电和接地体引起短路和烧伤事故)。
3.请根据以下两个案例进行原因分析并思考防范措施。
案例一:1996年4月16日上午,××电业局单×、陈××进行用户破损三相四线电表更换工作。
