洗煤厂机电设备安装施工组织设计[精编版]
- 格式:doc
- 大小:4.30 MB
- 文档页数:246
洗煤厂机电设备安装方案洗煤厂是为了提高煤炭的品质和降低煤炭对环境的污染而建立的设施。
机电设备安装方案是洗煤厂建设的重要环节之一,为了确保机电设备的顺利安装和运行,以下是一个关于洗煤厂机电设备安装方案的详细说明。
一、机电设备安装前的准备工作1.设计方案评审:在机电设备安装前,需要对设计方案进行评审,确保方案的合理性和可行性。
2.选购设备:根据洗煤厂的生产规模和工艺要求,选购合适的机电设备。
设备需符合国家相关标准和技术要求,并具备相关的认证和证书。
3.制定施工计划:根据机电设备的种类和数量,制定详细的施工计划,包括安装顺序、时间进度和施工队伍的安排。
二、机电设备安装的主要步骤1.基础施工:对洗煤厂的设备基础进行施工,确保设备基础的平整和强度。
2.安装主机设备:根据设备的特点和要求,进行主机设备的安装。
安装前需对设备进行检查,确保设备的完好无损。
3.配套设备安装:包括输送机、破碎机、筛分机等辅助设备的安装。
根据设备安装顺序进行安装,连接管道和电气线路。
4.管道布置:根据设备的管道连接要求,进行管道的布置和连接。
确保管道的合理布局和连接的稳固可靠。
5.电气系统安装:包括输送带、电机、开关等电气设备的安装。
根据电气设计要求,进行电气设备的接线和调试。
6.调试和试运行:对机电设备进行全面的调试和试运行。
检查设备的运行情况和参数,确保设备的正常运行和安全性。
三、机电设备安装的质量控制1.施工过程质量控制:在施工过程中,对机电设备安装的质量进行监督和控制。
包括设备的安装质量、接口的连接质量和电气线路的连接质量等。
2.施工现场安全控制:在施工现场进行安全控制,包括设备的防护、电气线路的绝缘和防火措施等。
确保施工过程中的安全性。
3.设备调试和试运行控制:对机电设备进行全面的调试和试运行控制。
检查设备的运行情况和参数,确保设备的正常运行和安全性。
四、机电设备安装后的运行维护1.运行测试和调整:在机电设备安装后,进行设备的运行测试和调整。
***洗煤厂安装工程施工组织设计目录第一章工程概况第二章施工组织人员配备计划第三章施工工期及质量控制第四章设备配置第五章现场准备第六章技术准备第七章主要施工工艺及方法第八章保证工期的技术组织措施第九章雨季施工措施第十章安全文明生产第十一章安全管理制度及其主要措施第十二章工程质量保证措施第十三章临时用电措施一、工程概况:本工程为*****选煤厂安装工程,工程地点位于XX市**路***公司工业广场区域内。
施工内容包括全厂给排水管道安装、消防给水管道安装、厂区采暖管网安装及压滤干燥车间工业管道安装。
室外污水系统采用枝状管网,给水及中水系统采用环状管网。
其中室外污水主管采用热轧无缝钢管,焊接连接;给水及中水管网主要采用直缝卷焊钢管,焊接连接;消防给水主管采用镀锌钢管,沟槽式卡箍连接;该厂区管道纷繁复杂,交叉点众多,安排好管路交叉点的方案是工程的关键。
二、施工组织人员配备计划本工程管理人员配置见下表:三、施工工期及质量控制1、施工工期:计划开工日期:2020年 7月10日计划竣工日期:2020年9月30日。
2、工程质量目标控制:合格。
四、设备配置计划用于本工程的施工机械设备及检测仪器五、现场准备1、根据现场条件,在正式开工前,我方将按照平面图位置建造必须的临时设施。
2、现场“三通一平”。
确保施工现场水、电、路畅通及场地平整做好场地排水工作。
3、现场临时供电按《施工现场临时用电安全技术规范》实施。
4、施工用水用电由建设单位指定水源、电源引入后,在现场修建配电房,临时总水源由业主指定位置引入,施工过程中的用水、用电由此专线引出,现场用电实行三相五线制,现场管理严格按文明工地标准布置,严禁私自乱拉乱扯。
六、技术准备1、接到施工图纸后项目部有关管理人员认真熟悉和审查施工图及有关资料,了解设计意图,掌握设计内容及各项要求,找出工程的重点和难点,并作好难点和重点分析。
2、结合工程实际及规范要求,编制施工组织设计, 做到组织合理,措施得力,管理到位,责任到人。
机电设备安装施工组织设计一、引言机电设备安装施工是建筑工程的重要环节之一,正确的施工组织设计对工程的顺利进行具有重要意义。
本文将从施工组织设计的背景和目的、设计原则、组织结构、施工管理等方面进行详细阐述。
二、施工组织设计的背景和目的机电设备安装工程作为一个独立的工程项目,需要在建筑施工的基础上进行,因此施工组织设计的背景是在保证机电设备安装质量的前提下,合理进行施工,确保工程进度和质量的同时降低施工成本。
施工组织设计的目的是明确工程的施工方案和施工组织,明确施工过程中的责任分工和各方之间的协调关系,以确保工程施工的顺利进行。
三、施工组织设计的原则1.合理性原则:施工组织设计必须符合工程实际情况,具有可行性和合理性。
2.经济性原则:在保证施工质量的前提下,尽量降低施工成本,提高经济效益。
3.安全性原则:保证施工过程中的安全,预防事故的发生。
四、施工组织设计的组织结构施工组织设计的组织结构包括施工组织和施工计划。
1.施工组织:施工组织是指施工过程中各个施工单位之间的组织关系,包括总包单位、分包单位等。
在施工组织设计中,需要明确各个施工单位的职责和协作关系,建立相应的协作机制。
2.施工计划:施工计划是指施工过程中各个施工环节的时间安排和工作内容,包括施工工序、施工顺序、施工周期等。
在施工组织设计中,需要根据工程的实际情况和进度要求,合理安排施工计划,确保施工进度的顺利进行。
五、施工组织设计的施工管理施工组织设计的施工管理包括人员管理、材料管理、质量管理和安全管理等方面。
1.人员管理:对施工人员进行合理的组织和管理,包括分工、培训、考核等方面,确保施工人员掌握相应的技能,并能按照施工计划进行施工。
2.材料管理:对施工过程中所需的各种材料进行统一管理,包括采购、送货、仓储、使用、台帐等方面,确保材料的及时供应和使用。
3.质量管理:对施工质量进行监控和管理,包括施工过程中的质量检查、质量验收等方面,确保施工质量符合相关要求。
洗煤厂机电设备安装方案一、前言洗煤厂是煤炭加工过程中非常重要的设备,它通过物理或化学方法将原始煤炭进行处理和分离,提高其品位和燃烧性能。
而机电设备安装是洗煤厂建设过程中的重要环节,为了确保洗煤厂正常运行和有效地处理煤炭,本文将介绍洗煤厂机电设备安装方案。
二、安装方案概述1.目标:确保洗煤厂机电设备安装顺利进行,满足洗煤厂的生产需求。
2.任务:安装洗煤厂中的各类机电设备,包括破碎机、筛分机、洗选机、输送机等。
3.时间:安装工作预计耗时2个月,包括设备运抵现场、设备安装、设备调试等。
三、安装流程1.设备准备:–确定机电设备清单和数量。
–检查设备的技术参数和规格是否符合设计要求。
–确保设备质量和性能的验收合格。
2.运抵现场:–安排合适的车辆和人力,将机电设备从供应商的工厂运抵洗煤厂工地。
–检查设备是否损坏,并进行记录和报告。
3.设备安装:–根据设计图纸和设备安装说明书,确定设备的安装位置。
–配置起重设备和安装辅助工具,确保安装过程中的安全性。
–按照正确的顺序和方法,安装设备的底座、支架和连接管道等。
–调整设备的水平度和垂直度,确保设备的准确安装。
4.设备连接和布线:–安装设备的电源线路和控制线路,根据设计要求和电气图纸进行布线。
–进行电气接线,确保连接的可靠性和安全性。
–进行设备的接地和防雷保护措施。
5.设备调试:–检查设备的机械传动系统是否正常运行。
–检查设备的液压和气动系统是否正常工作。
–进行设备的空载和负载试运行,调整设备的参数和工作状态,确保设备的稳定运行。
6.安全检查和验收:–由设备安装相关人员进行安全检查,确保设备的安装和接线符合相关安全标准。
–进行设备的功能和性能测试,确保设备满足洗煤厂的生产要求。
–完成设备的安装验收,并进行相关记录和报告。
四、安装工作中的注意事项1.安全第一:在安装过程中,严格遵守安全操作规程,戴好相关防护设备,确保人员和设备的安全。
2.加强沟通:与设备供应商和工地相关人员保持紧密联系,及时协调和解决问题。

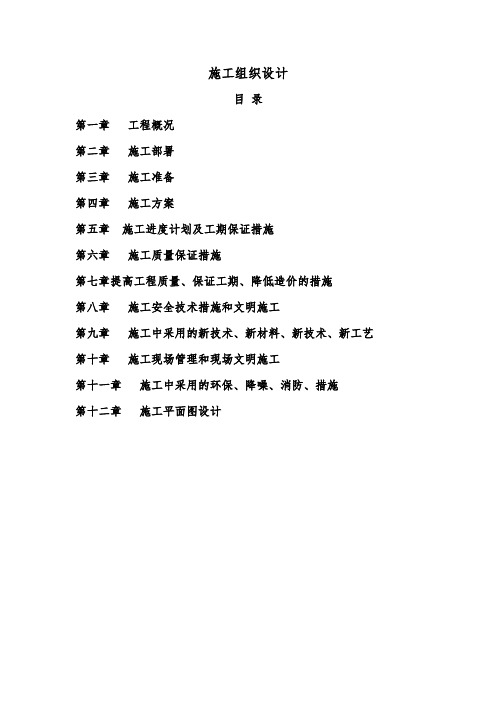

施工组织设计目录第一章工程概况第二章施工部署第三章施工准备第四章施工方案第五章施工进度计划及工期保证措施第六章施工质量保证措施第七章提高工程质量、保证工期、降低造价的措施第八章施工安全技术措施和文明施工第九章施工中采用的新技术、新材料、新技术、新工艺第十章施工现场管理和现场文明施工第十一章施工中采用的环保、降噪、消防、措施第十二章施工平面图设计第一章工程概况该工程为长治县南宋乡永丰村民委员会8m2洗煤厂房及综合服务楼建设项目,建设规模:综合楼地上二层,总建筑面积1306.4m2,厂房屋顶为钢结构,墙体为框架。
工期180日历天。
工程名称:长治县南宋乡永丰村民委员会8m2洗煤厂房及综合服务楼建设项目工程建设地点:长治县南宋乡永丰村煤矿内。
工程规模:综合楼地上二层,总建筑面积1306.4m2,厂房屋顶为钢结构,墙体为框架。
工期要求:180日历天质量标准及要求:按国家、煤炭行业有关标准,合格标准。
第二章施工部署第一节项目管理机构的设立一、管理人员的组织安排本工程计划工期180天,工程量大,工期紧,施工条件复杂,为了保证工期、质量、安全,我公司决定配备技术能力强的人员组成安装项目经理部组织本次施工。
项目经理部下设:项目经理1人,施工员1人,技术负责人1人,材料员(兼机电设备管理员)1人,资料员1人,质检员1人,安全员1人。
二、工程项目经理部管理组织机构项目经理部组织机构第二节施工人员组织安排一、施工人员组织安排为确保此项工程按期保质保量的完成施工任务,我公司配备一批有丰富施工经验的技术人员和管理人员参与本次施工,其中:铆工4人,钳工6人,电工10人,起重工3人,电焊工10人,普工40人,管理员7人,共计80人。
各种施工人员按计划安排进场,进场前组织进行培训学习,并经考试合格取得相关上岗证书后方可从事安装工程的施工操作。
二、施工部署原则针对工程施工与土建工程交叉作业多、安装工程量大,工程质量要求高等特点,按下列原则组织施工。
目录1工程概况 (3)1.1工程简述 (3)1.2工程内容:本工程主要安装工程量包括: (3)1.3工程施工目标 (25)1.4工期质量安全文明施工目标 (25)1.5本工程所采用的标准、规范 (25)2施工组织及劳动力计划 (27)2.1施工组织机构设置 (27)2.2施工力量部署 (27)2.3施工建议 (28)3施工进度计划 (29)3.1施工进度总体安排 (29)3.2主要进度控制点 (29)3.3施工进度计划 (29)4施工技术方法及措施 (30)4.1概述 (30)4.2、通用设备施工技术方案 (30)4.5皮带输送机设备安装一般方法 (46)4.6.泵类设备安装方法及技术要求 (54)4.7一般风机安装 (59)4.8.喷油双螺杆空气压缩机(高压风机)安装 (60)4.9吊装技术措施 (66)4.9.3铺设皮带的安全措施 (69)4.10工艺管道安装工程 (69)4.10.1施工准备 (70)4.10.2主要施工方法及技术要求 (70)4.11消防、给排水工程 (73)4.12仪表工程 (76)4.13电气安装工程 (79)5施工技术组织措施 (81)5.1工期保证措施 (81)5.2质量保证措施 (83)5.3安全保证措施 (85)5.4现场文明施工措施 (87)5.5冬、雨季施工措施 (88)6施工总体规划 (88)6.1临时设施规划 (88)7.资源配备计划 (90)7.1.安装 (91)7.2.电气设备使用维护 (91)7.3.用电安全及电气防火技术措施 (92)8临时用水 (93)9.施工机具需用量计划 (93)9.1主要机具需用量一览表 (93)9.2主要检验、测量和试验设备需用量一览表 (94)1工程概况1.1工程简述神华集团神东分公司——保德洗煤厂技改扩建项目机电设备安装工程,位于保德县桥头镇夏柳青村,本工程主要采用了块煤入洗重介浅槽分选,末煤入选重介选流螺旋分选,再洗重介旋流洗选工艺。
一、工程概况1. 工程名称:洗煤厂机电安装工程2. 工程地点:XX洗煤厂3. 工程建设单位:XX洗煤厂4. 工程设计单位:XX工程设计有限公司5. 工程施工单位:XX机电安装有限公司二、施工范围1. 电动机、减速机、输送机、振动给煤机、破碎机、筛分机、洗选设备等主要设备的安装。
2. 控制系统、传感器、电缆桥架、电气设备等辅助设备的安装。
3. 水泵、风机的安装及调试。
4. 水处理、电气系统、自动化控制系统等配套设施的安装。
三、施工组织1. 施工队伍:成立由项目经理、技术负责人、施工员、电工、焊工、安装工等组成的专业施工队伍。
2. 施工进度:按照工程进度计划,确保按期完成施工任务。
3. 施工质量:严格按照国家相关标准和规范进行施工,确保工程质量。
四、施工方法1. 设备安装(1)设备到场后,进行验收,确保设备完好无损。
(2)根据设备图纸和技术要求,进行设备安装。
(3)设备安装过程中,注意设备水平度、垂直度、紧固度等要求。
2. 控制系统安装(1)根据控制系统图纸,进行电缆敷设和接线。
(2)安装传感器、执行器等控制元件。
(3)调试控制系统,确保控制系统运行正常。
3. 水泵、风机安装(1)按照设备图纸和技术要求,进行水泵、风机安装。
(2)检查设备水平度、垂直度、紧固度等要求。
(3)进行试运行,确保设备运行正常。
4. 水处理、电气系统、自动化控制系统安装(1)按照相关规范和设计要求,进行水处理、电气系统、自动化控制系统安装。
(2)进行系统调试,确保系统运行正常。
五、施工安全1. 施工人员必须遵守国家有关安全生产的法律法规,确保施工安全。
2. 施工现场设立安全警示标志,提醒施工人员注意安全。
3. 定期进行安全检查,发现问题及时整改。
4. 施工过程中,严格遵守操作规程,防止事故发生。
六、施工进度安排1. 施工前期准备(1周)2. 设备安装(2周)3. 控制系统安装(1周)4. 水泵、风机安装(1周)5. 水处理、电气系统、自动化控制系统安装(1周)6. 系统调试(1周)7. 验收(1周)总计:8周七、质量保证1. 施工过程中,严格按照国家相关标准和规范进行施工。
精选全文完整版机电专业施工组织设计一、电气安装工程1、电线管敷设〔1〕电线管进场检查验收电线管进场后应立即进行检查验收,钢管无压扁、内壁光滑,镀锌钢管镀层覆盖完整,外表无锈斑。
按国家标准现场抽样检测导管的壁厚及均匀度,并按批查验合格证。
〔2〕预留预埋电气管路电气管路的预留预埋包括电线管预埋及接线盒预埋,施工过程中必须紧密配合土建进行施工,配合土建施工电气管路要紧施工流程如下:1)预埋电线管预埋在混凝土内的电线管应按最近的路线敷设,为了便于穿线,管路长的电线管加过线盒,在同一区域内接头不超过4个点,弯曲曲折折曲曲折折折折度不超过270度。
暗敷设的钢管采纳丝扣连接,管箍内两管口应对接齐平。
电线管与接线盒之间采纳锁紧螺母固定。
电线管的弯曲曲折折曲曲折折折折半径应为管内径的6倍以上.弯曲曲折折曲曲折折折折度不超过90度。
暗敷设的电线管应与结构钢筋用铁丝绑扎牢固,管头用堵头堵实以防杂物管。
2)接线盒预埋开关、插座以及灯具的位置安装接线盒,接线盒的尺寸应依据与接线盒连接的电线管确定。
接线盒四面开洞,当洞口与管外径不配套时,要求在盒体两侧使用异径套管。
在现浇混凝土顶板内安装接线盒时,具体做法见图。
现浇混凝土墙体上的接线盒预留可随结构施工直截了当将接线盒安装到位,所有开关、插座用接线盒预埋,应以装饰完成面标高为准。
为防止接线盒移位,采纳钢筋固定。
接线盒面与结构施工的模板面平齐,接线盒内填充聚苯乙烯板,防止混凝土进进。
〔3〕轻质隔墙内电线管施工轻质隔墙施工时,当接线盒与墙体的龙骨相邻时,可在龙骨上直截了当固定;当接线盒的四边没有龙骨,那么需制作支架固定接线盒。
电气管道需用φ6圆钢作支架固定,圆与龙骨固定,距接线盒300mm 内需有固定点,电线管每隔2m需固定一次。
〔4〕吊项内配管及明配电线管明配钢管应排列整洁、横平竖直,固定点间距均匀,钢管的敷设一律采纳套丝管箍连接,套丝长度以用管箍连接好后螺纹外露2~3扣为宜,套丝完成后应检查是否光滑、平坦。
公司洗煤厂安装工程项目施工组织设计一、项目概况洗煤厂安装工程项目位于XX市,总建筑面积为XXX平方米,立足于实现公司洗煤厂的升级改造目标,提高生产效率和产品质量。
施工总工期为12个月,总投资为XXX万元。
二、项目组织架构1.项目经理:负责项目全面负责,包括项目计划制定、资源调配、施工安全、质量控制和进度管理等。
2.设计师:负责项目的施工图设计、布置方案等。
3.施工队伍:负责具体施工任务,包括施工工人、班组长等。
三、项目目标1.按时完成工程,保证项目进度。
2.确保工程质量达到设计要求。
3.确保施工过程中的安全。
1.总体施工计划根据项目的工期,编制详细的施工计划,包括每个施工阶段的具体时间安排、任务分工和施工过程中所需资源的调配等。
并设立监督机制,定期对施工进展情况进行检查和评估。
2.资源调配根据施工计划的要求,合理安排施工人员和材料的调配,确保施工过程中有足够的劳动力和材料供应。
3.施工安全措施设立专门的安全管理部门,负责项目安全事务的管理,制定相应的安全操作规程,保证施工员工的安全。
同时,设立安全培训班,对施工员工进行安全教育培训。
4.质量控制制定施工质量控制标准和相关检验程序,检测施工过程中的关键节点,并进行相应的质量检验和验收,确保工程质量符合设计要求。
5.沟通协调建立项目组织架构,明确各个岗位的责任和权限,保证项目各阶段的沟通顺畅。
定期召开施工会议,及时解决施工过程中的问题和协调各方利益。
六、施工安全与环保在施工过程中,严格遵守国家相关的安全与环保法规,加强安全教育,提高员工的安全意识和环境保护意识。
设置必要的隔离区域,并采取必要的防护措施,保证施工场地的安全和环保。
七、项目风险与应对措施对施工过程中可能出现的风险进行事前评估,制定相应的风险应对措施,并建立风险管理机制,定期评估施工过程中的风险情况,及时采取相应的调整和预防措施。
八、项目经费管理建立严格的经费管理制度,做到预算合理、支出、备案制度等,确保项目经费使用透明、规范。
1工程概况1.1工程简述**洗煤厂机电设备安装工程,位于**,本工程主要采用了块煤入洗重介浅槽分选,末煤入选,重介选流螺旋分选,再洗重介旋流洗选工艺。
建设单位:**洗煤厂设计单位:**设计研究院总承包单位:美国**监理单位:**监理有限公司。
施工单位:**有限公司。
1.2工程内容:本工程主要安装工程量包括1.3施工目标施工目标1.3.1质量目标:优良工程本工程为洗煤选煤的主要系统,是决定出煤品质和分类的主要控制环节。
因而对每台洗选煤设备安装的质量要求较高。
输煤的设备及输煤皮带架、基础的安装水平、垂直等要求较高,为确保整个洗选煤系统的正常整体运行,在设备安装、组装过程中必须采取有效的措施,控制系统的整体性。
1.3.2影响施工工期的风险评估严格按照施工合同要求,统一部署,开工。
在保德的这个地方天气忽冷、忽热不利于施工安装,而且6、7、8、9、10月份为该地区的多雨季节;上述客观的自然、天气等条件,和与土建工程穿插施工均将对工期目标的实现产生不利影响。
因而我公司针对上述不利因素,采取加强施工准备,合理安排人员、机械设备的调配,选派具有丰富设备安装施工经验的技术骨干和作业人员进场。
确保工程按期完工。
1.4工期质量安全文明施工目标工期目标:2010年5月30日开工,2010年10月30日竣工。
质量目标:工程安装质量等级确保省、部级优良工程,争创太阳杯。
安装工程一次交验优良率达98%以上。
分部、分项工程一次交验合格率为100%。
焊接工,一次合格率99%以上。
杜绝重大工程质量事故发生。
安全目标:无轻伤以上事故,确保成为神华洗煤厂样板文明工地目标1.5本工程所采用的标准、规范1.《石油化工立式圆筒形钢制焊接储罐设计规范》〔SH3046-92〕2.《立式圆筒形钢制焊接油罐施工及验收规范》〔GBJ128-90〕3.《石油工程建设质量检验标准》〔SY4024-93〕4.《中低压化工设备施工及验收规范》〔HGJ209-83〕5.《现场设备、工业管道焊接工程施工及验收规范》〔GBJ236-82〕6.《工业金属管道工程施工及验收规范》〔GB50235-97〕7.《化工金属管道工程施工及验收规范》〔HG20225-95〕8.《工业设备、管道防腐工程施工及验收规范》〔HGJ229-91〕9.《石油化工剧毒、易燃、可燃介质管道施工及验收规范》〔SHJ501-85〕10.《化工机械安装工程施工及验收规范》〔通见规定HG203-83和化工用泵HGJ207-83〕11.《输送流体用无缝钢管》〔GBJ8163-87〕12.《电气装置安装工程施工及验收规范》〔GB50254-50259-96〕13.《工业设备及管道绝热工程施工及验收规范》〔GBJ126-89〕14.《压力容器无损检测》〔GB4730-94〕15.《石油化工仪表工程施工技术规程》[SHJ521—91]16.《吊车轨道连接及车挡》〔04G325〕17.《煤矿安装工程质量检验评定标准》〔MT5010-1995〕18.《工业安装工程质量检验评定统一标准》〔GB50252-94〕19.《机械设备安装工程施工及验收通用规范》〔GB50231-98〕20.《露天煤矿工程施工及验收规范》〔GB50175-93〕21.《连续输送设备安装工程施工及验收规范》〔GB50270-98〕22.《压缩机、风机、泵安装工程施工及验收规范》〔GB50275-98〕23.《通用机械设备安装工程》〔TJ305-75〕24.《制冷设备空气分离设备安装工程施工及验收规范》〔GB50274-98〕25.《洗选煤设备安装使用维护新技术及标准规范实用手册》2施工组织及劳动力计划2.1施工组织机构设置**洗煤厂安装工程项目组织机构的设置,一方面要遵循本公司ISO9002《质量手册》关于《项目组织机构及人员设置图》的原则,同时根据本工程特点,强化项目管理职能,设置四个管理部门和十八项专业管理职能机构,形成一套组织严密、机构合理的管理网络,对施工一线提供可靠的各项保障。
