宁德市蕉城区北山区域西林学校及基础配套设施政府和社会资本合作(PPP)项目旋挖灌注桩施工方案编制:审核:审批:总承包单位:中国建筑第五工程局日期:2017年10月目录该方案的编制主要依据:业主发放图纸、地勘报告;现行规范、规程以及现场实际情况。
主要规范、规程如下: (1)第二章工程概况 (2)2.1建筑、设计概况 (2)第三章旋挖桩施工方案 (3)3.1 施工总体部署 (3)3.1.1.1 针对本工程旋挖桩施工,计划安排5台旋挖桩机作业。
按平均每天/每台完成8~9根桩计,同时考虑不利天气因素的影响,计划按甲方要求在30天内完成旋挖桩的施工。
(3)3.1.1.2 施工过程根据工作面和进度情况,及时调整设备数量。
(3)先从学生食堂开始施工。
(3)3.1.3.1 本工程旋挖桩数量约994根,平均桩长约21.0m,合计混凝土方量约8029.2m3。
考虑到本工程为地下作业,而且是重型机械作业及雨季施工的特点,在机械进场前从施工出口即9-9剖面修筑一条约80m长4m宽仰角小于300,机械车辆进出的道路。
(3)3.1.3.2 旋挖桩机机身重(约80吨),对施工场地要求高,要求在坚实、平整的作业面上施工。
便道基底采用20cm以下粒径石块回填(厚度不小于40cm),碾压压实,面层铺设20cm厚C30混凝土,保证混凝土运输车、汽车吊和钢筋车辆等的行驶。
(3)3.1.4.3 本场地旋挖桩分布集中,钢筋笼加工场应根据施工场地灵活布置,宜布设在集中施工区附近,避免出现钢筋笼转运的现象。
钢筋笼加工场可按20*30m规格布设,基底铺设20cm石粉并压实,上面铺设方木条。
(3)3.2 旋挖桩施工流程及方法 (4)1钢筋笼的制作 (5)2钢筋笼吊装 (6)3允许误差及要求: (6)4 钢筋笼主筋的保护层允许偏差如下: (6)第四章施工进度、劳动力及设备投入计划 (7)4.1 施工进度计划 (7)4.2 施工机械设备计划 (7)4.3 劳动力计划 (8)第五章工期的保证措施 (8)5.1 组织管理措施 (8)5.2 施工工期保证措施 (9)第六章工程质量目标及保证措施 (10)6.1 工程质量目标 (10)6.2质量控制原则 (10)6.3 质量保证体系 (10)6.4 工程质量保证措施 (12)6.5 施工质量管理与工程监理验收 (14)6.6 工程质量受控 (14)第七章安全文明施工保证措施、成品保护的保证措施 (15)7.1 安全生产保证措施 (15)7.2文明施工保证措施 (17)7.3 环境保护措施 (19)7.4 成品保护措施 (19)第一章编制依据该方案的编制主要依据:业主发放图纸、地勘报告;现行规范、规程以及现场实际情况。

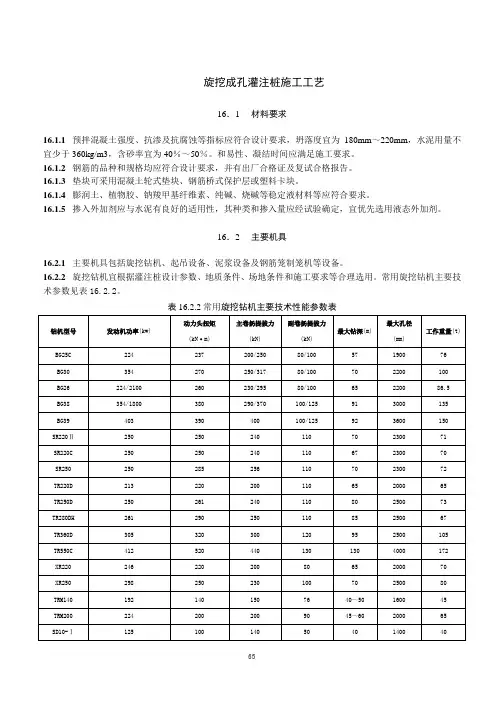

旋挖成孔灌注桩施工工艺16.1材料要求16.1.1 预拌混凝土强度、抗渗及抗腐蚀等指标应符合设计要求,坍落度宜为180mm~220mm,水泥用量不宜少于360kg/m3,含砂率宜为40%~50%。
和易性、凝结时间应满足施工要求。
16.1.2 钢筋的品种和规格均应符合设计要求,并有出厂合格证及复试合格报告。
16.1.3 垫块可采用混凝土轮式垫块、钢筋桥式保护层或塑料卡块。
16.1.4 膨润土、植物胶、钠羧甲基纤维素、纯碱、烧碱等稳定液材料等应符合要求。
16.1.5 掺入外加剂应与水泥有良好的适用性,其种类和掺入量应经试验确定,宜优先选用液态外加剂。
16.2主要机具16.2.1 主要机具包括旋挖钻机、起吊设备、泥浆设备及钢筋笼制笼机等设备。
16.2.2 旋挖钻机宜根据灌注桩设计参数、地质条件、场地条件和施工要求等合理选用。
常用旋挖钻机主要技术参数见表16.2.2。
表16.2.2常用旋挖钻机主要技术性能参数表钻机型号发动机功率(kw)动力头扭矩(kN·m) 主卷扬提拔力(kN)副卷扬提拔力(kN)最大钻深(m)最大孔径(mm)工作重量(t)BG25C 224 237 200/250 80/100 57 1900 76 BG30 354 270 250/317 80/100 70 2200 100 BG26 224/2100 260 230/295 80/100 65 2200 86.5 BG38 354/1800 380 290/370 100/125 91 3000 135 BG39 403 390 400 100/125 92 3600 150 SR220Ⅱ250 250 240 110 70 2300 71 SR220C 250 250 240 110 67 2300 70 SR250 250 285 256 110 70 2300 72 TR220D 213 220 200 110 65 2000 65 TR250D 250 261 240 110 80 2500 73 TR280DH 261 290 250 110 85 2500 67 TR360D 305 320 300 120 95 2500 105 TR550C 412 520 440 130 130 4000 172 XR220 246 220 200 80 65 2000 70 XR250 298 250 230 100 70 2500 80 TRM140 192 140 150 76 40~50 1600 45 TRM200 224 200 200 90 45~60 2000 65 SD10-Ⅰ125 100 140 50 40 1400 40SD10-Ⅱ125 100 140 50 50 1400 48 SD10-Ⅲ125 20 140 50 100 1400 40 Sd20 194 194 180 75 60 2000 65 SD28 263 286 250 75 80 2400 86 SD25W 221 250 250 75 75 2000 65.5 FR618 194 180 165 80 55 1500 55 FR626 250 250 250 100 70 2500 69 R160 205 180 180 70 52 1800 58 R200 224 210 200 100 60 2000 65 R260 354 260 250 100 80 2200 82 R400 400 398 360 140 100 3000 110 ZR280A 261 280 274 110 86 2500 80 ZR280B 261 280 283 110 86 2500 8816.2.3 钻杆宜依据地层条件和设计桩型选用。

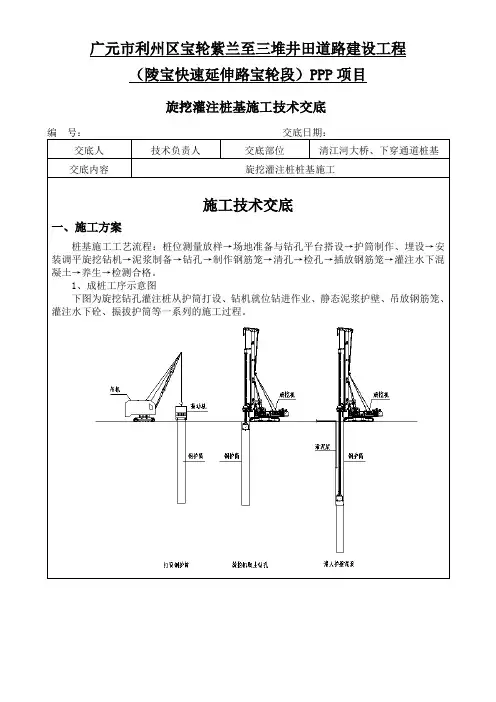

广元市利州区宝轮紫兰至三堆井田道路建设工程(陵宝快速延伸路宝轮段)PPP项目旋挖灌注桩基施工技术交底施工技术交底一、施工方案桩基施工工艺流程:桩位测量放样→场地准备与钻孔平台搭设→护筒制作、埋设→安装调平旋挖钻机→泥浆制备→钻孔→制作钢筋笼→清孔→检孔→插放钢筋笼→灌注水下混凝土→养生→检测合格。
1、成桩工序示意图下图为旋挖钻孔灌注桩从护筒打设、钻机就位钻进作业、静态泥浆护壁、吊放钢筋笼、灌注水下砼、振拔护筒等一系列的施工过程。
2、钻孔桩施工工艺流程渣,以泥浆性能参数控制。
第二次清孔是在下好钢筋笼和导管后进行,利用导管进行清孔,清孔时经常上下窜动导管,以便能将孔底周围虚土清除干净。
在第二次清孔后25min内及时注入第一斗混凝土。
否则重新测量沉渣或清孔。
清孔后沉渣厚度要符合设计要求。
钻进、终孔、清孔过程作好详细的钻孔桩成孔质量检查表。
1.4.5检孔A、钻进中应用检孔器检孔,检孔器用钢筋笼做成,其外径等于设计孔径,长度等于设计孔径的4~6倍,按要求检查钻进中和终孔的孔径。
B、.采用检孔器及时检查孔的中心位置、孔径、孔深、倾斜度、孔内沉淀层厚度,各项技术指标超过允许偏差时,要认真研究处理。
1.5 钢筋笼制作和安装1.5.1钢筋制作1.钢筋在钢筋加工场地按施工图纸加工。
根据桩基设计长度来确定分段制作的长度,钢筋笼在钢筋车间加工成型,用平板车运至墩位处安装。
2.依设计图纸的规定,各不同型号钢筋采用不同的连接方式,搭接长度必须满足设计及规范要求,主筋采用机械连接,即直螺纹套筒连接,直螺纹套筒宜采用正反丝;主筋连接头在车丝前必须切头且满足截头面平整,以保证接头密合,套筒连接后的接头需满足外漏丝不大于两丝,丝头拧紧力需满足以下要求:伸入承台内的钢筋除受构造限制外,还需做成与竖直线成15度角的喇叭形;每根桩内等距离设置三根φ57*3.5mm热轧无缝钢管,用于超声波测声法检查成桩质量,钢管底部封口,以免混凝土漏入。
