机电安装项目成品保护措施

  • 格式:docx
  • 大小:44.24 KB
  • 文档页数:18

机电安装项目成品保护措施

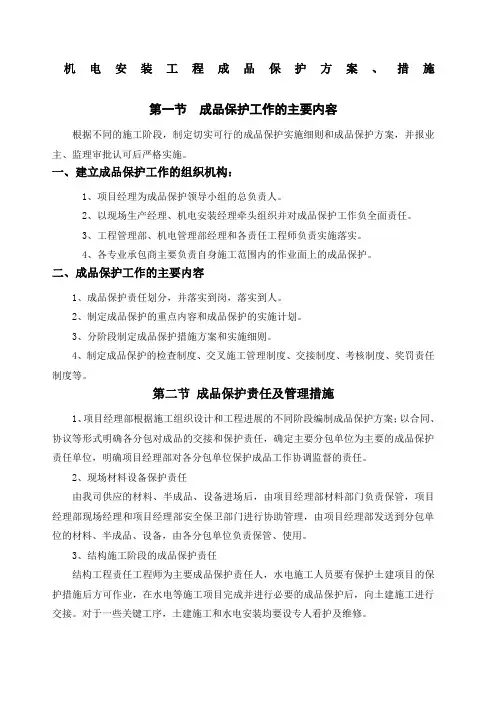

在机电安装项目中,成品保护措施是至关重要的工作。其目的是为了消除和避免成品在施工过程中的污染和损坏,从而减少成本,提高成品合格率和成优率。制定成品保护措施应遵循合理流程,先检查后保护,谁施工谁保护,材料运输中保护,施工过程中保护,措施切实可靠的原则。

对于成品保护的管理,合理的工序安排和减少交叉作业是关键。同时,要注意对人员进行思想教育,并设立成品保护员和监督员。管理人员应具有成品保护的防护意识,做好前期准备,吸取他方意见和交流。在现场要监管,并通过抽查充分发挥总包的力量。此外,人员到位、岗位齐备,做好成品保护教育,奖惩制度,定期检查,书面交接验收手续,成品保护交底记录,设置专职保护人员和现场出入口管理也是必要的。

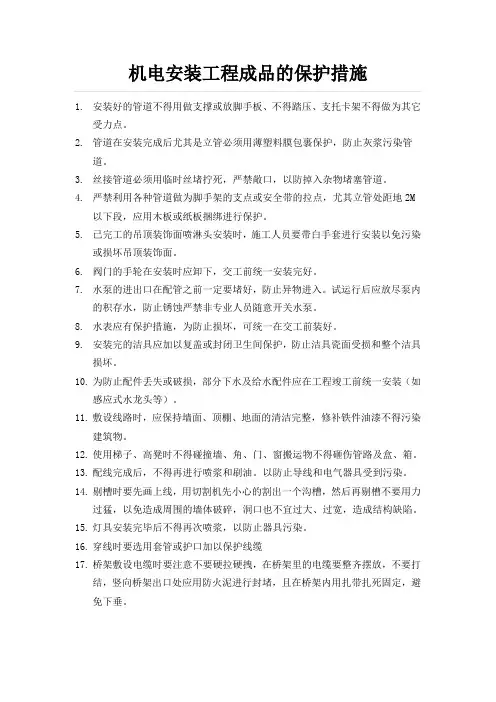

在成品保护技术措施方面,各专业应采取合理的工种施工顺序,尽量减少交叉污染。材料、设备及施工机具搬运过程中应采取措施防止碰撞或损坏已完工的成品。安装材料和成套设备进场时应有符合出厂标准要求的包装,卸货不得采用倾倒方式,不得抛、摔、滚、拖。易损易碎物品在搬运和安装中要轻拿轻放,小心翻转,防止磕碰和损伤。在脚手架的搭设和拆除过程中应注意不要碰撞或损坏已完工的成品。安装作业时要采取有效防护措施,不得损坏和污染已完工的墙面、地面。安装好的管道和吊支架不得用作支撑或其它用途的受力点,不得攀拉、踩踏或放置脚手板。

在墙、地面内暗敷管线时,必须严格控制剔槽的宽度和深度,以避免对混凝土梁、板、柱、墙造成不必要的损坏。此外,不得随意剔槽、打洞,更不能擅自切断钢筋。为保护给排水、管道工程成品,我们需要合理安排施工顺序,避免安装工程对土建工程的成品造成破坏和污染。在给、排水管道、水表、阀门、设备等安装完毕后,应采用塑料薄膜全部进行包裹,避免土建施工或涂刷工程施工对其造成污染。同时,我们还需要防止物品对管道、管配件、设备的磕碰、损伤,严禁在管道、管配件、设备上拴吊物品和搁置脚手架。

对于管道工程,我们需要在预制加工好的管道端部加临时管箍、专用封盖或用纸袋将管口封好,以防丝口损伤和锈蚀。预制管段应码放整齐,底部用木方架空隔潮,堆放场地应有防雨、防潮、防晒等措施。在明装管道安装完成后,我们应该用塑料膜、纸张等材料进行包裹,防止管道表面被污染。此外,安装好的管道不得用做吊拉负荷及做支撑,也不得做蹬踩。在搬运材料、机具及施焊时,要有具体防护措施,不得将已做好的墙面和地面弄脏、砸坏。在竣工时,我们应将阀门的手轮卸下,保管好,以备使用。

对于消防管道及设备,我们需要在施工完毕后,对各部位的设备组件进行保护,防止碰动跑水,损坏装修成品。我们还需要加强管理,防止丢失和损坏。在消防管道安装与土建及其它管道发生矛盾时,不得私自拆改,要经过设计,办理变更洽商妥善解决。在喷洒头安装时,我们需要避免污染和损坏吊顶装饰面。在消火栓箱配件安装前,施工现场应达到保护条件。系统通水后,应采取保护措施,防止碰动跑水,损坏装修成品。

最后,对于室内消防气体灭火系统管道,我们需要特别注意清洁和保护。在管道刷油前,应先清理好周围环境,防止尘土飞扬,保持清洁。在涂漆的管道、设备及干燥过程中,应防止冻结、撞击、震动和温度剧烈变化。同时,水表也应有保护措施,为防止损坏,可统一在交工前装好。 预制的干、立、支管应按编号排放在平整场地上,并用木方垫好。不允许大管压小管码放,严防脚踏和物品砸坏。

安装好的螺纹连接管道要注意保护管端丝扣。不能用作支撑架、系安全带、放脚手板,更不得蹬踩。

安装好的管道和设备在抹灰、喷涂前应做好防护处理,以免被污染。

已安装好的气瓶室应有专人管理,以防误喷操作失误。燃气管道不得用作支撑或放脚手板,不得踏压,其支托卡架不得做为其它用途的受力点。中断施工时,管口一定要加以临时封闭。管道在喷浆前面加以保护,防止灰浆污染管道。手轮在安装时应卸下,交工前统一安装完好。煤气表应有保护措施,为防止损坏,可统一在交工前装好。如果已装饰完的房间需要动用气焊,则应用铁皮遮挡墙面和地面,以防污染。

管道及设备的保温必须在地沟及管井内进行清理,并且必须在不再有下道工序损坏保温层的前提下进行保温。一般管道保温应在水压试验合格、防腐已完方可施工,不能颠倒工序。保温材料进入现场不得雨淋或存放在潮湿场所。保温后留下的碎料应由负责施工的班组自行清理。明装管道的保温,土建若喷浆在后,应有防止污染保温层的措施。如有特殊情况需拆下保温层进行管道处理或其它工种在施工中损坏保温层时,应及时按原要求进行修复。

预留排水管口和卫生洁具排水接口应采取玻纤布或塑料专用闷盖封闭保护,防止建筑垃圾和杂物进入排水管道,造成管道堵塞。管道安装完成后,在抹灰、喷涂作业前用塑料膜、纸张等材料进行包裹,防止管道表面被污染。安装完的塑料管道应加强保护,尤其是立管距地2m以下时,应用木板捆绑保护。严禁利用塑料管道做为脚手架的支点或安全带的拉点、吊顶的吊点。不允许明火或大功率灯具烘烤塑料管,以防管道变形。地面上排水立管的根部用素砼做“圆台”保护,距地面2米以下的立管,在施工过程中应采用木板或纸板捆绑保护。出屋面的透气管口应及时安装透气帽,以防杂物落入。油漆粉刷前应将管道用纸包裹,以免污染管道。

在搬运和安装卫生洁具时要防止磕碰。稳装后,洁具排水口应用防护用品堵存,镀铬零件用纸包好,以免堵塞或损坏。 B。在剔除釉面砖和水磨石墙面的孔洞时,建议使用手电钻或小凿轻轻剔除釉面,直到剔到砖底的灰层才可以用力,但不要过于猛烈,以免破坏表面或出现空鼓现象。

C。洁具安装稳固后,为防止配件丢失或损坏,如拉链、堵链等材料和配件应在竣工前统一安装。

D。安装完成的洁具需要加以保护,以防瓷面受损或整个洁具损坏。

E。卫生洁具和龙头应在装修工程完工后、交付验收前进行安装。安装完成后应立即采用原包装或其他可靠方式进行保护,以免被污染、划伤和损坏。

F。在进行通水试验前,应检查地漏是否通畅,分户阀门是否关闭。然后按层段分房间逐一进行通水试验,以免漏水影响装修工程。

G。如果需要在洁具和龙头上方进行施工作业,必须采取可靠有效的防护措施,以防落物造成损坏和污染。

H。在交付验收前,对于安装有洁具和龙头的房间,应采取限入制度,并在房间内设置醒目的警示标志,不得踩踏或在卫生洁具上搁置物品。

暖通工程成品保护:

风管和风口:

A。在运输和搬运风管材料和成品时,要注意保护边角,避免碰撞和丢摔。

B。风管成品和半成品应避免在雨雪天进场,以防淋湿和污染表面。风管应堆放在宽敞、平整、干燥的室内场地上,地面用木头架空隔潮,确保叠放整齐,防止碰撞和倾倒造成表面损伤。

C。安装过程中暂停施工的风管系统,应将风管敞口用木夹板或硬纸板临时封闭,防止建筑垃圾和杂物进入风管。风管安装完成后或在隐蔽之前,应及时清洁风管的内外表面,清除杂物和污染物。

D。在靠近风管进行电焊、气割等作业时,应采用石棉板或铁皮类阻燃材料对风管进行隔离保护,以防火星、焊渣等飞溅物损伤风管表面。

E。明装风管的安装应在室内顶棚、墙面粉刷、喷涂完成后施工。如果工序发生改变,应在粉刷、喷涂或其他湿作业前,对已安装的风管采用塑料布包裹和保护。已安装风管的上方有孔洞时,应注意及时封堵和封闭洞口,以防重物坠落和污水滴落在风管表面,造成风管损伤和二次污染。

F。风口应带纸箱包装进场,搬运时轻拿轻放,叠放平整,严防碰撞、挤压和变形。

G。在安装风口和面板时,操作人员应佩戴干净的手套,防止污染已完成的墙面和顶棚。安装完成后应贴上膜保护,以防表面划伤和污染。

H。防火阀执行机构应加装保护罩,以防执行机构受损或丢失。

I。多叶调节阀要注意调整连杆的保护,保持螺母在拧紧状态。

保温绝热结构:无明显问题和需要改写的段落。

保温绝热材料和成品应避免在雨雪天进场,以防淋湿和受潮。在地面堆放时,应采用木板架空隔潮,叠放平整,防止挤压变形和损伤。施工时应遵循先上后下、先里后外的施工原则,施工中不得踩踏、挤压或将物品放在已完成的保温结构上,确保保温层不被破坏。明装管道的保温结构外面须用镀锌铁皮、彩钢板或薄铝板做保护层。如土建粉刷、喷涂施工在后,对已完成的保温结构保护层应采用塑料布包裹和保护。对人员经常跨越或容易踩踏的保温管道,必须在通道位置设置马鞍栈桥供人员通过,防止踩踏和损坏保温结构。镀锌铁丝、玻璃丝布、保温钉及保温胶等材料应放在库房内保管。保温用料应合理使用,尽量节约用材,收工时未用尽的材料应及时带回保管或堆放在不影响施工的地方,防止丢失和损坏。

消声器成品应在平整、无积水的室内场地上码放整齐,下部设有垫托,并有必要的防水措施。成品应按规格、型号进行编号,妥善保管,不得遭受雨雪、泥土、灰尘和潮气的侵蚀。在装卸、运输和安装过程中应轻拿轻放,以防损坏成品。在安装前应进行检查,充填的吸声材料不应有明显下沉。发现质量缺陷要进行修复。安装后如遇暂停工阶段,应将端口包扎严密,以免损坏或进入碴土等。

在整体安装的通风机、搬运和吊装时,与机壳边接触的绳索,在棱角处应垫好柔软的材料,防止磨损机壳及绳索被切断。解体安装的通风机,绳索捆绑不能损坏主轴、轴衬的表面和机壳、叶轮等部件。风机搬动时,不应将叶轮和齿轮轴直接放在地上滚动或移动。通风机的进排气管、阀件、调节装置应设有单独的支撑;各种管路与通风机连接时,法兰面应对中贴平,不应硬拉使设备受力。风机安装后,不应承受其它机件的重量。

预埋的电线管接口,土建施工时应注意保护,不允许堵塞。结构层内预埋的电线管、箱(盒)安装完成后,要采取有效措施防止堵塞、位移、砸扁或踩坏;特别是在浇灌混凝土时,应派专人看护,防止管路、箱(盒)位移和浆水进入或受机械损伤。线管预埋时应采用粘胶带封严管口及线盒,防止砼浆堵塞。砼拆模后及时检查处理到位。预埋线管应每间隔≤1000mm加锁固定,防止管、盒脱离。

C。在楼板上预埋的塑料管根部应该做20-30mm高的素砼保护。管口要用胶布或专用闷盖封口,并绑扎牢固,以防止管道折弯、损坏和杂物进入。严禁采用钳子夹扁或拗弯管子封口的做法。

D。预埋好的箱体和线盒可以采用木板或钢板进行封闭,也可以使用塑料编织袋、报纸等进行填充,以防止土建抹灰、喷涂作业时的污染或杂物进入。

E。在交付前,墙体和地面内暗敷的管线应该在完成面上对管线集中部位进行明显标识,以免装修时损坏管线。

F。配电箱和灯具应在(楼)地面、墙面、天棚基本完成后再安装。在安装前应采用塑料薄膜进行包裹和保护,并随时检查。
