FTTH业务自动激活系统建设方案
- 格式:pptx
- 大小:1.80 MB
- 文档页数:15
《科技传播》2021·2(下)145作者简介:赵伟,工程师,江苏省广电有线信息网络股份有限公司苏州分公司,研究方向为接入网网络规划和新业务。
沈鑫,江苏省广电有线信息网络股份有限公司苏州分公司。

广电FTTH自动激活系统的设计与实现赵 伟,沈 鑫摘 要 文章通过对FTTH 自动激活系统的设计,实现FTTH 网络下公客+集客全业务自动化配置管理:通过对FTTH网络逻辑资源统一规划、调度和配置,实现基于BOSS 产品的多样化配置模板管理和精准分发,降低了复杂业务环境下网络运营人工参与度和业务开通成本,提高网络稳定性。
关键词 FTTH ;统一规划;全业务;自动化;精准分发中图分类号 G2 文献标识码 A 文章编号 1674-6708(2021)277-0145-03随着FTTH 相关设备规模化部署,以及各类增值业务的快速增长,FTTH 业务开通中逐步浮现出一系列问题,例如:人工参与度过高带来的配置易出错问题,规模化部署后网络无法统一规划造成的网络运营成本高问题,由于可开通的业务类型单一带来的无法承载多类型业务的问题,以及由于缺乏统一系统来管理相关设备和用户数据带来的数据报表提取困难的问题等。
面对上述情况,本文通过FTTH 自动激活系统的设计,达到运营智能化、管理流程化、业务多样化的综合目标。
1 系统定位FTTH 自动激活系统负责OLT、ONU 的业务配置和管理下发,能够通过TL1对接厂商EMS 网管下发配置,也能通过SNMP 方式读取OLT 配置信息和ONU 数量信息等,具备统一、标准的接口规范,支持B/S 架构。
支撑苏州地区入围PON 设备厂商的OLT 及ONU 设备的FTTH 业务激活、去激活的快速化、标准化受理、配置、流程管控及结果呈现。
具体包括:1)具备对OLT 和ONU 配置自动下发能力:支持根据TL1告警和ONU 状态变更自动触发ONU 配置自动下发功能,支持对入网OLT 配置下发功能;2)具备对公客和集客业务的支撑能力:对FTTH 的多种业务,如公客、应急广播、小区机房监控、组播等集客业务的资源规划和配置模板定制功能;3)具备与BOSS 系统对接能力:可通过LDAP 方式读取BOSS 中接入终端的相关字段;4)具备跨厂家EPON 设备的统一集中管理功能;5)具体日常查询、维护和报表统计分析等功能。

(完整版)FTTH建设方案及造价分析FTTH建设方案及造价分析随着国家提出大力发展宽带信息网建设,光纤到户的建设高潮正在全国兴起。
用户需求是推动FTTH发展的动力之一。
从需求的角度分析,在新型宽带应用不断涌现的情况下,接入网的压力将不断增大。
现在,以高速互联网业务、图像文件处理、高清电视、视频电话、网络游戏、网上教育等为代表的宽带业务发展都很迅速,典型的业务带宽需求如表1所示。
表1 典型业务带宽需求目前在国内市场中,所采用的成熟的宽带接入技术包括以下几种:ADSL、ADSL2+、VDSL、LAN 和FTTH。
前3 种是基于铜线接入的,LAN 接入基于光纤+五类线,FTTH 基于光纤。
表2对几种接入方式进行了对比。
表2 各种宽带接入技术的比较相比较而言,铜线接入在价格方面具有很大的优势,但由于其带宽、传输距离、安全性、稳定性、维护等多方面的局限,无法满足多种宽带应用的需求。
FTTH在长距离传输的情况下仍能提供高带宽,且具有QOS保证,同时深入用户终端的管理方式为网管人员提供了更为便捷的管理手段。
从维护的角度来说,由于光纤接入不存在选线率的问题,且故障类别少,因此光纤接入的维护相对简单一些。
ADSL是目前主流的宽带技术,在铜线距离1KM以内时,下行带宽可以达到8Mbit/s的速率,但是上行速率只能达到1Mbit/s,无法满足包括语音(VOIP 和视频电话)、数据(高速Internet 业务)和视频(IPTV)在内的,面向未来的宽带应用。
带宽成为制约互联网性能的瓶颈,而FTTH在带宽方面的优势使得它成为未来网络接入发展的理想方向。
作为光电线缆龙头企业和运营商长期战略合作伙伴,亨通光电拥有一整套的FTTH解决方案,其主要产品线缆及ODN产品能够满足不同场景下FTTH建设需求。
一、总体方案亨通的ODN网络建设具有一定的前瞻性,既能够满足当前业务发展需求,又能为今后一段时间内的发展预留足够空间,避免重复建设。

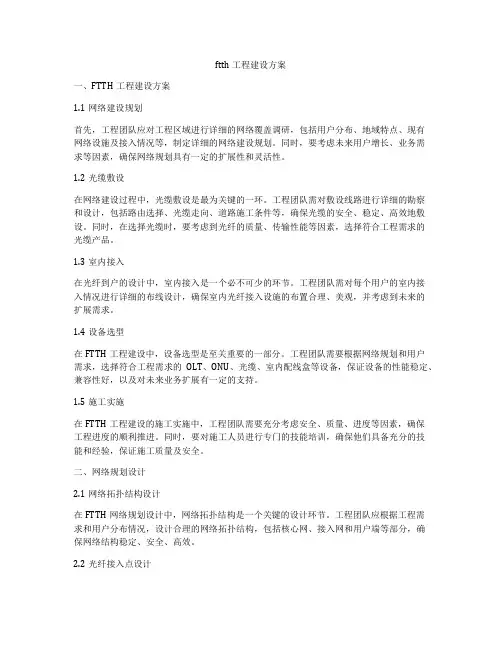

ftth系统工程施工方案一、项目背景随着信息时代的到来,宽带网络已经成为人们日常生活中不可或缺的一部分。
而FTTH (Fiber to the Home)即光纤到户的技术,正是为了满足人们对高速宽带的需求而发展起来的。
FTTH系统是一种通过光纤传输数据到用户家庭的宽带接入技术,它具有传输速度快、信号衰减小、带宽大、抗干扰能力强等优点,因此成为了当前宽带接入的主流技术之一。
本文将围绕FTTH系统工程的施工方案展开,通过详细的介绍和分析,希望能够为相关工程人员提供一些借鉴和参考。
二、工程概述1. 项目名称:某某地区FTTH系统工程施工2. 工程内容:光纤布线、设备安装、调试等3. 工程规模:覆盖某某地区的城市居民区4. 工程周期:预计为6个月三、施工方案1. 前期准备1.1 工程人员准备根据工程规模和施工周期,合理确定施工组织架构和人员配置,确保能够满足工程的需要。
一般包括工程经理、技术人员、施工人员等。
1.2 施工材料准备准备包括光纤、连接器、配线盒、光纤分纤器、设备机柜等在内的相关施工材料,确保充足并具备质量保证。
1.3 设备购置购置光纤传输设备、光纤拓扑分析设备、光缆测试设备等,确保施工过程中的测试设备和传输设备齐全。
1.4 工程环境准备在施工前对施工环境进行认真的勘察和评估,确保施工环境符合要求,并且进行必要的准备工作,比如清理施工场地,保障施工安全。
2. 施工流程2.1 规划设计进行施工前的光纤网络规划设计,包括光纤布线方案、网络设备布置方案等,确保满足用户需求。
2.2 光缆铺设按照规划设计的光纤布线方案,进行光缆的架设、连接和固定工作,保证光缆的完整性和安全性。
2.3 光交接箱安装配合光缆铺设工作,按照规划设计的光纤布线方案进行光交接箱的安装和连接工作。
2.4 设备安装进行光纤传输设备、光网络分析设备、测试设备等的安装和连接工作,确保设备的正常运行。
2.5 系统调试对完成安装的光纤传输系统进行全面的调试和测试工作,确保系统的正常运行和稳定性。
ftth工程建设方案一、FTTH工程建设方案1.1网络建设规划首先,工程团队应对工程区域进行详细的网络覆盖调研,包括用户分布、地域特点、现有网络设施及接入情况等,制定详细的网络建设规划。
同时,要考虑未来用户增长、业务需求等因素,确保网络规划具有一定的扩展性和灵活性。
1.2光缆敷设在网络建设过程中,光缆敷设是最为关键的一环。
工程团队需对敷设线路进行详细的勘察和设计,包括路由选择、光缆走向、道路施工条件等,确保光缆的安全、稳定、高效地敷设。
同时,在选择光缆时,要考虑到光纤的质量、传输性能等因素,选择符合工程需求的光缆产品。
1.3室内接入在光纤到户的设计中,室内接入是一个必不可少的环节。
工程团队需对每个用户的室内接入情况进行详细的布线设计,确保室内光纤接入设施的布置合理、美观,并考虑到未来的扩展需求。
1.4设备选型在FTTH工程建设中,设备选型是至关重要的一部分。
工程团队需要根据网络规划和用户需求,选择符合工程需求的OLT、ONU、光缆、室内配线盒等设备,保证设备的性能稳定、兼容性好,以及对未来业务扩展有一定的支持。
1.5施工实施在FTTH工程建设的施工实施中,工程团队需要充分考虑安全、质量、进度等因素,确保工程进度的顺利推进。
同时,要对施工人员进行专门的技能培训,确保他们具备充分的技能和经验,保证施工质量及安全。
二、网络规划设计2.1网络拓扑结构设计在FTTH网络规划设计中,网络拓扑结构是一个关键的设计环节。
工程团队应根据工程需求和用户分布情况,设计合理的网络拓扑结构,包括核心网、接入网和用户端等部分,确保网络结构稳定、安全、高效。
2.2光纤接入点设计在网络规划设计中,光纤接入点的设计是一个需要重点考虑的环节。
工程团队需充分考虑到用户的多样性需求,合理设计光纤接入点的位置和数量,满足不同用户的接入需求,保证用户的接入质量。
2.3室内布线设计室内布线设计是另一个需要充分考虑的环节。
工程团队应根据用户需求和网络规划,设计合理的室内布线方案,确保室内光纤接入设施的布置合理、美观,并考虑到未来的扩展需求。

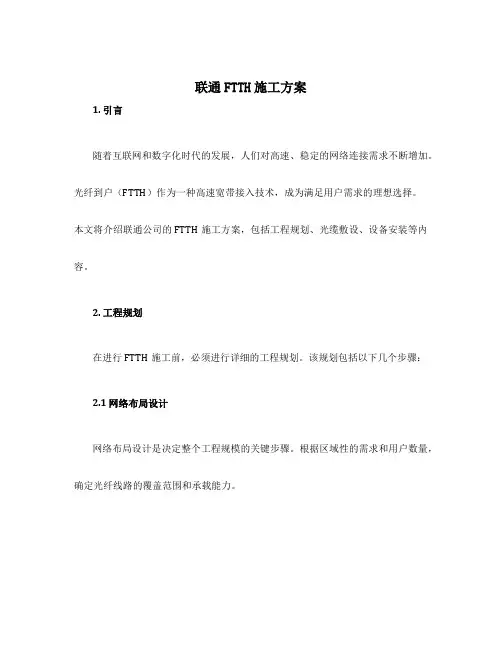

联通FTTH施工方案1. 引言随着互联网和数字化时代的发展,人们对高速、稳定的网络连接需求不断增加。
光纤到户(FTTH)作为一种高速宽带接入技术,成为满足用户需求的理想选择。
本文将介绍联通公司的FTTH施工方案,包括工程规划、光缆敷设、设备安装等内容。
2. 工程规划在进行FTTH施工前,必须进行详细的工程规划。
该规划包括以下几个步骤:2.1 网络布局设计网络布局设计是决定整个工程规模的关键步骤。
根据区域性的需求和用户数量,确定光纤线路的覆盖范围和承载能力。
2.2 资源需求评估根据网络布局设计,评估所需的光纤、光模块、光分纤盒等资源的数量。
同时还需要考虑通信设备和其他辅助工具的需求。
2.3 施工时间计划根据上述资源需求评估,制定详细的施工时间计划。
这涉及到物资采购、工人安排、工作进度等方面的考虑。
3. 光缆敷设在施工过程中,光缆的敷设是非常重要的一步。
下面是光缆敷设的主要步骤:3.1 环境准备在开始光缆敷设之前,必须做好环境准备工作,包括起始点和终点的标记、对路径进行清理等。
3.2 光缆敷设方式选择根据实际情况和工程规划,选择合适的光缆敷设方式,常见的方式包括道路铺设、管道敷设和架空敷设。
3.3 光缆敷设路径规划根据网络布局设计确定的路径规划,进行光缆敷设路径的规划,包括选择敷设路径、测量距离等。
3.4 光缆敷设操作在敷设过程中,注意光缆的保护,确保不受损坏。
同时还需要进行光缆的固定和标记,以便后续维护。
4. 网络设备安装光缆敷设完成后,需要进行网络设备的安装和调试。
下面是网络设备安装的一般步骤:4.1 设备选择和采购根据工程规划和用户需求,选择合适的网络设备,并进行采购。
4.2 设备安装位置规划根据光缆敷设路径和网络布局设计,确定网络设备的安装位置。
4.3 设备安装和连接按照设备厂家的安装手册,进行设备的安装和连接。
这包括设备的固定、电源的接入、光纤的连接等。
4.4 设备调试和测试设备安装完成后,进行设备的调试和测试,确保网络的正常运行。
ftth工程施工方案计划一、前言随着信息通信技术的迅猛发展,光纤到户(FTTH)技术已经成为了高速宽带接入的主流技术。
FTTH工程的施工方案计划对于工程的顺利进行和质量的保证至关重要。
本文将对FTTH工程的施工方案计划进行详细的分析和规划,以确保工程的顺利进行和质量的保障。
二、工程规划1. 项目概况FTTH工程是为了将光纤接入用户的家庭或企业,以提供高速的宽带服务。
工程的主要内容包括光纤线路的铺设、设备的架设与接入、光纤的连接和测试等工作。
2. 工程目标本次FTTH工程的主要目标是确保工程的按时完成和质量的保障。
在保证工程质量的前提下,尽可能减少施工时间和成本。
3. 工程范围FTTH工程的施工范围包括了光纤线路的布设、设备的架设和接入、光纤的连接和测试等方面。
4. 工程任务(1)完成光缆的敷设和连接工作;(2)架设光纤终端盒和光纤接头盒;(3)进行光纤的连接和测试;(4)制定保护措施,确保工程安全。
5. 工程周期本次FTTH工程的施工周期为3个月,其中包括了前期准备、施工实施和后期验收等环节。
三、施工方案1. 前期准备(1)组建施工团队:根据工程的任务和规模,组建合适的施工团队,确保人员的专业配备和工程的高效进行。
(2)勘察设计:对工程的施工区域进行勘察和设计,绘制详细的施工图纸和设计方案。
(3)采购设备材料:根据工程的设计方案,采购必要的设备和材料,确保工程所需的设备和材料充足。
2. 施工实施(1)光缆敷设:根据设计方案,进行光缆的敷设,确保光缆的布设符合要求。
(2)设备架设:在设计的位置进行设备的架设,确保设备的牢固和安全。
(3)光纤连接:进行光纤的连接工作,确保连接的牢固和准确。
(4)光纤测试:进行光纤的测试工作,确保连接的质量和稳定性。
3. 后期验收(1)工程验收:对工程进行综合验收,确保工程的质量和安全。
(2)文件整理:整理工程的相关文件和资料,确保工程的完整性和可追溯性。
(3)清理保洁:对工程现场进行清理和保洁,确保工程的整洁和安全。

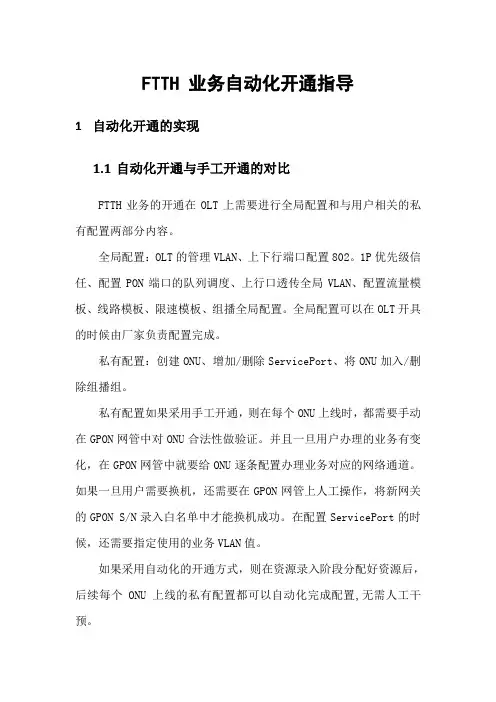

FTTH 业务自动化开通指导1自动化开通的实现1.1自动化开通与手工开通的对比FTTH业务的开通在OLT上需要进行全局配置和与用户相关的私有配置两部分内容。
全局配置:OLT的管理VLAN、上下行端口配置802。
1P优先级信任、配置PON端口的队列调度、上行口透传全局VLAN、配置流量模板、线路模板、限速模板、组播全局配置。
全局配置可以在OLT开具的时候由厂家负责配置完成。
私有配置:创建ONU、增加/删除ServicePort、将ONU加入/删除组播组。
私有配置如果采用手工开通,则在每个ONU上线时,都需要手动在GPON网管中对ONU合法性做验证。
并且一旦用户办理的业务有变化,在GPON网管中就要给ONU逐条配置办理业务对应的网络通道。
如果一旦用户需要换机,还需要在GPON网管上人工操作,将新网关的GPON S/N录入白名单中才能换机成功。
在配置ServicePort的时候,还需要指定使用的业务VLAN值。
如果采用自动化的开通方式,则在资源录入阶段分配好资源后,后续每个ONU上线的私有配置都可以自动化完成配置,无需人工干预。
1.2自动化开通的介绍AAATCMS6347OLT同步OTT认证资源管理系统客户系统回单资源配置8宽带、互动激活终端业务工单5OTT平台同步宽带上网账号及密码910外线施工单11外线派工12外线施工13下发配置根据施工单录入LOID1订单BOSS2通过营业厅BOSS受理业务后,BOSS传送工单到各系统,实现对各个系统的调动,最终实现业务自动发放.各系统承担的角色如下: 1)BOSS系统:实现用户业务受理和服务开通的作用。
BOSS受理客户业务申请生成用户需求工单.业务受理完成后从资管系统中进行分光器端口的预占、逻辑资源的预配以及各项开通工单的发放;2)资源管理系统:存储GPON OLT、分光器、端口、逻辑资源等资源系统,提供资源查询功能;3)AAA系统:实现对数据业务的授权4)OTT平台:实现对视频业务的授权5)NGB系统:对各厂家OLT设备实现网络通道的配置、打通。

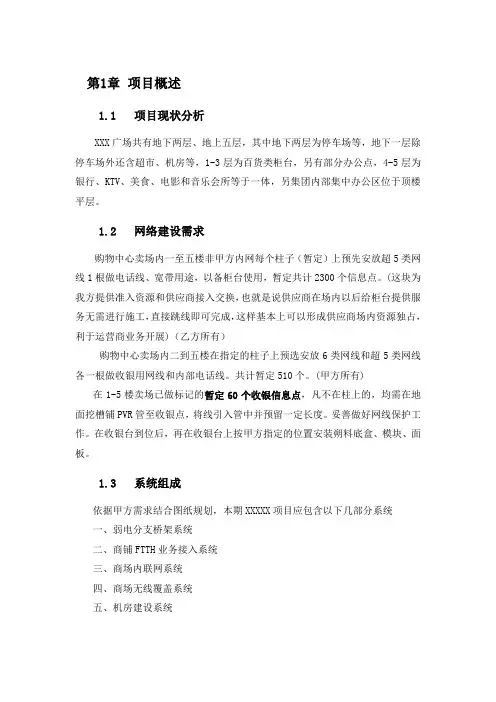

第1章项目概述1.1项目现状分析XXX广场共有地下两层、地上五层,其中地下两层为停车场等,地下一层除停车场外还含超市、机房等,1-3层为百货类柜台,另有部分办公点,4-5层为银行、KTV、美食、电影和音乐会所等于一体,另集团内部集中办公区位于顶楼平层。
1.2网络建设需求购物中心卖场内一至五楼非甲方内网每个柱子(暂定)上预先安放超5类网线1根做电话线、宽带用途,以备柜台使用,暂定共计2300个信息点。
(这块为我方提供准入资源和供应商接入交换,也就是说供应商在场内以后给柜台提供服务无需进行施工,直接跳线即可完成,这样基本上可以形成供应商场内资源独占,利于运营商业务开展)(乙方所有)购物中心卖场内二到五楼在指定的柱子上预选安放6类网线和超5类网线各一根做收银用网线和内部电话线。
共计暂定510个。
(甲方所有) 在1-5楼卖场已做标记的暂定60个收银信息点,凡不在柱上的,均需在地面挖槽铺PVR管至收银点,将线引入管中并预留一定长度。
妥善做好网线保护工作。
在收银台到位后,再在收银台上按甲方指定的位置安装朔料底盒、模块、面板。
1.3系统组成依据甲方需求结合图纸规划,本期XXXXX项目应包含以下几部分系统一、弱电分支桥架系统二、商铺FTTH业务接入系统三、商场内联网系统四、商场无线覆盖系统五、机房建设系统第2章管道预埋及桥架系统2.1项目概述本期项目所有线缆分为光纤、超5类双绞线(语音用)、6类双绞线等种类繁多。
为方便管理,使布线结构清晰明了,垂直线缆及水平主干线缆需要电缆桥架敷设。
垂直桥架(已施工完成,水平主干线缆采用400*200规格桥架。
工作区信息点线缆采用管线预埋的方式进行施工设计。
电缆桥架工程的施工严格按照《电气装置安装工程电缆线路施工及验收规范》GB 50168—1992进行设计。
在综合布线工程中,采用装配式槽形电缆桥架,安装在吊顶内,线槽的材料应为冷轧合金板,表面镀锌处理,线槽配以相应规格的分支辅件,以提供线路路由的弯转自如。
小区ftth工程建设方案一、工程建设目的随着互联网和数字化技术的快速发展,传统的有线网络已经无法满足人们对于高速、稳定的网络需求。
由于FTTH(Fiber to the Home)光纤到户技术的出现,为满足用户对网络速度、容量和质量的不断增长的需求提供了可行的解决方案。
基于此,小区FTTH工程建设的目的是提供高速、稳定、高品质的网络服务,以满足居民对网络的需求,提升小区整体的生活和工作品质。
二、工程建设范围1. 光缆敷设:在小区范围内进行光缆的铺设工作,确保光纤能够覆盖到每一个住户。
2. 其他设备安装:在小区内建设光纤接入节点和分发节点,确保网络信号能够在不同的区域内实现覆盖和传输。
3. 室内网线铺设:在每栋楼的楼道、走廊和电梯井等区域内进行室内网线的铺设工作,确保光纤信号能够覆盖到每一个住户的房间内。
4. 设备调试和优化:确保光纤网络能够稳定运行,提供高品质的网络服务。
5. 系统运维和维护:建立完善的网络管理系统,确保网络能够长期稳定运行。
三、工程建设方案1. 建设团队组织:成立专门的小区FTTH工程建设团队,由技术人员、工程师和管理人员组成,确保工程建设的有序进行。
2. 工程前期准备:在工程开工前,进行详细的工程规划和设计,确定光缆铺设路线和室内网线布线方案。
3. 光缆敷设:在小区内进行光缆的铺设工作,确保光纤能够覆盖到每一个住户。
4. 光纤设备安装:在小区内建设光纤接入节点和分发节点,确保网络信号能够在不同区域进行覆盖和传输。
5. 室内网线铺设:在每栋楼的楼道、走廊和电梯井等区域内进行室内网线的铺设工作,确保光纤信号能够覆盖到每一个住户的房间内。
6. 设备调试和优化:对光纤网络设备进行调试和优化,确保网络稳定运行。
7. 系统运维和维护:建立完善的网络管理系统,进行网络运维和维护工作,确保网络长期稳定运行。
四、工程建设预算根据工程建设的规模和范围,进行详细的工程预算,包括人员费用、设备费用、材料费用、维护费用等各项费用,确保工程建设资金充足。
FTTH自动开通相关数据配置规范1.OLT/ONU规范ONU注册方式:注册码注册方式,需要在ONU上人工配置key值,为了方便后期维护,统一取CRM系统中ONU的产品号为key。
需要在安装到用户端之前,通过WEB方式登录至ONU 上修改其key值。
PON口规范:FTTH使用单独的PON口,使用单独的PON业务板,也就是不与FTTB共用PON口,上行使用单独的上行口。
建议使用单独的OLT承载FTTH业务。
Onu注册ID(供参考):由于某些厂家ONUID从0开始,有些从1开始。
统一规定,所有厂家的ONUID都从1开始往后沿用,在资源管理系统录入FTTH业务的ONUID根据工程竣工后该PON口下分光器的端口最大容量而预先全量录入。
因农村区域目前存在不同业务共用PON口,而不同业务ONUID的分配在不同系统实现,为防止ONUID分配混乱,方便管理,明确FTTH业务ONUID分配范围为33-96,从大到小分配,FTTB/C/N业务范围:1-32,从小到大使用,97-128预留给FTTO业务使用。
(主要考虑目前开通FTTB场景,其ONUID已经从1开始使用,为避免割接而采取如此划分原则)VLAN规范:QINQ一律取在OLT上,每个PON口对应一个宽带外层VLAN,一个宽带内层ITMS VLAN,每个ONU对应一个宽带内层VLAN,每个PON对应一个窄带外层VLAN一个窄带内层VLAN。
具体说明由于QINQ统一取在OLT上,而且规定每个PON口业务分别共用一个宽带外层VLAN和一个窄带外层VLAN,因此,对于宽带业务,以现网MA5680T为例,共有14块业务板,若每块板子为8个口,则需要配置宽带外层VLAN的个数为14*8=112,考虑到以后会出现16个口的业务板,若14块业务板全为16口板,则需要配置的外层VLAN个数为14*16=224。
窄带业务的外层VLAN个数同宽带业务。
我们规划出100个宽带外层VLAN和100个窄带外层VLAN作为主用,并且规划出100个宽带VLAN和100个窄带VLAN作为以后业务发展备用。
1 引言随着各大运营商网络技术的革新,广播电视网络也需向综合业务大力发展,为了满足客户对业务的多样化需求,提高客户的好评率,鞍山广电自2015年开始启动了光纤到户(FTTH)方式的有线电视网络双向化改造。
由于FTTH设备品牌繁杂,无法进行统一配置管理,不同厂商的配置文件存在互不兼容等问题,缺乏统一的技术标准规范,在业务开通过程中配置文件需手动配置。
同时,网络中部署了多厂家不同版本的设备,所支持及运用的标准各有不同,每个设备品牌均提供不同的专业网管,即使FTTH业务自动开通业务在用户端零配置,也需要运行维护人员精通业务配置技术,熟悉不同设备型号的网管软件进行配置信息的逐一录入,导致运维人员的学习成本过高。
此外,不同品牌的网管软件由于厂商不同造成软件之间互不兼容,后台管理极其不便,且进行人工操作配置时,业务开通费时费力,效率低下,用户体验差,不符合FTTH用户大规模增长的客观需求。
区别于传统HFC网络的相关业务,FTTH业务开通技术复杂度较高。
FTTH家庭用户数量较多,用户需求多样,广电技术人员上门安装配置业务信息的工作量巨大,难以实现。
ONU安装的复杂性高、OLT与ONU耦合性高、无法实现业务的自动批量配置和自动下发是制约广电运营商FTTH业务开展的现实问题。
2 业务人工开通与自动开通的对比FTTH业务开通是指直接把光纤接到用户所需要的地方。
在数据双向传输的过程中,局端设备OLT是其核心组成部件,向上提供接入网网络接口,向下提供一点对应多点的接口,因此需要在局端设备OLT上进行全局配置和涉及用户的私有配置。
全局配置主要是进行配置管理和设置业务VLAN、配置OLT管理地址指定路由、配置OLT上下行端口、配置PON-ONU端口、设置网关和管理地址、流量限速模板、下行广播全局配置。
全局配置可在OLT开局时由设备厂商依据网络实际情况和业务发展实际需要进行参数设定并完成相关配置。
私有配置主要是ONU的创建、Service Port的增加或删除、ONU组播组的添加或删除。
