最新制氢压缩机安装施工方案
- 格式:doc
- 大小:371.00 KB
- 文档页数:28
氮氢压缩机设备施工方案一、前言1.1 背景介绍氮氢压缩机是一种重要的压缩和输送设备,广泛应用于工业生产中。
本文将针对氮氢压缩机设备的施工方案进行详细说明,以确保设备施工过程的顺利进行。
1.2 目的本文旨在为氮氢压缩机设备的施工提供一套详细的方案,包括施工流程、安全措施、质量要求等内容,以确保设备建设的安全高效。
二、施工准备2.1 设备检查在进行施工前,需要对氮氢压缩机设备进行全面检查,确保设备完好无损,各部件运转正常。
2.2 施工人员确保施工人员具有相关的操作证书和经验,能够熟练操作氮氢压缩机设备。
2.3 施工材料准备施工所需的各类材料和工具,包括管道、阀门、螺丝刀等。
三、施工流程3.1 安装准备1. 确定氮氢压缩机设备的安装位置,并进行相应的地基处理。
2. 对安装位置进行平整和清洁,准备安装基础。
3.2 设备安装1. 将氮氢压缩机设备吊装至安装位置。
2. 进行设备的各项连接,确保管路连接牢固。
3.3 调试1. 完成设备的电气连接,进行设备的调试工作。
2. 检查设备运行情况,确保设备运行正常。
四、安全措施4.1 施工安全1. 施工现场需设置明显的安全警示标识。
2. 施工人员必须佩戴安全帽、安全鞋等个人防护用具。
4.2 设备安全1. 在使用过程中,严禁超负荷运行。
2. 定期检查设备的安全阀、润滑系统等部件,确保设备安全稳定运行。
五、质量要求5.1 设备安装1. 安装过程中应认真测量,保证设备位置正确。
2. 安装完成后,对设备进行全面检查,确认设备无误后方可投入使用。
5.2 施工记录1. 对施工过程进行详细记录,包括施工图纸、检测报告等。
2. 确保施工记录的真实可靠。
六、总结氮氢压缩机设备的施工方案是设备建设过程中的关键环节,对设备安全稳定运行具有重要意义。
只有严格按照施工方案进行操作,才能确保设备的安装质量和安全性。
希望本文所述内容对氮氢压缩机设备施工提供一定的参考和帮助。
感谢阅读!。

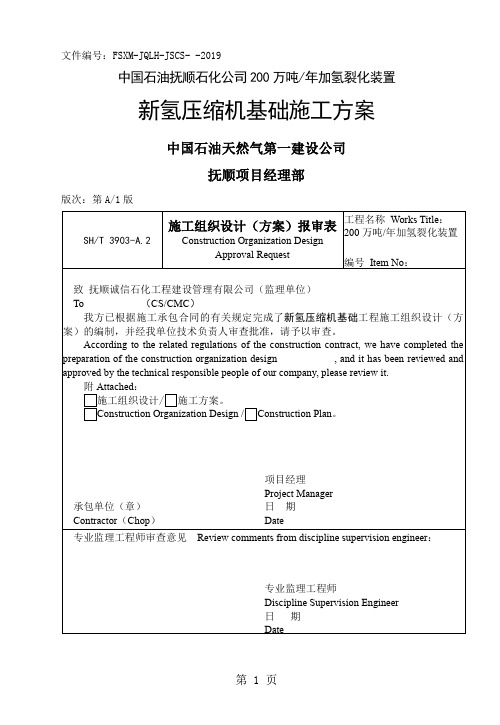

文件编号:FSXM-JQLH-JSCS- -2019中国石油抚顺石化公司200万吨/年加氢裂化装置新氢压缩机基础施工方案中国石油天然气第一建设公司抚顺项目经理部版次:第A/1版SH/T 3903-A.2 施工组织设计(方案)报审表Construction Organization DesignApproval Request工程名称Works Title:200万吨/年加氢裂化装置编号Item No:致抚顺诚信石化工程建设管理有限公司(监理单位)To (CS/CMC)我方已根据施工承包合同的有关规定完成了新氢压缩机基础工程施工组织设计(方案)的编制,并经我单位技术负责人审查批准,请予以审查。
According to the related regulations of the construction contract, we have completed the preparation of the construction organization design , and it has been reviewed and approved by the technical responsible people of our company, please review it.附Attached:施工组织设计/施工方案。
Construction Organization Design /Construction Plan。
承包单位(章)Contractor(Chop)项目经理Project Manager 日期Date专业监理工程师审查意见Review comments from discipline supervision engineer:专业监理工程师Discipline Supervision Engineer日期Date总监理工程师审核意见Review comments from chief supervision engineer:项目监理机构CS/CMC总监理工程师Chief Supervision Engineer日期Date施工技术措施报批表工程名称:200万吨/年加氢裂化装置编号:致:抚顺诚信石化工程建设管理有限公司(监理单位)我方已根据施工合同的有关规定完成了200万吨/年加氢裂化装置工程的《新氢压缩机基础施工技术方案》的编制,并经我单位上级技术负责人审查批准,请予以审查。
H型压缩机安装施工方案1. 引言H型压缩机作为一种重要的工业设备,在厂房和生产现场具有广泛的应用。
为确保H型压缩机的安全、高效使用,安装施工方案显得尤为重要。
本文将介绍针对H型压缩机的安装施工方案,以保障设备在安装过程中的顺利完成和良好运行。
2. 施工前准备在进行H型压缩机的安装施工前,需做好充分的准备工作,包括但不限于:•确定施工安装地点,并进行现场测量和布局规划;•准备所需的安装工具和设备,确保齐全;•确保施工人员具备相关技术和经验,并做好施工安全教育;•安排好电力、水源等必要的基础设施,确保施工顺利进行。
3. 安装施工步骤步骤一:基础准备•根据实际需求,在安装地点进行地基处理,确保地基坚固平整;•在地面布置好H型压缩机的基础支架或底座,确保支撑牢固。
步骤二:设备安装•将H型压缩机设备放置在准备好的基础支架或底座上,确保设备安装平稳;•调整设备水平位置,使用水平仪进行准确校准。
步骤三:管道连接•根据H型压缩机的进出口位置,连接好进出口管道,确保连接紧密无漏水现象;•完成管道连接后,进行压力测试,确保管路系统正常运行。
步骤四:电气连接•连接好H型压缩机的电源线路,按照设备说明书正确接线;•进行电气设备的调试和运行测试,确保设备正常工作。
4. 安全注意事项在H型压缩机的安装施工过程中,需注意以下安全事项:•严格遵守安全操作规程,佩戴好安全防护用具;•确保设备稳定,避免设备倾斜或移动;•在操作过程中,注意管道和电气设备的安全使用;•若发生安全事故,及时采取应急措施并报告相关负责人。
5. 结束语在H型压缩机的安装施工中,严格按照施工方案操作、注重细节和安全,将能确保设备安装完成后的正常运行。
希望本文提供的安装施工方案能对相关工程师和技术人员在实践中有所帮助,保障H型压缩机设备的高效运行和安全使用。
氢气增压压缩机安装施工计划一、项目概述氢气增压压缩机安装可不是个小工程呢,就像是给一个超级英雄打造专属装备一样酷。
这个氢气增压压缩机就像是一个大力士,要把氢气的压力变得更大,所以它的安装得特别小心、特别精确。
我们得先把场地准备好,这就好比给大力士准备一个舒适的家,这个场地要足够宽敞,还得安全,不能有乱七八糟的东西影响它的工作。
二、目标设定我们的目标就是让这个氢气增压压缩机稳稳当当地安装好,并且能够正常工作。
要达到这个目标,就得保证每一个零件都安装在正确的位置,每一个连接都超级牢固,就像拼图一样,一块都不能错。
而且在安装过程中不能对设备造成任何损坏,这就考验我们的细心程度啦。
三、行动步骤1. 设备检查在安装之前,要像检查一个刚到手的宝贝一样,仔细查看氢气增压压缩机的各个部件。
看看有没有在运输过程中被磕到碰到的地方,每个小零件都要数清楚,要是少了一个小螺丝,那可就像掉了一颗牙齿一样难受。
2. 场地清理与准备把安装场地打扫得干干净净,不能有灰尘和杂物。
要根据设备的尺寸和安装要求,画好安装的位置线,就像给大力士画一个专属的座位一样。
3. 基础安装先把压缩机的基础部分安装好,这个基础要打得特别牢固,就像盖房子打地基一样。
要严格按照设计要求来进行施工,使用的材料也得是质量好的,不然这个大力士站不稳可就麻烦了。
4. 设备吊装与就位这一步可就有点刺激了,就像把一个超级重的巨人抬起来放到指定的位置。
在吊装的时候,要使用合适的吊装设备,还要有经验丰富的操作人员,小心翼翼地把压缩机吊起来,然后准确无误地放到基础上。
5. 管道连接连接管道就像给大力士接上血管一样,要把各种管道按照设计图连接好。
管道的接口要密封好,不能让氢气泄漏出去,这可是非常危险的。
每连接好一个部分,都要检查一下是否牢固和密封。
6. 电气连接电气部分就像是大力士的神经系统,要把电线连接正确。
要注意电线的规格和接线的方式,不能接错了,不然这个大力士可就没法正常工作了。
压缩机安装施工方案一、前言压缩机是一种常用于工业生产中的设备,用于将气体压缩成高压气体,以满足生产中的需求。
为确保压缩机的安装施工顺利进行,并保证其正常运行和使用,本文将就压缩机安装施工方案进行详细的介绍和说明。
二、安装前准备工作1. 安装位置选择在安装压缩机之前,首先需要合理选择安装位置。
安装位置的选择应基于以下几点考虑:- 场地布局合理,方便维护和操作。
- 声音和振动不会对周围环境和设备产生过大的影响。
- 有良好的通风条件,以保证压缩机正常散热。
2. 安装环境准备在安装压缩机前,需要对安装环境进行准备。
这包括:- 清理安装位置,确保无杂物和障碍物。
- 检查地面平整度,如果不平整需要进行修整。
- 确保安装位置无水和湿气浸润。
3. 确定安装方式根据压缩机的类型和特点,选择适合的安装方式。
常见的安装方式包括地面安装和墙壁安装。
根据实际情况进行合理选择。
三、安装施工步骤1. 准备安装工具和材料在进行安装施工之前,需要准备好所需的工具和材料。
简单的压缩机安装工具包括电钻、起重工具、扳手等。
而材料方面可能需要螺栓、螺母、密封垫片等。
2. 安装基座根据实际情况,选择合适的基座材料,如混凝土或金属板。
将基座放置在预定的安装位置上,并根据压缩机的尺寸和定位脚孔位置进行固定。
确保基座牢固、平整。
3. 安装压缩机将压缩机放置在预定的基座上,并通过螺栓将其固定。
根据压缩机的安装手册和安装需求,注意安装的细节和要求,确保安装正确。
4. 连接管路根据设计要求,将压缩机的进气管路和出气管路与系统管道连接。
在连接过程中,需要注意管道的布局、管道材质和管道密封。
确保管道连接紧密、牢固,并进行必要的密封处理。
5. 连接电源根据压缩机的电源要求,将电源线连接到压缩机的电源接口上。
确保电源线连接正确,并进行必要的绝缘和接地措施,以确保安全使用。
6. 安装附件根据需要,安装和连接压缩机的相关附件,如水冷却器、气缸等。
在安装过程中,需按照设备说明书和相关标准进行操作,并确保附件的连接牢固可靠。
压缩机安装施工方案一、引言压缩机是现代工业中常见的设备之一,主要用于将气体或蒸气压缩成高密度气体,以供各种工业生产、制冷系统和空气动力设备等使用。
压缩机的安装施工对其正常运行和使用起着至关重要的作用。
本文将详细介绍压缩机安装施工方案。
二、安全措施1.在安装压缩机前,必须明确地划定工作区域,并确保工作区域内没有其他人员非法闯入。
2.在安装过程中,所有的电源必须切断,并进行有效的电气接地。
3.进行安装的所有人员必须穿戴好必要的个人防护装备,如安全帽、护目镜、防护手套等。
4.在压缩机安装完成后,必须对其进行彻底的检查和试运行,并确保所有的备件、工具等杂物已被清除。
三、安装步骤1.选择合适的安装地点:首先需要选择一个平坦、无阻碍和通风的场所来放置压缩机。
同时还要确保该地点有足够大小的安装空间和承重能力。
2.安装基础支撑:根据压缩机的规格和重量,在安装地点上进行合适的基础支撑的设计和施工。
基础支撑必须牢固、稳定,并能够承受压缩机在运行中产生的震动和负荷。
3.安装压缩机本体:将压缩机正确地放置在基础支撑上,并确保其与基础支撑之间没有任何松动或偏移。
同时还要注意相应的安全距离和通风要求。
4.检查和安装相应管路:在压缩机的入口和出口位置上,安装相应的管路和阀门,以保证气体的流通和控制。
同时还要确保管路的通畅和无泄漏。
5.接通电源和信号线:安装好所有的电缆和信号线,并确保其正确地接通到压缩机的相应接口和电源。
6.检查和调试:在安装完成后,必须对压缩机进行仔细的检查和调试。
首先要检查所有的接口、管路和电源是否连接正确,然后进行空载试运行,最后进行全负荷试运行。
7.编写安装报告:在安装完成后,必须详细记录下安装的各项工作内容和情况,并编写安装报告。
报告中应包括安装的日期、施工人员、安装地点、压缩机规格和型号、安装步骤和检查结果等。
四、验收和交付1.验收:在试运行完成后,必须进行压缩机的验收。
验收时要根据相关标准和规范,对压缩机的各项性能、功能和安全性进行检查和测试。
目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)四、施工前准备 (3)五、设备开箱检验 (5)六、基础验收 (5)七、安装地脚螺栓 (6)八、主机组就位安装及找正 (6)九、机组灌浆 (8)十、机组内件安装检查 (8)十一、辅机和管路安装 (11)十二、联轴器对中 (12)十三、机组的运转试验 (12)十四、QHSE组织机构与措施 (13)一、编制依据1.1 中国石化工程建设公司设备安装相关图纸 1.2沈阳远大压缩机制造有限公司使用说明书1.3《石油化工机器设备安装工程施工及验收通用规范》SH/T3538-2005 1.4 《石油化工往复压缩机工程技术规定》SH/T3143-2004 1.5 《石油化工设备安装工程质量检验评定标准》SH 3514-2001 1.6 中国石化长岭分公司的相关规定 二.工程概况2.1 反吹氢,补充氢联合压缩机K-(102+103)A/B 是中国石化长岭分公司120万吨/年S-Zorb 催化汽油吸附脱硫装置的关键核心设备之一,设备型号为2D10-1.38/26.35-66.16-4.6/19.5-38型,本压缩机为两列两段一级,对称平衡式压缩机,气缸为无油润滑、水冷式双作用。
布置方式为单层平面布置,压缩机和电动机及部分辅助设备安装在一个撬体上。
其具体布置方式见下图:2.2 主要技术参数见下表:三.施工部署 3.1. 机组安装工艺流程注:机组内件检查安装视厂家安装要求而定,本机组采用无垫铁安装工艺,具体安装工艺要求在下文中详细介绍。
3.2 项目组织机构根据长岭分公司原油劣质化和油品质量升级改造工程的施工情况,我公司按国际惯例采用项目法施工,组建中国石化集团第五建设公司长岭分公司原油劣质化和油品质量升级改造工程项目经理部,其施工组织机构图如下:设备开箱检验基础验收安装地脚螺栓机组一次灌浆 机组二次找正 机组内件清洗检查安装主机组就位联轴器对中机组试车机组初找正机组二次灌浆 设备附件安装四.施工前准备4.1 技术准备1)相关施工人员应熟悉和施工图有关技术规程、施工方案。
盈丰商住中心钢筋工程施工方案石家庄盈德公用气体岛项目制氢装置压缩机安装施工方案编制人:审核:批准:安全负责人:甲方代表:日期:年月日中石化工建设有限公司目录1 编制说明2 编制依据3 工程概况4 施工条件5 基础验收与处理6 地脚螺栓与垫铁7 压缩机拆检、清洗、组装8 电机检查9 压缩机组的安装10 压缩机联轴器找正对中11 灌浆12 仪表的拆检13 管道安装(与压缩机联接部分)14 P3.5-1.39/23-41型氢气压缩机负荷运转试验15 2D12-47.78/4-10型开工压缩机(K-25102)电动机单独试运转16 2D12-47.78/4-10型开工压缩机(K-25102)负荷试运转17 防护措施18施工安全措施19质量保证措施及注意事项20 劳动力组织21 主要施工机具22 压缩机安装进度计划(见附表1)1 编制说明本工程中安装2D12-47.78/4-10型开工压缩机组(设备位号K-25102)1台,P3.5-1.39/23-41型氢气压缩机2台。
本方案仅适用于石家庄盈德公用气体岛项目制氢装置压缩机安装施工压缩机安装施工。
2 编制依据2.1 2D12-47.78/4-10型开工压缩机(K-25102)使用说明书2.2 P3.5-1.39/23-41型氢气压缩机使用说明书2.3《机械设备安装工程施工及验收通用规范》GB50231-982.4《压缩机、风机、泵安装工程施工及通用规范》GB50275-982.5《化工建设项目进口设备、材料检验大纲》HG20234-932.6《化学工业工程建设交工技术文件规定》HG20237-942.7《石油化工施工安全技术规程》SH3505-19992.8随机安装图纸b.吸入压力 2.3MPa(G)c.排气压力 4.1MPa(G)d.吸入温度40℃e.排气温度97.4℃f.循环水进水温度32℃g.循环水排水温度42℃h 润滑油压力(G) 0.30~0.35MPa(G)i.循环水进水压力(G) 0.40MPa(G)g.循环水回水压力(G) 0.20MPa(G)k.压缩机转速585r/minl.轴功率45KWm.活塞行程180mmn.气缸直径φ110mmo.噪声≤85db(A)p.主机重量4900Kgq.最大零件重量(电机) 1100Kgr.传动方式异步电机直联传动s.机组外形尺寸(长、宽、高) 3530x400x1900 (mm) t.介质:氢气电动机a.型号YB2-315M-10Wb.额定功率55KWc.额定电压380Vd.转速(同步转速) 600r/mine.电机重量1100Kgf.防爆等级dⅡCT43.2.2 2D12-47.78/4-10型开工压缩机a.容积流量(吸入状态) 47.78 m3/minb.吸入压力0.4 Mpa(G)c.排气压力 1.0 Mpa(G)d.吸入温度40 ℃e.排气温度126 ℃f.压缩机转速420 r/ming.活塞行程240 mmh.轴功率436 KWi.噪声≤85 dB(A)j.主轴颈200 mmk.气缸直径450 mml.循环水进/出水压力0.4/0.2 Mpa(G)m.循环水进/出水温度32/42 ℃n.润滑油供油压力(G)0.35~0.4 MPao.润滑油供油温度(G)≤45 ℃p. 主轴承温度≤65 ℃q.主机重量25200 Kgr.最大检修件重量(气缸) 2862 Kgs.传动方式异步电机直接传动t.主机外形尺寸(长×宽×高) 6970*8875*3650mm(不含活塞杆抽芯长度)u.冷却水耗量:35t/h电动机技术参数a.型号YAKK710-14Wb.名称增安型高压三相异步电动机c.防爆等级ExeIIT3d.防护等级IP54e.同步转速428 r/minf.额定功率560 kwg.额定电压10000 Vh.飞轮矩 1.2 tm2i.定子重量4900 Kgj.转子重量3800 Kgk.电机重量13000 Kgl.转向(面向电机轴伸端看)逆时针4 施工条件4.1安装前应具备下列技术资料4.1.1能满足安装需要的图纸,包括机组布置图、基础图、装配图、配管图,安装使用说明书;4.1.2工厂检验报告,组装记录及合格证书和历年检修记录;4.1.3机组装箱清单;4.1.4基础中间交接资料;4.1.5相关的标准规范、技术要求、施工方案。
氮氢压缩机设备施工方案一、项目背景二、施工步骤1.施工准备a.指定专人负责施工,并组建施工队伍。
b.确保施工现场和周边环境整洁,并配备必要的安全防护措施。
c.检查设备材料的完整性和质量,并确保备件齐全。
2.基础施工a.按照设备厂家提供的基础图纸进行测量和铺设基础。
b.基础施工完成后,进行基础验收,并确保基础的平整度和强度符合要求。
3.安装氮氢压缩机设备a.按照设备制造商提供的安装图纸进行设备安装。
b.先安装设备底座,并使用高强度螺栓将其固定在基础上。
c.按照设备制造商提供的步骤,逐步安装氮氢压缩机的各个部件,包括压缩机、电机、冷却器、控制箱等。
d.安装完成后,对设备进行水平度和平衡度调整,确保设备的运行平稳。
4.联接管路a.根据设备高度和布置图纸,安装进气管路、排气管路和冷却水管路。
b.选择合适的管材、阀门和连接件,确保管路的安全和稳定。
5.安装电气设备a.按照电气布置图纸进行电气设备的安装。
b.安装主电源进线柜和设备控制柜,并进行接线工作。
c.进行设备的接地和绝缘检查,并确保电气设备的正常运行。
6.系统调试a.按照设备厂家提供的调试流程,逐步对系统进行调试。
b.先进行设备的机械调试,包括紧固件的检查、润滑剂的添加等。
c.然后进行设备的电气调试,包括电气连接的检查、开关的测试等。
d.最后进行系统的整体调试,并进行性能和安全性的检测。
7.施工验收a.完成系统调试后,进行设备的验收工作。
b.对设备的运行情况进行监测,并进行设备运行记录的管理。
c.对设备运行中的问题进行处理,并及时进行维护和保养。
三、关键注意事项1.施工中必须遵守相关安全操作规范,确保施工人员的人身安全。
2.施工前必须仔细阅读设备厂家提供的施工图纸和操作手册,并按照要求进行施工。
3.设备的运行方向和电气接线必须符合设备制造商的要求。
4.定期对设备进行维护和保养,并及时排除设备故障。
5.在施工过程中,及时与设备厂家沟通并寻求技术支持,确保施工的顺利进行。
压缩机安装施工技术方案一、项目背景及目标压缩机作为工业生产中的重要设备,其安装施工质量直接影响到整个生产线的运行效率。
本项目旨在为某工厂提供一套完整、高效的压缩机安装施工方案,确保设备安装到位,运行稳定。
二、施工准备工作1.确定施工队伍:挑选一支经验丰富、技能过硬的施工队伍,为项目的顺利进行提供保障。
2.施工材料准备:根据压缩机型号和施工要求,准备相应的施工材料,如管道、阀门、支架等。
3.施工工具准备:确保施工过程中所需的工具齐全,如扳手、螺丝刀、焊接设备等。
4.技术培训:对施工人员进行压缩机安装技术的培训,确保他们熟悉安装流程和注意事项。
三、压缩机安装流程1.基础施工:根据压缩机安装图纸,对设备基础进行施工,确保基础尺寸、强度满足要求。
2.设备搬运:采用专业的搬运工具,如叉车、吊车等,将压缩机搬运至安装位置。
3.设备就位:将压缩机放置在基础平台上,调整水平度,确保设备稳定。
4.管道安装:根据设计图纸,安装压缩机进排气管道、冷却水管道等。
5.电气安装:按照电气设计图纸,安装电源线、控制线等,确保压缩机正常运行。
6.阀门安装:根据工艺要求,安装相应的阀门,如减压阀、截止阀等。
7.调试与验收:完成设备安装后,进行调试,确保设备运行稳定,达到设计要求。
四、施工质量控制1.施工过程监控:对施工过程进行实时监控,确保施工质量。
2.施工记录:详细记录施工过程中的关键数据,如设备安装位置、管道长度等。
3.质量验收:在设备安装完成后,组织质量验收,确保设备安装质量。
4.问题整改:针对验收过程中发现的问题,及时进行整改,确保设备安装质量。
五、施工安全措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识。
2.施工现场管理:加强施工现场管理,确保施工现场安全。
3.安全防护:为施工人员配备安全防护用品,如安全帽、防护眼镜等。
4.应急预案:制定应急预案,确保在突发情况下,能够迅速采取措施,保障人员安全。
六、施工进度安排1.制定施工计划:根据项目要求,制定详细的施工计划,确保施工进度。
