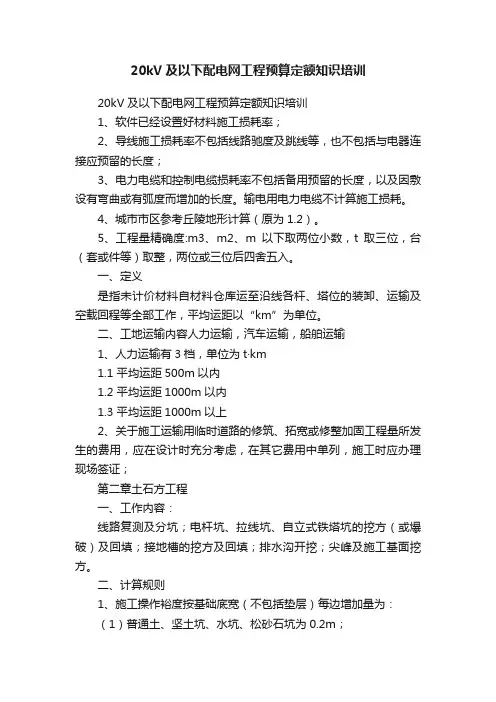

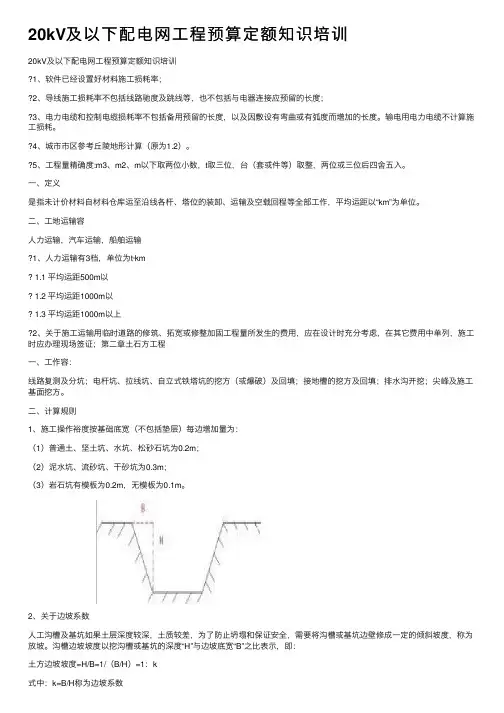

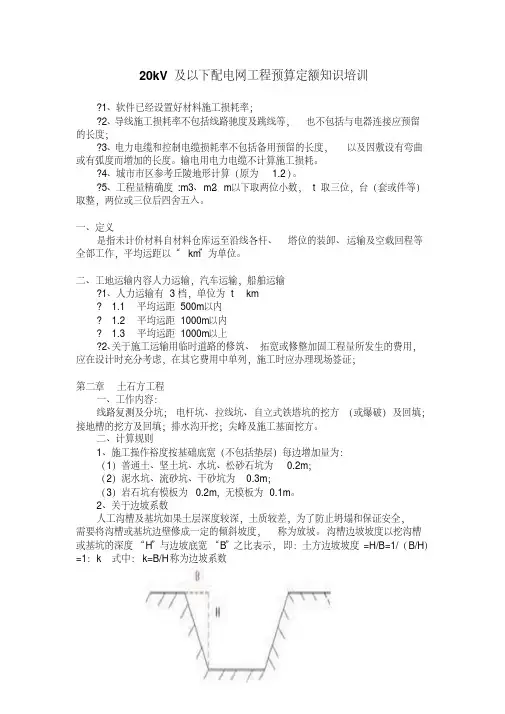

20kV及以下配电网工程预算定额知识培训?1、软件已经设置好材料施工损耗率;?2、导线施工损耗率不包括线路驰度及跳线等,也不包括与电器连接应预留的长度;?3、电力电缆和控制电缆损耗率不包括备用预留的长度,以及因敷设有弯曲或有弧度而增加的长度。
输电用电力电缆不计算施工损耗。
?4、城市市区参考丘陵地形计算(原为 1.2)。
?5、工程量精确度:m3、m2、m以下取两位小数,t取三位,台(套或件等)取整,两位或三位后四舍五入。
一、定义是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作,平均运距以“km”为单位。
二、工地运输内容人力运输,汽车运输,船舶运输?1、人力运输有3档,单位为t·km? 1.1 平均运距500m以内? 1.2 平均运距1000m以内? 1.3 平均运距1000m以上?2、关于施工运输用临时道路的修筑、拓宽或修整加固工程量所发生的费用,应在设计时充分考虑,在其它费用中单列,施工时应办理现场签证;第二章土石方工程一、工作内容:线路复测及分坑;电杆坑、拉线坑、自立式铁塔坑的挖方(或爆破)及回填;接地槽的挖方及回填;排水沟开挖;尖峰及施工基面挖方。
二、计算规则1、施工操作裕度按基础底宽(不包括垫层)每边增加量为:(1)普通土、坚土坑、水坑、松砂石坑为0.2m;(2)泥水坑、流砂坑、干砂坑为0.3m;(3)岩石坑有模板为0.2m,无模板为0.1m。
2、关于边坡系数人工沟槽及基坑如果土层深度较深,土质较差,为了防止坍塌和保证安全,需要将沟槽或基坑边壁修成一定的倾斜坡度,称为放坡。
沟槽边坡坡度以挖沟槽或基坑的深度“H”与边坡底宽“B”之比表示,即:土方边坡坡度=H/B=1/(B/H)=1:k 式中:k=B/H称为边坡系数3、各类土、石质的边坡系数见下表?4、电杆坑、拉线坑、铁塔坑的土、石方量计算(1)通用规则:?正方体(不放边坡):V=a2×h(m3)?长方体(不放边坡):V=a×b×h(m3)?平截方尖柱体(放边坡):?V=h/3×(a2+aa1+a12)×(m3)?平截长方尖柱体(放边坡):?V=h/6×[ab+(a+a1)(b+b1) +a1b1)](m3)?h-坑深?a(b)-坑底宽[=基础宽+2×每边操作裕度]?a1(b1)-坑口宽[=a(b)+2×h ×边坡系数]需要明确的是:材料自来源地到材料集散地(工地仓库)的运输不属于工地运输,应包含在材料预算价格中,未计价材料(装置性材料)预算价格应包含自来源地到材料集散地包括原价在内的一切费用。
20kV及以下配电⽹⼯程预算定额知识培训20kV及以下配电⽹⼯程预算定额知识培训1、软件已经设置好材料施⼯损耗率;2、导线施⼯损耗率不包括线路驰度及跳线等,也不包括与电器连接应预留的长度;3、电⼒电缆和控制电缆损耗率不包括备⽤预留的长度,以及因敷设有弯曲或有弧度⽽增加的长度。
输电⽤电⼒电缆不计算施⼯损耗。
4、城市市区参考丘陵地形计算(原为1.2)。
5、⼯程量精确度:m3、m2、m以下取两位⼩数,t取三位,台(套或件等)取整,两位或三位后四舍五⼊。
⼀、定义是指未计价材料⾃材料仓库运⾄沿线各杆、塔位的装卸、运输及空载回程等全部⼯作,平均运距以“km”为单位。
⼆、⼯地运输容⼈⼒运输,汽车运输,船舶运输1、⼈⼒运输有3档,单位为t·km1.1 平均运距500m以1.2 平均运距1000m以1.3 平均运距1000m以上2、关于施⼯运输⽤临时道路的修筑、拓宽或修整加固⼯程量所发⽣的费⽤,应在设计时充分考虑,在其它费⽤中单列,施⼯时应办理现场签证;第⼆章⼟⽯⽅⼯程⼀、⼯作容:线路复测及分坑;电杆坑、拉线坑、⾃⽴式铁塔坑的挖⽅(或爆破)及回填;接地槽的挖⽅及回填;排⽔沟开挖;尖峰及施⼯基⾯挖⽅。
⼆、计算规则1、施⼯操作裕度按基础底宽(不包括垫层)每边增加量为:(1)普通⼟、坚⼟坑、⽔坑、松砂⽯坑为0.2m;(2)泥⽔坑、流砂坑、⼲砂坑为0.3m;(3)岩⽯坑有模板为0.2m,⽆模板为0.1m。
2、关于边坡系数⼈⼯沟槽及基坑如果⼟层深度较深,⼟质较差,为了防⽌坍塌和保证安全,需要将沟槽或基坑边壁修成⼀定的倾斜坡度,称为放坡。
沟槽边坡坡度以挖沟槽或基坑的深度“H”与边坡底宽“B”之⽐表⽰,即:⼟⽅边坡坡度=H/B=1/(B/H)=1:k式中:k=B/H称为边坡系数3、各类⼟、⽯质的边坡系数见下表4、电杆坑、拉线坑、铁塔坑的⼟、⽯⽅量计算(1)通⽤规则:正⽅体(不放边坡):V=a2×h(m3)长⽅体(不放边坡):V=a×b×h(m3)平截⽅尖柱体(放边坡):V=h/3×(a2+aa1+a12)×(m3)平截长⽅尖柱体(放边坡):V=h/6×[ab+(a+a1)(b+b1) +a1b1)](m3)h-坑深⼟质坑深坚⼟普通⼟⽔坑松砂⽯泥⽔、流砂、岩⽯2.0m以下1:0.101:0.171:0.22不放别坡3.0m以下1:0.221:0.301:0.33不放别坡3.0m以上1:0.301:0.451:0.60不放别坡a(b)-坑底宽[=基础宽+2×每边操作裕度]a1(b1)-坑⼝宽[=a(b)+2×h ×边坡系数]需要明确的是:材料⾃来源地到材料集散地(⼯地仓库)的运输不属于⼯地运输,应包含在材料预算价格中,未计价材料(装置性材料)预算价格应包含⾃来源地到材料集散地包括原价在的⼀切费⽤。
20kV及以下配电⽹⼯程预算定额知识培训20kV及以下配电⽹⼯程预算定额知识培训1、软件已经设置好材料施⼯损耗率;2、导线施⼯损耗率不包括线路驰度及跳线等,也不包括与电器连接应预留的长度;3、电⼒电缆和控制电缆损耗率不包括备⽤预留的长度,以及因敷设有弯曲或有弧度⽽增加的长度。
输电⽤电⼒电缆不计算施⼯损耗。
4、城市市区参考丘陵地形计算(原为1.2)。
5、⼯程量精确度:m3、m2、m以下取两位⼩数,t取三位,台(套或件等)取整,两位或三位后四舍五⼊。
⼀、定义是指未计价材料⾃材料仓库运⾄沿线各杆、塔位的装卸、运输及空载回程等全部⼯作,平均运距以“km”为单位。
⼆、⼯地运输内容⼈⼒运输,汽车运输,船舶运输1、⼈⼒运输有3档,单位为t·km1.1 平均运距500m以内1.2 平均运距1000m以内1.3 平均运距1000m以上2、关于施⼯运输⽤临时道路的修筑、拓宽或修整加固⼯程量所发⽣的费⽤,应在设计时充分考虑,在其它费⽤中单列,施⼯时应办理现场签证;第⼆章⼟⽯⽅⼯程⼀、⼯作内容:线路复测及分坑;电杆坑、拉线坑、⾃⽴式铁塔坑的挖⽅(或爆破)及回填;接地槽的挖⽅及回填;排⽔沟开挖;尖峰及施⼯基⾯挖⽅。
⼆、计算规则1、施⼯操作裕度按基础底宽(不包括垫层)每边增加量为:(1)普通⼟、坚⼟坑、⽔坑、松砂⽯坑为0.2m;(2)泥⽔坑、流砂坑、⼲砂坑为0.3m;(3)岩⽯坑有模板为0.2m,⽆模板为0.1m。
2、关于边坡系数⼈⼯沟槽及基坑如果⼟层深度较深,⼟质较差,为了防⽌坍塌和保证安全,需要将沟槽或基坑边壁修成⼀定的倾斜坡度,称为放坡。
沟槽边坡坡度以挖沟槽或基坑的深度“H”与边坡底宽“B”之⽐表⽰,即:⼟⽅边坡坡度=H/B=1/(B/H)=1:k式中:k=B/H称为边坡系数3、各类⼟、⽯质的边坡系数见下表(1)通⽤规则:正⽅体(不放边坡):V=a2×h(m3)长⽅体(不放边坡):V=a×b×h(m3)平截⽅尖柱体(放边坡):V=h/3×(a2+aa1+a12)×(m3)平截长⽅尖柱体(放边坡):V=h/6×[ab+(a+a1)(b+b1) +a1b1)](m3)h-坑深a(b)-坑底宽[=基础宽+2×每边操作裕度]a1(b1)-坑⼝宽[=a(b)+2×h ×边坡系数]需要明确的是:材料⾃来源地到材料集散地(⼯地仓库)的运输不属于⼯地运输,应包含在材料预算价格中,未计价材料(装置性材料)预算价格应包含⾃来源地到材料集散地包括原价在内的⼀切费⽤。
20kV及以下配电网工程预算定额知识培训20kV及以下配电网工程预算定额知识培训1、软件已经设置好材料施工损耗率;2、导线施工损耗率不包括线路驰度及跳线等,也不包括与电器连接应预留的长度;3、电力电缆和控制电缆损耗率不包括备用预留的长度,以及因敷设有弯曲或有弧度而增加的长度。
输电用电力电缆不计算施工损耗。
4、城市市区参考丘陵地形计算(原为1.2)。
5、工程量精确度:m3、m2、m以下取两位小数,t取三位,台(套或件等)取整,两位或三位后四舍五入。
一、定义是指未计价材料自材料仓库运至沿线各杆、塔位的装卸、运输及空载回程等全部工作,平均运距以“km”为单位。
二、工地运输内容人力运输,汽车运输,船舶运输1、人力运输有3档,单位为t·km1.1 平均运距500m以内1.2 平均运距1000m以内1.3 平均运距1000m以上2、关于施工运输用临时道路的修筑、拓宽或修整加固工程量所发生的费用,应在设计时充分考虑,在其它费用中单列,施工时应办理现场签证;第二章土石方工程一、工作内容:线路复测及分坑;电杆坑、拉线坑、自立式铁塔坑的挖方(或爆破)及回填;接地槽的挖方及回填;排水沟开挖;尖峰及施工基面挖方。
二、计算规则1、施工操作裕度按基础底宽(不包括垫层)每边增加量为:(1)普通土、坚土坑、水坑、松砂石坑为0.2m;(2)泥水坑、流砂坑、干砂坑为0.3m;(3)岩石坑有模板为0.2m,无模板为0.1m。
2、关于边坡系数人工沟槽及基坑如果土层深度较深,土质较差,为了防止坍塌和保证安全,需要将沟槽或基坑边壁修成一定的倾斜坡度,称为放坡。
沟槽边坡坡度以挖沟槽或基坑的深度“H”与边坡底宽“B”之比表示,即:土方边坡坡度=H/B=1/(B/H)=1:k 式中:k=B/H称为边坡系数3、各类土、石质的边坡系数见下表4、电杆坑、拉线坑、铁塔坑的土、石方量计算(1)通用规则:正方体(不放边坡):V=a2×h(m3)长方体(不放边坡):V=a×b×h(m3)平截方尖柱体(放边坡):V=h/3×(a2+aa1+a12)×(m3)平截长方尖柱体(放边坡):V=h/6×[ab+(a+a1)(b+b1) +a1b1)](m3)h-坑深a(b)-坑底宽[=基础宽+2×每边操作裕度]a1(b1)-坑口宽[=a(b)+2×h ×边坡系数]需要明确的是:材料自来源地到材料集散地(工地仓库)的运输不属于工地运输,应包含在材料预算价格中,未计价材料(装置性材料)预算价格应包含自来源地到材料集散地包括原价在内的一切费用。
