土方回填施工工作计划

  • 格式:docx
  • 大小:37.46 KB
  • 文档页数:4

土方回填施工工作计划

一、工程概述

土方回填施工是指在土地开挖或基础施工完成后,将挖出的土方重新填补回挖掘的区域,以恢复地表的平整和稳定。本工作计划旨在规划土方回填施工的具体步骤、时间安排和资源分配,确保施工按照计划顺利进行。

二、施工步骤

1. 土方堆放

a) 确定土方堆放区域,并保证其距离开挖区域的合理距离,以免影响邻近结构物的稳定。

b) 按照设计要求,采取适当的方式对土方进行分类堆放,比如可将清洁土和填筑土分开堆放。

c) 保证土方堆放的坡度平稳,防止坍塌和滑坡的发生。

2. 土方回填

a) 根据工程图纸和设计要求确定回填土方的类型和标高要求。

b) 将堆放区域的土方按照设计要求进行回填,采取合适的方法进行夯实,确保回填土方的稳定性。

c) 分阶段进行回填,按照设计要求,在回填过程中进行合理的压实和调整。 3. 土方的均匀性检查

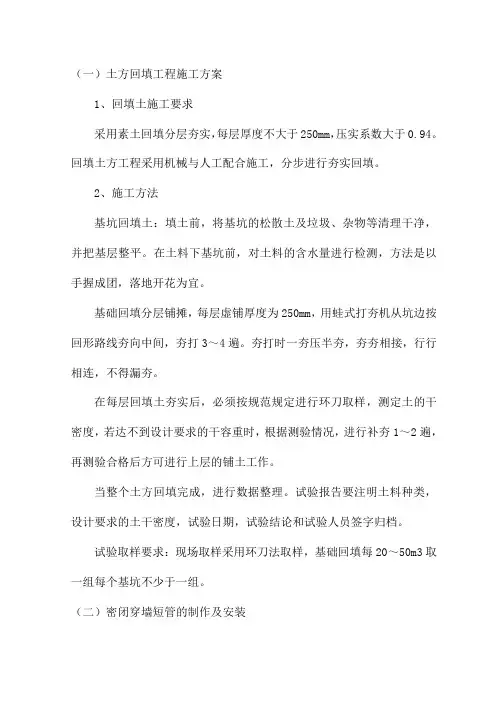

a) 在回填施工完成后,进行土方的均匀性检查。可使用测量工具进行测量,确保回填土方的标高符合设计要求。

b) 如发现回填土方不均匀,应进行相应的调整和修正,直至达到设计要求。

三、施工时间安排

根据工程规模和资源情况,制定以下施工时间安排:

- 第一阶段:土方堆放

时间:从工程开工起的前3天

资源:1台挖掘机、2台运输车辆

- 第二阶段:土方回填

时间:持续进行,根据需要调整工期

资源:1台挖掘机、1台压路机、3名操作人员

- 第三阶段:土方均匀性检查与调整

时间:在土方回填完成后的随后2天

资源:1台测量工具、2名操作人员

四、资源分配

- 设备资源: 1台挖掘机,用于土方开挖和回填;

1台压路机,用于回填土方的压实。

- 人力资源:

总共需要5名操作人员,包括挖掘机操作人员、压路机操作人员和测量员。

五、安全措施

1. 施工现场应进行良好的安全隔离和标识,确保周围人员的安全。

2. 操作人员应经过相关培训,并佩戴个人防护装备,如安全帽、安全鞋等。

3. 对挖掘机和压路机进行日常检查和维护,确保设备的安全运行。

4. 在土方回填过程中,严禁有人员在回填区域内工作,以防坍塌和伤害的发生。

5. 实施定期的安全检查,及时发现和排除安全隐患。

六、质量控制

1. 根据设计要求,对回填土方进行均匀性检查,确保标高和坡度符合要求。

2. 如发现回填土方不均匀或不符合要求,及时进行调整和修正,确保施工质量。 3. 对施工过程中使用的土方进行取样检测,确保土方质量满足相关标准。

七、施工总结

本工作计划详细规划了土方回填施工的步骤、时间安排、资源分配和安全措施,确保施工按照计划有序进行,并保证回填土方的质量和稳定性。施工过程中,应密切关注施工现场的安全状况,及时发现和解决问题,确保施工的顺利进行和施工质量的有效控制。
