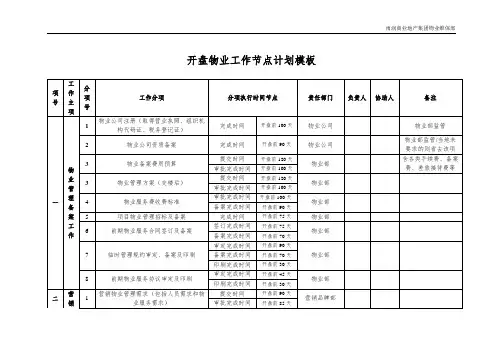

雨润商业地产集团物业维保部
开盘物业工作节点计划模板
项号 工作主项 分项号 工作分项 分项执行时间节点 责任部门 负责人 协助人 备注
一 物业管理备案工作 1 物业公司注册(取得营业执照、组织机构代码证、税务登记证) 完成时间 开盘前100天 物业公司 物业部监管
2 物业公司资质备案 完成时间 开盘前90天 物业公司 物业部监管/当地未要求的则省去该项
3 物业备案费用预算 提交时间 开盘前120天 物业部 含各类手续费、备案费、差旅接待费等 审批完成时间 开盘前100天
3 物业管理方案(交楼后) 提交时间 开盘前120天 物业部 审批完成时间 开盘前100天
4 物业服务费收费标准 审批完成时间 开盘前100天 物业部
备案完成时间 开盘前90天
5 项目物业管理招标及备案 完成时间 开盘前75天 物业部
6 前期物业服务合同签订及备案 签订完成时间 开盘前75天 物业部 备案完成时间 开盘前70天
7 临时管理规约审定、备案及印刷 审定完成时间 开盘前90天
物业部 备案完成时间 开盘前70天
印刷完成时间 开盘前30天
8 前期物业服务协议审定及印刷 审定完成时间 开盘前45天 物业部 印刷完成时间 开盘前30天
二 营销1 营销物业管理需求(包括人员需求和物业服务需求) 提交时间 开盘前90天 营销品牌部 审批完成时间 开盘前85天 雨润商业地产集团物业维保部
物业接管工作 2 前期介入物业管理方案(含销售阶段物管组织架构、人员编制及费用预算) 提交时间 开盘前80天 物业部 审批完成时间 开盘前75天
3 前期介入物业服务协议 签订完成时间 开盘前75天 物业部
4 销售区域围蔽方案及实施完成 完成时间 开盘前30天 项目工程部 营销品牌部验收
5 销售中心、样板间、销售环境承接查验及工程整改 查验完成时间 开盘前20天 营销品牌部 物业部协助
