小榄水道特大桥主桥索塔施工安全专项方案
- 格式:doc
- 大小:172.50 KB
- 文档页数:41

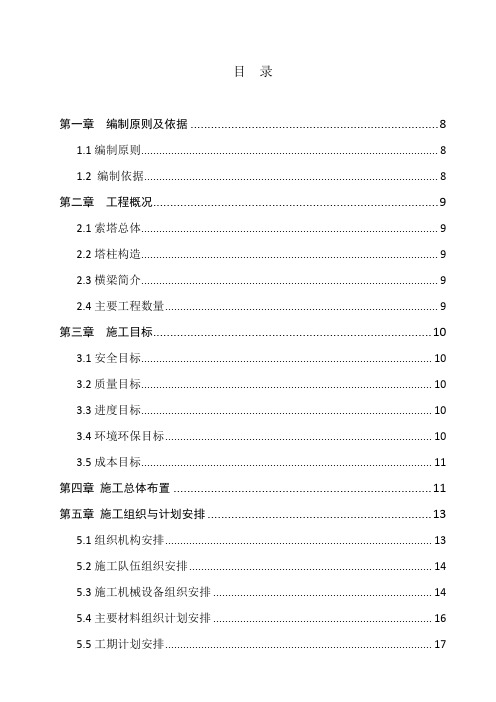

目录第一章编制原则及依据 (8)1.1编制原则 (8)1.2 编制依据 (8)第二章工程概况 (9)2.1索塔总体 (9)2.2塔柱构造 (9)2.3横梁简介 (9)2.4主要工程数量 (9)第三章施工目标 (10)3.1安全目标 (10)3.2质量目标 (10)3.3进度目标 (10)3.4环境环保目标 (10)3.5成本目标 (11)第四章施工总体布置 (11)第五章施工组织与计划安排 (13)5.1组织机构安排 (13)5.2施工队伍组织安排 (14)5.3施工机械设备组织安排 (14)5.4主要材料组织计划安排 (16)5.5工期计划安排 (17)第六章主要施工方法与措施 (18)6.1资源配备与组合方式 (18)6.2分节段上升导向措施 (18)6.3模板及支架方案 (18)6.4混凝土输送方法 (18)6.5材料吊运方法 (19)6.6塔上人员上、下措施 (19)6.7塔身施工防倾措施 (19)第七章主要设备选型、布置、安装与拆除 (20)7.1塔吊选型、布置、安装与拆除方案 (20)7.1.1塔吊的作用 (20)7.1.2 塔吊选型与布置 (21)7.1.3塔吊安装与拆除 (27)7.2电梯选型布置、安装与拆除方案 (28)7.2.1电梯的作用 (28)7.2.2电梯选型与布置 (28)7.2.3电梯安装与拆除 (32)7.3混凝土输送泵选型、布置与安装方案 (37)7.3.1混凝土输送泵的作用 (37)7.3.2混凝土输送泵的选型 (37)7.3.3混凝土输送泵的布置与安装 (39)第八章主要设计及加工方案 (39)8.1劲性骨架设计、加工及安装方案 (39)8.1.1劲性骨架的作用及施工特点 (39)8.1.2劲性骨架设计要求 (40)8.1.3劲性骨架构造设计 (40)8.1.4劲性骨架加工与安装 (44)8.1.5劲性骨架安全施工及进度技术措施 (45)8.2 爬模系统设计及模板加工方案 (45)8.2.1 索塔外模方案 (45)8.2.2 索塔内模方案 (47)8.2.3 模板的周转及摊销 (47)8.2.4索塔模板设计及加工 (48)8.2.5 爬模主要性能指标及主要构件强度计算 (53)8.2.6爬模模板安装 (58)8.3 上、下横梁承重支架设计方案 (59)8.3.1 横梁模板方案 (59)8.3.2 横梁模板支架布置及设计图 (60)8.3.3、横梁支架结构计算 (63)第九章索塔施工分层分段划分方案 (70)9.1索塔施工分层分段划分原则 (70)9.2索塔施工分层分段划分 (70)9.3索塔施工分层分段示意图 (70)第十章索塔施工测量专项方案 (72)10.1测量控制目标 (72)10.2人员配备及要求 (72)10.3施测原则 (73)10.4测量准备工作 (73)10.5索塔测量任务 (74)10.6施工测量工作程序 (74)10.7主塔施工测量工作重点、难点及注意事项 (75)10.8主塔施工测量 (76)10.9 测量资料整理归档 (81)10.10 测量仪器管理 (81)10.11 质量保证措施 (82)第十一章索塔主要工序及施工工艺 (83)11.1 钢筋施工工艺 (85)11.1.1施工方法 (85)11.1.2 钢筋基本要求 (85)11.1.3 钢筋配料、加工及安装工艺 (86)11.1.4 滚轧直螺纹接头连接工艺 (86)11.2液压爬模施工工艺 (87)11.2.1液压爬模施工工作原理 (87)11.2.2液压爬架主要构成 (87)11.2.3 液压爬模施工工艺流程 (89)11.2.4 索塔爬模施工操作要点 (91)11.3混凝土施工工艺 (99)11.3.1主塔混凝土主要技术参数要求 (99)11.3.2 主塔泵送混凝土工艺特点 (100)11.3.3泵送混凝土配合比的设计 (100)11.3.4混凝土搅拌工艺注意事项 (100)11.3.5混凝土浇筑工艺注意事项 (101)11.3.6 施工缝的处理 (102)11.3.7防空隙措施 (103)11.4 预应力施工工艺 (103)11.4.1钢绞线下料 (104)11.4.2波纹管架设 (104)11.4.3穿束 (104)11.4.4工作锚具安装 (105)11.4.5 张拉力和延伸值双控指标的确定 (105)11.4.6 张拉准备工作 (106)11.4.7 张拉施工注意事项 (107)11.4.8 孔道压浆 (108)11.4.9 索拉区低回缩预应力施工工艺 (108)11.4.10 二次张拉锚固体系实现过程 (110)11.4.11 预应力施工主要机具设备表 (111)第十二章主塔施工质量标准与质量保证措施 (112)12.1 主塔施工质量标准 (112)12.1.1 基本要求允许偏差 (112)12.1.2 外观要求 (113)12.2 主塔质量保证措施 (113)12.2.1 建立质量保证制度把好各种关 (113)12.2.2 加强现场材料质量管理 (113)12.2.3 搞好现场指挥管理 (113)12.2.4 质量管理具体措施 (114)12.2.5 现场质量具体控制程序 (115)第十三章安全文明环保施工 (116)13.1安全施工 (116)13.1.1建立有针对性的安全体系 (116)13.1.2 特种设备安全保证措施 (117)13.1.3 高空作业的安全措施 (117)13.1.4 搞好安全交底、搞好安全排查 (118)13.2 文明施工 (118)13.3环境保护 (118)第十四章进度保证措施 (119)第十五章防台风措施 (120)15.1 成立灾害防治应急体系 (120)15.2 搞好台汛防范工作 (121)15.2.1 台汛来临前的防范 (121)15.2.2 台汛期间的防范 (122)15.2.3 台汛期后的防范 (122)15.3 搞好应急处理协调 (122)15.4 风险评估预测与措施 (123)第一章编制原则及依据1.1编制原则1.1.1按照业主提出的要求,以及投标文件的承诺,在确保安全、质量的前提条件下,在不违背设计图纸及施工技术规范要求的前提条件下,以成本为中心,针对小榄水道特大桥设计及施工特点,科学、合理,切实、可行,周密、严谨。

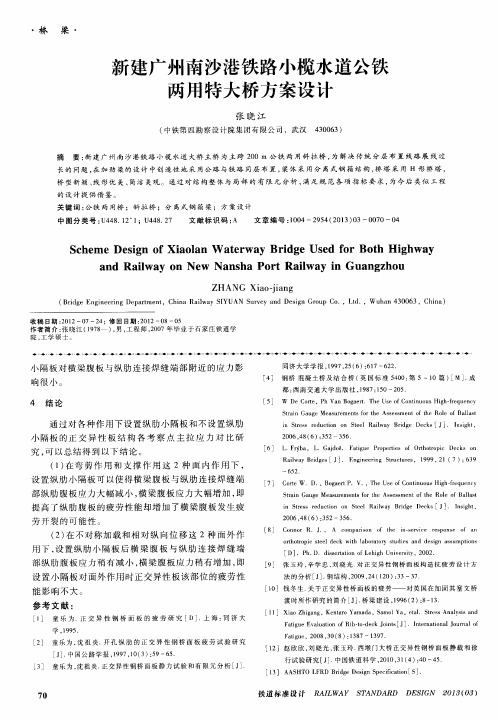

新建广州南沙港铁路小榄水道公铁两用特大桥方案设计张晓江【摘要】Xiaolan Waterway Bridge on New Nansha Port Railway in Guangzhou is a super major cable-stayed bridge with the main span of 200 meters, which is used for both the highway and railway. If the highway and railway are arranged at the different layer of bridge deck as traditional way, the line extension will be too long. To solve this problem, the highway and railway are creatively arranged at the same layer of bridge deck in the design of the stiffening beam. And then separated steel box girder and H-shaped bridge towers are used in this bridge with a novel, simple and beautiful appearance. Through overall and partial finite element analysis, all requirements stipulated in relevant standards can be complied with. Furthermore, this project provides a reference for future similar projects.%新建广州南沙港铁路小榄水道大桥主桥为主跨200 m公铁两用斜拉桥,为解决传统分层布置线路展线过长的问题,在加劲梁的设计中创造性地采用公路与铁路同层布置,梁体采用分离式钢箱结构,桥塔采用H形桥塔,桥型新颖、线形优美、简洁美观.通过对结构整体与局部的有限元分析,满足规范各项指标要求,为今后类似工程的设计提供借鉴.【期刊名称】《铁道标准设计》【年(卷),期】2013(000)003【总页数】5页(P70-74)【关键词】公铁两用桥;斜拉桥;分离式钢箱梁;方案设计【作者】张晓江【作者单位】中铁第四勘察设计院集团有限公司,武汉430063【正文语种】中文【中图分类】U448.12+1;U448.27广州南沙港铁路线路全长87.697 km,线路自广珠铁路鹤山站珠海端引出,终点站为南沙港站。
小榄水道特大桥主桥索塔施工安全专项方案一、工程概述二、施工组织与责任分工1.施工单位将组织专业队伍进行施工,施工队伍由技术负责人、安全主管、后勤人员和工人组成。
2.施工单位配备专门的安全监管人员,并与主管部门进行联络协调。
安全监管人员负责施工过程中的安全监督与管理。
3.安全主管负责制定安全操作规程,组织安全教育和安全培训,引导工人按照规定进行作业。
三、风险评估与防控措施1.风险评估:施工过程中可能产生的风险主要包括高处作业、起吊作业、塔吊操作等。
2.防控措施:针对不同风险,制定相应的防控措施,包括设置脚手架、安装安全网、制定高处作业规范等。
四、高处作业安全措施1.设立脚手架:为作业人员提供安全通道和工作平台,确保作业人员的安全。
2.安装安全护栏:在脚手架和桥体周边设置安全护栏,防止人员误闯危险区域。
3.安全带使用:所有高处作业人员必须佩戴正确使用的安全带,确保其在作业过程中的安全。
五、起吊作业安全措施1.坚固起吊设备:确保起吊设备的稳定性和牢固性,防止在吊装过程中的意外情况发生。
2.合理设置吊点:选择适当的吊点,确保起吊物品的稳定和安全,减少意外风险。
3.指定专人操作:起吊作业必须由经过培训和持证人员进行操作,确保起吊作业的安全。
六、塔吊操作安全措施1.塔吊选型:选择符合工程要求的塔吊设备,并确保其运转正常、各项指标符合要求。
2.塔吊设置:根据实际情况设置塔吊,并对其进行必要的固定和稳定操作,防止倾斜和震动。
3.塔吊操作人员:由经过培训和持证人员进行操作,确保塔吊操作的安全可靠。
七、安全教育与培训1.安全教育:进行安全教育,包括安全操作规程、事故案例等的宣讲,提高员工的安全意识。
2.安全培训:定期组织安全培训,提供必要的技能培训,如高处作业、起吊作业等。
八、应急预案与演练1.编制应急预案:根据不同的应急情况,制定应急预案,包括人员疏散、伤员救治、火灾扑救等措施。
2.应急演练:定期组织应急演练,模拟各种事故情况,提高员工的应急处理能力。
二、小榄特大桥缆索吊装计算本吊装方案采用无支架缆索吊装方案,主索跨径为172m ,两边跨为52m ,两塔高度约42米,双吊点起吊,吊点的水平距离8m 。
(一)主索计算主索选用4φ52(6×37+SW +FC )为一组的钢丝绳,共两组,技术参数为:米重1030kg/100m ,断面积F =1096.33mm 2,钢丝直径d =2.9mm ,抗拉强度为1870Mpa ,弹性模量E k =95000Mpa 。
1、 主索破断力n :T 41096.3318700.82672.44t =⨯⨯⨯=钢丝绳总破断力2、 主索最大张力和强度验算作用于主索上的荷载有集中荷载和均布荷载,集中荷载包括: ⑴、 吊装节段重P 1 ⑵、 吊具重(2台跑车)P 2 那么Q =P 1+P 2=43t 均布荷载包括: ⑴、 主索自重q 1⑵、 支索器重量(每20米一个,共8个)q 2 那么q =q 1+q 2=0.0505t/m 主索受力情况为:主索跨中设计最大垂度max /16172/1610.75f L m ===主索跨中最大弯矩2max431720.05051722035.74948M t m ⨯⨯=+=⋅主索最大水平张力为maxmax max189.372M H t f == 则主索最大张力为maxmax 191.233cos8H T t ==︒不考虑冲击系数,主索的安全系数为max 672.443.523(191.233n T k T ===>满足)3、 主索应力验算max max 2191.233t 41096.33mm 797.82a18702.34>2797.82T F MP ση=⨯==主索应力安全系数==(满足要求)。
接触应力验算[]max max minmaxd829.57a18702.25>2829.57K T E F D MP σσησ+==接触应力安全系数===(满足要求)。
桥梁专项安全施工方案
一、前言
在桥梁施工过程中,安全始终是首要考虑因素。
本文将探讨桥梁专项安全施工方案,以确保施工过程中的安全性和稳定性。
二、施工前准备
1. 安全检查
在施工前,必须对施工场地进行全面的安全检查,确保场地平整、无障碍物,并清除潜在的安全隐患。
2. 人员培训
施工人员必须经过专业培训,了解桥梁施工的安全规范、操作流程和紧急应变措施。
三、施工过程安全措施
1. 岗位分工
明确各岗位的职责和权限,保证各个环节的安全可控。
2. 安全设备使用
施工人员必须佩戴合适的安全防护装备,如安全帽、安全鞋、安全带等,并正确使用。
3. 施工现场管理
建立严格的施工现场管理制度,包括施工图纸管理、道路交通管理、施工材料摆放管理等,确保施工秩序井然。
四、施工结束后安全措施
1. 施工场地清理
及时清理施工现场的材料、设备,避免成为安全隐患。
2. 安全验收
进行安全验收,确保施工符合安全规范,安全隐患得到有效消除。
五、紧急应对措施
1. 应急预案
建立完善的紧急应对预案,包括事故报警、人员疏散、医疗救援等程序。
2. 应急演练
定期组织应急演练,提高施工人员的紧急应变能力。
六、结语
桥梁专项安全施工方案是保障施工安全的重要措施,只有加强安全管理、培训施工人员、设立完善的安全措施,才能确保桥梁施工的安全有序进行。
愿我们共同努力,为桥梁施工安全保驾护航。
中山市纵四线工程第一合同段桂洲水道大桥主桥挂篮施工安全专项方案编制:审核:广东长宏公路工程中山市纵四线工程第一合同段项目经理部二○一七年二月1 编制依据、编制范围.......................................................................................................................... - 1 -编制依据.................................................................................................................................... - 1 - 编制范围........................................................................................................................................ - 1 - 2 工程概况.......................................................................................................................................... - 1 -工程简介........................................................................................................................................ - 1 - 挂篮结构与组成............................................................................................................................ - 2 - 3 挂篮施工重大危险源.......................................................................................................................... - 7 -挂篮施工重大危险源.................................................................................................................... - 7 - 安全管理的重点部位................................................................................................................ - 7 - 4 施工安全技术措施.......................................................................................................................... - 7 -人行步梯、临边防护和塔吊的安全措施................................................................................ - 7 - 悬臂浇筑法施工的注意事项.................................................................................................. - 8 - 挂篮施工安全措施.................................................................................................................... - 8 - 挂篮拼装安全措施......................................................................................... 错误!未定义书签。
中山市某特大桥连续梁施工方案1.编制依据1.1××城际轨道交通工程××标段合同文件 1.2《××城际施图(桥)-1-2》1.3客运专线现行规范及暂行规定、铁路工程现行施工规范 1.4施工图核对及现场核对情况 1.5类似工程施工经验2.编制范围新建铁路××至××城际轨道交通工程××标××特大桥3#~7#墩(JDK047+532.71~JDK047+693.91)(32+2×48+32)m 四跨连续梁施工工程。
3.工程概况及主要工程数量 3.1桥址概况××特大桥3#~7#墩位于中山市小榄镇九州基,线路中心线与小榄镇一条排洪渠(水渠宽度约为30m )呈60°夹角并相交,与联丰路呈57°夹角并相交。
该桥段坐落在整个线路的直线段上,纵坡为3.4‰。
平面布置如下:小河祥丰南街中国邮政五埒邮局珠海3#墩4#墩5#墩6#墩7#墩3.2气象情况 3.2.1风本地区属于南亚热带季风海洋性气候,年主导风向为南风。
夏、秋两季常受强热带风暴袭击,每年3~11月雷暴均有出现,台汛期主要集中在夏季(6~9月)。
3.2.2气温本地区属南亚热带季风海洋性气候,夏季湿热雨多,冬季温和。
历年平均气温21.8ΟC ;月平均最低气温13.3ΟC (1月);月平均最高气温28.4ΟC (7月)。
3.2.3降水本地区属于南亚热带季风海洋性气候区,受海洋气候影响,温暖多雨,夏季湿热多台风及暴雨。
每年3~11月雷暴均有出现,台汛期主要集中在夏秋季节(6~9月)。
多年平均降雨量为1748.3mm 。
降水量年内分配不均,4~9月为雨期,降水量集中,占全年降水量的81.25%。
降雨量最少的时期为冬季的几个月。
受台风影响时,会发生暴雨和大暴雨。
3.3结构形式3.3.1桥梁下部工程概况××特大桥3#~7#墩的桩基均采用Φ1.25m 的混凝土钻孔灌注桩, 3#~7#墩共有承台5个,按平面尺寸分别有1040×1440 cm (4#、5#、6#墩)、750×1080 cm (3#、7#墩)两种。
目录第一章编制原则及依据 (9)1.1编制原则 (9)1.2 编制依据 (9)第二章工程概况 (10)2.1索塔总体 (10)2.2塔柱构造 (10)2.3横梁简介 (10)2.4主要工程数量 (10)第三章施工目标 (11)3.1安全目标 (11)3.2质量目标 (11)3.3进度目标 (11)3.4环境环保目标 (11)3.5成本目标 (12)第四章施工总体布置 (12)第五章施工组织与计划安排 (14)5.1组织机构安排 (14)5.2施工队伍组织安排 (15)5.3施工机械设备组织安排 (15)5.4主要材料组织计划安排 (17)5.5工期计划安排 (18)第六章主要施工方法与措施 (19)6.1资源配备与组合方式 (19)6.2分节段上升导向措施 (19)6.3模板及支架方案 (19)6.4混凝土输送方法 (20)6.5材料吊运方法 (20)6.6塔上人员上、下措施 (20)6.7塔身施工防倾措施 (20)第七章主要设备选型、布置、安装与拆除 (21)7.1塔吊选型、布置、安装与拆除方案 (21)7.1.1塔吊的作用 (21)7.1.2 塔吊选型与布置 (22)7.1.3塔吊安装与拆除 (28)7.2电梯选型布置、安装与拆除方案 (29)7.2.1电梯的作用 (29)7.2.2电梯选型与布置 (29)7.2.3电梯安装与拆除 (33)7.3混凝土输送泵选型、布置与安装方案 (38)7.3.1混凝土输送泵的作用 (38)7.3.2混凝土输送泵的选型 (38)7.3.3混凝土输送泵的布置与安装 (40)第八章主要设计及加工方案 (41)8.1劲性骨架设计、加工及安装方案 (41)8.1.1劲性骨架的作用及施工特点 (41)8.1.2劲性骨架设计要求 (41)8.1.3劲性骨架构造设计 (42)8.1.4劲性骨架加工与安装 (45)8.1.5劲性骨架安全施工及进度技术措施 (46)8.2 爬模系统设计及模板加工方案 (46)8.2.1 索塔外模方案 (46)8.2.2 索塔内模方案 (48)8.2.3 模板的周转及摊销 (48)8.2.4索塔模板设计及加工 (49)8.2.5 爬模主要性能指标及主要构件强度计算 (54)8.2.6爬模模板安装 (59)8.3 上、下横梁承重支架设计方案 (61)8.3.1 横梁模板方案 (61)8.3.2 横梁模板支架布置及设计图 (61)8.3.3、横梁支架结构计算 (64)第九章索塔施工分层分段划分方案 (71)9.1索塔施工分层分段划分原则 (71)9.2索塔施工分层分段划分 (71)9.3索塔施工分层分段示意图 (71)第十章索塔施工测量专项方案 (73)10.1测量控制目标 (73)10.2人员配备及要求 (73)10.3施测原则 (74)10.4测量准备工作 (74)10.5索塔测量任务 (75)10.6施工测量工作程序 (75)10.7主塔施工测量工作重点、难点及注意事项 (76)10.8主塔施工测量 (77)10.9 测量资料整理归档 (82)10.10 测量仪器管理 (82)10.11 质量保证措施 (83)第十一章索塔主要工序及施工工艺 (84)11.1 钢筋施工工艺 (86)11.1.1施工方法 (86)11.1.2 钢筋基本要求 (86)11.1.3 钢筋配料、加工及安装工艺 (87)11.1.4 滚轧直螺纹接头连接工艺 (87)11.2液压爬模施工工艺 (88)11.2.1液压爬模施工工作原理 (88)11.2.2液压爬架主要构成 (88)11.2.3 液压爬模施工工艺流程 (90)11.2.4 索塔爬模施工操作要点 (92)11.3混凝土施工工艺 (100)11.3.1主塔混凝土主要技术参数要求 (100)11.3.2 主塔泵送混凝土工艺特点 (101)11.3.3泵送混凝土配合比的设计 (101)11.3.4混凝土搅拌工艺注意事项 (102)11.3.5混凝土浇筑工艺注意事项 (102)11.3.6 施工缝的处理 (103)11.3.7防空隙措施 (104)11.4 预应力施工工艺 (104)11.4.1钢绞线下料 (105)11.4.2波纹管架设 (105)11.4.3穿束 (105)11.4.4工作锚具安装 (106)11.4.5 张拉力和延伸值双控指标的确定 (106)11.4.6 张拉准备工作 (107)11.4.7 张拉施工注意事项 (108)11.4.8 孔道压浆 (109)11.4.9 索拉区低回缩预应力施工工艺 (109)11.4.10 二次张拉锚固体系实现过程 (111)11.4.11 预应力施工主要机具设备表 (112)第十二章主塔施工质量标准与质量保证措施 (113)12.1 主塔施工质量标准 (113)12.1.1 基本要求允许偏差 (113)12.1.2 外观要求 (114)12.2 主塔质量保证措施 (114)12.2.1 建立质量保证制度把好各种关 (114)12.2.2 加强现场材料质量管理 (114)12.2.3 搞好现场指挥管理 (114)12.2.4 质量管理具体措施 (115)12.2.5 现场质量具体控制程序 (116)第十三章安全文明环保施工 (117)13.1安全施工 (117)13.1.1建立有针对性的安全体系 (117)13.1.2 特种设备安全保证措施 (118)13.1.3 高空作业的安全措施 (118)13.1.4 搞好安全交底、搞好安全排查 (119)13.2 文明施工 (119)13.3环境保护 (119)第十四章进度保证措施 (120)第十五章防台风措施 (121)15.1 成立灾害防治应急体系 (121)15.2 搞好台汛防范工作 (122)15.2.1 台汛来临前的防范 (122)15.2.2 台汛期间的防范 (123)15.2.3 台汛期后的防范 (123)15.3 搞好应急处理协调 (123)15.4 风险评估预测与措施 (124)。
目录第一章编制原则与依据2第二章工程概况21、主桥总体概况22、塔柱构造23、横梁简介34、主要工程数量3第三章安全目标3第四章安全保证31、建立有针对性的安全体系32、更新安全价值观33、做好安全宣传教育,警钟长鸣44、搞好安全交底、搞好安全排查45、搞好安全用电,安全防火46、特种设备安全保证措施47、高空作业的安全措施58、落实高空作业的安全防护5第五章现场总体布置6第六章主要施工方法与安全措施61、资源配备与安全组合措施62、分节段上升导向安全技术措施63、模板与支架安全措施74、混凝土输送安全措施75、材料吊运安全措施76、塔上人员上、下安全措施77、塔身施工防倾安全措施88、安全用电、安全防火措施89、安全防汛与防台措施9第七章主要设备选型、布置、安装与拆除专项安全技术方案91、塔吊选型、布置安装与拆除安全方案92、备用电梯选型布置安装与拆除安全方案123、混凝土输送泵选型与布置安全措施14第八章主要设计与加工专项安全技术方案171、劲性骨架设计、加工与安装方案172、爬模系统设计与模板加工安全技术方案183、横梁承重支架安全设计26第九章索塔主要工序施工安全技术方案271、钢筋施工工艺安全技术272、液压爬模施工工艺安全293、混凝土施工安全技术304、预应力施工工艺安全技术345、现场安全质量控制指挥程序38第十章防台风专项安全方案391、灾害领导小组392、搞好台汛防X工作393、风险评估预测与措施41第一章编制原则与依据1、基本建设安全生产法律法规、安全生产条例;2、施工合同文件;3、设计图纸、桥涵施工技术规X;4、批准的总体施工组织设计;5、公路水运工程安全指南;6、当地政府、业主、监理有关文件、通知、指令;7、主塔施工技术方案;8、水文气候、现场条件。
第二章工程概况主桥跨小榄水道,18#过渡墩、19#主塔位于北岸阜沙镇,20#主塔、21#过渡墩位于南岸东升镇。
1、主桥总体概况主桥为双塔双索面斜拉桥,跨径组合为115+250+115m,全长480m。
索塔为折线“H”形式,索塔自承台顶面以上高度为94.768m,自桥面以上塔高70m。
塔身设计采用单箱单室截面,主航道南、北索塔高程、结构、拉索等设计完全对称一致。
塔柱共4个,19#索塔、20#索塔各2个塔柱,分下塔柱、中塔柱、上塔柱。
2、塔柱构造上塔柱纵桥向宽度6m,横桥向宽度4m,为直立面,上下截面不变。
中塔柱、下塔柱为变截面,从上往下四个面都变大。
横桥向外仰面斜率1:7.0088一直到承台、内俯面斜率为1:8.945(上横梁至下横梁)和1:15.1467(下横梁至承台),纵桥向南北两面均为仰面,斜率为1:53.968。
下塔柱至承台高程纵桥向宽度8m,横桥向宽度6.5m。
3、横梁简介主塔设计上、下横梁两道,均为单箱单室截面,上横梁长*宽*高=33.6*6*4.5m,箱梁2道隔板。
下横梁长*宽*高=42.7*7.41*5m,箱梁无隔板。
从承台到下横梁18.2m高,从下横梁到上横梁35.78m高。
4、主要工程数量主塔C55混凝土12079.5m3,主塔预应力筋Фs15.2钢绞线180.884t,锚具4112套,波纹管14421.7m,普通钢筋3133.221t,滚轧直螺纹接头19480个,劲性骨架361.845 t,Q235C钢板与钢管1.585 t,砼表面涂装16430.1 m2。
第三章安全目标杜绝一切重大人员、机械事故,避免人员伤害事故,工伤频率控制在1.5‰以内,安全风险损失控制在3‰以内。
第四章安全保证1、建立有针对性的安全体系成立主桥施工专门安全领导小组,设组长、组员、专职安全员、群众安全员。
2、更新安全价值观坚持以人为本,不节省安全施工管理人员,不节省必要的安全防护文明建设开支。
从人的智慧要效益,从技术方案要效益,从工艺创新要效益,从质量不返工要效益,从人人平安要效益,从现场布置合理不重复建设要效益,从材料采购到出入库一条龙管理要效益。
3、做好安全宣传教育,警钟长鸣利用各种宣传工具,采用多种教育形式,使全员树立安全第一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。
认真执行定期安全教育,安全讲话,安全检查制度,设立安全监督岗,发挥群众安全人员的作用,对发现事故隐患和危与到工程、人身安全的事项,要与时处理,作出记录,与时改正,落实到人。
4、搞好安全交底、搞好安全排查开工前,召开工人岗前会议,成立农民工安全学校,进行安全危险性告知,并设置醒目的安全标志,定期进行安全排查,杜绝一切不安全行为,杜绝一切不安全状态。
严格高空电线、电弧火花管理,严格设置防雷装置。
施工临时结构前,必须向员工进行安全技术交底。
对临时结构须进行安全设计和技术鉴定,合格后方可使用。
5、搞好安全用电,安全防火工地修建的临时房、架设照明线路、库房,都必须符合防火、防电、防爆炸的要求,配置足够的消防设施,安装避雷设备。
确保特种设备安全主塔施工特种设备包括:施工塔吊安全保证、施工备用电梯安全保证、混凝土输送泵管高空安全保证、爬模施工安全保证、大型吊车操作安全保证。
6、特种设备安全保证措施(1)投入本工程的特种设备的使用和维护均有设计制造厂方的技术支持。
厂方的技术服务从设备到达用户目的地开始,贯穿设各安装、使用、指导和维修全过程。
在设备运行期间,有厂方人员对设备运行状态进行指导,当设备运行出现故障时,与时提出正确的排除方法。
(3)特种设备各作业分工明确,统一指挥,设专职指挥员、专职操作员、专职电工和专职安全检查员。
(4)起重机拼装完毕后,必须经过全面的检查并试运行后方能投入吊装作业。
正常工作前,应作空载运行,以检查机构、电机有无异常声音和现象。
(5)施工电梯必须专人操作,塔吊必须有专门的信号指挥。
(6)爬模系统每次爬升都必须有检查登记表格,逐项对照检查,签字。
7、高空作业的安全措施(1)大型构件起重运输时,将根据作业高度和现场风力大小,确定适于施工的风力标准。
当遇大于所确定的风力等级或六级以上(含六级)风力时停止吊装作业。
(2)本桥梁施工安全主要为高空作业,因此施工现场人员活动X围平台、结构物等均要设置安全网、栏杆、踢脚.作业人员要系好安全带,同时上下层空间作业(3)桥梁上部结构施工时,桥梁两端将设警告标志和围挡,防止非施工车辆和人员进入。
(4)夜间施工保证有足够的照明,在人员上下与运输过道处,均设置固定的照明设备。
8、落实高空作业的安全防护起重、高空作业的技术工人,上岗前要进行身体检查和技术考核,合格后方可操作。
高空作业必须按安全规X设置安全网,拴好安全绳,戴好安全帽,并按规定配戴防护。
第五章现场总体布置现场总体布置与施工方案方法,对施工安全具有同等作用。
搞好现场布置,不但关系到进度、质量与文明施工,而且与安全生产、施工成本有直接的联系,现场布置还关系到规X化管理。
因此,南岸、北岸现场布置将尽量利用现有的地形地势和周边条件,进行合理布置,兼顾考虑后期工作的需要,兼顾考虑大型设备的运行通道。
具体详见现场布置图。
第六章主要施工方法与安全措施主要施工方法与安全措施有:资源配备与安全组合措施、分节段上升导向安全技术措施、模板与支架安全措施、混凝土输送安全措施、材料吊运安全措施、塔上人员上、下安全措施、塔身施工防倾安全措施、安全用电、安全防火措施、安全防汛与防台措施等。
1、资源配备与安全组合措施采取南、北主塔2个桥队4个塔柱施工组,同时平行施工。
4个塔柱各配塔吊、施工爬梯、钢筋设备、模板设备等一整套性能完好的施工设备,南北主塔分别组建安全生产管理班子和专职安全人员。
防止关键设备安全故障影响全局,防止管理不到位影响安全全局。
2、分节段上升导向安全技术措施塔柱施工采取分层分节段上升,钢筋定位、模板安装采用劲性骨架导向,索导管固定采用型钢与骨架焊接,劲性骨架定位采用高精度全站仪。
首先保证超前导向架的性能和功能安全,从而保证钢筋稳定、模板稳定、索导管稳定、混凝土浇筑稳定,防止失稳出现事故。
3、模板与支架安全措施异形部位采用定型钢模;外模采用液压爬升系统自行顶升或翻模上升;内模采用支架上人工安装和拆除,塔吊提升上翻。
下横梁采用工字钢大钢管承重支架法施工;上横梁采用贝雷架,两端预埋牛腿、中间设3-4排大钢管支撑,支架法施工。
所有支架通过详细设计计算验证,经批准后再实施。
4、混凝土输送安全措施下塔柱、下横梁、以与中塔柱下部,混凝土浇筑采取汽车天泵泵送。
中塔柱上部、上横梁、上塔柱,混凝土浇筑采取混凝土输送地泵。
汽车泵的停靠点经过特种单位人员选定后,对地基进行加固处理后,四脚垫设汽车泵自配的大型钢板,确保大臂伸出去后,整体稳定。
要求汽车泵特种单位对大臂所有泵管接头检查,防止空中爆管,混凝土石料射击伤人。
5、材料吊运安全措施主塔周边50m作业半径内所有材料、小型机具设备的装、卸车,水平和垂直运输全部由塔吊承担。
塔吊作业时,正下方不得有人,加工区域设置防打击安全顶棚,50m作业半径内设专门人行通道。
每个塔吊配专业起重工2人一组,操作工与信号工轮班进行。
经常检查塔吊钢丝绳、制动、避雷器、电源的完好情况,严禁特种设备带病运行。
确保电压稳定,避免电压失稳造成塔吊失控。
6、塔上人员上、下安全措施采取搭设爬梯,兼顾考虑备用施工电梯的预埋件。
爬梯下部采用型钢框架搭设附着与主塔预埋件焊接,踏步楼梯采用桥梁专用踏步梯和扶手。
上部爬梯采用环主塔钢管架,环绕主塔踏步。
全部采用钢管,踏步面板采用轻质模板木条。
四周设钢围挡,围挡外围采用安全王绳包裹,顶部每层设挡板防落物打击。
每个施工段设横向通道和环形通道,并严格围挡。
7、塔身施工防倾安全措施塔身倾斜角度大且高时,在大悬臂状态下由自重和施工荷载等产生的水平分力会在中塔身根部形成较大的弯矩,使其根部外侧混凝土出现较大的拉应力。
一般设计图纸有临时约束体系,为确保桥梁安全,我部将建议设计变更增加临时约束体系。
如果没有专门的设计图纸,我部将根据监控单位提供的参数,必要时采取一定的支撑来减少水平分力的影响,使施工附加应力控制在设计允许X围内,但该项工程量应给予计量。
8、安全用电、安全防火措施主塔施工用电南岸、北岸主塔分别采用专用变压器和专门供电干线,其他施工点不得随意接线,防止跳闸事故发生。
随时与电力部门保持联系,遇停电必须有足够容量的应急电源柴油发电机组。
现场布线、安全保护、用电管理严格按用电安全规程执行。
塔上电缆线采用木条外伸架设,不得与钢管直接接触。
安全防火包括地面和塔上,在工棚、仓库、塔柱楼梯间按规定布置灭火器,并进行有关演练。
9、安全防汛与防台措施成立安全防汛防台风机构体系,保证统一指挥。
对防汛防台进行风险预测和评估,有针对性的做好各种应急预案准备工作。
汛期、台风来临时,启动应急预案,确保安全风险损失在可控X围内。
