抽油机现场安装HSE操作指导一、安装前的准备1、操作人员要穿戴好劳动保护用品,由队专(兼)职安全监督员进行作业前的安全教育,明确作业过程中的不安全因素,并设一人负责指挥协调吊车作业。
2、准备好所需的工具、用具。
3、抽油机基础地面平整压实,位置合适。
4、吊车设备完好,位置合理。
5、抽油机各部配件齐全,基础板、墩符合要求。
二、安装1、基础板、墩的安装。
用6'钢丝绳套斜穿于基础板两头对角吊环中,绳套中部绕一圈挂在吊钩上,试吊,要求绳套两侧等长,基础板不偏不斜。
起吊基础板,平放在平整好的基础地面上,要求板放平放正,不能悬空,与井口的距离符合要求,不正时,应调整位置。
调整位置时,应稍吊起基础板,用撬棍左右点拨,下放时人员要闪开手、脚,防止压伤。
有基础墩的抽油机,应用4'钢丝绳套将墩吊起,放在板上合适的位置上,要求墩前后对齐,第一个墩与井口的位置合适。
注意,吊物下严禁站人。
吊基础板时,板上严禁站人。
2、底座的安装。
用6'钢丝绳套穿入底座前后的吊孔(或吊环内),确认牢固后起吊底座,平放在基础板(或墩)上,要求正对井口,距井口距离位置合适,需调整位置时,应稍吊起底座,然后用撬棍左右点拨,对正后放稳。
注意:吊装时要闪开手脚,防止压伤,吊物上及下部严禁站人。
联接地脚螺栓,将底座固定,要求地脚螺栓要上紧上全,用压杠时,要求至少要有4个,且前后均匀分布。
3、减速箱的安装。
用6'钢丝绳套双股挂在减速箱前后部的吊钩上,平稳吊起减速箱,对正固定螺栓孔后平放在底座上,上全固定螺栓,紧固。
注意:减速箱吊起后下部严禁站人,对正螺栓孔时严禁将手或工具放入接合面内,可用短撬棍插入固定螺孔内调整位置。
减速箱应放平放正,不能偏斜。
4、安装大皮带轮。
用4'钢丝绳套吊起大皮带轮,使轮上的键槽对正输入轴上的键后,推入,用大锤敲击轮毂,直至合适的位置,然后拧紧固定螺母,插上固定销。
注意:安装大皮带轮时,不要碰坏输入轴头部的螺纹,用大锤敲击轮毂时,应垫铜棒或木方,严禁直接用大锤打击轮毂。
抽油机现安装、交接管理规定一、前言为规范抽油机的安装和交接工作,提高工作效率、降低安全风险,特制定本规定。
二、适用范围本规定适用于抽油机安装和交接,适用于所有使用抽油机的单位或部门。
三、安装要求1. 前期准备在进行安装之前,需要做好以下准备:•确认抽油机的型号和技术参数。
•检查抽油机的机械结构和电器主控部分是否完好。
•确定安装场地、安装方式及设备搬运方案。
•安排专业人员进行现场测量,以确保抽油机安装的位置、高度和角度等设备参数符合标准要求。
2. 安装步骤安装抽油机前需要按以下步骤进行:•确定设备安装位置和方向,并进行设备基础的浇筑、固定和加固工作。
•安装电气箱,进行电缆连接并进行绝缘测试,保证电气箱的供电稳定和质量安全。
•固定设备并进行配管和调试,确保设备的性能和输出符合要求。
•安装防护措施,如安装隔离器、保护网等,确保设备使用时安全可靠。
3. 完成验收•在设备安装和调试完成后应进行技术验收,确保设备的技术性能和使用质量均符合标准要求;同时应进行安全验收,明确设备在使用前需要注意的安全事项,确保人员在使用过程中的安全。
四、交接管理1. 交接程序抽油机交接应按以下程序进行:•交接前,由原设备使用方或设备保管人进行设备状态的检查,确保设备完好。
•原设备使用方或设备保管人将设备装配符合技术标准,并移交新设备使用方。
•交接后,现场有关人员应检查设备的安装情况是否符合标准要求,确保设备安全和输出质量符合标准。
2. 交接记录•交接时应填写交接记录表,并加盖单位的公章进行确认和归档。
•记录中应包括设备的型号、生产厂家、编号、使用地点、安装日期、安装人员、保管人员及交接人员等关键信息。
3. 交接费用•抽油机交接过程中所有的维修和更换相关费用由原设备使用方或设备保管人承担。
•新设备使用方应按需支付相应的费用予以补偿。
五、安全注意事项•抽油机安装和交接过程中应重视安全,确保人员和设备的安全稳定。
•抽油机运转中应避免超范围操作,确保设备处于正常运行状态,严禁私自调节设备参数或组装使用。
抽油烟机和空调的安装技术2观众朋友们:在上一集里我们为您介绍了,燃气热水器和电热水器的安装技术,在这一集里我们接着为您介绍,抽油烟机和空调器的安装技术.抽油烟机的安装,主要是挂机操作和排烟管的安装.下面我们先来介绍抽油烟机的安装技术.抽油烟机的安装技术一、目前市场上的抽油机虽然品牌繁多,但样式可大致分为两大类,一类是中式的,一类是欧式的.他们的样式、结构虽有些区别,但安装方法基本相同.下面简单的介绍一下抽油烟机的工作特点与结构.二、抽油烟机的工作特点与结构无论什么样式的抽油烟,工作原理基本相同,我们知道抽油烟机的主要作用,就是把做饭烹饪产生的油烟抽走,那主要是靠机箱中风扇的作用实现的.其结构,以中式抽油烟机为例.这是面罩,这是油碗,这是密封挡板,其作用是:密封排烟管与排烟道的衔接部位,以保证排烟道中的烟气,不要进入室内.这是止回阀,其作用使油烟只能出去,不能进来.安装前要检查止回阀是否能够正常打开关闭.这是排烟出口的胶垫,这是可折叠排烟管,它可以折叠和自由弯曲.这是烟筒与烟道的密封坐,中间的挡板的作用与止回阀的作用相同,是确保里面的油烟排的排出,外面的油烟进不来.所谓欧式的抽油烟机,其外观上在机箱上多了一块装饰板,使排烟管道不外漏,更好看一些.抽油烟机除了自身的质量,安装的环境和位置对其排烟效果有一定的影响.三、安装位置的要求抽油烟机应安装在灶台的正上方,吸油口正对下方炉眼.其安装高度是,应距离灶台正上方60--70厘米,排烟效果好.过高影响排烟效果.过矮那么可能碰到头,影响烹饪操作.应注意的是:1〕安装抽油烟机的周围,特别是厨房里应避免门窗过多,空气对流过大,易使油烟扩散,使排油烟的效果受到影响.2〕排烟出口到机体的距离不宜过长,从而造成排烟管过长,影响排烟效果.还有转弯不要多,转弯半径尽可能大,否那么也影响排烟效果.同时易产生噪音和震动.造成油烟抽不出去以及滴油的情况发生.四、油烟机安装操作1、安装前的准备1〕安装挂钩先测量位置尺寸,确定安装高度,做好标记,在抽油烟机的安装位置选好之后,在墙上钻孔安装挂钩,深度5--10厘米,楔入塑料膨胀管,然后将挂钩楔入并用螺钉紧固.接着就可以进行挂机准备.先装排烟管.2〕安装排烟管在挂机之前,应先将排烟软管安装在排烟口上,排烟口要放置胶垫,之后用螺丝加以固定.接下来进行安装密封挡板.3〕安装密封挡板在排烟口安装固定密封挡板,用螺丝固定住即可,以便对接排烟管.上述工作完成之后,即可进行挂机操作.2、挂机操作由二人将整机托起后,用机体后壁的两孔,对准挂钩挂上即可,要保证水平,再将装好的排烟软管拉出,引入密封挡板,之后,注意将排烟软管用螺丝固定在密封挡板上.最后安上油碗.抽油烟机机体安装后,观察其水平度.左右在同一水平线上.如果安装的是欧版的,同时将欧式烟机的装饰板抽出,将烟罩上的保护膜撕掉.至此安装完毕.五、试机验收安装好的抽油烟机,要进行验收.首先接通电源,看看各项功能按键是否工作正常.如:各档抽烟键、照明键、停止键等是否灵敏、随机的照明灯是否工作正常.之后,进行抽油烟效果实验,接上电源插座,打开电源开关,准备一张报纸,放在烟机油碗的下方的30厘米处,打开抽油烟键,看到报纸被迅速吸起,无异常噪音和振动,表明烟机工作正常安装合格.应注意的是:抽油烟机电源插座,必须使用有可靠地线的专用插座.抽油烟机灯泡的功率要小于40瓦,以保证电机功率稳定.为确保抽油烟机的安装和使用效果,烹饪前应提前开启抽油烟机,以保证除油烟效果.在使用抽油烟机的时候,可将窗户或门打开一些,保持厨房内的空气流通,这样能防止厨房内的空气形成负压影响.抽油烟机要选择适当的转速,如烹煮油烟大的菜肴时,应选用较高转速.微火时应选择较小的转速,烹煮完毕后,保持扇叶继续转动一会儿,让油烟彻底排除干净,然后再关机.抽油烟机也需定期的维护和保养,其中定期清洗更为重要.下面为您介绍一下空调器的安装.空调器的安装技术空调器的安装就要复杂一些,它包括内挂机和外挂机的安装,打孔操作、管线处理与线路连接、排水试验,特别是外挂机的安装,尤其是注意安全问题.以楼房安装最为突出,目前居民住宅楼越来越多,少那么五六层,多那么二三十层,安全问题在高层住宅楼的空调安装中尤其明显,不可马虎大意.空调器的安装需要事先在墙上打孔,可将缠好的各种管线穿墙而过,有些住宅建造时就是先留出孔洞.墙面没有预留的孔洞的,就需要由安装工打孔.包括前面介绍的燃气热水器,排气管的安装,也需要打孔.这是安装工的一项基本功.在这里我们简要得介绍一下打孔的方法.打孔一般情况下,这项工作多是在用户家墙面装修之前进行.以免弄脏、损坏装修后的墙体.打孔时须先要组装好水钻,装上助力柄,之后,将水钻头里注水.一是避免起灰尘,二是使高速旋转的钻头降温,而且掘进的效果好,避免损坏钻头.要依据管线的走向,确定好孔的位置,钻头的直径略大于排烟管的直径.打孔时,要用力抵住水钻,钻头才能正常掘进.因为水钻开动起来,后座力很大,人不易站稳,当发现钻头内没有水流出,要及时注水.打孔进行中,要打一段,就及时将钻心倒出,避免钻心塞满钻头,使钻头无法掘进.打孔进行中,要及时调整方向,由于后坐力很大,发现跑偏就要及时纠正,打出的孔洞才能垂直.打孔时,还要及时纠正姿势,要注意自身安全.着急冒进打出的孔洞容易弯曲.孔洞贯通之后,要将排烟管伸进孔洞试试,可以穿梭自如即告成功.我们先说说空调器的结构.一、空调器的结构空调器的结构分室内机和室外机两部分组成.通俗地讲:安装在室内的内挂机,负责向室内输送冷气或热气.主要是由电机在工作.另一部分安装在室外的外挂机,那么是提供冷源或热源.主要是由压缩机和电机同时工作.所以空调的安装是分内外两个部分完成的.我们再来说说空调器的专用配件.二、空调器的专用配件空调的配件有:室内机挂件、外挂机支架、2根铜管,是用来输送冷媒的,就是输送佛里昂的铜线,一粗一细,粗的铜管为低压管,细的为高压管.排水管、扎带、腻子、过滤网等.专业的用具除了上面我们介绍过的,还有水平仪、防护用的保险带、保险绳.安装空调器前,先要对空调进行外观检查并进行试运转.三、空调器安装前的检查1〕检查外观首先检查内挂机和外挂机的表面是否有划痕或是损坏.2〕检查内挂机及遥控是否灵敏.将空调接上电源,使用遥控器进行功能转换测试.看运转是否正常.摆叶窗在运转时,听听有没有异常的声音等.上述检查如发现问题比较严重,要立即更换.空调电器与其他电器比较起来,其工作原理和安装施工都要复杂一些,安装前先介绍一下应注意的问题.四、安装空调注意事项:〔1〕室内机的安装位置,要求左高右低,要求内挂机的右边低不得超过1厘米.这是因为空调内部,冷热转换生成水的流向所决定的.〔2〕安装室外机应该有压缩机的那一边稍高一点,同样不超过1厘米.〔3〕安装室内机的时候,安装挂件的固定螺丝不能少于6个,室外机支架的安装膨胀螺丝不得少于4个.〔4〕室外机安装管路的过程,应谨慎小心,走线时避免死角转弯,以免铜管变形,造成制冷速度慢,影响产品质量.〔5〕安装完毕后,应对室内机进行排水实验,确保空调排水畅通.〔6〕通电试运转,15分钟内可以感到凉风,没有异常噪音,摆叶正常.下面介绍一下空调器的安装程序.五、空调安装程序1、线路处理2、管线穿墙3、安装室内机挂件及安装内挂机4、安装室外机支架5、安装外挂机6、漏气检测7、排水试验安装空调同样有一个选择安装的位置问题.六、安装空调的位置选择安装空调的位置选择归纳起来有这么几点:〔可打字幕〕1、气流通畅的地方2、清洗、维修方便的地方3、空调器外挂机安装的墙面应坚固.4、安装高度距室内地面不宜低于2米.5、要避开的地方:〔大字幕即可〕1〕远离油烟和风沙.2〕儿童易触及的地方3〕空调室外机组,尽量远离相邻的门窗和植物七、安装操作〔一〕、安装室内机挂件首先测量尺寸,用水平仪测量,确定安装位置,做好打孔标记,确保室内机组左高右低,不得超过1厘米.不要一眼就能看,出空调挂得不正影响美观.之后按照挂件上预留的孔打眼,其深度要与螺丝的长度相当,最后用螺丝将挂件固定在墙上.接下来进行空调的管线整理.〔二〕、整理管线先将空调器的铜线,连接在内挂机上,接口处一定要用板子拧紧,将水管的启封板锯掉,取出水管,取出电源线,将铜管原包装裹住铜电源线、水管一起捆扎,捆扎时要一道一道按顺序缠紧,到距离尾部50公分左右将2根铜管分别单独缠绕好,留出水管后,在合并捆扎.这样做是,为了使这些管线一次穿墙而过,同时也是对铜线的一种保护.〔三〕、安装内挂机操作1、内挂机的安装挂机操作挂机时需要2人合作安装,抬起空调后,先将捆扎好的线,顺墙上的孔洞穿墙而过.顺势将空调内挂机挂在挂件上,需要调整电线的位置.注意铜线不可出现死角,在安装好的内挂机上,需将过滤网装上.内挂机安装完成,接着安装外挂机.2、外挂机的安装安装准备安装室外机是一项风险较大的工作,室外机的安装要特别注意安全,尤其是在多层或高层住宅楼上安装空调,稍有不慎就会酿成事故.操作前,安装人员腰间要系好安全带,备好安全绳.安装的位置除了我们上面介绍过的,也要考虑施工安全的问题.像这样的安装施工方法是错误的,没有系安全带,安装的位置也不尽合理,骑在空调器上,给安装过程带有极大的安全隐患,是不可取的.下面说说空调外挂件的安装.安装外挂机支架与挂机系好安全带,在确定好外挂机的安装位置后,开始进行打孔,其深度不小于5厘米,将挂件用专用螺丝固定,安装室外机应该有压缩机的那一边稍高一点,同样不超过1厘米.支架装好后即可安装外挂机.安装外挂机时,需三人合作安装,一人负责固定安全带,另外两人将空调的外挂机移出室外.安装工人需要做的工作是:将外挂机用螺丝固定在支架上,每个螺丝都要拧紧,之后,把穿墙而过的管线进行整理,安排在合适的位置上.将电源线、铜管线分别连接在外挂机上,接线时要注意:电源线由5个接头,分别用5种颜色标出火线、零线、地线、风扇电源线、压缩机电源线.连接时要对号入座,不要接错.接着,在连接两根铜线,连接部位的螺丝一定拧紧.接好管线后要进行漏氟测试.漏氟测试将空调接上电源,进行漏氟测试.漏氟测试就是在室外机的铜管衔接处,倒一些洗涤灵或肥皂液,其作用是:检验管道中的氟利昂是否有渗漏的地方.如果衔接处没有气泡产生,那么说明管道密封,安装合格.否那么就要从新安装.确认空调器及其线路安装合格后,还要将穿墙的孔洞边缘进行密封.4、密封墙缝将墙上外侧的孔洞用腻子堵严即可.墙的里侧安上装饰罩.接下来进行排水试验.5、排水测试空调安装完毕后,应对室内机进行排水实验,确保空调排水畅通.准备一瓶清水,将水均匀的倒在空调室内机的冷凝器上,过一会,看看室外的排水管是否有水流出.看到有水流出,表明测试成功.观众朋友们:上面为您介绍了抽油烟机和空调器的安装技术,希望您在学习技术的同时,牢固树立安全第一的思想,本片介绍的内容,只是电器安装技术的启蒙,要想参与到这个岗位中来,还要不断学习,到正规的培训单位参与实践,持证上岗.只要您本着科学的态度,虚心求教,不断总结经验,一定能走到电器安装的这个岗位上来.。

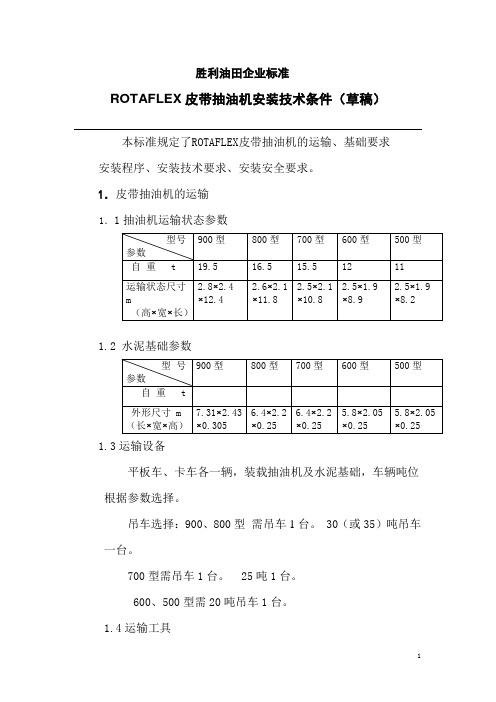

胜利油田企业标准ROTAFLEX皮带抽油机安装技术条件(草稿)本标准规定了ROTAFLEX皮带抽油机的运输、基础要求安装程序、安装技术要求、安装安全要求。
1.皮带抽油机的运输1.1抽油机运输状态参数1.2 水泥基础参数1.3运输设备平板车、卡车各一辆,装载抽油机及水泥基础,车辆吨位根据参数选择。
吊车选择:900、800型需吊车1台。
30(或35)吨吊车一台。
700型需吊车1台。
25吨1台。
600、500型需20吨吊车1台。
1.4运输工具吊装绳索1套封车绳索4根3-5吨手拉葫芦2件1.5运输安全注意事项1.5.1抽油机运输平板车转弯时,要控制运输车辆速度,避免颠震设备。
1.5.2开往井场的道路及井场要保证满足车辆转弯和承载要求。
2.土基础规格及要求2.1基本要求2.1.1清除井口周围泥浆,必要时下挖直至将稀泥清理掉。
2.1.2用三合土一层层夯实至要求高度。
2.2土基础的尺寸确定2.2.1根据水泥基础的长宽确定土基础的长宽,在长宽方向比相应的水泥基础多出1.2米.2.2.2土基础高度确定(参考下图表)各机型地基高度、光杆外露尺寸参考注:H1、H2、H3为固定尺寸,H4、H5为参考尺寸2.2.3土基础必须用三合土夯实,灰土比3:7。
2.2.4土基础长度方向井口端比后端高出5-10 mm沉降量(如图示),如基础坚固,可减少高度或不要沉降量。
宽度方向要水平,在总宽方向上水平差要小于5mm。
3.水泥基础摆放要求3.1基础前挡板内侧拉线,与井口中心线垂直距离为150mm。
3.2基础宽度的 1/2,前后定出两点,两点与井口中心线在一条直线上。
3.3基础摆好后,测定水平。
左右水平小于5mm。
4.抽油机安装4.1在水泥基础上划出抽油机摆放定位线4.1.2 各机型摆放定位尺寸参考下表(距基础后端尺寸)4.2吊装4.2.1将抽油机吊起,按定位线摆放在水泥基础上。
4.2.2固定地脚螺栓。
4.2.3 900、800型机需1台吊车,钢丝绳装到抽油机顶部吊孔。
抽油机安装工作总结
在抽油机安装工作中,我主要负责以下几个方面的工作:
1. 设备准备:在安装前,我首先要检查所有的设备和配件是否齐全,并且确认它们的
质量和规格是否符合要求。
如果有任何问题,我会及时与供应商联系进行更换或修复。
2. 现场勘察:我会到安装的现场进行勘察,确定最佳的安装位置和布局。
在选定位置后,我会对地面进行测量,确保其水平和稳定性。
3. 安装操作:在进行安装操作时,我首先会根据设备的安装说明书进行组装和调试。
我会确保每个部件都被正确连接,并且紧固件都被适当地拧紧。
在组装完成后,我会
对设备进行测试,确保其能正常运行。
4. 排水系统:抽油机需要与排水系统连接,以便将油污水排放到合适的位置。
我会根
据现场情况和要求,选择合适的排水系统,并进行正确的连接和安装。
5. 安全措施:在安装过程中,我会给工作人员和现场周围的人员提供必要的安全培训,并确保他们戴好安全帽和其他必要的个人防护设备。
我也会确保所有的安装工作都符
合相关的安全标准和规定。
总结来说,抽油机的安装工作需要进行设备准备、现场勘察、安装操作、排水系统的
连接和安全措施的实施。
通过我的努力,保证了抽油机安装工作的顺利进行,最终达
到了预期的效果。
抽油机安装1施工准备1.1施工前严格按照设计图纸核对好各部分尺寸,核对好抽油机底座孔洞与基础空洞是否一致;1.2安装抽油机场区平整道路畅通,吊装机具设备齐全,满足连续施工条件;1.3施工前预定好汽车吊。
2抽油机基础安装抽油机基础图由使用维护说明书提供,读图时认真读懂每一个尺寸,尤其是井口到支架顶板中心点投影到底座上点距离,是一个关键尺寸。
基础安装以此为基准,而且决定着最终的抽油机呢安装质量。
2.1基础坑挖制:抽油机安装没有方向的规定,要按井场采油树的方向而定。
一般套管闸门下返200mm,正好到套管大法兰中心。
基础坑挖好后,用水准仪测量一下,坑底要平,一切合格后,送砂平整。
砂填层200mm厚,沙层只能高不能低;2.2下基础2.2.1做好下基础的准备工作,首先在采油机总闸门的正面和侧面找出中心点,用红铅笔打上记号或采油树四通的油管中心;2.2.2基础坑内量出中心线并做上记号;2.2.3用渔网线把两中心点拉成一条直线;2.2.4用钢卷尺从井口中心点顺渔网线量出到基础前边的距离,CYJ4-1.5-9HY为640mm±5mm,量好后,用线锤向下打点,反复几次,打准为止。
然后把渔网线从采油树上放下来,固定在中心线上打点处,在打点的地方打上桩;2.2.5第一节基础底板前后找出中心点打上记号;2.2.6由起重操作指挥下基础,当基础吊到坑里时,操作人员扶正基础,使基础底板中心前后对中渔网线,前边中心对中打点处放下基础;2.2.7用水准仪测基础平面前后两边的水平,误差在±10mm以内,否则再校正一次基础。
施工准备—基础验收划线—机座安装—支架安装—游梁安装—刹车装置安装—梯子平台及其附件安装—电控箱安装—加注润滑油紧固螺栓—试运。
3.抽油机底座安装3.1抽油机安装时应以井口为中心,按设计要求在基础平面上弹出纵向中心线和支架中心线;3.2安装抽油机底座时,应垫高20-30mm,安装的垫铁组相邻间距不大于500mm,每根地脚螺栓处不少于1组,垫铁放置位置应整齐平稳,相互接触严密;3.3吊装底座首先将地脚螺栓穿入基础预留洞中,并将其螺母带好;3.4再次复查底座上面的水平度。
采油技术操作规程一、抽油井操作维护规程1、抽油机组装操作规程1)将装好电动机底座和刹车的底座吊运至已摆放好的水泥基础上,按使用说明书给定的安装尺寸校正好,保证底座位置准确无误,以确保将来悬绳器对准井口中心线。
拧紧底座与水泥基础的固定螺栓。
2)将带有曲柄的减速器吊至底座上并固牢。
3)吊运支架到底座上并固牢。
4)电动机轴头上的皮带轮要与所需冲次相一致,然后安装传动皮带,调整电动机底座使小皮带轮端面与大皮带轮端面均在同一平面内,其差值应在产品标准规定范围内。
张紧皮带至达到标准要求。
5)安装电动机控制箱并接好电源线。
要确认电动机旋转方向无误。
6)安装和调整刹车传力杆,使之能在任何位置刹住曲柄。
依靠电动机带动,将曲柄停在连接连杆的最有利位置。
7)对将驴头、游梁、横梁、连杆四个部件组装在一起,在游梁上找好穿吊钢丝绳的位置,保证这四个部件吊离地面以后,游梁处于水平位置。
吊运这四个部件到支架顶部并穿好螺栓固定牢(此时不能摘去起吊设备挂钩)。
8)曲柄销部件与连杆已分开时,要首先将曲柄销部件装进曲柄上与所需冲程相对应的锥孔里。
操作刹车或起吊设备将连杆对正曲柄销部件的安装部位,穿上螺栓且拧紧;曲柄销部件与连杆未分开时,将连杆下端的曲柄销装进曲柄孔。
这个步骤完成后方可摘去起吊设备挂钩。
9)初步确定平衡块位置,在曲柄上安装平衡块,拧紧固定螺栓。
10)整机组装完成并检查无误后,开始试运行,着重注意悬绳器对中井口情况、平衡效应和其他异常情况并作适当的调整和排除异常情况。
2、油机井开井操作规程1)准备工作①准备开井用活动扳手、管钳、试电笔、黄油枪、螺丝起子、手钳、绝缘手套等工具、用具.②开机前检查以下各项:a)检查井口设备、地面设施、工艺流程、仪表应齐全完好;b)检查光杆方卡子(以下简称方卡子)应拧紧,光杆盘根盒内加有盘根垫且松紧合适,毛辫子长度合适、光杆密封器两翼密封胶皮处于开启位置; c)检查刹车,配件应齐全灵活好用,无自锁现象;d)检查减速箱内机油量应合适;e)检查曲柄、游梁、支架、减速箱各轴承的润滑脂应足够;f)检查抽油机各部件的固定螺丝、轴承螺丝、驴头销子螺丝、曲柄差动螺栓、平衡块螺栓、曲柄销子螺丝及保险开口无松动现象;g)检查传动皮带应无缺损,无油污,松紧合适;h)检查电路:电器接线要牢靠并可靠接地,保险丝(片)规格合适,安装牢靠,指示灯良好;i)曲柄轴、减速箱及电动机皮带轮、刹车轮的键无缺损松动;j)带压杠的抽油机检查前、中、后压杠要齐全,紧固,螺栓无松动; k)检查抽油机运转部位附近不得有防碍运转的异物。
油田抽油机安装规范最新版随着时代的不断进步,科学技术的不断革新,各个行业都在不断地进行升级和改良。
而在能源行业中,油田抽油机的安装规范也在不断地发生变化。
在这篇文章中,我们将深入探讨油田抽油机安装规范最新版的相关内容。
首先,我们需要了解抽油机安装规范的重要性。
抽油机是油田生产中不可或缺的设备,其安装质量与稳定性直接影响着油田的生产效率和安全性。
因此,制定统一的安装规范对于油田的健康发展具有重要意义。
接下来,我们来了解一下油田抽油机安装规范最新版的主要内容。
根据我国油气工业行业标准《油田油藏开发用抽油机安装与调试技术规范》(SY/T 6108-2010),抽油机安装主要分为机组基础的制作、电机的安装、抽油机的安装、管路的安装以及机房布置等五个方面。
首先是机组基础的制作。
机组基础是抽油机的重要支撑部分,其质量和稳固性对于抽油机的正常工作至关重要。
在制作机组基础时,需要按照相关标准规范和设计要求进行制作,注重各个方向的平衡和稳定性,并且要进行充分的质量检测。
同时,在制作过程中还需要注意对机组基础的防腐防锈处理。
其次是电机的安装。
电机是抽油机的动力来源,其稳定性和工作质量直接影响抽油机的工作效率和安全性。
在安装电机时,需要注意电机的平稳度和准确度,同时还要进行全面的接地和防震处理,以确保电机的长期稳定工作。
第三是抽油机的安装。
抽油机是油田生产中最重要的设备之一,其安装质量和稳定性对于油井的生产效率和安全性具有决定性影响。
在抽油机的安装过程中,需要注意各个部件的拼装和准确度,并且进行全面的试运行和质量检测,以确保其长期稳定工作。
第四是管路的安装。
管路是抽油机输送油气的重要媒介,其质量和稳定性对于抽油机工作的顺畅性和稳定性有着至关重要的作用。
在管路的安装过程中,需要注意管道的密封和排水,确保其通畅和安全。
最后是机房布置。
机房是抽油机工作的重要场所,其合理的布置和设计能够增加工作的便捷性和安全性。
在机房的布置中,需要注意安全通道和工作空间的大小和规范性,同时还要进行全面的防火和安保处理。
一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、建设单位:[请填写建设单位名称]四、交底部门:[请填写交底部门名称]五、交底人:[请填写交底人姓名及职务]六、施工期限:[请填写施工期限,如:2023年1月1日至2023年3月31日]七、接受交底班组或员工签名:[此处请接受交底班组或员工签名确认]八、交底内容:1. 进入施工现场要求:- 所有进入施工现场的人员必须佩戴安全帽,扣好帽带,穿着合适的劳保鞋。
- 严禁酒后上岗,禁止携带无关物品进入施工现场。
2. 施工前的准备工作:- 施工前,应对施工现场进行彻底的清理,确保无杂物、障碍物。
- 对施工人员进行安全技术培训,确保每位施工人员了解并掌握安全操作规程。
3. 设备检查与维护:- 在安装抽油机前,必须对设备进行全面检查,确保设备完好无损。
- 定期对抽油机进行维护保养,及时发现并排除安全隐患。
4. 高空作业安全措施:- 高空作业人员必须佩戴安全带,并做到高挂低用。
- 高空作业平台应稳固可靠,设有防护栏杆和安全网。
- 严禁在无防护设施的情况下进行高空作业。
5. 安装与拆卸安全操作:- 安装抽油机时,应按照操作规程进行,严禁野蛮施工。
- 拆卸抽油机时,应使用适当的工具,避免使用蛮力。
- 拆卸过程中,应注意防止零部件掉落伤人。
6. 电气安全措施:- 施工现场电气设备应定期检查,确保绝缘良好。
- 严禁私拉乱接电线,严禁在潮湿环境下进行电气作业。
7. 消防与应急救援:- 施工现场应配备足够的消防器材,并确保其有效性。
- 制定应急救援预案,并定期进行演练。
8. 其他安全注意事项:- 施工过程中,应保持施工现场整洁有序,不得堆放杂物。
- 施工人员应遵守施工现场的各项规章制度,确保自身和他人的安全。
九、注意事项:- 施工人员应严格遵守本安全技术交底内容,确保施工安全。
- 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关部门。
十、接受交底班组或员工签名:[此处请接受交底班组或员工签名确认]十一、交底人签名:[此处请交底人签名确认]十二、日期:[请填写日期]注:本模板仅供参考,具体施工安全措施应根据实际情况进行调整。
