总承包服务费、总包管理费、总包配合费概念解读及计价一、总承包服务费的产生工程模型建立:以A、B、C、D分别代表发包人、总承包人、承包人、分包人,以a、b、c 分别代表发包内容智能化系统工程、市政绿化工程、主体工程。
现在他们之间的关系如下图:发包人(A)(a+b+c)总承包人(B) 承包人(C)(b+c) (a)分包人(D)(b)通过图示我们可以获得如下信息:1、 A与B之间签订的是施工总承包合同,此次发包没有产生总承包服务费。
2、A与C之间签订的是施工承包合同,俗称业主单独分包合同,也称业主平行发包合同。
此次发包产生了总承包服务费(简称“情形一”,下同),由A向B支付。
3、 B与D之间签订的是施工分包合同。
(1)当A要求以分包合同与D直接结算时,产生了总承包服务费(简称“情形二”,下同),由A向B支付。
(2)当A仍以总承包合同与B结算,而D要求B提供总承包服务时,此时产生的总承包服务费(简称“情形三”,下同)由B与D在分包合同中约定,由D向B支付,与A无涉。
二、相关条款解读(一)《建设工程工程量清单计价规范》GB 50500—20081、条文引用【条文】 2.0.9 总承包服务费总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
【要点说明】“总承包服务费”是在工程建设的施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分材料设备时,要求总承包人提供相关服务以及对施工现场进行协调和统一管理、对竣工资料进行统一汇总整理等所需的费用。
与“03规范”规定为“为配合协调招标人进行的工程分包和材料采购所需的费用”相比,“08规范”的定义及其条文说明更加明确、具体,包含内容更加广泛。
2、条文解读(1)08清单规范规定的总承包服务费的适用情况,包括“情形一”、“情形二”两种情况下产生的总承包服务费。
工程总承包计价规则一、工程总承包费用项目组成工程总承包根据不同阶段及费用性质,其费用项目组成如下:(一)勘察设计费勘察设计费包括工程勘察费和工程设计费1.工程勘察费工程勘察费是指工程总承包企业根据建设单位要求,自行或委托勘察人收集已有资料、现场踏勘、制订勘察纲要,进行测绘、勘探、取样、试验、测试、检测、监测等勘察作业,以及编制工程勘察文件和岩土工程设计文件等服务的费用。
2.工程设计费工程设计费是指工程总承包企业根据建设单位要求,自行或委托设计人提供编制建设项目初步设计文件、施工图设计文件、非标准设备设计文件、施工图预算文件、竣工图文件等服务的费用。
工程设计费根据不同的设计阶段及工程特点又可分为初步设计费、施工图设计费、技术设计费和其他设计费等。
(二)设备购置费设备购置费是指为建设项目购置或者自制达到固定资产标准的各种国产或者进口设备、工具、器具的购置费用。
设备购置费包括设备及备品备件的费用(不包括施工设备)。
(三)建筑安装工程费建筑安装工程费项目根据《浙江省建设工程其他费用定额》划分为主要工程项目、辅助和服务性工程项目、室外工程项目及场外工程项目。
每一不同工程项目可根据工程计价需要分为建筑工程费和安装工程费。
1.主要工程项目主要工程项目是指主要使用功能部分的项目,如大楼或小区住宅的建筑和结构及室内水、电等项目。
2.辅助和服务性工程项目辅助和服务性的工程项目是指辅助使用功能部分的项目,如车库、商店、娱乐、托儿所等服务设施。
3.室外工程项目室外工程项目是指红线以内的其他配套工程项目,包括土石方、道路、围墙、挡土墙、排水沟等各种构筑物、给排水管道、动力管网、供电线路、庭园绿化等。
4.场外工程项目(包括道路、铁路专用线、桥涵、给排水、供热、供电、通讯等工程)。
(四)总承包管理及试运行服务费1.总承包管理费总承包管理费是指工程总承包企业组织勘察设计、设备购置、建筑安装施工及经营管理所需的费用以及对工程总承包管理应获的利润。

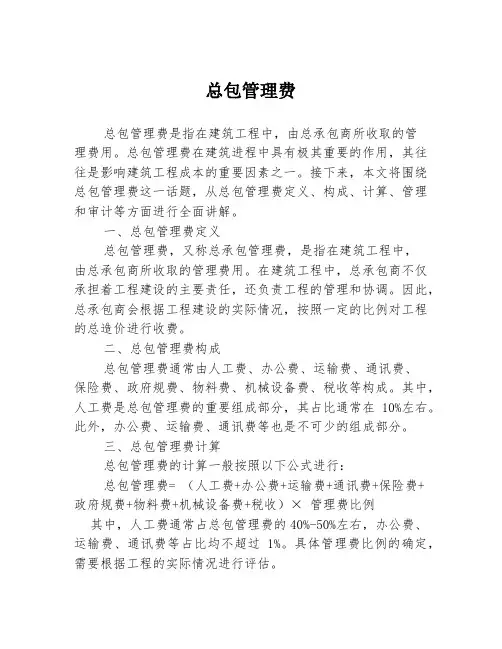

总包管理费总包管理费是指在建筑工程中,由总承包商所收取的管理费用。
总包管理费在建筑进程中具有极其重要的作用,其往往是影响建筑工程成本的重要因素之一。
接下来,本文将围绕总包管理费这一话题,从总包管理费定义、构成、计算、管理和审计等方面进行全面讲解。
一、总包管理费定义总包管理费,又称总承包管理费,是指在建筑工程中,由总承包商所收取的管理费用。
在建筑工程中,总承包商不仅承担着工程建设的主要责任,还负责工程的管理和协调。
因此,总承包商会根据工程建设的实际情况,按照一定的比例对工程的总造价进行收费。
二、总包管理费构成总包管理费通常由人工费、办公费、运输费、通讯费、保险费、政府规费、物料费、机械设备费、税收等构成。
其中,人工费是总包管理费的重要组成部分,其占比通常在10%左右。
此外,办公费、运输费、通讯费等也是不可少的组成部分。
三、总包管理费计算总包管理费的计算一般按照以下公式进行:总包管理费= (人工费+办公费+运输费+通讯费+保险费+政府规费+物料费+机械设备费+税收)× 管理费比例其中,人工费通常占总包管理费的40%-50%左右,办公费、运输费、通讯费等占比均不超过1%。
具体管理费比例的确定,需要根据工程的实际情况进行评估。
四、总包管理费管理总包管理费管理需要注意以下几个方面:1、管理费比例:一定要根据工程的实际情况进行评估,合理确定管理费比例。
同时,在工程进程中,如需进行管理费比例的调整,也要进行合理的评估和安排。
2、管理费的使用:总包管理费的使用要根据工程实际需要进行科学合理规划。
具体来说,我们应该从材料管理、机械设备管理、成本管理、质量管理、安全管理等方面进行有效的支出。
3、管理费的监督:总包管理费需要进行全过程的监督。
具体来说,我们可以采用经济责任审计等手段进行监督。
通过这样的方法,确保总包管理费的合理性和有效性。
五、总包管理费审计总包管理费审计是确保总包管理费合理使用的重要手段之一。
关于总包管理费、配合费与总承包服务费的辨析摘要:本文阐述了总包管理费、总包配合费及总承包服务费的内涵以及相互关系的辨析,并用案例详细解读了其相互关系,为造价人员在实际工作中提供指导作用。
关键词:总包管理费总包配合费总包服务费引言2008年国家建设部颁布《建设工程工程量清单计价规范》,意在提供一个共同的计价平台。
采用工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
其中2.0.9款明确约定了“总承包服务费”的定义,即:总承包人为配合协调发包人进行的工程分包自行采购的设备、材料等进行管理、服务以及施工现场管理、竣工资料汇总整理等服务所需的费用。
而该规范中并没有提及“总承包管理费”。
研究“总承包服务费”的释义,不难发现这个总承包服务已包含了管理服务。
但在工作过程中,经常遇到总承包管理费一说。
本文就这两个概念的产生、含义、以及使用范围等进行辨析。
1总包管理费所谓总包管理费根据《建筑法》第二十九条规定:“建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位但是除总承包合同中约定的分包外必须经建设单位认可。
”如果当总承包人要求发包人同意其分包时发包人往往要求总承包人同意由其直接与分包人结算并约定以分包工程价款的一定比例向总承包人支付总包管理费。
此时总承包单位收取的是名符其实的总包管理费。
2总包配合费所谓总包配合费,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,有时双方在合同约定中往往也将其称之为总包管理费,但是,其实质是收取的是总包配合费。
第1篇第一章总则第一条为规范总包管理费的使用和管理,提高资金使用效率,确保工程项目的顺利进行,特制定本规定。
第二条本规定适用于所有采用总包方式的工程项目,包括但不限于房屋建筑、市政工程、水利工程等。
第三条总包管理费是指在工程项目中,由总包单位承担的管理工作所发生的费用,包括但不限于项目管理、协调、监督、验收等。
第四条总包管理费的管理应遵循公开、透明、合理、节约的原则。
第二章总包管理费的计算与提取第五条总包管理费的计算方法:1. 按照工程合同造价的一定比例提取,具体比例由招标文件或合同约定;2. 按照工程量清单计价方法计算,包括直接费、间接费、利润和税金等;3. 根据工程项目的复杂程度、工期长短等因素,由合同双方协商确定。
第六条总包管理费的提取时间:1. 在工程开工前,按照合同约定预提一定比例的管理费;2. 在工程进度达到约定节点时,根据实际完成工程量提取相应比例的管理费;3. 工程竣工验收合格后,结算剩余的管理费。
第三章总包管理费的组成与使用第七条总包管理费由以下部分组成:1. 项目管理费:包括项目管理人员的工资、福利、办公费等;2. 协调费:包括协调业主、设计、施工、监理等各方关系的费用;3. 监督费:包括对工程质量、进度、安全等进行监督检查的费用;4. 验收费:包括工程竣工验收的费用;5. 其他费用:包括合同变更、索赔等产生的费用。
第八条总包管理费的使用范围:1. 项目管理人员的工资、福利、办公费等;2. 工程项目协调、监督、验收等工作的费用;3. 工程项目变更、索赔等产生的费用;4. 法律法规规定的其他费用。
第九条总包管理费的使用应严格按照合同约定和本规定执行,不得挪作他用。
第四章总包管理费的监督与考核第十条工程项目业主单位应设立专门的管理机构,负责总包管理费的使用监督。
第十一条总包管理费的使用情况应定期向业主单位报告,并接受业主单位的审计和监督。
第十二条总包单位应建立健全内部管理制度,对总包管理费的使用进行严格控制和监督。
“总承包服务费”是在工程建设施工阶段实行施工总承包时,当招标人在法律、法规允许的范围内对工程进行分包和自行采购供应部分设备、材料时,要求总承包人提供相关服务(如分包人使用总包人脚手架、水电接剥等)和施工现场管理等所需的费用。
在施工合同中,我们往往会自觉或不自觉地将总包管理费和总包配合费概念混淆,可能造成许多不必要的法律纠纷。
那么究竟什么是总包管理费,什么又是总包配合费呢?所谓总包管理费,根据《建筑法》第二十九条规定:“建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质条件的分包单位;但是,除总承包合同中约定的分包外,必须经建设单位认可。
” 如果当总承包人要求发包人同意其分包时,发包人往往要求总承包人同意由其直接与分包人结算,并约定以分包工程价款的一定比例向总承包人支付总包管理费。
此时总承包单位收取的是名符其实的总包管理费。
所谓“总包配合费”,根据《合同法》第二百八十三条规定,发包人除具有按时足额支付工程价款的法定义务外,还应承担向承包人提供符合要求的施工条件的义务。
因此,当发包人采取总包加平行发包模式时,也就是我们一般所说的由发包人指定直接发包的专业工程项目,其施工条件往往需要总承包人配合才能满足,此时,发包人会与总承包人签订就总包人提供的配合工作(例如脚手架、垂直运输等)而约定双方的权利和义务。
总承包人在切实提供了这些配合工作后,向发包人收取的一定费用,有时双方在合同约定中往往也将其称之为总包管理费,但是,其实质是收取的是总包配合费。
总包管理费与总包配合费所约定的主体和取费的形式相同并且取费比例相近,所以,在实际工作中,往往二者容易混淆,甚至正好相反,以至于当需要配合的专业工程项目质量或工期出现问题时,发包人往往要求收取“总包管理费”的总承包人承担连带责任。
其实对此应该明确加以区别的,总承包人收取总包管理费与总包配合费二者的主要区别是:总承包人对该专业工程项目是否有发包权,若有,则对该专业工程项目有管理的义务,则收取的费用无论如何,其性质是总包管理费,若无,则对该专业工程项目无管理的义务,其性质仅是总包配合费。
(规费)建标(2003)206号文件关于印发《建筑安装工程费用项目组成》的通知规定建设部、财政部建标(2003)206号文件关于印发《建筑安装工程费用项目组成》的通知规定(一)规费:是指政府和有关权力部门规定必须缴纳的费用(简称规费)。
包括:1.工程排污费:是指施工现场按规定缴纳的工程排污费。
2.工程定额测定费:是指按规定支付工程造价(定额)管理部门的定额测定费。
3.社会保障费⑴养老保险费:是指企业按规定标准为职工缴纳的基本养老保险费。
⑵失业保险费:是指企业按照国家规定标准为职工缴纳的失业保险费。
⑶医疗保险费:是指企业按照规定标准为职工缴纳的基本医疗保险费。
4. 住房公积金:是指企业按规定标准为职工缴纳的住房公积金。
5. 危险作业意外伤害保险:是指按照建筑法规定,企业为从事危险作业的建筑安装施工人员支付的意外伤害保险费。
注:该文件自2004年1月1日起施行。
原建设部、中国人民建设银行《关于调整建筑安装工程费用项目组成的若干规定》(建标[1993]894号)同时废止。
按京造定[2005]3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知中第一条:“一、规费1.规费是指政府及有关权力部门规定必须交纳的费用。
2.规费应按相关规定的要求计算,足额上缴有关部门。
投标人可根据企业上年度上缴费用的情况自主报价。
招标人在编制工程标底时,可参考2001年《北京市建设工程预算定额》(以下简称2001年预算定额)的有关规定计算。
3.发承包双方签订施工合同时,不得将规费作为让利因素。
”京造定[2003] 5号所列(下表)是指2001预算定额中所包括的规费及测算依据.如果执行工程量计价并选用(参照)2001预算定额进行组价编制标底或报标可参照(下表)序号项目名称基数所占比例(%)1 人工费单价相应人工费单价 18.732 现场经费相应费率 14.453 企业管理费相应费率 29.16京造定〔2005〕3号文精神根据企业上年度缴费情况规费自主报价,因此在报价时企业可根据工程的具体情况(主要是工期、人员投入等因素影响规费的支出的多少)来报价;规费是政府要求企业必须上缴的,应该是不参与竞争的这一点有待探讨;一些费用的确是不可竞争的;但有些项目还存在竞争性,(列如基本医疗保险基金、基本养老保险费、住房公积金等与企业人员规模有关的费用)人员多必然上缴的费用就多,人员少上缴政府的规费就少。
关于总包服务费、总包配合费、总包管理费关于总包管理费1、分包管理费:施工总承包单位将工程中的部分工程自行发包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时应付给分包单位的工程管理费用。
2、总包服务费:凡分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
如果建设单位把装饰工程、安装工程自行分包给其它分包单位,总承包单位也应向其它分包单位收取总包服务费。
至于分包单位向总包单位交纳总包服务费费用的来源取决于建设单位与分包单位的合同。
无论建设单位与分包单位如何协商分包单位都没有理由拒绝总承包单位向收取总包服务费。
什么是分包管理费和总包服务费?1)分包管理费分包工程管理费是指施工总承包单位将承包工程中的部分工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包的工程分包给劳务施工单位时,应付给分包单位的工程管理费。
分包工程管理费按工程分包形式分为包工包料和包工不包料两种标准。
分包工程管理费中包括了分包单位的现场经费和企业管理费。
分包单位的临时设施费,由总承包单位负责。
(2)总包服务费分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包向分包收取总包服务费,其标准可按分包总造价(不含设备费)的2,由总分包双方协商议定。
工程施工分包的法律规定施工分包,是指建筑业企业将其所承包的房屋建筑和市政基础设施工程中的专业工程或者劳务作业发包给其他建筑业企业完成的活动。
房屋建筑和市政基础设施工程施工分包分为专业工程分包和劳务作业分包。
本办法所称专业工程分包,是指施工总承包企业(以下简称专业分包工程发包人)将其所承包工程中的专业工程发包给具有相应资质的其他建筑业企业(以下简称专业分包工程承包人)完成的活动。
造价处“京建经[2002]117号”文件中规定:
分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包方想分包方收取总包服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
造价处“造价定[2005]3号”文件中规定:
总承包服务费是指为配合招标人进行的工程分包和材料采购所需的费用。
总承包服务费按招标文件的要求,投标报价时按照分包工程造价(不含设备费)或材料购置费的1%~3%计算,进入投标报价,发承包双方应在合同中约定其结算办法。

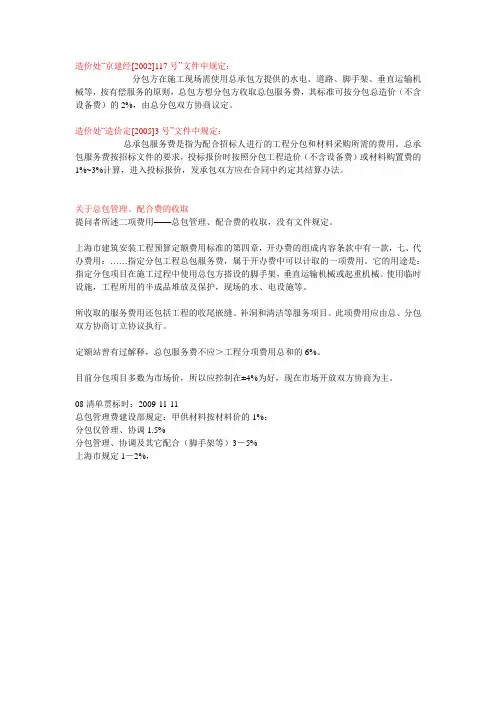

关于总包管理、配合费的收取
提问者所述二项费用——总包管理、配合费的收取,没有文件规定。
上海市建筑安装工程预算定额费用标准的第四章,开办费的组成内容条款中有一款,七、代办费用:……指定分包工程总包服务费,属于开办费中可以计取的一项费用。
它的用途是:指定分包项目在施工过程中使用总包方搭设的脚手架,垂直运输机械或起重机械。
使用临时设施,工程所用的半成品堆放及保护,现场的水、电设施等。
所收取的服务费用还包括工程的收尾嵌缝、补洞和清洁等服务项目。
此项费用应由总、分包双方协商订立协议执行。
定额站曾有过解释,总包服务费不应>工程分项费用总和的6%。
目前分包项目多数为市场价,所以应控制在±4%为好,现在市场开放双方协商为主。
08清单贯标时:2009-11-11
总包管理费建设部规定:甲供材料按材料价的1%;
分包仅管理、协调1.5%
分包管理、协调及其它配合(脚手架等)3-5%
上海市规定1-2%,。
重磅!住建部对建设项⽬总投资费⽤、⼯程总承包费⽤的组成部分和计算⽅法作出明确规定!近⽇,住建部发布关于《建设项⽬总投资费⽤项⽬组成》《建设项⽬⼯程总承包费⽤项⽬组成》征求意见稿,明确建设项⽬总投资以及⼯程总承包费⽤组成。
建设项⽬总投资费⽤项⽬组成建设项⽬总投资费⽤参考计算⽅法第⼀章建设项⽬总投资费⽤第⼀条建设项⽬总投资费⽤建设项⽬总投资=⼯程造价+增值税+资⾦筹措费+流动资⾦第⼆条⼯程造价⼯程造价=⼯程费⽤(不含税)+⼯程建设其他费⽤(不含税)+预备费(不含税)第三条增值税增值税应按⼯程费、⼯程建设其他费、预备费和资⾦筹措费分别计取。
第四条资⾦筹措费1.⾃有资⾦额度应符合国家或⾏业有关规定。
2.建设期利息:根据不同资⾦来源及利率分别计算。
式中Q——建设期利息;Pj-1——建设期第(j-1)年末贷款累计⾦额与利息累计⾦额之和;Aj——建设期第j年贷款⾦额;i——贷款年利率;n——建设期年数。
3. 其他⽅式资⾦筹措费⽤按发⽣额度或相关规定计列。
第五条流动资⾦流动资⾦的估算⽅法有扩⼤指标估算法和分项详细估算法两种。
(1)扩⼤指标估算法,此⽅法是参照同类企业的流动资⾦占营业收⼊、经营成本的⽐例或者是单位产量占⽤营运资⾦的数额估算流动资⾦,并按以下公式计算:流动资⾦额=各种费⽤基数×相应的流动资⾦所占⽐例(或占营运资⾦的数额)式中,各种费⽤基数是指年营业收⼊,年经营成本或年产量等。
(2)分项详细估算法,可简化计算,其公式如下:流动资⾦=流动资产-流动负债流动资产=应收账款+预付账款+存货+库存现⾦流动负债=应付账款+预收账款第⼆章⼯程费⽤第六条⼯程费⽤⼯程费⽤=建筑⼯程费+设备购置费+安装⼯程费第七条建筑⼯程费建筑⼯程费=直接费+间接费+利润第⼋条直接费直接费=⼈⼯费+材料费+施⼯机具使⽤费+其他直接费第九条⼈⼯费⼈⼯费=∑(⼯⽇消耗量×⽇⼯资单价)⽇⼯资单价由⼯程造价管理机构通过市场调查、根据⼯程项⽬的技术要求,参考实物⼯程量⼈⼯单价综合分析确定。
建设项目总投资组成及其他费用规定建设项目总投资组成及其他费用规定(送审稿)中国建设工程造价管理协会二OO三年十二月说明为合理确定和有效控制建设项目投资,发挥协会的专业优势,中国建设工程造价管理协会2003年工作要点提出开展“工程建设其他费用组成、总则1.1 为合理确定和有效控制建设项目投资,规范建设项目投资估算和概算的编制和管理,根据国家法律、法规和有关规定,制定《建设项目总投资组成及其他费用规定》(以下简称“本规定”)1.2 本规定适用于基本建设新建和改扩建项目,是编制、评审和管理建设项目可行性研究投资估算和初步设计概算投资的指导性依据。
本规定不适用于外商投资项目。
1.3 本规定根据国家法律、法规列明了建设项目经常发生的费用项目。
在编制建设项目投资估算和初步设计概算时,建设项目不发生的费用项目不计取。
1.4 本着符合政策、科学合理、实事求是和方便使用的原则,本规定对建设项目的费用组成做了适当简化和费用归并,以方便投资估算和概算的编制。
但建设项目的费用核算仍应按有关会计制度和财务管理规定执行。
1.5 由于其他费用项目的支出建设项目总投资组成2.1 根据国家有关法律、法规和《基本建设财务管理规定》、《中央基本建设投资项目预算编制暂行办法》、《国有建设单位会计制度》、《建设项目经济评价方法与参数》、《企业会计制度》等规定,列明了建设项目总投资的组成。
2.2 建设项目总投资组成的费用项目划分,考虑到可行性研究投资估算与初步设计概算的衔接,并满足建设项目经济评价的费用划分需要。
2.3 建设项目总投资组成,见表1。
表,建设项目总投资组成2.4 建设项目可行性研究阶段的投资估算组成:2.4.1 建设项目估算总投资 = 建设投资 + 建设期利息 + 流动资金+ 固定资产投资方向调节税其中:建设投资 = 固定资产费用 + 无形资产费用 + 其他资产费用(递延资产)+ 预备费= 工程费用 + 工程建设其他费用 + 预备费固定资产费用 = 建筑工程费 + 设备购置费 + 安装工程费+ 固定资产其他费用2.4.2 建设项目报批总投资 = 建设投资 + 建设期利息 + 铺底流动资金+ 固定资产投资方向调节税= 建设项目概算总投资2.5 建设项目初步设计阶段的概算投资组成:建设项目概算总投资 = 工程费用 + 工程建设其他费用 + 预备费+ 建设期利息 + 铺底流动资金+ 固定资产投资方向调节税其中:工程费用 = 建筑工程费 + 设备购置费 + 安装工程费工程建设其他费用 = 固定资产其他费用 + 无形资产费用+ 其他资产费用(递延资产)3 工程建设其他费用组成3.1 工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。
总承包服务费、分包配合管理费计费依据和收取费率
一、总承包服务费的计取
1、计费依据:《GB50500-2003建设工程工程量清单计价规范》、京造定〔2005〕3号关于北京市执行《建设工程工程量清单计价规范》有关问题的通知。
2、适用对象:工程量清单计价。
3、费率大小:1%~3%。
4、计费基数:分包工程造价(不含设备费)或材料购置费。
5、包括内容:指为配合招标人进行的工程分包和材料采购所需的费用。
二、分包配合管理费计取
1、计费依据:2001年《北京市建设工程费用定额》
2、适用对象:预算定额计价管理
3、费率大小:包工包料:4.5%、包工不包料:26%
4、计费基数:包工包料:直接费、包工不包料:人工费
5、包括内容:指施工总承包单位将承包工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用。
仅作参考。
通知关于执行《建设工程工程量清单计价规范》(GB50500—2008)若干意见的通知京造定〔2009〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500—2008)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施<建设工程工程量清单计价规范〉(GB50500—2008)的通知》(京建市〔2009〕24号)。
现结合我市工程造价管理的有关规定及2001年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。
一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。
招标人在编制招标控制价时,应按照“关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔2009〕6号)中的相关规定计算.投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。
二、漏项及新增项目综合单价确定的原则漏项是指在合同承包范围内的工作内容,且计价规范中有单独列项的要求,或按计价规范要求应当单独列项,但工程量清单中没有单独列项的项目。
对于漏项及新增项目等需要重新确定的综合单价(合同中没有适用或类似的综合单价),发、承包双方必须在合同中对以下内容进行约定:消耗量确定的依据;人工、材料、机械单价的确定原则;综合单价中管理费、利润、风险费的取费标准等作出明确约定.若合同中未作约定时,漏项或新增项目综合单价按以下原则确定:1。
消耗量:可依据现行定额相关项目及有关规定的消耗量确定。
2.人工、材料、机械价格:按发、承包双方确认的市场价格或参照施工期《北京工程造价信息》中的价格确定。
3。
综合单价中各项取费标准:按相应项目原投标费率确定。
三、综合单价中一定范围内风险及幅度的约定1。
风险范围和幅度的确定。
采用工程量清单计价的工程,应在招标文件或合同中明确风险内容及其范围、幅度,不得采用无限风险、所有风险或类似语句规定风险范围及幅度.主要材料以及人工和机械风险幅度在±3%~±6%区间内考虑。
通知关于执行《建设工程工程量清单计价规范》(GB50500-2008)若干意见的通知京造定〔2009〕7号各有关单位:为了促进建筑市场各方主体贯彻执行国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范),规范我市建设工程工程量清单计价行为,根据《关于贯彻实施<建设工程工程量清单计价规范>(GB50500-2008)的通知》(京建市〔2009〕24号)。
现结合我市工程造价管理的有关规定及2001年《北京市建设工程预算定额》(以下简称预算定额),将执行计价规范中若干意见的通知发给你们,请遵照执行。
一、规费发包方在编制招标文件以及发承包双方签订施工合同时,不得将规费作为竞争性费用。
招标人在编制招标控制价时,应按照“关于调整2001年《北京市建设工程预算定额》规费计算方法的有关规定”(京造定〔2009〕6号)中的相关规定计算。
投标人在投标报价时,应根据有关文件规定结合本企业缴费情况自行确定。
二、漏项及新增项目综合单价确定的原则漏项是指在合同承包范围内的工作内容,且计价规范中有单独列项的要求,或按计价规范要求应当单独列项,但工程量清单中没有单独列项的项目。
对于漏项及新增项目等需要重新确定的综合单价(合同中没有适用或类似的综合单价),发、承包双方必须在合同中对以下内容进行约定:消耗量确定的依据;人工、材料、机械单价的确定原则;综合单价中管理费、利润、风险费的取费标准等作出明确约定。
若合同中未作约定时,漏项或新增项目综合单价按以下原则确定:1.消耗量:可依据现行定额相关项目及有关规定的消耗量确定。
2.人工、材料、机械价格:按发、承包双方确认的市场价格或参照施工期《北京工程造价信息》中的价格确定。
3.综合单价中各项取费标准:按相应项目原投标费率确定。
三、综合单价中一定范围内风险及幅度的约定1.风险范围和幅度的确定。
采用工程量清单计价的工程,应在招标文件或合同中明确风险内容及其范围、幅度,不得采用无限风险、所有风险或类似语句规定风险范围及幅度。
主要材料以及人工和机械风险幅度在±3%~±6%区间内考虑。
2.风险幅度变化确定原则。
变化幅度应以《北京工程造价信息》中的市场信息价格(以下简称造价信息价格)为依据,造价信息价格中有上、下限的,以下限为准,造价信息价格中没有的,按发、承包人共同确认的市场价格为准。
施工期市场价格以发、承包人共同确认的价格(以下简称确认价格)为准。
若发、承包人未能就共同确认价格达成一致,可以参考造价信息价格。
当投标报价时的单价低于投标报价期对应的造价信息价格时,按施工期确认价格或对应的造价信息价格与投标报价期对应的造价信息价格计算其变化幅度;当投标报价时的单价高于投标报价期对应的造价信息价格时,按施工期确认价格或对应的造价信息价格与投标报价时的价格计算其变化幅度。
3.超过风险幅度的调整原则。
发、承包人应当在施工合同中约定市场价格变化幅度超过合同约定幅度的调整办法,可采用加权平均法、算术平均法或其他计算方法。
主要材料和机械市场价格的变化幅度小于或等于合同中约定的价格变化幅度时,不做调整;变化幅度大于合同中约定的价格变化幅度时,应当计算超过部分的价差,其价差由发包人承担或受益。
人工市场价格的变化幅度小于或等于合同中约定的价格变化幅度时,不做调整;变化幅度大于合同中约定的价格变化幅度时,其价差全部由发包人承担或受益。
人工、材料和机械计算后的差价只计取税金。
四、由于非承包人原因引起的工程量增减,该项工程量变化在合同约定幅度以内的,应执行原有的综合单价;该项工程量变化在合同约定幅度以外的,其综合单价应予以调整。
发、承包双方应在合同中明确约定工程量变化幅度以及超过约定幅度时的调整方法。
五、工程计量的原则和规定招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,工程计量及竣工结算的工程量按发、承包双方在合同中约定应予计量且实际完成的工程量确定。
工程计量时,若发现工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量的增减,应按承包人在履行合同义务过程中实际完成的工程量计算,并在施工过程中随施工进度进行计量。
发、承包双方应在合同中对工程量的计量时间、程序、方法和要求做出明确约定;若双方在合同中未作明确约定时,应按计价规范有关规定执行。
六、总承包服务费的计取原则及标准总承包服务费应依据招标人在招标文件中列出的分包专业工程内容,按照招标人提出的协调、配合与服务要求和施工现场管理需要自主确定。
1.招标人仅要求投标人对分包工程进行总承包管理和协调时,投标人可按分包专业工程估算造价(不含设备费)的1.5%~2%计算。
2.招标人要求投标人对分包工程进行总承包管理和协调,并同时要求提供配合服务时,根据招标文件中列出的配合服务内容,投标人可按分包专业工程估算造价(不含设备费)的3%-5%计算。
3.竣工结算时,总承包服务费应按分包专业工程结算造价(不含设备费)及原投标费率进行调整。
七、发包人供应材料、设备的计价办法发包人自行供应材料、设备,并运至承包人指定地点的。
投标报价时应按材料、设备预算价格计入分部分项的综合单价内;结算时,承包人按计入综合单价的材料预算价格的99%退还发包人。
不再计取总承包服务费。
八、暂估价1.材料暂估价:投标报价时,应按招标人在其他项目清单中列出的单价计入综合单价;编制竣工结算时,若是招标采购的,应按中标价调整;若为非招标采购的,应按发、承包双方最终确认的材料单价调整。
材料暂估价价差只计取税金。
2.专业工程暂估价:专业工程暂估价中应包括为满足专业工程施工所发生的专项施工措施费。
结算时应按合同中约定的结算原则计算。
九、单位工程竣工结算汇总表根据以上规定计价规范中表-07修改为以下形式,详见下表。
单位工程竣工结算汇总表工程名称:第页共页表-07(改)十、竣工结算书上报时限发、承包双方依据相关文件办理竣工结算后28日内,发包方应将竣工结算书及电子版一份报北京市建设工程造价管理处备案。
十一、其他费用有关说明1.预算定额中的现场经费应列入综合单价中。
2.材料二次搬运费。
预算定额基价中所包括的材料二次搬运费是指建筑材料、成品、半成品和构配件等场内外运输费。
在编制工程量清单时,应列入分部分项工程量清单中;由于施工场地狭小(施工用地面积小于首层建筑面积三倍时)等特殊情况而发生的建筑材料、成品、半成品和构配件等施工现场外的二次搬运费用(包括运输及装卸费用),则应列入措施项目清单中。
3.冬雨季施工增加费。
预算定额基价中所包括的冬雨季施工增加费是指冬雨季施工期间防雨、保温、保证工程质量等所需费用以及冬雨季施工的人工降效。
在编制工程量清单时,应列入分部分项工程量清单中;由于雨季防洪采取防洪措施或冬季施工采用的供暖措施所发生的费用,则应列入措施项目清单中。
4.成品保护费。
预算定额基价中已包括了施工过程中的一般成品保护费用。
在编制工程量清单时,应列入分部分项工程量清单中;对于竣工验收前,为已完工程及设备进行保护所采取的措施费用,则应列入措施项目清单中。
5.工程水电费。
预算定额中建筑、地铁工程的工程水电费包括施工现场施工所消耗的全部水、电费;建筑工程机械施工及正常施工过程中夜间施工和施工场地照明所消耗的电费。
市政工程的工程水电费综合在各定额子目中。
在编制工程量清单时,应列入分部分项工程量清单中,可以单独编码列项,也可以综合到分部分项清单的各项目中。
由于业主要求缩短工期,增加夜间施工等原因,夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销费等费用,则应列入措施项目清单中。
6.高层建筑超高费。
高层建筑超高费在编制工程量清单时,应列入措施项目清单范围。
建筑、装饰工程的高层建筑超高费在编制工程量清单时,可列入措施项目中的垂直运输机械费中,不再单独列清单项目;安装工程的高层建筑超高费可在措施项目中单独列项目。
十二、本通知自2009年5月1日起实施。
2009年5月1日前,招标文件已经备案或已签订合同的工程不再调整。
十三、《关于实施<建设工程工程量清单计价规范>有关问题的通知》(京造定〔2003〕5号)、《关于北京市执行<建设工程工程量清单计价规范>有关问题的通知》(京造定〔2005〕3号)文件同时废止。
二〇〇九年四月三十日北京市建设工程造价管理处(通知)京造定[2006]1号关于《关于转发<建筑工程安全防护、文明施工措施费用及使用管理规定>的通知》有关问题的说明解释各有关单位:根据北京市建设委员会颁发的京建施[2005]802号《关于<建筑工程安全防护、文明施工措施费用及使用管理规定>的通知》文件精神,结合2001年《北京市建设工程预算定额》及有关管理规定,经市建委同意,对执行过程中应注意的问题说明解释如下:1、按预算定额计价的工程,安全防护、文明施工措施费已包括在脚手架、临时设施费和现场经费等项目中。
2、按工程量清单计价的工程,安全防护、文明施工措施费已包括在措施项目清单中。
3、根据京建施[2005]802号文件精神,安全防护、文明施工措施费应单独列项并做到专款专用,同时对计算标准做出了明确规定。
市建委结合我市现行的计价办法,就如何编制工程设计概算、建设工程标底、投标报价等做了进一步规定并给出了相应标准。
4、安全防护、文明施工措施费不是另外增加的费用。
北京市建设工程造价管理处2006年2月15日抄送:国家发改委、建设部、国家开发银行市发改委、市建委、市人民银行、各专业银行北京市分行(1)总包服务费:(适用于总包从发包方自己指定的分包单位要钱的情况)造价处“京建经[2002]117号”文件中规定:分包方在施工现场需使用总承包方提供的水电、道路、脚手架、垂直运输机械等,按有偿服务的原则,总包方向分包方收取总包服务费,其标准可按分包总造价(不含设备费)的2%,由总分包双方协商议定。
(2)总承包服务费:(适用于发包方给总包支付费用的情况)造价处“造价定[2005]3号”文件中规定:总承包服务费是指为配合招标人进行的工程分包和材料采购所需的费用。
总承包服务费按招标文件的要求,投标报价时按照分包工程造价(不含设备费)或材料购置费的1%~3%计算,进入投标报价,发承包双方应在合同中约定其结算办法。
(3)分包工程管理费:(适用于总包给自己的分包确定造价时用跟发包方没有关系)《北京市建设工程费用定额》中规定:分包工程管理费是指施工总承包单位将承包工程中的部分工程自行分包给专业施工单位或劳务施工单位,以及专业施工单位自行将所承包工程的一部分分包给劳务施工单位时,应付给分包单位的工程管理费用。
