. 消防喷淋系统中的管道支吊架怎么计算的?答案自动喷水灭火系统施工及验收规范5.1.8 管道支架、吊架、防晃支架的安装应符合下列要求:1 管道应固定牢固;管道支架或吊架之间的距离不应大于表5.1.8的规定。
检查数量:抽查20%,且不得少于5处。
检查方法:尺量检查。
2 管道支架、吊架、防晃支架的型式、材质、加工尺寸及焊接质量等,应符合设计要求和国家现行有关标准的规定。
3 管道支架、吊架的安装位置不应妨碍喷头的喷水效果;管道支架、吊架与喷头之间的距离不宜小于300mm;与末端喷头之间的距离不宜大于750mm。
检查数量:抽查20%,且不得少于5处。
检查方法:尺量检查。
4 配水支管上每一直管段、相邻两喷头之间的管段设置的吊架均不宜少于1个,吊架的间距不宜大于3.6m。
检查数量:抽查20%,且不得少于5处。
检查方法:观察检查和尺量检查。
5 当管道的公称直径等于或大于50mm时,每段配水干管或配水管设置防晃支架不应少于1个,且防晃支架的间距不宜大于15m;当管道改变方向时,应增设防晃支架。
检查数量:全数检查。
检查方法:观察检查和尺量检查。
6 竖直安装的配水干管除中间用管卡固定外,还应在其始端和终端设防晃支架或采用管卡固定,其安装位置距地面或楼面的距离宜为1.5~1.8m。
检查数量:全数检查。
检查方法:观察检查和尺量检查。
消防管道中,管道支吊架如何计算,单位KG一根国标3 号角钢每米重量边厚度3毫米:每米1.737KG边厚度4毫米:每米1.786KG一根国标4 号角钢每米重量边厚度3毫米:每米1.852KG边厚度4毫米:每米2.422KG边厚度5毫米:每米2.976KG一根国标5 号角钢每米重量边厚度3毫米:每米2.332KG边厚度4毫米:每米3.059KG边厚度5毫米:每米3.770KG边厚度6毫米:每米4.465KG.。
消防水支架计算下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!火灾是一种常见且危险的灾害,对于消防安全的重视已经成为社会的共识。

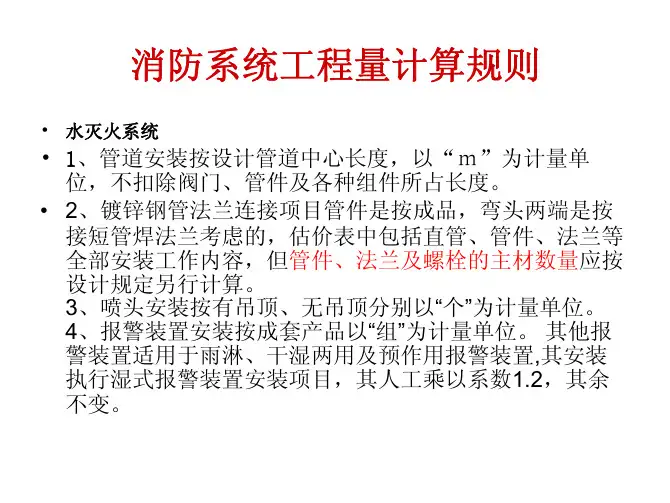

1、管道安装按设计管道中心长度,以“m”为计量单位,不扣除阀门、管件及各种组件所占长度。
2、镀锌钢管法兰连接项目管件是按成品,弯头两端是按接短管焊法兰考虑的,估价表中包括直管、管件、法兰等全部安装工作内容,但管件、法兰及螺栓的主材数量应按设计规定另行计算。
4、喷头安装按有吊顶、无吊顶分别以“个”为计量单位。
5、报警装置安装按成套产品以“组”为计量单位。
其他报警装置合用于雨淋、干湿两用及预作用报警装置,其安装执行湿式报警装置安装项目,其人工乘以系数1.2,其余不变。
6、温感式水幕装置安装,按不同型号和规格以“组”为计量单位。
但给水三通至喷头、阀门间管道的主材数量按设计管道中心长度另加损耗计算,喷头数量按设计数量另加损耗计算7、水流指示器、减压孔板安装、按不同规格均以“个”为计量单位。
8、末端试水装置按不同规格均以“组”为计量单位。
9、集热板制作安装均以“个”为计量单位。
10、室内消火栓安装,区分单栓和双栓以“套”为计量单位,所带消防按钮的安装另行计算。
11、室内消火栓组合卷盘安装,执行室内消火栓安装项目乘以系数1.2。
12、室外消火栓安装,区分不同规格、工作压力和覆土深度以“套”为计量单位。
13、消防水泵接合器安装,区分不同安装方式和规格以“套”为计量单位。
如设计要求用短管时,其本身价值可另行计算,其余不变。
14、隔膜式气压水罐安装,区分不同规格以“台”为计量单位。
出入口法兰和螺栓按设计规定另行计算。
地脚螺栓是按设备带有考虑的,估价表中包括指导二次灌浆用工,但二次灌浆费用应按相应项目另行计算。
15、管道支吊架已综合支架、吊架及防晃支架的制作安装,均以“k g”为计量单位。

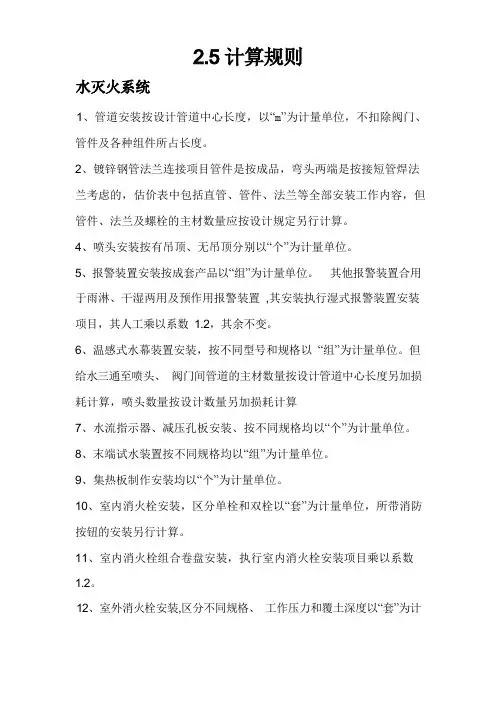

1、各种管道安装按设计管道中心长度,以“m”为计量单位,不扣除阀门、管件及各种组件所占长度,主材数量应按估价表用量计算。
2、钢制管件罗纹连接均按不同规格以“个”为计量单位。
3、无缝钢管罗纹连接不包括钢制管件连接内容,其工程量应按设计用量执行钢制管件连接项目。
消防工程预算定额的组成:(1)火灾自动报警系统安装(2)水灭火系统安装(3)气体灭火系统安装(4)泡沫灭火系统安装(5)消防系统调试(6)平安防范设备安装本册定额与其他有关安装专业定额册的关系一、与第一册“机械设备”定额的分界各类消防泵、稳压泵设备等的机械安装及二次灌浆等执行第一册《机械设备安装工程》相应定额。
二、与第二册“电气设备安装工程”定额的分界消防及安装防范设备安装工程中的电缆敷设、桥架安装、配管、配线、接地盒、动力、应急照明操纵、应急照明器具、电动机检修接线、防雷接地装置等安装,执行第二册《电气设备安装工程》相应定额。
3、与第五册“静置设备与工艺金属结构制作安装工程”定额的分界消防设备安装工程的泡沫液储罐、设备支架制作、安装等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。
4、与第六册“工业管道工程”定额的分界消防设备安装工程中阀门、法兰安装,各类套管的制作安装,不锈钢管和管件、铜管和管件及迸溅管道安装,管道系统强度实验、密封性实验和冲洗等执行第六册《工业管道工程》相应定额。
五、与第八册“给排水、采暖、燃气工程”定额的分界消防设备安装工程中消火栓管道、室外给水管道安装及水箱制作安装等执行第八册相应定额。
六、与第十册“自动化操纵仪表安装工程”定额的分界各类仪表的安装及带点信号的阀门水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行本册相应定额。
7、与第十一册“刷油、防侵蚀、绝热工程”定额的分界消防及安装防范设备安装工程中的设备及管道除锈刷油及绝热工程等执行本册相应定额。
利用定额应注意的问题一、定额未计价材料计算式如下:未计价主材单位价值=带括号的定额含量*主材预算价钱定额未列含量的主材定额未编列的主材定额含量=设计用量*(1+施工损耗率)主材价值=定额未编列的主材定额含量*主材预算价钱二、脚手架搭拆费脚手架搭拆费按人工费的5%计算,其中人工工资费占25%;脚手架搭拆费=工程人工费*5%;其中人工工资=脚手架搭拆费*25%3、工程超高增加费除章、节说明某些分项定额已考虑高空作业因素外,凡操作物安装高度距离楼地面5m 以上的工程,按其超过部份的定额人工费乘以表中相应系数。
建筑给排水、消防工程施工图预算编制实例一、室内给排水工程施工图预算编制实例(一)施工图与施工说明1.施工图见图5-1至5-52.施工图说明(1) 生活给水采用镀锌钢管。
给水管道穿墙、穿楼板均设钢制套管,当DN≤32时,套管比管子规格大二号,当DN≥40时,套管比管子规格大一号。
(2) 排水管道采用排水铸铁承插管,石棉水泥接口;明装时,铸铁管除锈后刷防锈漆二遍,银粉漆两遍;埋地敷设时,铸铁管除锈后刷热沥青两遍;地下室内的铸铁管,除锈后刷防锈漆二遍;室外保温墙内的铸铁管,除锈后刷防锈漆二遍,采用玻璃棉毡(δ=30mm)保温,外缠玻璃布做保护层。
(3)明设钢支、吊架除锈后刷防锈漆二遍,银粉漆二遍;暗设钢支、吊架除锈后刷防锈漆二遍。
(4)其它未详事宜,执行《建筑给排水及采暖施工质量验收规范》的有关规定。
(二)划分分项工程项目1.室内给水系统安装(1) 镀锌钢管安装(2) 管道支架制作安装(3) 钢套管制作安装(4) 管道消毒、冲洗(5) 阀门安装(6) 水表组成、安装(7) 管道支架除锈刷油2.室内排水系统安装(1) 承插铸铁排水管安装(2) 浴盆安装(3) 洗脸盆安装(4) 洗涤盆安装(5) 坐式大便器安装(6) 地漏安装(7) 水龙头安装(8) 铸铁排水管除锈、刷油(9) 管道支架除绣、刷油(10) 管道绝热(11) 绝热保护层安装(12) 埋地排水铸铁管道人工挖沟槽和回填土(13) 排水立管下砖墩砌筑(三)工程量计算1.给水系统(1)镀锌钢管安装镀锌钢管安装以室内地坪为界,分地上和地下两部分。
工程量按图注尺寸以一定顺序计算。
为了便于计算,核查工程量,本例在图5-3上进行了部位编号。

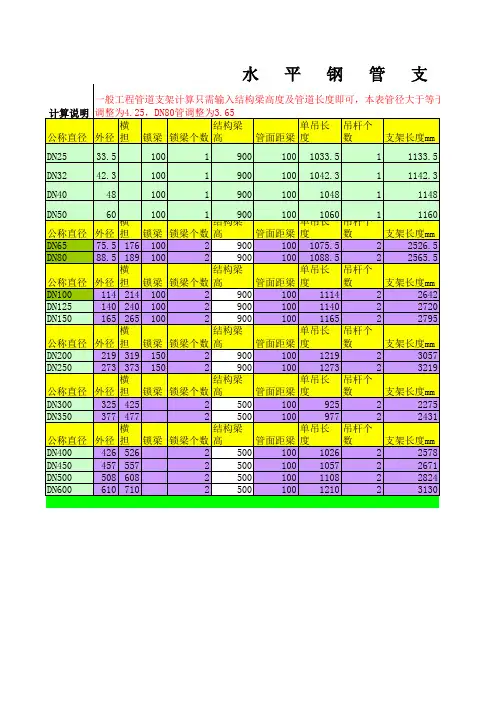

(2)管道支架制作安装根据工程量计算规则,只计算DN≥40的钢管支架制作安装工程量。
管道支架重量,按支架型钢规格、长度和支架数量确定。
1)支架数量的确定方法固定支架的安装位置由设计人员在施工图中予以确定。
活动支架的安装位置一般设计不予确定,必须根据施工及验收规范的规定具体定位。
一、消防工程定额套用和工程量计算规则(一)、定额组成内容:第一章:火灾自动报警系统安装(探测器、按钮、模块、报警控制器、气压罐)第二章:水灭火系统安装(管道、系统组件、其它组件、消火栓、支架等)第三章:气体灭火系统(管道、系统组件、二氧化碳称重检©装置等)第四章:泡沫灭火系统(泡沫发生器安装、泡沫比例混合器安装等)第五章:消防系统调试(自动报警系统、水灭火系统、气体灭火系统等)第六章:安全防范设备安装:(二)、与消防有关的其它定额:1、消防水泵、稳压泵等套用第一册《机械设备安装定额》;2、与消防有关的电器安装套用第二册《电器安装工程定额》;3、消防水泵房内的管道安装、阀门安装、法兰安装、以及各种套管的制作安装套用第六册《工业管道工程定额》;4、在消防设备安装中的消火栓灭火系统中,其中的管道安装、阀门安装、室外给水管道安装、消防水箱的制作安装套用第八册《给排水工程定额》;5、消防系统中各种仪器仪表安装、带电讯号的阀门、水流指示器、压力开关、驱动装置及泄©报警开关的接线、校线等套用第十册《自动化控制仪表安装工程》相应定额;6、消防及安全防范设备安装工程中的设备及管道除锈、刷油及绝热工程套用第十一册《刷油、防腐蚀、绝热工程定额》。
(三)、使用定额应注意的问题:1、消防工程的消火栓灭火系统中的管道安装工程要按照第八册定额中的一般生活给水管道中的室内管道安装工程的相应定额子目套用,不能套用第七册定额中的管道安装工程定额子目;其工程量划分的界线与第八册定额中室内外的划分界线相同。
2、消防系统中(气体灭火系统中的选择阀除外)的阀门、法兰安装工程,不管是消火栓灭火系统中的阀门、法兰,还是自动喷水灭火系统中的阀门、法兰,均要套用第八册定额中相应的阀门安装与法兰安装定额子目。
二、消防工程量计算与定额套用(一)、消火栓灭火系统:1、管道安装:管道安装工程量计算时分不同连接方式(螺纹连接、法兰连接)和不同的规格尺寸,以管子中心线长度计算,以“米”为单λ计量,定额计量单λ是“10米”,计算管子长度时不扣除管件、阀门和部件所占长度。
消防管道支架工程量计算
如题,现在只知道管长,支架的信息没有,有150 100 80 65 50 40 3 2 25管,求一个大概标准的计算方法,尽量详细,小白一个。
我给你大体介绍一下:
1、支架的样式:支架主要的样式有"门"型或“U”支架,也叫防晃支架(多用在DN100及以上的管径)、“L”型或“角尺”支架(多用在小管径及贴墙立管上)。
2、支架的间距:支架的最大间距是有规范的,这个你可以百度的,但实际安装时支架间距比规范要小,法兰连接、螺纹连接时的支架间距要比沟槽连接时大。
以消防中最常见的沟槽为例:DN65~DN 150的支架间距一般在4~4.5米左右(支架间距设置时跟梁的间跨有关,因支架经常贴梁边安装),DN25~DN50的支架间距一般在3~3.5米左右。
3、支架的选材:单根DN100、单根DN150的管道一般会选5#角钢或5#槽钢或6#槽钢;两根共用支架时会选8#或10#槽钢;三根管共用时会选1 0#或12#槽钢;DN50~DN80在喷淋中用量较小,DN65在消火栓中用量较多,一般按5#角钢考虑;DN25~DN40一般按3#或4#角钢考虑。
4、支架计算:支架计算时吊臂长度的确实是关键,所以要确定管道标高与楼板底标高(因消防管一般按贴梁底安装考虑,所以梁高很关键),一般地下室支架吊臂较长,楼层内稍短。
所以喷淋管支架大致估算:150 100 管按5#槽钢间距4.5米,“U”型支架,单个支架用材1.5米计,80 65 50 管按5 #角钢间距4.5米,“U”型支架,单个支架用材1.5米计,40 32 25管按4#角钢间距3.5米,“L”型支架,单个支架用材1.2米。
