阳东区2018年重点建设项目1-10月份完成情况进度表
- 格式:doc
- 大小:182.76 KB
- 文档页数:15

关于2018年度市政府实事项目10月份进展情况的通报一、推进环境综合整治,加快美丽胶州建设进展情况:1.创建15个美丽乡村示范村项目,目前15个村庄已基本完工,实现了村庄基础设施更加完善、村容村貌更加美观、公共服务更加健全、乡风文明更加和谐的目标,目前正在对建设项目相关工程进行查缺补漏工作。
2.加强畜禽养殖废弃物源头治理项目,计划新建设24处规模化畜禽养殖场废弃物处理设施,目前已全部建成。
市畜牧兽医局将持续做好规模养殖场废弃物处理设施服务工作及全市畜禽养殖废弃物资源化利用工作。
3.建设澳门路过街廊桥项目,项目位于新城区南中轴线,澳门路北侧天泰广场与利群商场之间。
目前,该项目已完成桩基探坑挖掘和地下管线摸排工作,基本完成消防、给水、通信等相关管线迁改工作,目前正在进行桩基施工和钢筋笼制作工作。
4.实施水质净化厂改造工程,磁混凝沉淀池及曝气生物滤池主体工程已完工,已完成设备安装及曝气生物滤池滤料填充、菌种培养及施工现场恢复工作,目前已开始将污水处理厂尾水及市东渠汛期溢流污水经深度净化处理后补充河道景观用水,达到了进一步改善河道水质、改善城区水环境的目标。
5.加强环境监管能力建设项目,已完成有机废气污染治理改造及在线监控设备招投标工作,目前处于采购阶段,预计11月份完成各企业设施安装及调试工作;购置2台暗管探测仪工作,目前已完成购置。
6.治理农业面源污染项目,已完成水肥一体化应用面积1.8万亩,超额完成0.3万亩;开展技术培训,引导农户通过生物菌肥+秸秆还田技术增加土壤有机质、提升土壤质量,目前应用面积达6000多亩,在里岔镇建设大白菜土壤改良试验区2处;经过调研论证,初步确定了4个绿色防控示范区并配备杀虫灯等绿色防控物资;开展马铃薯晚疫病统防统治面积1.5万亩,推广低毒低残留农药及生物农药补贴面积38万亩;秸秆综合利用方面,选定了2处实施地点,马铃薯秸秆堆肥2000亩。
二、改善居民居住条件,提升居民生活质量进展情况:1.启动棚户区改造1647套(户)项目,经青岛市棚改办核准,将李哥庄镇南部片区一期拆迁改造项目纳入我市2018年棚户区改造,目前全部1647户已拆迁完成,土地手续已办理,规划、施工手续正在办理中。

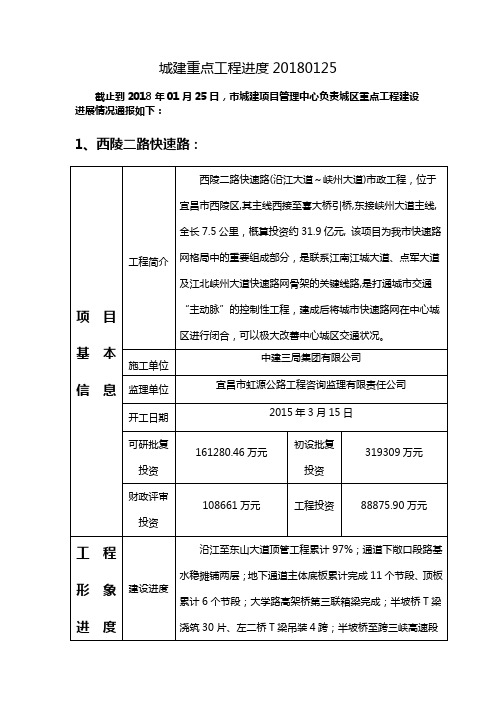

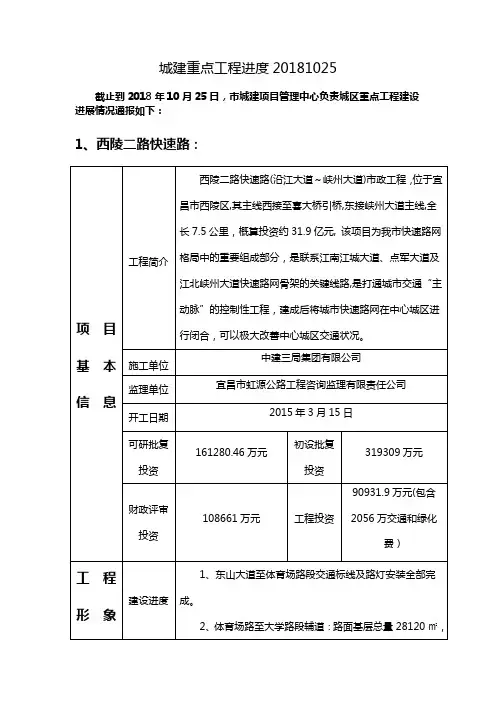

城建重点工程进度20181025
截止到2018年10月25日,市城建项目管理中心负责城区重点工程建设进展情况通报如下:
1、西陵二路快速路:
2、花溪路(伍临路-汉宜路)市政工程:
3、宜昌市沙河综合开发PPP项目:
4、峡州大道(柏临河路-先锋路)市政工程PPP项目:
5、宜昌市点军区地下综合管廊及市政道路PPP项目:
6、中央商务区滨江项目配套设施工程:
7、宜昌市柏临河路市政工程:
8、宜昌市中心城区污泥干化处理工程PPP项目:
9、宜昌市体育场路5号综合整治工程:
10、城东大道东山花园人行天桥市政工程:。

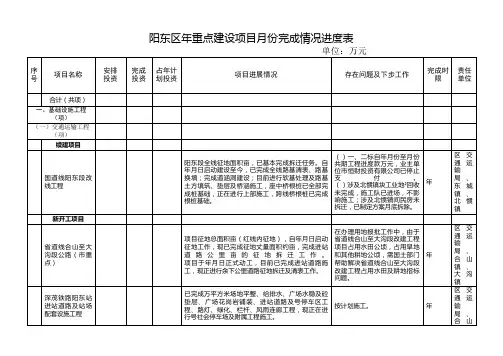

阳东区年重点项目建设月完成情况进度表单位:万元序号项目名称安排投资完成投资占年计划投资项目进展情况存在问题及下步工作责任单位红绿灯警示绿灯黄灯红灯合计(共项)一、交通运输工程(项)新开工项目县道公路升级改造工程(市重点)完成水泥路面公里工程及大塘桥建设工程。
计划争取省补助资金万元,缺口资金万元。
继续多渠道筹措建设资金,积极争取上级补助资金。
区交通局√二、能源保障工程(项)续建项目- 0 - / 9阳江核电项目(省、市重点)号机组:完成小修。
号机组:核岛方面,进行主管道焊接,开始下部堆内构件存放架、堆内构件吊具、装卸料机电气部件的安装。
常规岛方面,安装完成约。
完成凝汽器与低压缸联接,开始低压进汽膨胀节安装,进行油冲洗,完成主汽门及再热汽门就位,进行高压导汽管道及高压缸排汽、低压缸进汽管道安装。
号机组:核岛方面,完成堆腔水池池壁覆面板安装,换料水池池壁底肋焊接完成;完成安全壳筒体层砼浇筑,开始预应力张拉施工;进行设备引入及管道、支架、电缆桥架的预制安装。
常规岛方面,进行厂房框架结构、汽机基座的施工。
号机组:核岛方面,环吊牛腿可用,进行穹顶内部安装(地面组装)工作,内部结构平台钢筋绑扎完成,完成安全壳第十二层钢衬里焊接、安全壳筒体第层砼浇筑。
常规岛方面,进行厂房框架结构、汽机基座的施工。
区发展改革局、东平镇政府√阳江核电项目(省、市重点)区发展改革局、东平镇政府- 1 - / 9- 2 - / 9华能阳江阳东大龙顶风电场项目(省、市重点)已全部投产。
√中水建阳江阳东农垦局鸡山风电场项目(省、市重点)综合楼:装修基本完成,符合入住条件。
设备楼:高压开关柜安装就位。
室外设备:主变主体安装就位,主体安装就位,进场完毕,门型构架安装完成,污水处理一体化设备安装完成;升压站站内道路混凝土路面浇筑完成,篮球场浇筑完成。
主线道路:路面混凝土浇筑累计完成。
支线道路:支线道路开挖完成风机支线道路开挖累计完成,风机支线道路清表完成风机支线道路开挖完成风机道路开挖至平台,风机开挖至平台,风机开挖完成,、清表完成,及其连接线清表完成。
2018年1-10月份全市重点项目进展情况通报(开封市人民政府重点项目管理办公室)一、市重点项目完成情况2018年我市397个重点项目1-10月份累计完成投资748.94亿元,占年计划的85.06%。
其中,10月当月完成投资112.19亿元。
新开工项目177个,1-10月份累计完成投资317亿元,占年计划的81.98%。
1-10月份合计应开工项目170个,累计有128个项目开工,有2个项目提前开工,44个应开未开。
应开工项目开工率为75.29%,比上个月增加4个百分点。
竣工项目共148个,1-10月份应竣工项目49个,**县顺昌纺织有限公司生产棉纱项目、开封市永和有色金属有限公司废氧化铝吸附剂再生回收项目、深圳夸克纳米材料有限公司水性环保复合材料项目、东京大道街景整治、龙亭西北湖整治等48个项目已竣工,有18个项目提前竣工,竣工率为97.95%,有19个项目应竣未竣。
续建项目188个,1-10月份累计完成投资418.06亿元,占年计划的91.38%。
**县大宋医药产业园项目、河南天冠铝业有限公司型材生产项目、开封广佳汽车饰件有限公司汽车内饰件项目、一渠六河综合整治工程、大梁路街景整治工程等151个项目完成投资比例超时序进度。
前期项目32个,1-10月份累计完成投资13.87亿元。
项目按节点计划进行前期工作。
二、省重点项目完成情况截止10月底,我市共有33个省重点项目承担目标任务,有2个项目申请调出省重点项目。
调整后项目个数31个,总投资1126.7亿元,当年投资目标271.2亿元,10月当月完成投资36.33亿元,1-10月累计完成投资260.48亿元,占年目标的96.05%。
具体情况如下:新开工项目6个,已全部开工。
10月份完成2.76亿元,1-10月累计完成投资28.53亿元,占年目标的95.11%。
开封市世合型材产业发展有限公司杞县型材产业新城、德馨医药有限公司中药饮片生产建设项目、开封普莱特环保新材料有限公司年产1000万平方米节能保温装饰一体板项目等6个项目已全部开工建。

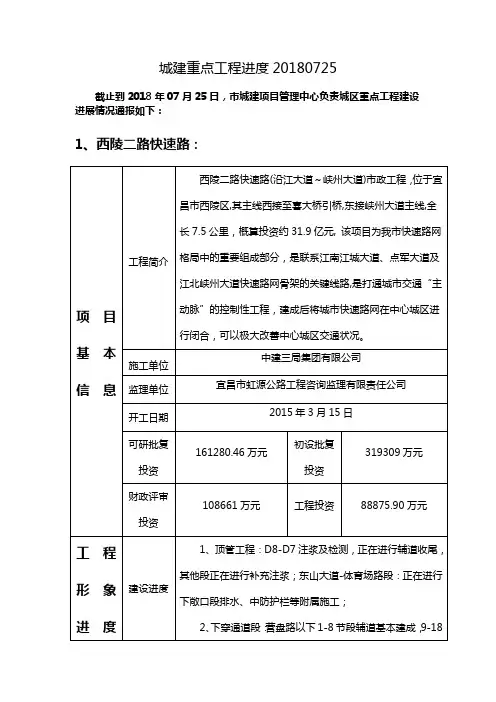

城建重点工程进度20180725截止到2018年07月25日,市城建项目管理中心负责城区重点工程建设进展情况通报如下:1、西陵二路快速路:节段通道侧壁回填完成,正在进行该段范围地下管线施工,19-23节段正在进行防水及侧壁回填施工,上敞口段左侧防护栏完成,右侧正在进行挡墙后回填和新建排水施工;3、大学路高架桥:桥面附属工程完成70%,桥下右侧辅道正在进行地下管线施工;汕头路高架桥至半坡桥段:桥下电缆沟、预制梁场段电缆沟、排水施工完成;4、半坡桥至跨三峡高速高架桥段:正在进行道路中央护栏施工、半坡桥附属结构60%。
征迁情况已完成全部拆迁。
完成投资当月完成投资:993万元; 年度完成投资:12920万元; 累积完成投资:87231万元; 完成总投资的98.15%。
项目推进存在问题前期问题无资金问题无征迁问题汕头路高架桥处有一家钉子户待拆除,影响匝道施工。
管线问题无建设问题无其他问题无2、花溪路(伍临路-汉宜路)市政工程:项目推进存在问题前期问题无资金问题无征迁问题无管线问题无建设问题无其他问题无3、宜昌市沙河综合开发PPP项目:项目工程简介沙河综合开发PPP项目包含沙河综合整治工程以及项目区域范围内的征地拆迁和棚户区改造,总投资19.58亿元,完成投资当月完成投资:2450万元; 年度完成投资:9495万元;累积完成投资:24390万元; 完成工程总投资的21.4%。
项目推进存在问题前期问题控规修编已完成,正在进行前期报批资料的完善资金问题无征迁问题5#截污管网因征迁未完成,无法施工;8#截污管网W8-9~W8-10段道路和菜地未征迁。
管线问题无建设问题无其他问题无4、峡州大道(柏临河路-先锋路)市政工程PPP项目:工程形象进度建设进度本月完成爆破5.64万方,挖方1.62万方,填方4.34万方,弃方1.33万方,完成K5+970、K6+680八字墙完成,K9+970箱涵主体结构共浇筑19米,截水沟、排水沟累计完成550米。
关于我区2018年重点项目建设情况的报告主任,各位副主任、委员:受区人民政府委托,现向人大常委会报告我区2018年重点项目建设情况,请予审议。
一、重点项目基本情况今年以来,我区坚持项目带动战略,突出抓好项目谋划、强力推进项目建设、不断完善工作机制,全区重点项目建设工作取得了良好的工作成效,为我区经济社会发展奠定了坚实基础。
2018年,我区安排重点建设项目38项,总投资457。
8亿元,年度计划投资65。
8亿元。
其中:续建项目11项,新开工项目27项。
1-12月份,我区重点建设项目动工建设15个,动工率39。
5%。
累计完成投资35。
65亿元,完成年度投资计划的54。
2%。
二、重点项目建设情况(一)续建项目进展情况2018年,我区续建项目11个,总投资89。
7亿元,年度投资计划23。
6亿元,1-12月,累计完成投资18。
6亿元,完成年度计划的78。
8%。
调顺跨海大桥PPP项目累计完成投资4。
16亿元,占总体工程量的18。
4%,项目栈桥和施工便道工程基本完工,桩基工程顺利推进,累计桩基完成187根。
地标·海东广场项目12、13、25、26号楼开始预售,24号楼建至4层,14、15、19号楼完成地下室90%,18、23号楼完成打桩。
宝钢职工生活区项目南区三期建成交楼,北区补桩工程完成工程量的95%。
坡头科技产业园基础设施建设项目湛海路已开工建设;官渡园区污水处理厂事故应急池工程、龙头园区四条道路和排水主管基础设施建设工程、冠中莫村线电网迁改工程正在办理招标;龙头园区污水处理厂建设工程项目完成招投标工作,准备签订工程总承包合同。
安康种猪繁育生产、屠宰、加工、销售产业化项目猪场土建工程已完成98%,部分设备已经安装完毕。
神州长城装配式智慧生态房屋研发中心及生产基地项目厂房钢结构主体建设完毕,因资金问题,项目已停工。
湛海仪表、湛江高压电器、麦王电器项目厂房已基本完工。
新区起步区及南调区污水收集管网工程项目海河北路、东旺大道污水排放工程和申蓝宝邸片区污水排放工程已完工,南调路旧城区排污工程及海东快线、麻坡路排污工程,正在办理招标。
