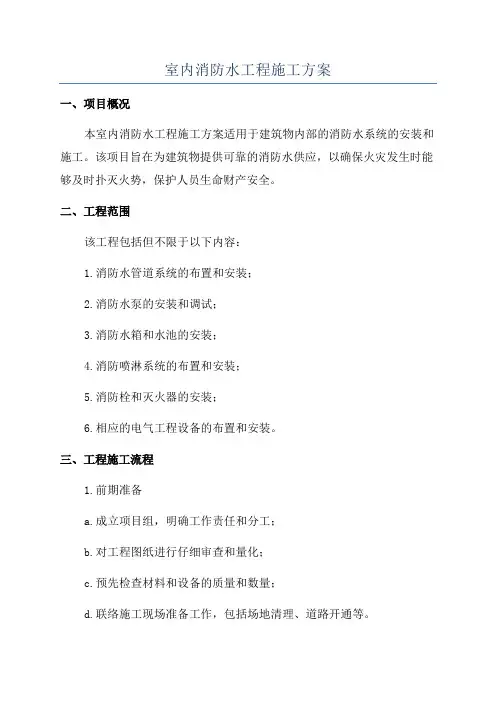

室内消防水工程施工方案一、项目概况本室内消防水工程施工方案适用于建筑物内部的消防水系统的安装和施工。
该项目旨在为建筑物提供可靠的消防水供应,以确保火灾发生时能够及时扑灭火势,保护人员生命财产安全。
二、工程范围该工程包括但不限于以下内容:1.消防水管道系统的布置和安装;2.消防水泵的安装和调试;3.消防水箱和水池的安装;4.消防喷淋系统的布置和安装;5.消防栓和灭火器的安装;6.相应的电气工程设备的布置和安装。
三、工程施工流程1.前期准备a.成立项目组,明确工作责任和分工;b.对工程图纸进行仔细审查和量化;c.预先检查材料和设备的质量和数量;d.联络施工现场准备工作,包括场地清理、道路开通等。
2.管道系统的安装和施工a.根据施工图纸和设计要求,布置消防水管道的走向和连接方式;b.选择合适的材料,如不锈钢管道和管件,进行管道安装;c.进行管道连接和固定,确保管道系统的稳定和安全性;d.进行管道系统的压力测试和泄漏检查,确保系统的正常运行。
3.水泵和水箱的安装和调试a.根据设计要求,选择合适的水泵和水箱,进行安装;b.进行水泵和水箱的电气连线和调试,确保系统的正常运行;c.进行水泵和水箱的性能测试,确保其满足设计要求。
4.喷淋系统的布置和安装a.根据施工图纸和设计要求,确定喷淋系统的布置和数量;b.安装喷淋头和喷淋管线,确保其能够有效覆盖整个区域;c.进行喷淋系统的测试和调试,确保其正常运行和灵敏性。
5.消防栓和灭火器的安装a.根据设计要求,确定消防栓和灭火器的布置位置;b.进行消防栓和灭火器的安装和连线,确保其易于使用和操作。
6.电气工程设备的布置和安装a.根据设计要求,布置和安装相应的电气设备,如灯光和电源插座等;b.进行电气设备的接线和调试,确保其正常运行。
四、施工质量控制1.严格按照设计要求和施工规范进行施工;2.对施工过程进行监督和检查,及时发现和纠正施工质量问题;3.进行工程质量验收,确保项目达到设计要求和规范。
消防水施工方案范文消防水是指供消防器材使用的水源,是防火灭火的重要组成部分。
保证消防水的供应和施工方案的完善,对于保障人员和财产的安全具有重要意义。
下面是一个消防水施工方案的范文,供参考。
一、方案背景消防水是指供消防器材使用的水源,用于灭火救援和疏散人员。
为了保证消防水的可靠性和实用性,我们制定了该消防水施工方案。
二、方案目标1.保证消防水的供应可靠和稳定。
2.提高消防水的使用效率和灭火速度。
3.防止消防水管道的破损和漏水。
三、方案内容1.消防水供应(1)建立消防水泵房,选用高品质消防水泵设备,保证水泵的稳定运行。
(2)在重要区域设置消防水箱,储存大量的消防水。
消防水箱的容量要根据实际需要确定。
(3)建设消防水源井,确保地下水源的供应充足。
定期进行水质检测,保证水质符合消防要求。
(4)安装消防水枪和喷头,方便消防人员进行灭火救援。
2.消防水管道(1)选用高质量的消防水管材料,确保管道的耐压和耐久性。
(2)按照消防法规要求进行管道敷设,设置消防水室,方便日常维护和检修。
(3)合理设计消防水管道的布局和分支,以便于消防水的传输和调配。
(4)装设消防水阀门和防倒吸装置,防止消防水倒灌和杂质进入管道。
3.消防水监测与报警(1)安装消防水压力监测设备和水位感应器,监测消防水的压力和水位。
(2)设置消防水阀门的远程控制装置,方便远程控制和操作。
(3)建设消防水管道的巡检系统,定期巡检消防水管道的状态和安全性。
(4)安装消防水报警器和联动设备,一旦发生火灾,及时发出报警信号并启动喷水装置。
四、方案执行(1)组织专业的施工队伍,进行消防水施工。
(2)施工前,制定详细的施工计划和施工流程,确保施工的顺利进行。
(3)严格按照消防规范和规范要求施工,确保消防水施工质量。
(4)针对施工过程中的问题和风险,及时调整和改进施工方案。
(5)施工结束后,进行消防水施工的验收和试运行,保证施工符合要求。
五、方案评估(1)定期对消防水施工方案进行评估和监测,及时发现和解决问题。
消防水工程施工方案一、编制依据1.1 设计文件:包括消防水池、消防水箱、消防水泵、消防喷淋系统、消火栓系统等的设计图纸和相关技术文件。
1.2 国家标准:《建筑设计防火规范》(GB50016)、《消防给水及消火栓系统技术规范》(GB50974)、《自动喷水灭火系统设计规范》(GB50084)等。
1.3 地方标准:《广东省消防给水及消火栓系统技术规范》(DBJ44/T15-2012)等。
1.4 施工及验收规范:《建筑给水排水及采暖工程施工质量验收规范》(GB50242)、《建筑消防设施施工及验收规范》(GB50166)等。
二、工程概况本项目为XXX建筑,位于XXX地,总建筑面积XXX平方米,建筑高度XXX米,共XXX层。
消防水池容量XXX立方米,消防水箱容量XXX立方米。
消防给水系统采用高压给水系统,消防喷淋系统采用湿式自动喷水灭火系统,消火栓系统采用室内外消火栓系统。
三、施工准备3.1 人员组织:组建专业的施工队伍,明确各岗位职责,进行技术培训和安全教育。
3.2 材料准备:根据设计文件和施工图纸,提前准备消防水池、消防水箱、消防水泵、消防喷淋系统、消火栓系统等所需的各种材料、设备和工具。
3.3 施工设备:准备合适的施工设备,如挖掘机、装载机、吊车、泵车、管道切割机、焊接机等。
3.4 现场准备:对施工场地进行清理,设置施工临时设施,如施工围挡、临时道路、临时水电等。
四、施工流程4.1 消防水池施工:按照设计文件和施工图纸,进行消防水池的土建施工,包括池体挖掘、池体砌筑、防水处理、进出水管道安装等。
4.2 消防水箱施工:按照设计文件和施工图纸,进行消防水箱的安装,包括水箱本体安装、附件安装、焊接连接、防腐处理等。
4.3 消防水泵施工:按照设计文件和施工图纸,进行消防水泵的安装,包括水泵本体安装、管道连接、阀门安装、电机接线等。
4.4 消防喷淋系统施工:按照设计文件和施工图纸,进行消防喷淋系统的安装,包括喷淋管道铺设、喷淋头安装、报警阀组安装、水泵接合器安装等。
消防水工程施工方案一、施工前的准备工作为了保证消防水工程施工的顺利进行,施工前需要进行一系列的准备工作:1、施工人员的准备: 施工前需要对参与施工的人员进行专业培训和技能培训,确保他们掌握施工的技术要求和操作规范。
2、施工材料的准备: 接到施工任务后,要进行材料的采购和储备工作,包括消防水管、阀门、喷头、泵等各种消防设施的材料。
3、施工设备的准备: 确保施工所需的设备完整齐全,包括各种机械设备、动力设备、测量设备等。
4、安全措施的准备: 制定施工安全管理计划,配备必要的安全设备和急救设备,确保施工过程中的安全。
5、施工场地的准备: 对施工场地进行仔细的勘察和测量,保证施工的准确性和顺利进行。
以上是施工前的准备工作,只有做好这些工作,才能确保消防水工程施工的安全和有效进行。
二、消防水工程施工的基本步骤消防水工程施工的基本步骤主要包括:施工图设计、工程预备、管道安装、设备安装、管道连接、试压检测和消防设备调试等。
1、施工图设计: 施工图设计是消防水工程施工的起点,需要根据设计图纸和现场实际情况进行细致的施工方案制定,确定施工的具体范围和工艺流程。
2、工程预备: 在进行实际施工前,需要进行一系列的工程预备工作,包括施工场地的准备、施工设备的准备、施工材料的验收和储备等。
3、管道安装: 管道安装是消防水工程的重要环节,需要按照设计要求和施工标准对管道进行安装,确保其稳定、坚固和密封。
4、设备安装: 在管道安装完成后,需要对相关的消防设备进行安装,包括消防泵、消防喷头、消防栓等,确保消防设备的顺利使用。
5、管道连接: 管道连接是消防水工程施工的关键步骤,需要进行管道的调试和连接,确保管道的通畅和稳定。
6、试压检测: 在管道连接完成后,需要进行试压检测,对管道进行压力测试,确保其耐压性和密封性。
7、消防设备调试: 在试压检测合格后,需要对消防设备进行调试,确保其正常使用和有效性。
以上是消防水工程施工的基本步骤,只有清楚掌握这些步骤,才能有效地进行消防水工程的施工工作。
消防水(水喷淋、消火栓)系统施工方案一、引言消防水系统是建筑物中至关重要的一部分,它可以在火灾发生时提供及时、有效的灭火保护。
本文将围绕消防水系统的施工方案展开详细讨论,包括水喷淋系统和消火栓系统的设计要点、施工流程以及注意事项。
二、水喷淋系统施工方案1. 设计要点•确定水喷淋系统的覆盖范围和喷头布置方案。
•选择合适的管道材质和直径。
•确保水泵和喷头能够正常工作并满足需求。
2. 施工流程•确定安装位置,并进行必要的测量和标记。
•安装主管道和支管道,并连接喷头。
•完成水泵、压力传感器等设备的安装。
•进行系统检测和调试,确保系统正常运行。
3. 注意事项•施工过程中需要严格遵守安全操作规程。
•喷头布置要合理,应考虑建筑特点和火灾风险。
•施工完毕后进行全面检查,确保系统无漏水等问题。
三、消火栓系统施工方案1. 设计要点•确定消火栓系统的布置位置和数量。
•按照标准要求选择适当的消防栓类型和规格。
•确保消火栓系统管网的连通性和可靠性。
2. 施工流程•安装消防栓箱和消防栓本体。
•敷设消防栓管道,并连接到主干管网。
•进行水压测试和密封性检查。
•进行消火栓系统联通测试。
3. 注意事项•施工前应清理施工现场,并采取防护措施。
•检查管道和阀门是否严密,防止漏水。
•完工后进行水压测试和系统功能检查。
结语消防水系统的施工过程需要仔细规划和操作,确保系统能够在火灾发生时发挥最大作用。
通过合理的设计、精确的施工和严格的检测,消防水系统将为建筑物和使用者提供更加全面的安全保障。
消防水系统施工方案一、前言消防水系统施工是确保建筑物内灭火系统正常运行的重要一环。
本方案旨在确保消防水系统施工工作的顺利进行,保证其质量和可靠性。
二、施工准备工作1. 撤离建筑内人员:在施工前,必须确保建筑物内所有人员已全面撤离,并且施工区域周边也需安全撤离。
2. 工程图纸的准备:施工前需准备消防水系统的详细工程图纸,包括消防水管路、消防水泵、喷淋系统等相关细节。
3. 施工材料准备:准备好符合国家标准的消防水管件、消防水泵、喷淋头等材料,确保其质量和可靠性。
三、施工步骤1. 施工区域划定:根据工程图纸,对施工区域进行合理划定,并确保施工区域内的其他设备不受到破坏或污染。
2. 消防水管道安装:按照工程图纸要求,进行消防水管道的布置和安装。
注意管道的固定和连接必须严密可靠,不得出现漏水现象。
3. 消防水泵安装:根据工程图纸和设计要求,将消防水泵正确安装在指定位置,并确保其电源和控制装置正常工作。
4. 喷淋系统安装:按照工程图纸的要求,在建筑内各个重要区域安装喷淋系统,确保其布置合理,覆盖面积全面。
5. 管道连接与测试:完成管道系统的连接后,进行水压测试和泄漏测试,确保管道系统没有泄漏,且水压稳定。
6. 电气联动与测试:将消防水系统与建筑物的火灾报警系统进行电气联动,测试系统的自动启动和停止功能。
四、施工安全措施1. 安全防护:施工人员必须佩戴符合要求的安全帽、工作服和手套,使用必要的防护设备,确保人员安全。
2. 管道标识:在施工区域内设置明显的管道标识,以提醒人员注意管道存在,并防止人员误触或破坏。
3. 工具检查:使用的工具必须符合国家标准,且施工前需进行检查,确保工具无损坏或危险隐患。
4. 现场管理:施工现场设置专人进行管理,确保施工区域内无不相关人员进入,且施工过程中的废弃物及时清理。
五、质量保证1. 管道材料选择:根据国家相关标准,选择符合要求的消防水管道材料,确保其抗压性、耐腐蚀性等性能。
2. 施工过程监控:对施工过程进行全程监控,确保施工符合工程图纸的要求,并及时解决施工中的问题。
一、工程概况本工程为XX项目消防水系统安装工程,主要包括消防给水管道、消防水池、消防水泵、消防水箱、消火栓、消防喷淋系统、自动喷水灭火系统等设备的安装施工。
施工地点位于XX地区,工程总工期为XX个月。
二、施工准备1. 人员准备(1)成立消防水安装工程施工组织机构,明确各岗位职责。
(2)组织施工人员参加消防水安装工程施工技术培训,提高施工人员的技术水平。
(3)配备充足的施工人员,确保工程进度。
2. 材料准备(1)消防给水管道:根据设计要求,选用镀锌碳素钢管、无缝钢管等。
(2)消防水池、消防水箱:选用符合国家标准、行业规范的产品。
(3)消防水泵、消火栓、消防喷淋系统、自动喷水灭火系统等设备:选用具有生产许可证、合格证的产品。
3. 施工机具准备(1)套丝机、砂轮锯、台钻、电锤、手砂轮、手电钻、电焊机、电动试压泵等。
(2)套丝板、管钳、台钳、压力钳、链钳、手锤、钢锯、扳手、射钉枪、倒链、电气焊等工具。
三、施工工艺及方法1. 消防水管道安装(1)管道安装前,对管道、管件进行检查,确保无损坏、变形、锈蚀等现象。
(2)按照设计要求,在管道安装位置设置支吊架,保证管道安装牢固。
(3)管道安装顺序:主管道→支管道→阀门→附件。
(4)管道安装过程中,注意管道坡度、弯头角度等符合设计要求。
2. 消防水水池、消防水箱安装(1)根据设计要求,将消防水池、消防水箱安装在指定位置。
(2)对消防水池、消防水箱进行加固处理,确保其稳定性。
(3)检查消防水池、消防水箱的密封性,确保无渗漏。
3. 消防水泵安装(1)根据设计要求,将消防水泵安装在指定位置。
(2)对消防水泵进行试运行,确保其正常运行。
4. 消火栓、消防喷淋系统、自动喷水灭火系统安装(1)按照设计要求,安装消火栓、消防喷淋系统、自动喷水灭火系统。
(2)检查各系统组件的安装位置、角度、距离等是否符合设计要求。
(3)对消防系统进行调试,确保其正常运行。
四、质量控制措施1. 严格控制材料质量,确保选用符合国家标准、行业规范的产品。
一、工程概况本消防水系统及工程主要针对新建或改造的建筑物,旨在确保建筑物内的消防安全,满足消防用水需求。
工程内容包括消防给水系统、消防水池、消防水泵房、消防管道、消防设施等。
二、施工组织设计1. 施工原则(1)严格执行国家有关消防法规、标准和规范。
(2)确保施工质量,保证消防水系统安全可靠。
(3)合理安排施工进度,确保工程按期完成。
(4)加强施工现场管理,确保施工安全。
2. 施工队伍(1)组建一支具有丰富消防工程施工经验的施工队伍。
(2)施工人员应持有相关资格证书。
(3)加强施工人员培训,提高施工技能和安全意识。
3. 施工进度安排(1)施工前,组织施工人员进行现场勘查,了解工程特点和施工难点。
(2)根据工程特点,制定合理的施工进度计划。
(3)合理安排施工顺序,确保施工顺利进行。
4. 施工工艺及质量控制(1)消防给水系统施工1)根据设计要求,选择合适的消防给水管道、阀门、消防水泵等设备。
2)管道安装前,对管道进行外观检查,确保管道无损坏。
3)管道安装时,严格控制管道坡度、连接质量,确保管道畅通。
4)管道安装完成后,进行水压试验,确保管道无渗漏。
(2)消防水池施工1)根据设计要求,选择合适的消防水池结构、材质。
2)水池施工过程中,确保水池结构稳定、无裂缝。
3)水池施工完成后,进行水池容积、水位检测,确保水池满足消防用水需求。
(3)消防水泵房施工1)根据设计要求,选择合适的消防水泵、电机等设备。
2)水泵房施工过程中,确保设备安装牢固、电气线路畅通。
3)水泵房施工完成后,进行水泵试运行,确保水泵运行正常。
5. 施工安全措施(1)施工现场设置安全警示标志,确保施工人员安全。
(2)施工过程中,严格执行操作规程,防止安全事故发生。
(3)加强施工现场消防管理,确保施工现场消防安全。
(4)配备必要的安全防护用品,如安全帽、安全带等。
三、工程验收1. 施工完成后,组织相关单位进行验收。
2. 验收内容包括:消防给水系统、消防水池、消防水泵房、消防管道、消防设施等。
消防水施工方案1. 引言消防水施工方案是指在建筑物中安装和布置消防水系统的具体方案,旨在保障建筑物内发生火灾时能够快速有效地进行灭火和疏散工作。
本文档将详细介绍消防水施工方案的相关内容,包括施工原则、施工步骤以及注意事项等。
2. 施工原则2.1 安全性原则消防水施工的首要原则是确保施工过程中的安全。
必须按照国家相关规定和标准进行施工,严格遵守施工安全操作规程,保证消防水系统设施的安全可靠。
2.2 适用性原则消防水施工方案需要根据建筑物的结构、用途和火灾风险等因素进行合理的选择和调整,以保证系统的适用性。
施工方案应充分考虑建筑物的特点,匹配相应的消防水系统。
3. 施工步骤3.1 方案设计在施工之前,需要进行消防水施工方案的设计。
方案设计包括对建筑物进行消防水系统的布置和设备的选型。
设计人员需要根据建筑物的平面布局图和楼层高度等信息,综合考虑建筑物的结构和火灾风险,确定消防水系统的管道布置和设备选型。
3.2 施工准备在进行消防水施工前,需要对施工现场进行准备工作。
包括清理施工区域、搭建施工脚手架、准备所需材料和工具等。
同时,还需要对施工人员进行培训,确保他们了解施工方案的要求和操作流程。
3.3 管道安装管道安装是消防水施工的重要步骤。
根据方案设计,进行水管的敷设和连接。
在管道安装过程中,要注意管道的支撑和固定,确保其牢固可靠。
同时,还需要进行压力测试,确保管道系统的密封性和耐压性能。
3.4 设备安装设备安装是消防水系统施工的另一个关键环节。
根据方案设计,进行消防水泵、喷淋头等设备的安装和调试。
在设备安装过程中,要按照设备的安装要求,进行连接和定位。
安装完成后,需要进行设备的试运行和检测,确保其正常工作。
4. 施工注意事项4.1 材料选用在进行消防水施工时,需要选择符合国家标准的消防水材料。
这些材料包括管道、阀门、消防水泵等。
选择材料时,要考虑其耐腐蚀性能、耐压性能和耐高温性能等。
4.2 施工质量控制在施工过程中,需要严格控制施工质量。
第一章工程概况1.1工程信息建设单位:瑞云云计算研发建设有限公司建设地点:北京市大兴区亦庄开发区工程概况:本工程由A、B、C、D、E、F、G、H栋写字楼及1#、2#、3#、4#、5#裙房及地下车库组成,总建筑面积为33万平方米,其中我部施工的工程范围为F、G座写字楼及4#裙房,消火栓系统、自动喷水灭火系统、火灾自动报警系统消防工程。
1.2工程主要内容依据招标文件、工料及技术规范、相关图纸,本次招标范围为:自动喷水灭火系统,消火栓系统,火灾自动报警系统,消防水箱间、灭火器等所有消防系统(配合其他消防设施联动,如防火卷帘门、电梯、消防风机、切非消防电)。
1.3主要依据的规范、标准和图集《高层民用建筑设计防火规范》(GB50045-95)(2005年版)《建筑设计防火规范》(GB50016-2006)《建筑内部装修设计防火规范》(GB50222-95);《民用建筑电气设计规范》(JGJ/T 16-2008)《火灾自动报警系统设计规范》(GB50166-2013)《自动喷水灭火系统设计规范》(GB50084-2001)2005年版《建筑给水、排水设计规范》(GB50015-2003)(2009年版);《建筑灭火器配置设计规范》(GB50140-2005)《火灾自动报警系统施工及验收规范》(GB50166-2007)《自动喷水灭火系统施工及验收规范》(GB50261-2005)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002);《建筑电气施工质量验收规范》(GB50303-2002)《火灾报警探测器通用技术条件》(GB4717-84)《消防联动控制设备通用技术条件》(GB16806-97)《智能建筑设计标准》GB/T50314-2006;《电气火灾监控设备》(GB14287.1-2005)其它规范第二章施工准备计划2.1施工组织机构2.1.1工程管理组织机构的组建我公司高度重视本工程的建设,把本工程列为公司重点工程,采用全新的管理模式来保证工程的顺利实施,公司将对本工程设立工程管理领导小组(工程指挥部),该领导小组(工程指挥部)是项目施工决策和保障的机构—指挥决策层。
该小组将在全公司范围内对项目所需的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠的全方位保障,确保工程目标的最终实现。
2.1.2组建完整的项目经理部成立“中国云计算产业园消防工程”项目经理部,实行公司法人代表授权的项目经理负责制,选派思想好、业务精、能力强、具有丰富施工经验、年富力强、充满开拓精神的技术管理人员组成项目经理部,对内建立健全项目技术负责人、项目生产副经理、各专业工长、材料、机械、资料、质量、安全、计划统计、劳资、财务等岗位责任制。
项目经理部对工程项目的各项目标、质量、安全、工期、文明施工、成本等综合指标实施高效有序的组织、协调和管理,确保施工现场规范化、文明化、标准化,为本工程质量达到优良目标,提供强有力的组织保障措施。
2.1.3项目经理部组织机构框图2.1.4项目管理人员岗位职责(见下表)2.1.5项目经理部的管理运作2.1.5.1公司法人代表授权项目经理部负责对工程各生产要素进行优化配置,全权处理与工程有关的一切事务。
2.1.5.2项目经理部根据工作实际,必须具体明确每个项目管理人员的责、权、利,建立健全项目的各项管理制度和岗位责任制,使全体管理人员有条不紊、紧张有序地开展工作。
2.1.5.3项目经理部在施工中实行全面质量管理,按照ISO9002质量管理要求,组织好各工种、各专业的施工协调配合,确保工程按照项目既定目标圆满完成。
2.1.5.4强化激励与制约机制,实施目标考核,制定业绩评比、安全竞赛、提高工效、保证质量等奖罚办法,定期组织管理人员检查与开会,保证施工的高效进行。
2.1.5.5实行动态劳动用工管理,选用业务能力强、技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期的按时完成。
2.1.5.6项目经理部加强对项目职工的素质教育,强化敬业精神,提高工作技能,鼓励参战人员集思广义,充分发挥他们的主观积极性,让他们以旺盛的斗志和精力投入到工程建设中。
2.1.5.7项目经理部要加强同甲方、监理、设计院等单位联系,及时汇报工程进展情况和施工中遇到的困难及难题,配合相关单位及时解决和处理问题,保证工程的顺利竣工。
2.2资源准备2.2.1劳动力准备密切跟踪总包施工进度,项目部将配置技术素质高的3个专业班组,具体为:水系统班20人;报警系统班15;焊工2人;其它普工8人。
进场后根据实际情况再做调整。
2.2.2施工机具准备科学配置施工机具是确保工期的一个前提条件,在确保安装工程进度计划及工程质量的基础上,公司调剂配置相应种类和数量的施工机具。
2.2.3材料准备➢在项目技术负责人的组织下,由各专业技术人员按施工图认真编制本工程前期所需材料,成品或半成品的施工用料总计划,月度用料计划。
➢材料采购根据上述计划,提出资金使用计划呈报项目经理及早订货。
根据进度计划的要求,材料采购及时组织前期材料进场。
2.3技术准备2.3.1在项目经理的组织下勘察施工现场,了解周边环境,以便进场合理的组织施工。
2.3.2在项目技术负责人的组织下,认真熟悉图纸、深刻理解设计意图及设计要求,检查设计图纸和资料内容是否符合有关施工规范,设计图纸是否齐全,图纸本身及相互之间有无矛盾和错误,图纸与设计说明是否一致,将所发现的问题在图纸会审时提出,和甲方、监理、设计院共同商定解决,形成纪要。
2.3.3按施工要求积极配备各类管理资料、技术资料、施工规范、操作规程、验评标准等。
2.3.4编制详细的质量计划,通过施工图纸会审以及对施工技术的掌握、理解、确定,在项目技术负责人的组织下积极编制实施性的施工组织设计,及时编制专业施工方案。
2.3.5各专业技术人员在项目技术负责人的组织下,对进场工人进行技术交底,让工人人明白设计意图、施工要求、质量目标、安全事项、进度要求、文明施工要求等。
第三章施工方案及主要分项工程的施工方法本章主要叙述“中国云计算产业园消防工程”的施工方案,包括:消防水系统施工方案、消防报警及联动控制系统施工方案。
本工程建筑空间有限,密集各种排烟排风管、上下水管、消防喷淋管、以及电缆桥架等,因此施工顺序及方式的总体原则为:先繁后简,先重点部位、后次要部位,管线敷设依次先高后低、先里面后外面、先主干后分支,配管遵循先风管后水管,再电气配管,有压让无压管道安装顺序施工。
3.1自动喷水灭火喷淋系统3.1.1施工工艺流程:施工准备→管网及系统组件安装→系统试压和冲洗→系统调试。
3.1.2系统施工准备3.1.2.1.自动喷水灭火系统施工前应对采用的系统组件、管件及其他设备、材料进行现场检查,并应符合下列要求:A.系统组件、管件及其他设备、材料,应符合设计要求和国家现行有关标准的规定,并应出具出厂合格证;B.喷头、报警阀、压力开关、水流指示器等主要系统组件应经国家消防产品质量监督检验中心检测合格。
3.1.2.2管材、管件应进行现场外观检查,并应符合下列要求:A.表面应无裂纹、缩孔、夹渣、折迭和重皮;B.2螺纹密封面应完整、无损伤、无毛刺;C.3镀锌钢管内外表面的镀锌层不得有脱落,锈蚀等现象;D.4非金属密封垫片应质地柔韧、无老化变质或分层现象,表面应无折损,皱纹等缺陷;E.法兰密封面应完整光洁,不得有毛刺及径向沟槽;螺纹法兰的螺纹应完整,无损伤。
3.1.2.3喷头的现场检验应符合下列要求:A.喷头的型号、规格应符合设计要求;B.喷头的商标、型号、公称直径、动作温度、制造厂及生产年月等标志应齐全;C.喷头外观应无加工缺陷和机械损伤;D.喷头螺纹密封面应无伤痕,毛刺、缺丝或断丝的现象;E.闭式喷头应进行密封性能试验,并以无渗漏、无损伤为合格,试验数量宜从每批中抽查1%,但不得少于5只,试验压力为3.0Mpa;试验时间不得少于3min。
当有两只及以上不合格时,不得使用该批喷头。
当仅有一只不合格时,应再抽查2%,但不得少于10只。
重新进行密封性能试验,当仍有不合格时,亦不得使用该批喷头。
3.1.2.4.阀门及其附件的现场检验应符合下列要求:A.阀门的型号、规格应符合设计要求;B.阀门及其附件应配备齐全,不得有加工缺陷和机械损伤;C.报警阀除应有商标、型号、规格等标志外,尚应有水流方向的永久性标志;D.报警阀和控制阀的阀瓣及操作机构应动作灵活,无卡涩现象;阀体内应清洁,无异物堵塞;E.水力警铃的铃锤应转动灵活,无阻滞现象;F.报警阀应逐个进行渗漏试验,试验压力应为额定工作压力的2倍,试验时间应为5min。
阀瓣处应无渗漏。
3.1.2.5压力开关、水流指示器及水位,气压,阀门限位等自动监测装置应有清晰的铭牌,安全操作指示标志和产品说明书;水流指示器尚应有水流方向的永久性标志;安装前应逐个进行主要功能检查,不合格者不得使用。
3.1.3主要分项工程施工方法及技术要求3.1.3.1稳压泵安装A.稳压泵的安装,应符合现行国家标准《机械设备安装工程施工及验收规范》的有关规定。
B.稳压泵的规格,型号应符合设计要求,并应有产品合格证和安装使用说明书。
3.1.3.2消防气压罐给水设备安装A .消防气压给水设备的气压罐,其容积、气压、水位及工作压力应符合设计要求。
B.消防气压给水设备上的安全阀、压力表、泄水管、水位指示器等的安装应符合产品使用说明书的要求。
C.消防气压给水设备安装位置,进水管及出水管方向应符合设计要求;安装时其四周应设检修通道,其宽度不应小于0.7m,消防气压给水设备顶部至楼板或梁底的距离不得小于1.0m。
3.1.3.3管网安装A.管网安装前应校直管子,并应清除管子内部的杂物;安装时应随时清除已安装管道内部的杂物。
B.在具有腐蚀性的场所安装管网前,应按设计要求对管子、管件等进行防腐处理。
C.管道连接后不应减小过水横断面面积。
热镀锌钢管安装采用螺纹、沟槽式管件或法兰连接。
D.螺纹连接应符合下列要求:a.管子宜采用机械切割,切割面不得有飞边、毛刺;管子螺纹密封面应符合现行国家标准《普通螺纹基本尺寸要求》、《普通螺纹公差与配合》、《管路旋入端用普通螺纹尺寸系列》的有关规定;b.当管道变径时,采用异径接头;在管道弯头处不得采用补芯;c.螺纹连接的密封填料应均匀附着在管道的螺纹部分;拧紧螺纹时,不得将填料挤入管道内;连接后,应将连接处外部清理干净。
E.焊接连接应符合现行国家标准《工业管道工程施工及验收规范》、《现场设备工业管道焊接工程施工及验收规范》的有关规定。
F.管道的安装位置应符合设计要求,当设计无要求时,管道的中心线与梁、柱、楼板等的最小距离应符合下表规定。
管道的中心线与梁、柱、楼板的最小距离公称直径25 32 40 50 70 80 100 125 150 200(mm)距离(mm)40 40 50 60 70 80 100 125 150 200 G.管道穿过建筑物的变形缝时,应采取抗变形措施。
