施工方案-污水处理厂滤池水池漏水、渗水施工方案
- 格式:doc
- 大小:77.00 KB
- 文档页数:8
滤后水池专项施工方案一、前言随着城市人口的增加和工业化进程的加快,市政污水处理设施的建设变得尤为重要。
而在污水处理系统中,滤后水池的建设和维护是至关重要的环节。
为了确保滤后水池的正常运转和高效处理污水,我们制定了以下专项施工方案。
二、施工准备工作1. 人员配备•工程施工主管•工程技术人员•施工工人2. 施工材料准备•混凝土•钢筋•沙、石料•防水材料3. 施工设备准备•混凝土搅拌机•钢筋剪切机•振动器•泵车三、施工流程1. 地基处理•对施工场地进行清理,确保平整干净。
•进行地基处理,边坡加固,确保地基稳固。
2. 基础施工•按照设计要求搭建钢模板。
•浇筑混凝土,加入适量的钢筋。
3. 水池建造•依照设计图纸进行水池的建造,包括进水口、滤料层、排水口等部分的建设。
4. 防水处理•在水池内部进行防水处理,以确保水池不渗漏。
5. 完善设施•安装进水管道、排水管道等设施。
•进行水池的验收,确保水池建设符合设计标准。
四、施工质量控制1. 施工过程监管•设立专人对施工现场进行监管,确保施工按照设计要求进行。
2. 施工质量检查•对水池的建设过程进行质量检查,发现问题及时整改。
3. 竣工验收•完成水池建设后,进行竣工验收,确保水池建设质量符合标准要求。
五、安全措施1. 安全教育培训•对参与施工的人员进行安全教育培训。
2. 安全防护措施•使用安全帽、手套等安全防护用具。
•遵守施工现场的安全规定,确保施工过程中的安全。
六、总结本文介绍了滤后水池的施工方案,包括施工准备工作、施工流程、施工质量控制和安全措施等内容。
通过严格按照施工方案进行施工,可以确保滤后水池的正常运转,为城市污水处理提供保障。
污水池防渗施工方案1. 简介在工业、农业和城市建设中,污水处理是一个必不可少的环节。
作为污水处理系统的重要组成部分,污水池的防渗施工具有关键的作用。
本文将介绍一种有效的污水池防渗施工方案。
2. 施工前准备在进行污水池防渗施工前,需要进行以下准备工作:•确定污水池的结构和尺寸•准备施工材料和工具•清理和修复污水池表面•检查周边环境和施工现场3. 施工步骤3.1. 预备工作在施工过程中,首先需要进行一些预备工作,包括:•搭建施工脚手架和安全防护措施•确保施工区域通风良好•水泥和其他材料的取样和检验•确定施工班组和责任分工3.2. 地坪处理地坪处理是防渗施工的重要一步。
具体步骤如下:•清理地坪表面的灰尘和杂物•修复地坪表面的破损和裂缝•涂布底漆,密封地坪表面•平整地坪表面,以确保污水池的结构牢固3.3. 底板施工底板是污水池的重要组成部分,需要进行以下施工步骤: •根据污水池的尺寸和结构要求,确定底板的厚度•将底板区域的土壤掏空•铺设细石混凝土并进行压实•浇筑混凝土底板并进行养护3.4. 壁面施工壁面施工是污水池防渗施工中的关键部分。
具体步骤如下: •清理壁面表面的污垢和杂物•使用防渗材料涂刷壁面,如聚氨酯涂料或防水漆•浇筑混凝土壁面并进行养护•在混凝土壁面上涂刷防水涂层,提高防渗效果3.5. 顶板施工顶板是污水池的顶部结构,需要进行以下施工步骤:•控制顶板的厚度和坡度,以确保污水池内水的流向•浇筑顶板混凝土并进行养护•涂刷防水涂层,提高防渗效果4. 施工质量控制为了保证施工质量,需要进行以下控制措施:•使用优质的施工材料•控制施工环境的湿度和温度•监测施工过程中的压力、温度和湿度•定期检查施工质量和进行必要的修复5. 安全注意事项在进行污水池防渗施工时,需要注意以下安全事项:•确保施工人员佩戴个人防护装备,如安全帽、口罩和手套等•严格遵守施工现场的安全规定•防止施工现场的污水外泄•做好消防和应急预案工作6. 结论通过合理的方案和施工措施,可以有效防止污水池的渗漏问题,保证污水处理系统的正常运行和环境的安全。
水池堵渗漏工程专项方案一、工程概况深圳市宝安区沙井污水处理厂(一期)工程,本工程2#沉淀池A-D段主体结构验收合格,进行满水试验后,个别部位有轻微渗水现象。
将结构外砂浆凿干净,结构表面的灰渣清理干净,见渗漏具体形式点渗漏是对拉螺杆止水片焊接不规范造成、缝渗漏是预留施工缝混凝土振捣不密实造成。
本工程水池堵渗漏主要采用刚性防水,池壁迎水面采用堵漏王及水泥基聚合物防水涂料。
二、堵渗漏施工工艺1.施工前准备:根据堵渗漏部位多少备足材料、工具。
施工工具有铲刀、电钻、锤、抹灰铁板,油漆刷(3~4寸)、钢丝刷、喷雾器以及水桶、拌料桶等。
2.基层处理:堵渗漏施工前,首先要进行清洁处理,将结构层外面的砂浆凿干净,混凝土结构点堵漏与施工缝堵漏前期的处理要求根据渗水量的大小来确定凿开堵漏的大小。
微量的渗水裂缝可凿成宽、深2cm的“U”型堵漏槽,渗水量大的可凿成5cm宽、6cm深的“U”型堵漏槽,将槽内的碎屑、泥砂清理干净,干燥的基面可用水喷湿,渗漏点及渗漏缝要先用修补堵漏王封堵住。
蜂窝麻面及其它结构缺陷的处理要求,蜂窝、麻面要凿除,并深入基面2cm。
粘结杂物要铲平及松散杂物清扫干净,基面不能留有浮灰、油污,必要时要用钢丝刷清理基面。
3.灰浆的调制:将水泥基聚合物防水涂料用水调和,调和时反复搅拌,一定要拌开拌匀,不可有干的结块,搅拌到粘稠状才可使用。
防水涂料料水比为4:1,修补堵漏王调成面团状。
搅拌好的料必须在20分钟内用完,不能一次拌的太多,避免造成浪费。
没来得及用完的已经发硬的拌和物不得再加水使用。
4.点及缝的堵漏施工点及缝的堵漏施工根据清理好部位的槽大小,将修补堵漏王调制成面团状,先进行粗堵,将堵漏王压紧、压实,在确定没有渗水或轻微渗水后在进行精堵。
堵好后的裂缝或孔洞表层用防水涂料涂刷处理。
采用刷涂法施工。
施工前先将基面喷水湿润,然后用毛刷蘸调制好的浆料均匀的涂刷在钢筋混凝土基面上,第二道涂刷方向与第一道垂直,涂层厚度不少于0.8~1.0mm。
水池渗水施工方案一、引言水池渗水问题是水池施工和维护中常见的挑战之一,合理的施工方案对水池的使用寿命和功能起着至关重要的作用。
本文将介绍一种高效的水池渗水施工方案,以确保水池的密封性能和持久性。
二、施工前准备在开始施工之前,首先需要对水池进行全面的清洁和检查,确保水池表面没有泥沙、油污等杂物。
检查水池周围是否有渗水迹象,并进行修补。
确认水池的设计尺寸和形状符合要求,以便后续施工。
三、施工材料准备•渗透结晶材料:用于填补水泥混凝土中的微小孔隙和裂缝,提高水池的密封性。
•弹性防水涂料:可填补较大的缝隙和裂缝,增强水池的抗渗能力。
•防水膜:用于在水泥混凝土表面形成一层阻隔,有效防止水渗入水池内部。
•涂料刷、辊筒等工具:用于涂抹渗透结晶材料和防水涂料。
四、施工流程1. 渗透结晶材料处理1.将渗透结晶材料按照说明书比例配制好。
2.用刷子或滚筒将渗透结晶材料均匀地涂抹在水池内壁表面。
3.等待渗透结晶材料完全干燥和结晶,一般需要1-2天的时间。
2. 防水涂料处理1.使用弹性防水涂料对水池的缝隙和裂缝进行填充,确保表面平整。
2.涂抹一层防水膜在整个水池表面上,覆盖渗透结晶材料。
3.等待防水涂料完全干燥,通常需要3-5天的时间。
五、验收与维护施工完成后,进行水池渗水测试,确认施工效果。
定期检查水池表面是否有损坏和渗水情况,如有问题及时修补。
水池使用过程中,避免尖锐物品碰撞和破坏表面防水层,定期清洁水池以延长使用寿命。
六、总结水池渗水施工是保证水池密封性和可靠性的重要步骤,采用渗透结晶材料和防水涂料相结合的施工方案,可以有效提高水池的抗渗能力,保障水池的使用寿命。
在实际施工中,需严格按照施工流程操作,定期检查和维护水池,以确保施工效果持久稳定。
污水处理厂滤池水池漏水渗水施工方案污水处理厂滤池是污水处理工艺中的重要设施,主要用于去除污水中的悬浮颗粒物和有机物,使污水经过滤池后能达到一定的排放标准。
然而,由于滤池使用时间过长或施工不当等原因,滤池水池往往存在漏水、渗水等问题,对正常的污水处理工艺产生影响。
因此,要解决滤池水池漏水、渗水问题,需要进行相应的施工方案。
一、漏水、渗水原因分析:1.基础沉降不均匀:由于基础处理不当,导致滤池水池的地基不均匀,容易发生沉降和开裂现象,从而导致水池漏水。
2.水池结构破损:滤池水池建筑结构由混凝土构成,长时间使用后,由于外力的作用或设备运行问题,可能导致构造破损,进而引起水池漏水。
3.无防水层或防水层损坏:滤池水池在施工时,如果没有进行防水处理,或防水层长时间使用后出现破损、老化等情况,都会导致水池发生渗水问题。
4.水池管道连接处失效:滤池水池中有许多进出水口,如果连接处施工不当或密封不好,容易产生漏水现象。
二、漏水、渗水施工方案:1.清理旧材料:首先需要清理滤池水池内的污泥、沉积物等杂质,以便对漏水、渗水部位进行仔细观察和施工准备。
2.钢筋处理:钢筋是滤池水池的骨架,如果出现锈蚀或断裂等问题,需要进行修补或更换,确保水池的结构完整性。
3.基础处理:对基础进行加固处理,如果出现沉降问题,需要重新整平基础,防止漏水现象。
4.破损修复:对滤池水池内的破损部位进行修复,可以使用专用的修补材料进行补漏,保证水池的完整性和稳定性。
5.防水层施工:如果滤池水池内没有防水层或防水层已经老化损坏,需要重新施工防水层。
可以选择高强度、耐腐蚀的防水材料,如聚氨酯、环氧树脂等,确保水池不再渗水。
6.管道连接处处理:对水池中的进出水口进行仔细检查,确保连接处完整,并进行必要的密封处理,防止漏水现象。
三、验收评估:完成漏水、渗水施工方案后,需要进行验收评估,以确保施工质量和效果。
验收评估主要包括以下几个方面:1.施工质量:检查施工方案是否按照要求进行,并对不合格的工程进行整改。
池体渗漏修补施工组织简易方案一、项目背景本项目旨在修复池体的渗漏问题,确保池体的正常使用和安全性。
二、修补方案1. 检查与定位:首先,对池体进行全面检查,确定渗漏点的位置。
可以通过水位下降、湿润区域和其他可见的痕迹来确定渗漏位置。
同时,利用专业测量设备和技术手段,精确定位渗漏点。
2. 材料准备:根据渗漏的程度和材料特性,准备相应的修补材料。
通常情况下,常用的修补材料包括水泥、高分子聚合物水泥、修补剂等。
3. 组织施工人员:根据修补的规模和复杂程度,组织具有相关经验和技术的施工人员。
确保施工人员具备必要的技能和安全意识,遵守相关的操作规范和安全规定。
4. 安全措施:在施工前,必须提前做好安全措施,确保施工现场的安全。
包括但不限于设置警示标志、建立临时围栏、配备个人防护装备等。
5. 施工流程: a. 清洁和准备工作面:清除修补区域的污垢和杂物,保持工作面干燥清洁。
b. 防水处理:根据渗漏情况选择合适的防水材料,对渗漏点进行细致处理,确保防水层的完整性。
c. 修补材料施工:根据渗漏点的位置和大小,将修补材料均匀涂覆在渗漏点周围,并使用专业工具进行压实。
d. 细部处理:修补完成后,对细部进行检查和润饰,确保修复部位的美观和耐久性。
e. 清理和验收:施工完成后,清理施工现场,确保周围环境整洁。
进行验收工作,检查修复效果是否符合要求。
6. 监督和质量控制:项目经理或专业监理人员应对施工过程进行全程监督和质量控制,确保施工按照规范进行,并及时发现和解决问题。
7. 完工交接和文件归档:施工完成后,由项目经理负责与相关单位进行交接,并将施工记录、验收报告等文件进行整理和归档。
三、安全注意事项1. 所有施工人员必须佩戴个人防护装备,如安全帽、防尘口罩、工作服等。
2. 施工现场必须设置警示标志,并在施工期间保持警戒状态,避免他人进入施工区域。
3. 施工人员必须按照操作规范进行施工,严禁擅自修改修补方案或超出授权范围。
污水处理厂曝水池渗漏处理方法邱文春 李耀华 天元建设集团有限公司某污水处理厂一体化氧化沟主体结构施工完成后,经灌水试验出现渗漏水现象,渗漏水位置出现在变形缝处、水平施工缝处、振捣不密实或漏浆处。
根据渗漏水出现的不同部位,采取不同的处理方案。
主要采用聚氨酯堵漏剂进行堵漏处理。
一、材料性能特点所使用的聚氨酯堵漏剂属于氰凝类产品,由甲苯二异氰酸酯和三羟基聚醚进行化学反应合成的单组分高分子化学注浆堵漏材料,具有以下特点:1、亲水性好:产品遇水后会立即分散乳化,进行聚合反应,并与砂石固结成弹性固结体。
2、可控制诱导时间:产品遇水后的固结时间可调节在几十秒至数分钟。
3、膨胀性大:产品遇水后,边反应边固结边膨胀,膨胀值大于350。
4、粘度低、可灌性好:即使在低温条件下,粘度增加不大,仍可注浆使用。
5、单液注浆:施工简便,注浆设备清洗容易。
二、孔洞渗漏水堵漏方案从毛细孔渗水到较大的蜂窝孔洞漏水,均为孔洞渗漏水。
孔洞渗漏水主要发生在混凝土浇筑不密实的地方,孔洞渗漏水根据水压及孔洞大小,分别采用堵漏或采用引水注浆加刚性抹面的方法堵漏,图示如下:渗水孔洞治理方法 线流孔洞治理方法施工工艺:1、将发生渗漏水的部位剔凿至密实的混凝土,一般不少于5cm 深,剔成“V ”形槽。
2、将混凝土界面用清水冲洗干净。
3、填塞带有聚氨酯堵漏剂浆液的棉纱。
(用于渗水,无线流时)4、将注浆管插入渗漏水部位,用速凝型堵漏剂封闭注浆管周围部位,用注浆管引水。
5、待速凝型堵漏剂完全凝结硬化后,用注浆泵将聚氨酯堵漏剂从注浆管中缓缓注入渗漏水孔洞,直至压力增大到足够大。
6、待堵漏剂凝结固化后,将注浆管从根部截断。
7、检查处理位置不渗不漏后抹保护层,保护层采用1:2水泥砂浆,分二次抹成,砂浆中掺加5%的膨胀防水剂。
三、施工缝渗漏水堵漏方案施工缝位于施工接茬处,处理不好很容易产生渗漏水,施工缝渗漏水可采用下图所示方法进行堵漏。
施工工艺1、将混凝土施工缝处混凝土剔成“V ”形槽,槽宽3~4cm ,深3~4cm 。

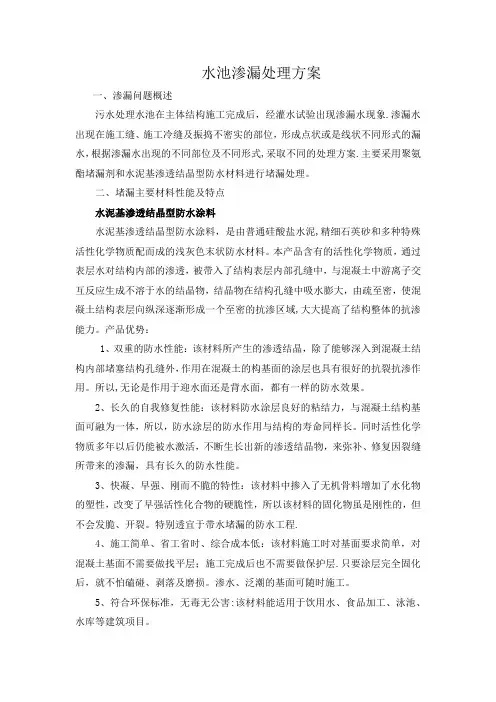

水池渗漏处理方案一、渗漏问题概述污水处理水池在主体结构施工完成后,经灌水试验出现渗漏水现象.渗漏水出现在施工缝、施工冷缝及振捣不密实的部位,形成点状或是线状不同形式的漏水,根据渗漏水出现的不同部位及不同形式,采取不同的处理方案.主要采用聚氨酯堵漏剂和水泥基渗透结晶型防水材料进行堵漏处理。
二、堵漏主要材料性能及特点水泥基渗透结晶型防水涂料水泥基渗透结晶型防水涂料,是由普通硅酸盐水泥,精细石英砂和多种特殊活性化学物质配而成的浅灰色末状防水材料。
本产品含有的活性化学物质,通过表层水对结构内部的渗透,被带入了结构表层内部孔缝中,与混凝土中游离子交互反应生成不溶于水的结晶物,结晶物在结构孔缝中吸水膨大,由疏至密,使混凝土结构表层向纵深逐渐形成一个至密的抗渗区域,大大提高了结构整体的抗渗能力。
产品优势:1、双重的防水性能:该材料所产生的渗透结晶,除了能够深入到混凝土结构内部堵塞结构孔缝外,作用在混凝土的构基面的涂层也具有很好的抗裂抗渗作用。
所以,无论是作用于迎水面还是背水面,都有一样的防水效果。
2、长久的自我修复性能:该材料防水涂层良好的粘结力,与混凝土结构基面可融为一体,所以,防水涂层的防水作用与结构的寿命同样长。
同时活性化学物质多年以后仍能被水激活,不断生长出新的渗透结晶物,来弥补、修复因裂缝所带来的渗漏,具有长久的防水性能。
3、快凝、早强、刚而不脆的特性:该材料中掺入了无机骨料增加了水化物的塑性,改变了早强活性化合物的硬脆性,所以该材料的固化物虽是刚性的,但不会发脆、开裂。
特别透宜于带水堵漏的防水工程.4、施工简单、省工省时、综合成本低:该材料施工时对基面要求简单,对混凝土基面不需要做找平层;施工完成后也不需要做保护层.只要涂层完全固化后,就不怕磕碰、剥落及磨损。
渗水、泛潮的基面可随时施工。
5、符合环保标准,无毒无公害:该材料能适用于饮用水、食品加工、泳池、水库等建筑项目。
6、具有防腐、耐老化、保护钢筋的作用:该材料的渗透结晶体,不影响混凝土的呼吸,在保护混凝土内部钢筋不受侵蚀的基础上,延长了建筑物的使用寿命.聚氨酯堵漏剂该材料属于氰凝类材料产品,有甲苯二异氰酸酯和三羟基聚醚进行化学反应合成的单组分高分子化学堵漏材料,具有以下特点:1、亲水性好,浆液遇水后自行分散、乳化、发泡,立即进行化学反应,形成不透水的弹性胶状固结体,有良好的止水性能。
污水池防渗防水的施工方案一、施工前准备1. 现场勘查与评估在施工前,需对污水池进行现场勘查,评估其地形、地质条件、渗漏情况等。
了解施工现场的具体环境和潜在风险,为施工方案的设计提供基础数据。
2. 施工方案设计与审批根据现场勘查结果,设计防渗防水施工方案。
方案应包括使用的材料、设备、施工步骤、安全措施等。
设计方案需经过审批,确保方案的科学性和可行性。
3. 材料与设备准备按照设计方案,准备相应的防水材料、注浆设备、施工工具等。
确保所有材料和设备的质量符合国家标准,性能稳定可靠。
二、防水材料选择1. 材料性能要求选择的防水材料应具有良好的抗渗性、耐腐蚀性、耐老化性等特点。
同时,材料应环保无害,符合国家相关标准。
2. 材料类型推荐常用的防水材料包括防水卷材、防水涂料、防水砂浆等。
根据污水池的具体情况,可选择适当的防水材料。
三、表面清洗与处理1. 表面清洗清除污水池表面的油污、杂物等,保持表面干净整洁。
2. 表面处理对表面进行必要的处理,如打磨、修补等,确保表面平整光滑,无裂缝、孔洞等缺陷。
四、割缝或钻孔1. 割缝根据施工方案,在污水池表面进行割缝。
割缝应整齐、均匀,符合设计要求。
2. 钻孔在需要注浆的位置进行钻孔。
钻孔的深度、直径应符合设计要求,确保注浆效果。
五、凿槽与预埋注浆管1. 凿槽根据施工方案,在污水池表面凿出适当的槽口。
槽口的深度、宽度应符合设计要求。
2. 预埋注浆管在槽口内预埋注浆管。
注浆管应固定牢固,确保注浆过程中不会移动。
六、注浆与防水砂浆施工1. 注浆通过注浆管进行注浆。
注浆材料应均匀、连续,确保填满所有缝隙和孔洞。
2. 防水砂浆施工在注浆完成后,进行防水砂浆的施工。
防水砂浆应涂抹均匀、密实,确保无遗漏。
七、质量检测与验收1. 质量检测对施工完成的防渗防水工程进行质量检测。
检测内容包括材料的性能、施工质量等。
2. 工程验收质量检测合格后,进行工程验收。
验收应严格按照相关标准进行,确保工程质量符合要求。

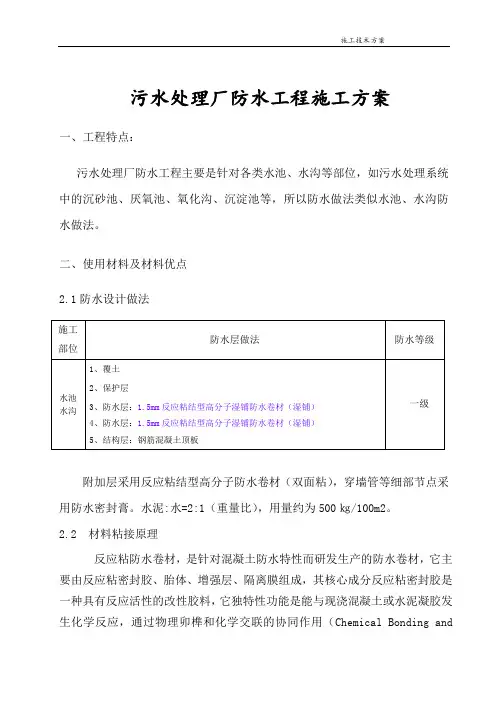

施工技术方案污水处理厂防水工程施工方案一、工程特点:污水处理厂防水工程主要是针对各类水池、水沟等部位,如污水处理系统中的沉砂池、厌氧池、氧化沟、沉淀池等,所以防水做法类似水池、水沟防水做法。
二、使用材料及材料优点2.1防水设计做法附加层采用反应粘结型高分子防水卷材(双面粘),穿墙管等细部节点采用防水密封膏。
水泥:水=2:1(重量比),用量约为500㎏/100m2。
2.2 材料粘接原理反应粘防水卷材,是针对混凝土防水特性而研发生产的防水卷材,它主要由反应粘密封胶、胎体、增强层、隔离膜组成,其核心成分反应粘密封胶是一种具有反应活性的改性胶料,它独特性功能是能与现浇混凝土或水泥凝胶发生化学反应,通过物理卯榫和化学交联的协同作用(Chemical Bonding andPhysical Crosslinking Synergism,简称)与混凝土基层牢固粘结,形成界面反应密封层,对混凝土基层起到密封防水的作用,彻底解决了普通卷材与基面粘结力不够大,粘结不持久,易受环境影响的问题,实现了卷材与基面形成粘结不可逆、不易受损的“皮肤式”防水效果。
同时形成的界面反应密封层连续致密,它使反应粘卷材犹如在混凝土基层上构筑了一个类似由涂料层和卷材层复合一体的“二元”防水层,适应基层开裂变形的影响,起到长久防水的效果。
反应粘卷材和混凝土形成化学交联与物理卯榫协同粘结示意图2.3 材料优点粘接力更大:它不仅有物理吸附和卯榫作用,而且在深入基层的卯榫部位产生化学键合作用,使卯榫和化学交联两种作用协同进行,让粘接更为牢靠。
即使卷材表层发生破坏,粘接基面的界面也不会受损而产生窜水漏水现象。
粘接更持久:由于是通过“”专利技术产生的粘接,由于在卯榫部位存在化学键合作用,不受湿热循环、水汽溶胀、基层运动影响,而持久地产生粘附效果,使卷材的防水寿命与主体层相同。
特有的蠕变功能:反应粘卷材具有无疲劳的蠕变功能:施工后的卷材与基面粘合的改性沥青随基面任意运动,而基面以上的改性沥青、胎基布、隔离膜等几乎静止,从而避免了因基面运动、开裂导致对卷材的破坏。
污水池防渗施工方案1. 引言污水池是储存和处理污水的重要设施,而污水池防渗施工是保证污水池正常运行的关键环节。
通过合理的防渗施工,可以有效阻止污水从池体中渗漏出来,避免对周围环境和地下水资源造成污染。
本文将介绍一种污水池防渗施工方案,旨在提供一种可靠、经济、环保的解决方案。
2. 施工前准备工作2.1 地质勘察在进行污水池防渗施工前,首先需要进行地质勘察工作。
地质勘察包括对场地的地形、地质构造、地下水位等进行详细调查和分析,以确定施工过程中可能遇到的地质问题和地下水的影响。
2.2 施工设计施工设计是根据地质勘察结果编制的,它包括污水池的结构设计、防渗层材料的选择和施工方法等。
施工设计应满足国家相关标准和规范要求,并考虑污水池的使用寿命和环境保护要求。
3. 施工过程3.1 地面准备工作在进行污水池防渗施工前,需要对施工现场进行地面准备工作。
首先清理施工区域的杂物和障碍物,保持施工区域的整洁和安全。
然后进行地面平整处理,以增加施工的精确性和合理性。
3.2 防渗层施工3.2.1 防渗层材料选择防渗层是污水池防渗施工中的核心部分,它起到隔离和保护池体的作用。
常用的防渗层材料包括聚乙烯薄膜、塑料土工格栅等。
根据地质勘察结果和施工设计要求,选择适合的防渗层材料。
3.2.2 防渗层施工方法防渗层施工方法根据施工设计和材料特性确定。
一般情况下,首先将防渗层材料铺设在污水池底部和墙面上,然后进行边缘粘接、焊接和封口处理,以确保防渗层的连续性和完整性。
3.3 监测与检测在进行污水池防渗施工过程中,需要进行监测与检测工作。
通过监测与检测,可以及时发现施工中可能存在的问题,保证施工质量和安全。
常用的监测与检测方法包括渗漏监测、压力测试和质量抽查等。
4. 施工后维护4.1 检查与修复污水池防渗施工完成后,需要定期进行检查和修复工作。
检查工作主要包括对防渗层的完整性和可靠性进行评估,以及对污水池周围地表是否有渗漏迹象进行检测。
枣庄污水池防水施工方案一、工程概况与目标本工程位于枣庄市某污水处理厂内,主要涉及对污水池的防水施工工作。
目标是通过对污水池的防水处理,达到长期防止水体渗漏,保障污水处理设施的正常运行,同时符合环保和安全生产要求。
二、防水材料选择与准备防水材料选择:选用具有优异耐久性和抗渗性的高分子防水材料,如聚合物防水涂料、防水卷材等。
材料准备:确保所采购材料质量合格,符合国家相关标准。
在施工前对防水材料进行检查,确保无破损、老化等问题。
三、清理与预处理清理污水池表面:彻底清除池内杂物、油污和松散附着物,保持池壁和池底清洁干燥。
预处理:对池壁和池底进行打磨或喷砂处理,增加防水材料与基层的粘结力。
四、裂缝与孔洞修补裂缝修补:使用专用裂缝修补材料对污水池中的裂缝进行填补,确保修补材料充分填满裂缝,并与原基层紧密结合。
孔洞修补:对污水池中的孔洞进行清理和填补,确保填补后的表面平整光滑。
五、防水层施工步骤涂刷底漆:在预处理后的基层上涂刷专用底漆,增强防水材料与基层的粘结力。
铺设防水卷材:按照设计要求铺设防水卷材,确保卷材之间搭接紧密,无空鼓、翘边等现象。
涂刷防水涂料:在卷材铺设完成后,涂刷防水涂料,确保涂料均匀覆盖在基层和卷材上,无漏刷、流坠等问题。
六、质量检查与验收质量检查:在施工过程中,对防水材料的铺设、涂刷等工序进行质量检查,确保施工质量符合设计要求。
验收:施工完成后,组织相关单位进行验收,对防水层的完整性、均匀性、粘结力等进行检查,确保防水效果达到设计要求。
七、安全与环保措施安全措施:施工现场设置安全警示标志,施工人员佩戴安全防护用品。
确保施工用电安全,防止火灾等安全事故的发生。
环保措施:严格控制防水材料的使用量,减少材料浪费。
对施工过程中产生的废弃物进行分类处理和回收,防止环境污染。
八、后续维护与保养定期检查:定期对防水层进行检查,发现破损、老化等问题及时进行处理。
维护保养:定期对污水池进行清理和保养,保持池内清洁干燥,延长防水层的使用寿命。
污水池渗漏处理方案
污水处理厂曝气池等几个池壁因混凝土应力出现裂缝,存在渗水现象。
在有关领导的带领下,我们对其进行外围检查,经现场检查发现多处出现不同程度渗漏。
根据现场实际情况,现拟定以下两种施工方案,请领导审查。
为不影响正常生产,决定采用外围处理方案。
使用堵漏王和化学堵漏剂(耐酸碱,不破坏构筑物的结构)
施工方法
1首先用电锤等钻孔工具对裂缝进行凿开掏空,并对裂缝进行清理,去除浮渣。
2用堵漏王对裂缝进行密封,抹平。
3使用电锤等钻孔工具沿裂缝两侧进行钻孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔深度≦结构厚度的2/3,钻孔必须穿过伸缩缝,
钻孔于伸缩缝间距≦1/2结构厚度,钻孔间距20cm~60cm。
4清理孔洞并去除浮渣后,在钻好的孔内安装灌浆嘴(即止水针头),并用专用内六角扳手拧紧,使灌浆嘴周围与钻孔之间无空隙,不漏水。
5用高压清洗机以6MPa 的压力向灌浆嘴内注入洁净水,观察水点情况,并将缝内粉尘清洗干净。
将洗缝时出现渗水的裂缝表面用快干水
泥进行封闭处理,以便在灌化学浆时不跑浆。
6使用高压灌浆机向灌浆孔内灌注化学灌浆料,立面灌浆顺序为由下向上,平面可从一端开始,单孔逐一连续进行。
当相邻孔开始出浆后,
保持压力3~5分钟,即可停止本孔灌浆,改注相邻灌浆孔。
待堵漏剂
注浆完全完毕后,经观察有无渗漏点或延长部分并注浆彻底堵漏,排
除隐患。
无渗漏后,拆除高压堵漏针头,并用堵漏王把所有孔洞全部
填实密封,并清理干净表面溢出缝外的堵漏剂。
日照祥盛建设2012/3/20。
污水池防渗施工方案1. 引言污水池是处理和贮存废水的设施,由于污水中含有各种化学物质和生物性污染物,必须采取防渗措施,以防止污水渗漏到地下水或土壤中造成环境污染。
本文档将介绍污水池防渗的施工方案。
2. 方案概述污水池防渗施工方案主要包括以下几个步骤:2.1 地面处理在污水池建设之前,需要对地面进行处理,以保证污水池地基的稳定性和防渗性。
具体步骤如下:1.清理地面杂物:清除地面上的杂草、石块和其他障碍物,确保地面平整。
2.对地面进行平整处理:如果地面不平整,可以采取填土或铺设预制水泥板等方法,达到平整的效果。
3.铺设抗渗层:在地面上铺设高密度聚乙烯薄膜或专用的防水涂料,以增强地面的防渗能力。
2.2 污水池建设在地面处理完成后,开始进行污水池的建设。
具体步骤如下:1.污水池设计:根据需要,设计污水池的尺寸、形状和容量,确保能够满足处理需求。
2.开挖污水池:按照设计要求进行挖掘,确保污水池的深度和容量符合设计要求。
3.铺设污水池底部防渗层:在污水池底部铺设专用防渗膜,并做好密封处理,以防止污水渗漏。
4.搭建污水池墙体:使用耐腐蚀材料,如钢筋混凝土或玻璃钢等,搭建污水池的墙体结构。
5.完善附属设施:根据需要,设置污水池盖板、进出口管道等附属设施,确保污水池的正常运行。
2.3 监测和维护完成污水池建设后,需要进行监测和维护工作,以确保防渗措施的有效性。
具体步骤如下:1.定期巡视:定期对污水池进行巡视,检查污水池的防渗层和墙体是否存在破损或渗漏的情况。
2.治理破损:如果发现防渗层或墙体存在破损,应及时修补或更换,以确保防渗的效果。
3.清洁污水池:定期清洁污水池,清除污水池内的淤泥和杂物,防止其对防渗层的破坏。
3. 安全注意事项在进行污水池防渗施工时,需要注意以下安全事项:1.穿戴防护用品:施工人员应穿戴好防护服、手套和安全鞋,以免接触到污水和化学物质。
2.通风保护:在施工过程中,确保污水池内通风良好,以避免危险气体的积聚。
水池渗漏及防渗层修复加固施工方案背景水池渗漏是一个常见的问题,可能会导致水池的损坏和水资源浪费。
为了修复和加固水池的防渗层,我们提出以下施工方案。
施工步骤1. 检查和准备:首先,对水池进行全面检查,确定渗漏的位置和程度。
然后,清理水池表面,确保表面干净并能够提供良好的附着性。
2. 渗漏修复:根据渗漏的位置和程度,采用合适的修复方法,如填补裂缝、修补破损的部分或更换损坏的防渗层材料。
确保修复方法能够有效地阻止渗漏并恢复水池的完整性。
3. 加固防渗层:在修复完成之后,对整个水池表面进行加固,以提高防渗层的耐久性。
使用合适的耐水胶黏剂和加固材料,确保防渗层能够长时间地保持完好。
4. 防水测试:在施工完成后,进行防水测试,以确保修复和加固工作的效果。
通过注入一定压力的水来测试防渗层的密封性和耐水性。
如发现问题,及时进行修复。
5. 质量保证: 修复和加固工作完成后,应提供适当的质量保证,以确保水池防渗层的长期性能。
安全措施在进行水池渗漏修复和防渗层加固的施工过程中,应采取以下安全措施:- 工人应穿戴适当的个人防护装备,如手套、安全帽和防滑鞋。
- 确保工作场所通风良好,避免有害气体积聚。
- 使用合适的工具和设备,并保持其良好工作状态。
- 严格遵守施工工艺和操作规范。
以上是我们提出的水池渗漏及防渗层修复加固施工方案。
我们相信这些步骤和措施将帮助解决水池渗漏问题,并恢复水池的正常使用。
请根据具体情况进行施工,并确保安全施工和质量保证。
如有任何问题,请随时与我们联系。
污水处理站工程水池蜂窝渗漏整治方案一、编制依据《混凝土结构加固技术规范》(GB50367—2006)《混凝土结构设计规范》(GB50010-2002)《防水工程技术规范》(修订版)二、治理方案根据结构形成渗漏原因的复杂性,根据该工程的功能要求、结构特点,我单位遵照《防水工程技术规范》所要求,对该工程采用聚氨酯注浆防水堵漏与粘帖防水卷材等措施。
根据实际情况,对于污水池外侧,较为严重的渗漏,我们采用聚氨酯注浆防水堵漏的方法.对于有蜂窝、麻面的混凝土,首先要把振捣不密实的混凝土进行剔凿,用清水冲洗干净后,用高一强度等级的带膨胀剂的细石混凝土捣实,待终凝后并加以养护。
对于污水池内侧,采用表面顺缝竖向黏贴丙纶布JS防水防腐处理.A、水池裂缝处理根据裂缝宽度在现有环境和工作条件下对结构、构筑物的安全性不构成危害,可使用具有弹性和柔韧性的聚氨酯灌浆料进行修补。
对于以稳定不再发展的裂纹,修补时,对裂纹宽度≦0。
2mm时采用表面封闭法,对裂纹宽度>0。
2mm时采用聚氨酯灌浆料浆法修补。
选用材料:特性1、聚氨酯,水性.2、聚氨酯良好的亲水性,可与水反应迅速封堵大压力漏水。
3、聚氨酯粘度可调,能渗入细小裂缝,可快速止水堵漏。
优点1、化学灌浆料产生反应后,借其缓慢膨胀及持续压力,可将灌浆料渗透至微细缝隙,实现完全止水。
2、在潮湿状态下,灌浆料与混凝土的接着力非常优越,在裂缝中硬化后,因其优异的接着性与弹性,不会因构筑物的变形而引起再次渗水。
3、本灌浆材料耐化学介质及耐盐水性能优越,可用于海水或污水工程中,确保长期止水。
施工工艺灌浆堵漏施工一般工艺:裂缝表面处理钻孔安装灌浆咀封闭灌浆拆咀封孔。
1、找出并标记好裂纹渗水点,把裂纹周围表面清理干净.2、沿裂缝钻孔,钻头12mm,孔深120mm,孔距一般为200-——-400,可根据实际情况而定。
3、安装灌浆咀(止水针).4、用电动灌浆机将灌浆料从灌浆咀(止水针)中注入混凝土裂缝中,注浆顺序从裂纹一侧顺序注浆,12小时后敲掉注浆咀,用密封材料封堵。
污水处理厂滤池水池漏水渗水施工方案污水处理厂滤池是污水处理过程中非常重要的一个环节,用于将进入处理厂的污水进行初步的过滤和分离。
然而,在长期使用过程中,由于各种原因,滤池水池可能会出现漏水和渗水问题。
这不仅会影响污水处理效果,还可能对周围环境和设施造成损害。
因此,需要采取相应的施工方案进行漏水、渗水修补。
一、漏水修补方案:1.找出漏点:首先需要找出漏水的具体位置。
可以通过目视观察、水位下降速度的变化以及渗水迹象等方法进行初步判断。
2.准备材料:根据漏水位置和情况,选择合适的补漏材料。
常用的漏水修复材料有防水堵漏胶、水泥、砂浆等。
3.清洁漏点:将漏点周围的污垢清除干净,确保补漏材料可以附着在漏点表面。
4.补漏施工:根据漏水位置和情况,选择合适的漏洞堵漏方法。
可以用防水堵漏胶直接填塞漏洞,也可以使用水泥、砂浆等材料进行修补。
对于较大的漏洞,可以先使用砂浆等材料填充,然后再用防水堵漏胶进行密封。
5.测试修复效果:修复完漏点后,需要进行测试以确保修复效果。
可以通过注水并观察漏水情况,或者使用红外线摄像仪等设备来检查是否还有漏点。
二、渗水修补方案:1.找出渗水部位:与漏水修补相似,首先需要找出渗水的具体位置。
可以通过目视观察、渗水迹象、浸泡试验等方法进行初步判断。
2.准备材料:根据渗水位置和情况,选择合适的修复材料。
常用的渗水修复材料有防水涂料、防水胶带、聚合物改性水泥等。
3.清洁渗水部位:将渗水部位的污垢清除干净,确保修复材料可以附着在渗水部位表面。
4.施工防水层:根据渗水位置和情况,选择合适的防水层材料进行施工。
可以使用防水涂料、防水胶带等进行涂覆或粘贴。
对于较大的渗水面积,可以采用涂覆防水涂料配合粘贴防水胶带的方法进行修补。
5.检测修复效果:在修复完渗水部位后,需要进行测试以确保修复效果。
可以通过注水并观察渗水情况,或者使用红外线摄像仪等设备来检查是否还有渗水点。
三、预防措施:除了及时修复漏水和渗水问题,还需要采取一些预防措施来减少问题发生的可能性:1.定期检查和保养:定期对滤池水池进行检查,及时发现漏水和渗水问题,并进行修复。
三、质量控制要点
1、选择有经验的施工人员进行施工;
2、所使用的材料必须使用合格产品,加强进场质量验收;
3、滤砂应分层分袋装,回填时也应该按照滤砂层次逐层回填。
4、吊装滤板前,应事先对照工艺图图号:2003W026-SS00PS0316PS10,进行拆卸;安装时也应该按照原图纸要求进行安装。
5、吊装过程中,如有损坏的滤头及滤管,应及时与厂里联系,拿备品件进行更换。
(厂里目前还剩50个滤头)
6、滤板吊装完毕后,人工对池壁及底板进行冲洗,仔细检查所有混凝土面是否有其他渗漏的隐患。
7、以施工缝为中心刻U型槽,规格:宽5cm,深5cm。
清理出槽体的两边:依据原先的接缝范围清理接缝边缘。
8、敲除剥落处及邻近松动之混凝土,至坚实混凝土面为止。
(确认裂缝位置及大小)。
(1)在施工缝处钻孔(钻孔深:25cm) (2)安装高压灌注针头每10~15cm(使用35cm长
针头)
(3)灌注PU发泡剂止水止漏 (4)针头拔除,填补针孔
五、工期安排
清理滤池内东侧格子内石英砂 4天
揭开石英砂下的盖板 1天
接缝处理+注浆 2天
闭水试验 1天
石英砂回填+恢复盖板 4天
总工期初步控制在12天之内,因本抢修工程打开滤板以后有很多不确定因素,
che。
