册说明一、第八册“给排水、采暖、燃气工程”(以下简称本定额)适用于新建、扩建项目中的生活用水、燃气、采暖热源管道以及附件配件安装,小型容器制作安装。
二、本定藏主要依据的标准、规范有:1.《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;2.《室外给水设计规范)GB50013 -2006;3.《建筑给水排水设计规范》GB50015一2009;4.《城镇燃气设计规范》GB50028-2006;5.《城镇燃气输配工程施工及验收规范》CJJ33-2005;6.全国通用给水排水标准图集;7.(河北)05系列建筑标准设计图集05JI;8.《低温热水地板辐射采暖工程技术规程)DB13/T(J)28-2000;9.《全国统一安装工程预算定额》GYD-208-2000;10.《全国统一安装工程基础定额)(2006年);11.《建设工程劳动定额-安装工程》(LD/T74.1-4-2008);12.《全国统一安装工程预算定额河北省消耗量定额》HEBGYD-C08-2008三、以下内容执行其他册相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行第六册“工业管道工程”相应项目。
2.刷油、防腐蚀、绝热工程执行第十一册“刷油、防腐蚀、绝热工程”相应项目。
四、有关说明:设置于管道间、管廊内的管道、阀件(阀门、过滤器、伸缩节、水表、热量表等)、法兰、支架安装,人工乘以系数1.3。
第一章管道安装说明一、本章适用于室内外生活用给水、排水、雨水、采暖管道、法兰、套管、伸缩器等的安装。
二、管道安装界线划分:1.给水管道:(l)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
(2)与市政管道界限以水表井为界,无水表井者,以与市政管道碰头点为界。
2.排水管道:(I)室内外界线以出户第一个排水检查井为界。
(2)室外管道与市政管道界限以与市政管道碰头点为界。
3.采吸热源管道:(1}室内外以入口阀门或建筑物外墙皮1.5m为界,(2)与工业管道界线以锅炉房或泵站外墙皮1.5m为界。

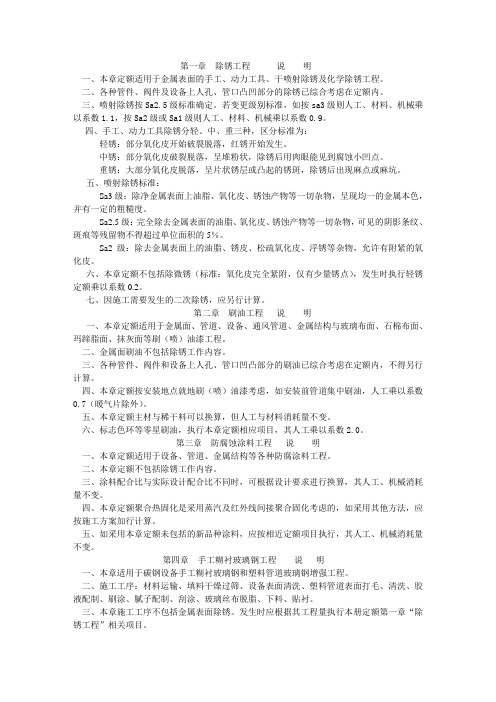

第一章除锈工程说明一、本章定额适用于金属表面的手工、动力工具、干喷射除锈及化学除锈工程。
二、各种管件、阀件及设备上人孔、管口凸凹部分的除锈已综合考虑在定额内。
三、喷射除锈按Sa2.5级标准确定。
若变更级别标准,如按sa3级则人工、材料、机械乘以系数1.1,按Sa2级或Sa1级则人工、材料、机械乘以系数0.9。
四、手工、动力工具除锈分轻、中、重三种,区分标准为:轻锈:部分氧化皮开始破裂脱落,红锈开始发生。
中锈:部分氧化皮破裂脱落,呈堆粉状,除锈后用肉眼能见到腐蚀小凹点。
重锈:大部分氧化皮脱落,呈片状锈层或凸起的锈斑,除锈后出现麻点或麻坑。
五、喷射除锈标准:Sa3级:除净金属表面上油脂、氧化皮、锈蚀产物等一切杂物,呈现均一的金属本色,并有一定的粗糙度。
Sa2.5级:完全除去金属表面的油脂、氧化皮、锈蚀产物等一切杂物,可见的阴影条纹、斑痕等残留物不得超过单位面积的5%。
Sa2级:除去金属表面上的油脂、锈皮、松疏氧化皮、浮锈等杂物,允许有附紧的氧化皮。
六、本章定额不包括除微锈(标准:氧化皮完全紧附,仅有少量锈点),发生时执行轻锈定额乘以系数0.2。
七、因施工需要发生的二次除锈,应另行计算。
第二章刷油工程说明一、本章定额适用于金属面、管道、设备、通风管道、金属结构与玻璃布面、石棉布面、玛蹄脂面、抹灰面等刷(喷)油漆工程。
二、金属面刷油不包括除锈工作内容。
三、各种管件、阀件和设备上人孔、管口凹凸部分的刷油已综合考虑在定额内,不得另行计算。
四、本章定额按安装地点就地刷(喷)油漆考虑,如安装前管道集中刷油,人工乘以系数0.7(暖气片除外)。
五、本章定额主材与稀干料可以换算,但人工与材料消耗量不变。
六、标志色环等零星刷油,执行本章定额相应项目,其人工乘以系数2.0。
第三章防腐蚀涂料工程说明一、本章定额适用于设备、管道、金属结构等各种防腐涂料工程。
二、本章定额不包括除锈工作内容。
三、涂料配合比与实际设计配合比不同时,可根据设计要求进行换算,其人工、机械消耗量不变。
第八章空调部件及其他一、本章适用于空调部件,风管软接口,导流叶片,风管检查孔,温度、风量测定孔等制作安装项目。
二、清洗槽、浸油槽、晾干架、LWP滤尘器支架制作安装执行设备支架项目。
三、风机减震台座执行设备支架项目,项目中不包括减震器用量,应依设计图纸按实计算。
四、玻璃挡水板执行钢板挡水板相应项目,其材料、机械均乘以系数0.45,人工不变。
五、保温钢板密闭门执行钢板密闭门项目,其材料乘以系数0.5,机械乘以系数0.45,人工不变。
六、高效过滤器,中、低效过滤器安装定额中,不包括过滤器框架制作安装,应另行计算。
七、过滤器安装项目中包括试装,如设计不要求试装者,其人工、材料、机械不变。
八、低效过滤器指:M-A型、WL型、LWP型等系列。
中效过滤器指:ZKL型、YB型、M型、ZX-1型等系列。
高效过滤器指:GB型、GS型、JX-20型等系列。
净化工作台指:XHK型、BZK型、SXP型、SZP型、SZX型、SW型、SZ型、SXZ型、TJ型、CJ型等系列。
[ZK)][BF]九、风管导流叶片不分单叶片和香蕉形双叶片均执行同一项目。
十、软管接头使用人造革而不使用帆布者可以换算。
十一、工作内容:1.金属空调器壳体:(1)制作:放样、下料、调直、钻孔、制作箱体、水槽、焊接、组合、试装;(2)安装:就位、找平、找正、连接、固定、表面清理。
2.挡水板:(1)制作:放样、下料、制作曲板、框架、底座、零件、钻孔、焊接、成型;(2)安装:找平、找正、上螺栓、固定。
3.滤水器、溢水盘:(1)制作:放样、下料、配制零件、钻孔、焊接、上网、组合成型;(2)安装:找平、找正、焊接管道、固定。
4.密闭门:(1)制作:放样、下料、制作门框、零件、开视孔、填料、铆焊、组装;(2)安装:找正、固定。
5.设备支架:(1)制作:放样、下料、调直、钻孔、焊接、成型;(2)安装:测位、上螺栓、固定、打洞、埋支架。
6.高、中、低效过滤器,净化工作台,风淋室安装:开箱、检查、配合钻孔、垫垫、口缝涂密封胶、试装、正式安装。

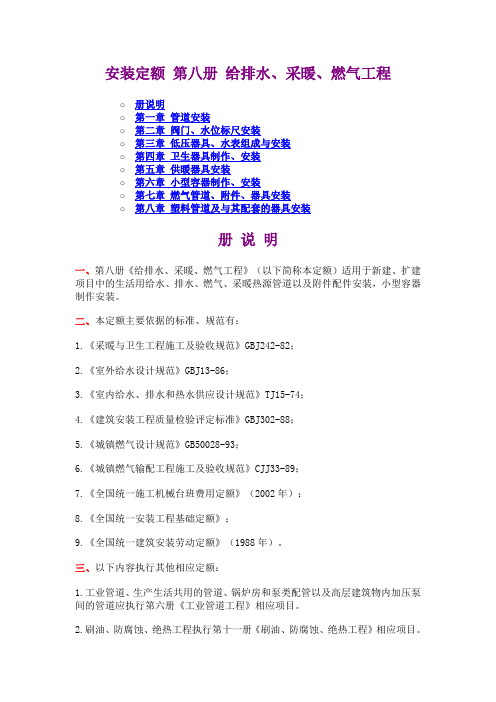

安装定额第八册给排水、采暖、燃气工程o册说明o第一章管道安装o第二章阀门、水位标尺安装o第三章低压器具、水表组成与安装o第四章卫生器具制作、安装o第五章供暖器具安装o第六章小型容器制作、安装o第七章燃气管道、附件、器具安装o第八章塑料管道及与其配套的器具安装册说明一、第八册《给排水、采暖、燃气工程》(以下简称本定额)适用于新建、扩建项目中的生活用给水、排水、燃气、采暖热源管道以及附件配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《采暖与卫生工程施工及验收规范》GBJ242-82;2.《室外给水设计规范》GBJ13-86;3.《室内给水、排水和热水供应设计规范》TJ15-74;4.《建筑安装工程质量检验评定标准》GBJ302-88;5.《城镇燃气设计规范》GB50028-93;6.《城镇燃气输配工程施工及验收规范》CJJ33-89;7.《全国统一施工机械台班费用定额》(2002年);8.《全国统一安装工程基础定额》;9.《全国统一建筑安装劳动定额》(1988年)。
三、以下内容执行其他相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道应执行第六册《工业管道工程》相应项目。
2.刷油、防腐蚀、绝热工程执行第十一册《刷油、防腐蚀、绝热工程》相应项目。
3.室外成品保温管安装执行市政第七册《燃气与集中供热工程》相应项目。
4.铜管、不锈钢管安装执行第六册《工业管道工程》相应项目。
四、有关规定1.采暖工程系统调整费按采暖工程人工费的15%计算,其中人工工资占20%。
2.设置于管道间、管廊内的管道、阀门、法兰、支架的安装,其定额人工乘以1.3。
3.主体结构为现场浇注采用钢模施工的工程,内外浇注的定额人工乘以1.05,内浇外砌的定额人工乘以1.03。
4.高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算。
5.超高增加费:指工作物操作高度均以3.6m为界限,如超过3.6m,其超过部分(指由3.6m至操作高度)的定额按人工费乘以以下系数。

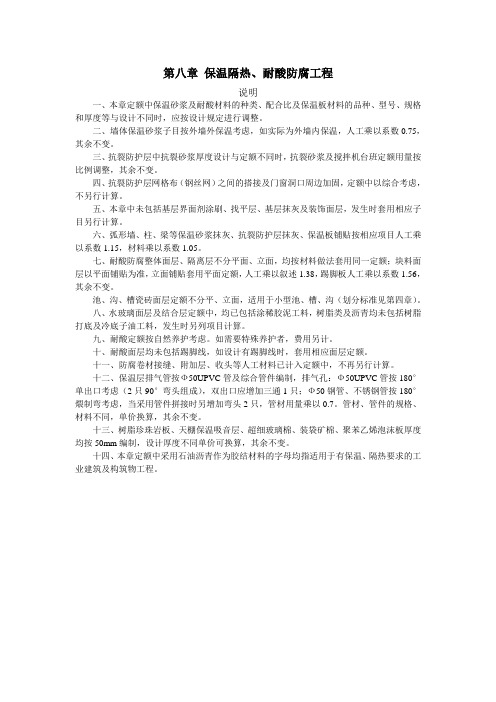

第八章保温隔热、耐酸防腐工程说明一、本章定额中保温砂浆及耐酸材料的种类、配合比及保温板材料的品种、型号、规格和厚度等与设计不同时,应按设计规定进行调整。
二、墙体保温砂浆子目按外墙外保温考虑,如实际为外墙内保温,人工乘以系数0.75,其余不变。
三、抗裂防护层中抗裂砂浆厚度设计与定额不同时,抗裂砂浆及搅拌机台班定额用量按比例调整,其余不变。
四、抗裂防护层网格布(钢丝网)之间的搭接及门窗洞口周边加固,定额中以综合考虑,不另行计算。
五、本章中未包括基层界面剂涂刷、找平层、基层抹灰及装饰面层,发生时套用相应子目另行计算。
六、弧形墙、柱、梁等保温砂浆抹灰、抗裂防护层抹灰、保温板铺贴按相应项目人工乘以系数1.15,材料乘以系数1.05。
七、耐酸防腐整体面层、隔离层不分平面、立面,均按材料做法套用同一定额;块料面层以平面铺贴为准,立面铺贴套用平面定额,人工乘以叙述1.38,踢脚板人工乘以系数1.56,其余不变。
池、沟、槽瓷砖面层定额不分平、立面,适用于小型池、槽、沟(划分标准见第四章)。
八、水玻璃面层及结合层定额中,均已包括涂稀胶泥工料,树脂类及沥青均未包括树脂打底及冷底子油工料,发生时另列项目计算。
九、耐酸定额按自然养护考虑。
如需要特殊养护者,费用另计。
十、耐酸面层均未包括踢脚线,如设计有踢脚线时,套用相应面层定额。
十一、防腐卷材接缝、附加层、收头等人工材料已计入定额中,不再另行计算。
十二、保温层排气管按Ф50UPVC管及综合管件编制,排气孔:Ф50UPVC管按180°单出口考虑(2只90°弯头组成),双出口应增加三通1只;Ф50钢管、不锈钢管按180°煨制弯考虑,当采用管件拼接时另增加弯头2只,管材用量乘以0.7。
管材、管件的规格、材料不同,单价换算,其余不变。
十三、树脂珍珠岩板、天棚保温吸音层、超细玻璃棉、装袋矿棉、聚苯乙烯泡沫板厚度均按50mm编制,设计厚度不同单价可换算,其余不变。
第八章工程量清单计价8.1 工程量清单计价概述8.1.1 工程量清单计价及其作用工程量清单计价方法,是指在建设工程招标投标中,招标人按照国家统一的《建设工程工程量清单计价规范》(GB50500——2008)的要求编制和提供工程量清单,投标人依据工程量清单、拟建工程的施工方案,结合自身实际情况并考虑风险后自主报价的工程造价计价模式。
工程量清单计价是市场形成工程造价的主要形式。
实行工程量清单计价的作用主要体现在以下方面。
⑴有利于规范建设市场计价行为,规范建设市场秩序⑵促进建设市场有序竞争和企业健康发展⑶适应我国建设市场对外开放的需要⑷有利于工程款的拨付和工程造价的最终确定⑸有利于业主投资控制8.1.2 建设工程工程量清单计价规范《建设工程工程量清单计价规范》(GB50500——2008)是住房和城乡建设部为规范工程造价计价行为,统一建设工程工程量清单的编制和计价方法,根据我国《建筑法》、《招标合同法》、《招标投标法》等法律法规制定的,是统一工程量清单编制、规范工程量清单计价的国家标准,共包括5章和6个附录。
第1章总则、第2章术语、第3章工程量清单编制、第4章工程量清单计价、第5章工程量清单计价表格。
附录分别为建筑工程、装饰装修工程、安装工程、市政工程、园林绿化工程和矿山工程工程量清单项目及计算规则。
8.2 工程量清单计价的基本内容和方法《计价规范》规定,全部使用国有资产投资或国有资产投资为主的工程建设项目,必须采用工程量清单计价。
采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
工程量清单计价的基本过程可以总结为:招标人在统一的工程量清单计算规则的基础上,按照统一的工程量清单计价表格、统一的工程量清单项目设置规则,根据具体工程的施工图纸编制工程量清单,计算出各个清单项目的工程量,编制工程量清单;投标人根据各种渠道所获得的工程造价信息和经验数据,结合企业定额计算编制工程投标报价。
第八册给排水、采暖、燃气工程定额解释1.管道穿墙(楼板)加塑料套管时如何执行定额?答:根据有关施工规范、技术规程要求,各种管道穿墙、楼板套管一般应采用金属套管,不应采用塑料套管。
若设计规定使用塑料套管,可参照室外塑料给水管(粘接)项目以长度计算,并扣除定额中管件用量。
2.在地下防空洞中的管道安装工程,如何套用定额?答:属于新建、扩建的人防工程可使用《人防工程预算定额》。
3.如何计算地板采暖管道工程量?地板辐射采暖管道安装时下设聚苯乙烯保温板,保温板如何套用定额?答:地板辐射采暖管道定额计量单位为“10m”,按不同管径规格以长度计算。
地板辐射采暖的保温板及填充层混凝土浇注,可使用建筑工程消耗量定额中相关项目。
4.第八册中供暖器具安装是否包含膨胀螺栓,如何计列?答:各种散热器安装系参照《全国通用暖通空调标准图集》(T9N112)编制,按打墙眼栽钩卡考虑,均未包括膨胀螺栓。
如用膨胀螺栓安装,膨胀螺栓耗用量可按实计列,但应扣减定额内水泥、砂子等填堵材料。
5.定额171页说明第二条“柱型散热器为挂装时,可使用M132子目”,但价目表中M132散热器挂装较柱型散热器落地安装基价低,为什么?答:安装方式不同,工料消耗有所不同。
6.采暖管道安装定额中鼓风机作用是什么?如实际安装中采用煨制弯,管道消耗量是否调整?答:室内外采暖管道安装消耗量定额中均已综合了方形补偿器制作安装,其制作按灌砂热弯法考虑,鼓风机为煨弯加热所用。
实际施工中如采用外购弯管,定额消耗量不必调整,外购成品价也不另计。
(如遇工程量清单报价或出于投标策略原因,消耗量定额是否调整由报价人自主决定)。
7.室内采暖、给水、空调系统中使用活接时,活接应怎样计算?室内采暖管件中无活接,在散热器进出水支管安装中如使用活接,应如何处理?答:螺纹连接的管路系统中,活接头通常用于阀门处以利拆装更换,因而丝扣阀门安装定额中均含活接头(1.01个)。
如管道系统中必须使用活接时,其数量可另行计入,同时调减定额内管件根母的数量。
第八章工艺金属结构制作安装第八章工艺金属结构制作安装说明一、本章定额包括工艺金属结构、烟囱烟道、火炬、排气筒、漏斗、料仓等的制作安装及钢板组合工字钢与型钢圈的制作工程项目。
二、本章定额为与安装工程有关的工艺金属结构制作安装工程,不适用于建筑工程。
三、本章定额中不包括以下工作内容:1.除锈、刷油、防腐衬里和防火层。
2.无损探伤检验。
3.胎具和加固件的制作、安装与拆除。
4.烟囱、火炬等的防雷接地。
5.烟囱缆风绳地锚的埋设。
6.预热与后热。
7.组装平台的铺设与拆除。
8.锻件、机加工件的外购费用;9.火炬点火装置、自控装置的安装。
四、本章定额系综合测算取定,除另有规定外,不得因施工方法不同而进行调整。
五、角钢擗八字按角钢圈煨制定额乘以系数1.1。
六、格栅板按原材料供货,需在现场下料制作,若格栅板系成品供货时,定额乘以系数0.90,主材格栅板的重量不得计算损耗率。
七、金属结构的格栅板连接是按比例综合取定其螺栓连接和焊接的工程量,执行定额时不得调整。
八、火炬、排气筒的筒体制作组对是按钢板卷制计算的,如采用无缝钢管时,除主材外均乘以系数0.6。
九、火炬、排气筒是按金属抱杆整体吊装计算的。
有变化时,按施工组织设计另行计算。
十、火炬、排气筒筒体制作组对定额内,除包括引火管预制安装外,如有其他配管应另行计算。
十一、型钢煨制项目是以现场施工条件取定的,若超出本章型钢煨制规格以外的型钢煨弯的项目,按外委加工计价。
型钢煨制胎具以"个"为计量单位。
一个工地同时煨制同样材料、同样规格、同样直径的型钢圈,不论煨制批量多少,只能计算一次胎具。
胎具用料已将回收值从定额内扣除,不再摊销。
十二、大型金属结构采用整体或分片、分段安装需要增加加固件时,可执行本册定额第四章的"设备组对及吊装加固"的定额。
十三、本册定额中金属结构的制作与安装是综合列项的,如果需要分别使用制作或安装定额时,可按下表所列百分比计算:工程量计算规则一、各类金属构件的制作安装,均按施工图纸所示尺寸计算,不扣除孔眼和切角所占重量,以"t"为计量单位。
C.1机械设备安装工程》分册说明一、《C.1机械设备安装工程》(以下简称本定额)适用于新建、扩建及技术改造项目的机械设备安装工程。
二、本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的50%计算。
三、本定额主要依据的标准、规范有:1.《机械设备安装工程施工及验收通用规范》GB50231-98。
2.《金属切削机床安装工程施工及验收规范》GB50271-98。
3.《锻压设备安装工程施工及验收规范》GB50272-98。
4.《铸造设备安装工程施工及验收规范》GB50277-98。
5.《压缩机、风机、泵安装工程施工及验收规范》GB50275-98。
6.《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-98。
7.《起重设备安装工程施工及验收规范》GB50278-98。
8.《连续输送设备安装工程施工及验收规范》GB50270-98。
9.《电力建设施工及验收技术规范》(汽轮机组篇)DL5011-92。
10.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95。
11.《化工机器安装工程施工及验收规范》(通用规定)HGJ203-83。
12.《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ204-83。
13.《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ205-92。
14.《化工机器安装工程施工及验收规范》(中小型活塞式压缩机²9²HGJ206-92。
15.《化工机器安装工程施工及验收规范》(化工泵用)HGJ207-83。
16.《机械产品目录》。
17.《全国统一施工机械台班费用定额》。
18.《全国统一安装工程基础定额》。
19.《全国统一建筑工程劳动定额》。
20.《建设工程工程量清单计价规范》GB50500-2003。
四、本定额除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
全国统一安装工程预算定额解释汇编(第八册)问题:本定额与原定额的不同回答:1、增加了原定额短缺的常用项目。
如煤气钢管丝接、焊接,承插铸铁管水泥接口、铸铁管石棉水泥接口等项目。
这些项目在原定额中使用低压钢管、铸铁管项目,满足不了煤气工程的特殊需要,本定额考虑了阀门研磨,抹密封油,进行气密性试验等特点后单独列项,增加了58个子目。
2、将镀锌钢管及焊接钢管丝接由原定额不分别列项改为分别列项,使管径范围由原定额最大到DG100增大到DG150,增加了31个子目。
3、将原定额中钢管焊接项目的煨制弯、压制弯分别列合并为钢管焊接综合项目。
4、将原定额中的一些附属零星项目,综合列入了主要项目。
如将臭气帽综合在室内排水管道项目中,将铁皮套管安装、阀门研磨、抹密封油项目综合在煤气管道中,将法兰及带帽螺栓综合在法兰阀门安装中,将带帽螺栓综合在法兰安装中。
5、增加了钢制柱式散热器、钢制板式、壁板式散热器、太阳能集热器、热空气幕、电热水器、电开水炉、液压水位控制阀、消防水泵接合器、承插铸铁给水管(胶圈接口)等共167个子目。
6、调整了部分材料损耗率,如阀门、水嘴等易损件同耗率,原定额未考虑,这次损耗率取定为1%;室内钢管的损耗率由2.5%降到2%;室外钢管由2%降到1.5%。
7、将场内水平运距进行了综合考虑,取定300米,执行时不得调整。
问题:本定额与其他有关册定额的关系回答:1、本定额适用于生活用给水、排水、煤气热源管道以及附件配件安装、小型容器制作安装等,其中:(1)生产生活共用的管道、锅炉房和泵类配管以及高层建筑内加压泵间的管道执行第六册“工艺管道”定额的有关项目。
(2)刷油、保温部分执行第十三册“刷油、绝热、防腐蚀”定额的有关项目。
(3)埋地管道的土石方及砌筑工程执行各省、自治区、直辖市建筑工程预算定额。
(4)有关各类泵、风机等传动设备安装执行第一册“机械设备”定额的有关项目。
(5)锅炉安装执行第十四册“热力设备”定额的有关项目。
(6)压力表、温度计执行第十册“自控仪表”定额的有关项目。
2、本定额与有关定额的划分界线(1)给水管道第一,室内外界线以建筑物外墙皮1.5米为界,入口处设阀门者以阀门为界。
第二,与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
(2)排水管道第一,室内外以出户第一个排水检查井为界。
第二,室内外管道与市政管道以室外管道与市政管道碰头井为界。
(3)采暖热源管道第一,室内外以入口阀门或建筑物外墙皮1.5米为界。
第二,与工艺管道界线以锅炉房或泵站外墙皮1.5米为界。
第三,工厂车间内采暖管道以采暖系统与工业管道碰头点为界。
第四,设在高层建筑内的加压泵间管道以泵间外墙皮为界。
(4)煤气管道第一,室内外管道地下引入室内的管道以室内第一个阀门为界,地上引入室内的管道以墙外三通为界。
第二,室外管道(包括生活用燃气管道、民用小区管网)和市政管道以两者的碰头点为界。
问题:定额中主要问题的说明回答:1、关于几项系数的使用(1)脚手架搭拆费及摊销费,按人工费的8%计取,其中人工工资占25%。
定额原版印刷中“限操作高度在4.5米以上的工程”有误,这次再版印刷已将“限操作高度在4.5米以上的工程”字样取消。
由于各种类型建筑的不同操作高度是综合考虑的,故不宜限操作高度。
(2)采暖工程系统调整费,本定额原按采暖工程人工费的21.84%(包括间接费等)计算;为计算方便现改按采暖工程(不包括锅炉房管道及外部供热管网工程)人工费的15%计算(不包括间接费等),其中工资占20%。
(3)“设置于管道间、管廊内的管道、阀门、法兰、支架,其定额人工乘以1.3”,是指一些高级建筑、宾馆、饭店等,安装的暖气、给排水、煤气管道、阀门、法兰、支架等进入管道间内的工程量部分。
(4)为配合预留孔洞,凡主体结构为现场烧注采用钢模施工的工程:内外浇注的定额人工乘以1.05,内浇外砌的定额人工乘以1.03。
2、使用中应注意的问题(1)各种管道的工程量均按延长米计算,阀门及管件的长度均不从管道延长米中扣除。
(2)安装的设计规格与定额子目规格不符时,使用接近规格的项目,规格居中时按大者套,超过本定额最大规格时可作补充定额。
(3)原定额规定减压器、疏水器、水表等成组安装项目应扣除部分管长度。
本定额是综合考虑的,故一律不再减管的长度。
(4)铸铁排水管、雨水管及塑料排水管均包括管卡及托吊支架、臭气帽、雨水漏斗制作安装,但未包括雨水漏斗的本身价格,雨水漏斗及雨水管件按设计量另计主材价格。
(5)铸铁法兰(螺纹连接)定额已包括了带帽螺栓的安装人工和材料,如主材价不包括带帽螺栓者,其价格另计。
(6)各种水箱连接管和支架均未包括在定额内;可按室内管道安装的相应项目执行。
支架如为型钢支架可执行本定额“一般管架”项目;如混凝土或砖支座可执行各省、自治区、直辖市建筑工程预算定额有关项目。
(7)方形伸缩器制作安装以个为单位计算,伸缩器两臂应按其臂长的两部,并入不同直径管道延长米内。
套筒式伸缩器安装以个为单位计算,所占管道长度不扣除。
(8)坐式大便器、立式普通小便器中的角阀,已分别包括在次坐便器低水箱(带全部铜活内)和立式小便器铜活内,如铜活中未包括角阀的,可另计主材费。
(9)本定额子目中,有些材料作为主材编制的,但同样一种材料在另一子目中,又可能包括在辅材内。
如:“法兰安装”作为定额项目,单独列了24个子目,但在法兰阀门安装、减压器组成安装、疏水器组成安装、水表组成与安装等项目中,法兰盘又作为材料列入了定额。
在法兰阀门安装、减压器组成安装、疏水器组成安装、水表组成安装等定额子目中,已包括了法兰盘、带帽螺栓等,在编制预算时不能套用法兰安装定额。
问题:配合土建施工的留洞留槽,修补洞的材料和人工,定额是如何考虑的?回答:本定额中已考虑了打堵洞眼所需的材料(因为材料量很少,列在其它材料费内)和人工。
问题:碳钢法兰丝接安装,可否执行铸铁法兰丝接定额?回答:可执行本定额铸铁法兰丝接项目。
问题:定额中未包括铜管、不锈钢管安装项目,是否可执行第六册“工艺管道”定额?回答:可执行第六册“工艺管道”定额有关项目。
问题:透气帽制作与安装执行什么定额?回答:透气帽已包括在室内排水管道内,不另计算问题:下水管、雨水管支架定额用角钢立管卡,有的省用墙锚可否调整?回答:不论使用什么种类,支架定额不得调整。
问题:铸铁雨水管定额中无雨水漏斗数量及管件量,应如何计算?回答:雨水漏斗及雨水管件按设计需用量,另计材价。
问题:本定额第一章说明中无给排水管工程量计算规则,如何计算排水管道工程量?回答:各种管道的工程量均按图示中心线延长米计算,阀门及管件所占长度均不扣除。
问题:承插铸铁给水管辅设项目中,只有铸铁给水管,没有任何管件,如何计算?回答:本定额第一章说明第四项第3条规定,室内外给水、雨水铸管包括接头零件安装所需人工,但接头零件按设计需用量,另计主材价。
问题:铸铁法兰螺栓连接未列铅油、填料是否有误?回答:油、麻填料已包括在其它材料费内问题:本定额第一章管道安装说明第三项第4条“钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管不得换算。
”是否包括圆型补偿器制作?回答:圆型补偿器不包括。
问题:室内排水铸铁管安装检查口的橡胶板、螺栓定额是否考虑?回答:已考虑,均包括在其它材料费内问题:管道安装中是否扣除暖气片所占长度?回答:应扣除暖气片所占长度。
问题:上水管道绕房屋周1米以内敷设,按什么计算?回答:按室外管道计算。
问题:过墙铁皮套管材料是否包括在管道安装定额中?回答:过墙铁皮套管有制作项目,执行本定额第44页相应项目。
问题:消火栓的水龙带,实际彩与定额所含的材质不同时,能否调整?回答:定额中水龙带的材质是宁麻,如果与施工图设计的材质不同时,可以换算。
问题:减压器、疏水器单体的安装,执行什么项目?回答:可执行相应阀门安装项目问题:洗涤盆、蹲式大便器的存水弯的品种与设计要求不同时,可否调整?回答:可以调整。
问题:器具安装中有的使用膨胀螺栓,是否可以调整?回答:非设计要求用膨胀螺栓者,不得调整。
问题:光排管散热器项目中,排管的公称直径都比联管公称直径小是什么原因?回答:本定额是按国际A型排管考虑的,所以联管都比排管的直径大,如果联管直径小,也可执行此项定额。
问题:铸铁散热器项目里的栽钩子是否包括打堵洞眼的工作内容?回答:已包括打堵洞眼的工作内容。
问题:圆型水箱安装执行什么定额。
回答:可执行本定额第六章矩型钢板水箱安装定额问题:大便槽、小便槽自动冲洗水箱的制作应执行什么定额?回答:大便槽、小便槽自动冲洗水箱(铁制)可执行本定额钢板水箱制作定额。
问题:镀锌钢管的调直,定额中是否已考虑?回答:镀锌钢管、焊接钢管调直均包括在定额内问题:给水阀门井、排水检查井,执行什么定额?回答:可执行各省、自治区、直辖市建筑工程预算定额问题:软件水处理间管道执行什么定额?回答:可执行第六册“工艺管道”定额有关项目问题:定额中气焊用的电石,是否可以换算乙炔气?回答:允许换算,换算办法详见第十一册“工艺金属结构”定额的解释。
问题:工程定额可由各省、自治区、直辖市编制补充定额是什么?回答:(1)丝扣连接塑料排水管安装;(2)塑料雨水管道安装;(3)延时自闭式大便器安装;(4)带有水封装置的地漏安装;(5)玻璃钢水箱制作安装;(6)钢、铝串片散热器安装;(7)超过12片以上的钢柱式散热器安装。
本定额的编制说明中第36页二、1.说明有误,应删去。
问题:定额中工作物操作高度是多少?超过规定是否可以计取超高增加费?回答:本册定额工作物操作高度,均以4.5米为界限,如超过4.5米时,其超高增加费,按其超过部分(指由4.5米至操作物最高点)的定额人工费乘以下列系数。
标高±(M)4.5-104.5-204.5-20以上超高系数1.251.401.80问题:煤气工程系统压力试验是否另外计算?回答:定额中已包括了煤气工程的气压试验,不再另行计算压力试验。
问题:“管廊”的具体定义是什么?回答:本册定额说明第4页第十一条第3款所谓的“管廊”,与工艺金属结构的管廊不同。
是指在宾馆或饭店内封闭的天棚、竖向通道内(或称管道间)铺设给排水、采暖、煤气管道,应将其定额人工费乘以系数1.3。
问题:管沟内的管道安装能否视同管廊内的管道乘以系数1.3?回答:管沟内的管道安装,不能视同管廊内的管道安装,应执行第一章“管道安装”定额的相应项目问题:采暖工程定额规定可以收取系统调整费,热水管的安装工程是否是否也可以收取该项费用。
?回答:热水管道安装不属于采暖工程,不能系统调整费。
问题:定额中室内给水丝接部分,设计要求的附属零件大多超过定额数量,可否调整?回答:给水管道丝接的附属零件是综合计算的,不得调整。
