挤塑型聚苯板(XPS)保温屋面施工方案1、工程概况:本工程屋面防水等级为二级;屋面按设计图纸有二种做法:1)非上人屋面做法:①25厚1:3水泥砂浆保护层②100厚XPS板;③聚氨酯改性沥青卷材防水层二道4+3;④1:8水泥膨胀珍珠岩找坡2%,最薄处40⑤200厚钢筋混凝土楼板。
2)上人屋面(露台)做法:①卧铺10厚缸地砖面层,干水泥擦缝,每3m×6m留10宽缝,填1∶3石灰砂浆,其结合层为1∶3干硬性水泥砂浆25厚(撒素水泥面,洒适量水);②25厚1:3水泥砂浆找平层③100厚XPS板;④聚氨酯改性沥青卷材防水层二道4+3;⑤1:8水泥膨胀珍珠岩找坡2%,最薄处40⑥200厚钢筋混凝土楼板。
2、材料选择屋面保温材料采用50厚挤塑型聚苯板,要求导热系数为0.030W/(mk),容重为40kg/m3,材料进场后由材料员进行外观验收,检查外形、容重、厚度。
外形整齐,厚度允许偏差±4mm。
应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录。
保温材料堆放要注意防潮,防止破坏和污染。
防水材料,出厂质量证明文件应齐全,使用国家认证的厂家和有材料质量证明的材料,同时由现场实验员负责取样送检,合格后方可使用。
3、施工方法:①基层应平整、干净、干燥;②挤塑板的铺贴方式采用干铺;③挤塑板不应破碎、缺棱角,铺设时遇有缺棱掉角、破碎不齐的,应锯平拼接使用。
④板与板间之间要错缝、挤紧,不得有缝隙。
若因挤塑板裁剪不方正或裁剪不直而形成缝隙,应用挤塑板条塞入并打磨平。
2)找坡层施工:①先按设计坡度及流水方向,用砂浆打点定位,确保坡度、厚度正确。
②铺设水泥陶粒找坡,用平板振动器压实适当,表面平整,找坡正确。
③找坡层完工后,应用彩条布覆盖,以防浸水和破坏。
④铺设找坡层时,应按设计规定埋设好排气槽、管。
3①水泥砂浆要求:严格控制配合比,使用清净中砂并过5mm孔筛,含泥量不大于3%。
②做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须请除干净,墙上四周必须弹出水平标高控制线(50线)。
屋面保温挤塑板做法以及施工方法屋面保温挤塑板是以聚苯乙烯树脂为原料,经由工艺连续挤出发泡成型的硬质板材,其内部为密闭式气泡结构,是一种具有高抗压、不吸水、防潮、不透气、轻质、耐腐蚀、使用寿命长、导热系数低等性能的环保型保温材料。
下面来介绍屋面保温挤塑板做法以及施工方法有哪些。
屋面保温挤塑板施工程序基层处理----搅拌粘接砂浆----挤塑板的铺设----搅拌抹面砂浆----抹面砂浆抹面----表面的保护与养护----局部地方的修补处理----成品保护及验收屋面保温挤塑板施工准备(1)、基层处理:铺设的基层应坚实平整,有缺陷的地方应及时修补,表面应基本平整,参差不得超过3mm/m2。
(2)、除去表面的松动和污垢杂质、泥土,将工作面清理干净。
(3)、按屋面的平面形状进行挤塑板的排列,划分及弹线,确定位。
(4)、挤塑板铺设时,沙浆采用点铺,点铺比例为40%。
(5)、挤塑板在铺装时轻柔滑动就位,禁止局部用力按压。
碰头缝隙应挤紧,相邻的2块板应平齐。
安装完好后,应立即清除多余的残留砂浆;板间的缝隙应小于2mm;相邻板的高差小于0.5mm。
(6)挤塑板应按顺砌方式粘贴,竖缝应依次错缝,应做到表面平整。
(7)抹面为1:2水泥砂浆用铁抹子将其均匀抹在挤塑板上,然后赶平、压实、抹光。
屋面挤塑板性能特点:1、防腐性好长时间的使用中,xps挤塑板不老化、不分解、不产生有害物质不会因吸水和腐蚀等导致降解,使其性能下降,在高温环境下仍能保持性能,根据有关资料介绍,XPS挤塑保温板使用30~40年,不会发生分解或霉变,没有有毒物质的挥发。
2、保温隔热性挤塑板具有高热阻、低线性、膨胀比低的特点,其结构的闭孔率达到了99%以上,形成真空层,避免空气流动散热,确保其保温性能3、高强度抗压性由于XPS板的特殊结构,其抗压强度高、抗冲击性强,根据XPS的不同型号及厚度其抗压强度达到150~500Kpa以上,能承受各系统地面荷载,应用于地热工程、高速公路、机场跑道、广场地面、大型冷库及车内装饰保温等领域。
屋面保温施工方案(挤塑式聚苯乙烯隔热保温板xps)屋面保温施工计划一、编制依据《绝热用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2022《外墙外保温建造构造(一)》02J121-1《屋面工程技术规范》GB50345-2022施工图纸二、工程概况二、保温材料1、材料选用保温主材:屋面保温采纳XPS挤塑聚苯板,规格为:70mm厚聚苯板,燃烧性能B1级。
2、材料简介:该产品保温系统保温层的组成材料。
具有高抗压、不吸水、不透气,轻质、防潮、耐腐蚀、使用寿命长、导热系数低等优异性能,属高品质环保性保温材料。
执行《绝热用挤塑聚苯乙烯泡沫塑料》GBT10801.2-2022标准。
三、施工预备1、材料预备保温材料应符合规定的质量要求,保温主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同监理等单位对进场材料取样送检、合格后使用。
2、技术预备施工前应了解设计文件和图纸,把握施工中的细部构造及有关技术要求,做好技术交底。
3、保温基层检查、验收施工前,需确认前项工程已施工完成、预埋管件等已安装完毕。
基层表面应平整牢固,不得有酥软、起砂、起皮、空鼓现象。
4、施工机具预备保温施工机具主要包括:裁纸刀、螺丝刀、钢刷、方头铁锹、手推车、钢丝钳子、粗砂纸、电动搅拌器、塑料搅拌桶、冲击钻、橡皮锤、抹子、压子、阴阳角抹子、托线板、尺寸2m靠尺等四、施工组织1、施工组织管理体系是实现保温工程施工正常运行的关键,为本项目保温工程保质保量完成,做到细心组织、合理支配。
五、保温工程施工工艺1、施工工艺办法屋面:本保温施工工艺采纳专用粘结砂浆(水泥石灰混合砂浆)粘贴XPS保温板。
2、施工工艺流程屋面:六、保温工程施工1、基层处理施工前,对保温基层举行清理、检查验收。
不符要求者相关单位返工整改,必需达到施工规定条件要求。
2、弹控制线按照施工作业面用墨线弹出水平控制线。
(基层容易时可省)3、排版备料按照基层外形和尺寸,合理下料,保证错缝拼接。
挤塑聚苯板保温屋面施工方案一、施工前准备工作:1.准备好所需材料和工具:挤塑聚苯板、防水材料、粘结剂、打钉枪、切割刀等。
2.清理屋面表面,确保其平整、干净,无尖锐物体和碎石。
3.检查屋面的排水系统,确保其畅通。
二、施工步骤:1.根据屋面的大小和形状,进行挤塑聚苯板的测量和切割。
将切割好的挤塑聚苯板平铺在屋面上,注意留出边缘处的伸缩缝。
2.使用打钉枪将挤塑聚苯板固定在屋面上。
每个挤塑聚苯板至少要打6个钉子,每块板之间的接缝处要打双层钉。
3.将挤塑聚苯板之间的接缝处用粘结剂进行粘合处理,确保接缝处紧密无缝。
4.在挤塑聚苯板的表面划线,划线间距一般为1米。
然后在划线处打孔,孔深度为聚苯板的1/3,孔间距一般为30厘米。
5.将挤塑聚苯板划线处打孔后,使用粘结剂将挤塑聚苯板和屋面之间进行固定粘接。
6.在挤塑聚苯板的表面涂抹一层防水材料,确保屋面的防水效果。
7.为了防止挤塑聚苯板受到酸碱等外界物质的侵蚀,可以在其表面涂抹一层防腐涂料。
三、施工注意事项:1.施工时要选择天气晴朗、无风的日子进行,避免雨水或其他外界因素对施工产生影响。
2.确保挤塑聚苯板的施工面积与实际屋面面积相符,尽量减少合板的接缝处。
3.挤塑聚苯板的施工必须密实,不能有空隙,否则会影响保温效果。
4.在施工过程中,要保持屋面的平整性,避免因施工不当而造成屋面的凹凸不平。
5.施工完成后对屋面进行检查,确保挤塑聚苯板的固定效果和防水效果。
以上是挤塑聚苯板保温屋面施工方案的主要内容。
在具体施工过程中,还应根据实际情况进行调整和安排。
另外,施工人员还需具备相应的技术经验和安全意识,保证施工质量和施工安全。
屋面挤塑聚苯板施工工艺屋面挤塑聚苯板施工工艺工艺流程:1.基层清理→2.弹线找坡→3.管根固定→4.隔气层施工→5.保温层铺设→6.抹找平层基层清理:在预制或现浇混凝土结构层表面,必须清理干净杂物和灰尘。
弹线找坡:按照设计坡度和流水方向,找出屋面坡度走向,确定保温层的厚度范围。
管根固定:在保温层施工前,穿过结构的管根应用细石混凝土塞堵密实。
隔气层施工:在完成2-4道工序之后,如果设计需要隔气层,应按照设计要求进行施工,涂刷均匀无漏刷。
保温层铺设:1.松散保温层铺设:1.1 松散保温层:这是一种干做法施工的方法,材料多使用炉渣或水渣,粒径为5-40mm。
使用时必须过筛,控制含水率。
铺设松散材料的结构表面应干燥、洁净,松散保温材料应分层铺设,适当压实,压实程度应根据设计要求的密度,经试验确定。
每步铺设厚度不宜大于150mm,压实后的屋面保温层不得直接推车行走和堆积重物。
1.2 松散膨胀蛭石保温层:蛭石粒径一般为3-15mm,铺设时使膨胀蛭石的层理平面与热流垂直。
1.3 松散膨胀珍珠岩保温层:珍珠岩粒径小于0.15mm的含量不应大于8%。
2.板块状保温层铺设:2.1 干铺板块状保温层:直接铺设在结构层或隔气层上,分层铺设时上下两层板块缝应错开,表面两块相邻的板边厚度应一致。
一般在块状保温层上用松散料湿作找坡。
2.2 粘结铺设板块状保温层:板块状保温材料用粘结材料平粘在屋面基层上,一般用水泥、石灰混合砂浆;聚苯板材料应用沥青胶结料粘贴。
3.整体保温层:3.1 水泥白灰炉渣保温层:施工前用石灰水将炉渣闷透,不得少于3天,闷制前应将炉渣或水渣过筛,粒径控制在5-40mm。
最好用机械搅拌,一般配合比为水泥∶白灰∶炉渣为1∶1∶8,铺设时分层、滚压,控制虚铺厚度和设计要求的密度,应通过试验,保证保温性能。
3.6.3.2 水泥蛭石保温层是一种以膨胀蛭石为集料,水泥为胶凝材料的保温层。
通常使用普通硅酸盐水泥,最低标号为425号。
屋面保温XPS挤塑聚苯板施工工艺工法1 前言1.1 工艺工法概况屋面是建筑物最上层的外围护结构,用于抵抗自然界的雨、雪、风、霜、太阳辐射、气温变化等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满足坚固耐久、防水、保温、隔热、防火和抵御各种不良影响的功能要求。
1.2 工艺原理根据图纸设计要求,在已经施工完成的建筑屋面上铺设XPS挤塑聚苯板,以满足建筑屋面保温隔热等使用功能。
2 工艺工法特点2.1 施工工艺操作简单、易于施工。
2.2 保温效果良好。
2.3材料质轻但强度较高。
3 适用范围适用于民用建筑屋面节能工程,对民用建筑屋面保温隔热有良好效果。
4 主要引用标准《绝热用挤塑聚苯乙烯泡沫塑料》(GB/T10801.2)《屋面工程技术规范》(GB50345)《夏热冬冷地区居住建筑节能设计标准》(JCJ134)5 施工方法在屋面工程找平层施工完毕后进行(依据正置式屋面施工做法阐述),按照平面错槎铺设的方法铺设,保证屋面满铺、表面平整,不留缝隙,不留保温热桥、冷桥等隐患。
6 工艺流程及操作要点6.1 施工工艺流程6.1.1 工艺流程图:基层处理→弹控制线→排版备料铺设XPS→检查验收→抹找平层6.1.2施工准备1 材料准备保温材料应符合规定的质量要求,保温主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同建设、监理等单位对进场材料取样送检、合格后使用。
2 技术准备施工前应了解设计文件和图纸,掌握施工中的有关技术要求,做好技术交底。
3 保温基层检查、验收施工前,需确认前项工程已施工完成、预埋管件等已安装完毕。
如保温基层要求表面应平整,坚固;坡面平整,分水岭顺直。
6.2 操作要点6.2.1 保温工程施工1 基层处理施工前,对保温基层进行清理、检查验收。
2 弹控制线根据施工作业面用墨线弹出水平控制线。
(基层简单时可省)3 排版备料根据基层形状和尺寸,合理下料,保证错缝拼接。
4 铺设XPS挤塑聚苯乙烯板将XPS聚苯板直接铺在基面上。

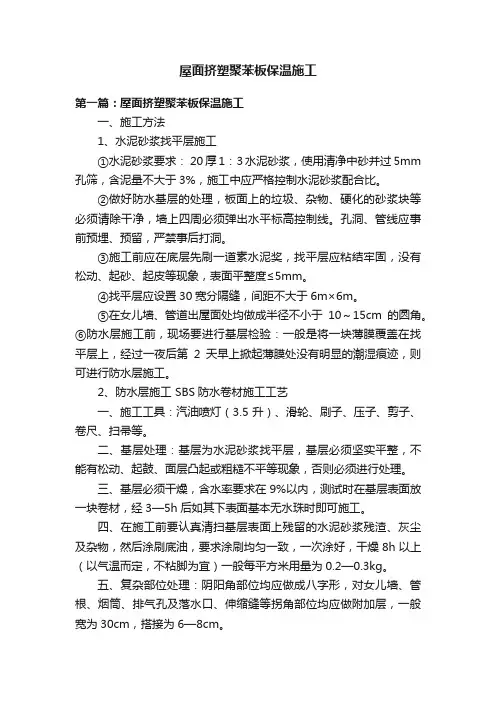

屋面挤塑聚苯板保温施工第一篇:屋面挤塑聚苯板保温施工一、施工方法1、水泥砂浆找平层施工①水泥砂浆要求: 20厚1:3水泥砂浆,使用清净中砂并过5mm 孔筛,含泥量不大于3%,施工中应严格控制水泥砂浆配合比。
②做好防水基层的处理,板面上的垃圾、杂物、硬化的砂浆块等必须请除干净,墙上四周必须弹出水平标高控制线。
孔洞、管线应事前预埋、预留,严禁事后打洞。
③施工前应在底层先刷一道素水泥奖,找平层应粘结牢固,没有松动、起砂、起皮等现象,表面平整度≤5mm。
④找平层应设置30宽分隔缝,间距不大于6m×6m。
⑤在女儿墙、管道出屋面处均做成半径不小于10~15cm的圆角。
⑥防水层施工前,现场要进行基层检验:一般是将一块薄膜覆盖在找平层上,经过一夜后第2天早上掀起薄膜处没有明显的潮湿痕迹,则可进行防水层施工。
2、防水层施工 SBS防水卷材施工工艺一、施工工具:汽油喷灯(3.5升)、滑轮、刷子、压子、剪子、卷尺、扫帚等。
二、基层处理:基层为水泥砂浆找平层,基层必须坚实平整,不能有松动、起鼓、面层凸起或粗糙不平等现象,否则必须进行处理。
三、基层必须干燥,含水率要求在9%以内,测试时在基层表面放一块卷材,经3—5h后如其下表面基本无水珠时即可施工。
四、在施工前要认真清扫基层表面上残留的水泥砂浆残渣、灰尘及杂物,然后涂刷底油,要求涂刷均匀一致,一次涂好,干燥8h以上(以气温而定,不粘脚为宜)一般每平方米用量为0.2—0.3kg。
五、复杂部位处理:阴阳角部位均应做成八字形,对女儿墙、管根、烟筒、排气孔及落水口、伸缩缝等拐角部位均应做附加层,一般宽为30cm,搭接为6—8cm。
六、卷材铺贴:铺贴卷材前,要量好要施工的防水面积,然后根据材料尺寸合理使用材料,从最低处开始铺贴,先将卷材按位置放正,长边留出8cm接茬、短边留出10cm接茬。
然后点燃喷灯对准卷材底面及基层表面同时均匀加热(喷灯嘴距卷材表面约30cm为宜),待卷材表面熔化后,随即向前滚铺卷材,并把卷材压实压平,接茬部分以压出熔化沥青为宜,滚压时不要卷入空气和异物,并防止偏斜、起鼓和折皱。
屋面保温施工方案(挤塑式聚苯乙烯隔热保温板xps)屋面保温工程施工方案一、编制说明本保温施工方案是根据岳阳洞庭湖国际公馆一期项目设计文件中屋面保温系统的要求编制的。
保温施工工艺、保温施工工法、质量验收等均按照相关标准进行。
二、工程概况本工程是洞庭湖国际公馆一期别墅及多高层洋房工程,建设地点为岳阳楼区湖滨二工区。
别墅为砖混结构,多高层为框剪结构,地上2-10层,地下1层,总面积为平方米,总工期为500天。
本工程由___投资建设,___设计,___监理,___组织施工。
项目经理为闵文标,技术负责人为程修义。
三、保温材料保温主材采用XPS挤塑聚苯板,规格为60mm厚聚苯板。
该产品具有高抗压、不吸水、不透气、轻质、防潮、耐腐蚀、使用寿命长、导热系数低等优异性能,属于高品质环保性保温材料。
材料选用标准为《绝热用挤塑聚苯乙烯泡沫塑料》GBT.2-2002.四、施工准备材料准备要充分,确保施工过程中材料供应充足。
在施工前要对施工现场进行清理,确保施工环境整洁。
施工人员也要进行培训,确保施工质量。
五、施工工艺首先要对屋面进行清理和处理,确保屋面表面平整。
然后在屋面上铺设防水层,再在防水层上铺设保温板。
接下来进行保温板的固定和拼接,最后在保温板上铺设保护层。
六、质量验收在施工过程中要进行质量验收,确保施工符合相关标准和要求。
验收内容包括保温板的厚度、密度、压缩强度、吸水率、导热系数等指标。
同时还要进行保温层的表面平整度、垂直度、固定牢度等方面的检查。
以上就是本工程的屋面保温工程施工方案,希望能够对施工人员有所帮助。
在涂抹好专用粘结砂浆的基层上,将预先排版好的XPS保温板按照设计要求依次粘贴。
注意错缝拼接,板缝不得大于3mm,板面不得有空鼓、起泡等现象。
粘贴时要用到橡皮锤、托线板等工具,保证板面平整、垂直度符合要求。
检查验收粘贴完XPS板后,要进行验收,检查板面是否平整、错缝拼接是否合理、板缝是否密实等。
如有问题及时整改,保证施工质量。
挤塑聚苯乙烯泡沫板外墙保温施工方案一、工程概况该工程是一栋住宅楼的外墙保温工程,采用挤塑聚苯乙烯泡沫板(XPS)作为保温材料,目的是提高建筑物的保温性能和节能效果。
二、施工方案1.基层处理(1)清理基层表面的灰尘和脱落物。
(2)修补和处理基层表面的裂缝和不平整处。
(3)使用底漆涂刷在基层表面,增强附着力。
2.固定挤塑聚苯乙烯泡沫板(1)根据设计要求切割挤塑聚苯乙烯泡沫板,保证尺寸准确。
(2)使用专用胶粘剂在板材背面均匀涂抹,并将板材按照施工工艺要求粘贴在基层墙体上。
(3)采用机械固定方法,使用专用的密封胶在泡沫板之间进行连接。
3.硅酮胶填缝(1)在泡沫板之间、板与窗框、门框接缝处等位置涂抹硅酮胶,保证接缝处的密封性能。
(2)使用刮刀修整填缝胶条,使其与表面平齐。
4.网格布处理(1)在挤塑聚苯乙烯泡沫板表面涂刷一层专用胶水。
(2)将玻璃纤维增强网格布覆盖在胶水涂刷的泡沫板上,确保其平整、牢固。
(3)涂刷第二遍专用胶水,将网格布与泡沫板紧密粘合。
5.粘贴饰面砖(1)根据设计要求选择合适的饰面砖,并使用专用胶粘剂将其粘贴在挤塑聚苯乙烯泡沫板表面。
(2)保证饰面砖之间的间距一致,并使用水平仪进行测量调整。
6.饰面处理(1)对饰面砖进行清洁,保证其表面没有灰尘和污渍。
(2)填缝:使用专用灰缝剂填充饰面砖之间的缝隙,并使用刮刀修整,使其与砖面平齐。
(3)防水处理:在饰面砖表面涂刷一层专用的防水涂料,提高外墙的防水性能。
三、施工注意事项1.材料的选取应符合相关标准,并在施工前进行检验,确保质量合格。
2.进行施工前要有详细的施工方案,以确保施工的顺利进行。
3.施工过程中,要严格控制每个环节的施工质量,防止出现疏漏和质量问题。
4.施工结束后,对施工质量进行验收,确保符合设计要求和相关标准。
以上是挤塑聚苯乙烯泡沫板外墙保温施工方案的具体内容,详细的施工措施应根据具体工程情况来确定。
在施工过程中,要注重对施工质量的把控,确保工程的质量和安全性能。
挤塑聚苯板保温屋面施工方案
1.施工图纸设计:根据工程要求,制定详细的施工图纸设计,包括屋
面平面布置、檐口、雨水口等细节。
2.材料准备:准备好挤塑聚苯板、胶粘剂、固定件、防水材料等施工
所需的材料。
3.基层处理:清理基层,确保基层表面平整,无明显凹凸不平、松散
物质等。
4.挤塑聚苯板铺设:将挤塑聚苯板依据设计要求进行平铺,板与板之
间用直缝进行对接。
板与墙体、檐口等部位用胶粘剂固定。
5.规格处理:根据屋面形状和尺寸要求,对挤塑聚苯板进行规格处理,如剪切、切边等。
6.固定件安装:根据设计要求,安装固定件,固定挤塑聚苯板,使其
牢固地固定在屋面上。
7.顶层处理:对挤塑聚苯板的顶层进行处理,以防止其受到日晒、雨
淋等因素的损坏。
可以采用铝箔或其他耐候材料进行覆盖。
8.防水处理:在挤塑聚苯板屋面上进行防水处理,以确保屋面的防水
性能。
可以采用涂料、防水膜等材料进行涂覆。
9.附件安装:安装屋面附件,如雨水口、通风口等。
确保其与挤塑聚
苯板的贴合性和密封性。
10.清理结束:清理施工现场,将杂物清理干净,确保环境整洁。
以上是一种常见的挤塑聚苯板保温屋面施工方案。
在施工过程中,施工人员应注意安全,遵守相关的施工规程和操作规范,确保施工质量和人员安全。
同时,施工人员还应根据具体情况,调整和改进方案,以满足实际需求。
屋面保温XPS挤塑聚苯板施工工艺工法
QB/ZTYJGYGF-FJ-0301-2011
城市建设工程有限公司杨佐泰
1 前言
1.1 工艺工法概况
屋面是建筑物最上层的外围护结构,用于抵抗自然界的雨、雪、风、霜、太阳辐射、气温变化等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满足坚固耐久、防水、保温、隔热、防火和抵御各种不良影响的功能要求。
1.2 工艺原理
根据图纸设计要求,在已经施工完成的建筑屋面上铺设XPS挤塑聚苯板,以满足建筑屋面保温隔热等使用功能。
2 工艺工法特点
2.1 施工工艺操作简单、易于施工。
2.2 保温效果良好。
2.3材料质轻但强度较高。
3 适用范围
适用于民用建筑屋面节能工程,对民用建筑屋面保温隔热有良好效果。
4 主要引用标准
《绝热用挤塑聚苯乙烯泡沫塑料》(GB/T10801.2)
《屋面工程技术规范》(GB50345)
《夏热冬冷地区居住建筑节能设计标准》(JCJ134)
5 施工方法
在屋面工程找平层施工完毕后进行(依据正置式屋面施工做法阐述),按照平面错槎铺设的方法铺设,保证屋面满铺、表面平整,不留缝隙,不留保温热桥、冷桥等隐患。
6 工艺流程及操作要点
6.1 施工工艺流程
6.1.1 工艺流程图:
基层处理→弹控制线→排版备料铺设XPS→检查验收→抹找平层
6.1.2施工准备
1 材料准备
保温材料应符合规定的质量要求,保温主材运到施工现场后,应提供相关的合格证、出厂检测报告等资料;并会同建设、监理等单位对进场材料取样送检、合格后使用。
2 技术准备
施工前应了解设计文件和图纸,掌握施工中的有关技术要求,做好技术交底。
3 保温基层检查、验收
施工前,需确认前项工程已施工完成、预埋管件等已安装完毕。
如保温基层要求表面应平整,坚固;坡面平整,分水岭顺直。
6.2 操作要点
6.2.1 保温工程施工
1 基层处理
施工前,对保温基层进行清理、检查验收。
2 弹控制线
根据施工作业面用墨线弹出水平控制线。
(基层简单时可省)
3 排版备料
根据基层形状和尺寸,合理下料,保证错缝拼接。
4 铺设XPS挤塑聚苯乙烯板
将XPS聚苯板直接铺在基面上。
聚苯板干铺应平整。
板材的排列竖向错缝,交错相接,板与板之间要靠紧靠实,超出2mm的缝隙应用相应宽度的聚苯板薄片填塞。
依照基层的坡面及分水岭情况铺设,保证坡面坡度及分水岭顺直。
7 劳动力组织
按照示例工程屋面面积1200㎡,一天完成铺设任务,所需劳动力配置如表1所示。
8.1 施工机械
垂直运输设备(如施工升降机等)。
8.2 施工工具
电热丝切割器、裁纸刀、钢锯条、墨斗、托线板等。
9 质量标准
9.1 易出现的质量问题
9.1.1 翘边,不平整;
9.1.2 保温板铺设不完整,局部地方有遗漏;
9.2保证措施
9.2.1 保温施工过程中实行自检控制措施,对施工中已完成的每一道工序要及时进行检查(特别是基层的平整度),发现问题及时处理,避免质量问题发生。
9.2.2 完工后的保温成品,尽快组织验收,经检验合格后,交付后续工序施工,以防止保温层损坏。
严禁交叉施工;保温层破坏应及时进行修补,维修合格后方可进行下道工序的施工。
应有严密的保护措施,避免对保温层造成破坏。
对后续施工可能导致保温成品破损的入口、阳角等部位,应采取临时防护措施。
10 安全措施
10.1 主要安全风险分析
火灾。
10.2 保证措施
施工现场配置灭火器、消防水桶等灭火设备,施工现场禁止明火,禁止吸烟。
11 环保措施
坚持文明施工,施工裁剪的边角料随时收集,下班前将废料和工具清理干净,保持卫生清洁,现场施工的废料及时有组织排放和外运。
12 应用实例
12.1工程简介
兴盛园住宅楼工程,总建筑面积为15000㎡,7#、17#楼地上十二层、地下一层,局部地下车库一层;屋面面积约1200㎡。
防火等级一级。
屋面保温要求达到国家规范的节能60%。
12.2 施工情况
本项目屋面保温工程,面积相对较小,项目部提前组织材料进场,做好劳动力组织,一天内完成保温板的铺设施工任务。
12.3 工程结果评价
本工程屋面保温层铺设平整,无拱翘现象,粘贴牢固,一次验收合格率达到100%,并检测满足节能要求,效果良好。
12.4 建设效果及施工图片
图1 屋面挤塑聚苯板安装完成效果图
图2 屋面挤塑聚苯板安装过程效果图
图3 保温板铺设效果
图4 保温板铺设效果。
