土方工程施工监理验收规范第一章总则第一条为规范土方工程施工监理验收工作,保证工程质量,提高监理验收水平,加强监理人员管理及监理业务监督,制定本规范。
第二条土方工程施工监理验收,是指根据设计文件和有关规范要求,监理人员对土方工程施工的过程和成果进行检查评定,以确定土方工程施工合格的过程。
第三条土方工程监理验收应遵循“慎重、公正、客观、及时”的原则。
第四条土方工程监理验收应根据国家、地方标准和规范进行,对已验收的工程负责,不得与其他部门、单位或个人勾结作假。
第五条监理单位在承担土方工程施工监理验收任务时,应当制定合理、准确、切实可行的监理方案,并按照方案的要求进行验收。
第六条监理单位应当成立专门的验收组织,明确验收组织构成和职责,确定监理人员分工及责任,做到工作分工明确、责任单位。
第七条土方工程监理验收应遵循“设计为主、实际为辅”原则,确保施工实际情况符合设计要求。
第八条土方工程监理验收应建立相应的资料档案和记录制度,包括监理验收报告、监理记录、监理资料、监理通知等,以备查阅。
第九条监理单位应当及时向施工单位及建设单位提供监理验收情况,并对验收结果负责。
第十条工程监理人员应当依法行使职权,维护国家利益,保护建设单位合法权益,不得利用职权谋取私利。
第二章监理验收方案第十一条监理单位应当根据土方工程施工的实际情况,编制监理验收方案,明确验收的内容、范围、方法、时限等。
第十二条监理验收方案应当包括以下内容:(一)验收的目的、任务和要求;(二)验收的对象范围、要求和标准;(三)验收的方法、程序、时间安排;(四)需验收的资料、文件、记录及相关要求。
第十三条监理单位应当根据监理验收对象的不同性质和情况,制定相应的监理验收方案,且必须与建设单位、施工单位共同商定。
第十四条监理单位应当及时对监理验收方案做出调整,实时准备和更新。
第三章监理验收内容第十五条验收内容主要包括以下方面:(一)土方工程施工图设计的合理性及施工图纸的准确性;(二)土方工程施工的合理性及施工过程的质量要求;(三)土地的理论基础和实际工程情况的对应关系;(四)土方工程施工的进度及质量控制情况;(五)土地利用和环保措施的落实情况。
土方与爆破工程施工验收一、前言土方与爆破工程是土木工程中非常重要的部分,它们对土地的开发和利用起着关键作用。
土方工程主要包括挖土、填土和平整等工作,而爆破工程则是利用爆炸物炸开岩石和土壤。
在施工完成后,对土方与爆破工程的验收是非常关键的,只有通过严格的验收,才能保证工程质量和安全。
二、验收前准备1、验收人员的组织进行土方与爆破工程的验收是需要专业的人员来完成的,通常包括土木工程师、地质工程师、安全工程师等。
他们需要组成验收团队,确保验收过程的专业、全面和严谨。
2、验收计划的制定在进行验收前,需要制定详细的验收计划,包括验收的时间安排、验收的内容和标准、验收的程序等。
通过制定验收计划,可以确保验收的全面和系统性。
3、验收文件的准备在进行验收前,需要准备相关的文件资料,包括土方与爆破工程的设计文件、施工合同、监理报告、施工日志、质量检测报告等。
这些文件资料是进行验收的重要依据。
三、验收内容土方与爆破工程的验收内容主要包括以下几个方面:1、土方工程的验收(1)施工过程的验收:包括土方开挖、填方和平整等施工过程的验收;(2)土方工程的质量验收:包括土方开挖和填方工程的质量验收,主要包括土方的坡度、坡面整齐度、压实度等指标的验收;(3)土方工程的安全验收:包括土方工程施工中的安全措施和安全管理的验收。
2、爆破工程的验收(1)爆破工程设计的验收:主要包括爆破工程的设计文件、方案和参数的验收;(2)爆破作业过程的验收:包括爆破作业的具体情况、爆破过程的监督和管理情况的验收;(3)爆破效果的验收:主要包括爆破后的岩土裂缝、震动、飞石、塌方等影响的验收。
四、验收方法进行土方与爆破工程的验收一般采用以下几种方法:1、实地验收通过在施工现场实地检查,对土方与爆破工程的完成情况进行验收。
实地验收是最直观、最直接的验收方法,可以全面了解工程的情况,但需要耗费较多的时间和人力。
2、数据分析通过分析土方与爆破工程的监测数据,判断工程的完成情况。
土石方工程验收标准模板1 本验收模板适用范围本技术要求适用于XXX房地产集团有限公司区域所有土石方工程招投标及现场施工指导。
2 依据2.1 除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》2009 年版;《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑地基基础工程施工质量验收规范》( GB 50202-2002);《建筑施工土石方工程安全技术规范》(JGJ/T 180-2009)2.2 若承包商对以下要求有任何疑义,应立即向天龙地产提出,由天龙地产做最终决定,否则视为接受。
3 一般规定3.1 土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。
土方平衡调配应尽可能与城市规划和农田水利相结合将余土一次性运到指定弃土场,做到文明施工。
3.2 基坑开挖工程包括无支护结构的放坡基坑开挖和有支护护结构的基坑开挖,以及与之相配合的地下水控制措施。
3.3 基坑开挖前,应根据工程结构型式、基坑深度、地质条件、气候条件、周围环境、施工方法、施工工期和地面荷载等有关资料,确定基坑开挖和地下水控制施工方案。
3.4 基坑开挖方案内容主要包括:支护结构的龄期、机械选择、基坑开挖时间、分层开挖深度及开挖顺序、坡道位置和车辆进出场道路、施工进度和劳动组织安排、降排水措施、监测方案、质量和安全措施、以及基坑开挖对周围建筑物需采取保护的措施等。
3.5 基坑边缘堆置土方和建筑材料,或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆置高度不应超过1.5m,并且不能超过设计荷载值,在垂直的坑壁边,此安全距离还应加大。
软土地区不宜在基坑边堆置弃土。
3.6 施工中机具设备停放的位置必须平稳,大、中型施工机具距坑边距离应根据设备重量、基坑支撑情况、土质情况等,经计算确定。
土方与爆破工程施工及验收规范一、土方工程1. 施工前准备在进行土方工程前,必须做好仔细的施工准备工作。
首先要对施工现场进行勘测,了解地形地貌、土质情况、水文地质条件等信息,制定合理的施工方案。
同时还要进行施工人员的培训,确保他们了解工程要求和安全操作流程。
2. 施工方法在进行土方施工时,应根据实际情况选择合适的土方方法,包括机械土方和人工土方。
对于一些复杂的地形地貌或要求较高的地段,可以采用机械土方;而对于一些小面积或要求精细的地段,可以采用人工土方。
3. 施工要求在进行土方施工时,必须按照相关规范和要求进行操作。
首先要严格控制土方的开挖深度和坡度,确保地基的稳定性和承载力。
其次要注意保护地下管线和设施,避免损坏。
同时还要控制施工进度,确保工程质量。
4. 施工验收土方施工完成后,需要进行验收工作。
验收应严格按照相关规范进行,对土方的坡度、平整度、排水性能等进行检查。
同时还要对地基的承载力和稳定性进行检测,确保工程质量符合要求。
二、爆破工程1. 施工前准备在进行爆破工程前,必须做好详细的施工准备工作。
首先要进行地质勘察,了解炸点的地质情况和安全距离;然后制订详细的爆破设计方案,确定炸药的类型和数量、引爆方式等。
同时还要进行周围环境的评估,确保爆破不影响周边建筑和人员安全。
2. 施工方法在进行爆破工程时,必须严格按照设计方案进行操作。
首先要设立安全警戒区,确保周围没有人员和车辆进入。
然后按照设计要求埋放炸药,设置引爆装置,进行爆破。
爆破后要及时清理爆破碎片,确保周围环境安全。
3. 施工要求在进行爆破工程时,必须做到安全、高效。
首先要严格控制炸药的使用量和引爆方式,确保爆破安全。
同时要注意避免过度震动和噪音,避免对周围环境造成不良影响。
同时还要注意与周边建筑的距离,避免对其造成损坏。
4. 施工验收爆破工程完成后,需要进行验收工作。
验收应根据爆破设计要求进行,对爆破效果进行评估。
同时还要对周边环境进行检查,确保没有损坏和污染。
第1篇爆破施工工程验收是保证工程质量、确保施工安全、提高施工效率的重要环节。
以下是对爆破施工工程验收的详细说明:一、验收目的1. 确保爆破施工符合设计要求,满足工程使用功能;2. 评定爆破施工质量,为后续施工提供依据;3. 验收爆破施工过程中各项安全措施落实情况;4. 促进爆破施工技术的改进与提高。
二、验收内容1. 施工资料审查(1)审查爆破施工组织设计、施工方案、安全措施等文件;(2)审查爆破施工过程中的施工记录、试验报告、检测报告等;(3)审查爆破施工过程中出现的问题及处理措施。
2. 爆破效果检查(1)检查爆破区域的地形、地貌是否符合设计要求;(2)检查爆破区域周边环境是否受到破坏;(3)检查爆破区域内的岩石破碎程度是否达到设计要求;(4)检查爆破区域内的裂缝、破碎带等地质缺陷是否得到有效处理。
3. 施工质量检查(1)检查爆破施工过程中各项技术指标是否达到设计要求;(2)检查爆破施工过程中的各项质量控制措施是否落实;(3)检查爆破施工过程中的各项检测数据是否真实可靠。
4. 安全措施检查(1)检查爆破施工过程中的安全防护设施是否完善;(2)检查爆破施工过程中的安全操作规程是否执行到位;(3)检查爆破施工过程中的安全事故处理情况。
5. 环保措施检查(1)检查爆破施工过程中的环保措施是否落实;(2)检查爆破施工过程中的粉尘、噪声等污染情况;(3)检查爆破施工过程中的废弃物处理情况。
三、验收程序1. 施工单位按照验收要求整理相关资料,提交验收部门;2. 验收部门组织专家对施工资料进行审查;3. 验收部门组织现场检查,对爆破效果、施工质量、安全措施、环保措施等进行检查;4. 验收部门根据检查结果出具验收报告,对爆破施工工程进行总体评价;5. 施工单位根据验收报告对存在的问题进行整改,直至满足验收要求。
四、验收结论1. 验收合格:爆破施工工程符合设计要求,满足使用功能,施工质量、安全、环保等方面达到规定标准;2. 验收不合格:爆破施工工程存在严重问题,无法满足使用功能,需进行整改。
土石方的爆破作业相关规定范文一、爆破材料存放与保管的规定1.爆破材料必须放置在专用仓库内,附近易燃物应清除。
库内禁止吸烟、用电炉。
库内电器设备应防止发生火花。
库房应通风良好,能防漏、防潮。
2.爆破材料的库房距住人建筑物的安全距离为:炸药为2t时,不少于300m;炸药为16t时,不少于450m;炸药为32t时,不少于500m。
3.炸药与雷管必须分库存放,并相隔一定距离。
4.库房应有警戒和专人看守,并应有消防和防雷击的设施。
严禁在库房内制作起爆药包、切割导火索及将导火索与雷管连接。
非工作人员不得进入库内。
5.爆破器材必须专人管理,使用时必须建立严格的领用、退库登记制度,严禁将爆破器材送人、转让或在非工程中使用。
二、爆破材料的装卸和运输的规定1.必须指派熟悉爆破材料性能的技工负责组织装卸和押运,且应办理爆破材料运输证。
2.装有爆破材料的车船应停靠在距建筑物或居民点200m以外的地方,并应设岗看守。
3.炸药和雷管不得同车、同船或同一人运输。
运输中应装在专用箱(袋)内。
人力运输时,每人只准背运一箱,人员之间距离应大于15m。
4.雷管、黑火药、胶质炸药应特别注意防震,不得用拖车、自卸车运输。
雷管不得用自行车或二轮摩托车运送。
5.装载爆破材料的汽车,不得装有汽车的备用燃料。
6.往工地运送爆破材料不得委托他人代送,也不准将爆破材料转交他人。
三、打孔的规定____人工打孔时,打锤人不得戴手套并应站在扶钎人的侧面。
严禁对面打锤。
2.用凿岩机或风钻打孔时,操作人员应戴口罩和风镜。
使用凿岩机或风钻前应熟悉使用说明书并执行有关操作的规定。
3.使用凿岩机或风动工具打孔时,操作者使用前应对机器进行检查,不合格的机器不得使用。
凿岩机启动后,应先空转1min,再开始钻孔。
随时观察机器运转情况,一旦发现异常,应先停机再检查原因。
钻孔过程中如发现卡钻等现象,停机后,再用扳手边转边向外拔。
操作时应配有助手兼监护。
4.在同一地点一次起爆的炮眼,应全部打完炮眼后再装药。
第1篇一、引言土方施工是建筑工程施工的基础,其质量直接关系到整个工程的安全和稳定性。
为确保建筑工程土方施工质量,规范验收流程,提高施工质量,以下为建筑工程土方施工验收的具体要求。
二、验收内容1. 施工图纸及验收规范验收前,应核对施工图纸,确保施工内容符合设计要求。
同时,验收人员应熟悉国家相关土方施工验收规范,如《建筑工程施工质量验收统一标准》(GB 50300-2001)等。
2. 施工现场管理施工现场应具备以下条件:(1)施工现场应有健全的质量管理体系,包括施工技术标准、施工质量检验制度和综合施工质量水平评定考核制度。
(2)施工现场应有完善的排水、防洪、防滑等安全设施。
(3)施工现场应有合理的施工组织设计和施工进度计划。
3. 土方开挖(1)土方开挖深度、宽度、边坡坡度应符合设计要求。
(2)土方开挖过程中,应保证地基稳定性,避免发生坍塌、滑坡等事故。
(3)土方开挖后,应及时进行地基处理,确保地基承载力满足设计要求。
4. 土方回填(1)土方回填材料应符合设计要求,如采用素土、砂土、碎石等。
(2)土方回填前,应对地基进行处理,确保地基承载力满足设计要求。
(3)土方回填应分层压实,压实度应符合设计要求。
5. 排水设施(1)施工现场应设置排水沟、集水井等排水设施,确保排水畅通。
(2)排水设施应满足设计要求,确保排水能力。
(3)排水设施施工完毕后,应进行检查,确保排水设施功能正常。
6. 施工资料(1)施工图纸、验收规范、施工技术标准等。
(2)施工记录、检验报告、验收记录等。
三、验收程序1. 施工单位自检施工单位在土方施工过程中,应按照验收规范进行自检,确保施工质量符合要求。
2. 监理单位验收监理单位在施工单位自检合格的基础上,对土方施工进行验收,发现问题及时通知施工单位整改。
3. 建设单位验收建设单位在监理单位验收合格的基础上,对土方施工进行最终验收,确认施工质量符合要求。
四、结论建筑工程土方施工验收是确保工程安全、稳定的重要环节。
土方与爆破工程施工及验收规范是一项重要的技术规范,旨在确保土方与爆破工程的质量、安全与环境保护。
以下是关于土方与爆破工程施工及验收规范的详细论述。
一、土方工程施工及验收规范1. 施工前准备在施工前,建设单位应向施工单位提供实测地形图、原有地下管线或构筑物竣工图、土石方施工图以及工程地质、气象等技术资料。
同时,应提供平面控制桩和水准点,作为施工测量和工程验收的依据。
2. 施工过程控制土方工程施工过程中,应严格按照施工方案要求进行施工,包括控制挖掘坡高度、坡度、排水等。
同时,应对作业现场及其周边进行排水、防尘、防滑等措施。
在挖掘过程中,应进行现场勘验和试验,对土体进行松散度、土壤含水量、强度等指标进行检查。
3. 验收要求土方工程验收时,应检查挖掘现场,比较现场与方案设计是否存在差异,查看施工质量是否符合规范。
同时,应检查现场施工资料是否齐全,包括施工计划、施工图纸和施工记录等。
此外,还应按照国家有关标准和规范的要求,检查挖掘纵、横坡度、斜坡安全系数等方面的基本要求。
二、爆破工程施工及验收规范1. 施工前准备爆破工程施工前,应制定详细的方案,确认爆破范围和危险区域,严格执行爆破工作程序。
同时,应建立有效的危险预警和防护措施体系,在现场设置防护圈等安全保护措施,以确保人员和设备安全。
2. 施工过程控制爆破工程施工过程中,应严格按照施工方案要求进行施工,确保爆破效果和安全。
在施工过程中,应严密监控爆破过程中的各项参数,如爆炸威力、震动、飞石等,并及时采取措施予以控制。
3. 验收要求爆破工程验收时,应检查爆破效果是否符合方案要求,查看施工质量是否符合规范。
同时,应检查现场施工资料是否齐全,包括施工计划、施工图纸和施工记录等。
此外,还应按照国家有关标准和规范的要求,检查爆破震动、飞石等安全指标是否符合规定。
三、环境保护与安全防护土方与爆破工程施工过程中,应高度重视环境保护与安全防护工作。
施工单位应采取有效措施,减少施工过程中对周边环境的影响,确保施工安全。
一、单选题

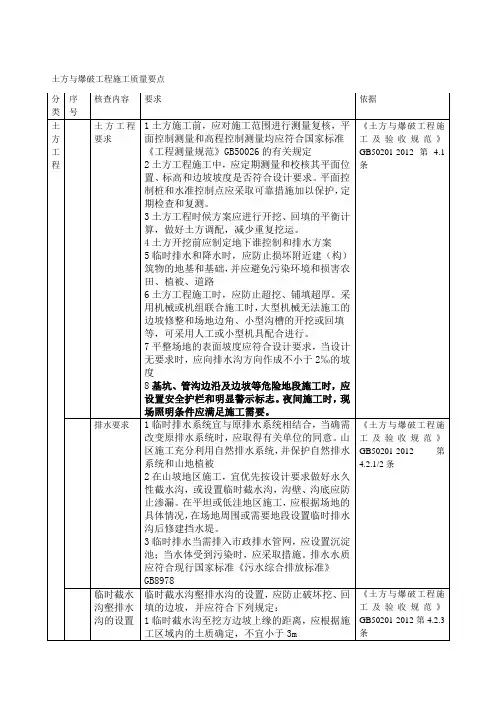

1、土方与爆破工程施工及验收规范(GB 50201-2012):平整场地的表面坡度应符合设计要求,当无
设计要求时,应向排水沟方向作成不小于( B )的坡度。
A、1‰
B、2‰
C、3‰
D、4‰
2、土方与爆破工程施工及验收规范(GB 50201-2012):地下水位宜保持低于开挖作业面和基坑(槽)底面( C )mm。
A、300
B、400
C、500
D、600
3、土方与爆破工程施工及验收规范(GB 50201-2012):回填土的含水量与最佳含水量的偏差需控制在( B )范围内。
A、±1%
B、±2%
C、±3%
D、±4%
4、土方与爆破工程施工及验收规范(GB 50201-2012):回填土的有机质含量不得超过(D )。
A、5%
B、6%
C、7%
D、8%
5、土方与爆破工程施工及验收规范(GB 50201-2012):冬季回填时,当室外平均气温在-5℃~-10℃之间时,回填高度不宜超过( C )m。
A、2.5
B、3.5
C、4.5
D、5.5
6、土方与爆破工程施工及验收规范(GB 50201-2012):场地平整开挖区的标高允许偏差为(A )mm。
A、±50
B、±100
C、±150
D、±200
7、土方与爆破工程施工及验收规范(GB 50201-2012):软土开挖施工,当在密集群桩上开挖时,应在工程桩完成后,间隔一段时间再进行土方施工,桩顶以上( C )mm以内应采取人工开挖。
A、100
B、200
C、300
D、400
8、土方与爆破工程施工及验收规范(GB 50201-2012):取土坑至建(构)筑物的距离在自重失陷性场地内不应小于( C )m。
A、15
B、20
C、25
D、30
9、土方与爆破工程施工及验收规范(GB 50201-2012):取土坑至建(构)筑物的距离在非自重失陷性黄土场地内不应小于( D )m。
A、6
B、8
C、10
D、12
10、土方与爆破工程施工及验收规范(GB 50201-2012):临时性边坡的安全使用年限不超过(B )年。
A、1
B、2
C、3
D、5
11、土方与爆破工程施工及验收规范(GB 50201-2012):当淤泥、淤泥质土层厚度大于(A )m时,宜采用斜面分层开挖。
A、1
B、1.5
C、2
D、2.5
12、土方与爆破工程施工及验收规范(GB 50201-2012):土方工程检验批质量验收,一般项目中的实测(允许偏差)项目抽样检验的合格率应不低于( A ),且超差点的最大偏差值不得大于允许偏差限值的
1.5倍。
A、80%
B、85%
C、90%
D、95%
13、土方与爆破工程施工及验收规范(GB 50201-2012):土方回填,场地平整回填区的表面平整度允许偏差为( A )mm。
A、30
B、50
C、100
D、200
二、多选题
1、土方与爆破工程施工及验收规范(GB 50201-2012):用膨胀土进行回填时,应对膨胀土的膨胀性
强弱进行判段,按下列要求区别使用:(ABE )
A、弱膨胀土可根据当地气候、水文情况及质量要求加以应用,在设计无要求的情况下,可以作为填料直接使用。
B、中等膨胀土经过加工、改良处理后可作为填料使用。
C、中等膨胀土不应作填料使用。
D、强膨胀土经过加工、改良处理后可作为填料使用。
E、强膨胀土不应作填料使用。
2、土方与爆破工程施工及验收规范(GB 50201-2012):冬季回填施工时,下列说法符合规定的是:
(ABCD )
A、回填前应清除基底上的冰雪和保温材料。
B、回填边坡表层1m以内,不得以冻土填筑。
C、填料中冻土块的含量应符合设计要求,设计无明确要求时应符合相关规范规定。
D、回填上层应用未冻的、不冻胀的或透水性好的填料填筑,其厚度应符合设计要求。
6、土方与爆破工程施工及验收规范(GB 50201-2012):边坡及基坑支护的支护方式有:(ABCDE )
A、挡土墙支护
B、排桩支护
C、锚杆(锁)支护
D、喷锚支护
E、土钉墙支护
7、土方与爆破工程施工及验收规范(GB 50201-2012):土方开挖的应遵循的原则有:(ACD )
A、先支后挖
B、先高后低
C、均衡分层
D、对称开挖
E、从中间往四周
8、土方与爆破工程施工及验收规范(GB 50201-2012):土方开挖的主控项目有:(ABCD )
A、原状地基土不得扰动、受水浸泡及受冻。
B、开挖形成的边坡坡度及坡脚位置应符合设计要求。
C、场地平整开挖区的标高允许偏差为±50mm,其他开挖区的标高允许偏差为0~-50mm。
D、开挖区的平面尺寸应符合设计要求。
E、场地平整开挖区的表面平整度允许偏差为50mm,其他开挖区的表面平整度允许偏差为20mm。
9、土方与爆破工程施工及验收规范(GB 50201-2012):土方回填的主控项目有:(ABCD )
A、填料应符合设计要求。
B、回填土每层压实系数应符合设计要求。
C、场地平整回填区的标高允许偏差为±50mm,其他开挖区的标高允许偏差为0~-50mm。
D、土方回填形成的边坡坡度及坡脚位置应符合设计要求。
E、场地平整回填区的表面平整度允许偏差为30mm,其他回填区的表面平整度允许偏差为20mm。
三、判断题
1、土方与爆破工程施工及验收规范(GB 50201-2012):当基底下有承压水时,应进行坑底突涌验算,
必要时,应采取封底隔渗透或钻孔减压措施。
(√)
2、土方与爆破工程施工及验收规范(GB 50201-2012):设计无特殊要求的平整场地的回填,可用含有
冻土块的填料填筑,但冻土块粒径不得大于200mm,冻土块的体积不得超过填料体积的30%。
(×)
3、土方与爆破工程施工及验收规范(GB 50201-2012):膨胀土不得直接作为涵洞、桥台、挡土墙等结
构回填的材料。
(√)。
