铁路电力线路跨越地方电力线路施工方案
- 格式:docx
- 大小:51.79 KB
- 文档页数:8
高压输电线路带电跨越铁路施工方案设计与应用研究发表时间:2020-12-24T14:54:45.597Z 来源:《中国电业》2020年25期作者:吴莲英[导读] 随着电网建设的推进,输电线路的施工建设面临越来越多的带电跨越架线问题吴莲英中国电建集团江西省电力建设有限公司江西南昌330001摘要:随着电网建设的推进,输电线路的施工建设面临越来越多的带电跨越架线问题.由于带电跨越施工特别是带电跨越铁路施工作业面临作业难度大、危险性大、存在严重安全隐患等问题.因此亟需一种科学的施工方案辅助决策方法,为技术人员提供方案决策的技术支持.本文对高压输电线路带电跨越铁路施工方案设计与应用进行分析,以供参考。
关键词:高压输电线路;带电跨越;设计应用引言电力能源的供应水平将会对人们的生产生活质量和社会经济发展水平产生巨大影响。
所以,为了保证电能的有效供应,相关工作人员应该提升电网建设水平。
当前,高压输电线路架设环节,应用最为广泛的技术是带电跨越架线施工技术,那么推进该技术的合理应用则应成为电网建设环节的工作重点。
1跨越施工技术分类1.1带电跨越施工技术传统输电线路在跨越施工过程中,一般都是采取停电的方式,而带电跨越施工技术是现在跨越施工技术的一个进步,就是在施工过程中,不会造成停电的现象。
带电架线施工技术对技术性要求比较高,而且存在较大的安全隐患,带电工作是十分危险的。
而这些年来带电跨越施工技术的发展,大大提高了跨越施工的效率。
尤其后来发展的绝缘索桥带电跨越施工技术,由于它的方便性、实用性、以及不受地形等多种因素的影响的特点,在带电跨越施工过程中被广泛运用。
既解决了传统断电施工给用户带来的不便问题,又大大减轻了跨越施工人员的工作强度,促进了输电线路跨越施工技术的发展。
1.2输电线路跨越铁路技术输电线路施工跨越铁路是电力施工过程中常见的问题,跨越铁路架线不同于跨越高速公路,相比而言,对施工技术有着更高的要求,稍有不慎就有可能引发安全事故,给人身安全和交通事故造成威胁。
2024年电力线路钻越施工方案____年电力线路钻越施工方案一、项目背景电力线路的钻越施工是指在交通要道、河道、铁路或其他不宜直接架设电力线路的地段进行穿越,保证电力线路的供电连续性和安全稳定性。
随着经济的发展和城市化进程的加速,越来越多的电力线路需要进行钻越施工。
因此,制定科学合理的施工方案对于保障电力供应,推动社会发展具有重要意义。
二、工程概况本次施工计划针对____年电力线路钻越施工,主要涉及以下几项内容:1. 施工项目范围:全国各地需要进行电力线路钻越的地方。
2. 施工时间:____年1月1日至12月31日。
3. 施工规模:预计涉及100个以上的电力线路钻越工程。
三、施工方案1. 前期准备工作(1)项目调研:对需要进行电力线路钻越的地区进行调研,了解当地的地形地貌、气候条件、交通状况等情况,为后续施工方案的设计提供依据。
(2)设计方案:根据当地的实际情况,制定电力线路钻越的具体设计方案,包括施工位置选择、施工方法和技术参数等。
(3)环境评估:进行环境评估,评估施工对当地自然环境、生态环境和人类居住环境的影响,制定相应的环境保护措施。
2. 施工方法(1)隧道穿越:对于需要穿越山脉或其他地形障碍的电力线路,可以采用隧道穿越的方式。
具体方法包括隧道的建设、线路的拆解和重组、隧道内的通风和照明设备的安装等。
(2)桥梁穿越:对于需要穿越河流、湖泊或其他水体的电力线路,可以采用桥梁穿越的方式。
具体方法包括桥梁的设计和建设、线路的拆解和重组、桥梁的维护和保养等。
(3)地下穿越:对于需要穿越城市道路、铁路或其他交通要道的电力线路,可以采用地下穿越的方式。
具体方法包括地下通道或管道的建设、线路的拆解和重组、地下穿越设施的维护和保养等。
3. 施工流程(1)施工前期准备:包括准备施工所需的设备、材料和人力资源,搭建临时施工用房和施工设施等。
(2)施工现场布置:根据施工设计方案,合理布置施工现场,确保施工安全和效率。
管线、电力线路、通讯线路迁改施工方案改移道路本标段改移道路有:等级公路6.667km,严格按照设计图进行施工,施工原则确定为:正线施工对既有道路干扰较大甚至中断既有道路的,应先施工改移道路,后施工正线工程;正线施工对既有道路干扰不大的,可视情况先施工正线工程,后施工改移道路。
路堤填方:采用机械化施工,分层填筑,分层压实。
路堤填筑工艺按“四区段八流程”组织,推土机粗平,平地机精平,振动压路机碾压密实。
采用人工修整边坡成型。
附属及排水工程:采用人工施工,砂浆采用砂浆机搅拌,采用挤浆法砌筑。
垫层、基层采用稳定土拌合设备拌合,自卸汽车运输、平地机摊铺,YZ25振动压路机辅以光轮压路机按先轻后重、先边后中、先内侧后外侧的原则进行往返碾压密实,人工配合平地机形成路拱压实至成型要求的方法进行施工。
公路桥梁施工方法参见“3.4桥梁工程”相关内容。
管线迁改及保护施工方案进入现场后立即和管道产权单位接洽,双方利用最快的速度对影响土建施工的管道进行核实并做出迁改防护方案和设计图纸,在双方谈判前做好备料,安排好有关机械的调遣工作,为迁改工作创造有利条件。
施工时管沟开挖采用机械与人工开挖相结合的方式,管道运输采用专用拖管机,以保证管道在运输过程中不被损坏。
下管采用吊车吊运,绑扎牢固,按制定的专用操作规程施工。
钢管、铸铁管采用高频电阻焊焊接方法连接,PVC管采用电熔接方式连接。
管道试验由专业人员操作,试验时须产权单位、监理同时到场,严格按国家管道试验规范标准执行,偏差必须控制在允许范围内。
主要施工方法⑴测量放线测量人员依据水准基标、定测资料对管道控制桩进行测量放线,并在控制桩上注明桩号、里程、高程、转角角度等。
根据测量合格的控制桩测定管线中心线,并按照施工图纸要求设置如下辅助控制桩:①纵向边坡桩:当纵向角大于5°时,设置纵向边坡桩,并注明角度,曲率半径,切线长及外矢距等数据。
②轴线百米桩:线路直线段每100米设置一个百米桩。
电力跨越架搭设过程中安全要求电力跨越架是指在电力输配电线路或通信线路中,用于跨越河流、道路、铁路、建筑物以及其他障碍物的钢管构件。
在搭设电力跨越架的过程中,安全需得到高度重视,以确保操作人员的安全以及线路的可靠运行。
本文将详细介绍电力跨越架搭设过程中的安全要求,帮助相关人员正确操作并预防事故的发生。
1. 前期准备在搭设电力跨越架之前,必须进行充分的前期准备工作,以确保安全和工程顺利进行。
以下是在前期准备阶段需要注意的安全要求:1.1 工程方案在确定工程方案时,必须充分考虑跨越架的结构类型、尺寸和安装方式等。
同时,需要考虑到线路的工作电压、电流负荷和环境要求等因素。
确保工程方案的合理性和可行性,以降低施工过程中的安全风险。
1.2 施工环境在选择搭设电力跨越架的位置时,必须充分评估施工环境的安全性。
避免选择存在隐患的区域,如地势不平、土质松散的地方,以及存在高风险的地域,如高压线路附近。
同时,应严格遵守当地的相关法律法规和施工规范。
1.3 材料和设备选择优质的材料和设备是确保跨越架施工安全的重要环节。
材料和设备必须符合国家标准和相关规定,并具备防腐、耐候、抗震等性能。
在搭设电力跨越架之前,必须对材料和设备进行检测和验收,确保其质量达到要求。
2. 施工过程中的安全要求在进行电力跨越架的搭设过程中,必须严格按照操作规程和施工计划进行,确保每个步骤的安全性。
以下是在施工过程中需要注意的安全要求:2.1 施工人员施工人员必须经过专业培训并持有效证书,了解施工操作规程和安全要求。
施工人员必须佩戴合格的安全防护装备,如安全帽、安全带、防护手套等,在施工现场始终保持警觉,严禁酒后操作和违章作业。
2.2 临时设施在施工现场需要设置必要的临时设施,如围挡、临时通道、标志牌等。
这些设施应符合安全标准,能够有效防止人员误入危险区域,并提供合理的工作环境。
2.3 施工机具与设备使用施工机具和设备之前,必须进行安全检查,确保其正常工作且符合相关标准要求。
兰新第二双线甘青段(兰州铁路局管段)35kV电力线路迁改工程施工方案编制:审核:批准:甘肃润通电气化工程有限公司2015年3月24日目录一、编制依据 (1)二、工程概况 (1)三、施工项目、时间地点及配合单位 (1)3.1需要临近营业线施工的内容 (1)3.2需要停电封锁计划施工的内容 (2)四、施工组织及安排 (4)五、每处施工地点机具、材料准备情况 (4)5.1临近营业线施工所需的工具、材料 (5)5.2停电封锁点内施工所需的工具、材料 (5)六、施工方案 (6)6.1临近营业线施工方案 (6)6.2停电封锁施工方案 (11)七、施工安全和技术的保证措施 (12)7.1临近营业线施工安全措施 (12)7.2停电封锁计划内施工安全措施 (13)八、施工安全应急预案 (14)8.1安全应急预案 (14)8.2专项应急预案 (16)附件一 (22)一、编制依据1、中铁第一勘察设计院集团有限公司设计的《兰新铁路35kV电力线路迁改设计图》;2、《铁路营业线施工安全管理办法》铁运【2012】280号文;3、《兰新铁路局营业线施工安全管理实施细则》兰铁办【2013】2号文。
4、《铁路电力设计规范》TB10008-2006J660-2007。
5、《电力建设安全工作规程一第2部分:架空电力线路》(DL5009.2-2004)。
6、《铁路工程施工组织设计指南》铁建设[2009]226号;7、中国铁路总公司关于印发《铁路技术管理规程》的通知(铁总科技【2014】172号)。
二、工程概况根据中国铁路总公司关于印发《铁路技术管理规程》的通知(铁总科技【2014】172号),于2014年11月1日起执行的《铁路技术管理规程》(高速铁路部分)第184条之规定:35kV 及以下的电线路(包括通信线路、广播电视线路等)不得跨越接触网,应由地下穿过铁路进行迁改。
兰州铁路局管段共计30处35kV电力线横跨兰新客专,需进行改迁。

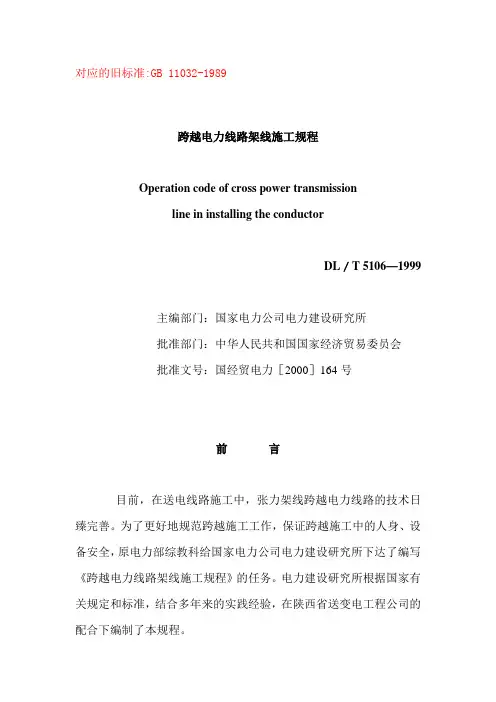

跨越电力线路架线施工规程对应的旧标准:GB 11032-1989跨越电力线路架线施工规程Operation code of cross power transmissionline in installing the conductorDL/T 5106—1999主编部门:国家电力公司电力建设研究所批准部门:中华人民共和国国家经济贸易委员会批准文号:国经贸电力[2000]164号前言目前,在送电线路施工中,张力架线跨越电力线路的技术日臻完善。
为了更好地规范跨越施工工作,保证跨越施工中的人身、设备安全,原电力部综教科给国家电力公司电力建设研究所下达了编写《跨越电力线路架线施工规程》的任务。
电力建设研究所根据国家有关规定和标准,结合多年来的实践经验,在陕西省送变电工程公司的5.1 一般规定5.2 使用金属结构跨越架的基本规定5.3 使用钢管、木质、毛竹跨越架的基本规定5.4 使用索道跨越方法的基本规定6 跨越施工工艺要求6.1 一般规定6.2 金属结构跨越架施工工艺要求6.3 钢管、木质、竹质跨越架施工工艺要求6.4 索道跨越施工工艺要求7 安全措施7.1 一般规定7.2 搭设金属结构跨越架的安全措施7.3 搭设钢管、木质、毛竹跨越架的安全措施7.4 索道跨越方法的安全措施8 主要设备、工器具管理8.1 绝缘工器具及材料的管理8.2 设备及工器具管理9 跨越带电线路施工设备、工器具及材料的检测9.1 设备及工器具检测9.2 绝缘工器具及材料的检测附录A (标准的附录) 钢丝绳有关系数表附录B (标准的附录) 标准的用词说明附录C (提示的附录) 常用表格及常用数据计算方法条文说明1 范围本规程规定了跨越电力线路的施工方法。
本规程适用于新建或改建的输电线路跨越电力线路的施工。
本规程适用于人力、机械牵引及张力架线的跨越施工。
跨越铁路、公路、河流、通信线路以及其他障碍物的施工可参照本规程进行。
2 引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
电力施工方案特殊跨越施工措施在电力施工中,特殊跨越施工是指在电力线路施工过程中需要跨越道路、河流、建筑物等障碍物的情况。
这类施工涉及到较高的风险和复杂的技术要求,需要采取一系列特殊的施工措施来确保施工顺利进行、安全可靠。
下面将介绍电力施工中特殊跨越施工的措施。
一、勘察规划阶段在施工前,需要进行勘察规划工作。
首先要明确施工跨越的障碍物类型、尺寸、地形地貌等情况,以及周边环境的条件。
根据实际情况,设计合理的施工方案和施工措施。
在规划中充分考虑到施工的安全性、施工过程中对周边环境的影响等因素。
二、加固支撑结构特殊跨越施工中,搭设支撑结构是至关重要的一个环节。
在施工现场需要搭建稳固的支架或支撑结构,确保跨越线路的稳定性和安全性。
支撑结构的设计要符合相关的技术标准和规范,以及要考虑到地形地貌的特点,确保支撑结构承受跨越线路的重量,并充分考虑到外部因素对支撑结构的影响。
三、安全防护措施在特殊跨越施工中,安全是首要考虑的因素。
需要设置必要的安全防护措施,避免事故发生。
施工现场应设置明显的警示标识,制定安全管理规定,并全面落实安全生产责任制。
施工人员要严格按照操作规程进行操作,确保施工过程中的安全。
四、检查验收和监控特殊跨越施工结束后,需要进行检查验收和监控工作。
检查验收工作主要是检查跨越线路的安全性、支撑结构的稳固性等情况,并及时进行修复和加固。
监控工作主要是利用现代化设备对跨越线路进行实时监控,及时发现问题并进行处理。
综上所述,电力施工中特殊跨越施工需要采取一系列特殊的施工措施来确保施工的顺利进行和安全可靠。
通过勘察规划阶段、加固支撑结构、安全防护措施、检查验收和监控等环节的综合管理,可以有效降低特殊跨越施工过程中的风险,保障施工的顺利完成。
浅析输电线路跨越电气化铁路施工安全管控技术要点近年来,随着社会的高速发展,铁路网、公路网建设迅速,输电线路建设过程中跨越施工日益增多,存在较高的安全风险,需制定完备的施工方案进行安全管控。
本文主要以梅州110kV梅江东线路工程跨越漳龙铁路施工为例,阐述高压输电线路跨越电气化铁路施工的安全保障措施。
关键字:输电线路;电气化铁路;安全措施;一、输电线路跨越电气化铁路施工的安全要求1、跨越架搭、拆及封网前,应提前与铁路设备管理单位联系,按铁路设备管理单位人员要求指导地方电力部门作业人员施工。
施工前应对施工人员进行铁路安全知识教育。
2、严禁在铁路护栏内堆放材料和工具,封锁点外严禁施工人员擅自进入铁路护栏。
不得将金属物扔在铁轨上,以免造成铁路信号故障,造成运行事故,不带红色安全帽,不使用红旗,防止列车误认信号。
3、封网过程中,张力侧和牵引侧的绳索控制人员,应注意不得使绳索过紧或过松,避免接触电气化铁路接触网。
封顶绳索通过铁路时,要在铁路跨越点两侧1000m处设专人持报话机进行瞭望,通报列车通过情况,发现列车驶进和通过跨越点时,各种绳索暂时停止牵引,并保持对接触网2m以上安全距离。
封网承力绳张力要合适,不良天气等(如雷雨,大风)等过程中及过后,对封顶网及时进行检查、调整。
封顶网安装好后与铁路接触网垂直高度不小于5m,以保证铁路接触网供电线与跨越网的安全。
4、绝缘绳、网与导线、地线的最小垂直距离在事故状态下(跑线、断线)不得小于2m,在雨季施工时应考虑绝缘网受潮后驰度的增加;在多雨季节和空气潮湿情况下,应在封网用承力绳与架体横担连接处采取分流调节保护措施。
5、跨越铁路应根据铁路轨顶与跨越档导线悬挂点间高差、铁路轨道股数、架空线的交叉角度及铁路等级具体编制跨越施工方案。
跨越架通常采用毛竹或钢管材质的脚手架式跨越架,跨越架与铁路最小安全距离应符合相关标准。
二、梅州110kV梅江东至白宫线路工程跨越电气化铁路施工案例(一)工程概况:110kV梅江东至白宫线路架设,新建同塔双回架空线路2×7.5km,需进行跨越电气化铁路施工作业,跨越点为漳龙铁路K231+276m处,位于D21-D22塔档内,跨越档距654m。
对应的旧标准:GB 11032-1989跨越电力线路架线施工规程Operation code of cross power transmissionline in installing the conductorDL/T 5106—1999主编部门:国家电力公司电力建设研究所批准部门:中华人民共和国国家经济贸易委员会批准文号:国经贸电力[2000]164号前言目前,在送电线路施工中,张力架线跨越电力线路的技术日臻完善。
为了更好地规范跨越施工工作,保证跨越施工中的人身、设备安全,原电力部综教科给国家电力公司电力建设研究所下达了编写《跨越电力线路架线施工规程》的任务。
电力建设研究所根据国家有关规定和标准,结合多年来的实践经验,在陕西省送变电工程公司的配合下编制了本规程。
本规程的部分内容与《电力建设安全工作规程》(架空电力线路部分)、《电业安全工作规程》(电力线路部分)中的相关内容是一致的。
本规程采用的常用数据计算方法、常用数据在附录中列出。
本规程的附录A、附录B是标准的附录。
本规程的附录C是提示的附录。
本规程由国家电力公司电力建设研究所提出。
本规程由国家经济贸易委员会电力司归口。
本规程主要起草单位:国家电力公司电力建设研究所。
本规程参加起草单位:陕西省送变电工程公司。
本规程主要起草人:高金钟、张冲、胡凤英、喻进、崔赤、王克英。
本规程由国家电力公司电力建设研究所负责解释。
目录前言1 范围2 引用标准3 总则4 术语5 应用跨越架的基本规定5.1 一般规定5.2 使用金属结构跨越架的基本规定5.3 使用钢管、木质、毛竹跨越架的基本规定5.4 使用索道跨越方法的基本规定6 跨越施工工艺要求6.1 一般规定6.2 金属结构跨越架施工工艺要求6.3 钢管、木质、竹质跨越架施工工艺要求6.4 索道跨越施工工艺要求7 安全措施7.1 一般规定7.2 搭设金属结构跨越架的安全措施7.3 搭设钢管、木质、毛竹跨越架的安全措施7.4 索道跨越方法的安全措施8 主要设备、工器具管理8.1 绝缘工器具及材料的管理8.2 设备及工器具管理9 跨越带电线路施工设备、工器具及材料的检测9.1 设备及工器具检测9.2 绝缘工器具及材料的检测附录A (标准的附录) 钢丝绳有关系数表附录B (标准的附录) 标准的用词说明附录C (提示的附录) 常用表格及常用数据计算方法条文说明1 范围本规程规定了跨越电力线路的施工方法。
工程项目:
铁路六景至邕宁10kV 自闭线跨越伶龙903 那兰线放线施工工程
施工方案
审核:
编写:
施工单位:中铁二局电务公司黎邕项目部
2008年1月2日
一、工程概况:
1 工程名称:铁路沙江至邕宁10KV 自闭线跨越10KV 伶龙903 那兰线施工工程
2 工作地点:
①10KV 伶龙903 那兰线李坡农排支线1#——2#杆
②10KV 伶龙903 那兰线49#——50#杆
③10KV 伶龙903 那兰线70#——71#杆
④10KV 伶龙903 那兰线84#——85#杆
3、工作范围和内容:
新建铁路沙江至邕宁10KV 自闭线 4 处跨越伶龙10KV 线路及分
支线(李坡农排支线)放线工程
工作范围平面图
注:1、“.... ”为将施工的自闭10KV线路,“ ------ ”为地方伶龙903(10KV)那兰线路及李坡农排支线线路。
2、在伶龙903那兰线26#杆至903那兰线27#档内挂接地线一组;
在李坡农排支线2 #至3 #杆档内挂接地线一组;在伶龙903那兰线
85#杆至903那兰线86#档内挂接地线一组,接地线共3组。
二、施工组织:
1工作负责人:舒西胜
2现场安全员:杜刚
3停电联系人:梁泽枢
4施工班组:黎邕项目第二作业队
三、施工计划及进度:
1、2008年1月7日8:00至18:30分对伶龙903那兰线4处跨越放线施工
四、技术措施:
1、当天工作必须按照,《<电力安全工作规程》的有关规定进行施工;
2、工作质量必须达到《电力线路运行技术规程》的要求;
五、停电计划:
1、在2008年1月7日上午8时至下午18时30分进行停电放线作业,
停电具体时间以工作票为准。
六、危险点分析及安全措施
七、文明生产:
1、在施工过程中注意各种交叉跨越的线路,不得弄伤、弄断各种交叉跨
越的线路。
2、施工完毕,将现场的各种扎线线头清理干净,不得遗留在现场。
3、工作结束后,必须要清点施工工具是否齐全,不得遗失。
、工作班前
会:
以上几点工作班组成员听清楚后请签名:
工作班后会:
_____________________ 危险点控制措施表
施工人员代表签名:。
