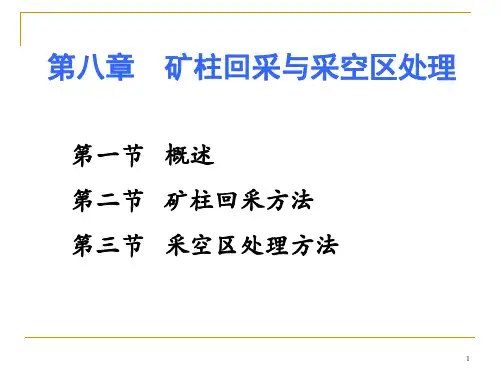

第八章矿柱回采与采空区处理
- 格式:ppt
- 大小:536.00 KB
- 文档页数:45

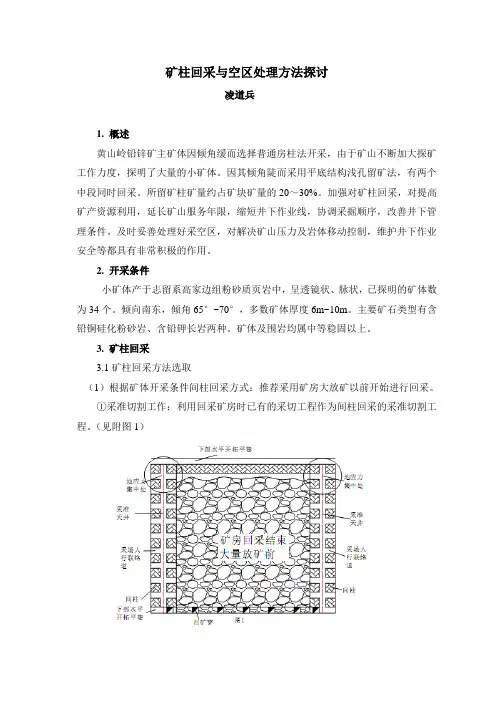

矿柱回采与空区处理方法探讨凌道兵1. 概述黄山岭铅锌矿主矿体因倾角缓而选择普通房柱法开采,由于矿山不断加大探矿工作力度,探明了大量的小矿体。
因其倾角陡而采用平底结构浅孔留矿法,有两个中段同时回采。
所留矿柱矿量约占矿块矿量的20~30%。
加强对矿柱回采,对提高矿产资源利用,延长矿山服务年限,缩短井下作业线,协调采掘顺序,改善井下管理条件。
及时妥善处理好采空区,对解决矿山压力及岩体移动控制,维护井下作业安全等都具有非常积极的作用。
2. 开采条件小矿体产于志留系高家边组粉砂质页岩中,呈透镜状、脉状,已探明的矿体数为34个。
倾向南东,倾角65°~70°,多数矿体厚度6m~10m。
主要矿石类型有含铅铜硅化粉砂岩、含铅钾长岩两种。
矿体及围岩均属中等稳固以上。
3. 矿柱回采3.1矿柱回采方法选取(1)根据矿体开采条件间柱回采方式:推荐采用矿房大放矿以前开始进行回采。
①采准切割工作:利用回采矿房时已有的采切工程作为间柱回采的采准切割工程。
(见附图1)附图1②回采工艺:在采准天井内的人行联络平巷中施工中深扇形炮孔,采取在人行井联络道为中心由远而近地进行凿岩。
采取分层爆破,分层高以矿房回采时分层联络道的高度为主,一次性在各分层联络道内将炮孔施工完毕后,然后进行分层爆破。
分层爆破装药时在第一次爆破后的矿堆上进行。
爆破时一次爆破的炮孔控制在15~20个以内,最小抵抗线取0.8米,大块率应控制在20%以内。
对靠上部中段的间柱地应力集中处保留顶柱10~15m不予回采的方法支承上部围岩的压力。
(见附图1)钻孔布置见附图2、3 。
附图2附图3③出矿方式:采取人工搬运至矿车后,人工运至中段主分支溜矿井下到主运输中段,由主运中段用电机车运到选矿厂。
人工出矿时跟采场出矿相同,出矿量约为采矿量的三分之一后,进行下一次的装药爆破工作。
爆破后进行装药时需进行局部通风工作。
(2)根据Ⅳ1矿体开采条件顶柱回采方式:推荐采用上部中段矿房和间柱回采基本完毕后开始进行回采。
5.方茴说:“那时候我们不说爱,爱是多么遥远、多么沉重的字眼啊。
我们只说喜欢,就算喜欢也是偷偷摸摸的。
”6.方茴说:“我觉得之所以说相见不如怀念,是因为相见只能让人在现实面前无奈地哀悼伤痛,而怀念却可以把已经注定的谎言变成童话。
”7.在村头有一截巨大的雷击木,直径十几米,此时主干上唯一的柳条已经在朝霞中掩去了莹光,变得普普通通了。
8.这些孩子都很活泼与好动,即便吃饭时也都不太老实,不少人抱着陶碗从自家出来,凑到了一起。
9.石村周围草木丰茂,猛兽众多,可守着大山,村人的食物相对来说却算不上丰盛,只是一些粗麦饼、野果以及孩子们碗中少量的肉食。

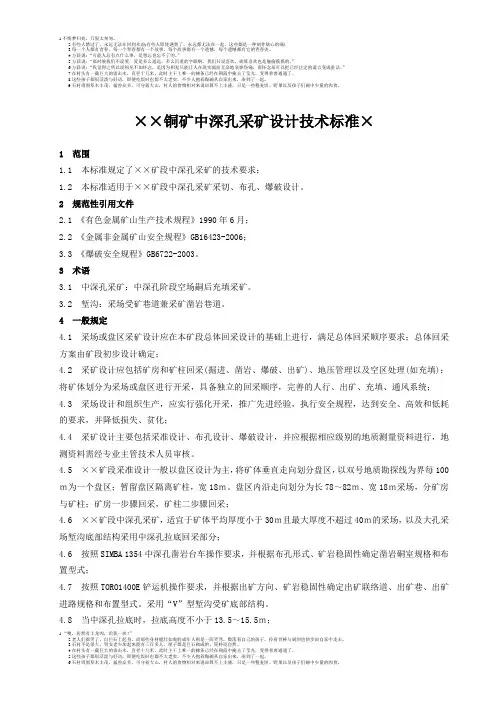

××铜矿中深孔采矿设计技术标准×1 范围1.1 本标准规定了××矿段中深孔采矿的技术要求;1.2 本标准适用于××矿段中深孔采矿采切、布孔、爆破设计。
2 规范性引用文件2.1 《有色金属矿山生产技术规程》1990年6月;2.2 《金属非金属矿山安全规程》GB16423-2006;3.3 《爆破安全规程》GB6722-2003。
3 术语3.1 中深孔采矿:中深孔阶段空场嗣后充填采矿。
3.2 堑沟:采场受矿巷道兼采矿凿岩巷道。
4 一般规定4.1 采场或盘区采矿设计应在本矿段总体回采设计的基础上进行,满足总体回采顺序要求;总体回采方案由矿段初步设计确定;4.2 采矿设计应包括矿房和矿柱回采(掘进、凿岩、爆破、出矿)、地压管理以及空区处理(如充填);将矿体划分为采场或盘区进行开采,具备独立的回采顺序,完善的人行、出矿、充填、通风系统;4.3 采场设计和组织生产,应实行强化开采,推广先进经验,执行安全规程,达到安全、高效和低耗的要求,并降低损失、贫化;4.4 采矿设计主要包括采准设计、布孔设计、爆破设计,并应根据相应级别的地质测量资料进行,地测资料需经专业主管技术人员审核。
4.5 ××矿段采准设计一般以盘区设计为主,将矿体垂直走向划分盘区,以双号地质勘探线为界每100m为一个盘区;暂留盘区隔离矿柱,宽18m。

矿柱回收管理制度模版第一章总则第一条为加强矿柱回收管理,规范矿柱回收行为,维护矿柱资源的可持续利用,根据国家相关法律法规,制定本管理制度。
