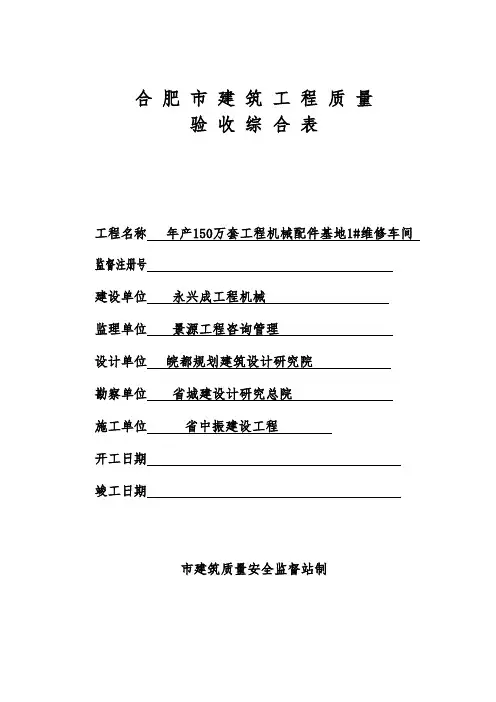

合肥市建筑工程质量验收综合表工程名称年产150万套工程机械配件基地1#维修车间监督注册号建设单位永兴成工程机械监理单位景源工程咨询管理设计单位皖都规划建筑设计研究院勘察单位省城建设计研究总院施工单位省中振建设工程开工日期竣工日期市建筑质量安全监督站制关于新版质量验收综合表的使用说明为配合新版建筑工程施工质量验收规在我市的贯彻实施,统一和规我市房屋建筑工程质量的验收行为,根据中华人民国国家标准GB50300-2013《建筑工程施工质量验收统一标准》和省建设厅建管【2002】259号文件《关于印发“省房屋建筑工程和市政基础设施工程竣工验收与备案管理规定”的通知》规定,编制本综合表。
本综合表涵盖了从开工到竣工的整个建设过程中重要专业分项、主要分部及单位(子单位)工程质量的验收记录及结论,是工程质量归档资料的主干。
本表一式五份,由施工单位提供并保管。
工程竣工验收后,建设(监理)、施工、质监等单位各留存一份。
本综合表适用于地区(含开发区)的房屋建筑工程的质量验收,原综合验收表同时废止。
本表与有关专业规质量验收表、《工程质量竣工验收报告》等配套使用。
本综合表自二〇一六年十月起使用。
本综合表具体容由市建筑质量安全监督站负责解释。
目录施工现场质量管理检查记录说明:本表由施工单位填写,总监理工程师(建设单位负责人)进行检查,并做出检查结论,符合要求后方可开工。
分部分项工程分包情况一览表说明:建设单位严禁支解发包。
计量、测量仪器的检定情况说明:本表可根据现场实际使用仪器情况填写,填写容为仪器的生产厂家、规格型号、检测单位、检测报告编号和使用有效期等。
主要施工方案目录相应的施工方案。
设计方案专家论证记录2、参建各方的人员不得以专家身份参加专家论证会。
施工方案专家论证记录2、参建各方的人员不得以专家身份参加专家论证会。
深基坑支护工程验收记录说明:本表验收结论由建设(监理)单位根据验收时各方一致意见如实填写,各方责任主体均应签字盖章。
合肥市建筑工程质量标准化图册合肥市建筑工程质量安全监督站编第一章外墙外保温施工1.外墙面基层处理2.界面砂浆3.无机玻化微珠保温系统施工3. 1贴灰饼3. 2无机玻化微珠保温砂浆施工3. 3底层抗裂砂浆及耐碱网格布施工3.4锚栓安装3. 5面层聚合物抗裂砂浆施工3. 6外墙外保温的飘窗、空调板、窗台、窗眉、腰线、雨蓬等水平凸出构件的根部防水质量控制要点3. 7外墙保温的分格缝质量控制要点3. 8外窗框边保温质量控制要点3. 9托架设置3.10外墙外保温落水管、空调冷凝水管、避雷带等固定点质量控制4.幕墙饰面岩棉板外墙外保温系统施工4.1岩棉板安装4. 2安装第一批锚栓4.3底层聚合物抗裂胶浆施工4.4安装第二批锚栓并施工面层抗裂胶浆第二章外门窗工程1.安装条件1. 1洞口施工及其尺寸偏差2.2门窗框与洞口间的缝隙要求1.3主体结构验收2.4材料验收3.5三性试验2.铝合金窗安装2.1铝合金窗框的安装2.2铝合金窗框与墙体间伸缩缝的处理4.3铝合金窗扇及玻璃安装3.塑钢窗安装3.1塑钢窗框的安装3.2塑钢窗框与墙体间伸缩缝的处理5.3塑钢窗扇及玻璃安装6.五金件安装7..成品保护第三章防水工程1.屋面卷材防水1.1卷材的贮运、保管和检验L2基层处理1. 3细部处理1. 4卷材施工1. 5保护层的施工1. 6细部构造第一章外墙外保温施工1.外墙面基层处理1.1外装饰工程施工前,各预留洞应封堵完毕。
砖墙处预留洞应采用强度等级不低于C20细石混凝土封堵,混凝土剪力墙预留洞应采用比原剪力墙高一强度等级的细石混凝土封堵,封堵后的细石混凝土应与墙面和混凝土面平齐。
图11.2墙体与混凝土梁、柱交接处应设置热镀锌电焊网,应铺贴平整, 固定牢固,与基层间隙不大于5 nim,加强网宽度不小于500 mm。
1.3外墙面基层结构的质量缺陷按以下程序处理完毕:1、将基层墙面的灰尘、污垢、油渍及残留灰块等清理干净;2、基层表面凸起物210mm应铲平,对蜂窝、麻面、露筋、疏松等部位应清理至坚固处,用1: 3水泥砂浆或细石混凝土分层补平, 清除外露钢筋头和铅丝头等;3、低凹处用防水砂浆分层补平;4、墙面使用20-25mm防水砂浆找平。
合肥市建筑工程质量标准化图册( 一) 合肥市建筑工程质量安全监督站编目录第一章外墙外保温施工1.外墙面基层处理2.界面砂浆3.无机玻化微珠保温系统施工3.1贴灰饼3.2无机玻化微珠保温砂浆施工3.3底层抗裂砂浆及耐碱网格布施工3.4锚栓安装3.5面层聚合物抗裂砂浆施工3.6外墙外保温的飘窗、空调板、窗台、窗眉、腰线、雨蓬等水平凸出构件的根部防水质量控制要点3.7外墙保温的分格缝质量控制要点3.8外窗框边保温质量控制要点3.9托架设置3.10外墙外保温落水管、空调冷凝水管、避雷带等固定点质量控制4.幕墙饰面岩棉板外墙外保温系统施工4.1岩棉板安装4.2安装第一批锚栓4.3底层聚合物抗裂胶浆施工4.4安装第二批锚栓并施工面层抗裂胶浆第二章外门窗工程1.安装条件1.1洞口施工及其尺寸偏差1.2门窗框与洞口间的缝隙要求1.3主体结构验收1.4材料验收1.5三性试验2.铝合金窗安装2.1铝合金窗框的安装2.2铝合金窗框与墙体间伸缩缝的处理2.3铝合金窗扇及玻璃安装3.塑钢窗安装3.1塑钢窗框的安装3.2塑钢窗框与墙体间伸缩缝的处理3.3塑钢窗扇及玻璃安装4.五金件安装5.成品保护第三章防水工程1.屋面卷材防水1.1卷材的贮运、保管和检验1.2基层处理1.3细部处理1.4卷材施工1.5保护层的施工1.6细部构造第一章外墙外保温施工1.外墙面基层处理1.1外装饰工程施工前, 各预留洞应封堵完毕。
砖墙处预留洞应采用强度等级不低于C20细石混凝土封堵, 混凝土剪力墙预留洞应采用比原剪力墙高一强度等级的细石混凝土封堵, 封堵后的细石混凝土应与墙面和混凝土面平齐。
图11.2墙体与混凝土梁、柱交接处应设置热镀锌电焊网, 应铺贴平整, 固定牢固, 与基层间隙不大于5㎜, 加强网宽度不小于500㎜。
1.3外墙面基层结构的质量缺陷按以下程序处理完毕:1、将基层墙面的灰尘、污垢、油渍及残留灰块等清理干净;2、基层表面凸起物≥10mm应铲平, 对蜂窝、麻面、露筋、疏松等部位应清理至坚固处, 用1: 3水泥砂浆或细石混凝土分层补平, 清除外露钢筋头和铅丝头等;3、低凹处用防水砂浆分层补平;4、墙面使用20-25mm防水砂浆找平。

合肥市建筑工程质量验收综合表工程名称监督注册号建设单位监理单位设计单位勘察单位施工单位开工日期竣工日期合肥市建筑质量安全监督站制关于新版质量验收综合表的使用说明为配合新版建筑工程施工质量验收规范在我市的贯彻实施,统一和规范我市房屋建筑工程质量的验收行为,根据中华人民共和国国家标准GB50300-2013《建筑工程施工质量验收统一标准》和安徽省建设厅建管【2002】259号文件《关于印发“安徽省房屋建筑工程和市政基础设施工程竣工验收与备案管理规定”的通知》规定,编制本综合表。
本综合表涵盖了从开工到竣工的整个建设过程中重要专业分项、主要分部及单位(子单位)工程质量的验收记录及结论,是工程质量归档资料的主干。
本表一式五份,由施工单位提供并保管。
工程竣工验收后,建设(监理)、施工、质监等单位各留存一份。
本综合表适用于合肥地区(含开发区)的房屋建筑工程的质量验收,原综合验收表同时废止。
本表与有关专业规范质量验收表、《工程质量竣工验收报告》等配套使用。
本综合表自二〇一六年十月起使用。
本综合表具体内容由合肥市建筑质量安全监督站负责解释。
《合肥市建筑工程质量验收综合表》(2016年版)修改说明随着中华人民共和国国家标准GB50300-2013《建筑工程施工质量验收统一标准》等相关规范的实施,我站对2008年版《合肥市建筑工程质量验收综合表》进行了修订。
修订的主要内容是:1、施工现场质量管理检查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录A进行修订;2、地基与基础分部工程验收记录根据《建筑工程施工质量验收统一标准》GB50300-2013第6.0.3条规定增加了勘察单位参加地基与基础分部工程验收;3、单位(子单位)工程质量控制资料核查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H.0.1-2进行修订;4、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H.0.1-3进行修订;5、单位(子单位)工程观感质量检查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H.0.1-4进行修订;6、住宅工程质量分户验收汇总表,根据《安徽省住宅工程质量分户验收实施细则》建质〔2010〕92号附表2修订;7、单位(子单位)工程质量竣工验收记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H.0.1-1进行修订,根据第6.0.6条规定增加了勘察单位参加单位工程验收;依据《建筑工程施工质量验收统一标准》GB50300-2013,建造师统一修改为施工单位项目负责人。
合肥市建筑工程质量监理单位设计单位勘察单位施工单位关于新版质量验收综合表的使用说明为配合新版建筑工程施工质量验收规范在我市的贯彻实施,统一和规范我市房屋建筑工程质量的验收行为,根据中华人民共和国国家标准GB50300-2013《建筑工程施工质量验收统一标准》和安徽省建设厅建管【2002】259号文件《关于印发“安徽省房屋建筑工程和市政基础设施工程竣工验收本综合表具体内容由合肥市建筑质量安全监督站负责解释。
5、单位(子单位)工程观感质量检查记录,根据6、住宅工程质量分户验收汇总表,根据《安徽省住宅工程质量分户验收实施细则》建质〔2010〕92号附表2修订;7、单位(子单位)工程质量竣工验收记录,根据6.0.6条规定增加了勘察单位参加单位工程验收;依据《建筑工程施工质量验收统一标准》GB50300-2013,建造师统一修改为施工单位项目负责人。
为了提高验收综合表质量,请各单位在执行过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料反馈给合肥市建筑质量安全监督站分部分项工程分包情况一览表说明:建设单位严禁支解发包。
计量、测量仪器的检定情况说明:本表可根据现场实际使用仪器情况填写,填写内容为仪器的生产厂家、规格型号、检测单位、检测报告编号和使用有效期等。
主要施工方案目录相应的施工方案。
设计方案专家论证记录2、参建各方的人员不得以专家身份参加专家论证会。
施工方案专家论证记录2、参建各方的人员不得以专家身份参加专家论证会。
深基坑支护工程验收记录说明:本表验收结论由建设(监理)单位根据验收时各方一致意见如实填写,各方责任主体均应签字盖章。
基槽(坑)验收记录说明:本表验收结论由建设(监理)单位根据验收时各方一致意见如实填写,各方责任主体均应签字盖章。
桩基工程验收记录说明:本表验收结论由建设(监理)单位根据验收时各方一致意见如实填写,各方责任主体均应签字盖章。
地基与基础分部工程验收记录说明:本表验收结论由建设(监理)单位根据验收时各方一致意见如实填写,各方责任主体均应签字盖章。
合肥市建筑工程质量验收综合表工程名称ﻩ监督注册号ﻩ建设单位监理单位ﻩ设计单位ﻩ勘察单位ﻩ施工单位ﻩ开工日期竣工日期合肥市建筑质量安全监督站制关于新版质量验收综合表得使用说明为配合新版建筑工程施工质量验收规范在我市得贯彻实施,统一与规范我市房屋建筑工程质量得验收行为,根据中华人民共与国国家标准GB50300-2013《建筑工程施工质量验收统一标准》与安徽省建设厅建管【2002】259号文件《关于印发“安徽省房屋建筑工程与市政基础设施工程竣工验收与备案管理规定”得通知》规定,编制本综合表。
本综合表涵盖了从开工到竣工得整个建设过程中重要专业分项、主要分部及单位(子单位)工程质量得验收记录及结论,就就是工程质量归档资料得主干。
本表一式五份,由施工单位提供并保管。
工程竣工验收后,建设(监理)、施工、质监等单位各留存一份。
本综合表适用于合肥地区(含开发区)得房屋建筑工程得质量验收,原综合验收表同时废止。
本表与有关专业规范质量验收表、《工程质量竣工验收报告》等配套使用。
本综合表自二〇一六年十月起使用。
本综合表具体内容由合肥市建筑质量安全监督站负责解释。
《合肥市建筑工程质量验收综合表》(2016年版)修改说明随着中华人民共与国国家标准GB50300-2013《建筑工程施工质量验收统一标准》等相关规范得实施,我站对2008年版《合肥市建筑工程质量验收综合表》进行了修订。
修订得主要内容就就是:1、施工现场质量管理检查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录A进行修订;2、地基与基础分部工程验收记录根据《建筑工程施工质量验收统一标准》GB50300-2013第6.0.3条规定增加了勘察单位参加地基与基础分部工程验收;3、单位(子单位)工程质量控制资料核查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H、0、1-2进行修订;4、单位(子单位)工程安全与功能检验资料核查及主要功能抽查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H、0、1-3进行修订;5、单位(子单位)工程观感质量检查记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H、0、1-4进行修订;6、住宅工程质量分户验收汇总表,根据《安徽省住宅工程质量分户验收实施细则》建质〔2010〕92号附表2修订;7、单位(子单位)工程质量竣工验收记录,根据《建筑工程施工质量验收统一标准》GB50300-2013附录H、0、1-1进行修订,根据第6.0.6条规定增加了勘察单位参加单位工程验收;依据《建筑工程施工质量验收统一标准》GB50300-2013,建造师统一修改为施工单位项目负责人。
合肥市建筑工程安全质量标准化指南图册下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 引言合肥市建筑工程安全质量标准化指南图册旨在规范建筑工程的安全质量标准,提高建筑工程施工的安全水平,确保建筑物的稳定性和可靠性。

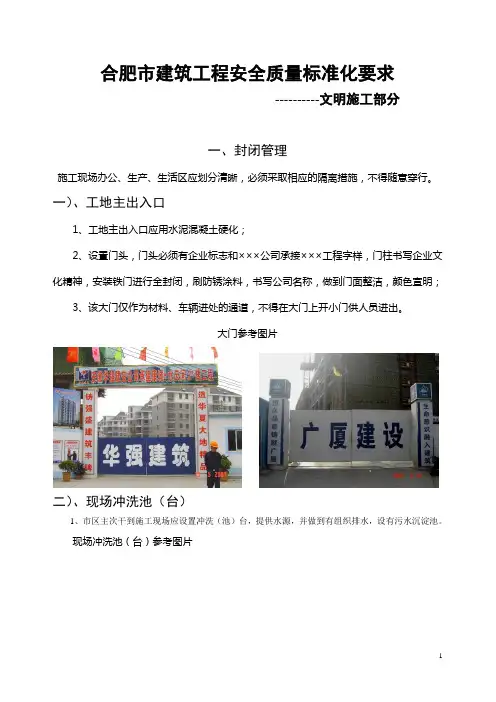

合肥市建筑工程安全质量标准化要求----------文明施工部分一、封闭管理施工现场办公、生产、生活区应划分清晰,必须采取相应的隔离措施,不得随意穿行。
一)、工地主出入口1、工地主出入口应用水泥混凝土硬化;2、设置门头,门头必须有企业标志和×××公司承接×××工程字样,门柱书写企业文化精神,安装铁门进行全封闭,刷防锈涂料,书写公司名称,做到门面整洁,颜色宣明;3、该大门仅作为材料、车辆进处的通道,不得在大门上开小门供人员进出。
大门参考图片二)、现场冲洗池(台)1、市区主次干到施工现场应设置冲洗(池)台,提供水源,并做到有组织排水,设有污水沉淀池。
现场冲洗池(台)参考图片三)、值班室1、各工地应单独设立值班室,所有进入施工现场的人员只能从值班室进入现场,值班室应设置在大门侧1—1.5米处;(参考尺寸:长×宽×高=3×3×2.8)2、值班室内应配备安全帽(3万平方米以下不少于15顶,3万平方米以上不少于25顶);3、值班室应配备专职值班人员,张贴值班制度、公司安全值班和应急电话;4、省级安全质量标准化示范工地必须配备语音提示系统;5、值班室进入施工现场侧显著位置设立安全自查镜,标明安全防护用品正确使用方法,供进入施工现场的人员检查比照;6、值班室进入施工现场明显位置应设立牌底离地高度1.5米左右的《施工现场危险源辨识牌》(辨识牌尺寸不小于1.5×2米)。
值班室布置参考图安全自查镜、危险源辨识牌参考图四)、围墙施工现场必须沿工地四周连续设置不低于2.0米的围墙,并做到美化、亮化。
宜使用彩钢板、砖砌体,围墙基础稳固,并应有防倾措施,不得使用安全网、多层木板等材料做隔离。
彩钢板围墙基础不低于20cm的砖基础,。
围墙参考图五)、一图五牌施工现场主出入口应设置工程概况牌、安全生产牌、文明施工牌、消防保卫牌、组织机构牌和施工现场平面布置图“一图五牌”,标牌尺寸和安装高度应统一(参考尺寸:1×1.5米)。
合肥市建筑工程质量验收综合表工程名称___________________________________________监督注册___________________________________________建设单位___________________________________________监理单位___________________________________________设计单位____________________________________________勘察单位____________________________________________施工单位____________________________________________开工日期____________________________________________竣工日期_____________________________________________合肥市建筑质量安全监督站制关于新版质量验收综合表的使用说明为配合新版建筑工程施工质量验收规范在我市的贯彻实施,统一和规范我市房屋建筑工程质量的验收行为,根据中华人民共和国国家标准GB50300-2013《建筑工程施工质量验收统一标准》和安徽省建设厅建管【2002】259号文件《关于印发“安徽省房屋建筑工程和市政基础设施工程竣工验收与备案管理规定”的通知》规定,编制本综合表。
本综合表涵盖了从开工到竣工的整个建设过程中重要专业分项、主要分部及单位(子单位)工程质量的验收记录及结论,是工程质量归档资料的主干。
本表一式五份,由施工单位提供并保管。
工程竣工验收后,建设(监理)、施工、质监等单位各留存一份。
本综合表适用于合肥地区(含开发区)的房屋建筑工程的质量验收,原综合验收表同时废止。
本表与有关专业规范质量验收表、《工程质量竣工验收报告》等配套使用。
合肥市建筑工程质量验收监督综合表监督注册号工程名称建设单位名称监理单位名称勘察单位名称设计单位名称施工单位名称开/竣工日期合肥市建筑工程质量监督站制关于新版建筑质量验收监督综合表的使用为配合新版建筑工程施工质量验收系列规范在我市的贯彻实施, 市房屋建筑工程质量的验收行为,根据中华人民共和国国家标准 《建筑工程施工质量验收统一标准》 和安徽省建设厅管 [2002]259号文件〈〈关于 印发“安徽省房屋建筑工程和市政基础设施工程竣工验收与备案管理规定” 的通 知〉〉规定,编制本综合表。
本综合表涵盖了从开工到竣工的整个建设过程中主 要分部及重要专业分项工程质量的验收记录及结论,是工程质量归档资料的主 干。
本表一式四份,由施工单位提供并保管。
工程竣工验收后,施工单位自留一 份,另三份分别交建设、监理、质量监督单位。
本综合表适用于合肥地区 (含开发区) 所有符合条件的房屋建筑工程的质量验 收,原综合验收表同时废止。
本表与有关专业规范质量验收表、 〈〈安徽省竣工验 收报告〉〉等配套使用。
本综合表自二 OO 三年元月一日起使用。
本综合表具体内容由合肥市建筑工程质量监督站负责解释。
统一和规范我 GB50300-2001目录施工项目质量管理检查记录施工质量管理制度 施工质量责任制主要专业工种操作上岗证书分包方资质与分包单位的质量管理制度 施工图审查情况(含修改意见) 地质勘察资料施工组织设计、施工方案及审批 企业技术(工艺)标准工程质量检验制度搅拌站及计量设置现场材料和设备进厂检验、存放与管理 合同质量要求简述:监理(建设)单位检查结论:总监理工程师(建设单位项目负责人)说明:本表由建设(监理)单位填写,必须在工程开工前填写内容,报质检站审查后方可开工。
序号检查项目 内容10 11深基坑支护工程验收记录参加验收单位基槽(坑)验收记录验收意见项 序号 目 检验批验收记录 工程定位测量放线记录引测基准轴网测量 引测基准标高测量 几何尺寸勘察单位意见: 设计单位意见: 验收结论:设计单位钢结构/网架结构工程验收记录由专业监理工程师或建设单位项目负责人填写;验收结论由建设单位根据验收各方一致意见如实填写;主体工程验收记录由专业监理工程师或建设单位项目负责人填写;验收结论由建设单位根据验收各方一致意见如实填写;验收结论由建设单位根据验收时各方一由专业监理工程师或建设单位项目专业负责人填写。
合肥市建筑工程质量标准化图册合肥市建筑工程质量安全监督站编目录第一章外墙外保温施工1.外墙面基层处理2.界面砂浆3.无机玻化微珠保温系统施工3.1贴灰饼3.2无机玻化微珠保温砂浆施工3.3底层抗裂砂浆及耐碱网格布施工3.4锚栓安装3.5面层聚合物抗裂砂浆施工3.6外墙外保温的飘窗、空调板、窗台、窗眉、腰线、雨蓬等水平凸出构件的根部防水质量控制要点3.7外墙保温的分格缝质量控制要点3.8外窗框边保温质量控制要点3.9托架设置3.10外墙外保温落水管、空调冷凝水管、避雷带等固定点质量控制4.幕墙饰面岩棉板外墙外保温系统施工4.1岩棉板安装4.2安装第一批锚栓4.3底层聚合物抗裂胶浆施工4.4安装第二批锚栓并施工面层抗裂胶浆第二章外门窗工程1.安装条件1.1洞口施工及其尺寸偏差1.2门窗框与洞口间的缝隙要求1.3主体结构验收1.4材料验收1.5三性试验2.铝合金窗安装2.1铝合金窗框的安装2.2铝合金窗框与墙体间伸缩缝的处理2.3铝合金窗扇及玻璃安装3.塑钢窗安装3.1塑钢窗框的安装3.2塑钢窗框与墙体间伸缩缝的处理3.3塑钢窗扇及玻璃安装4.五金件安装5.成品保护第三章防水工程1.屋面卷材防水1.1卷材的贮运、保管和检验1.2基层处理1.3细部处理1.4卷材施工1.5保护层的施工1.6细部构造第一章外墙外保温施工1.外墙面基层处理1.1外装饰工程施工前,各预留洞应封堵完毕。
砖墙处预留洞应采用强度等级不低于C20细石混凝土封堵,混凝土剪力墙预留洞应采用比原剪力墙高一强度等级的细石混凝土封堵,封堵后的细石混凝土应与墙面和混凝土面平齐。
图11.2墙体与混凝土梁、柱交接处应设置热镀锌电焊网,应铺贴平整,固定牢固,与基层间隙不大于5㎜,加强网宽度不小于500㎜。
1.3外墙面基层结构的质量缺陷按以下程序处理完毕:1、将基层墙面的灰尘、污垢、油渍及残留灰块等清理干净;2、基层表面凸起物≥10mm应铲平,对蜂窝、麻面、露筋、疏松等部位应清理至坚固处,用1:3水泥砂浆或细石混凝土分层补平,清除外露钢筋头和铅丝头等;3、低凹处用防水砂浆分层补平;4、墙面使用20-25mm防水砂浆找平。
对砂浆类保温墙体,使用防水砂浆找平后的基层墙体平整度、垂直度偏差应小于4mm;对板材类保温墙体,使用防水砂浆找平后的基层墙体平整度、垂直度偏差应小于2mm2.界面砂浆对要求作界面剂处理的基层应满涂界面砂浆,用滚筒或扫帚将界面砂浆均匀涂刷。
满涂界面砂浆的墙面应平整、洁净。
图2 界面砂浆施工3.无机玻化微珠保温系统施工3.1贴灰饼墙面基层处理、找平后应采用同类保温材料做好灰饼,灰饼厚度不小于保温层设计厚度,纵横间距不大于2m。
每一检验批灰饼施工完毕,由建设、监理、施工单位对灰饼数量、厚度验收合格,方可进行保温浆料施工。
3.2无机玻化微珠保温砂浆施工3.2.1无机玻化微珠保温砂浆要分遍抹灰,每遍间隔时间应在24小时以上(当在寒冷或潮湿的气候下施工时,应适当延长间隔时间)。
3.2.2后一遍施工厚度要比前一遍施工厚度小,每遍施工厚度不宜超过15mm。
3.2.3抹底层无机玻化微珠保温砂浆时,要压紧压实(尤其在砖缝处),以保证保温层与基层粘结牢固。
3.2.4抹最后一层无机玻化微珠保温砂浆应达到灰饼厚度,并用大杠搓半,门窗、洞口、垂直平整度应达到质量要求。
施工后24小时内应做好无机玻化微珠保温砂浆的自然养护,严禁水冲、撞击和振动,必要时洒水养护(视天气情况而定)。
3.2.5保温层固化干燥(一般在5-7天后或用手按不动表面的情况下进行)后方可进行抗裂保护层的施工。
图3.2 保温砂浆施工3.3底层抗裂砂浆及耐碱网格布施工3.3.1涂料施工前,应先将门、窗洞口的耐碱网格布翻包边做好,同时在门窗洞口四角应各做一块200mm*300mm附加普通型耐碱网格布,铺贴方向为45°。
完成上述工序后方可粘贴大面上的耐碱网格布。
3.3.2大面积耐碱网格布粘贴:在抗裂砂浆可操作时间内,将裁剪好的耐碱网格布铺贴在第一层抗裂砂浆上,并将弯曲的一面朝里,沿水平方向绷直铺平,用抹刀边缘抹压铺展固定,将耐碱网格布压入底层抗裂砂浆中。
然后由中间向上下、左右方向将面层抗裂砂浆抹平整,确保网格布粘贴牢固、表面平整,砂浆涂抹均匀。
耐碱网格布铺贴应满足以下质量要求:1、耐碱网格布搭接宽度不小于100mm;2、耐碱网格布不得褶皱、空鼓、翘边,严禁干茬搭接;3、耐碱网格布铺贴完毕、经检查合格后方可抹第二遍抗裂砂浆,并将耐碱网格布包覆于抗裂砂浆之中,抗裂砂浆面层的平整度和垂直度应符合规范要求。
3.3.3首层墙面应在抗裂砂浆中布置双道耐碱网格布,应先铺贴加强型耐碱网格布,加强型耐碱网格布铺贴应采用对接,抹砂浆后进行普通型耐碱网格布铺贴,普通型耐碱网格布铺贴应采用搭接,并禁止干搭接。
两层网格布之间抗裂砂浆应饱满,严禁干贴。
图3.3 附加耐碱网格布3.4锚栓安装3.4.1待底层抗裂砂浆稍干硬至可触碰时安装第锚栓。
3.4.2当涂料饰面的高度小于等于60m时,锚栓不少于4个/㎡;高度大于60m且小于等于100m时,锚栓不少于6个/㎡;高度大于100m 时,应有专项设计,施工方案应进行论证。
3.4.3当面砖饰面的高度小于等于20m时,锚栓不少于5个/㎡;高度大于20m且小于等于40m时,锚栓不少于7个/㎡;高度大于40m 时,应有专项设计,施工方案应进行论证。
3.4.4锚栓锚入混凝土基层长度应≥25㎜,锚入砌体基层长度应≥50㎜,用在空心砖、多孔砖、空心砌块墙体时应采用带有回拧打结功能的锚栓。
3.5面层聚合物抗裂砂浆施工抗裂砂浆面层抹灰必须在最后一遍保温层充分凝固后进行,一般在5-7天后或用手按不动表面的情况下进行。
抗裂砂浆工时,同时在檐口、窗台、阳台、压顶以及凸出墙面的顶面做出坡度,下面应做出滴水槽或滴水线,并做好防水处理。
涂料饰面的抗裂砂浆防护层厚度控制在3~6㎜,面砖饰面的抗裂砂浆防护层厚度控制在5~8㎜。
图3.5 抗裂砂浆施工3.6外墙外保温的飘窗、空调板、窗台、窗眉、腰线、雨蓬等水平凸出构件的根部防水质量控制要点3.6.1飘窗、空调板等水平凸出构件与墙交接处应有强度不低于C20、高度不低于200㎜的混凝土翻边。
3.6.2窗台、窗眉、阳台、雨蓬、腰线和挑檐等处粉刷的排水坡度不应小于2%,且不小于10mm。
3.6.3先施工水平凸出构件上表面保温层,再施工墙面保温层。
保温层的交接缝应严密。
3.6.4水平构件保温层耐碱网格布交接缝处应整片铺设,并与墙面耐碱网格布搭接不少于200㎜宽,且位于墙面耐碱网格布内侧,按要求施工锚栓和抗裂砂浆。
3.6.5在水平构件与墙面保温层交接缝处采用防水耐候胶封打密实,防水耐候胶与水平面和垂直面的胶结面宽度均不少于10㎜。
图3.6水平构件细部做法3.7外墙保温的分格缝质量控制要点3.7.1保温层应设置分格缝,分格缝间距不大于6m,其中女儿墙内侧及压顶粉刷的分格缝间距不宜大于3m。
3.7.2分格缝的缝宽宜为20mm,缝深为保温层厚度。
缝内嵌填聚乙烯泡沫棒背衬并用防水耐候胶密封平整或防水耐候胶密封平整后采用成品分隔条嵌填。
3.7.3嵌填分隔条时,在分格缝中以及上下250㎜宽满抹抹抗裂砂浆,将宽度不小于400㎜的耐碱网格布和分隔条一同压入分格缝中。
最后施工大面耐碱网格布和抗裂砂浆。
图3.7分格缝做法3.8外窗框边保温质量控制要点3.8.1门窗四周保温层厚度为20㎜,设计为板材保温材料时,可采用无机保温砂浆代替。
3.8.2窗台与保温系统成熟面的缝隙为5~8㎜。
3.8.3在门窗框边缝内嵌填弹性闭孔材料,外溢的部分塞入缝内,不得用刀割除。
3.8.4门窗框边采用防水耐候密封胶封打,两个胶结面宽度均不少于10㎜。
图3.8.1门窗侧边做法图3.8.2门窗头做法图3.8.3窗台做法3.9托架设置3.9.1面砖饰面外保温系统应设置防腐专用托架。
高度小于等于20m 时,每2层设置一道,且竖向间距不大于7m;高度大于20m且小于等于40m时,每层设置一道,且竖向间距不大于3.5m。
3.9.2涂料饰面和面砖饰面的建筑物600㎜高勒脚处应设置防腐专用托架。
托架均应采用长度不小于100㎜的M10膨胀锚栓固定,固定间距不大于500㎜。
托架支承面应凹于装饰面15㎜,并用抗裂砂浆嵌实。
图3.9专用托架做法3.10外墙外保温落水管、空调冷凝水管、避雷带等固定点质量控制3.10.1落水管管卡、空调冷凝水管管卡、避雷带立柱应在找平层施工完成后随即应进行。
3.10.2各固定件应与基层固定牢固,不得采用直接钉入或加木楔固定的方式固定。
3.10.3所有外露件与墙面交接缝应采用防水耐候胶密封处理。
4.幕墙饰面岩棉板外墙外保温系统施工4.1岩棉板安装4.1.1在门窗洞口、幕墙顶部、结构变形缝、勒脚等处的保温层终端部位均应在粘贴岩棉板前,先行粘贴翻包用的窄幅160级耐碱网格布,其压入岩棉板和翻包尺寸均不小于100mm;4.1.2粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整,清洁,潮湿。
表面是否不平整,有污染的岩棉板不得使用;4.1.3岩棉板应自下而上沿水平方向铺贴,上下排之间应错缝1/2板长,局面最小错缝不应小于200mm;墙角岩棉板应交错互锁,并保证墙角垂直度;门窗洞口岩棉板拼缝不得留在门窗洞口的四角处,应用整块岩棉板切割成型,岩棉板接缝应离开洞口角部至少200mm;4.1.4岩棉板应采用满粘法。
抹完胶粘剂后,应先将岩棉板下端与找平层粘贴,然后自下而上均匀挤压、滑动就位。
粘贴时应轻柔,并随时用2m靠尺检查平整度、垂直度。
清除板边溢出的胶粘剂、板的侧边不得有胶。
相邻岩棉板应紧密对接,不得留缝,板间高差应不大于1.5mm;4.1.5局部不规则处岩棉板可现场裁切,切口与板面垂直。
墙面边角处的岩棉板最小尺寸不应小于300mm,外门窗框外侧四周可采用防水、防火性能好的保温材料做保温层,其厚度不应小于20mm。
图4.1.1岩棉板厚度检测图4.1.2岩棉板粘贴4.2安装第一批锚栓岩棉板采用胶粘剂与固定后,安装第一批锚栓,第一批锚栓数量应为设计锚栓总数的30%。
安装时,采用冲击钻钻孔,孔深应大于锚固深度10mm,岩棉塑料圆盘直径不小于10mm。
图4.2第一批塑料膨胀螺栓施工4.3底层聚合物抗裂胶浆施工4.3.1岩棉板粘贴1d~2d后,可进行抗裂防护层施工;4.3.2在外门窗洞口四角按45°方向加贴300*400mm的160级耐碱网格布;4.3.3在岩棉板上抹第一道抹面胶浆,厚度2mm~3mm,并趁湿压入160级耐碱网格布,耐碱网格布搭接宽度不小于100mm,耐碱网格布的铺贴应平整、无褶皱,不得直接铺设在岩棉板表面,不得外露、干搭接;4.3.4抹面胶浆施工完后,应检查抗裂防护层的平整度、垂直度及阴阳角方正,不符合要求的应使用抹面胶浆进行修补。
