铁路工程施工小结
- 格式:doc
- 大小:20.50 KB
- 文档页数:2
信号竣工工程施工小结尊敬的领导:经过数月的努力,我公司负责的信号竣工工程施工终于圆满完成。
在此,我向您汇报本次施工的情况,并总结一下我们的经验与教训,希望能对未来类似项目的顺利实施有所帮助。
一、项目总体情况本次信号竣工工程是针对一条铁路线路的信号系统进行升级改造,旨在提高铁路的安全性和运行效率。
整个工程包括信号设备的更换、线路的布线调试以及系统的测试验收等多个环节,涉及的范围广泛,工作量巨大。
在整个施工过程中,我们克服了种种困难,严格按照计划进行施工,并与相关部门、单位保持良好的沟通和协调,最终顺利完成了工程。
二、工程进展情况1.施工准备:我们提前进行了周密的施工计划,确定了施工方案和施工流程,分工明确,确保了各个环节的衔接顺畅。
同时,我们组织了相关人员进行专业的培训,确保他们对信号设备的安装、调试等工作具有足够的技能和经验。
2.设备调试:在安装完信号设备后,我们进行了系统的调试工作,保证每一个设备都能正常运行,并且与其他设备之间的联动衔接良好。
在调试过程中,我们严格按照规定的流程进行,确保了每一个步骤的准确性和完整性。
3.系统测试:在设备调试完成后,我们进行了系统的全面测试,模拟各种情况下的运行环境,检验系统的安全性和可靠性。
通过测试,我们发现了一些问题并及时加以解决,最终确保了系统的正常运行。
4.验收交付:在系统测试通过后,我们按照规定的程序进行了交付验收工作,相关部门对工程实施过程和成果进行了认真审查,最终签署了竣工验收文件,工程得以圆满结束。
三、经验与教训1.团队合作:本次工程中,团队成员之间的密切合作起到了关键作用,大家互相支持、相互配合,形成了良好的工作氛围。
团队的团结和协作是工程成功的关键。
2.技术水平:施工中,我们发现了一些技术难题,通过研究、学习和实践,我们逐渐掌握了解决问题的方法,提高了自身的技术水平。
技术是我们的核心竞争力,需要不断提升。
3.沟通协调:在整个施工过程中,与相关部门、单位的沟通协调非常重要,遇到问题要积极沟通,及时协调,以确保问题能够得到妥善解决。
铁路施工进展情况汇报范文
近期,我公司铁路施工工作取得了长足的进展,现将施工情况进行汇报。
首先,我们在施工前做好了充分的准备工作,包括对施工现场的勘察和测量,
以及对施工所需材料和设备的准备工作。
这些工作的有序进行为后续的施工奠定了良好的基础。
在实际施工中,我们严格按照施工计划和方案进行施工,确保施工质量和进度。
我们采用先进的施工技术和设备,提高了施工效率,同时也保证了施工质量。
在施工过程中,我们严格遵守安全生产规定,确保施工现场的安全。
此外,我们还加强了与相关部门和单位的沟通和协调,保证了施工过程中的各
项工作能够顺利进行。
我们与监理单位和设计单位保持密切联系,及时解决施工中出现的问题和困难,确保了施工的顺利进行。
在施工过程中,我们还注重了环境保护工作,采取了有效的措施减少对周边环
境的影响。
我们严格控制施工过程中产生的污染物排放,确保了施工对周边环境的影响最小化。
总的来说,我们公司铁路施工工作进展顺利,各项工作有序进行,取得了一定
的成绩。
我们将继续努力,确保施工任务按时完成,为铁路建设做出更大的贡献。
铁路施工队汇报材料总结
1. 引言
本文档旨在总结铁路施工队的汇报材料,并提供相关的信息和
结论。
2. 施工进展汇报
在过去的一段时间内,铁路施工队取得了以下进展:
- 完成了铁路线路的土地测量和勘探工作;
- 完成了铁路路基的拓宽和平整工作;
- 开始进行铁路轨道的铺设工作;
- 实现了施工进度的控制和管理。
3. 资源投入情况
为了保障施工的顺利进行,铁路施工队投入了大量的资源,包括:
- 人力资源:组织了一支高效的施工队伍,并进行了培训和指导;
- 物资资源:采购了所需的材料和设备,并进行了储备和管理;
- 财务资源:合理安排了施工预算,并进行了费用管理。
4. 安全管理措施
为确保施工过程的安全性,铁路施工队采取了以下安全管理措施:
- 建立并执行了施工安全计划,包括制定安全操作规程和安全培训;
- 定期进行安全检查和巡视,及时发现和解决安全隐患问题;
- 加强危险源管控和应急预案的制定。
5. 问题和建议
在施工过程中,铁路施工队也面临了一些问题和挑战,提出以下建议以解决这些问题:
- 提高施工效率,合理安排施工进度和资源投入;
- 加强与相关部门的沟通和协调,确保施工顺利进行;
- 增加工人的技术培训和安全意识教育,提升施工质量。
6. 总结
通过以上的汇报材料,铁路施工队取得了良好的进展,并采取了有效的措施保障施工安全。
希望能继续努力,完成项目的顺利施工,为铁路的发展做出贡献。
以上为铁路施工队汇报材料总结,供参考。
铁路工程施工小结1. 引言这份文档旨在总结铁路工程的施工过程和取得的成果。
施工小结对于进一步改进施工方法和实施类似项目非常重要。
2. 施工过程2.1 工程准备阶段在开始工程前,进行了详细的规划和筹备工作。
包括但不限于:- 完成工程设计和施工图纸的制定;- 确定所需设备和材料清单;- 招标过程,选择了有效的承包商。
2.2 实际施工工程实际施工过程中,我们按照规划和设计的要求,采取了以下步骤:- 土建工程:包括清理施工地点,进行挖掘和回填;- 铁路轨道的安装:按照要求进行轨道的组装和固定;- 电气设备的安装:完成电缆敷设和电子设备的安装;- 信号系统的安装:安装信号灯和防护装置;- 铁路通信系统的部署。
3. 成果和亮点3.1 工期控制在整个施工过程中,我们严格按照工期计划进行施工,并实行了有效的监控和管理措施。
这使得项目能够按时交付,为铁路运营的顺利启动提供了保障。
3.2 资源利用我们充分利用了现有资源,在保证施工质量的前提下,尽可能降低了成本。
这不仅体现了工程管理的合理性,也对后续类似项目提供了有价值的经验。
3.3 安全措施我们严格遵守相关的安全规范,采取了一系列安全措施,确保施工过程中没有发生重大事故。
这得益于我们在项目启动前进行的全面风险评估和周密的安全计划。
4. 改进方案根据我们在本次施工过程中的经验和教训,我们提出以下改进方案:- 进一步优化工程规划和设计,强化前期准备工作的重要性;- 加强施工现场的管理和监督,确保施工过程的顺利进行;- 推广和应用新技术和材料,提高施工效率和质量。
5. 总结铁路工程施工小结的编写不仅是对本次工程的总结和回顾,更是对未来类似项目经验的总结和积累。
通过不断改进和创新,我们将能够更好地应对类似工程挑战,提高工程质量和效益。
站台工程施工小结一、施工概况本次站台工程施工是由我公司承建的,施工地点为某市轨道交通站台。
施工内容主要包括站台地面铺设、站台设备安装、照明系统调试等工作。
本次施工计划周期为30天,总投资额为100万元。
施工过程中,我公司严格按照施工计划和施工方案进行施工,确保工程质量和安全。
二、施工过程1. 立项阶段:在施工前,我公司组织了相关人员对站台工程进行了勘察和设计,确定了施工方案和施工周期。
同时,我公司还制定了施工计划和安全方案,确保施工过程中的安全。
2. 施工准备阶段:在施工前,我公司对施工现场进行了清理和整理,准备了所需的施工机械和设备。
同时,我公司还组织了施工人员进行培训,确保施工人员具备必要的技能和资质。
3. 施工实施阶段:在施工过程中,我公司按照施工计划的要求进行了站台地面的铺设工作。
同时,我公司还对站台设备进行了安装和调试,确保站台设备正常运行。
在施工过程中,我公司严格按照相关规范和施工要求进行施工,确保工程质量。
4. 竣工验收阶段:在施工结束后,我公司组织了相关人员对站台工程进行了全面验收。
经过验收,站台工程符合相关规范和标准,实现了预期要求。
同时,我公司还对站台工程进行了定期检查和维护,确保工程质量和安全。
三、施工总结通过本次站台工程施工,我公司积累了丰富的经验,提高了施工水平和管理能力。
同时,我公司还深刻认识到在施工过程中,安全是第一要务,质量是生命。
我公司将继续加强安全管理,严格控制施工质量,确保工程顺利进行。
同时,我公司还将继续推进科技创新,提高施工效率和质量,为客户提供更优质的服务。
愿与各方携手共进,共同发展。
轨道工程施工小结一轨道工程(有碴):一、开工日期轨道工程(有碴)于二零一零年四月开工。
二、竣工日期轨道工程(有碴)于二零一零年十二月竣工。
三、正线铺设道床施工工艺1、施工准备(1)复核路基断面尺寸、平整度、高程,核实线路中线测设贯通情况,确认合格后钉设线路中桩,桩距为:直接为25米,曲线为20米,缓和曲线为10米,钉设曲线五大控制桩。
(2)按铺架进度计划和铺轨方案,编制铺设道床实施性施工组织设计。
(3)保证施工便道的畅通,严格控制道碴的质量,包括道碴的级别、材质力学性能、级配、颗粒形状与清洁度标准等,按规范规定进行取样试验,确认合格后方可使用。
使用前编制好装车及运输供应计划。
(4)落实施工所需劳力、材料和机具,检查施工机具和设备的完好状态。
2、铺底碴(1)根据线路中心线桩,按设计底碴宽度放出两侧底碴边线,设置底碴厚度控制桩。
(2)正线线路设计为双层道床,底碴为中粗砂。
底碴由汽车直接运到现场铺设,按计划的用量均匀卸车。
人工进行摊铺并拉线整形和整平,小型压路机压实。
(3)为配合铺架单位架梁铺轨,在沿线所有的桥头处30米范围内,预铺30cm厚道碴,使道床面高出桥台挡碴墙不小于5cm,并按5‰坡度做好碴面的顺接。
3、配合铺架单位铺设轨排铺设轨排由铺架单位负责,本标段正线及桥梁连续铺完。
铺轨期间我方给予积极配合,跟随轨排铺架进行重点整道,作业内容为:方正枕木,紧固配件和扣件,串实承轨处枕下底碴,消灭反超高和三角坑。
保障铺轨后列车速度达到15km/h,加强线路养护,确保工程列车安全。
4、上碴整道(1)正线上碴整道与铺架施工相配合,轨排铺设一个区段后,立即用K型列车在该区段沿线均匀卸碴,然后进行上碴整道作业。
重点整道、第一遍上碴整道、第二遍上碴整道、线路整修四道工序形成流水作业。
(2)上碴整道分两遍进行。
第一遍上碴厚度为枕下0.15~0.2米,上碴整道作业后,使工程列车速度达到25km/h。
通过5趟工程列车后,即可补满道碴进行第二遍上碴整道作业,使工程列车通过速度达到35km/h。
铁路工程安全检查小结范本一、概述本次铁路工程安全检查旨在对工程施工过程中的安全隐患进行全面排查,并提出相应的改进措施,确保施工操作的安全性和合规性。
通过本次检查,我们发现了以下问题,并提出了相应的解决方案。
二、施工现场安全问题及解决方案1. 施工场地管理不规范问题描述:施工现场杂乱无章,各项工具和材料摆放不整齐,存在安全隐患。
解决方案:加强施工现场管理,明确责任人,制定施工场地整理规范,定期进行清理整顿。
2. 施工设备维护不及时问题描述:部分施工设备出现故障或磨损现象,影响施工安全性。
解决方案:建立设备维护保养制度,规定维护保养周期及内容,加强设备巡检和定期维护。
3. 作业人员安全意识不高问题描述:部分作业人员对施工安全的重要性认识不足,存在疏忽大意的情况。
解决方案:加强安全教育培训,提高作业人员的安全意识,建立奖惩制度以激励作业人员重视施工安全。
4. 高空作业不符合安全规范问题描述:在高空作业过程中,未采取必要的安全防护措施,存在坠落风险。
解决方案:规范高空作业流程,配备必要的安全防护装备,加强对高空作业人员的培训,确保施工过程中的安全性。
5. 施工现场疏散通道不畅通问题描述:部分施工现场疏散通道被杂物堵塞,存在紧急情况下疏散困难的风险。
解决方案:保持施工现场疏散通道的畅通,并制定相应的应急预案,提高应急处置能力。
三、施工质量问题及解决方案1. 施工材料不符合标准要求问题描述:部分施工材料质量不符合国家标准要求,存在施工质量风险。
解决方案:建立材料采购管理制度,确保材料的合格性和可靠性,加强对材料质量的监督和检验。
2. 焊接工艺不完善问题描述:部分焊接工艺操作不规范,存在焊接接头质量问题。
解决方案:加强焊工培训,提高焊接操作技术水平,建立焊接工艺规范,确保焊接接头质量符合要求。
3. 施工过程中存在施工工序缺失问题描述:部分施工工序不完整,存在质量缺陷风险。
解决方案:明确施工工序,建立严格的质量验收制度,确保工程施工过程的完整性和质量可控性。

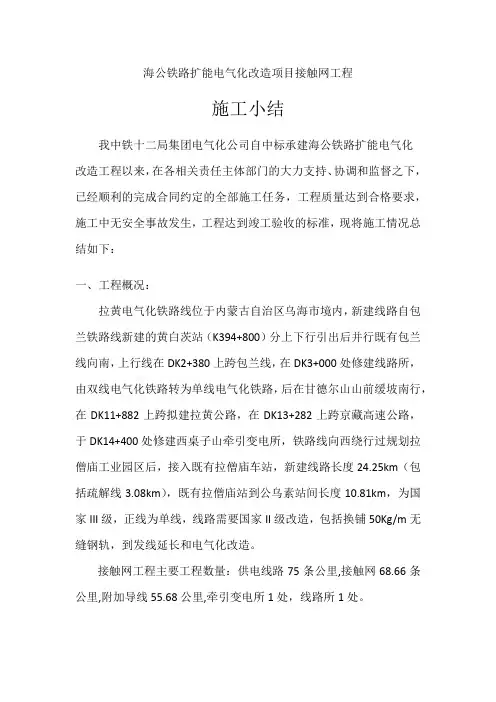

海公铁路扩能电气化改造项目接触网工程施工小结我中铁十二局集团电气化公司自中标承建海公铁路扩能电气化改造工程以来,在各相关责任主体部门的大力支持、协调和监督之下,已经顺利的完成合同约定的全部施工任务,工程质量达到合格要求,施工中无安全事故发生,工程达到竣工验收的标准,现将施工情况总结如下:一、工程概况:拉黄电气化铁路线位于内蒙古自治区乌海市境内,新建线路自包兰铁路线新建的黄白茨站(K394+800)分上下行引出后并行既有包兰线向南,上行线在DK2+380上跨包兰线,在DK3+000处修建线路所,由双线电气化铁路转为单线电气化铁路,后在甘德尔山山前缓坡南行,在DK11+882上跨拟建拉黄公路,在DK13+282上跨京藏高速公路,于DK14+400处修建西桌子山牵引变电所,铁路线向西绕行过规划拉僧庙工业园区后,接入既有拉僧庙车站,新建线路长度24.25km(包括疏解线3.08km),既有拉僧庙站到公乌素站间长度10.81km,为国家III级,正线为单线,线路需要国家II级改造,包括换铺50Kg/m无缝钢轨,到发线延长和电气化改造。
接触网工程主要工程数量:供电线路75条公里,接触网68.66条公里,附加导线55.68公里,牵引变电所1处,线路所1处。
二、施工管理组织:本项目为公司重点工程,工程总线较长,地形、土质及当地环境复杂,质量要求高,工期短,安全隐患大;为此公司组建了具有此类工程建设施工经验的项目班子对现场项目进行负责管理,项目部人员配备齐全,技术、质量、安全都有专职人负责;实行了公司总经理垂直领导,项目经理负责制的管理模式,做到责任到人,使得施工组织安排井然有序,管理工作顺利进行。
三、施工过程控制:“百年大计,质量第一”,时刻牢记这一宗旨,我们着重从以下几各方面对工程施工过程进行控制管理工作:1、采用合理的技术方案和施工工艺来保证工程质量安全目标的实现。
在完善和做好施工组织设计的同时,对关键及特殊部分均做了详尽的施工方案措施,在取得了监理和建设单位现场代表的审批后实施。
工程施工小结
工程名称:洛湛线邵阳站微机联锁信号工程
站中心里程:K98+496
内容:邵阳站微机联锁信号工程为既有线改造工程,共有联锁道岔31组,高柱信号机11架,矮柱信号机32架,25HZ轨道电路区段57个,非电气化区段2个。
本工程于2003年8月18日开工,在各种施工条件差,施工干扰大的情况下,我单位积极创造条件,克服种种困难,精心组织,科学施工,合理安排,顺利地完成了邵阳站的信号改造任务,该站微机联锁信号工程于2003年9月28日顺利开通并交付使用。
邵阳站是一个较大的微机联锁改造车站,微机设备采用铁科院的TYJL-Ⅱ型双机热备计算机联锁设备。
设备从调试到开通,系统工作稳定,可靠,操作方便。
轨道电路采用97型25HZ型相敏轨道电路,信号机采用信号点灯单元,大大降低了室外维修的工作量。
信号机机构及箱盒均采用铝合金材料,为分体式结构,重量轻、安装方便。
正线上的50KG、1/12道岔均采用ZD6-E、ZD6-J 型电动转辙机双机牵引,侧线道岔采用ZD6-D型电动转辙机进行牵引。
各种防雷单元都集中安装在室内的防雷柜内,大大方便了以后的维修,提高了设备的使用安全性。
TJWX-G型信号微机监测网络系统可随时对各种信息进行监测,提高了维修效率和分析问题、判断问题的速度。
干线电缆采用PZYA23型电缆,并采用电缆槽进行防护。
室内组合架侧面及零层采用南非断路器,增加了熔丝装置的工作稳定性、减少了更换保险管的麻烦。
由于邵阳站为既有线改造工程,要在不影响运营的前提下进行施工,如何
确保行车安全成为摆在我们面前的一道难题。
施工前我们制定了切实可行的施工安全措施,建立健全各项规章制度,施工中严格执行铁道部颁发的《既有线施工安全管理制度》的规定,科学管理、精心施工。
认真贯彻以岗位责任制为中心,切实将各项安全制度落到实处,坚持“安全第一、预防为主”的方针,杜绝一切大小行车事故和人身伤亡事故,确保行车安全和人身安全,实现了我公司的安全目标。
在质量管理上,我们以“树名牌意识,创精品工程”为宗旨,本着对国家,对人民,对甲方负责的态度,针对该工程特点,制定了《创优计划》,《质量计划》和《质量策划》等质量保证措施,在施工中,严格按照铁道部颁发的《铁路信号施工规范》和《铁路信号工程质量检验评定标准》及有关信号专业现场施工作业指导书的规定进行施工,贯切落实ISO9002质量标准体系,使邵阳站信号工程始终处于受控状态,该工程在整个竣工验收过程中赢得了甲方的一致好评。
在邵阳站的施工过程中,我们克服了工期紧、行车干扰大、施工难度大、天气炎热等各种不利因素,在长铁项目管理中心的精心组织协调下,通过我单位精心施工及铁四院、华盛监理公司的共同努力,快速、优质、高效地完成了施工生产任务,为洛湛线提前开通运营作出了应有的贡献。
中铁一局集团电务工程有限公司
2003年10月15日。
