能源站地源热泵土方开挖专项施工方案
- 格式:docx
- 大小:268.00 KB
- 文档页数:16

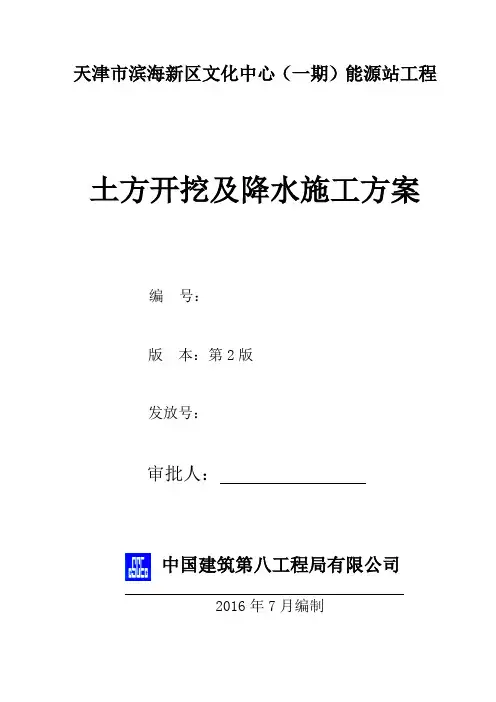

天津市滨海新区文化中心(一期)能源站工程土方开挖及降水施工方案编号:版本:第2版发放号:审批人:中国建筑第八工程局有限公司2016年7月编制目录第一章编制依据 (3)第二章工程概况 (4)2.1 工程建设概况 (4)2.2 工程设计概况 (4)第三章施工部署 (10)3.1 项目管理组织 (10)3.2 项目管理目标 (12)3.3 各项资源供应方式 (12)3.4 施工工艺流程 (13)第四章施工进度计划 (13)第五章施工方法及工艺要求 (14)5.1 土方开挖施工方法 (14)5.2 降水施工方法 (20)5.3 基坑监测方法 (25)第六章季节性施工措施 (29)6.1 组织准备 (29)6.2 材料准备 (29)6.3 现场准备及技术措施 (29)第七章进度管理计划 (30)7.1 土方开挖进度控制点 (30)7.2 施工进度管理组织机构 (30)7.3 进度管理措施 (31)第八章质量管理计划 (32)8.1 质量目标 (33)8.2 质量管理组织机构 (33)8.3 现场质量管理制度 (33)8.4 质量保证措施 (34)第九章职业健康安全管理计划 (37)9.1 职业健康安全管理目标 (37)9.2 职业健康安全管理组织机构 (37)9.3 职业健康安全重大危险源 (37)9.4 职业健康安全资源配置计划 (38)9.5 施工现场安全生产管理制度 (38)9.6 安全保证措施 (39)9.7 文明施工保证措施 (40)第十章基坑开挖应急预案 (40)10.1 应急预案的方针与原则 (40)10.2 风险源分析 (41)10.3 建立应急组织机构 (41)10.4 应急物资准备 (43)10.5 应急工作流程及要求 (44)10.6 具体应急措施 (46)第一章编制依据第二章工程概况2.1 工程建设概况2.2 工程设计概况2.2.1 工程总体设计概况天津市滨海新区文化中心(一期)能源站工程位于天津市滨海新区中心商务区天碱解放路地区,东至中央大道,南至紫云公园,西至在建文化中心(一期)文化场馆部分工程,北至文化中心三期。

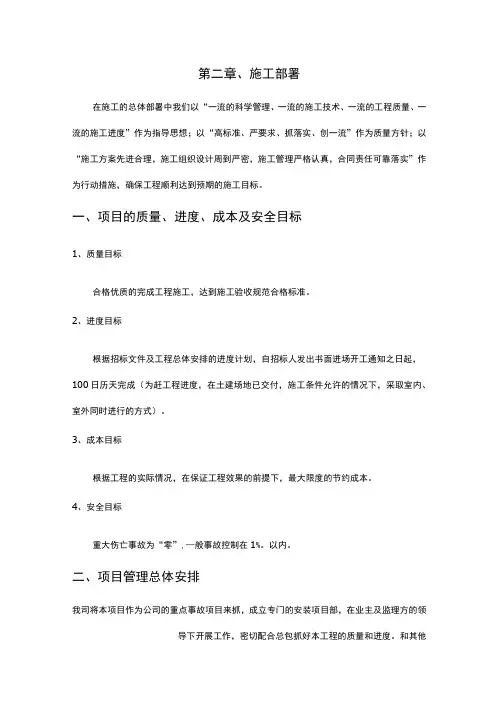

第二章、施工部署在施工的总体部署中我们以“一流的科学管理、一流的施工技术、一流的工程质量、一流的施工进度”作为指导思想;以“高标准、严要求、抓落实、创一流”作为质量方针;以“施工方案先进合理,施工组织设计周到严密,施工管理严格认真,合同责任可靠落实”作为行动措施,确保工程顺利达到预期的施工目标。
一、项目的质量、进度、成本及安全目标1、质量目标合格优质的完成工程施工,达到施工验收规范合格标准。
2、进度目标根据招标文件及工程总体安排的进度计划,自招标人发出书面进场开工通知之日起,100日历天完成(为赶工程进度,在土建场地已交付,施工条件允许的情况下,采取室内、室外同时进行的方式)。
3、成本目标根据工程的实际情况,在保证工程效果的前提下,最大限度的节约成本。
4、安全目标重大伤亡事故为“零”,—般事故控制在1%。
以内。
二、项目管理总体安排我司将本项目作为公司的重点事故项目来抓,成立专门的安装项目部,在业主及监理方的领导下开展工作,密切配合总包抓好本工程的质量和进度。
和其他专业事故单位及时联系和协调,做到配合紧密,互不影响进度,以确保工程的顺利进展。
配备施工经验丰富、综合素质高、专业技术过硬、责任心强的项目经理和优秀的、团结、高效务实的施工项目班子。
在施工过程中严格按照国家现行的相关验收规范标准进行施工、遵循国家、省、市有关工程的质量、安全文明施工相关的管理文件和施工标准。
遵照我公司一贯原则做到规范化、文明化施工,为确保工程达到预期的施工目标提供组织保障条件。
三、针对本项目的重点、难点分析及解决方法本项目工程施工的特点是整个项目施工工期短,在土建交房后,需同时室内风水系统安装和室外地埋系统施工,与此同时还要确保能预留时间给园林绿化、市政等专业事故,需各专业配合的地方多。
室外地埋换热器是整个地源热泵系统设计及安装施工过程的重中之重,要兼顾考虑当地的市政管网、地下管线等因素,在施工安装前应与各相关专业密切配合,统筹安排施工顺序及方式,有效利用时间和空间,有效控制过程质量和进度,避免返工、浪费和质量事故的发生。
地源热泵系统施工方案一、引言地源热泵系统是一种能够高效利用地下能源的供暖和制冷系统,它通过调节地下水的热量来达到环境控制的目的。
本方案将详细介绍地源热泵系统的工程施工步骤与要求,确保项目的顺利进行。
二、施工准备1. 确定设计方案:根据建筑的需求和特点,确定地源热泵系统的设计方案,包括热泵机组容量、地源热井数量和深度等。
2. 现场勘察:进行现场勘察,确认地源热井的施工位置,并进行地质勘探,评估地下水资源和地质条件,确保施工安全性。
3. 材料准备:准备所需的地源热泵系统施工材料,包括地源热井钢管、热泵机组、水泵、阀门等。
三、地源热井施工1. 预埋地源热井钢管:根据设计要求,在施工位置钻探孔,将地源热井钢管预埋于地下,确保钢管与地面的高度符合要求。
2. 钢管连接与固定:将地源热井钢管进行连接,并使用专用夹具将其牢固固定在预埋位置,以确保系统的稳定性。
3. 导热材料填充:在地源热井钢管与孔壁之间填充导热材料,提高热能传递效率,并防止管道受损。
4. 井口防护:对地源热井的井口进行防护措施,避免杂物或污染物进入井内。
四、主机房施工1. 热泵机组安装:按照设计方案的要求,将热泵机组安装在主机房内,并与地源热井连接,确保连接处的密封性和稳固性。
2. 冷暖水管路安装:根据施工图纸,安装冷暖水管路,包括冷却水管路、热水供应管路和回水管路,确保管路的畅通和连接的可靠性。
3. 阀门和水泵安装:安装阀门和水泵,用于控制冷暖水流量和调节水温,确保系统运行的灵活性和稳定性。
4. 电气系统安装:安装电气控制设备,并与热泵机组、水泵和阀门进行连接,确保系统的自动化控制和安全性。
五、系统调试与运行1. 系统检查与试运行:在施工完成后,进行系统的全面检查,包括管路的压力测试和机组的性能测试,确保系统的安全和正常运行。
2. 系统调试与调节:根据实际情况,对系统进行调试和调节,确保系统的热效率和能耗达到设计要求。
3. 操作培训与验收:对系统进行操作培训,使用户能够熟练掌握系统的使用方法,并进行系统的验收,确保系统的质量和性能。
地源热泵施工方案引言地源热泵系统是一种利用地下热量资源提供供暖、制冷和热水的能源利用系统。
它通过地下热能的吸收和释放,实现了能源的高效转换和利用。
本文将对地源热泵施工方案进行详细阐述。
1. 施工前准备在进行地源热泵施工之前,需要进行一些准备工作。
首先,需要进行详细的项目规划和设计,包括地源热泵系统的选型、安装位置的确定、管道布置等。
其次,需要进行地质勘探,了解地下的地质结构和地下水情况,为地源热泵系统的施工提供参考。
最后,需要申请相关的施工许可和环境评估,确保施工符合相关法规和环境保护要求。
2. 地源热泵系统的安装地源热泵系统的安装是整个施工的关键环节,需要经过以下步骤:2.1 地源热泵井的钻探地源热泵井是地源热泵系统的核心组成部分,需要在地质勘探结果的基础上进行钻探。
钻探选址要考虑地质情况、井位与建筑物的距离等因素,以保证地源热泵井的安全和效率。
2.2 地源热泵井的回填在地源热泵井钻探完成后,需要进行井筒回填工作。
回填材料应选择质地均匀、导热性能较好的材料,填充密度要适中,以确保热泵系统的正常运行。
2.3 管道的敷设地源热泵系统需要将地下的热能传递到建筑物内部,故需要进行地下管道的敷设。
在进行管道敷设时,要注意管道的材质选择和施工质量,以避免漏水和能量损失。
2.4 地源热泵室内机组的安装地源热泵室内机组负责将地下吸收到的热能传递到室内,供暖、制冷和热水使用。
室内机组的安装位置应与室内空调系统的布置相协调,同时要保证机组的运行稳定、噪音低、维护方便。
2.5 系统的调试和运行地源热泵系统安装完成后,需要经过调试和运行测试。
调试工作主要包括系统气密性、水密性测试,以及与室内设备的联动调试。
运行测试要观察和记录系统的运行参数,确保系统的稳定和正常运行。
3. 施工后的运行与维护地源热泵系统的施工完成并投入使用后,需要进行运行与维护工作,以保证系统的长期稳定运行。
3.1 定期检查和维护地源热泵系统每年需要进行定期的检查和维护,包括系统的清洁、换热器的清洗、管道的检查等。
地源热泵施工方案一、工程概述本工程为_____项目,位于_____,建筑面积为_____平方米。
为满足建筑的供暖、制冷需求,拟采用地源热泵系统作为能源供应方案。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,进行图纸会审,编制施工方案。
2、确定施工工艺流程和质量控制要点。
(二)材料准备1、采购符合要求的地埋管、管件、热泵机组、循环水泵等材料和设备,并进行质量检验。
2、准备好施工所需的辅助材料,如密封胶、保温材料等。
(三)现场准备1、清理施工现场,确保场地平整、无障碍。
2、规划好材料堆放区、设备存放区和施工操作区。
(四)人员准备1、组建专业的施工队伍,包括钻孔工人、焊工、安装工人等。
2、对施工人员进行技术培训和安全教育。
三、施工工艺流程(一)钻孔施工1、根据设计要求,确定钻孔位置和数量。
2、采用专用钻孔设备进行钻孔,钻孔深度和直径应符合设计要求。
3、钻孔过程中,要保持钻孔的垂直度和水平度,防止孔壁坍塌。
(二)地埋管安装1、将预制好的地埋管逐段放入钻孔中,并进行连接。
2、连接时要确保接口密封牢固,防止漏水。
3、地埋管安装完成后,进行压力试验,检查是否有渗漏现象。
(三)水平管敷设1、在地面开挖管沟,深度和宽度应符合设计要求。
2、将地埋管的水平管部分放入管沟中,并进行连接和固定。
3、水平管敷设完成后,进行回填和夯实。
(四)机房设备安装1、按照设计要求,在机房内安装热泵机组、循环水泵、水箱等设备。
2、设备安装要牢固、平稳,连接管道要严密。
(五)系统调试1、对整个地源热泵系统进行充水、排气、试压等调试工作。
2、启动系统,进行试运行,检查系统的运行参数和性能是否符合设计要求。
四、施工质量控制(一)钻孔质量控制1、定期检查钻孔设备的工作状态,确保钻孔的精度和质量。
2、对钻孔的深度、直径、垂直度进行测量,不符合要求的及时整改。
(二)地埋管安装质量控制1、严格检查地埋管的材质和规格,确保符合设计要求。
2、对接口的密封性能进行重点检查,采用水压试验的方法检验是否有渗漏。
地源热泵施工方案1. 引言地源热泵(Ground Source Heat Pump,简称GSHP)是一种通过地下土壤或水体的热能来进行取暖和制冷的环保技术。
它利用地下土壤或水体中的热量进行能量转换,能够有效利用地球的热能资源。
为了实现地源热泵的正常运行,施工方案的设计与实施非常重要。
本文将详细介绍地源热泵的施工方案。
2. 施工前准备工作在进行地源热泵的施工前,需要进行一系列的准备工作,包括以下几个方面:2.1. 地质勘测进行地质勘测是为了确定地下土壤或水体的特性,包括温度、水质、地层稳定性等。
根据勘测结果,能够更好地选择地源热泵的施工地点,以确保地下热能的利用效果。
2.2. 设计方案制定根据地质勘测结果以及施工地点的要求,制定地源热泵施工的设计方案。
设计方案应包括系统布局图、管道尺寸计算和设备选型等内容。
2.3. 材料准备根据设计方案的要求,采购所需的材料和设备。
这些材料和设备包括地源热泵管道、井口盖板、换热器等。
2.4. 承包商选择选择一家信誉良好、具备专业技术和经验的承包商进行地源热泵的施工工作。
确保承包商具备施工资质和相关证书。
3. 施工步骤3.1. 井口开挖根据设计方案,确定井口的位置和尺寸,开挖地源热泵的井口。
井口的深度应确保能够达到稳定的地下温度层。
开挖完成后,进行土方复归和整平。
3.2. 埋管敷设根据设计方案,将地源热泵的管道敷设到井口中。
管道的材质应选用耐腐蚀、导热性能较好的材料,如聚乙烯或聚氯乙烯。
管道的敷设应遵循一定的坡度,以便于排放冷热媒体。
3.3. 井室建设在井口周围建设井室,用于安装地源热泵的设备和管道连接。
井室的设计应考虑设备运行、维护和检修的便利性。
3.4. 设备安装将地源热泵的主机设备、辅助设备等安装到井室中。
设备安装应按照制造商提供的安装说明进行,确保安装牢固、连接正常。
3.5. 系统调试与运行完成设备安装后,进行系统的调试和运行。
调试过程中,需要检查管道连接、泵的运行状况等,确保系统运行正常。
合肥海纳新能源汽车有限公司年产10万套新能源汽车车身项目厂房公用动力系统安装工程地源热泵空调施工方案编制人:审核人:批准人:1`施工目录第一章、编制说明………………………………………………………………2-5 第二章、工程概况………………………………………………………………6-7 第三章、施工部署………………………………………………………………8-13 第四章、主要分部分项工程施工方法……………………………… 14-43 第五章、主要材料计划以及保证措施………………………………44-47 第六章、主要施工机械、设备计划及保证措施…………………48-51 第七章、劳动力安排计划及保证措施………………………………52-57 第八章、确保工程质量的技术组织措施………………………… 58-68 第九章、确保安全生产的技术组织措施…………………………69-85 第十章、确保进度以及施工节点的保证措施……………… 86-912第一章、编制说明1 1.1 编制目的本专项施工方案适用于“合肥海纳新能源汽车有限公司年产 10 万套新能源汽车车身项目厂房公用动力系统安装工程”的室外地源热泵埋地施工。
为工程施工提供完整的、纲领性的技术文件,用以指导室外地源热泵埋地施工工程的施工与管理,确保优质、高效、安全、文明地完成该工程的施工任务。
2 1.2 编制原则(1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。
(2)严格执行工程建设程序,坚持合理的施工程序和施工工艺。
(3)采用现代建筑管理原理、流水施工方法和网络施工技术,组织有节奏、均衡和连续的施工。
(4)选用先进的施工技术,科学确定施工方案;认真编写各项实施计划,严格控制质量、进度、成本和安全施工。
(5)利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高生产率。
(6)坚持“安全第一、预防为主、综合治理”原则,编制安全文明施工和生态环境保护措施及各类其他技术组织措施。
地源热泵专项施工方案一、前言地源热泵是一种高效绿色能源利用技术,通过利用地下恒定的地热能量和地下水热储能,为建筑提供制冷、供暖和热水等服务。
本文旨在探讨地源热泵系统的施工方案,确保施工过程顺利进行,系统性能稳定可靠。
二、工程准备1.项目选址:选择地处地热适宜区域,土质条件优良的地段作为建设基地。
2.设计方案:根据建筑工程需求,确定地源热泵系统的设计方案,包括热交换器的规格、管道布局等。
3.材料准备:采购符合要求的地源热泵设备和材料,确保施工所需物资齐全。
三、施工步骤1.钻孔施工:根据设计需求,在地基内进行钻孔工作,布置地热井。
2.管道铺设:根据设计图纸,在地下进行管道敷设,连接地热井、地源热泵主机和建筑物之间的管道。
3.设备安装:安装地源热泵主机、热交换器和其它相关设备,确保设备安装牢固可靠。
4.系统调试:对整个地源热泵系统进行综合调试,确保系统运行正常稳定。
5.系统保养:定期对地源热泵系统进行保养维护,确保系统长期稳定运行。
四、施工技术要点1.钻孔选址:根据气候条件和地质特征,选择合适的地点进行钻孔工作。
2.管道保护:在敷设管道时,考虑到地下环境条件,采取相应的措施进行管道保护,避免损坏。
3.设备安装:设备安装时应按照严格的安装要求进行,确保设备运行安全可靠。
4.调试测试:在系统调试过程中,要对系统各部分进行综合测试,确保各部分协调运作。
五、质量控制1.施工报验:施工过程中,定期报验,确保每个环节符合要求。
2.进度控制:根据施工进度表,严格把控施工进度,确保按时完成。
3.质量检验:对施工工作进行全程质量检验,确保工程质量符合标准要求。
六、安全防范1.安全培训:施工前对工程人员进行安全培训,提高安全意识。
2.安全设施:在工地设置完善的安全设施,确保施工人员安全。
3.风险评估:对施工过程中的风险进行评估,采取相应的预防措施。
七、总结地源热泵专项施工方案是一个复杂的系统工程,需要多方面的配合和严格把控,才能确保系统建设顺利实施和运行稳定可靠。
地源热泵施工方案1. 引言地源热泵系统是一种利用地下地热能源进行空调供暖的系统。
通过将地下的热能转移到建筑内部,实现高效能源利用。
本文档旨在提供一个地源热泵施工方案,以便项目团队有一个清晰的指导来安装和调试地源热泵系统。
2. 前期准备工作在开始施工之前,需进行一系列前期准备工作:2.1 地质勘察进行地质勘察以确定地下热能的适宜性和可利用性。
地质勘察包括地下地热资源的调查和地下构造的分析。
2.2 设计与规划根据地质勘察结果和项目需求,进行地源热泵系统的设计与规划。
包括确定系统容量、地源井的数量和深度以及管道布局等。
2.3 材料采购根据设计与规划的结果,采购地源热泵系统所需的材料和设备。
包括地源井、地源热泵机组、管道、阀门和配件等。
2.4 施工队伍组建组建一个合适的施工队伍,包括地源热泵系统的设计师、工程师、施工人员和监督人员等。
3. 施工步骤3.1 地源井的钻探与施工根据设计要求,在场地上选址并钻探地源井。
地源井的钻探可以通过直钻法或冲孔钻法进行。
完成钻探后,进行地源井的衬砌和固井工作。
3.2 管道布置与连接根据设计图纸,进行管道布置与连接。
确保管道的布局合理,连接牢固,以确保地热能源的顺畅供应。
3.3 地源热泵机组安装安装地源热泵机组,并按照制造商的指导进行各项连接和调试工作。
确保机组的运行正常,并与地源井和供暖系统连接。
3.4 系统调试与运行试验完成地源热泵系统的安装后,进行系统的调试和运行试验。
通过监测和调整系统参数,确保系统的稳定运行。
4. 施工质量控制4.1 工艺规范按照相关的工艺规范进行施工,确保施工质量符合要求。
包括地源井的衬砌与固井、管道的布置与连接等。
4.2 质量检验进行必要的质量检验,包括地源井的密封性检测、管道的压力测试等。
确保施工质量符合设计要求。
4.3 运行监测监测地源热泵系统的运行情况,包括机组的运行参数、供暖系统的供热效果等。
及时发现问题并进行调整和维护。
5. 安全措施在地源热泵施工过程中,需采取一系列安全措施以确保施工人员的安全。
施工组织设计方案供应商提供的本项目施工组织设计方案至少应包括以下内容:施工总说明,施工进度计划及工期保证措施,主要施工机械、设备,工程质量保证措施、安全生产、文明施工及环境保护措施,工作程序、方法等。
1 施工总说明1.1 综合说明我公司的宗旨,是完全以业主的长远利益为出发点,结合我司多年的工程经验及业主的具体要求,从系统之选择、结构运作及管理等各方面作出全面的探讨及评估,从而达到方案经济合理、技术先进实用、以人为本的舒适性、运行管理的方便性、系统扩展和功能调整的灵活性及使用安全可靠的目标。
工程概况工程名称:施工单位:施工范围:施工工期:注:如因施工现场不具备安装条件,中标单位应积极与相关项目单位配合,同单位共同确定进场时间。
因此造成工程延期,经单位代表签认后工期顺延。
但由此产生的仓储费、利息支出、人员窝工等一切经济损失由中标单位负担。
施工质量:达到国家质量验收规范合格标准施工安全:实现本工程“0”事故的安全目标(2)工程设计:由甲方提供设计文本为依据,参考代理公司提供的信息与工程量清单,以下列相关规范及标准为设计依据:《城镇直埋供热管道工程技术规程》CJJ/81-1998《建筑工程地质钻探技术规范》JGJ87-92;《采暖通风与空气调节设计规范》GB50019-2003《空调系统技术条件》GB10058《空调系统试验》GB10059《空调系统安装验收规范》GB10060《通风管道防腐、刷漆技术标准》TB1219—86《通风空调机安装技术标准》TB1223—86《空调箱安装技术标准》TB1224—86《通风系统风口、散流器安装技术标准》TB1225—86《通风与空调工程施工质量验收规范》GB50243-2002《工业金属管道工程施工及验收规范》GB50235-97《现场设备、工业管道焊接工程施工及验收规范》GB50236《工业设备及管道绝热工程施工及验收规范》GBJ126《工业设备、管道防腐蚀工程施工及验收规范》HGJ229《机械设备安装工程施工及验收通用规范》GB50231-98《建筑安装工程质量检验评定统一标准》GBJ300-2001《建筑电气工程施工质量验收规范》GB50303-2002《电气装置安装工程低压电器施工及验收规范》GB50254-96 《电气装置安装工程电缆线路施工及验收规范》GB50168-2006 《施工现场临时用电安全技术规范》JGJ46-2005《工业金属管道设计规范》GB50316-2000《工业设备及管道绝热工程设计规范》GB50264-97《压缩机、风机、泵安装工程施工及验收规范》GB50275《制冷设备、空气分离设备安装施工及验收规范》GB50274—98 《建筑装饰装修工程质量验收规范》(GB-50210-2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑照明设计标准》(GB50034-2004)《智能建筑工程质量验收规范》(GB50339—2003)《建筑内部装修防火施工及验收规范》(GB50354-2005)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《合成树脂乳液内墙涂料》(GB/T9756-2001)《水溶性内墙涂料》(JC/T423-1991)《防火材料》(GB/T208-2000)《综合布线系统工程验收规范》(GB50312-2007)《火灾自动报警系统施工及验收规范》(GB50166-2007)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《天然饰面石材试验方法体积密度、真密度、真气孔率、吸水率试验方法》(GB9966.3-88) 《天然饰面石材试验方法耐磨性试验方法》(GB9966.4-88)《天然饰面石材试验方法镜面光泽度试验方法》(GB9966.5-88)施工现场安全样板标准(由天津市安全管理站发布)《建筑施工安全检查标准》JGJ59-99《天津市建设工程施工现场管理规程》(DB29-113-2004)《天津市建设工程质量管理规定》(市人大2003年第5号文件)《天津市建设工程施工安全管理规定》(市政府令2004年第71号)《天津市建设工程施工现场文明施工管理标准》(建质安[2004]1511号)《天津市建设工程施工现场临建房屋标准》建质安[2005]484号及国家、天津市现行的设计、施工验收规范标准上述标准、规范及规程是本工程建设的最基本依据,并未包括实际施工中所涉及的所有标准、规范及规程。
地源热泵系统施工方案1、施工准备1.1、技术准备(1)根据业主和监理工程师进场时间的要求,提前5日在监理工程师的主持下,与业主协调将临时用电、用水接入施工现场,迅速组织施工人员和施工机具进场,建立后勤保障。
(2)组织设计人员、施工人员参加图纸会审,根据施工现场和业主的要求完善设计图纸。
(3)要求严格按图纸施工,详细阅读设备、机具使用说明等有关资料,掌握其技术要求,各项工程要求做出施工方案及措施,并报公司工程部审批。
(4)做好施工班组的质量、安全、技术交底工作。
(5)做好设备的清点交接工作。
(6)熟悉现场,规划总平面布置,编制施工组织设计及施工方案、开工报告送业主审批。
1.2、临时设施准备(1)工作场地:工程施工临时设施在施工现场内,设材料仓库、产品预制区、半成品、成品摆放区,办公区和生活区根据业主要求另行设置。
减少++噪音影响,噪音大的施工作业尽量远离办公区、住宅区。
(2)材料机具及其配件堆放、加工制作场地设置在临时施工用地内,现场施工布置与土建筑施工总平面布置统一考虑。
具体安排有业主统一协调布置。
(施工平面图附后)(3)现场临时用电:业主提供施工现场临时电源,我方提前统计好这个工程施工用电量,并由专用供电回路配电(若提供电源供电不足,考虑凭柴油发电机)。
施工用电现场所设有带漏电开关的配电箱,采用三相五线制配电。
2、室内机房施工2.1、设备安装流程2.2、空调设备安装方法(1)设备安装前应开箱检查,设备和电器有无损坏,产品合格证书和技术资料及零、配件是否齐全,并做好设备开箱检查记录。
(2)校对设备地脚螺栓孔尺寸与现浇混凝土基础尺寸是否相符,准备好安装机具。
(3)本工程空调机房设在建筑物地下一层,机组设备吊装孔吊入机房,然后根据现场情况采用导轨安装法、平板安装法、水平牵引法和滚筒移动法等安装方式进行机器设备的水平搬运。
(4)在吊装设备时,索具应挂在底座上或机组安装孔上,不允许吊在设备的螺栓孔或设备轴承体(水泵不能在电机轴上)。
专项方案(地埋管系统)项目名称:印孚瑟斯技术(上海)新建软件开发中心项目编制:日期:年月日校核:日期:年月日审核:日期:年月日编制单位:宝莲华新能源技术(上海)有限公司目录一、工程概况二、施工组织结构及施工部署三、施工进度计划及保证工期措施四、施工方案五、技术管理措施六、确保工程优良七、安全保障措施八、文明施工保证措施九、工程竣工与验收资料十、工程施工验收规范和标准一、工程概况印孚瑟斯技术(上海)新建软件开发园区项目位于园区的中心位置,北临紫星路,南接紫月路,基地东西两侧与其他生产设施相邻。
基地东西约221米,南北约300米,基地总面积约61075平方米,INFOSYS公司拟在此基础上打造一座集软件研发、会议、后勤服务为一体的科研基地,项目总建筑面积约为16.5万平方米,(其中地上约117501平方米,地下约47006平方米),一期地上建筑面积约为68742平方米,地下室建筑面积约29132平方米。
本工程质量要求高,需要组织高素质的施工管理人员和操作人员进场参加施工,工程施工工期紧,安装单位各专业工种间配合频繁,施工现场的统一指挥和协调配合十分重要,各施工单位必须在建设单位的统一指挥下协作配合,均衡施工。
二、施工组织结构及施工部署1、组织结构:为全面完成工程的各项施工生产任务,我公司将按“项目法”组织施工,实行项目总承包,建立以项目经理为项目法人代表,代表企业法人对工程质量、进度、安全、文明施工、科学管理、经济效益等全面负责。
项目经理部下设6个职能部门(包括兼职)组成施工管理层(组织机构图详见附表)组织机构图同的履行。
所有参加的施工人员,根据总施工进度计划的安排,按各自专业施工队组织交叉流水施工。
3、项目工程部:本工程我公司将以为项目经理的项目部人员为核心的项目工程部负责施工。
4、层层落实项目部岗位责任制:(1) 项目经理岗位责任a、作为公司在施工现场的代表,负责组织管理项目施工,以保证项目施工满足合同承诺的要求。
(完整word版)地源热泵施工方案完整word版地源热泵施工方案1. 引言本文档旨在提供一个全面的地源热泵施工方案,以确保施工过程高效、安全、符合相应的法规和标准。
2. 施工前准备在开始施工之前,需要进行以下准备工作:- 进行现场勘察,确定地源热泵的安装位置和相关设备的布局。
- 确定地源热泵系统的设计参数,包括热负荷、供热温度等。
- 准备必要的工具和设备,确保施工过程顺利进行。
3. 施工步骤3.1 地源热泵井施工- 根据设计要求,在合适位置进行地源热泵井的开挖。
- 安装地源热泵井衬管,确保井壁的稳定性和防漏性。
- 连接地源热泵井衬管和地下水循环系统,确保循环系统的正常运行。
- 对地源热泵井进行水质测试和泵测,确保井水质量符合要求。
3.2 热泵设备安装- 根据设计要求,准确安装热泵设备,并确保设备的平稳、牢固。
- 连接热泵设备和地源热泵井,确保循环系统的畅通。
3.3 管道系统安装- 根据设计要求,安装供热管道、循环水管道等管道系统。
- 进行管道系统测试,确保管道系统的严密性和正常运行。
3.4 电气系统安装- 安装热泵设备的电气配线,确保电气系统的安全可靠。
4. 施工安全与环保在施工过程中,需特别注重以下安全和环保事项:- 施工人员必须佩戴安全防护设备,如安全帽、防护眼镜等。
- 确保施工区域的通风良好,避免有害气体的积聚。
- 合理安排施工工时,减少对周边环境和居民的影响。
- 施工完成后,清理施工现场及相关垃圾,确保施工区域的整洁。
5. 施工验收与维护在施工完成后,需要进行施工验收,并进行相关的维护工作:- 对施工的各项工程进行检查和测试,确保施工质量满足要求。
- 提供施工验收报告,包括施工过程中的检测数据和相关证明材料。
- 指导用户进行地源热泵的正常使用和维护,确保系统的长期稳定运行。
结论通过本文档提供的地源热泵施工方案,能够确保地源热泵系统的安全、高效运行,为用户提供舒适的供热和制冷环境。
在施工过程中,务必要遵守相应的法规和标准,确保施工质量和施工安全。
供能源站项目一期机组深基坑专项施工方案一、项目背景与目的为了满足能源需求,供能源站项目一期机组深基坑专项施工方案旨在安全、高效地完成深基坑开挖工程,确保项目按计划顺利推进。
二、施工前期准备1.组织设计方、施工方和监理方进行深基坑设计方案评审,明确设计细节和施工要求;2.向相关部门申请深基坑开挖工程施工许可证,并按规定进行报备;3.编制深基坑施工组织设计和施工图纸,确定施工程序;4.调配专业施工人员,确保有足够的工人和设备。
三、施工方案1.界址标定:根据设计图纸确定施工范围,并在施工现场标定界址,确保施工范围准确无误;2.地面平整:清理施工区域的杂草、积水等杂物,确保工地的清洁和施工安全;3.建立临时围护结构:根据施工规定建立临时围护结构,确保施工安全和周边环境保护;4.挖掘设备的选择:根据土层情况和施工要求选择适合的挖掘设备,并在施工现场进行设备调试和检查;5.基坑开挖:按照设计要求,逐步进行基坑开挖,确保施工过程中不发生倒坍、坑壁塌方等事故;6.环境保护措施:在施工过程中,采取防尘、防噪音等环保措施,确保对周边环境不产生污染;7.施工质量控制:对施工过程中的土层、坑底等进行质量检测,确保施工质量符合相关标准和要求;8.施工安全措施:建立施工安全监测系统,对施工现场进行24小时监控,及时发现和处理施工风险;9.水土保持:根据施工要求和规定,采取相应的水土保持措施,保护施工现场的水体和土壤资源;10.整改与验收:对施工过程中发现的问题及时整改,并进行施工质量验收,确保施工结果符合设计要求。
四、人员安全保障1.建立施工现场安全交底制度,确保工人对施工风险的认识和控制;2.严格按照相关安全程序操作,禁止非专业人员进入施工现场;3.提供个人防护装备,并对施工人员进行必要的培训和教育;4.建立施工现场应急预案和逃生通道,确保万一发生事故时能够及时采取措施保障人员安全。
五、环境保护与资源利用1.建立施工废弃物管理制度,对废弃物及时分类、清理和处置;2.采取防尘、防噪音等措施,减少对周边环境的影响;3.现场施工用水和用电要合理节约,尽量减少资源的浪费;4.做好施工现场的水土保持工作,防止泥沙流失和水体污染。
地源热泵施工方案5一、项目背景地源热泵作为一种环保高效的采暖方式,近年来得到越来越广泛的应用。
本文针对地源热泵项目进行施工方案设计,旨在保障工程施工质量,确保项目顺利进行。
二、施工准备2.1 地面情况调查在施工前,需要对地源热泵项目的地面情况进行调查,包括地质结构、地下水位等情况,以确保施工过程中不会出现安全隐患。
2.2 人员配备合适的施工人员是保障工程顺利进行的关键。
需要有经验丰富的工程师和技术人员参与地源热泵项目的施工。
2.3 施工设备准备除了人员配备外,还需准备好必要的施工设备,保证施工过程中的顺利进行。
包括挖掘机、混凝土搅拌机等设备。
三、施工步骤3.1 地面开挖首先,根据地面情况进行开挖工作,确保地源热泵系统的安装位置符合要求,同时开挖出足够的坑位来容纳地热管道。
3.2 地热管道敷设在地面开挖完成后,开始进行地热管道的敷设工作。
地热管道需要按照设计要求进行合理布局,保证地源热泵系统的热交换效果。
3.3 设备安装在地热管道敷设完成后,进行地源热泵设备的安装工作。
安装过程中需要严格按照设备说明书进行操作,确保设备安装正确、稳固。
3.4 系统调试设备安装完成后,需要进行系统的调试工作,确保地源热泵系统正常运行。
调试过程中需要注意检查各部件的连接是否紧固、管道是否泄漏等。
四、施工质量控制4.1 定期检查在施工过程中,需要定期进行检查,确保地源热泵项目按照设计要求进行施工,并及时发现和解决问题。
4.2 质量验收施工完成后,需要对地源热泵项目进行质量验收。
验收工作要求严格,确保项目达到规定的标准和要求。
五、施工安全管理5.1 安全教育在施工过程中,对参与施工的人员进行安全教育培训,提高他们对施工安全的重视意识,并严格执行安全操作规程。
5.2 安全设施设置在施工现场设置必要的安全设施,包括安全围栏、安全帽、安全绳等,确保施工过程中不发生安全事故。
六、总结地源热泵施工是一项复杂的工程,需要多方面的准备和严格控制,才能确保项目的顺利进行。
地源热泵专项施工组织设计
1. 前言
地源热泵技术以其高效、节能、环保等特点被广泛应用于建筑
领域。
本文旨在探讨地源热泵在施工过程中需要注意的问题,并提
供组织设计方案。
2. 施工前准备
按照“消防先行、前期筹备、监理到位、资金保障”的原则,进
行施工前准备工作。
包括严格遵守相关规定,制定详细的施工计划
和安全措施,开展前期勘测、检测、清理等工作。
3. 施工过程中需要注意的问题
* 地源热泵施工过程中需要进行一系列的试验和检测,确保设
备能正常运行。
* 在管道敷设、环境保护、建筑结构保护等方面需要特别关注,减少施工对周边环境和设施的影响。
* 不得在未经安全评估的地方安装设备。
* 充分考虑设计质量和经济效益的平衡。
4. 施工后维护
* 地源热泵施工完成后应及时进行调试和检测,确保设备的正常运行。
* 定期进行设备的维护保养,确保设备的使用寿命。
* 针对生活小区、商业综合体、工业用房不同类型场所制订不同的维保方案。
* 进行能源消耗监控和效果评估。
5. 结论
地源热泵在施工过程中需要考虑到各个方面的要求,力求做到工程质量与经济效益的最优化。
只有从施工前准备、施工过程和施工后维护等各个阶段做好各项工作,才能保证地源热泵设备的正常运行及寿命。
天津市滨海新区文化中心(一期)能源站工程地源热泵土方开挖施工方案编制:审核:审批:中国建筑第八工程局有限公司年月编制目录第一章编制依据错误! 未指定书签。
第二章工程概况错误! 未指定书签。
第三章施工部署错误! 未指定书签。
项目管理组织错误!未指定书签。
项目管理目标错误!未指定书签。
各项资源供应方式错误!未指定书签。
施工工艺流程错误!未指定书签。
第四章施工进度计划错误! 未指定书签。
第五章施工方法及工艺要求错误!未指定书签。
施工准备错误!未指定书签。
施工方法错误!未指定书签。
土方开挖工艺要求错误! 未指定书签。
第六章质量管理计划错误! 未指定书签。
质量管理组织机构错误!未指定书签。
质量管理措施错误!未指定书签。
第七章安全文明施工管理计划错误! 未指定书签安全文明施工管理组织机构错误!未指定书签。
施工现场安全生产管理制度错误!未指定书签。
安全保证措施错误! 未指定书签。
文明施工保证措施错误!未指定书签。
第一章编制依据第二章工程概况工程建设概况工程名称:天津市滨海新区文化中心(一期)能源站工程工程地点:天津市滨海新区文化中心(一期)文化场馆部分东南侧。
建设单位:天津佳源滨创新能源科技有限公司勘察单位:天津市地质工程勘察院设计单位:天津市建筑设计院监理单位:天津开发区建设工程监理公司施工单位:中国建筑第八工程局有限公司本工程建筑面积卅,室外地源热泵占地面积约卅,供热面积万卅,供冷面积万m20地源热泵土方工程概况滨海新区文化中心(一期)能源站工程服务对象为滨海文化中心美术馆、探索馆、图书馆、市民活动中心、演艺中心及文化长廊,位于天津市滨海新区文化中心(一期)能源站东侧文化公园区域内,主要为浅层地能土壤埋管系统及单体供冷供热管网。
土壤埋管及水平集管均敷设于大沽高程,与公园景观建设互不干扰。
本工程采用土壤源热泵系统。
土壤源热泵系统的室外部分主要包括垂直埋管换热器、水平集管、分集水器井室及供回水干管。
垂直埋管、水平集管及分集水器井室均设置在项目东侧文化公园内,分集水器井室采用混凝土结构于室外地坪以下埋设,共个,由分集水器接至能源站的供、回水干管均在室外直埋敷设。
总钻孔数为口、孔深米、孔间距米、钻孔直径为①。
本工程现状地坪标高为大沽高程米左右,各部位标高按下表所示实施。
第三章施工部署项目管理组织、成立项目管理小组建立了以项目经理为组长,项目副经理、项目总工程师为副组长的地源热泵地埋管工程施工管理小组,项目部全体成员均参加施工过程的协调与管理,地源热泵地埋管工程施工项目管理机构如下图所示:、主要管理人员及部门职责 ()项目经理全面负责总包项目部日常管理,履行总包与业主签订的施工总承包合同,签发 各项施工指令,参加业主、监理的各种例会,与社会对接并参加各专业的商务洽谈<()项目副经理在总包经理的领导下,负责日常施工生产工作,贯彻执行总包制订的各项规章 制度,传达落实总包经理签发的各项施工指令,安排布置施工生产计划,组织检查 落实各项计划的完成情况。
()项目总工程师在项目经理的领导下,主管施工技术、质量、安全工作,组织图纸会审、技术 交底、与设计院对接,解决设计变更的确认和审定工作以及施工组织设计的编制审 批,现场技术问题的处理,协调、指导各专业分包的技术管理工作,做好新技术新 材料的推广应用、科技成果的总结发布。
()工程部负责对施工现场生产调度,施工计划安排、落实,各分包商工序穿插,现场施 工技术复核,负责施工工序验收与资料收集。
()技术质量部负责工程施工技术管理,会同设计单位及其它有关单位对重大施工技术问题进 行专题讨论和优化设计讨论负责编制总的施工组织设计,审核包括指定分包在内的各分项工程的施工方案 的编制和实施;负责技术资料的统一上报、统一发放、统一收集整理,建立指定分 包在内的统一工程档案。
组长项目经理施工队伍负责对总包施工现场质量统一管理,负责制定各级质量管理制度以及和相关政府部门质量对口衔接。
()安全环境部负责对总包施工现场安全、文明施工统一管理,负责制定各级安全管理制度及和相关政府部门安全对口衔接;行使安全管理一票否决权和文明施工处罚权。
负责施工现场文明施工、形象达标、环境保护及现场临时水电维护、保养与管理。
()商务合约部根据总包合同负责对业主和各包商的结算工作,变更材料、变更价款报价报检以及对业主、分包商的索赔工作,负责对业主资金申请和各分包商资金控制。
()物资部负责总包范围材料采购监督,负责收集各种材料相关资料、控制合格材料进场以及监督整个施工现场材料的合理使用。
项目管理目标本工程地源热泵地埋管工程管理目标如下:各项资源供应方式劳务资源安排根据确定的现场管理机构建立项目施工管理层,选择高素质的施工专业劳务队伍进行该工程的施工。
组织大量稳定、技术素质高的施工人员和管理人员,选择实力雄厚的分包商和供应商,能够有效快速地组织劳动力资源进场,根据该工程的特点和施工进度计划的要求,确定各施工阶段的劳动力需用量计划。
做好工人的技术、安全、思想和法制教育,使工人树立“质量第一,安全第一” 的正确思想,遵守有关施工和安全的技术法规,遵守地方治安法规,根据天津市地方政府要求,对工人全部实行实名制卡和管理。
工程材料安排根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。
根据材料需用量计划,做好材料的申请、对多个供应厂家进行对比分析,择优选取,并做好订货和采购工作,使计划得到落实。
提前编制材料需用计划及采购计划,项目部材料员负责组织物资进场并负责做好物资进场的验收、入库及保管工作;并制定应急措施,对材料可能不能按时到场的情况事先确定应急方案。
对业主指定供应或直接采购的物资,进场后由项目经理部材料员会同业主、监理组织验收,并单独做好物资进场验收记录。
机械设备安排为了保证施工进度按照计划实施,在施工机具以及材料的选择上应充分考虑到施工的季节性以及土方开挖不可预测性的影响,为正常施工创造条件施工工艺流程根据地埋管换热孔平面布置图的特点,采用如下施工步骤进行土方开挖施工:地表障碍清理T放线一土方开挖一沟槽底清理一砂石料垫层施工施工流程:、检查井先进行检查井、、、、、的土方开挖,再进行检查井、、、、、的土方开挖。
、水平管沟本工程共计条水平管沟,采用“隔一挖一”的方式进行施工,计划同时投入台挖掘机进行土方开挖。
地源热泵地埋管平面布置图第四章施工进度计划根据合同要求及现场实际情况,室外地源热泵土方开挖施工计划于年月日开始, 到年月日结束。
第五章施工方法及工艺要求施工准备技术准备)检查图纸和资料是否齐全,核对平面定位和标高,检查图纸相互之间有无错误和矛盾之处。
)仔细查阅图纸,把相关问题解决在施工前,做到工作重点明确。
)查阅地质勘察报告,搞清土层性状及场地内水文地质情况。
)熟悉设计内容和技术要求,充分了解工程规模、特点和质量要求。
)施工前,将设计意图层层交底,确保各级施工人员充分了解工程特点。
)提前制定基坑降水开挖施工方案,绘制基坑土方开挖图,确定开挖路线、顺序、边坡坡度、出土路线等。
现场准备)调查周边道路、地下管网线路、障碍物情况,形成书面资料指导施工。
)与交通、城建、市政、市容、环保等政府相关部门联系,尽快办理渣土外运手续,落实弃土场地。
)实现场地“三通一平”,对施工场地及车辆行走路线做出必要的规划,对软土不适于车辆行走的地段采取相应措施进行垫碎石、渣土、钢板或地面硬化处理。
)配备足够的夜间照明设备。
卸土场地,运土道路及其它危险地段也要安装必要的散光灯和警戒灯。
)所有材料、设备、运输作业机械必须进场到位,水、电必须接通。
)机械设备进行维护检查、试运转,使处于良好的工作状态。
施工方法检查井本工程共计口检查井,其中槽底标高为,、、、、、、、、槽底标高为,、槽底标高为检查井采用放坡开挖的方式进行施工,放坡系数为。
以为例,开挖底标高为,开挖深度为,开挖土方量约为(所有检查井土方量共计),计划投入台挖掘机、辆运输车进行施工。
+4.500\ f\ y\ _ +0750 /,2500 ”5000 “ 2500,检查井土方开挖剖面示意图水平管沟本工程共计条水平集管沟槽,沟底标高均为大沽高程,每条沟槽长约,水平集管沟槽采用放坡式开挖进行施工,放坡系数为。
水平管沟开挖深度为,总土方量约为,计划同时投入台挖掘机进行施工根据现场实际情况,计划采用“隔一挖一”的方式进行水平管沟的开挖,即先同时开挖第、、…条水平管沟,待第、、…条水平管沟回填完成后再进行第、、…条水平管沟的开挖,以此类推进行施工+4.500+ 1 5002100 z 2400 z 2100 z土方开挖工艺要求土方开挖以挖掘机挖土为主,人工修挖为辅,开挖顺序、方法必须与设计工况一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
土方开挖前应将分层层厚、位置、分段长度、作业面开挖顺序向施工人员作书面技术交底,现场作出明显的标记,使施工人员心中有数,以控制挖土深度、长度,严禁超挖。
基坑土方开挖施工必须遵循:分区、分层开挖。
挖每一层土,土层底面保持大致平整,以利于流水施工展开。
机械开挖禁止碰撞已施工好的垂直埋管等设施,在上述设施附近的土方采用人工翻挖,配合挖掘机。
基坑随深度的加深,应密切注意观察所有降水设备的运行情况,及时排除故障, 确保基坑呈现无水状态下作业,若有局部湿土或地面水及排出水局部影响,采用设置X排水明沟及集水坑,并应迅速用泵排除积水,使基坑始终处于无水状态。
在最后一层开挖中应特别注意,当机械挖土离坑底标高30cm左右时,一律改用人工修整坑底,确保砼垫层能铺在原状土层上合理安排开挖时间及顺序,确保按照分段分层一个作业面要么不开挖,一旦开挖确保一个工作面完整,杜绝“半吊子”工序的出现。
对开挖过程中发现的暗塘等不良地质,及时向现场监理工程师、业主、设计院汇报,研究处理方法,最终按设计要求进行处理,严禁隐瞒不报。
应注意施工前需要做好地面排水和降低地下水位的工作。
人工开挖时,操作间距应保持〜3米,并应从上而下逐层挖掘。
第六章质量管理计划质量管理组织机构质量管理措施制定质量管理制度工程质量责任承包制度依据项目质量管理职责同所有管理人员及部门签订工程质量责任状,充分调动项目经理部全体管理人员及班组成员的工作积极性,努力提高其整体战斗技能。
政府质量监督部门项目经理r副项目经理项目安全经理技术负责人质量总监方案先行、技术交底先行制度)工程施工前,技术负责人会同技术管理部根据施工图纸结合工程实际特点,有针对性地编制施工组织设计及各项施工方案,尤其是重点难点工序的专项施工方案,并进行综合论证。
)技术管理部根据施工组织设计及各项方案积极采用新工艺、新技术,针对特殊工序要编制有针对性的作业指导书并组织进行各级技术交底。
