城中村棚户区改造项目装饰工程专项施工方案编制人:审核人:审批人:集团股份有限公司二0一九年八月目录第一章、工程概况第二章、编制依据第三章、施工部署第四章、主要分项工程施工工艺第五章、施工进度保证措施第六章、施工质量保证体系及措施第七章、安全文明施工管理体系及措施第八章、环保措施第一章、工程概况编制人:蓝色天空QQ849087169,工程专业方案编制工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:经济开发区马铺村,混凝土灌注桩基础,框架结构。
建筑结构安全等级:二级;建筑物耐火等级:耐火等级地下一级、地上二级;建筑物抗震设防:丙类;抗震设防烈度:六度;本建筑物合理使用年限为50年;屋面防水等级I级;地下防水等级I级。
第二章、编制依据序号文件名称文件编号1 《建筑装饰装修工程质量验收规范》GB50210—20112 《建筑地面工程施工质量验收规范》GB50209-20113 《砌体结构工程施工质量验收规范》GB50203-20114 《民用建筑工程室内环境污染控制规范》GB50325-20155 《建筑工程施工质量验收统一标准》GB50300-20136 《室内装饰材料有害物质限量十个国家强制性标准》GB18581-20097 《建筑装饰用不锈钢焊接管材》JG/T3030-20108 《建筑室内用腻子》JG/T298-20109 《水溶性内墙涂料》JC/T423-199110 《装饰工程施工要点与技术规范全书》11 本公司有关施工、施工质量、安全生产、技术管理等文件12 建设单位提供的有关该工程施工图及有关技术规范文件13 建设单位对该工程提出的施工工期,质量修改要求说明:施工过程中如遇到国家规范、图集标准更改,本方案则随之相应更改,按照新标准执行。
第三章、施工部署一、施工现场平面布置1、施工现场平面布置说明施工现场设置大宗材料堆放区、施工垃圾堆放区,采用围挡封闭。
由项目部统一指挥调配。
2、施工现场平面布置管理a、物料临时存放场地根据施工需要和进场材料数量统一协调占地面积。
施工总平面图编制人:审核人:四川兴江泰建设工程有限公司施工总平面图投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置。
施工总平面布置说明一、施工总平面布置依据(1)施工现场的实际踏勘;(2)按照建筑施工安全检查标准具体要求,结合本工程实际施工现场,对施工现场进行合理布置。
二、施工总平面布置原则(1)为了保证总工期及工程质量的要求,我公司本着充分利用现有场地,合理安排施工顺序的原则,现场既要合理科学地布置,又要本着施工方便的基本原则,使临时设施的布局符合工艺流程,且最大限度的缩短工地内的运输距离,减少二次搬运,并避免现场临时设施频繁搬迁而影响工程进展。
(2)钢材堆场、钢材加工棚、周转材料堆场、砖堆场、砂石堆场、库房、办公室及住宿等均设置在现场。
三、施工现场平面布置与管理如果我公司中标,将在施工过程中针对施工现场情况依据布置原则进行具体灵活的布置。
(1)在施工现场布置时,要进行公司企业标识的体现。
具体表现为保证行政办公用品及对外交流手段统一,现场临时建筑标准统一;项目部员工着装统一等。
施工脚手架搭设完成后,结构主体统一用绿色密目安全网全封闭围挡,其中在施工层用专用隔声防尘幕布围挡。
在建筑物最高位置四面张挂横式条幅,进行建设单位和公司的宣传。
(2)为了在施工场地有序地组织现场的平面及立体交叉作业,确定文明施工,施工平面管理由项目经理负责,进行调度平衡。
(3)为了确保施工安全,本工程进行全封闭施工,建筑物四面脚手架满挂密目安全网防护,在建筑物主要出入口外搭设安全架棚,施工场地做临时围挡维护进行封闭施工。
(4)施工现场的水准点、轴线控制点、埋地电缆、水管、架空线路均设置醒目的标识,并加以保护,任何人不得损坏、移动。
(5)凡进入现场的设备,材料应按制定位置放置,不得任意堆放,并做到整齐有序,挂牌明示。
GB/T 50502—2009 《建筑施工组织设计规范》2009年10月1日起实行目录1 总则 (2)2 术语 (2)3 基本规定 (4)4 施工组织总设计 (6)4。
1 工程概况 (6)4。
2 总体施工部署 (6)4.3 施工总进度计划 (7)4.4 总体施工准备与主要资源配置计划 (7)4。
5 主要施工方法 (7)4.6 施工总平面布置 (8)5 单位工程施工组织设计 (9)5.1 工程概况 (9)5.2 施工部署 (9)5.3 施工进度计划 (10)5。
4 施工准备与资源配置计划 (10)5.5 主要施工方案 (11)5.6 施工现场平面布置 (11)6 施工方案 (12)6.1 工程概况 (12)6.2 施工安排 (12)6.3 施工进度计划 (12)6。
4 施工准备与资源配置计划 (13)6.5 施工方法及工艺要求 (13)7 主要施工管理计划 (13)7。
1 一般规定 (13)7。
2 进度管理计划 (14)7。
3 质量管理计划 (14)7。
4 安全管理计划 (14)7.5 环境管理计划 (15)7。
6 成本管理计划 (15)7.7 其它管理计划 (16)1 总则1。
0.1为规范建筑施工组织设计的编制与管理,提高建筑工程施工管理水平,制定本规范。
1.0.2 本规范适用于新建、扩建和改建等建筑工程的施工组织设计的编制与管理.1。
0。
3 建筑施工组织设计应结合地区条件和工程特点进行编制.1。
0。
4 建筑施工组织设计的编制与管理,除应符合本规范规定外,尚应符合国家现行有关标准的规定.2 术语2。
0.1施工组织设计construction organization plan以施工项目为对象编制的,用以指导施工的技术、经济和管理的综合性文件。
2。
0.2施工组织总设计general construction organization plan以若干单位工程组成的群体工程或特大型项目为主要对象编制的施工组织设计,对整个项目的施工过程起统筹规划、重点控制的作用。
第七章施工平面布置7。
1 现场条件分析及布置思路7。
1.1 场地现状分析1 场地平整本工程施工可利用场地比较充裕,场地尚未平整,杂草丛生,场地现有部分渣土,需进行清理外运.详见图7。
1。
1;图7。
1.1 场地现状图2 围墙、大门根据现场踏勘情况,本工程所在地已有围墙,施工场地与办公区、生活区设置砖砌围墙。
施工场地内共有两个大门,南侧西侧各一个,南侧大门为主出入口,西侧大门为应急大门平时不使用,管理人员办公区工人生活区各设置一个大门。
3 通电条件根据现场勘查情况,现场西北侧提供2台315KV·A变压器。
4 通水条件根据现场勘查情况,本工程西北方向本工程208号门房位置提供水源接驳点一处,管径DN150,供施工现场使用。
5 排水条件根据现场勘查情况,本工程没有制定雨水污水排放口。
我单位拟在现场沿道路及拟建建筑物周边设置雨水沟和污水沟,间隔50m设置集水坑一个,并在现场东北侧设置雨水收集池和污水收集池各一个,将雨水和污水分别收集后,经过沉淀池三级过滤,统一回收处理利用。
7。
1.2 现场布置总体思路施工现场平面布置以现场条件及施工部署为依据,本着“布置紧凑合理、减少拆改,经济节约”及“绿色施工”的原则,具体原则如下:1 施工现场平面分办公设施、生产设施和现场围蔽进行布置。
2 按专业、工种分区,集中管理,高效利用.场地由我单位统一规划布置,统一协调和管理,按专业、工种划分施工用地。
临时存放场地也由我单位统一管理,避免用地交叉、相互影响干扰。
3 利用招标人提供的电力条件,本着尽量节约线路的原则对施工现场临时电路进行合理的布置;根据现场提供用水接驳点,本着绿色文明施工,切实落实保护环境的原则,充分利用水资源,合理收集雨水、施工用水,再通过加压泵泵送进行二次循环利用.4 主要工序优先:优先满足现场关键线路施工需求。
5 合理布置塔吊、施工电梯的位置,利用场内施工道路,合理布置材料堆放场地,减少运输费用和场内二次搬运。

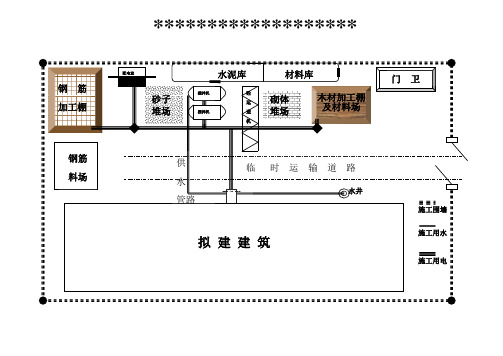

施工现场总平面图绘制方案施工总平面图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
一、施工总平面图设计的内容(一)建设项目施工总平面图上的一切地上、地下已有的和拟建的建筑物、构筑物以及其他设施的位置和尺寸。
(二)一切为全工地施工服务的临时设施的布置位置,包括:(1)施工用地范围,施工用的各种道路;(2)加工厂、制备站及有关机械的位置;(3)各种建筑材料、半成品、构件的仓库和生产工艺设备主要堆场、取土弃土位置;(4)行政管理房、宿舍、文化生活福利建筑等;(5)水源、电源、变压器位置,临时给排水管线和供电、动力设施;(6)机械站、车库位置;(7)一切安全、消防设施位置。
(三)永久性测量放线标桩位置许多规模巨大的建筑项目,其建设工期往往很长。
随着工程的进展,施工现场的面貌将不断改变。
在这种情况下,应按不同阶段分别绘制若干张施工总平面图,或者根据工地的变化情况,及时对施工总平面图进行调整和修正,以便符合不同时期的需要。
二、施工总平面图设计的原则(1)尽量减少施工用地,少占农田,使平面布置紧凑合理。
(2)合理组织运输,减少运输费用,保证运输方便通畅。
(3)施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰.(4)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用。
(5)各种生产生活设施应便于工人的生产生活。
(6)满足安全防火、劳动保护的要求。
三、施工总平面图设计的依据(1)各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
(2)建设地区的自然条件和技术经济条件.(3)建设项目的建筑概况、施工方案、施工进度计划,以便了解备施工阶段情况,合理规划施工场地.(4)各种建筑材料构件、加工品、施工机械和运输工具需要量一览表,以便规划工地内部的储放场地和运输线路.(5)各构件加工厂规模、仓库及其他临时设施的数量和外廓尺寸。
建筑方案一、引言本文档旨在提供一个完整的建筑方案,包括建筑设计、施工计划和材料清单等。
本方案适用于一个中等规模的住宅项目。
具体的建筑设计包括建筑平面图、立面图和剖面图。
施工计划包括施工进度安排和施工区域划分。
材料清单包括所需要的建筑材料及其数量。
二、建筑设计1. 建筑平面图建筑平面图是建筑设计的基础,它显示了建筑物各个部分的布局和尺寸。
本方案的建筑平面图如下:[建筑平面图]2. 建筑立面图建筑立面图展示了建筑物外部的外观和特点。
本方案的建筑立面图如下:[建筑立面图]3. 建筑剖面图建筑剖面图显示了建筑物内部的结构和布局,包括墙壁、楼梯和管道等。
本方案的建筑剖面图如下:[建筑剖面图]三、施工计划1. 施工进度安排施工进度安排是为了确保工程按时完工而制定的计划。
本方案的施工进度安排如下:•第一阶段(预备工作):拆除旧建筑、清理施工场地和准备工程材料。
预计时间:2周。
•第二阶段(地基和结构):进行地基工程、建筑结构和墙体建设。
预计时间:6周。
•第三阶段(屋顶和外部装饰):进行屋顶建设和外部装饰工作,包括涂料和装饰材料的施工。
预计时间:4周。
•第四阶段(室内施工):进行室内装修、水电安装和设备安装等工作。
预计时间:8周。
•第五阶段(收尾工作):进行清理整理、验收和交付等工作。
预计时间:2周。
2. 施工区域划分为了有效管理施工过程,将工程划分为不同的施工区域,每个区域配备相应的施工人员和设备。
本方案的施工区域划分如下:•区域1(地基工程):包括地基开挖、填充和浇筑混凝土等工作。
•区域2(结构工程):包括建筑结构和墙体建设等工作。
•区域3(屋顶和外部装饰):包括屋顶建设和外部装饰工作,如粉刷和瓦片安装等。
•区域4(室内施工):包括室内装修、水电安装和设备安装等工作。
四、材料清单1. 建筑材料清单本方案所需的建筑材料清单如下:•砖块:2000块•水泥:50袋•河沙:10吨•钢筋:5吨•涂料:100桶•瓷砖:100平方米•木材:3立方米2. 其他材料清单除了建筑材料外,还需要其他材料来完成建筑工程。
1施工现场平面布置要保证工程能安全、优质、高速地完成,关键在于合理严密地进行总平面布置和科学地进行总平面的管理。
总平面布置的原则是有效利用场地的使用空间,科学规划现场施工道路,最大限度减少和避免对周边环境的影响,满足安全生产、文明施工、方便生活和环境保护的要求。
因此必须做好对总平面的分配和统一管理,协调各专业对总平面的使用,并对施工区域和周边各种公用设施加以保护。
1.1场地特征场地状况详见“周边概况”。
本工程设备、材料通过南面8m宽主大门入,空车从北面次大门出。
临时水源位于现场南大门附近约50m。
临时电源位于现场附近约50m。
1.2施工平面布置为便于现场管理,现场实行封闭式施工。
施工范围内全线使用彩钢板围挡隔离,围档须符合开发区文明施工管理手册规定。
现场大门严格按建设单位、施工单位的CI标准做好CI规划。
现场施工区域材料堆场进行硬化处理。
基坑周边设置排水沟,做好排水坡度,根据排污口位置设置沉淀池,进行有组织排水。
同时在施工场地大门附近设置洗车槽,对进出场的车辆轮胎夹带物进行清洗干净以减少扬尘污染。
办公临建采用一层钢结构活动房,位置根据现场勘查后确定。
现场除硬化区域外,其他部分进行绿化,做到黄土不露天,美化环境,减少污染。
生活区在场内搭建宿舍约200m2,合理布置食堂、厕所、浴室等配套生活设施。
对分包单位的现场管理参见“对分包人的组织与协调措施”。
现场平面布置本着动态管理的原则,分为土建基础施工阶段和主体钢构施工阶段两个不同时期进行管理,根据每个时期的现场情况、材料和设备的不同,合理调整加工场及堆场位置,同时兼顾到不宜移动的设施。
总平面布置具体参见附图:《海旭道门区绿化工程大型雕塑及附属设施项目施工平面布置图》。
现场临时用地情况如下表:临时用地统计表1.3现场临电、临水计算1.3.1临时用水本工程现场临时用水包括给水和排水两套系统。
给水系统主要包括生产、生活和消防用水。
排水系统主要是现场排水系统。
施工总平面图不会画,遵循四个步骤助你合理布置现场施工总平面布置图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、加工场地、主要机械设备、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
施工总平面布置图是工程施工组织设计(及部分专项施工方案)的重要组成部分,在工程投标中,也是技术标的重要组成部分。
现在CAD应用普及,施工总平面布置图基本上采用CAD进行绘制,下面以应用CAD软件为例,说明如何才能绘制好施工总平面布置图。
布置图1、施工总平面布置图绘制依据1、各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
2、建设项目的现场考察情况(周边道路及交通情况、原有建筑物情况、用水用电接驳口、现场排水口、施工区域及围墙出入口设置情况等).3、建设项目的建筑概况、施工方案、施工进度计划,以便了解各施工阶段情况,合理规划施工场地。
4、各种建筑材料构件、加工品、施工机械和运输工具一览表(含需要数量及外廓尺寸等信息),以便规划工地内部的储放场地和运输线路。
5、各构件加工厂规模、仓库及其他临时设施的需求数量及规格.6、《建设工程施工现场消防安全技术规范》GB 50720-2011、《施工现场临时建筑物技术规范》JGJ/T 188-2009。
7、当地主管部门和建设单位关于施工现场安全文明施工的相关规定,施工单位安全文明施工标准。
2、施工总平面布置图绘制原则1、在满足施工要求的前提下,少占地,不挤占交通道路。
2、主要施工机械设备的布置满足施工需求。
3、最大限度的压缩场内运输距离,尽可能避免二次搬运。
4、在满足施工需要的前提下,临时工程越小越好,以降低临时工程费。
5、充分考虑劳动保护,环境保护,技术安全,消防要求等。
6、遵守当地主管部门和建设单位关于施工现场安全文明施工的相关规定。
施工现场总平面图绘制方案施工总平面图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
一、施工总平面图设计的内容(一)建设项目施工总平面图上的一切地上、地下已有的和拟建的建筑物、构筑物以及其他设施的位置和尺寸。
(二)一切为全工地施工服务的临时设施的布置位置,包括:(1)施工用地范围,施工用的各种道路;(2)加工厂、制备站及有关机械的位置;(3)各种建筑材料、半成品、构件的仓库和生产工艺设备主要堆场、取土弃土位置;(4)行政管理房、宿舍、文化生活福利建筑等;(5)水源、电源、变压器位置,临时给排水管线和供电、动力设施;(6)机械站、车库位置;(7)一切安全、消防设施位置。
(三)永久性测量放线标桩位置许多规模巨大的建筑项目,其建设工期往往很长。
随着工程的进展,施工现场的面貌将不断改变。
在这种情况下,应按不同阶段分别绘制若干张施工总平面图,或者根据工地的变化情况,及时对施工总平面图进行调整和修正,以便符合不同时期的需要。
二、施工总平面图设计的原则(1)尽量减少施工用地,少占农田,使平面布置紧凑合理。
(2)合理组织运输,减少运输费用,保证运输方便通畅。
(3)施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰。
(4)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用。
(5)各种生产生活设施应便于工人的生产生活。
(6)满足安全防火、劳动保护的要求。
三、施工总平面图设计的依据(1)各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
(2)建设地区的自然条件和技术经济条件。
(3)建设项目的建筑概况、施工方案、施工进度计划,以便了解备施工阶段情况,合理规划施工场地。
一、十牌两图1、在现场入口的醒目位置,应设置下列十牌两图○1、工程概况牌○2、管理人员名单及监督电话○3、安全生产牌○4、文明施工牌○5、消防保卫牌○6、安全十大禁令牌○7、安全生产六大纪律牌○8、十项安全技术措施牌○9、“三宝、四口”防护规定牌○10、质量、环境、职业健康安全方针及目标牌○11、施工总平面布置图○12、施工现场消防平面布置图2、标识牌的规格:按1:1.25(宽:高),比例进行设置(一般不宜小于2 m×2.2 m)。
3、施工现场宜设置宣传企业形象的固定标语,标语牌规格为1.5:1(宽:高)。
4、标牌用色为:蓝底、白字、蓝边构成。
5、固定标语的用色为:红底、白字。
6、标识牌的内容:①、应符合工作所在地、建设行政部门的有关规定。
②、应符合企业有关技术管理工作要求。
③、应符合行业及本企业安全生产、文明施工的规章制度。
(十牌两图)具体内容如下:工程概况牌管理人员名单及监督电话牌监督电话:安全生产牌1、坚持"安全第一,预防为主"的方针和管生产必须管安全的原则。
2、项目经理是本工程项目安全生产第一责任人,项目部要建立各级、各部门安全生产责任制,实行安全目标管理,分解到人责任到人,考核到人。
3、项目部管理人员和施工人员要认真学习,严格执行建筑安全技术规范及建筑施工安全检查标准。
4、项目部严格执行检查制度,按照"三定"原则,认真整改,确保安全施工。
5、新工人进场前必须进行三级安全教育,特种作业人员必须持证上岗。
6、遵守各项安全技术操作规程,管理人员不得违章指挥,施工人员不得违章作业。
文明施工牌1、施工现场应按安全标志平面图设置各种安全警示标志,标志齐全整洁醒目。
2、施工现场实行封闭管理,地面硬化处理排水畅通无积水,材料归类插牌堆放,建筑垃圾及时清运场,场容清洁卫生。
3、临时占用道路要到有关部门办妥报批手续。
4、施工作业区要与办公生活区明显分隔,严禁非施工人员及小孩在工地穿行玩耍。
施工总平面、现场临时设施布置一、施工现场平面布置原则1、要满足施工需要,方便施工管理,确保施工质量、安全、进度和环保的要求。
2、在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地的规划,将对交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。
3、处理好交通线路与临时道路的关系,保证该地区交通运行通畅,避免拥挤和堵车现象发生。
4、场地布置遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
二、施工总平面图布置图1、现场临时设施布置情况施工现场各种临时设施分别布置在施工现场内,现场主要设置办公区;大型工具堆放区、加工区;材料堆放区;搅拌站以及水泥库等设施。
3、办公区办公区设置项目经理办公室、项目部办公室等。
4、周转材料堆场5、生活居住区生活区设食堂,内配冰柜、蒸箱、炉灶等设施。
炉灶采用燃气炉灶,满足施工人员用餐。
6、施工主要机具、设备布置方案按总体部署及施工进度的要求,购置和配备必须的施工机械,解决施工中运输加工任务。
7、施工现场临时用电方案根据建设单位提供的电源及水源,于现场一侧设立配电间,按平面布置,将平面与立面施工用电分开布置。
生活区分办公照明和宿舍照明用电,生产区用电分两路,一路为机械用电,一路为现场施工照明。
8、施工现场临时用水方案根据建设单位提供的施工用水,为满足各施工段、生活区的使用,进行了平面分点布置。
配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中48镀锌管,支管采用中25镀锌管。
现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用。
9、施工现场临时排水方案施工区域排水:本工程各施工阶段的施工排水都统一安排,一次性投资,在每个建筑单体的四周都设置排水沟,在临时施工道路的两侧设置排水明沟及窨井,污水经沉淀后排入下水道。
10、施工现场临时消防方案消防设施的配置和布置的合理与否,是关系到每个施工阶段的防火安全问题,因此必须经过周密合理的考虑。
八、施工现场总平面布置图1、施工现场现状及施工准备施工现场平面布置按照建设部15号令《建设工程施工现场管理规定》的要求和城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序进行一系列管理工作。
总平面布置是否合理,直接关系到施工进度的快慢、安全文明施工的要求和体现我公司管理水平的高低,根据相关规定及现场施工管理,我方在做施工现场平面布置时充分考虑到以下因素:既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求;不能顾此失彼.根据施工区域划分,在招标文件允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工对周围环境影响程度降至最小;将现有场地的作用发挥到最大化。
施工布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,长期安排两名施工人员进行道路清理及施工区域卫生,全力创建文明施工工地.场地布置还将遵循“三防”原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
各种材料,成品,半成品,机械设备的堆放位置应与施工平面图相符。
确保场内道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
符合施工现场安全用电规范要求.施工现场已经具备施工条件,施工范围为招标文件、图纸及工程量清单的全部内容.会同各有关单位做好现场的移交,接收工作,重点是施工测量放线点,施工场地等.安排好施工道路,施工出入口。
按施工现场总平面图布置图布置施工平面;安排好生活、办公场所,材料堆场,成品、半成品仓库等用地.积极与建设、监理单位就工程项目施工管理方面接洽。
在保证工期的前提下,尽量结合场地周围环境,以方便施工,节省投资,最大程度减少占地和对交通干扰为原则,分区布置。
根据现场施工总体安排及交通运营的需要,充分利用规划用地界,施工临时用地以满足施工生产和现场管理为主,少干扰既有道路交通。
施工总平面图规划方案一、临时设施规划依据和指导思想1、本项目临时设施规划以我公司承担工程的施工范围和相关要求进行的。
暂设工程规划的主要依据为:(1)根据我公司在本工程中所承担的工程量和计划在施工过程中投入的人力、物力、机具设备以及所采取的重大技术措施和方案。
(2)根据建设单位对施工用地的统一规划现有的可用资源的具体情况。
(3)根据本工程施工总体规划的安排。
2、临时设施规划和实施指导思想本工程暂设工程的规划和实施,以满足施工生产和生活的需要为原则,在力求节约的前提下,以推行工厂化施工,加大周转效益,推行新技术和搞好现场文明施工,保证工程质量,保障职工的工作和生活的安全与方便为暂设工程规划和实施的指导思想。
在规划和实施过程中,力求快速、安全和适用,严格控制暂设规模和建筑标准以及总体投资的费用,严把质量关,以少花钱多办事、办好事为宗旨,以快速形成生活、生产能力,提高投资效益为目的。
加强组织、协调、管理,做到生产设施安全可靠,生活设施文明、方便。
二、施工现场总体布置构想1、布置原则总平面布置合理的与否,将直接影响整个施工过程的快慢和安全文明,并体现出施工管理的水平,为保证现场施工能顺利进行,并能结合现有的实际情况,确保平面原则如下:(1)满足各个施工阶段的施工要求(2)各阶段的施工布置尽量能统一,不产生多次拆、搭或易地重建。
(3)在满足施工的条件下,尽量节约施工用地。
(4)在满足施工需要的安全文明施工的前提下,尽可能减少临时建设的投资。
(5)材料堆放和加工棚尽量设置合理,减少场内二次搬运。
(6)符合施工场地内的卫生、安全、消防的规范。
(7)符合施工厂地内的用电、用水标准,合理布置,满足施工要求后尽量以节约为原则。
2、临时设施、供电、供水、堆放布置方案现场临时供电、临时供水、办公室及生活等用房、门卫、食堂、职工宿舍、办公用房、钢筋加工及堆放场、木工及模板堆放场、搅拌机等布置位置如下。
(1)现场临时供电线路利用甲方施工现场供给的电源,架设公用配电箱,采用集中管理。
苏州轨道交通4号线11标区间盾构(兴中路站~花港路站~江陵西路站)施工场地布置方案项目总工:项目经理:中铁上海工程局有限公司苏州IV-TS-11标项目经理部2014年 1 月10 日苏州轨道交通4号线11标区间盾构(兴中路站~花港路站~江陵西路站)施工场地布置方案编号:版本号:发放编号:编制:复核:审核:批准:有效状态:中铁上海工程局有限公司华海公司编制2014年 1 月 10 日1、工程概况 (1)2、施工现场平面布置 (1)2.1生活设施布置 (2)2.2工作井及出土孔 (2)2.3施工道路和场地硬化 (2)2.4龙门吊 (2)2.5弃土坑 (7)2.6拌浆站 (7)2.7管片堆场 (8)2.8周转材料和防水材料、螺栓等 (9)2.9循环水用水箱、冷却塔和风机 (9)2.10其他 (9)1、工程概况苏州市轨道交通4号线IV-TS-11标土建工程位于苏州市吴江区,标段含两站两区间,其中两区间为花港路站~兴中路站和花港路站~江陵西路站区间,区间隧道采用盾构法施工。
本标段两区间盾构始发井均为花港路站端头井,采用3台海瑞克Φ6390mm土压平衡盾构进行掘进。
因花港路站整体工筹的调整,原计划车站主体结构施工完成后即进行区间盾构的施工,调整后工筹为车站主体施工完成并回填土方至顶板标高后才进行区间盾构的施工,花港路站计划2014年1月20日提供18#盾构机井下施工场地,待盾构机吊装下井后进行覆土回填,回填完成后进行地面场地布置准备工作。
兴中路站~花港路站区间采用1台盾构机(17#盾构机)施工,17号盾构机2014年4月1日先从花港路站北端盾构井始发并掘进左线,掘进148天后即2014年8月26日到达兴中路站,吊出转场至花港路站并于2014年10月1日二次始发掘进右线,掘进151天后即2015年2月28日至兴中路站后解体吊出。
花港路站~江陵西路站区间采用2台盾构机(18#、19#盾构机)施工,其中18#盾构机于2014年3月1日先从花港路站南端盾构井左线始发,掘进275天后于2014年11月30日到达江陵西路站南端解体吊出退场,19#盾构机于2014年4月1日从花港路站南端盾构井右线始发,掘进275天后于2014年12月31日到达江陵西路站北端解体吊出退场。
附表五施工总平面图一、临时设置布局说明二、安排计划说明结合施工现场实际情况,对施工现场平面及临时设施进行合理布局,实施封闭式管理.所有临时用房都在科室门牌做出标志,墙面及天棚均采用空心板屋面.卫生间、淋浴间及厨房等地面、墙裙铺设面砖,所有生活用房要求文明整洁。
在仓库、食堂等易燃易爆处配置足够的消防设施,预防各种安全隐患的放生。
1、临时施工道路施工主通道由城市道路到施工现场入口进出,场外交通道路利用现有城市道路,场内施工铺设临时道路。
2、临时供水布置临时用水包括施工用水、生活用水、消防用水。
其中施工用水包括砼及砂浆搅拌、养护、浇砖、模板湿润等.配水管网的布置方法根据本公司以往类似工程经验,主杆线采用中48镀锌管,支管采用中25镀锌管。
现场用水采用环向封闭布置,优点是能保证供水的可靠性,当管网某一处发生故障时,水仍可以正常使用。
3、临时供电布置(1)施工用电的估算:施工现场用电分动力与照明两类,照明用电按动力用电的10%计算。
经用电量计算,在高峰施工期,考虑砼拦和、砼泵送、钢筋、木工加工、铺装面板切割加工、水泵排水、生活照明用电等共计总用量为250KW。
(2)配电线路布置根据总用电量,配电电压380/220V引自建设方提供的电源,采用三相五线制架空配置,分支线用25平方塑料铜芯线接至各用电设备。
线路应尽量架设在道路内侧,保持线路水平,电线杆采用木杆,间距30米,分支线及引入线均应由电杆处接出。
施工用电的配电箱要求设置于便于操作的地方,一般离地面高度不小于1。
2米,并且安装漏电保护器,配电箱必须使用劳动部门检验合格的产品.4、材料堆场根据本工程的实际情况,钢筋堆在现场仓库内并设加工棚。
各种材料堆放,必须整齐、规范,铺装面板加工场及堆场计划分二处设置,具体见平面布置图。
5、施工场地排水为确保施工期间场内排水畅通,施工前必须对本工程排水系统进行综合规划:(1)在施工场地周边开挖纵向排水边沟排水边沟底宽0.5米,深0。
施工现场总平面图绘制方案施工总平面图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
一、施工总平面图设计的内容(一) 建设项目施工总平面图上的一切地上、地下已有的和拟建的建筑物、构筑物以及其他设施的位置和尺寸。
(二)一切为全工地施工服务的临时设施的布置位置,包括:(1) 施工用地范围,施工用的各种道路;(2) 加工厂、制备站及有关机械的位置;(3) 各种建筑材料、半成品、构件的仓库和生产工艺设备主要堆场、取土弃土位置;(4) 行政管理房、宿舍、文化生活福利建筑等;(5) 水源、电源、变压器位置,临时给排水管线和供电、动力设施;(6) 机械站、车库位置;(7) 一切安全、消防设施位置。
(三)永久性测量放线标桩位置许多规模巨大的建筑项目,其建设工期往往很长。
随着工程的进展,施工现场的面貌将不断改变。
在这种情况下,应按不同阶段分别绘制若干张施工总平面图,或者根据工地的变化情况,及时对施工总平面图进行调整和修正,以便符合不同时期的需要。
二、施工总平面图设计的原则(1) 尽量减少施工用地,少占农田,使平面布置紧凑合理。
(2) 合理组织运输,减少运输费用,保证运输方便通畅。
(3) 施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰。
(4) 充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用。
(5) 各种生产生活设施应便于工人的生产生活。
(6) 满足安全防火、劳动保护的要求。
三、施工总平面图设计的依据(1) 各种设计资料,包括建筑总平面图、地形地貌图、区域规划图、建筑项目范围内有关的一切已有和拟建的各种设施位置。
(2) 建设地区的自然条件和技术经济条件。
(3) 建设项目的建筑概况、施工方案、施工进度计划,以便了解备施工阶段情况,合理规划施工场地。
(4) 各种建筑材料构件、加工品、施工机械和运输工具需要量一览表,以便规划工地内部的储放场地和运输线路。
(5) 各构件加工厂规模、仓库及其他临时设施的数量和外廓尺寸。
四、施工总平面图的设计步骤(一)场外交通的引入设计全工地性施工总平面图时,首先应从研究大宗材料、成品、半成品、设备等进入工地的运输方式入手。
当大宗材料由铁路运来时,首先要解决铁路的引入问题;当大批材料是由水路运来时,应首先考虑原有码头的运用和是否增设专用码头问题;当大批材料是由公路运入工地时,由于汽车线路可以灵活布置,因此,一般先布置场内仓库和加工厂,然后再布置场外交通的引入。
1. 铁路运输当大量物资由铁路运入工地时,应首先解决铁路由何处引入及如何布置问题。
一般大型工业企业、厂区内都设有永久性铁路专用线,通常可将其提前修建,以便为工程施工服务。
但由于铁路的引入将严重影响场内施工的运输和安全,因此,铁路的引入应靠近工地一侧或两侧。
仅当大型工地分为若千个独立的工区进行施工时,铁路才可引入工地中央。
此时,铁路应位于每个工区的侧边。
2. 水路运输当大量物资由水路运进现场时,应充分利用原有码头的吞吐能力。
当需增设码头时,卸货码头不应少于两个,且宽度应大于 2.5m,一般用石或钢筋混凝土结构建造。
3. 公路运输当大量物资由公路运进现场时,由于公路布置较灵活,一般先将仓库,加工厂等生产性临时设施布置在最经济合理的地方,再布置通向场外的公路线。
(二) 仓库与材料堆场的布置通常考虑设置在运输方便、位置适中、运距较短并且安全防火的地方。
区别不同材料、设备和运输方式来设置。
(1) 当采用铁路运输时,仓库通常沿铁路线布置,并且要留有足够的装卸前线。
如果没有足够的装卸前线,必须在附近设置转运仓库。
布置铁路沿线仓库时,应将仓库设置在靠近工地一侧,以免内部运输跨越铁路。
同时仓库不宜设置在弯道处或坡道上。
(2) 当采用水路运输时,一般应在码头附近设置转运仓库,以缩短船只在码头上的停留时间。
(3) 当采用公路运输时,仓库的布置较灵活。
一般中心仓库布置在工地中央或靠近使用的地方,也可以布置在靠近于外部交通连接处。
砂石,水泥、石灰木材等仓库或堆场宜布置在搅拌站、预制场和木材加工厂附近;砖、瓦和预制构件等直接使用的材料应该直接布置在施工对象附近,以免二次搬运。
工业项目建筑工地还应考虑主要设备的仓库(或堆场),一般笨重设备应尽量放在车间附近,其他设备仓库可布置在外围或其他空地上。
(三) 加工厂布置各种加工厂布置,应以方便使用、安全防火、运输费用最少、不影响建筑安装工程施工的正常进行为原则;一般应将加工厂集中布置在同一个地区,且多处于工地边缘。
各种加工厂应与相应的仓库或材料堆场布置在同一地区。
(1) 混凝土搅拌蛄。
根据工程的具体情况可采用集中、分散或集中与分散相结合的三种布置方式。
当现浇混凝土量大时,宜在工地设置混凝土搅拌站;当运输条件好时,以采用集中搅拌或选用商品混凝土最有利;当运输条件较差时,以分散搅拌为宜;(2) 顸制加工厂。
一般设置在建设单位的空闲地带上,如材料堆场专用线转弯的扇形地带或场外临近处。
(3) 钢筋加工厂。
区别不同情况,采用分散或集中布置。
对于需进行冷加工、对焊、点焊的钢筋和大片钢筋网,宜设置中心加工厂,其位置应靠近预件构件加工厂;对于小型加工件,利用简单机具成型的钢筋加工,可在靠近使用地点的分散的钢筋加工棚里进行。
(4) 木材加工厂。
要视木材加工的工作量、加工性质和种类决定是集中设置还是分散设置几个临时加工栅。
一般原木、锯材堆场布置在铁路专用线、公路或水路沿线附近;木材加工场亦应设置在这些地段附近;锯木、成材、细木加工和成品堆放,应按工艺流程布置。
(5) 砂浆搅拌站。
对于工业建筑工地,由于砂浆量小分散,可以分散设置在使用地点附近。
(6) 金属结构、锻工、电焊和机修等车间。
由于它们在生产上联系密切,应尽可能布置在一起。
(四)布置内部运输道路根据各加工厂、仓库及各施工对象的相对位置,研究货物转运图,区分主要道路和次要道路,进行道路的规划。
规划厂区内道路时,应考虑以下几点,(1)合理规划临时道路与地下管网的施工程序。
在规划临时道路时,应充分利用拟建的永久性道路,提前修建永久性道路或者先修路基和简易路面,作为施工所需的道路,以达到节约投资的目的。
若地下管网的图纸尚未出全,必须采取先施工道路,后施工管网的顺序时,临时道路就不能完全建造在永久性道路的位置,而应尽量布置在无管网地区或扩建工程范围地段上,以免开挖管道沟时破坏路面。
(2)保证运输通畅。
道路应有两个以上进出口,道路末端应设置回车场地,且尽量避免临时道路与铁路交叉。
厂内道路干线应采用环形布置,主要道路宜采用双车道,宽度不小于6m ,次要道路宜采用单车道,宽度不小于 3.5m。
(3)选择合理的路面结构。
临时道路的路面结构,应当根据运输情况和运输工具的不同类型而定。
一般场外与省、市公路相连的干线、因其以后会成为永久性道路,因此,一开始就建成混凝土路面;场区内的干线和施工机械行驶路线,最好采用碎石级配路面,以利修补。
场内支线一般为土路或砂石路。
(五)行政与生活临时设施布置行政与生活临时设施包括:办公室、汽车库、职工休息室、开水房、小卖部、食堂、俱乐部和浴室等。
根据工地施工人数,可计算这些临时设施的建筑面积。
应尽量利用建设单位的生活基地或其他永久建筑,不足部分另行建造。
一般全工地性行政管理用房宜设在全工地入口处,以便对外联系;也可设在工地中间,便于全工地管理。
工人用的福利设施应设置在工人较集中的地方,或工人必经之处。
生活基地应设在场外,距工地500-1000m 为宜。
食堂可布置在工地内部或工地与生活区之间。
(六)临时水电管网及其他动力设施的布置当有可以利用的水源、电源时,可以将水电从外面接入工地,沿主要干道布置干管、主线,然后与各用户接通。
临时总变电站应设置在高压电引入处,不应放在工地中心;临时水池应放在地势较高处。
当无法利用现有水电时,为了获得电源,可在工地中心或工地中心附近设置临时发电设备,沿干道布置主线;为了获得水源可以利用地上水或地下水,并设置抽水设备和加压设备(简易水塔或加压泵,,以便储水和提高水压。
然后把水管接出,布置管网。
施工现场供水管网有环状、枝状和混合式三种形式,根据工程防火要求,应设立消防站,一般设置在易燃建筑物(木材、仓库等)附近,并须有通畅的出口和消防车道,其宽度不宜小于6m,与拟建房屋的距离不得大于25m,也不得小于5m,沿道路布置消防栓时,其间距不得大于100 血,消防栓到路边的距离不得大于2m。
临时配电线路布置与水管网相似。
工地电力网,二般3-1OkV 的高压线采用环状,沿主干道布置;380/220V 低压线采用枝状布置。
工地上通常采用架空布置,距路面或建筑物不小于6m。
上述布置应采用标准图例绘制在总平面图上,比例一般为1:1000 或1:2000。
应该指出, 上述各设计步骤不是截然分开,各自孤立进行的:而是互相联系,互相制约的,需要综合考虑,反复修正才能确定下来。
当有几种方案时,尚应进行方案比较。
五、施工总平面设计优化方法在施工总平面设计时,为使场地分配、仓库位置确定,管线道路布置更为经济合理,需要采用一些优化计算方法。
下面介绍的是几种常用的优化计算方法。
(一)场地分配优化法施工总平面通常要划分为几块场地,供几个专业工程施工使用。
根据场地情况和专业工程施工要求,某一块场地可能会适用一个或几个专业化工程使用,但施工中,一个专业工程只能使用一块场地,因此需要对场地进行合理分配,满足各自施工要求。
(二)区域叠合优化法施工现场的生活福利设施主要是为全工地服务的,因此它的布置应力求位置适中,使用方便,节省往返时间,备服务点的受益大致均衡。
确定这类临时设施的位置可采用区域叠合优化法。
区域叠合优化法是一种纸面作业法,其步骤如下:(1) 在施工总平面图上将各服务点的位置一一列出,按各点所在位置画出外形轮廓图;(2) 将画好的外形轮廓图剪下,进行第一次折叠,折叠的要求是:折过去的部分最大限度地重合在其余面积之内;(3) 将折叠的图形展开,把折过去的面积用一种颜色涂上(或用一种线条、阴影区分);(4) 再换一个方向,按以上方法折叠、涂色。
如此重复多次(与区域凸顶点个数大致相同次数),最后剩下一小块未涂颜色区域,即为最优点最适合区域。
(1) 将区域的外轮廓线画出并剪下;(2) 沿某一方向如DE 边方向折纸,使其最大限度重合在其他区域中;(3) 展开纸面,将纸的折叠线用点划线画出;(4) 换其他方向继续折叠,将折叠线画出。
则各条点划线围成的公共区域即为食堂选点的最合适区域。
这块阴影区域对应于原图中的0P庆ST区域,根据现场情况,避开原有房屋,可以考虑将其确定在K 位置上。
