绑扎钢筋相关要求及规范
- 格式:doc
- 大小:322.51 KB
- 文档页数:25


钢筋加工,焊接,绑扎,等技术规范要求
钢筋工程
5.1 材料要求
5.1.1钢筋应有出厂质量合格证明书、检验报告单,并按规定分批抽取试样作机械性能检验,合格后方可使用。
5.1.2钢筋表面或每捆(盘)钢筋均应有标识;钢筋表面不得有裂纹、结疤、折痕和锈蚀现象。
5.2钢筋加工
5.2.1钢筋加工制作在现场进行,配置钢筋弯曲机、钢筋切断机和卷扬机用于钢筋加工。
5.2.2技术人员负责编制钢筋配料单,操作人员严格按钢筋配料单进行钢筋加工,确保尺寸正确。
5.2.3对特殊复杂部位钢筋,加工前应放大样,经复核无误后再进行加工制作,做到尺寸依图纸,操作按规范。
5.2.4严格按操作规程及质量标准执行,成型后的钢筋要挂牌分类堆放,存于钢筋棚内,并做好防锈。
5.2.5焊工须有上岗操作证,钢筋焊接施工前,应先进行钢筋试验焊接,合格后方可进行施工焊接。钢筋焊接接头按规范要求做抽样试验。
5.2.6箍筋弯钩应满足135°,平直部分长度不小于箍筋直径的10倍。
5.2.7一级盘圆钢筋加工前先进行调直,冷拉率控制在4%以内。
5.3钢筋安装
5.3.1基础钢筋安装
5.3.1.1基础钢筋四周两根钢筋交叉点每点扎牢,中间部分交叉点每隔一根呈梅花绑牢,双向受力主筋的钢筋网,应将全部钢筋相交点扎牢,相邻绑扎点的绑扣要成八字形,以免网片歪斜变形。
5.3.1.2现浇柱、墙与基础连接用的插筋下端,用90°弯钩与基础钢筋进行绑扎,插筋位置应用钢筋架成井字形固定牢固,以免造成柱子钢筋位移。
5.3.1.3基础配有双层钢筋网时,应在上层钢筋网下面设置钢筋撑脚(螺纹φ14@1000,双向),以保证上下层钢筋间距和位置的正确。
5.3.1.4承台、承台连梁及防水底板钢筋均采用闪光对焊连接,接头百分率控制在50%内。
5.3.2剪力墙、柱(剪力墙边缘构件)钢筋的安装
5.3.2.1平面位置和垂直度均在绑扎前进行校正。
钢筋绑扎要求
5.4.6 同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。
钢筋绑扎搭接接头连接区段的长度为1.3ll (ll为搭接长度),凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。同一连接区段内,纵向钢筋搭接接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值(图5.4.6)。
图5.4.6 钢筋绑扎搭接接头连接区段及接头面积百分率
注:图中所示搭接接头同一连接区段内的搭接钢筋为两根,当各钢筋直径相同时,接头面积百分率为50%。
同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:
1. 对梁类、板类及墙类构件,不宜大于25%;
2. 对柱类构件,不宜大于50%;
3. 当工程中确有必要增大接头面积百分率时,对梁类构件,不应大于50%;对其他构件,可根据实际情况放宽。
纵向受力钢筋绑扎搭接接头的最小搭接长度应符合本规范附录B的规定。
检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且均不少于3面。
检验方法:观察,钢尺检查。
附录B 纵向受力钢筋的最小搭接长度
B.0.1 当纵向受拉钢筋的绑扎搭接接头面积百分率不大于25%时,其最小搭接长度应符合表B.0.1的规定。
表B.0.1纵向受拉钢筋的最小搭接长度 钢筋类型 混凝土强度等级
C15 C20~C25 C30~C35 ≥C40
光圆钢筋 HPB235级 45 d 35 d 30 d 25 d
带肋钢筋 HRB335级 55 d 45 d 35 d 30 d

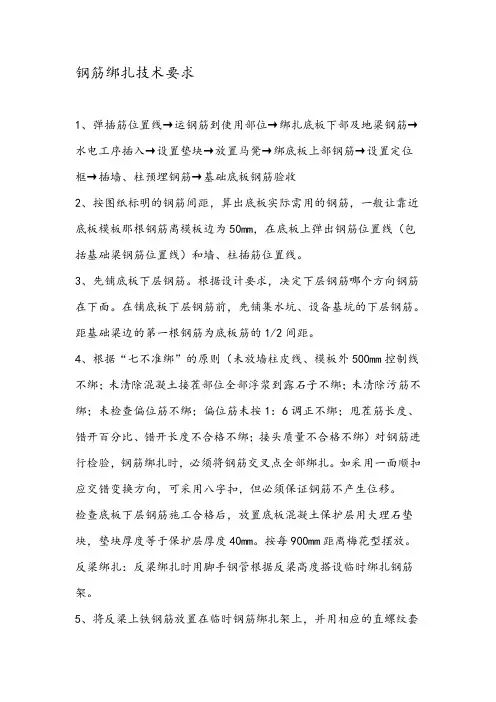

钢筋绑扎技术要求
1、弹插筋位置线→运钢筋到使用部位→绑扎底板下部及地梁钢筋→水电工序插入→设置垫块→放置马凳→绑底板上部钢筋→设置定位框→插墙、柱预埋钢筋→基础底板钢筋验收
2、按图纸标明的钢筋间距,算出底板实际需用的钢筋,一般让靠近底板模板那根钢筋离模板边为50mm,在底板上弹出钢筋位置线(包括基础梁钢筋位置线)和墙、柱插筋位置线。
3、先铺底板下层钢筋。根据设计要求,决定下层钢筋哪个方向钢筋在下面。在铺底板下层钢筋前,先铺集水坑、设备基坑的下层钢筋。距基础梁边的第一根钢筋为底板筋的1/2间距。
4、根据“七不准绑”的原则(未放墙柱皮线、模板外500mm控制线不绑;未清除混凝土接茬部位全部浮浆到露石子不绑;未清除污筋不绑;未检查偏位筋不绑;偏位筋未按1:6调正不绑;甩茬筋长度、错开百分比、错开长度不合格不绑;接头质量不合格不绑)对钢筋进行检验,钢筋绑扎时,必须将钢筋交叉点全部绑扎。如采用一面顺扣应交错变换方向,可采用八字扣,但必须保证钢筋不产生位移。
检查底板下层钢筋施工合格后,放置底板混凝土保护层用大理石垫块,垫块厚度等于保护层厚度40mm。按每900mm距离梅花型摆放。
反梁绑扎:反梁绑扎时用脚手钢管根据反梁高度搭设临时绑扎钢筋架。
5、将反梁上铁钢筋放置在临时钢筋绑扎架上,并用相应的直螺纹套筒将主筋连接起来,然后套反梁箍筋,箍筋开口朝下并错开。
穿反梁底铁钢筋,并用直螺纹套筒将钢筋接长,然后开始绑扎钢筋。为确保箍筋的间距一致,在主筋上用石笔画箍筋的位置,严格按照所画的箍筋位置进行绑扎,注意梁主筋的间距,反梁四角绑扎必须使用兜扣。
6、底板下铁绑扎完后,水、电等专业单位进行预埋管线的敷设和预留洞口的留置,待接到专业单位的书面工序交接单后,才进行上铁的铺设。
绑完下层钢筋后,搭设钢管支撑架,立杆间距不超过1500mm设一根,水平杆不超过2000mm设一道,各道梁的支撑架之间每间隔4500mm设一道剪刀撑。摆放钢筋马凳(间距不大于2.1m),钢筋上下次序及绑扣方法同底板下层钢筋。

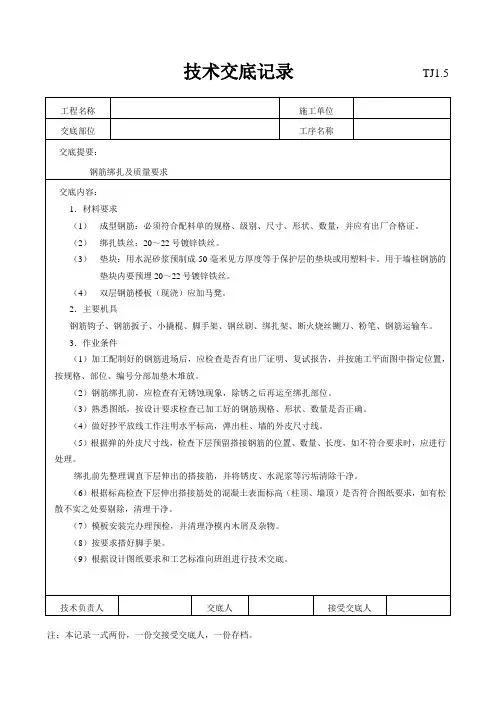

技术交底记录 TJ1.5
工程名称 施工单位
交底部位 工序名称
交底提要:
钢筋绑扎及质量要求
交底内容:
1.材料要求
(1) 成型钢筋:必须符合配料单的规格、级别、尺寸、形状、数量,并应有出厂合格证。
(2) 绑扎铁丝:20~22号镀锌铁丝。
(3) 垫块:用水泥砂浆预制成50毫米见方厚度等于保护层的垫块或用塑料卡。用于墙柱钢筋的垫块内要预埋20~22号镀锌铁丝。
(4) 双层钢筋楼板(现浇)应加马凳。
2.主要机具
钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧丝铡刀、粉笔、钢筋运输车。
3.作业条件
(1)加工配制好的钢筋进场后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分部加垫木堆放。
(2)钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位。
(3)熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
(4)做好抄平放线工作注明水平标高,弹出柱、墙的外皮尺寸线。
(5)根据弹的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净。
(6)根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处要剔除,清理干净。
(7)模板安装完办理预检,并清理净模内木屑及杂物。
(8)按要求搭好脚手架。
(9)根据设计图纸要求和工艺标准向班组进行技术交底。
技术负责人 交底人 接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录 TJ1.5
工程名称 施工单位
交底部位 工序名称
交底提要:
钢筋绑扎及质量要求
交底内容:
4.操作工艺
(1)绑柱子钢筋:
工艺流程:
