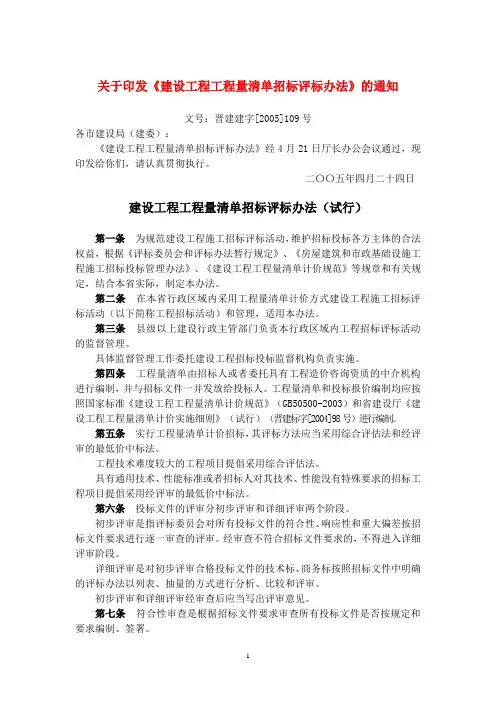

工程量清单施工招标评标办法
一、评审原则
1、公平、公正、科学、择优;
2、工期合同、施工方案先进可行;
3、合理低价;
4、禁止不正当竞争;
二、评分标准(符合性评审)
(一)技术标:
技术标按以下项目进行评审:
1、项目经理和项目经理部组成;
2、施工方案;
3、进度计划和工期目标;
4、质量安全保证体系和质量目标;
5、采用新技术、新工艺对提高工程质量、缩短工期、降低造价的可行性;
6、施工部署和文明施工措施的合理性、先进性;
7、主要机具、设备和劳动力配置;
技术标中质量、工期、安全任何一项不合格者,其技术标即为不合格;因其它评审内容不合格而被评为技术标不合格的应有三分之二以上评审委员会的一致意见,凡被评为不合格技术标的投标人,不得成为中标候选人。
(二)商务标(80分)
1、投标总价30分
将一定范围(拦标价≥投标总价≥0.92拦标价)内投标总价由低到高排序,最低投标总价的投标人得满分,其余投标报价与此价相比,每增加1%扣 分,扣完为止。
2、措施项目费10分
以一定范围投标人的措施项目费的平均值(平均值的产生:首先去掉报价的极端值,极端值为最高与次高、最低与次低相差超过10%;其次当去掉极端值后的投标人大于7个时,去掉一个最高和一个最低值;少于7个时,完全平均。下同)作为基准价,等于基准价的措施项目费得满分,其余措施项目费与基准价相比,每增加1%扣 分,每减少1%扣 分,扣完为止。措施项目费中安全文明施工费为不可竞争费,按陕建价发(2007)232号文件执行,未按规定计取者得零分。
3、主要分部分项工程量清单项目综合单价40分(分值需要调整时,在评标前宣布)
由评标委员会从清单项目中随机确定 个综合单价项目。对投标人这些项目进行综合单价评审,每单项满分为 分。以一定范围内投标人的该项综合单价的平均值为该项综合单价的基准价。等于基准价的综合单价得单项满分,其余综合单价与基准价相比,每增加1%扣 分,每减少1%扣 分,单项分值扣完为止。
三、确定中标人
汇总各项得分,将综合得分由高到低排序,写出评标报告,总分值最高者为中标候选人,中标结果公示三日,公示期结束次日确定中标人。
四、其他说明
1、当投标人投标总价超出一定范围(拦标价≥投标总价≥0.92拦标价)时,该投标人商务标将不参加评标,商务标为零分。
2、投标人进行商务标编制应根据《陕西省建设工程工程量清单计价规则》和《陕西省建筑工程消耗量定额》为依据。综合单价组价时,人工费、机械费、材料费均为市场价格。
3、当出现综合得分并列第一时,比较投标总价得分,得分高者中标。若投标总价得分相同,依次比较技术标得分、综合单价得分、措施项目费得分等分值。
4、评委评审技术标汇总分值时,去掉一个最高分和一个最低分后取平均值为技术标得分。
5、当递交标书的投标人少于3个或经评审委员会确认合格后的投标人少于3个时,招标人应重新组织招标。
6、在评标过程中,如出现本办法以外的特殊情况,将暂停评标,待有关情况经招标人招标领导小组确定并报招标监督部门审查备案后再进行评定。
7、评标中保留小数后两位,第三位四舍五入;具体得分采用插入法进行计算,评委评标时应在评标原始记录上签名。
8、投标人在技术标中对工程质量、工期进行表述时,应明确提出质量目标和工期目标(质量目标为合格,工期目标为日历施工天数),其目标应符合招标人招标文件要求,否则,不得成为中标候选人。
9、分部分项工程量清单是招标人提供的标的数的具体内容,招标人不得擅自改动,投标人应对工程量清单所有项目进行报价。投标人的分部分项工程量清单和措施项目的综合单价或费率在投标后除计算性错误外任何人无权更改。
10、未尽事宜按现行招标有关规定执行。
